隔离开关作业指导书修订稿
隔离开关作业指导书

变电所新建工程编号:DNA/GK01--35 隔离开关安装调整作业指导书受控状态:发放编号:0 6齐齐哈尔德恩电力集团安装公司1 总则1.1为了使变点所达到精品工程标准,明确施工方法和质量标准,确保施工安全,特制定本作业指导书。
1.2隔离开关是变电所重要一次设备,安装的隔离开关主要有沈阳高压开关厂和平顶山高压开关厂及西安高压开关厂和其它小型开关厂生产的负荷开关等(包括国外产品),它们的安装过程有相似性。
1.3施工中除尊守本作业指导书外,还应遵守国家现行有关标准,规格及设计图纸的规定。
2.适应范围本作业指导书适用于500KV及以下变电所的隔离开关的安装。
3.作业前的准备3.1技术交底3.1.1隔离开关安装调整前,对参与施工的全体作业人员应进行技术交底,并做好技术交底记录,参加交底人员应由本人签字。
3.1.2作业人员必须掌握主要技术资料,安装时严格遵守。
3.2设备到货检验及保管3.2.1隔离开关,负荷开关运到现场后,应按其不同保管要求置于屋内或屋外平整无积水的场地。
设备及瓷件应无裂纹及破损。
3.2.2隔离开关、负荷开关运到现场后,应按其不同保管要求置于屋内或屋外平整无积水的场地。
设备及瓷件应安置稳妥,不得倾倒损坏,触头及操动机构的金属传动部件应有防锈措施。
3.3工器具准备按工器具配备表中所列工器具进行配备。
4 施工工艺及技术要求4.1隔离开关、负荷开关安装前应符合下列要求:4.1.1接线端子及载流部分应清洁,接触良好,触头镀银层无脱落。
4.1.2绝缘子表面应清洁,无裂纹破损,无焊接残留斑点等缺陷,瓷铁粘和应牢固。
4.1.3隔离开关底座转动部分应灵活,并应涂上适合当地气候的润滑油。
4.1.4操动机构的零部件应齐全,所有固定连接部件应紧固,转动部分应涂上适合当地气候的润滑油。
4.1.5在室内间隔墙的两面,以共同的双头螺栓安装隔离开关时应保证其中一组隔离开关拆除时不影响另一侧隔离开关的固定。
4.2隔离开关的组装时应符合下列要求:4.2.1隔离开关相间距离的误差,110KV及以下不一应大于10mm,220KV及以下不应大于20mm,相间连杆应在同一水平线上。
隔离开关安装作业指导书

隔离开关安装作业指导书隔离开关安装作业指导书国电山西右玉风电项目一期工程229>0KV升压站安装工程隔离开关安装作业指导书隔离开关安装作业指导书目的为了保证国电山西右玉风电项目一期工程220KV升压站安装工程隔离开关安装施工质量,提高施工工艺水平,确保控制与保护系统安全可靠投用。
适用范围本作业指导书适用于国电山西右玉风电项目一期工程220KV升压站安装工程隔离开关安装。
编制依据《电气装置安装工程高压电器施工及验收规范》《火电施工质量检验及评定标准》(电气篇)。
《电力建设安全工作规程》(火力发电厂部分)。
国电山西右玉风电项目一期工程220KV升压站安装工程《施工组织设计》。
施工准备21>.1 作业准备a. 人员组织分布:熟悉图纸、场地以及施工工艺要求的专业技术人员2名、有专业资格证书的电工2名、辅助工7名。
b. 施工人员各专业工种必须具备技术等级合格证方可上岗,辅助工在上岗前需进行针对性的技术安全培训。
c. 做好施工人员的技术交底和安全交底工作。
2.2 作业环境条件a. 施工图纸经专业会审无变更,作业指导书已编制,开工手续已办。
b.土建变压器基础已施工完毕,具备电气安装条件。
e. 施工过程所需材料及设备已到达施工现场。
f.所有施工人员均须通过三级安全教育。
g.施工人员应熟悉隔离开关安装材料及安装工艺规程h.检查所用到的设备是否安装完毕,并验收合格。
施工方法与工艺要求安装前应仔细核对底座安装尺寸,控制好地脚螺栓予埋尺寸。
对于剪刀式隔离开关应主要控制动静触头的安装调整。
5.1安装工艺流程如下:5.2关键工序施工要点:1)施工准备按设备资料进行开箱检查,所有部件应齐全。
根据设备对基础的要求检查设备支架的相关尺寸,其偏差应能满足安装要求。
2)主体安装隔离开关主体一般采用倒装法在地面将动触头、静触头、支柱绝缘子、底座、接地刀闸等组装好后再整体吊装就位。
首先固定底座,其次安装支柱绝缘子,装配导电杆,安装接地刀闸。
隔离开关标准作业指导书

GW4A-126/GW22B-126/JW10-102型隔离开关作业指导书南通送变电工程有限公司二零零九年七月审批:日期:审核:日期:编制:日期:1 适用范围 (4)2 引用文件 (4)3人员要求 (4)4危险点分析与预控措施 (5)5工器具及耗材准备 (6)6 作业流程图 (8)7安装工序及技术要求: (9)GW4A-126/GW22B-126/JW10-102型隔离开关安装调试1 适用范围本作业指导书适用于GW4A-126/GW22B-126/JW10-102型隔离开关安装调试2 引用文件DL 408—1991 电业安全工作规程(发电厂和变电所电气部分)DL 5009.3—1997 电力建设安全工作规程(变电所部分)GBJ 147—1990 电气装置安装工程:高压电器施工及验收规范电安生[1994]227号电业安全工作规程(热力和机械)DL/T 596—1996 电力设备预防性试验规程扬州北辰电气设备有限公司隔离开关安装和维护说明手册GBJ 147—1990 电气装置安装工程:高压电器施工及验收规范3人员要求3.1工作负责人应是具有相关工作经验,熟悉设备情况、熟悉工作班人员工作能力和《电业安全工作规程》,经工区(所、公司)生产领导书面批准的人员。
3.2现场工作人员的身体状况、精神状态良好。
所有作业人员必须具备必要的电气知识,基本掌握本专业作业技能及《电业安全工作规程》的相关知识,并经《电业安全工作规程》考试合格。
3.3作业辅助人员(外来)必须经负责施教的人员,对其进行安全措施、作业范围、安全注意事项等方面施教后方可参加工作。
3.4特殊工种(吊车司机及起重指挥人员、电焊工)必须持有效证件上岗。
3.5新参加电气工作的人员、实习人员和临时参加劳动的人员(管理人员、临时工等) ,应经过安全知识教育后,方可下现场参加指定的工作,并且不得单独工作。
3.6外单位承担或外来人员参与公司系统电气工作的工作人员应熟悉本规程、并经考试合格,方可参加工作。
隔离开关安装作业指导书

隔离开关安装作业指导书审批页批准:审核:编制:编制时间:目录1、适用范围 (1)2、编写依据 (1)3、作业流程 (1)4、安全风险辨析与预控 (2)5、作业准备 (5)6、作业方法 (6)7、质量控制措施及检验标准 (11)1、适用范围本作业指导书适用于110~500kV电压等级、频率为50Hz的垂直断口隔离开关、水平断口隔离开关安装作业。
2、编写依据表2-1编写依据序号引用资料名称1GBJ147—1990《电气装置安装工程高压电器施工及验收规范》2DL3DL4Q/CSG10001—2004《变电站安健环设施标准》5Q/CSG10007—2004《电力设备预防性试验规程》6《10kV~500kV输变电及配电工程质量验收与评定标准第2部分:变电电气安装工程》7Q/CSG11105.2—2008《南方电网工程施工工艺控制规范》8《中国南方电网公司十项重点反事故措施》3、作业流程作业(工序)流程见图3-1。
图3-1作业(工序)流程图4、安全风险辨析与预控4.1隔离开关安装作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。
4.2按《指南》中与隔离开关安装作业相关联的《电网建设安全施工作业票》(编码:BDDQ-ZW-04-01/01),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发。
4.3施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。
4.4安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交项目部保存备查。
表4-1作业任务安全基准风险指南5、作业准备5.1人员配备表5-1作业人员配备表5.2 主要工器具及仪器仪表配置表5-2 主要工器具及仪器仪表配置表6、作业方法6.1施工准备6.1.1技术准备:按规程、生产厂家安装说明书、图纸、设计要求及施工措施对施工人员进行技术交底,交底要有针对性。
普铁隔离开关作业指导书

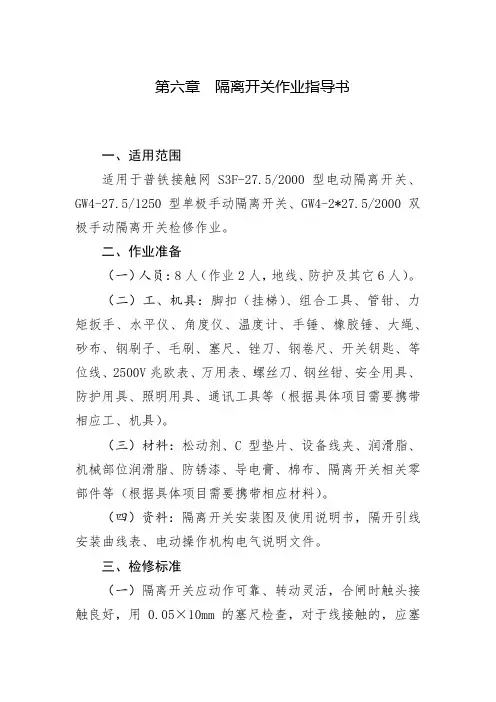

第六章隔离开关作业指导书一、适用范围适用于普铁接触网S3F-27.5/2000型电动隔离开关、GW4-27.5/1250型单极手动隔离开关、GW4-2*27.5/2000双极手动隔离开关检修作业。
二、作业准备(一)人员:8人(作业2人,地线、防护及其它6人)。
(二)工、机具:脚扣(挂梯)、组合工具、管钳、力矩扳手、水平仪、角度仪、温度计、手锤、橡胶锤、大绳、砂布、钢刷子、毛刷、塞尺、锉刀、钢卷尺、开关钥匙、等位线、2500V兆欧表、万用表、螺丝刀、钢丝钳、安全用具、防护用具、照明用具、通讯工具等(根据具体项目需要携带相应工、机具)。
(三)材料:松动剂、C型垫片、设备线夹、润滑脂、机械部位润滑脂、防锈漆、导电膏、棉布、隔离开关相关零部件等(根据具体项目需要携带相应材料)。
(四)资料:隔离开关安装图及使用说明书,隔开引线安装曲线表、电动操作机构电气说明文件。
三、检修标准(一)隔离开关应动作可靠、转动灵活,合闸时触头接触良好,用0.05×10mm的塞尺检查,对于线接触的,应塞不进去;引线和连接线的截面与开关的额定电流及所连接的接触网当量截面相适应,引线不得有接头。
(二)隔离开关的触头接触面应平整、光洁和无损伤;在动静触头的耦合面涂抹导电膏。
(三)隔离开关的分、合闸角度及止钉间隙符合产品的技术要求。
隔离开关的分、合闸止钉间隙为1~3mm。
(四)隔离开关操作机构应完好无损并加锁,转动部分注润滑油,操作时平稳正确无卡阻和冲击。
(五)引线及连接线应连接牢固接触良好,无破损和烧伤。
引线的长度应保证当接触悬挂受温度变化偏移时有一定的活动余量并不得侵入限界,引线张力不得大于500N,引线摆动到极限位臵对接地体的距离不小于350mm。
(六)支持绝缘子应清洁无破损和放电痕迹,瓷釉剥落面积不超过300mm²。
(七)新安装的隔离开关在投入运行前应做交流耐压试验,运行中每年用2500V的兆欧表测量一次绝缘电阻,与前一次测量结果相比不应有显著降低。
GW7-252隔离开关大修作业指导书

Q/×××××变电站220kV ××线××隔离开关GW7-220型大修标准化作业指导书(范本)编写:年月日审核:年月日批准:年月日作业负责人:作业日期年月日时至年月日时蚌埠供电公司1 范围本作业指导书适用于××变电站220kV ××线××隔离开关GW7-220型大修作业工作。
2 引用文件下列标准及技术资料所包含的条文,通过在本作业指导书中引用,而构成为本作业指导书的条文。
本作业指导书出版时,所有版本均为有效。
所有标准及技术资料都会被修订,使用本作业指导书的各方应探讨使用下列标准及技术资料最新版本的可能性。
《国家电网公司电力安全工作规程(变电站和发电厂电气部分、电力线路部分)(试行)》的通知国家电网安监[2005]83号DL 5009.3—1997 电力建设安全工作规程(变电所部分)GBJ 147—1990 电气装置安装工程:高压电器施工及验收规范电安生[1994]227号电业安全工作规程(热力和机械)DL/T 596—1996 电力设备预防性试验规程GW7-220型隔离开关安装使用说明书3 安装准备3.1 准备工作安排3.2 备品备件3.3 工器具3.4 材料3.5 危险点分析3.6 安全措施3.7 人员分工4 作业程序及作业标准4.1 开工4.2 检修电源的使用4.3 检修内容和工艺标准4.4竣工5验收记录6 作业指导书执行情况评估7 附录7.1 设备主要技术参数(参考性附录)7.2 设备检修调试数据记录(规范性附录)7.3 ××× 变电站220kV GW7-220型隔离开关检修、安装作业流程图。
隔离开关装作业指导书

xxxxxxx工程隔离开关安装作业指导书xxxxxxx工程xxxxxxx公司项目经理部xxxx年xx月xx日目录1 概述 (1)1.1编制说明 (1)1.2编写依据 (1)2 施工准备 (1)2.1人员组织 (1)2.2岗位职责 (1)2.3安全交底 (2)2.4技术交底 (3)2.5填写并签发安全作业票 (3)3 施工流程图 (3)4 安装前的准备 (4)4.1施工现场准备 (4)4.2安装前检查 (4)5 隔离开关安装及调整 (4)5.1隔离开关安装本体的安装 (4)5.2隔离开关的调整 (5)5.3接地开关的调整 (6)5.4隔离开关及接地开关与操动机构的调整 (6)5.5调整后检查 (6)6 隔离开关安装的安全措施 (7)7 隔离开关安装的质量保证措施 (8)8 安全文明施工及环境保护措施 (9)9 应急措施 (9)10 施工结束阶段 (9)11 附件 (9)10.1机械、工器具 (9)10.2材料 (10)设备支架安装作业指导书1 概述1.1 编制说明1.1.1 为使xxxxxxx工程设备支架安装的技术水平达到更高的要求,安装工艺达到更高的标准特制定本措施。
1.1.2 本规程适用于xxxxxxx工程设备支架的安装。
1.2 编写依据《电力建设施工质量验收及评定规程》第一部分:土建工程(DL/5201.1-2005)《110Kv-1000kV变电(换流)站土建工程施工质量验收及评定规程》Q/GDW183-2008 220kV设备支架及基础设计图纸2 施工准备2.1 人员组织施工负责人:xxx安全员:xxx质检员:xxx技术员:xxx施工人员:2.2 岗位职责2.2.1 设备支架安装施工负责人:xxx负责设备支架安装工作,做好设备支架安装进度安排,做好施工人员的工作分配,保证设备支架安装各道工序的顺利进行,严把质量关,严禁擅自更改施工方案或擅自进行安装工作。
2.2.2 设备支架安装技术负责人:xxx负责设备支架安装的技术工作,。
某变电所隔离开关施工作业指导书

单位:编制:审核:批准:监理:日期:目录1 适用范围: (1)2 作业准备: (1)3 技术要求: (1)4 施工程序与工艺流程: (2)5 施工要求: (2)6 劳动组织: (4)7 材料要求 (6)8 设备机具配置 (6)9 质量控制及检验: (7)10 安全及环保要求: (7)某变电所隔离开关施工作业指导书1 适用范围适用于电压在10kv—220kv,隔离开关的相间距离误差在5-22mm之间变电所的隔离开关施工作业。
2 作业准备2.1 技术准备:熟悉、审查施工图纸和相关设计资料,澄清有关技术问题,并由项目部总工向项目部各部室及技术人员、技术主管向作业队技术人员、作业队技术人员向班组长及全体作业人员进行三级技术交底。
2.2 人员配备:施工现场应配备作业队技术人员、班组长、质检员、安全员及满足施工需求的作业人员。
参加施工人员应进行上岗前技术培训、安全培训,电焊工、电工必须经培训合格后持证上岗。
2.3 施工人员应熟悉施工图纸的要求及现场布置。
2.4 施工人员掌握GB50169-92《电气装置安装工程隔离开关装置施工及验收规范》的规定及其安全措施的要求。
2.5 施工人员熟悉施工工艺及程序。
2.6 机械设备及工器具配备:施工前应配备满足施工需求的机械设备及工器具。
所有测量、计量仪器、仪表应按要求定期或在使用前进行校准和检定,并报验后方能使用。
2.7 材料:物资材料已到货。
3 技术要求3.1 施工前按设计技术要求派施工经验丰富的技术人员进行首件示范,确定施工工艺能达到设计要求。
3.2 在大范围开展施工作业前,根据首件示范确定工艺参数,并报监理单位确认。
4 施工程序与工艺流程图1 220kV以下GW4系列隔离开关安装调整工序流程图2 55 kV以下GN2系列隔离开关安装调整工序流程5 施工要求5.1 技术要求5.1.1 隔离开关运到现场后的检查,应符合下列规定:5.1.1.1 设备的型号及规格符合设计要求;5.1.1.2 所有部件及零、配件齐全,无损伤、变形或锈蚀现象;5.1.1.3 绝缘子等瓷件无裂纹、破损等缺陷,瓷、铁粘合牢固;5.1.1.4 隔离开关及其操动机构的转动部分灵活,所有固定连接部位牢靠;5.1.1.5 户内型熔断管的密封良好,瓷件无裂纹;户外型熔断管的绝缘体无裂纹或变形,其转动部位灵活。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
隔离开关作业指导书 WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-
变电所新建工程
编号:DNA/GK01--35 隔离开关安装调整作业指导书
受控状态:
发放编号: 0 6
齐齐哈尔德恩电力集团安装公司
1 总则
1.1为了使变点所达到精品工程标准,明确施工方法和质量标
准,确保施工安全,特制定本作业指导书。
1.2隔离开关是变电所重要一次设备,安装的隔离开关主要有沈
阳高压开关厂和平顶山高压开关厂及西安高压开关厂和其它
小型开关厂生产的负荷开关等(包括国外产品),它们的安
装过程有相似性。
1.3施工中除尊守本作业指导书外,还应遵守国家现行有关标
准,规格及设计图纸的规定。
2.适应范围
本作业指导书适用于500KV及以下变电所的隔离开关的安
装。
3.作业前的准备
技术交底
3.1.1隔离开关安装调整前,对参与施工的全体作业人员应进
行技术交底,并做好技术交底记录,参加交底人员应由本
人签字。
作业人员必须掌握主要技术资料,安装时严格遵守。
设备到货检验及保管
3.2.1隔离开关,负荷开关运到现场后,应按其不同保管要求
置于屋内或屋外平整无积水的场地。
设备及瓷件应无裂纹
及破损。
隔离开关、负荷开关运到现场后,应按其不同保管要求置于屋内或屋外平整无积水的场地。
设备及瓷件应安置稳妥,不得倾倒损坏,触头及操动机构的金属传动部件应有防锈措施。
工器具准备
按工器具配备表中所列工器具进行配备。
4 施工工艺及技术要求
4.1隔离开关、负荷开关安装前应符合下列要求:
接线端子及载流部分应清洁,接触良好,触头镀银层无脱落。
绝缘子表面应清洁,无裂纹破损,无焊接残留斑点等缺陷,瓷铁粘和应牢固。
隔离开关底座转动部分应灵活,并应涂上适合当地气候的润滑油。
操动机构的零部件应齐全,所有固定连接部件应紧固,转动部分应涂上适合当地气候的润滑油。
在室内间隔墙的两面,以共同的双头螺栓安装隔离开关时应保证其中一组隔离开关拆除时不影响另一侧隔离开关的固定。
隔离开关的组装时应符合下列要求:
隔离开关相间距离的误差,110KV及以下不一应大于10mm,220KV及以下不应大于20mm,相间连杆应在同一水平线上。
支持绝缘子应垂直于底座平面(V型隔离开关除外)且连接牢固,同一绝缘子柱的各绝缘子中心线应在同一垂直线上,同相各绝缘子柱的中心线应在同一垂直面内
隔离开关的各支柱绝缘子间应连接牢固,安装时可用金属垫片校正其水平或垂直偏差,使触头相互对准,接触良好,其缝隙应用腻子没抹平后刷油漆。
均压环(罩)和屏蔽环(罩)应安装牢固,平整。
转动装置的安装与调整应符合下列要求:
拉杆应校直,其与带电部分的距离应符合现行国家标准
《电气装置安装工程母线装置施工及验收规范》的有关规定,当不符合规定时,允许弯曲,但应弯成与原杆平行。
拉杆内径应与操动机构轴的直径相配合,两者间的间隙不应大于1mm,连接的销子不应松动。
当拉杆损伤或折断可能接触带电部分而引起事故使,应加装保护环。
延长轴、连轴器、中间轴轴承及拐臂等传动部件,其安,固定应牢靠,装应正确,传动齿轮应咬合准确,操作轻便灵活。
定位螺钉应按产品的技术要求进行调整。
所有传动部分应涂以适合当地气候条件的润滑油。
接地刀转动轴上的扭力弹或其拉深式弹簧应调整到操作到最小,并加以固定,再垂直连杆上涂以黑色油漆。
操作机构的安装调整,应符合下列求:
操作机构要安装牢固,同一轴线上的操作机构安装位置应一致。
电动或气动操作前,应先进行多次手动分合,机构动作正常后方可操作。
电动机构的转向应正确,机构的分合闸位置指示应与设备的实际分合位置相符。
机构动应平稳,无阻卡、冲击等异常情况。
限位装置应准确可靠,到达规分合极限位置时,应切除电源惑气源。
管路中的管接头阀门、工作缸等不应有锈漏现象
机构密封垫应完整。
气动机构的空气压缩机及空气管应符合规范有关规定。
当拉杆手动操作机构的手柄位于上部或左端的极限位置,窝轮的窝杆机构的手柄位于顺时针方向的极限位置,应是隔离开关或负合开关的合闸位置,反之应是分闸位置。
隔离开关、负合开关合闸后,触头间的相对位置、备用行程以及分闸状态时触头间的净距或拉开角度,应符合产品的技术规定。
具有引弧的隔离开关由分到合时,在主动触头接触前引弧触头应先接触,从合到分时触头的断开顺序应相反。
5.9三相连动隔离开关的触头接触时,不同期值应符合产品的技
术规定,当无规定时应符合下表的规定:
三相隔离开关不同期允许值
隔离开关、符合开关的导电部分,应符合下列规定。
触头间应紧密,两侧的接触压力应均匀,且符合产品的规定。
触头间的表面应清洁,并涂以薄层的凡士林,载流部分的可绕连接不得有折损连接应牢固,接触应良好,载流部分表面应无严重的凹陷及锈蚀。
设备接线端子应涂以薄层电力复合脂。
隔离开关的闭锁装置动作灵活,准确可靠,带有接地刀的隔离开关,接地刀刃与主触头间机械或电器闭锁应准确可靠。
隔离开关及符合开关的辅助开关应安装牢牢固,并动作准确、接触良好,其安装位置应便于检查,装与室外时应有防雨措施。
符合开关的安装及调查,除符合上述有关规定外还应符合下列要求。
符合开关合闸时,主固定触头应可靠的与主刀刃接触,分闸时,三相的灭弧刀片应同时跳离固定灭弧触头。
有机绝缘物应完整无裂纹,灭弧触头与灭弧筒的间隙应符合要求。
符合开关三相触头接触的同期性和分闸状态时,触头间净距及拉开角度应符合要求。
带油的符合开关的外漏部分及油箱应清理干净,油箱内应注入合格的油并无渗漏。
人工接地开关安装与调整,除应符合上述有关规定外,尚应符合下面这些要求。
人工接地开关的动作应灵活可靠,其合闸时间应符合继电保护要求。
人工接地开关缓冲器应经过检查,其压缩行程应符合产品的技术规定。
设备接地应符合下列要求:
采用扁钢通过钢结构支架与主接地网连接,扁钢与支架采用螺栓连接,与主接地网采用焊接。
螺栓紧固力矩M16为—,
M20为—扁钢与圆钢焊接时,其焊接长度为圆钢直径6倍。
扁钢接地工艺美观,不得破坏镀锌层,焊接处做防腐处理。
5.质量标准及检验要求
在验收时,应进行下列检查:
操作机构、传动装置、辅助开关及闭锁装置应安装牢固,动作灵活可靠,位置只是正确,无渗漏。
合闸时,三相不同期值应符合产品技术规定。
相间距离及分闸时,触头打开角度和距离应符合产品技术规定。
触头应接触紧密良好。
空气压缩装置及管道系统应符合规范有关规定。
油漆完整,相色标志正确,接地良好,可靠。
5.2在验收时应提交下列资料和文件:
设计变更的证明文件。
制造厂提供的产品说明书、试验记录、合格证件及安装图纸等技术文件。
安装技术记录。
备品、备件及专用工具清单。
6 安全措施和文明施工
6.1安全措施:
进入施工现场的人员必须正确佩带安全帽,穿好工作服,严禁穿拖鞋、凉鞋,严禁酒后进入现场。
高处作业必须系好安全带,安全带挂在上方牢固可靠处,高空作业人员应衣着灵便,衣袖、裤脚应扎紧,穿软胶底鞋。
梯子必须结实可靠,并应在使用前进行检擦查。
严禁两人站在同一的梯子上工作,梯子的最上两蹬不得站人。
在调整隔离开关及安装引线时,严禁攀登套管绝缘子。
隔离开关安装时,在隔离刀刃及动触头横梁范围内不得有人工作,必要时应在开关可靠闭锁后方可进行工作。
做引线时,不能使隔离开关接线板受力,防止拉坏。
严禁上下交叉作业,防止坠物伤人及设备。
任真听工作票,在带电部分作业时,应有工作票,并设专人监护。
工作前要认真检查共器具,不得以小带大,检查后要做好记录。
危险点分析:
设备安装调整,如周围有带电设备时,应防止静电伤人,预防错施:如果带电安全距离满足不了安装调试要求,必须请示。
在采取措施能满足带电距离要求时,应开变电所安全工作票,穿带电服,设监护人,挂接地线,控制吊车
登高调整时防止高空坠落。
防范措施:调整时设监护人,非工作人员不得乱动操作机构。
文明施工
工作场地应平整、清洁。
设备、工器具、材料应摆放整齐。
施工指挥、联系语言要文明,无打架怠工现象。
施工人员着装整齐,并佩带标志牌。
设定作业区并设明显标志。
.
作业区内无施工障碍,无非施工人员。
执行安全规程,作到施工无违章。
执行ISO9001质量文件体系,杜绝质量事故发生。
作业完毕后认真清理现场,检查清点工器具。
做好各种安装技术记录。
7作业工艺流程图
8工器具配备表
9施工质量记录
变(电)2—11户外隔离开关安装调整记录技术交底
材料进货检查验证记录
设备开箱检查记录
中间(最终)检查记录
10支持性文件
《电气装置安装工程施工及验收规范》
设计图纸及厂家说明书
质量保证体系程序文件
变电达标投产考核项目分解实施要求11本期装置
12 附加说明
本作业指导书编写:孙毅
本作业指导书审核:李富锁
本作业指导书批准:张野飚。
