隔离开关安装作业指导书GW17-500..

合集下载

隔离开关作业指导书

隔离开关作业指导书

变电所新建工程编号:DNA/GK01--35 隔离开关安装调整作业指导书受控状态:发放编号:0 6齐齐哈尔德恩电力集团安装公司1 总则1.1为了使变点所达到精品工程标准,明确施工方法和质量标准,确保施工安全,特制定本作业指导书。

1.2隔离开关是变电所重要一次设备,安装的隔离开关主要有沈阳高压开关厂和平顶山高压开关厂及西安高压开关厂和其它小型开关厂生产的负荷开关等(包括国外产品),它们的安装过程有相似性。

1.3施工中除尊守本作业指导书外,还应遵守国家现行有关标准,规格及设计图纸的规定。

2.适应范围本作业指导书适用于500KV及以下变电所的隔离开关的安装。

3.作业前的准备3.1技术交底3.1.1隔离开关安装调整前,对参与施工的全体作业人员应进行技术交底,并做好技术交底记录,参加交底人员应由本人签字。

3.1.2作业人员必须掌握主要技术资料,安装时严格遵守。

3.2设备到货检验及保管3.2.1隔离开关,负荷开关运到现场后,应按其不同保管要求置于屋内或屋外平整无积水的场地。

设备及瓷件应无裂纹及破损。

3.2.2隔离开关、负荷开关运到现场后,应按其不同保管要求置于屋内或屋外平整无积水的场地。

设备及瓷件应安置稳妥,不得倾倒损坏,触头及操动机构的金属传动部件应有防锈措施。

3.3工器具准备按工器具配备表中所列工器具进行配备。

4 施工工艺及技术要求4.1隔离开关、负荷开关安装前应符合下列要求:4.1.1接线端子及载流部分应清洁,接触良好,触头镀银层无脱落。

4.1.2绝缘子表面应清洁,无裂纹破损,无焊接残留斑点等缺陷,瓷铁粘和应牢固。

4.1.3隔离开关底座转动部分应灵活,并应涂上适合当地气候的润滑油。

4.1.4操动机构的零部件应齐全,所有固定连接部件应紧固,转动部分应涂上适合当地气候的润滑油。

4.1.5在室内间隔墙的两面,以共同的双头螺栓安装隔离开关时应保证其中一组隔离开关拆除时不影响另一侧隔离开关的固定。

4.2隔离开关的组装时应符合下列要求:4.2.1隔离开关相间距离的误差,110KV及以下不一应大于10mm,220KV及以下不应大于20mm,相间连杆应在同一水平线上。

隔离开关安装作业指导书

隔离开关安装作业指导书

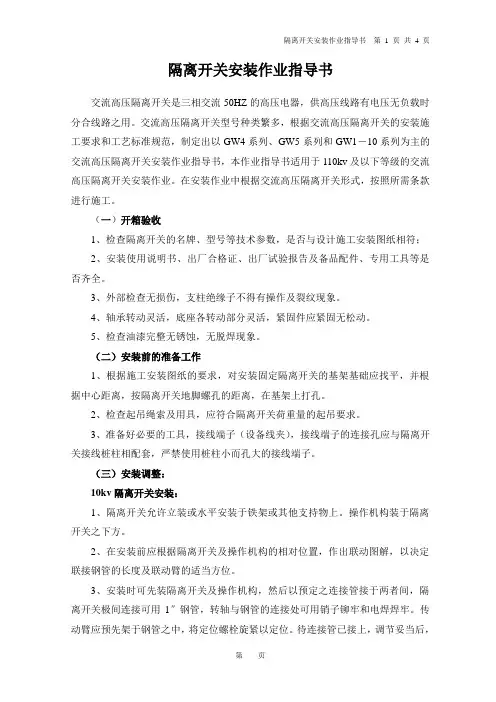

隔离开关安装作业指导书交流高压隔离开关是三相交流50HZ的高压电器,供高压线路有电压无负载时分合线路之用。

交流高压隔离开关型号种类繁多,根据交流高压隔离开关的安装施工要求和工艺标准规范,制定出以GW4系列、GW5系列和GW1-10系列为主的交流高压隔离开关安装作业指导书,本作业指导书适用于110kv及以下等级的交流高压隔离开关安装作业。

在安装作业中根据交流高压隔离开关形式,按照所需条款进行施工。

(一)开箱验收1、检查隔离开关的名牌、型号等技术参数,是否与设计施工安装图纸相符;2、安装使用说明书、出厂合格证、出厂试验报告及备品配件、专用工具等是否齐全。

3、外部检查无损伤,支柱绝缘子不得有操作及裂纹现象。

4、轴承转动灵活,底座各转动部分灵活,紧固件应紧固无松动。

5、检查油漆完整无锈蚀,无脱焊现象。

(二)安装前的准备工作1、根据施工安装图纸的要求,对安装固定隔离开关的基架基础应找平,并根据中心距离,按隔离开关地脚螺孔的距离,在基架上打孔。

2、检查起吊绳索及用具,应符合隔离开关荷重量的起吊要求。

3、准备好必要的工具,接线端子(设备线夹),接线端子的连接孔应与隔离开关接线桩柱相配套,严禁使用桩柱小而孔大的接线端子。

(三)安装调整:10kv隔离开关安装:1、隔离开关允许立装或水平安装于铁架或其他支持物上。

操作机构装于隔离开关之下方。

2、在安装前应根据隔离开关及操作机构的相对位置,作出联动图解,以决定联接钢管的长度及联动臂的适当方位。

3、安装时可先装隔离开关及操作机构,然后以预定之连接管接于两者间,隔离开关极间连接可用1″钢管,转轴与钢管的连接处可用销子铆牢和电焊焊牢。

传动臂应预先架于钢管之中,将定位螺栓旋紧以定位。

待连接管已接上,调节妥当后,传动臂与操纵构构上拐臂均分别钻贯通于轴之Φ8孔,并用肖子铆牢。

4、在安装隔离开关时应注意以下各项:⑴操作机构手柄向上之最终点,隔离开关必须到达闭合位置之最终点,手柄向下之最终点,隔离开关闸刀必须到达打开位置最终点。

隔离开关安装作业指导书

隔离开关安装作业指导书

隔离开关安装作业指导书隔离开关安装作业指导书国电山西右玉风电项目一期工程229>0KV升压站安装工程隔离开关安装作业指导书隔离开关安装作业指导书目的为了保证国电山西右玉风电项目一期工程220KV升压站安装工程隔离开关安装施工质量,提高施工工艺水平,确保控制与保护系统安全可靠投用。

适用范围本作业指导书适用于国电山西右玉风电项目一期工程220KV升压站安装工程隔离开关安装。

编制依据《电气装置安装工程高压电器施工及验收规范》《火电施工质量检验及评定标准》(电气篇)。

《电力建设安全工作规程》(火力发电厂部分)。

国电山西右玉风电项目一期工程220KV升压站安装工程《施工组织设计》。

施工准备21>.1 作业准备a. 人员组织分布:熟悉图纸、场地以及施工工艺要求的专业技术人员2名、有专业资格证书的电工2名、辅助工7名。

b. 施工人员各专业工种必须具备技术等级合格证方可上岗,辅助工在上岗前需进行针对性的技术安全培训。

c. 做好施工人员的技术交底和安全交底工作。

2.2 作业环境条件a. 施工图纸经专业会审无变更,作业指导书已编制,开工手续已办。

b.土建变压器基础已施工完毕,具备电气安装条件。

e. 施工过程所需材料及设备已到达施工现场。

f.所有施工人员均须通过三级安全教育。

g.施工人员应熟悉隔离开关安装材料及安装工艺规程h.检查所用到的设备是否安装完毕,并验收合格。

施工方法与工艺要求安装前应仔细核对底座安装尺寸,控制好地脚螺栓予埋尺寸。

对于剪刀式隔离开关应主要控制动静触头的安装调整。

5.1安装工艺流程如下:5.2关键工序施工要点:1)施工准备按设备资料进行开箱检查,所有部件应齐全。

根据设备对基础的要求检查设备支架的相关尺寸,其偏差应能满足安装要求。

2)主体安装隔离开关主体一般采用倒装法在地面将动触头、静触头、支柱绝缘子、底座、接地刀闸等组装好后再整体吊装就位。

首先固定底座,其次安装支柱绝缘子,装配导电杆,安装接地刀闸。

01:隔离开关安装作业指导书

01:隔离开关安装作业指导书

生效日期:1997年9月1日页码:第 1 页共 6 页编写:赵云德审核:澹思祥隔离开关安装作业指导书批准:黄跃能目录1 目的和范围2 措施和方法2.1 订货2.2现场检查2.3 保管2.4安装与调整2.5验收3.相关或引用文件4.记录5.职责生效日期:1997年9月1日页码:第 2 页共 6 页1.目的和范围:1.1编写本作业指导书的目的是为了确保电气设备中的隔离开关及操作机构安装及调试的质量符合规范和设计要求。

1.2本作业指导书适用于额定电压3--500KV的隔离开关及其操作机构的安装与调试。

2.措施和方法:2.1现场检查:2.1.1隔离开关运达现场后应汇同甲方代表、监理工程师进行详细的现场检查。

2.1.2所有部件、附件、备件应齐全,无损伤变形及锈蚀2.1.3瓷件应无裂纹和破损。

2.1.4应将隔离开关安装说明书妥善保管并掌握其技术要求。

2 .2保管:2.2.1隔离开关及操作机构运达现场后应进行妥善保管。

2.2.2设备应按要求置于室内或室外平整、无积水的场地。

2.2.3设备及瓷件应放置稳妥,不得倾倒。

2.2.4触头及金属传动部件应进行防锈处理。

2.2.5操作机构应避免二次回路受潮。

2.3隔离开关及操作机构的安装与调整。

2.3.1隔离开关安装时的检查:2.3.1.1接线端子及载流体应清洁,并接触良好,触头镀银层无脱落。

2.3.1.2绝缘子表面应清洁,无裂纹、破损,焊接残留斑点等缺陷,瓷铁粘合应牢固。

2.3.1.3隔离开关底座转动部份应灵活,并应涂适合的润滑脂。

2.3.1.4操作机构的零部件齐全,所有固定连接部件应紧固,转动部件应涂适合的润滑脂。

2.3.2隔离开关的组装:2.3.2.1 相间距离的误差:110KV及以下不应大于10mm,110KV生效日期:1997年9月1日页码:第 3 页共 6 页以上不应大于20mm。

2.3.2.2 相间连杆应在同一水平线上。

2.3.2.3 除v型隔离开关以外,支柱绝缘子应垂直于底座平面,且连接牢固,同一绝缘子柱的各绝缘子中间线应在同一垂直线上,同相各绝缘子柱的中心线应在同一垂直平面内。

隔离开关安装作业指导书

隔离开关安装作业指导书

隔离开关安装作业指导书审批页批准:审核:编制:编制时间:目录1、适用范围 (1)2、编写依据 (1)3、作业流程 (1)4、安全风险辨析与预控 (2)5、作业准备 (5)6、作业方法 (6)7、质量控制措施及检验标准 (11)1、适用范围本作业指导书适用于110~500kV电压等级、频率为50Hz的垂直断口隔离开关、水平断口隔离开关安装作业。

2、编写依据表2-1编写依据序号引用资料名称1GBJ147—1990《电气装置安装工程高压电器施工及验收规范》2DL3DL4Q/CSG10001—2004《变电站安健环设施标准》5Q/CSG10007—2004《电力设备预防性试验规程》6《10kV~500kV输变电及配电工程质量验收与评定标准第2部分:变电电气安装工程》7Q/CSG11105.2—2008《南方电网工程施工工艺控制规范》8《中国南方电网公司十项重点反事故措施》3、作业流程作业(工序)流程见图3-1。

图3-1作业(工序)流程图4、安全风险辨析与预控4.1隔离开关安装作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。

4.2按《指南》中与隔离开关安装作业相关联的《电网建设安全施工作业票》(编码:BDDQ-ZW-04-01/01),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发。

4.3施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。

4.4安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交项目部保存备查。

表4-1作业任务安全基准风险指南5、作业准备5.1人员配备表5-1作业人员配备表5.2 主要工器具及仪器仪表配置表5-2 主要工器具及仪器仪表配置表6、作业方法6.1施工准备6.1.1技术准备:按规程、生产厂家安装说明书、图纸、设计要求及施工措施对施工人员进行技术交底,交底要有针对性。

开关设备安装作业指导书

开关设备安装作业指导书

开关设备安装作业指导书编制:审核:批准:2023年9月10日发布2023年9月20日实施开关设备安装作业指导书一、适用的范围本作业指导书适用于广铁职院铁道供电技术综合实训中心项目接触网专业开关设备的安装。

二、作业准备(1)熟悉工程设计图纸、说明、施工要求;(2)按要求备齐所需施工机具等,明确各种机具的安全操作规程;(3)开工前应对施工人员进行全面的安全技术交底,施工前对工机具进行安全检查和试验,确保施工安全;(4)提前进行现场数据测量,进行相应计算工作。

三、技术要求(1)隔离开关及负荷开关运达现场应对其进行检查,其质量应符合有关标准的规定。

(2)隔离开关安装位置、型号及各部尺寸、绝缘性能应符合设计文件的要求。

连接牢固可靠。

各转动部分灵活,双极开关应同步。

(3)操作机构传动操作应轻便灵活,机构的分、合闸指示与开关的实际分、合位置应一致。

(4)具有引弧触头的隔离开关,主触头和引弧触头开、合顺序正确,带接地刀闸的隔离开关接地刀闸与主触头间的机械闭锁应准确、可靠。

(5)隔离开关开关接触紧密,用 0.05mm³10mm 塞尺检查,对于线接触应塞不进去;对于面接触宽度为50mm及以下者,塞入深度不大于 4mm,接触宽度为60mm及以上者,塞入深度不大于 6mm。

合闸后触头相对位置、备用行程、分闸状态时触头间净距或拉开角度、符合产品技术规定。

(6)开关引线连接正确牢固,在任何情况下均满足带电距离要求,并预留因温度变化引起的位移长度。

(7)开关托架呈水平状态,瓷柱垂直,操作机构安装位置应便于操作,并符合设计要求,传动杆垂直与操作机构轴线一致,连接牢固,无松动现象,导电部分触头表面平整清洁,并涂有中性凡士林油。

设备接线端子连接接触面涂有电力复合脂。

(8)操作机构距地面高度的施工允许偏差为±100mm。

(9)开关打开时,应保证隔离开关刀闸开向田野侧。

四、施工工艺流程五、施工要求1、施工准备1)施工负责人在施工作业的前一天,对作业人员进行安全培训和技术交底,熟悉掌握安装、调整操作方法和技术标准,清楚安全注意事项。

隔离开关安装作业指导书.docx

隔离开关安装作业指导书.docx

llOkV五大连池变电站新建工程隔离开关安装作业指导书黑河维科锐电力有限责任公司llOkV五大连池变电站新建工程施工项目部批准:年月R 核:年月日编写:年月日1工程概述 ....................................................... 1」偏写依握 ...................................................1.2工程简况 ..................................................2施工准备 (4)2.1施工计划 (4)2.2技术资料、人员、机械的配备 (4)2.3姿全、技术灵底 (5)2.4施工现场的准备和布置 (5)3施工方滋及技术要求 (7)3.1施工流程 (7)4质量标准及工艺要求4.1质量标准 (9)4.2工艺要求 .................................................10 安全注意事项 5.1危险点分析 .. (11)5.2安全注意事项 (11)6 丈明施工、环境保护及成嬴椽护措施 (12)6.2 环境保护措岚 (12)6.3 成洗保护措施 (12)7 工器具配备表 ................................................ 13 3.2施工方出 .......................................................................................8 116.1 丈朗施工措施 (12)13 8附加说朗工程概述1.1编写依据:1.1.1《国家屯网公司输变屯标准化施工作业手册》(变屯工程分册);1.1.2《电气装置安装工程高压电器施工及验收规范》(GBJ-90);1.1.3《电气装置安装工程质量检验及评定规程》(DL/T5161-2002);1.1.4《工程建设标准强制性条文》电力工程部分(建标[2006] 102号);1.1.5《电气装置安装工程电气设备交接试验标准》(GB5O15O-2OO6);1.1.6设计图纸及厂家说明书;1.1.7《公司管理体系程序文件》;1.1.8《电力建设安全工作规程》变电所部分(DL5OO9.3-97);1.1. 9工程创优施工实施细则。

隔离开关安装作业指导书

隔离开关安装作业指导书

隔离开关安装作业指导书一、施工工艺流程图二、各工序施工方法及要求1、施工准备(1)技术准备:参与施工的人员必须先熟悉隔离开关有关资料经及产品安装使用说明所书,由技术人员对其进行技术培训,质检员组织考试,成绩合格后方可上岗。

(2)人员准备:成立隔离开关安装小组,每一小组由4人组成,技术员、质检员各1名,熟练技工2人,(3)工器具准备:(4)施工现场清理及布置:清理施工现场杂物,平整好施工车辆施工及设备组装场地。

2、基础复核用经纬仪、钢尺复测隔离开关构架基础中心距离及高程是否与设计一致,并填写技术复核记录表。

由质检员对基础质量进行检查,质量合格方可进行下道工序施工。

基础质量标准:(1)设备支柱中性线位置误差不大于10mm。

(2)设备支柱倾斜度不大于2%。

(3)设备支柱相对高差不大于10mm。

3、开箱检查在厂方、业主、监理及施工单位四方人员同时在场时,对设备进行开箱检查,主要检查如下项目:(1)、首先清点包装件数与到货清单是否相符,产品包装是否完整无损,隔离开关所有部件、附件、备件齐全,无损伤变形及锈蚀;(2)、瓷件无裂纹及破损;(3)、技术资料、图纸以及专用工具是否齐全;(4)、填写设备开箱检查记录表格,开箱记录表格附后。

3、吊装将隔离开关三相底座吊到基础上,调整其横向与纵向误差,使之控制在5mm以内。

然后采用底座上垫金属垫片来校正底座的水平度和垂直度。

垫片间及与构架间点焊,防止受力后位移,调整完毕用电焊焊牢。

将隔离开关各相基座分别吊装到三相底座上,并用螺栓紧固,再将各相二节基座吊上组装,调整其水平与垂直度。

质量标准:(1)、隔离开关三相底座横向与纵向误差在5mm以内。

(2)、三相支柱应在同一水平面,同相绝缘子柱的中心线应在同一垂直面内,相间距离与设计值误差不大于5m4、水平拉杆的配制三相联动水平拉杆用钢管制成。

钢管在地面上校直,连接头的一端插入钢管焊接,注意留出的螺栓长度要有足够长,以供开关调节需要。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
隔离开关主回路电阻μΩ不大于130
接地刀主回路电阻μΩ不大于130
隔离开关分闸后最小绝缘距离m 4.7
接地刀闸分闸后最小绝缘距离m 4.0
合闸后动触头最小夹紧力N不小于120
5.2安装过程螺栓的拧紧力矩:
M8 20Nm M10 40Nm
M12 70Nm M16 170Nm
M20 340Nm M24 600Nm
供电承装公司变电工程项目部
隔离开关现场安装作业指导书
第7页
共15页
产品型号
G隔离开关
已审核批准
安装内容
简图
备注
将静触头侧的底座放在基础上用M18螺栓连接好。
用水平面尺检查底座的上平面是否水平,如不水平时应在与基础间加垫调整,调好后将螺栓紧固。
(见图5)
按前述方法将静触头及支持瓷瓶安装在底座10上,并调整其垂直度。
75 5880 5880 75
图1

328
178
图2
使用仪器及测量工具应为检定合格产品。
检查土建施工的焊缝及外观镀锌是否良好,支架焊接是否牢固。
供电承装公司变电工程项目部
隔离开关现场安装作业指导书
第5页
共15页
产品型号
GW17-500W
状态
受控
产品名称
高压户外隔离开关
已审核批准
安装内容
简图
备注
6.2单极组装
将底座用M18螺栓安放在基础上。
用水平面尺检查底座的上平面是否水平,如不水平时应在与基础间加垫调整,调好后将螺栓紧固。
组装前应对所有瓷瓶进行检查和测量,尽量使每极瓷瓶的长度一致。
将动触头头部用软吊带绑好后按从上到下的顺序将上、中、下节支持瓶和操作瓶用厂家自带的螺栓连接好,组装好后吊至底座上连接固定。
隔离开关现场安装作业指导书
第6页
共15页
产品型号
GW17-500W
状态
受控
产品名称
高压户外隔离开关
已审核批准
安装内容
简图
备注
用加垫的方法调整支持瓷瓶的垂直度和操作瓷瓶的同心度,支持瓷瓶的垂直度应小于2‰
用M10螺栓将橡皮垫8与主刀7上的转动法兰连接好后(先不要拧紧),完全松开操作瓷瓶4与底座1上转动法兰之间的螺栓,然后再将螺栓拧紧;调整底座1上转动法兰处的三个升降螺杆,使转动法兰的上平面与操作瓷瓶4的下法兰面均匀贴紧,然后用M10螺栓固定紧。
已审核批准
安装内容
简图
备注
6安装过程
6.1基础检查
按右图1检查基础的水平尺寸,误差不超过5mm。
用水准仪检查基础的标高,同相间不超过2mm。
用水平尺检查同一顶面的水平度,不得大于1mm。
如误差超标时,应在安装隔离开关底座支架时用垫片调整。
按右图2复核机构安装孔距,孔距的误差不应大于1mm。
7500
7500
平顶山高压开关厂的安装使用说明书。
14-B1001S-D0103卷册设计图纸。
DT/5161.2—2002质量检验标准第五部分。
GBJ147-90第八章隔离开关施工验收规范。
3.现场装配前注意事项
3.1施工前,所有参与施工的人员均要接受本指导书的交底。
3.2装配过程应随时记录有关施工记录。
3.3现场开箱后,应立即检查其型号、规格是否与设计相符,特别注意额定电流、电压等有关参数。
安装静触头时应注意将接地刀的触头安装在静触头11和上节瓷瓶3之间,用M16*65螺栓连接。
重复上述安装方法,将另外两极安装到位。
图5
装底座时要注意放方斜垫。
双静触头刀闸的安装同单静触头的安装方法基本相同,只是单、双静触头的区别。
供电承装公司变电工程项目部
隔离开关现场安装作业指导书
第8页
共15页
产品型号
调整主刀7上的双连杆,使主刀7在合闸位置应基本处于水平状态。
主刀闸在合闸到位后,主动臂应在“死点”位置,并距限位螺钉的距离为:0—2mm。
GW17-500W
状态
受控
产品名称
高压户外隔离开关
已审核批准
安装内容
简图
备注
6.3隔离开关的调整
工作人员站在主刀闸的侧面,松开主闸刀上固定件,将主闸刀处于接近合闸位置(动触片已动作,但尚未夹住静触杆,)此时的静触杆应处于动触片的中心位置,否则,要利用底座1上的4个22*40安装孔进行调整,使其处于中间位置。
动触头上的固定件起吊时不能松开。
见图3
图3
加垫片时,垫片数不能超过2片。
组装时要注意在操作瓶顶部和动触头头号部的转动法兰中间要放置一个橡皮垫。
由于支持瓶和操作瓶的高度有差别,因此,工作时应用红砖或木块将支持瓶填高。
工作时要注意不要将瓷瓶碰伤。
应及时将现场的废弃物清理、归拢,防止包装箱朝天顶伤脚。
供电承装公司变电工程项目部
3.4检查绝缘子有无裂纹、破损,瓷铁结合处是否牢固无松动。
3.5导电杆、触头有无变形。
3.6仔细核对零配件是否齐全。
3.7本指导书中数据单位除注明外,均为mm
4.装配程序(见下页)
供电承装公司变电工程项目部
隔离开关现场安装作业指导书
第2页
共15页
产品型号
GW17-550DW
状态
受控
产品名称
高压户外隔离开关
5.3所配电动机构技术参数
输出角度: 90±4°(可调)
分闸一次时间: 9±2s
合闸一次时间: 9±2s
电机转速: 1400r/min
电机电压: AC380V
控制回路电压: 220V
供电承装公司变电工程项目部
隔离开关现场安装作业指导书
第4页
共15页
产品型号
GW17-500W
状态
受控
产品名称
高压户外隔离开关
供电承装公司变电工程项目部
隔离开关现场安装作业指导书
第1页
共15页
产品型号
GW17-550DW
状态
受控
产品名称
高压户外隔离开关
已审核批准
1.范围
本指导书适用于GW17-550DW高压隔离开关的现场安装与调整。
2.引用文件
本指导书引用了如下有效文件,当本指导书未描述或对其有疑惑时,使用本指导书的有关人员均应查阅和执行下列文件。
此时将主闸刀装配7上的双连杆取下(不要松开主闸刀的固定件),用手转动操作瓷瓶,应感觉轻松、灵活,否则应再调整转动法兰处的升降螺杆,使操作瓷瓶转动灵活。
调好后将升降螺杆拧紧,取下的连杆复装好。
图4
起吊前,应将接地刀的触头按左图将触头9固定在指定位置。
起吊时,软吊带应绑在上节瓷瓶上,不得绑在主刀头部,以免损坏。
已审核批准
供电承装公司变电工程项目部
隔离开关现场安装作业指导书
第3页
共15页
产品型号
GW17-550DW
状态
受控
产品名称
高压户外隔离开关
已审核批准
5隔离开关的有关参数
5.1有关电气参数
额定电压kV 500
最高电压kV 550
额定频率HZ 50
额定电流A 3150
额定峰值耐受电流KA 125
3S短时耐受电流KA 50
相关文档
最新文档
