钢筋直螺纹连接专项施工方案

合集下载

钢筋直螺纹连接施工方案

钢筋直螺纹连接施工方案

钢筋直螺纹连接施工方案钢筋直螺纹连接施工方案钢筋直螺纹连接施工是钢筋连接中常用的一种方式,可以实现钢筋的牢固连接,提高混凝土结构的安全性和稳定性。

下面将从施工工艺、施工步骤等方面进行具体的分析和解读。

一、施工工艺:1.预处理:对连接端的钢筋进行清理和修剪,去除表面的污物和锈蚀,确保钢筋表面光洁。

2.制作螺纹:使用螺纹切割机对钢筋连接端进行螺纹加工,确保螺纹的准确度和一致性。

3.涂抹润滑剂:在螺纹连接端涂抹螺纹润滑剂,减少螺纹之间的摩擦,方便螺纹的插入和连接。

4.连接螺纹:将有螺纹的钢筋插入到另一根钢筋的螺纹孔中,旋转钢筋使其螺纹紧密结合。

二、施工步骤:1.准备工作:准备好所需的工具和材料,包括螺纹切割机、刷子、润滑剂等。

2.测量和标记:根据设计要求,对钢筋进行测量和标记,确定连接的位置和长度。

3.清理钢筋:使用刷子和清洁剂对钢筋进行清洁,去除表面的污物和锈蚀,保证连接的牢固度。

4.切割螺纹:使用螺纹切割机对钢筋连接端进行螺纹的切割,确保螺纹的长度和形状符合要求。

5.涂抹润滑剂:使用刷子将螺纹润滑剂均匀地涂抹在连接端的螺纹表面,确保连接时的顺畅性和插入度。

6.连接螺纹:将有螺纹的钢筋慢慢插入到另一根钢筋的螺纹孔中,旋转钢筋使其螺纹紧密结合,直至连接完全。

7.验收和整理:连接完成后,对连接部位进行验收,检查连接的牢固性和一致性,整理工具和清理工作现场。

通过以上的施工工艺和施工步骤,钢筋直螺纹连接施工可以保证连接的牢固性和稳定性,提高混凝土结构的安全性和可靠性。

但在施工过程中需要注意以下几点:1.保持设备的正常运行和维修。

螺纹切割机、润滑剂等工具应保持良好的工作状态,定期检查和维修,保证施工过程的连续性和正常性。

2.严格控制施工质量和安全。

施工前应仔细查看施工图纸和规范要求,确保连接的位置、长度、角度等达到设计要求,提前做好安全预警和施工控制。

3.注意螺纹连接的插入度。

螺纹连接时应注意插入的深度和方向,不得有偏差和失误,以免影响连接的牢固性和稳定性。

御城钢筋直螺纹连接施工方案

御城钢筋直螺纹连接施工方案

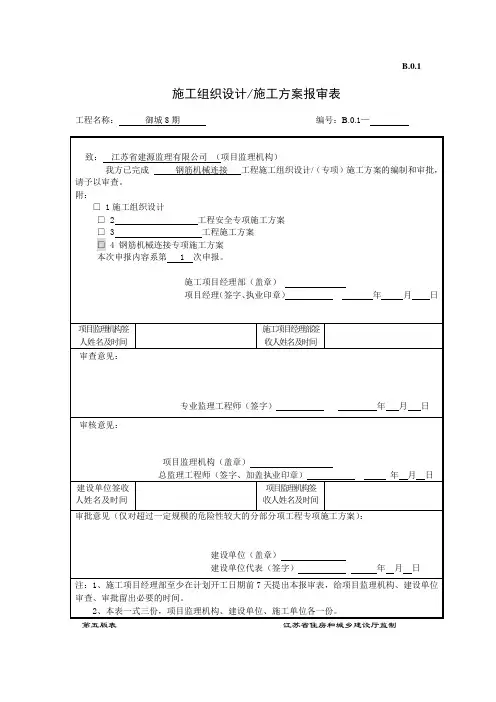

B.0.1施工组织设计/施工方案报审表工程名称:御城8期编号:B.0.1—第五版表江苏省住房和城乡建设厅监制表5.1.3-2 专项施工方案审批表(总包)御城8期编制人:审核人: 批准人:江苏兴厦建设工程集团有限公司施工直螺纹专项施工方案一、编制依据1、《混凝土结构工程施工及验收规范》(2011版) GB50204-20022、《钢筋机械连接通用技术规程》JGJ107-20103、《钢筋滚压直螺纹接头技术规程》JGJ107-20104、《建筑工程质量检验评定标准》GB50301-20015、本工程相关施工图6、本工程施工组织设计二、工程概况本工程为常州宏骏房地产开发有限公司投资开发的御城8期项目【59#、60#、61#、62#、地下车库、2#商品】,位于延政路北侧,常武南路东侧,长虹东路南侧。

建筑面积:59#房为14519.37㎡、60#房15465.51㎡、61#房14064.34㎡、62#房14967.09㎡、地下车库8486.7㎡、2#商业楼2710.36㎡;59#、60#房均为地上三十层,地下一层,61#、62#房均为地上二十九层,地下一层。

地下车库为地下二层、2#商业楼为二层。

设计单位为江苏筑原建筑设计有限公司、江苏浩森建筑设计有限公司,监理单位为江苏省建源监理有限公司,承建单位为江苏兴厦建设工程集团有限公司。

主体结构形式为剪力墙结构,桩基为预制桩。

三、施工准备:3.1.机具3.2.1审图:施工前认真查阅图纸(包括与建筑图对应的情况)相关安全质量规范,遇到图纸上的问题提前与设计联系解决,施工中重点突出配筋。

图纸会审的程序:由各专业技术人员自行审查图纸,发现本专业施工图存在的问题,即使做以下纪录;各专业施工图放在一起核对,检查尺寸、细部做法是否有相互冲突之处,发现问题及时记录。

3.2.2技术交底:1、钢筋方案交底:由项目工程师组织进行,对项目部有关技术人员、施工管理人员明确钢筋方案的内容,指导分项工程技术交底的编制。

滚扎直螺纹钢筋连接接头专项施工方案

滚扎直螺纹钢筋连接接头专项施工方案

滚扎直螺纹钢筋连接接头专项施工方案一、项目背景滚扎直螺纹钢筋连接接头是目前建筑工程中常用的一种连接方式,它能够提高钢筋的连接强度和稳定性,具有重要的实际意义。

本施工方案旨在介绍滚扎直螺纹钢筋连接接头的相关施工要点和步骤,以确保连接接头的质量和安全性。

二、施工准备1.施工材料准备:滚扎机、直螺纹钢筋、连接套筒、扳手等。

2.施工设备准备:钢筋切割机、电焊机、电压表等。

3.施工人员准备:具备相关技术知识和经验的施工人员。

三、施工步骤1.钢筋加工:将直径合适的钢筋切割成所需的长度。

2.连接套筒安装:将连接套筒套在一根钢筋的一端,并用扳手旋紧。

3.滚扎直螺纹:将连接套筒和钢筋放入滚扎机中,通过加热和加压的方式滚扎出直螺纹。

4.连接套筒拆卸:将滚扎出直螺纹的钢筋取出,然后将连接套筒拆卸。

5.清理和检查:清理滚扎出的直螺纹钢筋表面,检查连接接头的质量和工艺是否符合要求。

6.对接头进行电焊:将两根滚扎出直螺纹的钢筋对接,并进行电焊固定。

7.进行拉力试验:在拉力试验机上对连接接头进行拉力试验,以确保连接强度符合要求。

8.施工记录和归档:将施工过程中的检查记录和试验结果进行归档并备案。

四、安全措施1.施工过程中,必须佩戴好安全帽、工作服等个人防护用品。

2.施工人员必须经过专业培训,并具备相关证书。

3.施工现场必须设置明显的警示标志,并进行安全警示教育。

4.滚扎机和电焊机等设备必须经过定期检查和维护,并符合安全标准。

5.施工过程中,要注意防火防爆,严禁在有易燃物质的场所进行施工。

五、质量控制1.施工过程中,必须按照相关标准和规范进行操作,确保工艺和质量符合要求。

2.施工前必须对施工材料进行验收,确保材料的质量和性能达标。

3.施工过程中,要定期进行质量检查,对连接接头进行抽样检测,确保连接强度符合要求。

4.对每一道工序进行质量记录并归档,以备查阅和追溯。

六、施工总结滚扎直螺纹钢筋连接接头是建筑工程中常用的一种连接方式,通过本施工方案的引导,可以确保连接接头的质量和安全性,提高工程的质量和可靠性。

钢筋直螺纹连接施工方法

钢筋直螺纹连接施工方法
拧紧
使用专用扳手或液压工具对连接好的钢筋进行拧紧,确保连接牢固可靠。
钢筋的固定和保护
固定
根据施工要求,将连接好的钢筋固定在所需位置,确保其稳 定性。
保护
对已连接的钢筋进行保护,避免锈蚀和碰撞,确保其使用寿 命。
质量检查与验收
04
外观质量检查
总结词
外观质量是钢筋直螺纹连接施工质量的直观体现,应仔细检查连接部位是否紧固 、无松动,螺纹是否完整无损,以确保连接的可靠性。
抗拉强度检验
总结词
抗拉强度检验是钢筋直螺纹连接施工质量的重要检测手段,通过检验可以确认连接件的抗拉承载能力是否符合要 求。
详细描述
抗拉强度检验应按照相关规定进行,通过拉伸试验来测试连接件的抗拉承载能力。检验过程中,应关注拉伸速率、 加载方式等试验条件的控制,以确保检验结果的准确性和可靠性。对于不符合要求的连接件,应进行更换或加固 处理。
01
清除施工现场的杂物和垃圾,确保作业环境整洁。
安全防护措施的准备
02
设置安全警示标志,穿戴安全帽、手套等防护用品,确保施工
安全。
技术交底的实施
03
对施工人员进行技术交底,明确施工要求、操作规程和注意事
项,确保施工质量。
钢筋直螺纹连接的施
03
工步骤
剥肋和切割钢筋
剥肋
将钢筋端部的弯曲和肋部去除, 使钢筋端面平整,便于后续加工 。
详细描述
外观质量检查包括观察连接部位是否有松动、滑移现象,螺纹是否有断丝、缺丝 、乱丝等缺陷,以及连接件是否有损坏或变形。对于不符合要求的连接部位,应 及时进行修复或更换。
质量保证资料检查
总结词
质量保证资料是钢筋直螺纹连接施工质量的书面证明,应认真核对各项资料,确保其真实、完整、有 效。

钢筋直螺纹连接施工方案

钢筋直螺纹连接施工方案

目 录一、 工程概况与工程技术要求—-————-——--——— 2 1。

1 工程简介与设计要求 ——————---————— 2 1.2 工艺原理 —————————————- 2 1.3 技术特点—-—-----———--— 2 二、 主要施工方法—-————-——-———— 3 2.1 工艺流程 -—-———--—----— 3 2.2 各施工步骤要点 ————--————--—— 3 2.2.1 套筒准备 —-—-—-———--——- 3 2。

2。

2滚压机准备准备 ———--—---————— 3 2.2.3 钢筋平头 -—-——-———————— 4 2。

2。

4 加工丝头 —————-————-—-— 4 2。

2.5 丝头检验 -——-——-——--——— 5 2。

2。

6 带帽保护 ————-——-—————— 6 2.2。

7 连接施工 ——-————-——-——— 6 2。

2.8 接头检验————————-——-—— 6 三、 质量注意事项 ———————--—-——- 7 四、 安全注意事项 —————-—-——--—- 8 五、 施工记录及检查用表—-—————--———-— 8一、工程概况与工程技术要求1.1 工程简介与设计要求本工程为阜新睿光氟化学有限公司年产1250吨精细化学品工程(二期)》,位处阜新市西科技开发区内。

待建工程有204#、203#、202#、201#四栋框架结构工业楼,最大的结构楼位203#,东西轴线长60米,南北轴线长28。

5米,框架基础埋深2.5米,层高以5.9米为主,楼顶结构高27.2米。

抗震构造措施为三级。

本框架结构采用独立基础(且厂房中部两跨范围内设有防爆墙)。

框架结构钢筋为HRB400,其他等级钢筋用量很少。

框架结构各部混凝土强度为:基础C30,框架梁、板C30,框架柱C40,构造柱、圈梁C25。

203#、204#结构施工及外(围护)墙施工时间:2013年9月26日-——2013年11月15日。

钢筋“直螺纹”机械连接施工

钢筋“直螺纹”机械连接施工

(三)、材质要求钢筋滚轧直螺纹连接套筒须有产品合格证、明显的规格标志及等级标志。

本工程所用连接套筒的规格主要有Φ16、Φ18、Φ20、Φ22、Φ25四种,力学性能均为A级,其接头的抗拉强度须达到或超过钢筋母材抗拉强度标准值,并具备高延性及反复拉压性能。

(四)、施工方法(1)、现场准备a、为确保钢筋螺纹丝头的加工质量,凡从事钢筋滚轧直螺纹加工工作的人员必须经过专业技术培训,经考核合格后持证上岗。

班组成员应相对固定;b、根据现场特点,本工程钢筋滚轧直螺纹等强连接的端头螺纹均在场外预制,现场连接安装。

所有钢筋丝头的加工均在钢筋加工场地完成。

C、GGZ-40型钢筋直螺纹滚轧机应与放置在支架上待加工的钢筋中心线保持在同一直线,且标高一致。

(2)、工艺流程施工准备---钢筋下料---滚丝---上塑料保护套---拧连接套筒(与下端钢筋连接)---拧紧连接套筒(与上根钢筋连接)---质量检验---绑扎钢筋骨架。

1、钢筋下料钢筋下料不得用电焊、气割等加热方法切断,可用砂轮切割机切断。

要求钢筋切割端面垂直于钢筋轴线,否则应调整机器,直至符合要求。

钢筋端头不准挠曲,不得有马蹄形。

2、钢筋滚丝钢筋滚丝在GGZ-40型钢筋直螺纹滚轧机上进行。

钢筋滚丝时必须使用水溶性切削冷却润滑液,不准使用油性切割液或机油润滑液,不准不加润滑液直接滚丝。

每台钢筋直螺纹滚轧机每班可加工400-600个丝头。

钢筋滚丝时,直螺纹滚轧机上的滚丝器应与钢筋规格调整一致。

标准型钢筋丝头的螺纹加工长度参照下表进行:注:钢筋丝头加工完毕,应立即盖上塑料保护帽或拧上连接套筒,防止装卸钢筋时损坏丝头,影响连接质量。

3、丝头检验滚轧直螺纹钢筋机械连接技术现场质量控制的核心是丝头的加工质量,因此必须认真、仔细地检验。

丝头检验的要素包括:a、外观及外形质量检验,包括:钢筋丝头螺纹应饱满,螺纹大径低于螺纹中径的不完整扣,累计长度不得超过3个螺纹周长,钢筋丝头长度误差为2P(P为螺距);b、螺纹尺寸检验:用专用检验环规,当钢筋丝头插入时,钢筋端面在环规缺口范围内,即为合格。

钢筋直螺纹连接施工方案

钢筋直螺纹连接施工方案

钢筋滚轧直螺纹连接施工方案本工程框架柱、框架梁钢筋直径d〉22时采用滚轧直螺纹连接方式,设计接头等级为I级。

直螺纹连接能更好地保证施工质量,且能全天候作业,保证施工工期.执行标准《钢筋机械连接通用技术规程》(JGJ107—2003)《滚轧直螺纹钢筋连接接头》(JG163-2004)(一)、施工准备1、材料钢筋:应有出厂合格证,试验报告性能指标应符合有关标准或规范的规定。

钢筋的验收和加工,应按有关的规定进行。

接头连接套筒:应有出厂合格证,试验报告性能应符合有关标准或规范的规定。

材料宜用45号优质碳素结构钢。

2、机具设备钢筋滚轧直螺纹成型机:采用GHB40,能套制Ф16~50钢筋(HPB235~HRB335).力矩板手:用PW360(管钳型)力矩值为100~360N·m。

辅助机具:有砂轮锯、角向磨光机、台式砂轮各一台。

3、作业条件⑴、接头连接套规格必须与钢筋规格一致。

⑵、直螺纹连接接头不能用于预应力钢筋,经常承受反复动荷载及承受高压应力疲劳荷载的结构构件.(二)、操作工艺1、工艺流程钢筋原料→切头→机械加工(丝头加工)→套丝加保护套→现场安装2、操作工艺⑴、所加工的钢筋应先调直后再下料,切口端面与钢筋轴线垂直,不能有马蹄形或弯曲.不得采用气割下料。

⑵、加工丝头时,应采用水溶性切削滑液,不得在不加润滑液的情况下车牙。

⑶、加工的钢筋螺纹丝头的外形尺寸、牙形、螺距等必须满足产品设计要求,且与连接套的牙形、螺距一致.⑷、接头丝头有效螺纹长度应不小于1/2连接套筒长度。

⑸、已加工完成并检验合格的丝头要加以保护,钢筋一端丝头戴上保护帽,另一端拧上连接套,并按规格分类堆放整齐待用。

⑹、钢筋连接时,钢筋的规格和连接套的规格一致,并确保丝头和连接套的丝扣干净、无损。

接头拼接时应用力矩扳手拧紧,接头拧紧值应满足表1规定的力矩值,不得超拧,并应使两个丝头在套筒中央位置相互顶紧。

(如图一、图二所示)。

接头拧紧力矩值(表1)心至长度为钢筋直径的35倍区段范围内,有接头的受力钢筋截面面积占受力钢筋总截面面积百分率:接头宜设置在结构构件受拉钢筋应力较小部位,当需要在高应力部位设置接头时,在同一连接区段内Ⅲ级接头的接头百分率不应大于25%;Ⅱ级接头的接头百分率不应大于50%;I级接头的接头百分率可不受限制;受拉钢筋应力较小部位或纵向受压钢筋,接头百分率可不受限制.⑻、接头应避免设在框架梁端及柱端箍筋加密区,当无法避免时,要采用I级接头或II级接头,且接头百分率不应超过50%。

直螺纹连接施工方案

直螺纹连接施工方案

目录一、工程概况 ................................................ 错误!未指定书签。

(一)基本概括 ................................................... 错误!未指定书签。

(二)机械连接的使用情况.................................... 错误!未指定书签。

二、编制依据 ................................................ 错误!未指定书签。

三、材料要求 ................................................ 错误!未指定书签。

(一)直螺纹套简原材要求.................................... 错误!未指定书签。

(二)螺纹套筒原材料要求.................................... 错误!未指定书签。

(三)钢筋原材要求............................................. 错误!未指定书签。

(四)主要施工机械设备配备表 ............................. 错误!未指定书签。

四、套筒丝口加工及安装................................. 错误!未指定书签。

(一)加工前准备工作.......................................... 错误!未指定书签。

(二)工艺流程 ................................................... 错误!未指定书签。

(三)加工工艺 ................................................... 错误!未指定书签。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
一、编制依据
二、工程概况
三、主要施工方法
四、质量保证措施
五、安全保证措施
一、编制依据
二、工程概况
1、项目特征:
(一)工程简介
本工程为框架结构,基础为现浇钢筋混凝土条形基础和独立基础,抗震等级:框架为二级。

该工程钢筋类别为Ⅰ、Ⅱ、Ⅲ级三种,最大钢筋直径为25mm的Ⅲ级钢,最小钢筋直径为φ6。

钢筋大部分在现场加工制作,底板、梁、柱的钢筋D≥20mm采用直螺纹套管机械连接,板、剪力墙钢筋采用搭接绑扎方法连接,钢筋的保护层采
用塑料垫块或混凝土垫块和定位筋来控制。

(二)、结构概况
1、结构形式:框架结构
(1)基础形式:
独立基础、条形基础混凝土基础和砖基础
(2)砌体形式:
基础采用MU10标砖砌筑,M10水泥砂浆;地上部分采用砌块强度等级≥A2.5和A3.5的混凝土砌块砌筑,M5.0混合砂浆;。

(3)混凝土构造:
垫层混凝土强度C15;基础混凝土强度C30;框架柱混凝土强度为C35、C30;框架梁混凝土强度为C30;现浇板混凝土强度为C30;构造柱、圈梁、过梁部分混凝土强度等级为C25;后浇带强度高于原构造一个标号。

(4)钢筋设计:
现浇混凝土钢筋采用Ⅰ级HPB300、Ⅲ级HRB400钢筋。

三、主要施工工艺
1、材料要求
1)钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告单。

2)连接套应符合以下要求:套筒采取购买成品,厂家必须提供合格怔、检验报告。

套筒原材料选用优质碳素结构钢,符合《优质碳素结构钢》GB/T699—2015标准的要求。

套筒表面没有裂纹,表面及内螺纹没有严重的腐蚀。

2、施工准备
1)主要机具
GY40型钢筋直螺纹滚丝机、G-Q40切割机、YGT6/12调直机、GW40弯曲机、专用扳手及管钳、砂轮切割机、钢筋切断机、直尺、卡具、钢丝刷、镦粗模具等。

2)材料准备
材质要求:采用性能不低于45#优质碳素结构钢制造,其机械性能、钢筋、钢套筒经复检、工艺检测合格。

钢筋端面平整、与轴线垂直,没有马蹄形或翘曲现象。

钢套筒和钢筋端部清理干净,钢套筒和钢筋规格一致。

3)、结构尺寸:
表1 钢筋端头螺纹滚轧加工尺寸(mm)
表2 连接套规格尺寸(mm)
丝头长度允许偏差0~2P(P为螺距)
4)作业条件:
操作工人(包括套丝的工人)必须经专门培训,并经考试合格后方可上岗,施工机具调试合格,熟悉图纸,做好技术交底。

3、操作工艺;工艺流程
1)钢筋丝头加工:钢筋端面平头→端头镦粗→钢筋套丝→丝头质量检查→戴帽保护→存放待用
2) 钢筋连接:钢筋就位→拧下钢筋保护帽和套筒保护塞→接头拧紧→对已拧紧的接头作标记→施工检验
3)钢筋端面平头:镦粗前镦粗机应先退回零位,再把钢筋从前端插入、顶紧,然后给油泵上压。

油泵控制压力及各规格钢筋的镦粗基圆尺寸。

镦粗头不合格时应切掉重镦(钢筋夹持段及镦粗段均应切掉),严禁二次镦粗。

4)钢筋套丝:钢筋套丝要在钢筋螺纹套丝机上进行。

各类丝头的螺纹加工长度应符合基本的技术参数要求。

5)钢筋连接
钢筋连接根据工程实际部位选用正反丝扣型接头连接方法

标准型接头安装
正反丝扣型接头安装
变径型接头安装
可调型接头安装
正反丝扣型接头
连接接头应使用管钳或专用扳手拧紧,使两个钢筋丝头在套筒中
直螺纹钢筋定位标志和检查标志2--检查标志
1--定位标志4
3
2
a
4--钢套筒
3--钢筋2
a
间顶紧。

拼接完成后,套筒每端不得有一扣以上的完整丝扣外露。

加长型接头的外露丝扣数不受限制,但应有明显标记,以检查进入套筒的丝头长度是否满足要求。

直螺纹钢筋接头拧紧力矩值表1
6)、注意事项
6.1、钢筋下料可用切断机或砂轮机切割,但禁止用气割下料。

切口端面与轴线垂直,不得有马蹄形或挠曲。

端部不直应调直后下料。

6.2、加工钢筋丝头时,采用水溶性切削润滑液,当气温底于0度时应有防冻措施,不得在不加润滑液的情况下套丝。

6.3、丝头牙形饱满,牙顶宽度超过0.3mm秃牙部分累计长度不应超过两个螺纹周长。

标准型接头有效螺纹长度不小于1/2连接套筒长度,且允许误差+2P,其他连接形式符合产品设计要求。

6.4、丝头加工过程中用卡规(也可固定用一个套筒),逐个检查丝牙质量,达到质量要求的丝头,套上塑料保护帽。

工地质量员按1%比例随机抽检。

并按规定力矩值拧上套筒。

对不合格丝头应切除
后重新加工。

6.5、连接水平钢筋时,必须从一头往另一头依次连接,不得从两头往中间或中间往两端连接,将不能转动的钢筋加工成左旋螺纹,用正、反丝扣连接套(一端为右旋螺纹,另一端为左旋螺纹)将待连接钢筋对上连接套入口,转动连接套即可使钢筋同时旋入连接套。

6.6、丝头套筒拼接完成后,应用油漆作出标记。

6.7、力矩扳手不使用时,将其力矩值调为零,以保证其精度。

6.8、接头的抗拉强度
四、质量保证措施
1、钢筋的品种和质量必须符合设计要求和有关标准的规定。

2、连接套的规格和质量必须符合要求。

3、接头的强度必须合格。

每种规格接头,每500个为一批,不足500个也作为一批,每批做7根试件作拉力试验。

4、钢筋的规格、接头的位置、同一区段内有接头钢筋面积的百分比,必须符合设计要求和施工规范的规定。

5、套筒的检验应逐个检查,合格的方可使用。

具体指标按表2执行。

6、经自检合格的丝头,由质检员随机抽样进行检验,以一个工作班内生产的丝头为一个验收批,随机抽检10%且不得少于10 个,检验结果应符合表3 的要求,其抽检合格率应大于95%。

否则应抽取双倍数量重新检验,若复检合格率仍小于95%,则该验收批应逐个检查,并切除不合格丝头。

7、钢筋在套丝前,必须对钢筋规格及外观质量进行检查。

如发现钢筋端头弯曲,必须先进行调直处理。

钢筋边肋尺寸如超差,要先将端头边肋砸扁方可使用。

8、钢筋套丝,操作前应先调整好定位尺的位置,并按照钢筋规格配以相对应的加工导向套。

对于大直径钢筋要分次车削到规定的尺寸,以保证丝扣精度,避免损坏梳刀。

9、对个别经检验不合格的接头,可采用电弧焊贴角焊缝方法补强,但其焊缝高度和厚度应由施工、设计、监理人员共同确定,持有焊工考试合格证的人员才能施焊。

10、受力钢筋的接头位置应相互错开,在任一接头中心至长度为钢筋直径35 倍,且不小于500 mm 的区段范围内,有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率不宜超过50%。

接头宜避开有抗震要求的框架结构梁、柱端的箍筋加密区;如无法避
开时,同一截面接头百分率不应超过50%。

11、钢筋接头处两根钢筋的丝头应在套筒中间位置相互顶紧,单边外露丝扣不得超过一个完整丝扣或三个半扣。

12、锁母与套筒在运输和储存时应防止锈蚀和污染,套筒应有保护盖,保护盖上应注明套筒的规格。

现场分批验收,并按不同规格分别堆放。

对加工好的丝头,应用专用的保护帽或连接套筒将钢筋丝头进行保护,防止螺纹被磕碰或被污染。

钢筋应按规格分别堆放,底部用木方垫好,在雨季要采取防锈措施。

施工作业时,要搭设临时架子,不得随意蹬踩接头或连接钢筋。

五、安全保证措施
1、检查刀片的安装情况、电动机及传动系统。

2、钢筋必须在调直后切断。

钢筋要平直进入刀口,与出口成垂直状态,使用切刀的中下部位工作。

3、不得超出机械铭牌规定的钢筋直径和强度,一次切断多根钢筋时,其总截面应在规定范围内。

4、剪切断料时,手与切刀间应保持距离大于15cm。

短料长度小于40cm时,应用套管或夹具将短钢筋头夹牢。

5、注意套丝机伤人。
