砖胎膜及土方回填联系单

004工作联系单(关于B施工段回填土)

工程名称:云城区思劳镇中国云浮国际石材产业城H区地块征地
留用地成都路道路及排水工程GD2202017
致:云浮市云城区思劳镇人民政府
广州高新工程顾问有限公司
我司承建的云城区思劳镇中国云浮国际石材产业城H区地块征地留用地成都路道路及排水工程现已进入基础回填土方施工阶段,目前正逢雨季天天下雨,回填土含水量过高,导致回填土方施工无法进行。如果现在进行施工,由于土质含水量过高,回填土方的密实度难以保证,也会给以后地坪造成下陷的后果,也将给首层模板安装带来安全隐患。假如要等回填土方含水量达到施工要求,将严重影响施工进度,工期目标难以保证。由于雨水天气还将持续,据资料显示6月4日至6月7日云浮市还将持续大雨到暴雨的天气,因此,为了不影响施工进度,更好的保证工期目标。我司建议换土处理,采用碎石粉回填,回填厚度为40CM厚。敬请业主、监理批复为盼!以便施工正常进行。
建设单位
意见:
项目负责人:
年月日
监理单位
意见:
监理工程师:
年月日
施工单位
意见:
技术负责人:
项目经理:
年月日
工程施工方联系单

工程施工方联系单一、工程概述本工程为XXXX项目,位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米。
工程包括XX栋住宅楼、XX栋商业楼、地下停车场及配套设施。
工程总投资约为XX亿元,计划工期为XX个月。
工程由XX公司承担施工任务,并由XX公司负责项目管理。
二、施工进展情况截至目前,本工程已进入XX阶段。
各栋住宅楼主体结构已封顶,正在进行砌体、抹灰、门窗安装等施工。
商业楼正在进行主体结构施工,地下停车场已完成基础施工,正在进行主体结构施工。
整体工程进度符合计划要求。
三、联系事项1. 请各相关单位密切配合,确保施工材料、设备及人员按时到场,保证施工进度不受影响。
2. 请各参建单位严格按照施工方案和安全生产要求,确保工程施工安全。
3. 请项目管理单位加强对施工现场的监督管理,确保工程质量符合相关规范要求。
4. 请各相关单位做好施工现场的卫生和环境保护工作,减少施工对周边环境的影响。
5. 请各参建单位做好工程变更的沟通和协调工作,确保工程顺利进行。
6. 请各相关单位按照合同约定,及时支付工程进度款,保障工程施工的正常进行。
四、联系方式1. 施工方联系人:XXX联系电话:XXX邮箱:XXX2. 项目管理单位联系人:XXX联系电话:XXX邮箱:XXX3. 建设单位联系人:XXX联系电话:XXX邮箱:XXX4. 设计单位联系人:XXX联系电话:XXX邮箱:XXX五、其他事项1. 请各相关单位定期召开工程协调会,及时解决工程施工中出现的问题。
2. 请各参建单位做好工程资料的整理和归档工作,确保工程资料的完整性和可追溯性。
3. 请各相关单位加强对施工现场周边交通、治安、消防等方面的管理,确保工程施工顺利进行。
4. 如有紧急情况,请及时拨打施工现场紧急联系电话:XXX。
敬请各相关单位予以关注和支持,我们将竭诚为您服务,共同保障本工程顺利进行。
感谢您的配合!工程施工方联系人:XXXXXXX年XX月XX日。
工作联系单回复单

工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
. Word文档。
土方回填工作联系单

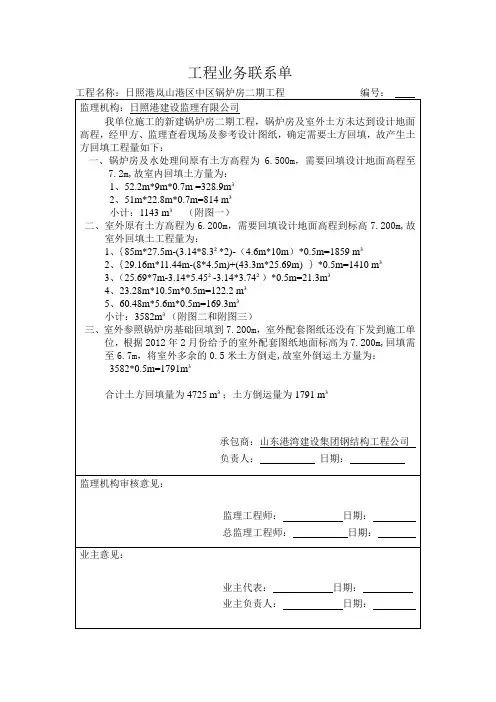

工程名称:日照港岚山港区中区锅炉房二期工程编号:
监理机构:日照港建设监理有限公司
我单位施工的新建锅炉房二期工程,锅炉房及室外土方未达到设计地面高程,经甲方、监理查看现场及参考设计图纸,确定需要土方回填,故产生土方回填工程量如下:
一、锅炉房及水处理间原有土方高程为6.500m,需要回填设计地面高程至7.2m,故室内回填土方量为:
1、52.2m*9m*0.7m =328.9m³
2、51m*22.8m*0.7m=814 m³
小计:1143 m³(附图一)
二、室外原有土方高程为6.200m,需要回填设计地面高程到标高7.200m,故室外回填土工程量为:
1、{85m*27.5m-(3.14*8.3²*2)-(4.6m*10m)*0.5m=1859 m³
小计:3582m³(附图二和附图三)
三、室外参照锅炉房基础回填到7.200m,室外配套图纸还没有下发到施工单位,根据2012年2月份给予的室外配套图纸地面标高为7.200m,回填需至6.7m,将室外多余的0.5米土方倒走,故室外倒运土方量为:
3582*0.5m=1791m³
合计土方回填量为4725 m³;土方倒运量为1791 m³
承包商:山东港湾建设集团钢结构工程公司
负责人:日期:
监理机构审核意见:
监理工程师:日期:
总监理工程师:日期:
业主意见:
业主代表:日期:
业主负责人:日期:
2、(43.3m*25.69m)}*0.5m=1410 m³
3、(25.69*7m-3.14*5.45²-3.14*3.74²)*0.5m=21.3m³
4、23.28m*10.5m*0.5m=122.2 m³
5、60.48m*5.6m*0.5m=169.3m³
工作联系单回复单

目前工程正处于结构施工阶段,对于空调系统各关键部位品牌的确定,我司认为在工程主体竣工后进入空调系统安装前一个月决定空调系统部件品牌为宜。
工作联系单回复单
工程名称:中移(苏州)研发中心一期一阶段工程编号:
复函主题
关于签署施工安全承诺书的通知
抄送单位
江苏建科建设监理有限公司
复函单位
中国建筑第六工
程局有限公司
3、在防水保护层浇筑过程中,工人不意将砼浇超导致防水搭接满足不了规范要求,项目部在检查发现后已责令施工班将超越防水层部分砼凿去,确保满足防水卷材铺设搭接规定要求。
4、在防水铺设施工中,对于产生铺设粗糙、褶皱、观感不佳部位已责令施工队进行返工处理。以整改到位。
5、基坑底周边因前期大雨导致基坑边坡坍塌造成疏通排水困难,致使部分雨水夹泥土污染承台面。为了防止泥水流入承台项目部决定对四周砖胎膜加强增高作防水处理措施。
请予理解,深表感谢。
工作联系单回复单
工程名称:中移(苏州)研发中心一期一阶段工程编号:
复函主题
关于项目工作车辆管理事宜
抄送单位
江苏建科建设监理有限公司
复函单位
中国建筑第六工
程局有限公司
项目经理
日期
2015-08-26
信息中心州项目(项目部):
我方接到编号为信息港-建科监理编号:的建设单位工作联系单,核查项目管理工作后作出如下回复,请予以复查。
内容:
根据业主要求我司于9月10日前反馈燃气锅炉品牌函事宜,现我司正在同厂方洽谈之中,一但洽商成孰,第一时间内我司将用书面汇报给贵司。
请给予理解与支持,深表感谢!
工作联系单回复单
工程名称:中移(苏州)研发中心一期一阶段工程编号:
复函主题
工程施工建筑施工联系单范本_全部

工程施工联系单增加工程现场签证单工程施工联系单在施工过程中,发现图纸仍有过失或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进展施工图修改都要有文字记录,核定签证,归入工程档案。
市建立局监制增加工程现场签证单注:现场签证必须及时办理。
市建立局、市档案局监制市文档效劳中心印制工程施工联系单在施工过程中,发现图纸仍有过失或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进展施工图修改都要有文字记录,核定签证,归入工程档案。
市建立局监制增加工程现场签证单注:现场签证必须及时办理。
市建立局、市档案局监制市文档效劳中心印制工程施工联系单在施工过程中,发现图纸仍有过失或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进展施工图修改都要有文字记录,核定签证,归入工程档案。
市建立局监制增加工程现场签证单注:现场签证必须及时办理。
市建立局、市档案局监制市文档效劳中心印制工程施工联系单在施工过程中,发现图纸仍有过失或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进展施工图修改都要有文字记录,核定签证,归入工程档案。
市建立局监增加工程现场签证单注:现场签证必须及时办理。
市建立局、市档案局监制市文档效劳中心印制工程施工联系单在施工过程中,发现图纸仍有过失或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进展施工图修改都要有文字记录,核定签证,归入工程档案。
市建立局监增加工程现场签证单注:现场签证必须及时办理。
市建立局、市档案局监制市文档效劳中心印制工程施工联系单在施工过程中,发现图纸仍有过失或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进展施工图修改都要有文字记录,核定签证,归入工程档案。
土方回填方案工程联系单

土方回填方案工程联系单土方回填工程联系单1. 项目基本信息项目名称:XXX工程项目土方回填工程项目地址:XXXX项目负责人:XXX联系电话:XXX施工单位:XXX施工单位负责人:XXX联系电话:XXX2. 工程概况本工程为XXX项目的土方回填工程,包括挖方、运输、回填等工作。
施工范围为XXX平方米,土方回填量约为XXX立方米。
工程地势平坦,无险要地形。
3. 土方回填方案3.1 回填设计根据工程地质勘察报告和施工现场情况,制定合理的土方回填设计方案,包括回填区域的划分、填方量的计算和填方高程的控制等内容。
3.2 回填材料选择优质的填方土石料,符合国家相关标准,保证填筑土方的质量和稳定性。
3.3 回填工艺采用合适的回填工艺,包括填方层均匀铺设、夯实和表面修整等工艺措施,确保回填土方的均匀性和紧密度。
3.4 填方高程控制根据设计要求,进行填方高程的控制和调整,保证填方面的平整度和坡度要求。
3.5 回填施工序列合理安排土方回填的施工序列,确保施工效率和安全。
4. 施工安全措施4.1 施工现场围护在施工现场周边设置围护设施,保障施工人员和周边车辆的安全,避免发生意外事故。
4.2 施工通道设置设置施工通道并标示明显的施工警示标志,指明施工区域,确保施工交通的通畅和安全。
4.3 施工人员安全教育对施工人员进行安全教育和培训,保证其熟悉施工安全规定和措施。
4.4 安全监测加强对施工现场的安全监测,确保施工过程中的安全。
5. 施工质量控制5.1 施工前检查对施工现场和回填土方材料进行严格的检查,确保施工的顺利进行。
5.2 施工过程监督加强对回填施工过程的监督与检查,确保回填工程质量达到设计要求。
5.3 质量验收对回填土方进行质量验收,确保回填土方的质量和稳定性。
6. 环境保护措施6.1 施工现场周边绿化对施工现场周边进行绿化处理,减少施工对于周边环境的影响。
6.2 施工废弃物处理合理处理施工废弃物,减少对环境的污染。
砖胎膜及土方回填联系单

3、垂直砖模选型及厚度如下表:源自砖模高度(mm)墙厚(mm)
备注
h<1200
200(详附图一)
砖胎膜长度10000≥h>4000要求在中间设置一道柱,h>10000要求每4米设砖柱;砖柱为(墙厚+200)㎜×(墙厚
+200)㎜,高度同砖胎膜深度。
1800>h≥1200
上部500mm内采用200mm墙,下部采用400mm墙(详附图二)
h≥1800
上部500mm内采用200mm墙,中间500~1800mm内采400mm墙,下部采用600mm墙
世方公司工作联系单
单位(部门):上海世方建筑工程有限公司(二标段)
主送
惠州颐景园置业发展有限公司
广东创南工程管理有限公司
编号
世惠工外联(2018)06号
抄送
主题
关于深惠颐景园工程基础砖胎膜及土方回填事宜
联
系
内
容
1、针对此种情况在施工过程中地下室承台模板、条形基础模板、独立基础模板、基础连梁模板、集水井模板、排水沟模板、电梯井模板、筏板基础、地库筏板基础变标高挡墙、底板四周侧模及外墙防水挡墙模板、塔吊基础、筏板下模板无法拆除的部位,均为加气砼砌块砖模替代木模板。
年 月 日
监 理 回
复
年 月 日
建 设 单 位 回
复
年 月 日
(详附图三)
承台底部垫层宽比底部砌筑砖胎膜宽100mm;经与设计单位沟通并经建设单位同意后将地下室底板高差大于500mm的都改成垂直型砖模,壁厚为 板厚+100mm, 壁厚≥400mm,两者取较大值,配筋按2号节点大样。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
承台底部垫层宽比底部砌筑砖胎膜宽100mm;经与设计单位沟通并经建设单位同意后将地下室底板高差大于500mm的都改成垂直型砖模,壁厚为 板厚+100mm, 壁厚≥400mm,两者取较大值,配筋按2号节点大样。
4、土方开挖应根据土质情况进行放坡,放坡系数不得小于规范设计要求,若土质为强风化放坡系数为1:,如A5、A8、A9楼,若土质为回填土,承台深度<1200mm,则按承台宽度加宽500mm作为承台砌砖模工作面,若承台深度>1200mm,按下部砖模砌筑好后剩余工作面300mm进行1:1放坡开挖,如A3、A4、A6及周边地库。土方开挖过程中如遇到承台间所剩距离不足1000时,需将这侧面距离内的土方挖走,避免其塌方造成重复工作,影响工效。
5、待砌完砖胎模并抹灰完成24小时以后回填砖胎膜与承台开挖土方放坡之间的空隙,采用原土回填,回填土每层虚铺厚度为250mm,并人工压实打夯,再进行底板垫层浇筑、防水层施工等后续工作。土方回填时,为防止砖胎模倒塌,应在砖胎模内侧用φ48,壁厚钢管及模板方木进行顶撑。
望回复为盼,谢谢!
经办人: 项目负责人:
年 月 日
监 理 回
复
年 月 日
建 设 单 位 回
复
年 月 日
砖胎膜长度10000≥h>4000要求在中间设置一道柱,h>10000要求每4米设砖柱;砖柱为(墙厚+200)㎜×(墙厚
+200)㎜,高度同砖胎膜深度。
1800>h≥1200
上部500mm内采用200mm墙,下部采用400mm墙(详附图二)
h≥1800
上部500mm内采用200mm墙,中间500~1800mm内采400mm墙,下部采用600mm墙
2、砖胎膜采用600*200*200,强度等级为加气混凝土砌块,高度为本构件底部垫层上至筏板垫层下;砌筑为预拌砂浆强度等级为DM M15,内侧抹灰砂浆为预拌砂浆强度等级为DM M20,抹灰高度为砖模高度加筏板垫层厚度。
3、垂直砖模选型及厚度如下表:
砖模高度(mm)
墙厚(mm)
备注
h<1200
200(详附图一)
砖胎膜及土方回填联系单
世方公司工作联系单
单位(部门):上海世方建筑工程有限公司(二标段)
主送ቤተ መጻሕፍቲ ባይዱ
惠州颐景园置业发展有限公司
广东创南工程管理有限公司
编号
世惠工外联(2018)06号
抄送
主题
关于深惠颐景园工程基础砖胎膜及土方回填事宜
联
系
内
容
1、针对此种情况在施工过程中地下室承台模板、条形基础模板、独立基础模板、基础连梁模板、集水井模板、排水沟模板、电梯井模板、筏板基础、地库筏板基础变标高挡墙、底板四周侧模及外墙防水挡墙模板、塔吊基础、筏板下模板无法拆除的部位,均为加气砼砌块砖模替代木模板。
