杨店涧质量评估

合集下载

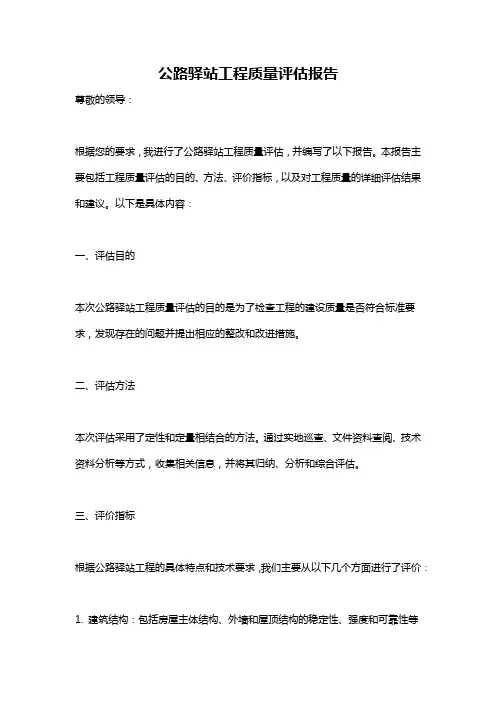

公路驿站工程质量评估报告

公路驿站工程质量评估报告

公路驿站工程质量评估报告尊敬的领导:根据您的要求,我进行了公路驿站工程质量评估,并编写了以下报告。

本报告主要包括工程质量评估的目的、方法、评价指标,以及对工程质量的详细评估结果和建议。

以下是具体内容:一、评估目的本次公路驿站工程质量评估的目的是为了检查工程的建设质量是否符合标准要求,发现存在的问题并提出相应的整改和改进措施。

二、评估方法本次评估采用了定性和定量相结合的方法。

通过实地巡查、文件资料查阅、技术资料分析等方式,收集相关信息,并将其归纳、分析和综合评估。

三、评价指标根据公路驿站工程的具体特点和技术要求,我们主要从以下几个方面进行了评价:1. 建筑结构:包括房屋主体结构、外墙和屋顶结构的稳定性、强度和可靠性等方面。

2. 建筑装饰:包括室内外装饰材料的选用是否符合规范、装饰工艺是否合理、装饰品的质量等。

3. 建筑设备:包括灯光、强电、弱电、给排水、空调等设备的设计、安装和运行情况。

4. 工艺质量:包括工程施工过程中的质量监控和检验记录、工艺操作是否规范、工程验收是否完备等。

5. 环境与卫生:包括周边环境卫生、噪音和污染控制等方面的评价。

四、评估结果经过评估,我们对公路驿站工程的质量问题进行了详细分析和评价:1. 建筑结构方面:整体结构稳定,但存在个别缺陷和质量问题,如某些墙体裂缝较大、柱子表面存在起砂等。

建议进行结构补强和修复工作。

2. 建筑装饰方面:大部分装饰材料的质量良好,但有少量装饰品存在问题,如墙面涂料剥落和回火现象,建议重新涂刷。

3. 建筑设备方面:大部分设备工作正常,但有个别弱电设备运行不稳定,建议进行维修和调整。

4. 工艺质量方面:施工质量总体良好,但存在部分验收记录不完整和工艺操作不规范的情况,建议做好后期整改和质量提升工作。

5. 环境与卫生方面:驿站周边环境整洁,但存在噪音控制不到位和卫生管理不规范的问题,建议采取相应的环境和卫生改善措施。

五、建议根据评估结果,我们提出以下改进和整改建议:1. 对存在的建筑结构问题,建议进行结构补强和修复工作,确保安全稳定。

碧桂园工程质量评分办法(2011版)

碧桂园工程质量评分办法(2011版)

碧桂园工程质量评分办法(2011版)为提高公司房产品质,体现碧桂园的社会责任感,加大区域、项目对施工单位的工程质量管控力度,激励各施工单位加强质量管理,现发布本工程质量评分办法:1、适用范围——○1对施工单位质量的评分、排名及作为奖惩依据;○2对“创优100计划”施工单位的质量评估;○3对区域、项目部质量绩效的评定、排名、“双月质量考核排名计划”及作为奖惩依据。

2、使用办法——除上述三项评估外,○1由区域主导,各项目部负责执行,依据《碧桂园工程质量评分办法》,对项目内各施工单位的工程质量进行每月评分。

其评分用于对施工单位的工程质量排名和参与“创优100计划”施工单位的节点奖励评估,权重占总分的30%。

○2对施工单位每月工程质量排名的评分,须于每月25日前由区域汇总,上报至集团工程管理部;对“创优100计划”节点奖励的评分,项目部必须于工程管理中心组织节点评估前进行评估,并于工程管理中心进行节点评估时一并提交,以便计算施工单位的节点得分。

由集团工程管理部按权重计算施工单位的最终得分并公布。

○3如发现项目部评分与工程管理中心评分有较大差异的,工程管理中心应派员与区域及项目部进行联合复检,以确定评分。

④集团对各区域、各项目部的工程质量评分排名只采用集团工程管理部的评分,不采用项目部的评分。

3、巡检办法——检查时,项目总经理、监理公司总监或总监代表及施工单位现场负责人应全程陪同并确认检查结果,集团工程管理部将按不同施工单位、不同施工节点、不同在建面积、不同产品类型分批,按比例随机抽取楼栋(楼层)检查,具体抽检面积比例如下表:主体结构阶段在建面积在建产品类型抽检比例(%)抽检数量砌体分项开始后在建面积在建产品类型抽检比例抽检数量2.5万㎡以下别墅8% 不少于5栋2.5万㎡以下别墅6% 不少于6户洋房、高层10% 不少于3层洋房、高层4% 不少于6户公建房10% 公建房6%2.5万—5万㎡别墅7% 不少于5栋2.5万—5万㎡别墅5% 不少于6户洋房、高层8% 不少于3层洋房、高层3% 不少于8户公建房8% 公建房5%5万—7.5万㎡别墅6% 不少于6栋5万—7.5万㎡别墅4% 不少于8户洋房、高层7% 不少于3层洋房、高层2% 不少于10户公建房7% 公建房4%7.5—10万㎡别墅5% 不少于6栋7.5万—10万㎡别墅3% 不少于8户洋房、高层6% 不少于3层洋房、高层1% 不少于10户公建房6% 公建房3%10万㎡以上别墅4% 不少于6栋10万㎡以上别墅2% 不少于10户洋房、高层5% 不少于4层洋房、高层1% 不少于12户公建房5% 公建房2%注:对于抽查栋号以外检查发现的质量问题和安全隐患,不在评分当中体现,但将根据其严重程度确定处理办法。

工程质量评估报告-监理单位

工程质量评估报告-监理单位

嘉泰隆花园商住楼工程工程质量评估报告HTJL/QR—(JTLHY)-PGBG—04编制人:审核人:批准人:监理单位:西安航天建设监理公司(章)编制日期: 二〇一一年六月五日目录一、工程建设概况二、监理过程中的质量控制三、工程质量评估的依据和结论四、遗留问题及建议五、监理机构人员签字表附表一:标准养护砼试件强度统计分析评定表附表二:同条件养护砼试件强度统计分析评定表附表三:单位(子单位)工程质量控制资料核查记录附表四:单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录附表五:单位(子单位)工程观感质量检查记录嘉泰隆花园商住楼工程质量评估报告HTJL/QR—(JTLHY)—PGBG-04一、工程建设概况1、参建各单位名称:建设单位:陕西嘉泰隆花园房地产开发有限公司设计单位:西北综合勘察设计研究院勘察单位:西北综合勘察设计研究院施工总包单位:江都建设有限公司西安分公司施工分包单位:桩基工程:陕西省建筑基础工程公司第六分公司电梯:莱茵电梯(中国)有限公司工程检测单位:人工地基检测:陕西省建设工程人工地基工程质量第十二检测站结构实体检测:西安长实建设工程检测有限公司沉降观测:西安市勘察测绘院监理单位:西安航天建设监理公司2、工程开工、完工时间:本工程于2009年1月6日开工,2011年6月5日施工完毕.3、工程设计概况:(1)工程规模:总建筑面积23331.45㎡,总投资3800万元,地上二十层,地下一层.地下室为平战结合的人防工程。

(2)地基处理方法:采用CFG桩。

(3)主体结构为:剪力墙结构。

(4)外墙采用外保温,挤塑板40㎜。

(5)屋面保温采用憎水珍珠岩500mm×100mm×120mm.(6)外窗采用中空玻璃。

(7)外墙面装饰采用面砖。

(8)给排水系统:生活给排水系统、消火栓给水系统、自动喷水灭火系统、雨水排水系统、人防给水系统.(9)采暖系统:①低温热水地辐热供暖。

(10)通风:地下室采用机械送风排风,住宅卫生间设计子母型排气竖井.防烟楼梯设置机械加压送风系统.(11)空调:无.(12)智能建筑:网络系统、有线电缆系统、电话系统、可视楼宇对讲系统、保安监控系统等.(13)电气工程:电力用电系统、照明系统、防雷接地系统、火灾报警及消防联动系统等。

安徽有涧装饰工程有限责任公司介绍企业发展分析报告

安徽有涧装饰工程有限责任公司介绍企业发展分析报告

Enterprise Development专业品质权威Analysis Report企业发展分析报告安徽有涧装饰工程有限责任公司免责声明:本报告通过对该企业公开数据进行分析生成,并不完全代表我方对该企业的意见,如有错误请及时联系;本报告出于对企业发展研究目的产生,仅供参考,在任何情况下,使用本报告所引起的一切后果,我方不承担任何责任:本报告不得用于一切商业用途,如需引用或合作,请与我方联系:安徽有涧装饰工程有限责任公司1企业发展分析结果1.1 企业发展指数得分企业发展指数得分安徽有涧装饰工程有限责任公司综合得分说明:企业发展指数根据企业规模、企业创新、企业风险、企业活力四个维度对企业发展情况进行评价。

该企业的综合评价得分需要您得到该公司授权后,我们将协助您分析给出。

1.2 企业画像类别内容行业建筑装饰、装修和其他建筑业资质空产品服务空1.3 发展历程2工商2.1工商信息2.2工商变更2.3股东结构2.4主要人员2.5分支机构2.6对外投资2.7企业年报2.8股权出质2.9动产抵押2.10司法协助2.11清算2.12注销3投融资3.1融资历史3.2投资事件3.3核心团队3.4企业业务4企业信用4.1企业信用4.2行政许可-工商局4.3行政处罚-信用中国4.5税务评级4.6税务处罚4.7经营异常4.8经营异常-工商局4.9采购不良行为4.10产品抽查4.12欠税公告4.13环保处罚4.14被执行人5司法文书5.1法律诉讼(当事人)5.2法律诉讼(相关人)5.3开庭公告5.4被执行人5.5法院公告5.6破产暂无破产数据6企业资质6.1资质许可6.2人员资质6.3产品许可6.4特殊许可7知识产权7.1商标7.2专利7.3软件著作权7.4作品著作权7.5网站备案7.6应用APP7.7微信公众号8招标中标8.1政府招标8.2政府中标8.3央企招标8.4央企中标9标准9.1国家标准9.2行业标准9.3团体标准9.4地方标准10成果奖励10.1国家奖励10.2省部奖励10.3社会奖励10.4科技成果11 土地11.1大块土地出让11.2出让公告11.3土地抵押11.4地块公示11.5大企业购地11.6土地出租11.7土地结果11.8土地转让12基金12.1国家自然基金12.2国家自然基金成果12.3国家社科基金13招聘13.1招聘信息感谢阅读:感谢您耐心地阅读这份企业调查分析报告。

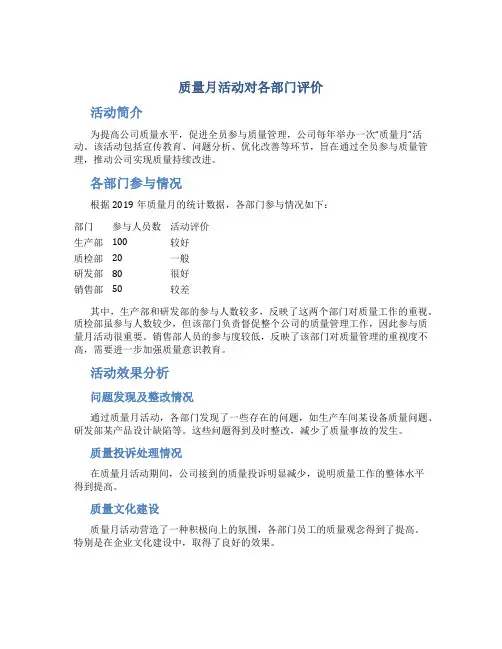

质量月活动对各部门评价

质量月活动对各部门评价

质量月活动对各部门评价活动简介为提高公司质量水平,促进全员参与质量管理,公司每年举办一次“质量月”活动。

该活动包括宣传教育、问题分析、优化改善等环节,旨在通过全员参与质量管理,推动公司实现质量持续改进。

各部门参与情况根据2019年质量月的统计数据,各部门参与情况如下:部门参与人员数活动评价生产部100 较好质检部20 一般研发部80 很好销售部50 较差其中,生产部和研发部的参与人数较多,反映了这两个部门对质量工作的重视。

质检部虽参与人数较少,但该部门负责督促整个公司的质量管理工作,因此参与质量月活动很重要。

销售部人员的参与度较低,反映了该部门对质量管理的重视度不高,需要进一步加强质量意识教育。

活动效果分析问题发现及整改情况通过质量月活动,各部门发现了一些存在的问题,如生产车间某设备质量问题、研发部某产品设计缺陷等。

这些问题得到及时整改,减少了质量事故的发生。

质量投诉处理情况在质量月活动期间,公司接到的质量投诉明显减少,说明质量工作的整体水平得到提高。

质量文化建设质量月活动营造了一种积极向上的氛围,各部门员工的质量观念得到了提高。

特别是在企业文化建设中,取得了良好的效果。

不足之处及改进意见本次质量月活动还存在一些不足之处,如:1.活动宣传较少,部分员工未能真正了解活动意义;2.部分员工对活动参与态度较为消极,需要进一步加强质量意识教育;3.对参与质量月活动的部门未能给予足够的激励和奖励,需要进一步探索相应的激励机制。

根据以上不足之处,提出以下改进意见:1.增加活动宣传力度,提高员工参与积极性;2.加强培训课程,提高员工质量意识和技能;3.设立奖项,激励参与质量月活动的部门,并对参与度较高的员工进行表彰。

结语经过质量月活动,各部门质量意识得到了提高,企业质量水平持续改进。

然而,质量工作还需要全员参与,我们期待更多的贡献和建议,共同推动公司质量水平的提升。

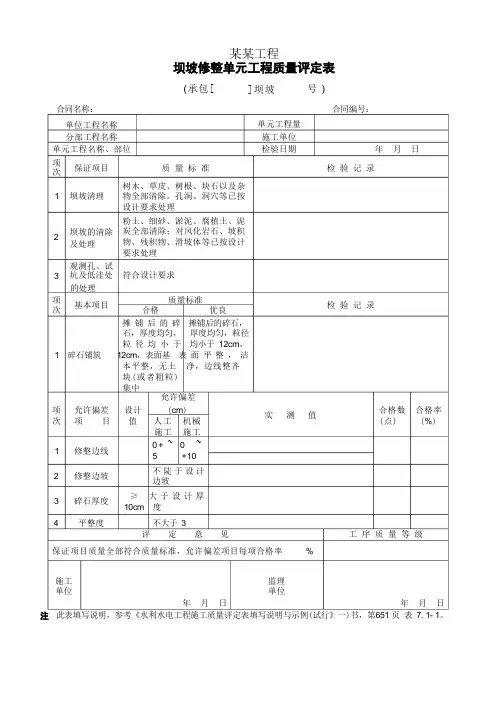

水利工程质量评定表

水利工程质量评定表

某某工程合同名称:(承包[ ]坝坡号)合同编号:单位工程名称分部工程名称单元工程名称、部位单元工程量施工单位检验日期年月日项次保证项目质量标准检验记录1 2 3 坝坡清理坝坡的清除及处理观测孔、试坑及低洼处树木、草皮、树根、块石以及杂物全部清除。

孔洞、洞穴等已按设计要求处理粉土、细砂、淤泥、腐植土、泥炭全部清除;对风化岩石、坡积物、残积物、滑坡体等已按设计要求处理符合设计要求项次的处理基本项目合格质量标准优良检验记录摊铺后的碎摊铺后的碎石,石,厚度均匀,厚度均匀,粒径粒径均小于均小于12cm,1 碎石铺筑12cm,表面基表面平整,洁本平整,无土净,边线整齐块(或者粗粒)集中允许偏差项次1 2 3 4 允许偏差项目修整边线修整边坡碎石厚度平整度设计 (cm)值人工机械施工施工0+~ 0~5 +10不陡于设计边坡≥大于设计厚10cm 度不大于3评定意见实测值合格数合格率(点) (%)工序质量等级保证项目质量全部符合质量标准,允许偏差项目每项合格率%施工单位监理单位年月日年月日此表填写说明,参考《水利水电工程施工质量评定表填写说明与示例(试行》一)书,第651 页表7. 1- 1。

某某工程( 承包[ ]垫层 号 )合同名称: 合同编号:单位工程名称分部工程名称单元工程名称、部位项次123 45项 次12 项次 1 2 345 保证项目填筑 石料级配、粒径、 垫层的铺设厚度、 铺筑的方法碾压参数护坡垫层工程防护处理;原材料、 配合比和施工方法基本项目碾压后的干密度碾压后的垫层质量允许偏差项目 碾压砂浆层面偏离 设计线 喷射混凝土面偏离 设计线 铺筑厚度垫层与过渡分界线 距坝轴线 垫层外坡线距坝轴 线(碾压层)单元工程量 施工单位评定日期质 量 标 准前一填筑层已验收合格符合设计要求和《施工规范》规 定;严禁采用风化石料严格控制,无漏压和欠压;坡面碾压时,上下一次为碾压一遍, 上坡时振动,下坡时不振动 必须在坡面整修后按反滤层铺筑 规定施工;接缝重叠宽度必须符 合《施工规范》 按设计进行; 符合设计要求和《施 工规范》的质量要求 检检 验 记 录质 量 合 格合格率大于等 于 80% 表面平整, 基本 无颗粒分离 标 准 优 良合格率大于等 于 90%表面平整, 无颗 粒分离测 值设计值±5 ±3 +0 - 10 ±5定 意年 月 日验 记 录质量等级 合格 优良合格数 合格率 (点) (%)单元工程质量等级保证项目全部符合质量标准;基本项目符合 标准;允许偏差项目各项实测点合格率为施工 单位%~年 月 日 %建设 (监理) 单位年 月 日此表填写说明,见《水利水电工程施工质量评定表填写说明与示例(试行》一)书,第729 页 表 7.12。

001-园山4-5 山石水景分项工程质量检验评定表

001-园山4-5 山石水景分项工程质量检验评定表

等级
本2
无明显裂缝、损伤、剥落现象
项3
石料搁置稳固
目4 5
堆叠搭接处冲洗清洁 搭接勾嵌缝平直光滑
6
钩托铁件无外露
项目
允许偏差 (cm)
实测值(mm) 1 2 3 4 5 6 7 8 9 10
允 1 瀑 出水口平顺、水平高差
≯每米1cm
许 2 潭 潭壁光滑
偏3
差4
5 项
6 目
7
溪 落差明显、弯曲自然 泉 泉口隐蔽、流向畅通 涧 峡谷气势、对峙雄伟 竹 石面平整稳固 屿 位置恰当、体量适当
山石水景分项工程质量检验评定表
工程名称:
广安经开区奎阁片区(望江 路)
部位:
项目
保 证 1 石料的品种、材质、规格及加工程度,应符合设计要求和传统做法
项 目
2
石料的纹理应符合受力要求
3 粘结用材料或混凝土强度必须符合施工规范的规定
园山 4-5 质量情况
基1
项目 纹理基本一致
质量情况 1 2 3 4 5 6 7 8 9 10
空隙≯25、高差≯5
8 矾 突出明显、分水自然
9 岸 刚柔并济、略有起伏
检 保证项目
查 结
基本项目
果 允许偏差项目
检查 实测
项,其中优良 点,其中合格
项,优良率
%
点,合格率
%

施工单位:

监理单位:





工程技年月日

质量抽查监测评估报告

质量抽查监测评估报告

质量抽查监测评估报告
根据相关法律法规和标准要求,进行了质量抽查监测评估,报告如下:
一、抽查范围:本次抽查监测评估的范围包括但不限于产品质量、生产工艺、环境安全、管理体系等方面。

二、抽查方法:本次抽查采用抽样调查、现场检查、数据分析等方法,对相关产品和企业进行了全面评估。

三、评估内容:本次评估主要内容包括产品质量合格率、生产工艺是否符合标准要求、环境安全情况、企业管理体系是否健全等方面。

四、评估结果:根据抽查监测评估的结果显示,部分产品质量不合格,生产工艺存在问题,环境安全措施不到位,管理体系存在漏洞等情况。

五、整改意见:针对评估中发现的问题,提出了相关的整改意见和建议,希望企业能够积极采取措施进行改进,提升产品质量,加强环境安全管理,健全管理体系。

六、结论:本次质量抽查监测评估报告出具,希望企业认真对待评估结果,积极整改,提升企业整体质量水平。

七、监督检查:下一步将对企业整改情况进行监督检查,确保问题得到有效解决。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2008年度水土保持项目
宜兴市杨店涧小流域综合治理工程质量评估报告
监理机构:上海东华工程咨询公司
杨店涧综合治理工程监理部
编制人:郑治理刘安宁
审核人:沈建强
编制日期:2009.5.10
一、工程概况
2008年度水土保持项目宜兴市杨店涧小流域综合治理工程位于宜兴市太华镇龙珠水库下游,工程起点位于龙珠水库溢洪道出口消力池尾坎,沿河道向下游延伸,合计约1619m河道整治工程。

主要工程内容包括:
Y1~Y11段,长度1009m,主要包括块石混凝土滚水坝3座,分别位于Y6、Y7、Y10桩号;块石混凝土防渗挡墙8道,分别位于Y1、Y2、Y3、Y4、Y5、Y8、Y9、Y11桩号;Y1~Y2、Y3~Y4、Y5~Y6、Y6~Y7、Y7~Y8、Y9~Y10、Y10~Y11各段进行河道淤泥及松散覆土层开挖,回填黄粘土,然后浇筑砼护底、护坡;沿南北河岸原有挡墙内侧2m浇筑块石混凝土边墙,新建边墙与原有挡墙之间回填砾石。

Y11~Y18段,长度约610m,主要包括浆砌块石钢筋混凝土敷面石谷坊3座,分别位于Y12~Y13、Y14~Y15、Y16~Y17段;原有河岸护坡表面浇筑混凝土格梗、敷面,形成新的护坡;谷坊上游10m范围建设浆砌块石护底;下游15m、15~25m范围分别建设浆砌块石护底、干砌块石护底等。

项目法人:宜兴市太华镇水利农机站
设计单位:无锡市水利设计研究院有限公司
监理单位:上海东华工程咨询公司
施工承包商:宜兴市水利工程有限公司。

二、监理质量控制工作
经与业主、施工单位协商研究,并报业主同意,把本工程划分为1个单位工程,7个分部工程,74个单元工程,整个工程为1个单位工程,其中分部工程为:Y1至Y11土方开挖工程、Y1至Y11回填工程、Y1至Y11护底护坡工程、Y1至Y11边墙工程、Y1至Y11防渗挡墙及滚水坝工程、Y11至Y18护坡工程、Y11至Y18谷坊工程。

2、项目监理部依据合同、相关法律法规及施工图纸、各种技术文件和监理大纲,由总监理工程师的主持下,各专业监理工程师参加编制监理规划。

3、原材料、各类构件、设备进须有厂家生产批号及技术说明书、其它的相关质量保证资料等。

在施工过程中,对进场主要原材料质量证明文件进行检查和平行检验;对需要复试的材料及构件进行见证取样、送检;监理共抽检混凝土试块7组、河床回填土4组,全部合格。

经过对施工单位提交的砼试块抗压强度报告进行统计分析,形成如下评定结果:
根据“杨店涧小流域综合治理工程砼试块强度汇总计算表”计算结果,有关参数计算如下:
(一)、C20混凝土部分
1、试块平均强度:MPa n
n
i i
cu f f m cu
4.2419
1
.4631
,==
==∑
2、试块强度标准偏差:
MPa
n n
i f
nm i cu f cu
84.01
194
.244.241967.1132411
22,=-⨯⨯-=
-=-=
∑σ3、不低于设计强度标准值的百分率:P s =100%4、概率度系数:2
.584
.00
.204.24,=-=
-=
σ
k cu f f m t cu
强度保证率:大于99.9%
5、根据水工混凝土施工规范(DL/T5144-2001)中“强度检验与评定”要求:
MPa kt k cu f MPa f m cu
2184.02.523.020,4.24=⨯⨯+=+≥=σMPa
k cu f MPa f
m cu 0.172085.0,85.03.21min
,=⨯=≥=综合上述1~5,杨店涧小流域综合治理工程C20砼强度评定合格,强度保证率大于99.9%。

(二)、C25混凝土部分
1、试块平均强度:MPa n
n
i i
cu f f m cu 2.3070
9
.21101
,==
==
∑2、试块强度标准偏差:
MPa
n n
i f nm i cu f cu
91.01
702
.3016.307003.637311
1
22,=-⨯⨯-=
-=-=

σ3、不低于设计强度标准值的百分率:P s =100%4、概率度系数:7
.591
.00
.252.30,=-=
-=
σ
k cu f f m t cu
强度保证率:大于99.9%
5、根据水工混凝土施工规范(DL/T5144-2001)中“强度检验与评定”要求:
MPa kt k cu f MPa f m cu
0.2691.07.52.025,2.30=⨯⨯+=+≥=σMPa
k cu f MPa f
m cu 5.222590.0,90.02.28min
,=⨯=≥=综合上述1~5,杨店涧小流域综合治理工程C25砼强度评定合格,强度保证率大于99.9%
4、施工过程中的质量控制严格按照施工规范要求及设计图纸、变更通知、变更联系单,做好工序质量验收,并督促施工单位严格履行工序质量,自检“三检制”工作。

施工单位自检合格后,报监理验收。

上道工序未通过验收,下道工序不准施工。

监理每天到现场,对施工部位进行巡视检查,主要检查施工工艺的规范性,施工质量符合规范要求。

并对重点部位、工序,进行旁站监理控制,共形成旁站记录21份。

三、现场质量控制
1、混凝土质量控制
护底护坡工程、边墙工程、防渗挡墙工程、滚水坝工程及部分谷坊工程为混凝土结构。

混凝土开仓前由施工单位报监理验仓,混凝土仓内清除积水、淤泥及杂物,滚水坝、谷坊工程严格控制基础开挖到设计深度、本工程所用模板为钢模,模板长度、宽度偏差严格控制在5mm 以内,对角线偏差偏差控制在10mm ,模板偏差较大时进行校模后再浇筑混凝土,模板稳定性较好,刚度、强度符合施工要求,
模板内侧均匀涂有隔离油。

混凝土所用碎石无针片装、无杂物、泥块、超径逊径在合理范围内,砂、碎石重量偏差控制在3%、水泥重量偏差控制在2%以内、水重量偏差控制在2%以内、各类外加剂重量偏差控制在1%以内,埋石混凝土埋石率控制在25%。

钢筋同炉号、同批次每60t进行抽检一次,钢筋存放仓库保持干燥防止生锈、生锈的钢筋经监理同意后可作降级使用处理。

各类混凝土配合比经过检测符合工程要求,自拌混凝土塌落度控制在1cm至5cm内,符合规范要求,混凝土拌合用水无污染;振捣工振捣时间合适,无漏振超振现象,能够使混凝土充分泛浆,浇筑上层混凝土时,振捣棒插入下层混凝土5cm,以利混凝土层间的结合,模板10cm以内振捣棒垂直振捣,防止因振捣导致模板松动,导致模板偏差超出规范要求;老混凝土上浇筑新混凝土时,老混凝土凿毛,清扫浮渣后上面均匀铺一层砂浆然后浇筑新混凝土。

2、土方开挖、回填质量控制
土方开挖符合设计要求的深度、回填的土质较好无枯枝、杂物人工回填打夯前将填土初步整平,打夯按一定方向进行,一夯压半夯,夯夯相接,行行相连,两遍纵横交叉,分层打夯。

夯实基槽及地坪时,行夯路线由四边开始,然后再夯向中间。

用蛙式打夯机等小型机具夯实时,打夯之前对填土初步整平,打夯机依次夯打,均匀分开,不留间隙。

回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土
的质量密度;达到要求后,再进行上一层的铺土。

雨天不宜进行回填施工,必须施工时,分段尽快完成,且宜采用沙土等填料,周围有防雨和排水措施。

3、浆砌石质量控制
浆砌石座浆充分、块石按照大小配合交叉放置,浆砌石选用新鲜的块石、结构坚固外表干净,在基础开砌前将基础表面泥土、石片及其他杂质清除干净,以免结合不牢。

铺放第一层石块时,所有石块都大面朝下放稳,用脚踏踩不动为止。

大石块下不应用小块石支垫,使石面能直接与土面接触。

填腹石时,根据石块自然形状,交错放置,尽量使块石与石块间的空隙最小,按规定拌好的砂浆填在空隙中,以填满空隙的1/3~1/2为度;根据各个缝隙形状和大小,选用合适的中、小石块放入,用小锤轻轻敲击,使石块全部挤入缝隙内的砂浆中,填满整个缝隙。

所有空隙原则上一块挤入填满最好。

如空隙过大,一块片石挤入未填满,在未填满的空隙中,填入灰浆再用小石填。

在灰缝中尽量用小片石或碎石填塞以节约灰浆,挤入的小块石不高于砌的石面,也不必用灰浆找平。

在接砌第一层时,沿子石一定要先行试安,务使贴实平稳,缝口合宜,没有对缝、咬牙缝,缝宽保持2cm左右,并不得小于1cm,以便粘接。

然后铺浆,浆液要离坡面外口4~5cm宽,厚度4~5cm,再行砌筑。

在沿子石压力下,灰浆外挤,能刚好填满灰缝,灰缝厚度约在2cm。

沿子石一经浆砌筑后,不得再行修打或更动,否则应重新铺浆另砌。

如在已砌好的沿子石旁边接砌时,先在已砌好的沿子石侧
面抹上灰浆,砌上后用手锤向已抹灰面处轻轻敲击,将侧缝灰挤实。

四、质量评定
根据《江苏省水利工程施工质量检验评定标准》,经施工单位的自检控制,监理机构的巡视,平检,旁站控制。

本工程74个单元工程全部合格,7个分部工程全部合格,监理对本单位工程------2008年度水土保持项目宜兴市杨店涧小流域综合治理工程给予合格质量评定。
