路基剩余工程节点目标表2015.3.9

合集下载

工程施工剩余计划(3篇)

工程施工剩余计划(3篇)

第1篇一、项目背景随着我国经济的快速发展,基础设施建设得到了前所未有的重视。

本工程作为一项重要的民生工程,旨在提高地区交通便捷性,改善居民生活环境。

自项目开工以来,各项工作进展顺利。

为确保工程按期完工,现制定工程施工剩余计划,明确后续工作重点和安排。

二、剩余工程概况1. 施工进度:截至当前,已完成工程总量的60%,剩余40%工程量。

2. 剩余工程内容:路基工程、路面工程、桥梁工程、排水工程、照明工程等。

3. 施工难点:地质条件复杂、施工场地受限、工期紧张等。

三、剩余工程计划1. 路基工程(1)计划工期:2个月(2)施工内容:路基土方、路基排水、路基防护等(3)施工措施:优化施工方案,采用分段施工,加强施工组织,确保路基工程质量和进度。

2. 路面工程(1)计划工期:2个月(2)施工内容:路面基层、路面面层、路面标线等(3)施工措施:加强材料质量控制,严格控制施工工艺,确保路面平整度和强度。

3. 桥梁工程(1)计划工期:3个月(2)施工内容:桥梁基础、桥梁主体、桥梁装饰等(3)施工措施:优化施工方案,加强施工过程管理,确保桥梁工程质量和安全。

4. 排水工程(1)计划工期:1个月(2)施工内容:排水管道、检查井、雨水口等(3)施工措施:优化施工方案,加强施工过程管理,确保排水系统畅通。

5. 照明工程(1)计划工期:1个月(2)施工内容:道路照明、桥梁照明、隧道照明等(3)施工措施:优化施工方案,加强施工过程管理,确保照明系统正常运行。

四、施工组织与管理1. 加强施工计划管理,确保各项工程按计划推进。

2. 严格执行施工方案,加强施工过程质量控制。

3. 加强施工现场管理,确保安全生产。

4. 加强施工进度监控,确保工程按期完工。

5. 加强沟通协调,确保各参建单位紧密配合。

五、总结通过以上工程施工剩余计划,明确了后续工作重点和安排。

在接下来的施工过程中,我们将全力以赴,确保工程按期完工,为我国基础设施建设贡献力量。

路基施工计划表

路基施工计划表

路基施工进度计划表篇二:路基施工进度计划安排路基施工进度计划一、标段总工期、阶段工期 (1)工期目标本标段工程计划总工期25个月,计划开工日期为2009年1月1日,计划完工日期为2010年12月31日。

(2)阶段工期目标施工准备阶段:用3个月(2009年1月1日~2009年3月31日),主要完成线路复测及控制测量、图纸审核、材料调查和试验、砼配合比确定、实施性施工组织设计的编制及审批、供水、供电、生产生活用房、变压器、砼拌和站以及施工便道的修建,组织机械设备、人员、材料进场,完全具备施工条件。

(3)路基阶段工期以2009年4月1日具备软基处理施工条件,进行施工进度安排。

路基工程软基处理:2009年4月1日——2009年8月31日。

涵洞工程:2009年5月1日——2009年8月31日。

路基填筑:2010年6月30日前全部完成(g307改线工程及预压段,a匝道路基部分及i 匝道必须于2009年11月30日前完成)。

(4)路基施工进度计划便道施工:2009年3月1日——2009年3月31日。

a、i、h、b、c匝道及g307预压段:2009 年4月1日——2009年11月30日前完成堆载。

进行剩余匝道路基及g307国道改线路基2009 年8月1日——2010年6月30日前完成。

涵洞施工2009年5月1日——2009年8月31日。

二、路基总体施工顺序安排根据本合同施工总计划及阶段工期计划要求,本工程路基总体施工顺序如下:①挡水埝及便道施工。

②软基处理施工。

③涵洞工程以不影响路基土方施工为前提,争取尽早完成此工程。

④优先保证a匝道路基部分及i、b、c匝道部分路基,为预制梁架设提供运梁通道。

⑤保证预压段路基施工尽早完成。

一方面保证路基施工的连续性,另一方面考虑到预压土卸载后土方可以利用到附近的路基施工中去。

⑥全线路基段落在不影响施工的情况下将进行平行作业。

三、工期分析㈠软基根据本合同的实际情况,软基处理拟安排二个软基施工队,分别由软基施工一队施工cfg 桩,软基施工二队施工水泥搅拌桩,拟在2009年8月31日前全部施工完成。

路基剩余工程5日统计表

路基剩余工程5日统计表

路基剩余工程5日统计表(LJJL2)
统计部门:工程部 标段 承台 系梁 墩柱 盖梁 LJ5 箱梁预制 桥面铺装 防撞护栏 路基交验 主线防护工程和涵洞附属工程 服务区防护砌体 LJ6 路基交验 防护工程 路基挖石方(标段起点段) 路基挖土方 路基交验 LJ7 排水防护工程(含桥梁锥坡)、线外工程 桥面铺装 防撞护栏 桥头搭板 LJ8 路基交验 防护工程 工程项目 单位 个 个 根 片 片 m m km m3 m3 km m3 m3 m3 km m3 m m 个 km m3 剩余数量 1 2 4 3 23 26100 30000 2.5 11000 2700 1440 22 1.4 580 4月30日 4月30日 5月31日 6月15日 6月15日 5月15日 4月15日 5月10日 5月15日完成全线桥梁半幅,另半幅6月15日全部完成 5月15日完成全线桥梁半幅,另半幅6月15日全部完成 全线桥梁全部完成 具备交验条件 具备交验条件 完成时间 4月20日 4月20日 4月20日 4月20日 4月30日 6月30日 6月30日 5月31日 6月30日 7月31日 4月15日 5月20日 方案确定后2个月完成 剩余K194+710~K195+000终点 累计完成 1 2 4 3 9 完成比例 100% 100% 100% 100% 39% 30m箱梁23片 5月底完成8座桥半幅,6月30日全部完成 5月底完成8座桥半幅,6月30日全部完成 5月10日前交验4.8km,剩余5月底全部交验(含LJ4标梁场段) 备 注 统计时间:2013年 月 日

工程施工节点进度表

工程施工节点进度表

工程施工节点进度表一、项目简介本项目为某建筑工程项目,总用地面积约2000平方米,总建筑面积约8000平方米,包含办公楼、厂房、停车场等建筑。

项目计划周期为12个月,总投资额为5000万元。

二、项目施工节点进度表1. 立项阶段- 确定项目需求和目标- 编制项目立项报告- 提交项目立项申请2. 设计阶段- 确定设计单位- 进行初步设计方案论证- 编制施工图设计- 完成建设工程规划许可申请3. 施工准备阶段- 招标采购相关材料和设备- 制定施工组织设计方案- 编制工程施工方案- 招标施工单位4. 土建施工阶段- 进行地基处理- 进行基础浇筑- 进行主体结构施工- 完成主体结构验收5. 装饰装修阶段- 进行室内装修- 进行外墙装饰- 完成装修工程验收6. 设备安装阶段- 安装水电气设备- 安装空调、消防设备- 完成设备调试7. 竣工验收阶段- 完成竣工验收申请- 通过竣工验收- 完成工程移交8. 项目验收阶段- 进行项目整体验收- 完成项目交付9. 收尾工作阶段- 完成工程结算- 清理施工现场- 编制工程报告三、项目施工进度计划- 第1-2个月:立项阶段,完成项目需求分析及立项报告,启动设计阶段- 第3-4个月:设计阶段,完成施工图设计,启动施工准备阶段- 第5-6个月:施工准备阶段,招标采购材料和设备,制定施工组织设计方案- 第7-10个月:土建施工阶段,进行地基处理、基础浇筑、主体结构施工- 第11-12个月:装饰装修阶段、设备安装阶段,完成工程竣工验收及项目验收四、项目施工进度执行情况根据项目施工计划安排,项目组织各项工作逐步推进,各阶段节点进度如下:1. 立项阶段- 已完成项目需求分析及立项报告编制,准备提交立项申请2. 设计阶段- 设计单位已确定,初步设计方案论证进行中3. 施工准备阶段- 招标采购工程所需材料和设备,制定施工组织设计方案编制中4. 土建施工阶段- 地基处理工作已完成,基础浇筑准备进行5. 装饰装修阶段- 室内装修已启动,外墙装饰设计进行中6. 设备安装阶段- 水电气设备安装逐步进行,空调、消防设备安装计划编制中7. 竣工验收阶段- 竣工验收申请已准备,工程移交计划编制中8. 项目验收阶段- 项目整体验收前期准备已启动,项目交付计划制定中五、项目施工进度风险及控制措施项目施工过程中可能面临的风险包括设计变更、施工延期、人员流动等因素。

公路工程施工剩余工程量组织计划

公路工程施工剩余工程量组织计划

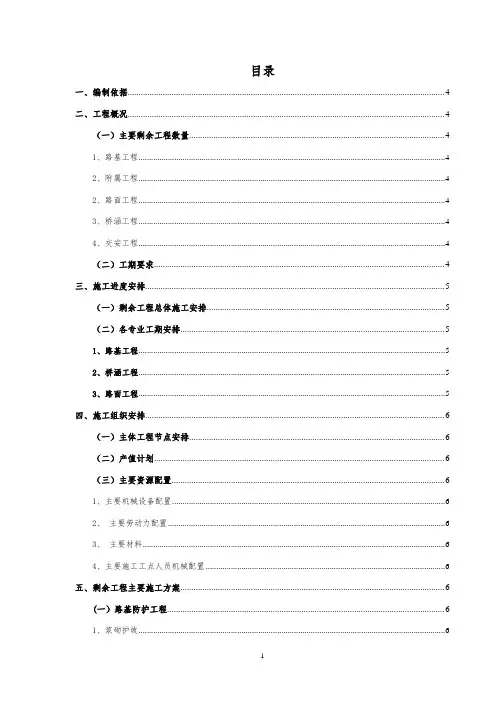

目录一、编制依据 (4)二、工程概况 (4)(一)主要剩余工程数量 (4)1、路基工程 (4)2、附属工程 (4)2、路面工程 (4)3、桥涵工程 (4)4、交安工程 (4)(二)工期要求 (4)三、施工进度安排 (5)(一)剩余工程总体施工安排 (5)(二)各专业工期安排 (5)1、路基工程 (5)2、桥涵工程 (5)3、路面工程 (5)四、施工组织安排 (6)(一)主体工程节点安排 (6)(二)产值计划 (6)(三)主要资源配置 (6)1、主要机械设备配置 (6)2、主要劳动力配置 (6)3、主要材料 (6)4、主要施工工点人员机械配置 (6)五、剩余工程主要施工方案 (6)(一)路基防护工程 (6)1、浆砌护坡 (6)2、三维土工网、喷播植草防护 (7)(二)路基排水工程 (8)1、混凝土边沟、排水沟 (8)2、浆砌片石截水沟 (9)(三)路面工程施工方法及工艺 (10)1、砂砾垫层 (10)2、水稳碎石/砂砾基层 (11)3、封层 (13)4、喷洒透层 (13)5、沥青路面层 (13)(四)绿化工程施工方法及工艺 (15)(五)交安工程 (17)1、材料的组织生产 (17)2、交通标志基础施工 (18)3、标志的制作、安装、支撑 (19)六、安全保证措施 (20)6.1 格曲大桥桥面系施工安全防控措施 (20)6.2 格曲变更段二级边坡护面墙施工安全防控措施 (24)6.3 临时用电风险控制措施及建议 (26)6.4 雨季施工安全保证措施 (27)6.5 防火、防洪、防风安全措施 (27)6.6 治安、消防安全措施 (30)6.7 供电与电器设备安全措施 (31)6.8 机械设备使用安全措施 (32)6.9 临时及辅助工程施工安全措施 (33)6.10 夜间施工安全措施 (33)6.11 交通组织措施 (34)6.12 特种设备安全管理措施 (36)6.13 高寒高海拔施工建议及措施 (37)6.14 其他工点安全防控措施 (38)七、质量保证措施 (39)八、工期保证措施 (39)公路工程剩余工程量施工组织计划一、编制依据1、投标文件、工程量清单、投标施工组织设计、施工招标设计简要说明、答疑书及图纸、施工合同及相关文件等。

剩余工程施工组织计划

剩余工程施工组织计划

xxx公路xxx剩余工程施工组织计划山西路桥建设集团有限公司xxx公路项目部2019年5月24日2019年剩余工程量施工组织计划一、工程概况1、工程简介xxx工程xxx共5条支线,蒙古大营西环线(长度约3.546公里)蒙古大营西环支线(长度约0.5公里),管家堡支线长度约4.886公里),陈仓窑支线(长度约4.671公里),威鲁堡支线(长度约1.453公里)。

主要控制点:保安堡、管家堡、威鲁堡。

路基宽度为6.5米,其中,行车道2×3.00m,路缘石顶宽0.25m、底宽0.55m、高为0.2m,土路肩0.25m.路面结构层采用5cm中粒式AC-16型沥青砼+1cm封层+20cm水泥稳定碎石基层+20cm水泥稳定沙砾基层。

2、工程量完成及剩余情况:1)、路基工程:路基挖方1082m³,已全部完成;路基借土填方144016.05m³,已全部完成;沙砾换填31681.4 m³,已全部完成;2)、涵洞工程涵洞1-1.0m圆管涵17道,1-2m砼盖板涵6道,1-4m砼盖板涵4道,1-2m圆管涵1道,已全部完成;3)、路面工程路面底基层:111456m2,约14.993km;已完成89165 m2,剩余15607 m2路面基层:99322m2,约14.993km; 已完成70331 m2,剩余28991m2透层:98909m2,已完成69918 m2,剩余28991m2封层:98909m2,已完成69918m2,剩余28991m2沥青砼面层:98909m2,约14.993km;已完成69918 m2,剩余28991m24)、防排水及附属工程排水工程:边沟2939m,排水沟2064m,边沟急流槽46.5m;未施工。

路基防护工程:护坡2606.5m³;挖方护面墙764.6 m³;已完成路缘石工程:2273.7 m³,未施工;3、自然条件、施工条件及主要工程特点1)、地形、地貌地貌形态总体表现为由土石山区、黄土丘陵沟壑区和黄土丘陵缓坡风沙区构成为冲洪积成。

路基工程进度指标

路基工程进度指标

路基工程进度指标
路基施工主要包括路基填筑、开挖、过渡段、地基处理、路基防护、支挡结构及相关工程部分组成,涵盖了影响路基工程施工进度的关键线路,路基工程可与小桥、涵洞同时开工,但竣工应落后于桥、涵工程。

桥涵工程宜在同区段路基工程完工前0.5~1.5个月完成,以便有充分时间做好锥体护坡填土、桥头填土和涵洞顶部填土等工作。

各生产指标见表1~5
表1 地基加固处理进度指标表
表2 路基填筑指标表
表3 路堑开挖指标表
表4 过渡段指标表
表5 土石方机械设备配置指标表。

剩余工程倒排工期计划 (2)

剩余工程倒排工期计划 (2)

国道317线尼玛至洞措段公路改建工程剩余工程倒排工期计划一、工程概况项目起点位于西藏那曲地区尼玛县,中途历经阿索乡、中仓乡,终点止于阿里地区改则县洞措乡,全长253.095公里。

全线采用三级公路标准改建,设计速度为30公里/小时,路基宽度7.5米,新建桥涵设计汽车荷载等级采用公路-Ⅱ级。

项目全线平均海拔为4800米。

项目主要工程量为:土石方470.68万m3(其中特殊路基处理5.035km、冻土处理15.041km)、防护排水1.29万m3、5cm沥青混凝土路面164.13万m2、20cm水稳砂砾层166.14万m2、30cm 级配砂砾194.46万m2、大中小桥37座、线路交叉11处。

截止6月24号剩余主要工程数量如下:主要工程剩余工程数量表二、剩余工程倒排工期计划1、A1标段⑴、路基工程:剩余137600 m3,计划安排2个工作面,每个工作面配备4台挖掘、2台压路机、1台洒水车、1台平地机,2台装载机,工人6人,每个工作面完成5000 m3/天。

计划2016年6月24日至2016年7月13日完成。

⑵、涵洞工程:盖板涵剩余51.2m,波纹管涵剩余513m,计划每天完成盖板涵3m,计划7月20日完成,每天完成波纹管涵17m,计划7月30日完成。

⑶、桥梁工程:桩基础剩余28根,计划安排2个工作面,每个工作面配备2台冲击钻、完成1根/天。

计划2016年6月28日至7月20日完成。

⑷、路面工程:计划2016年6月30日开始交验转序工作。

a、砂砾垫层229400 m2, 计划安排2个工作面,每个工作面配备2台挖掘机、1台压路机、1台水车、1台平地机,1台装载机,工人6人,每个工作面完成3500m2/天。

计划2016年7月5日至8月6日完成。

b、硬化路肩:10958.97m3,计划安排5个作业面,每个作业面配备装载机一台、混凝土运输车3台,集中拌合,工人50人,每个工作面完成200米(两侧)/天。

计划2016年7月25日至8月30日完成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
京台高速公路福州段路基土建剩余工程节点目标表(至3月5日止)
序 号 一 工程名称 JTA1 左洞开挖、初支 黄竹山隧 道左洞 左洞二衬 m m 4256 4016 6 4256 3994 6 4234 1481 1422 交界段138m 斜井段124m 1096 4 4256 904 4 4234 1391 1422 交界段3月25日完成93m 斜井段4月5日完成 6月20日完成,台车2部 6月30日完成,台车1部 7月15日完成,三滚轴2套 5月31日完成,台车2部 6月20日完成,台车1部 6月30日完成,三滚轴1套 8月13日完成,台车1部 9月5日完成,台车1部 含中隔墙、路 面;1天1板9m 含中隔墙、路 面;1天1板9m 不含加宽段,含 加高段 6*40m 交界段45m由宁德 施工单位完成 不含加宽段,含 加高段 6*40m 施工内容 单位 设计 数量 剩余工程量 控制性工程施工要求 备注
1
东桥互通F T梁预制、架设 匝道桥 桥面系 左幅T梁预制、 架设 桥面铺装
2
冬坑1#桥
右幅通道 3月31日贯通
第 1 页
京台高速公路福州段路基土建剩余工程节点目标表(至3月5日止)
序 号 工程名称 施工内容 基础、下部工程 3 洋里出入 口Y、Z匝 道桥 T梁预制、架设 桥面系 东桥互通E 匝道桥 T梁架设 桥面系 左幅T梁架设 5 冬坑2#桥 桥面系 朝心岗1# 桥 左幅T梁架设 桥面系 右幅T梁架设 桥面系 左幅T梁架设 桥面系 跨 片 跨 片 跨 片 跨 7 65 26 18 10 20 4 60 11.39 6 15 26 18 10 20 4 60 10.79 4月30日完成 3月15日完成 5月20日完成 4月25日完成 6月20日完成 4月15日完成 6月15日完成 5月10日完成 4月30日完成,东桥互通梁场段及1#梁场5 月30日完成 已测13个,2个不 合格 已测0.6km合格 右幅通道 3月31日贯通 左幅通道 3月31日贯通 右幅通道 3月31日贯通 单位 墩 台 片 跨 片 跨 片 设计 数量 2 20 4 28 7 35 剩余工程量 2 20 4 28 7 15 控制性工程施工要求 5月10日完成 5月15日完成 5月31日完成 3月25日完成 4月30日完成 3月25日完成 备注 2台2墩,桩机2台
3月25日前完成架设 4月5日前完成浇筑并具备通行条件 3月31日前完成预制 4月10日前完成架设 3月16日前完成架设 4月30日前完成施工 4月15日前完成施工 4月10日前完成施工 3月31日前完成施工 4月8日前完成施工(要求3月8日开始施 工,设备进场2套) 5月20日前完成施工
1
互通主线2 号桥
8
9
10
防撞护栏 荆溪互通B匝道 荆溪互通C匝道
11 12
桥头搭板 过渡板 西山隧道
桥头搭板 过渡板 左洞路面 右洞路面
第 4 页
3787 3800 3.5
987 1200 1
4月20日前完成施工 3月31日前完成施工 已测弯沉的2.5Km3月31日前移交,其余4 月20日前移交。 已测2.5km合格
505 910 60 216 34 62 27 105 15 27 3 135 27 538 102 80 16 168 28 27 102 16 28 35 622 616
4
6
7
朝心岗2# 桥
8
朝心岗3# 桥 桥头搭板 过渡板
9 10 四
桥头搭板 个 过渡板 弯沉、压实度检 路基移交 km 测 JTA4 左洞加宽段二衬 个 右洞加宽段二衬 个
6 6 110 5.633 5.314 1336 1030 1336 1030
3 1 110 5.033 3.414 100 90 1336 1030
1
左洞加宽段二衬 个 左洞路面 右洞二衬 m m
2
黄竹山隧 右洞加宽段二衬 个 道右洞 右洞路面 黄竹山隧 道斜井 JTA2 下部工程 左11跨T梁架设 墩台 片 左洞二衬 右洞二衬 m m m
3

23 55 11 50 21 28 1157 28 1159.8 18 2.56
10 55 11 50 21 22 1157 18 1159.8 18 1.06
3
桩基 荆溪互通B匝道 荆溪互通C匝道 铁岭大桥 铁岭特大桥
4
墩柱 荆溪互通B匝道 荆溪互通C匝道
Hale Waihona Puke 5 6路基控爆 铁岭大桥
K148+630K148+760段 T梁架设 桥面湿接缝
7
铁岭特大 桥 荆溪互通 B2桥 荆溪互通C 桥
T梁架设 桥面湿接缝 T梁架设 桥面湿接缝 T梁架设 桥面湿接缝 铁岭大桥 铁岭特大桥
1
员溪2#桥 右幅护栏 右幅桥面铺装
2 3 七
桥头搭板 过渡板
桥头搭板 个 过渡板 路基移交 弯沉、压实度检 km 测 JTA7 右幅架设 片 m 片 片 片 m m 跨
21 75 18 18 45 606 606 20 3 2751 2734
21 75 12 18 18 606 606 20 1 2751 2734
153 298 13 46 2 26 9 50 1 21 3 55 15 260 61 10 12 168 28 27 79 16 28 35 622 616
5月30日前完成 6月30日前完成 5月20日前完成 6月10日前完成 4月20日前完成 5月30日前完成 6月15日前完成 7月5日前完成 5月30日前完成 6月30日前完成 6月10日前完成 6月25日前完成 7月10日前完成 7月20日前完成 8月10日前完成 6月20日前完成 7月20日前完成 7月10日前完成 8月10日前完成 7月30日前完成 8月30日前完成 7月30日前完成 8月30日前完成 7月30日前完成 4月初开始施工,5月15日前完成 6月30日前完成 已测0个 左、右幅 左、右幅 左、右幅 左、右幅
m km km m m m m
2
斜井
左洞隔墙、路面 、电缆沟 右洞隔墙、路面 、电缆沟
五 1 2 3
JTA5 大目溪大 右幅T梁预制、 桥 架设 大目溪互 T梁预制、架设 通A匝道桥 1#、2#桥墩、盖 主线2#桥 梁 左线1#桥 T梁架设 片 片 根 片 15 12 4 39 15 12 4 39 40米台座4个,现存梁,需2#桥架梁后开 40米T梁 始预制,预制工期2个月 40米T梁在大目溪右幅T梁预制后开始,预 40米T梁4片,30 制工期0.5个月 米T梁8片 计划3月15日开始施工墩柱,4月15日完成 盖梁养生 4月16日架梁,4月28日架完
4月20日完成 4月20日完成 4月30日完成 5月10日完成 6月10日完成 4月30日完成 5月10日完成 3月30日完成 4月10日完成 4月20日完成 4月15日完成
左6、右7、 左右0、1、2、3
1
下溪坪大 左幅桥面系(湿 跨 桥 接缝) 右10跨T梁架设 片
右幅桥面系(湿 跨 接缝) 右幅防撞护栏 东桥特大 桥 右幅桥面铺装 左幅防撞护栏 左幅桥面铺装 3 4 三 桥头搭板 过渡板 跨 m 跨 跨
高墩
8
牛岩山隧 道 左洞加宽段二衬 个 左洞 左洞路面 m 右洞二衬 m 黄竹山隧 道 右洞加宽段二衬 个 右洞 右洞路面 m JTA6 左幅护栏 左幅桥面铺装 m m m m
9

832 832 832 832 32 3.3
360 360 180 200 16 1.3
3月28日完成 4月15日完成 3月15日完成 3月23日完成 人员20人,3月30日完成,期间确保全线 单幅通行 3月25日完成检测 已测32个,均合 格 已测2km合格
右幅湿接缝 左幅T梁预制 左幅T梁架设
2
互通主线1 号桥
左幅T梁架设 左幅桥面铺装
3
洋中大桥
右幅桥面铺装 左幅防撞护栏
右洞加宽段二衬 个 4 天龙山隧 道 右洞砼路面 左洞砼路面 m m
第 3 页
京台高速公路福州段路基土建剩余工程节点目标表(至3月5日止)
序 号 5 6 八 1 2 九 1 2 工程名称 桥头搭板 过渡板 施工内容 单位 设计 数量 12 5.7 剩余工程量 12 5.7 控制性工程施工要求 3月31日前完成施工 3月31日前完成移交 备注 已测0个 已测0km
第 2 页
京台高速公路福州段路基土建剩余工程节点目标表(至3月5日止)
序 号 4 工程名称 主线2#桥 左线2#桥 施工内容 T梁架设 桥面系(湿接 缝) 3-5#桥墩 5 主线2#桥 右线桥 T梁架设 桥面系(湿接 缝) 6 7 牛岩山隧 道竖井 桥头搭板 过渡板 正挖扩孔 桥头搭板 过渡板 左洞二衬 单位 片 跨 根 片 跨 米 个 m 设计 数量 25 5 6 117 19 369 24 3419 5 3619 3687 5 3887 剩余工程量 25 5 6 117 19 369 24 272 2 3469 820 4 3887 控制性工程施工要求 4月30日架梁,5月10日架完 5月20日完成湿接缝、湿接头、负弯矩张 拉 计划3月15日开始施工墩柱,工期49天,5 月3日完成盖梁养生 增加1台架桥机,5月4日架梁,6月10日架 完 6月30日完成 8米工作井3月23日完成,6月25日完成正 挖 6月30日完成 2部台车,除竖井影响段24米外5月10日完 成 含加高段5月10日完成 2套设备、2组人员,6月10日完成 2部台车,6月10日完成 6月10日完成 6月25日完成 已测0个 备注
5月5日完成 4月5日完成 4月5日完成 1个班组施工,5月20日完成,期间确保路 面运输通道通行 在现有1个班组基础上增加1套三辊轴及施 工人员,3月12日前到场,4月15日完成 3月30日完成 3月30日完成 5月30日完成 5月30日完成
1 牛岩山隧道
加高段二衬 左洞路面 右洞路面 左洞二衬 右洞二衬
