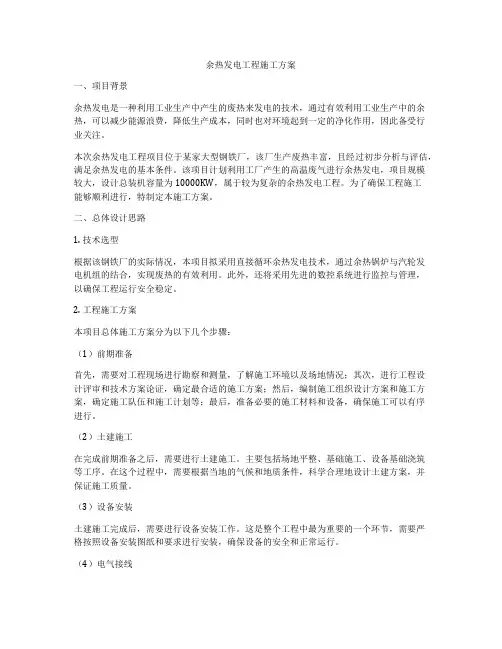

余热发电工程施工方案一、项目背景余热发电是一种利用工业生产中产生的废热来发电的技术,通过有效利用工业生产中的余热,可以减少能源浪费,降低生产成本,同时也对环境起到一定的净化作用,因此备受行业关注。

本次余热发电工程项目位于某家大型钢铁厂,该厂生产废热丰富,且经过初步分析与评估,满足余热发电的基本条件。

该项目计划利用工厂产生的高温废气进行余热发电,项目规模较大,设计总装机容量为10000KW,属于较为复杂的余热发电工程。

为了确保工程施工能够顺利进行,特制定本施工方案。

二、总体设计思路1. 技术选型根据该钢铁厂的实际情况,本项目拟采用直接循环余热发电技术,通过余热锅炉与汽轮发电机组的结合,实现废热的有效利用。

此外,还将采用先进的数控系统进行监控与管理,以确保工程运行安全稳定。

2. 工程施工方案本项目总体施工方案分为以下几个步骤:(1)前期准备首先,需要对工程现场进行勘察和测量,了解施工环境以及场地情况;其次,进行工程设计评审和技术方案论证,确定最合适的施工方案;然后,编制施工组织设计方案和施工方案,确定施工队伍和施工计划等;最后,准备必要的施工材料和设备,确保施工可以有序进行。

(2)土建施工在完成前期准备之后,需要进行土建施工。

主要包括场地平整、基础施工、设备基础浇筑等工序。

在这个过程中,需要根据当地的气候和地质条件,科学合理地设计土建方案,并保证施工质量。

(3)设备安装土建施工完成后,需要进行设备安装工作。

这是整个工程中最为重要的一个环节,需要严格按照设备安装图纸和要求进行安装,确保设备的安全和正常运行。

(4)电气接线设备安装完成后,需要进行电气接线。

这是工程的最后一个环节,需要确保电气接线的质量和安全。

三、工程施工计划1. 工程施工周期该项目总投资较大,施工任务复杂,预计施工周期为12个月。

具体的施工周期安排如下:前期准备:1个月土建施工:3个月设备安装:4个月电气接线:2个月试运行与调试:2个月2. 施工队伍组织本项目施工队伍由总包施工队伍和分包施工队伍组成,总包施工队伍负责整体施工任务的协调和管理,分包施工队伍负责具体的施工任务的执行。

东海特钢烧结余热发电施工组织设计

东海特钢烧结余热发电施工组织设计

唐山东海钢铁集团特钢有限公司2×198㎡烧结余热发电项目施工组织设计编制单位:河南大成建设工程有限公司编制时间: 2014 年 06月 04日第一章编制依据及工程概况1.1 编制依据1.1.1 唐山东海钢铁集团特钢有限公司1×13.5MW烧结余热回收发电项目招标文件;1.1.2 唐山东海钢铁集团特钢有限公司施工现场实际状况及施工环境;1.1.3 唐山东海钢铁集团特钢有限公司烧结生产工艺及状况;1.1.3 国家电力公司国电电源[2002]849号《火力发电工程施工组织设计导则》;1.1.4 国家现行的有关规程、规范;1.1.5 河南大成建设有限公司多年的施工经验。

1.2 现场条件1.2.1 概述本项目为唐山东海钢铁集团特钢有限公司烧结余热发电工程,采用两段取风,闭路循环系统。

5#及6#环冷机每台配设一台余热锅炉,一台热管锅炉,共用一台13.5MW补汽凝汽式汽轮机及一台15MW无刷励磁发电机。

1.2.2 地理位置拟建厂址位于唐山市滦县茨榆坨工业园区内,距唐山市约31公里。

拟建电站位于东海特钢烧结厂区内。

唐山市滦县茨榆坨镇工业区,东临迁唐路,交通便利。

1.2.3 厂址自然条件1.2.3.1地形地貌本厂区属平原地貌,地势略有起伏,自然地面总体呈现为西高东低的趋势,最大高差约0.5米。

项目场地标准冻深小于0.9m,故不考虑冻胀影响。

1.2.3.2气候特征年平均气温 11℃极端最高气温 39.9℃极端最低气温 -21 ℃海拔高度 25.9米冻土深度: 0.9m夏季室外计算干球温度: 32.7℃夏季室外计算湿球温度: 26.2℃最热月月平均相对湿度: 79%1.2.3.3地质条件拟建场地土属中硬场地土,建筑场地类别为Ⅱ类,位于相对稳定地块,不存在新构造活动运动,无不良地质作用,适宜作为建筑场地。

1.2.4电厂水源该工程锅炉补充水、生活用水和其他用水采用厂区原有的水源,接入点由建设单位就近指定。

江苏某钢厂烧结机安装施工组织设计.doc

江苏某钢厂烧结机安装施工组织设计.doc

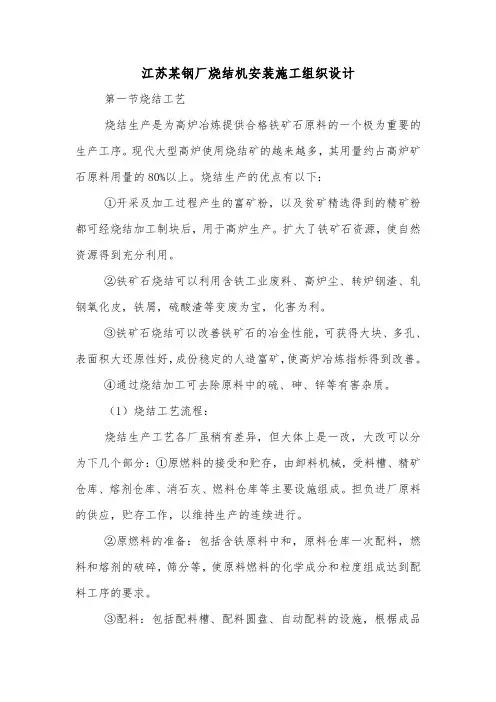

江苏某钢厂烧结机安装施工组织设计第一节烧结工艺烧结生产是为高炉冶炼提供合格铁矿石原料的一个极为重要的生产工序。

现代大型高炉使用烧结矿的越来越多,其用量约占高炉矿石原料用量的80%以上。

烧结生产的优点有以下:①开采及加工过程产生的富矿粉,以及贫矿精选得到的精矿粉都可经烧结加工制块后,用于高炉生产。

扩大了铁矿石资源,使自然资源得到充分利用。

②铁矿石烧结可以利用含铁工业废料、高炉尘、转炉钢渣、轧钢氧化皮,铁屑,硫酸渣等变废为宝,化害为利。

③铁矿石烧结可以改善铁矿石的冶金性能,可获得大块、多孔、表面积大还原性好,成份稳定的人造富矿,使高炉冶炼指标得到改善。

④通过烧结加工可去除原料中的硫、砷、锌等有害杂质。

(1)烧结工艺流程:烧结生产工艺各厂虽稍有差异,但大体上是一改,大改可以分为下几个部分:①原燃料的接受和贮存,由卸料机械,受料槽、精矿仓库、熔剂仓库、消石灰、燃料仓库等主要设施组成。

担负进厂原料的供应,贮存工作,以维持生产的连续进行。

②原燃料的准备:包括含铁原料中和,原料仓库一次配料,燃料和熔剂的破碎,筛分等,使原料燃料的化学成分和粒度组成达到配料工序的要求。

③配料:包括配料槽、配料圆盘、自动配料的设施,根椐成品烧结矿化学成份的要求及原燃料的品种,通过配料计算,确定配料比,采用容积配料并配合重量检测方法进行配料,以保证成品烧结矿的化学成份稳定,并根椐烧结过程中对燃料数量的要求及时调整。

⑤烧结料的混匀制粒:包括混合料的运输皮带、返矿原盘、混合机等,其任务是将配入的混合料混匀,加水润湿进行造球和预热,为烧结提供化学成份均匀,透气性好的混合料。

⑥混合料的烧结:烧结作业是烧结生产工艺的中心环节。

由布料器将混合料装入小矿槽,经圆辊给料机和反射板将混合料布到烧结机的台车上,由点火器将混合料加热到点火温度,料层着火,开始抽风烧结,混合料通过至上而下的烧结过程,结成了具有一定冶金性能的烧结矿。

⑦抽风、除尘及环保治理(即大气治理技术)即起到废气尘粒的重新回收利用,又起到改善生产环境,提高环境质量环保治理贯穿于整个烧结生产工艺线。

余热发电工程施工组织设计方案

余热发电工程施工组织设计方案

目录第一章编制依据 (4)1.1编制依据 (4)1.2编制目的 (4)第二章工程概况 (4)第三章施工组织措施 (6)3.1 施工组织管理机构的建立 (6)3.2 施工组织机构的启动和高效运作 (13)3.3 工程质量保证体系 (14)3.4 安全保证体系 (16)第四章施工进度计划安排 (17)4.1 施工总工期 (17)4.2 施工流水段划分 (17)4.3总体及分段施工顺序 (17)第五章施工总平面布置 (18)5.1总体布置 (19)5.2 施工道路 (19)5.3施工排水 (19)5.4 施工用电 (20)5.5施工用用水 (20)第六章主要施工方法 (24)6.1、测量定位 (24)6.2、地基与基础工程 (24)6.3、钢筋、螺栓、预埋件工程 (25)6.4、模板工程 (28)6.5、混凝土工程 (29)6.6、钢结构制作 (29)6.7、砌体工程 (31)6.8、建筑装饰装修工程 (31)6.9、建筑屋面工程 (32)6.10、结构安装 (33)6.11、脚手架工程 (38)第七章质量保证措施 (38)7.1.质量方针及目标 (38)7.2.质量保证措施 (38)7.3、防止质量通病措施 (38)第八章安全保证措施 (39)8.1、安全管理制度 (42)8.2、安全技术措施 (43)8.3、土建工程安全保证措施 (44)8.4、结构安装工程安全保证措施 (45)第九章环境保护及文明施工措施 (45)第十章雨季施工 (47)附录1:横道图第一章编制依据1.1、编制依据1.11富邦钒钛制动鼓有限公司1000万件/年制动鼓铸造项目余热发电工程施工图纸和其他有关资料。

1.12国家颁发的建筑工程施工质量验收规范。

1.13主要技术规范1.131《建筑施工手册》(第四版)1.132《建筑地基基础工程施工质量验收规范》(GB50202-2002)1.133《混凝土结构工程施工质量验收规范》(GB50204-2011)1.134《砌体工程施工质量验收规范》(GB50203-2002)1.135《建筑工程质量验收统一标准》(GB50300-2001)1.136其他国家现行的施工验收规范、规程及标准。

东海特钢余热锅炉施工方案

东海特钢余热锅炉施工方案

河北东海特钢集团有限公司余热锅炉安装工程施工方案施工单位:山东省显通安装有限公司日期:2017年3月10日目录1.编制依据------------------------------------------------------------------1 2.工程概况和工程特点---------------------------------------------------1 3.施工部署---------------------------------------------------2 3.1 工程目标---------------------------------------------------2 3.1.1 工期目标---------------------------------------------------2 3.1.2 质量目标---------------------------------------------------3 3.1.3 安全目标---------------------------------------------------3 3.2 组织机构(附图1) ---------------------------------------------- 3 3.4 劳动力组织(附表1) ---------------------------------------------- 4 3.5 主要施工机械设备、机具选择(附表2) ------------------------5 4.施工准备---------------------------------------------------8 5.施工平面规划------------------------------------------------8 5.1 施工总平面布置---------------------------------------------8 5.2 施工用电、用水量---------------------------------------------8 6.施工进度计划-----------------------------------------------9 6.1 总控制工期施工进度安排------------------------------------9 6.2 施工控制进度横道图(附图2) -------------------------------- 9 7.安装工程施工方案--------------------------------------------11 7.1 锅炉本体安装施工方案------------------------------------------11 7.2 泵安装施工方案------------------------------------------22 7.4 锅炉房工艺管道安装施工方案--------------------------------23 7.5 锅炉保温施工方案--------------------------------------------26 8.确保工期技术组织措施--------------------------------------------27 9.确保工程质量措施--------------------------------------------28 9.1 质量组织机构及职责-----------------------------------------28 9.2 措施------------------------------------------------------------28 10.安全及文明施工技术措施-----------------------------------------2910.1 安全施工措施----------------------------------------------------29 10.2 文明施工措施----------------------------------------------------30 10.3 消防措施------------------------------------------------------30 11.合理化建议------------------------------------------------------301.编制依据1.1 《锅炉安装监督检验规程》TSGG2001-20041.2 《蒸汽锅炉安全技术监察规程》1.3 《工业锅炉安装工程施工及验收规范》GB50276-981.4 《压缩机、风机、泵安装工程施工及验收规范》GB5275-981.5 《火力发电机组及蒸汽动力设备水汽质量》GB/T12145-991.6 《工业管道工程施工及验收规范》GB50235-971.7 《工业自动仪表施工及验收规范》GBJ93-861.8 《钢管环缝熔化焊对接接头射线透照工艺和质量分级》GB/T12605-901.9 《工业炉砌筑工程施工及验收规范》GB50309-821.10 《现场设备、工业管道焊接工程施工及验收规范》GB50236-981.11 《电气装置安装工程施工验收规范》GB50258-981.12 《全国通用电气装置标准图集》1.13 《工业管道支吊架安装标准图集》1.14 《工业设备及管道绝热工程验收规范》GBJ126-891.15 《锅炉安装管理制度》吉化公司企业标准1.16 《锅炉安装通用工艺规程》吉化公司企业标准2.工程概况及特点2.1 工程概况2.1.1 本工程是河北东海特钢集团有限公司余热锅炉安装工程,包含锅炉及其辅机及相应汽水管道安装。

烧结余热发电工程设计方案

烧结余热发电工程设计方案

烧结余热发电工程设计方案随着社会的不断发展和经济的不断增长,各种能源的需求也不断增加。

如何有效地利用能源,提高能源利用效率已成为人们普遍关注的问题。

作为一种环保、高效、节能的新型建筑能源利用方式,烧结余热发电技术受到了越来越多的关注。

本文将从烧结余热发电工程设计方案入手,对其进行详细介绍。

一、概述烧结是一种经过高温烧制的铁矿石粉末,矿石烧结过程中产生的高温废气所携带的热量称为烧结余热。

目前,我国烧结生产的烧结温度在1300℃左右,烧结机排放的高温烟气温度在300℃—350℃之间,烧结余热的温度在700℃—800℃左右。

烧结余热发电是将烧结厂烟气中的高温余热通过余热锅炉进行回收利用,产生蒸汽驱动汽轮机运转发电的一种新型技术。

烧结余热发电技术的逐步发展,不仅能够降低企业的能源消耗和生产成本,还能够起到环保、节能、减排的作用。

二、烧结余热发电工程设计方案1、基础设施选址要想使烧结余热发电技术发挥最大的效益,基础设施的选址是至关重要的。

首先,要确定好热负荷大小,确保能够充分利用回收的烧结余热,满足电力生产需求。

其次,选址时要考虑热源的位置、烟气排放口的位置等因素,以便适应余热回收锅炉的选型和工艺流程等技术要求。

2、设备选型余热回收锅炉是烧结余热发电工程中的核心设备,主要负责将高温烟气中的余热转化为蒸汽,并驱动发电机组发电。

在锅炉的选型上,要考虑余热回收的温度、烟气流量、蒸汽压力、蒸汽流量等关键参数,同时要根据场地条件选择合适的锅炉类型,包括节能、高效、环保等方面的考虑。

3、系统设计系统设计涉及到热回收、热交换、蒸汽产生、蒸汽输送等多个环节,需要综合考虑各环节之间的协调配合。

在热回收方面,要通过优化锅炉炉膛和烟道排布结构,充分利用高温烟气中的余热。

在热交换方面,要选用先进的二次热交换技术,降低系统能耗、提高系统效率。

在蒸汽输送方面,要根据发电机组的性能参数、热负荷等要求,配置合适的蒸汽输送管道和阀门,保证系统的稳定运行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

唐山东海钢铁集团特钢有限公司2×198㎡烧结余热发电项目施工组织设计编制单位:河南大成建设工程有限公司编制时间: 2014 年 06月 04日第一章编制依据及工程概况1.1 编制依据1.1.1 唐山东海钢铁集团特钢有限公司1×13.5MW烧结余热回收发电项目招标文件;1.1.2 唐山东海钢铁集团特钢有限公司施工现场实际状况及施工环境;1.1.3 唐山东海钢铁集团特钢有限公司烧结生产工艺及状况;1.1.3 国家电力公司国电电源[2002]849号《火力发电工程施工组织设计导则》;1.1.4 国家现行的有关规程、规范;1.1.5 河南大成建设有限公司多年的施工经验。

1.2 现场条件1.2.1 概述本项目为唐山东海钢铁集团特钢有限公司烧结余热发电工程,采用两段取风,闭路循环系统。

5#及6#环冷机每台配设一台余热锅炉,一台热管锅炉,共用一台13.5MW补汽凝汽式汽轮机及一台15MW无刷励磁发电机。

1.2.2 地理位置拟建厂址位于唐山市滦县茨榆坨工业园区内,距唐山市约31公里。

拟建电站位于东海特钢烧结厂区内。

唐山市滦县茨榆坨镇工业区,东临迁唐路,交通便利。

1.2.3 厂址自然条件1.2.3.1地形地貌本厂区属平原地貌,地势略有起伏,自然地面总体呈现为西高东低的趋势,最大高差约0.5米。

项目场地标准冻深小于0.9m,故不考虑冻胀影响。

1.2.3.2气候特征年平均气温 11℃极端最高气温 39.9℃极端最低气温 -21 ℃海拔高度 25.9米冻土深度: 0.9m夏季室外计算干球温度: 32.7℃夏季室外计算湿球温度: 26.2℃最热月月平均相对湿度: 79%1.2.3.3地质条件拟建场地土属中硬场地土,建筑场地类别为Ⅱ类,位于相对稳定地块,不存在新构造活动运动,无不良地质作用,适宜作为建筑场地。

1.2.4电厂水源该工程锅炉补充水、生活用水和其他用水采用厂区原有的水源,接入点由建设单位就近指定。

1.2.5 施工用电从6#烧结厂西侧配电室引一条施工电源到主厂房西北角,能够满足施工区域电力供应。

施工用电应注意以下事项:1.2.5.1实行TN-S配电系统,三级控制两级保护的配电方式,其中第一级保护的漏电保护器漏电动作电流根据用电设备数量确定,但漏电动作时间要小于0.1s。

1.2.5.2变压器中性点直接接地的供电系统,一切用电设备、工具照明都实行保护接零;保护零线单独敷设,不通过任何开关和熔断器,在分支、终点、设备集中点或每长50m处都要重复接地,接地电阻小于10欧姆;保护零线的干线截面不小于相线的1/2,相线截面小于16平方时,保护零线与相线截面相同;移动式用电工具和设备和设备的保护零线用铜芯软线,其截面不小于相线的1/3,任何情况下小于 1.5mm2;用电设备的保护零线不得串联,用电设备的保护零线与保护零干线采用焊接、螺栓联结等,严禁缠绕和钩挂。

1.2.5.3一切用电设备在一般场所的第二级保护用漏电动作电流小于30mA,动作时间小于0.1s的漏电保护器,手持电动工具选择漏电动作电流小于15MA、动作时间小于0.1s的漏电保护器。

1.2.5.4漏电保护器装在用电设备电源线的首端,并与用电设备相匹配。

严格执行“一闸、一保、一机”制,严禁一闸多用;开关全部采用空气开关加漏电保护器。

超过30KW、有降压起动装置、大功率的用电设备,按国标GB50194-93标准执行。

1.2.5.5与用电设备相关的铁棚子、钢平台、金属构架都做好接地。

1.2.5.6电气维护和电气设备维修人员全部经过专业培训并取得政府部门颁发的合格证书。

1.2.5.7金属容器内、潮湿环境使用12V灯具。

行灯变压器使用隔离变压器,严禁用调压器做行灯变压器使用。

不同场所按要求使用相适应的灯具。

室内灯具高度大于2.5m,室外灯具高度大于3m。

1.2.5.8移动电气设备必须用橡胶软线做电源线。

手持电动工具为二类绝缘设备。

1.3 主要工程量1.3.1主要设备安装锅炉:两台余热锅炉、两台热管锅炉、一台套汽轮发电机组、循环水系统、汽水管网系统、软化水系统等余热锅炉部分本项目采用的余热锅炉自带除氧系统。

双压自然循环锅炉、锅炉自带除氧器,采用自身除氧,除氧蒸汽由锅炉低压系统提供,无需外加蒸汽。

余热锅炉为自除氧,低压汽包上方设置除氧头,低压汽包兼做除氧水箱,用低压蒸汽来加热给水达到除氧的目的,余热锅炉正常运行时除氧系统不消耗系统外的蒸汽。

环冷机改造因业主对环冷机烟罩封闭已进行改造,本工程重点对烟罩保温、烟罩端部及中间挡板密封改造。

汽轮机:一台13.5MW补汽凝汽式汽轮机;发电机:一台15MW无刷励磁发电机,发电机出口电压为10.5kV。

1.5 施工总平面布置 1.5.1 施工总平面布置原则本工程施工场地按上述规划容量由一个综合施工单位施工布置。

施工场地布置在主厂房南侧空地,可利用面积约为1000m 2,地势平坦开阔,满足施工要求。

1.5.2 施工总平面布置施工总平面将施工区域进行如下规划:主厂房南侧空地 (约1000m 2)建筑、安装设备材料堆放场与构件加工区;在厂内设置生产生活区,用地面积约300㎡;大件设备采用即来即装的方式,少量设备可置于材料堆放场。

1.5.3 施工能力供应电源:现场的施工电源,就近引接供电。

水源:施工生产、生活、消防用水由总厂统一供给。

氧气、乙炔、氩气:施工用氧气、乙炔、氩气均采用瓶装方式采购供应。

压缩空气:施工用的压缩空气,由施工单位考虑采用移动式空压机供气或由总厂供给。

第二章 组织机构设置2.1 现场管理组织机构组建思安新能源股份有限公司东海特钢烧结余热发电项目部。

2.1.1 项目组织机构图东海项目部项目经理大成公司工程部思安公司海项目部2.1.2 项目部管理职责工程项目部是公司派出机构,代表公司对工程进行全面管理和履行合同; 建立健全本项目质量、职业健康安全、环境管理体系,并保持体系有效运行; 负责对甲方、工程各相关方和地方政府部门的联系协调工作; 负责工程生活区建设、职工生活的安排,娱乐活动的组织开展;负责工程施工过程管理,主要包括:施工进度、质量、职业健康安全、环境、经营等计划的编制、组织实施; 负责工程竣工移交及结算工作。

质量管理:——按照体系要求,建立健全项目质量、职业健康安全、环境管理体系,并保持体系持续有效的运行;——负责各工地工程质量月、季、年报表的汇总、整理,并按规定的时间上报公司质量保证部;——组织三级及以上验收项目质量验评、中间检查验收工作,参加隐蔽工程项目质量验收鉴证工作;汽 机 施 工 队项目各专业工程师 质量负责人、安全负责人锅炉施班队电气施工队 防 腐 保 温 队各个施工队专业技术员、质量员、安全员各个施工班组长热管锅炉施工——负责各工地设备、材料、施工质量问题的统计分析,制定纠正和预防措施,并组织实施;组织普通质量事故的调查处理并上报,参加重大质量事故的调查分析;——负责编制质量控制计划和质量控制点清册,并加强对质量控制点的检查;——组织各专业开展QC小组活动;——负责各工地检验、试验人员、特种作业人员的登记,监督检查,保管各种证件;——定期组织各工地专职质检员进行联合质量大检查,并落实检查整改结果;——制定项目分年度质量计划并组织实施;做好年终质量工作总结;——协助项目物资管理部门做好进货的检验工作;——做好竣工资料的收集整理工作。

——负责计量管理工作;——负责与发包方工程管理部就质量管理工作的联系。

2.1.4 项目部主要岗位管理职责2.1.4.1 项目经理——项目实施过程的全职组织者和指挥者;——组织编制项目质量保证计划、各类施工技术方案、安全文明施工组织管理方案并督促落实工作;——组织编制项目部的劳资分配制度和其他管理制度;——组织编制项目实施的各类进度计划、预算、报表;——组织项目实施的各类供应商的推荐工作;——处理项目实施中的重大紧急事件,并及时向主管部门报告;——拟订项目部组织和人员配制,提请主管部门聘任或解聘项目主要岗位人员;——具体负责项目质量、工期、安全目标的管理监督工作;——决定项目的各种奖励分配方案并报投标人主管部门备案;——负责与发包方、监理、设计等的协调和沟通的组织领导工作;——负责组织协调公司与项目部的生产资源和技术服务的支持工作;——负责工程的竣工交验工作。

2.1.4.2 质量工程师对外代表项目与业主联系,对内负责项目质量管理和质量控制。

监督质量体系的建立和运行。

组织各专业检验工程师按检验计划对工程实施检验、确认和放行。

监督纠正措施的实施及结果确认,控制焊工资格和焊接材料的使用,向项目经理和质保工程师报告质量信息和质量报表。

在工程质量上有否决权。

2.1.4.3 各专业工程师负责项目工程的图纸、文件、标准、变更等管理工作,处理、报告施工过程的问题,编制施工技术文件,整理、汇编、报送工程的交、竣工资料,指导和监督工艺纪律的执行。

负责项目工程开竣工管理,按施工组织设计(质量计划)组织现场多工种有秩序的交叉作业,主管现场脚手架等架设的施工,并按总平面要求实现文明施工。

负责现场成品和半成品的保护工作,对施工机具的综合管理负责。

协助项目经理组织项目的保运服务。

2.1.4.4 安全工程师代表项目接受业主的监督,参加业主要求的工作。

协助项目经理日常安全、环保、消防各项管理工作。

监督项目贯彻上级安全生产和劳动保护方针、政策、法规和规定,提出本项目安全生产方针目标、工作计划和安全管理办法并实施监督。

代表公司安全管理领导小组对项目(包括项目经理)进行安全生产监督检查,有权制止违章指挥、违章作业,视情况进行处罚乃至停工整顿。

协助项目领导组织各种安全会议及每周月一次的安全检查,搞好安全活动,及时积累和上报各种安全资料。

监督项目落实职工的安全教育和培训工作。

定期参加并经常检查班组的安全活动,监督项目领导按规定参加班组安全活动。

布置、检查、指导安全员工作,解决提出的问题,对安全员提出考核意见。

负责组织项目安全人员进行安全生产各种检查并做好日常巡回检查工作,及时制止违章,消除不安全因素,落实各类事故隐患按期整改并按规定进行奖罚。

组织、参加项目工伤、交通事故的调查处理,并统计上报。

2.2 人力配备现场施工人员的数量及工种的配置,是工程施工组织水平的主要标志之一,应在加强项目管理、优化施工组织、提高施工机械化水平、提高施工人员技术水平等方面采取有效措施,以提高劳动生产率。

按照合理组织施工的原则,依据现有施工组织管理水平、技术装备和工厂化施工的水平,制定本工程中的有关现场施工人员数表,见下表。

年份2014年月 5 6 7 8 9 10 11 12 安装人员0 0 20 50 60 60 60 20 项目部管理人员0 0 5 5 5 5 5 5 合计25 55 65 65 65 25 年份2015年月 1 2安装人员10 10项目部管理人员 5 5合计15 15注:此人力分配计划根据设备到货情况和土建交安情况随时调整,确保整体施工工期为目的。
