《建设工程质量保证金管理暂行办法》建质[2005]7号
建设部、财政部关于印发《建设工程质量保证金管理暂行办法》的通知-建质[2005]7号
![建设部、财政部关于印发《建设工程质量保证金管理暂行办法》的通知-建质[2005]7号](https://img.taocdn.com/s3/m/0eb68214bb1aa8114431b90d6c85ec3a87c28b2d.png)

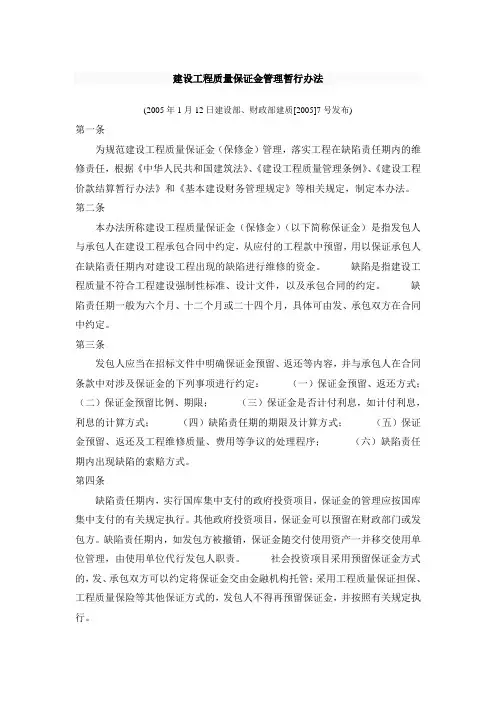

建设部、财政部关于印发《建设工程质量保证金管理暂行办法》的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 建设部、财政部关于印发《建设工程质量保证金管理暂行办法》的通知(建质[2005]7号)各省、自治区建设厅、财政厅,直辖市、计划单列市建委、财政局,国务院有关部门建设司、财务司,新疆生产建设兵团建设局、财务局:为了规范建设工程质量保证金管理,落实工程在缺陷责任期内的维修、修养责任,建设部、财政部制定了《建设工程质量保证金管理暂行办法》。
现印给你们,请结合本地区、本部门实际认真贯彻执行。
附件:建设工程质量保证金管理暂行办法建设部财政部二00五年一月十二日附件:建设工程质量保证金管理暂行办法第一条为规范建设工程质量保证金(保修金)管理,落实工程在缺陷责任期内的维修责任,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程价款结算暂行办法》和《基本建设财务管理规定》等相关规定,制定本办法。
第二条本办法所称建设工程质量保证金(保修金)(以下简称保证金)是指发包人与承包人在建设工程承包合同中约定,从应付的工程款中预留,用以保证承包人在缺陷责任期内对建设工程出现的缺陷进行维修的资金。
缺陷是指建设工程质量不符合工程建设强制性标准、设计文件,以及承包合同的约定。
缺陷责任期一般为六个月、十二个月或二十四个月,具体可由发、承包双方在合同中约定。
第三条发包人应当在招标文件中明确保证金预留、返还等内容,并与承包人在合同条款中对涉及保证金的下列事项进行约定:(一)保证金预留、返还方式;(二)保证金预留比例、期限;(三)保证金是否计付利息,如计付利息,利息的计算方式;(四)缺陷责任期的期限及计算方式;(五)保证金预留、返还及工程维修质量、费用等争议的处理程序;(六)缺陷责任期内出现缺陷的索赔方式。
建设工程质量保证金管理办法-2017最新修订版

建设工程质量保证金管理办法第一条为规范建设工程质量保证金管理,落实工程在缺陷责任期内的维修责任,根据《中华人民共和国建筑法》《建设工程质量管理条例》《国务院办公厅关于清理规范工程建设领域保证金的通知》和《基本建设财务管理规则》等相关规定,制定本办法。
第二条本办法所称建设工程质量保证金(以下简称保证金)是指发包人与承包人在建设工程承包合同中约定,从应付的工程款中预留,用以保证承包人在缺陷责任期内对建设工程出现的缺陷进行维修的资金。
缺陷是指建设工程质量不符合工程建设强制性标准、设计文件,以及承包合同的约定。
缺陷责任期一般为1年,最长不超过2年,由发、承包双方在合同中约定。
第三条发包人应当在招标文件中明确保证金预留、返还等内容,并与承包人在合同条款中对涉及保证金的下列事项进行约定:(一)保证金预留、返还方式;(二)保证金预留比例、期限;(三)保证金是否计付利息,如计付利息,利息的计算方式;(四)缺陷责任期的期限及计算方式;(五)保证金预留、返还及工程维修质量、费用等争议的处理程序;(六)缺陷责任期内出现缺陷的索赔方式;(七)逾期返还保证金的违约金支付办法及违约责任。
第四条缺陷责任期内,实行国库集中支付的政府投资项目,保证金的管理应按国库集中支付的有关规定执行。
其他政府投资项目,保证金可以预留在财政部门或发包方。
缺陷责任期内,如发包方被撤销,保证金随交付使用资产一并移交使用单位管理,由使用单位代行发包人职责。
社会投资项目采用预留保证金方式的,发、承包双方可以约定将保证金交由第三方金融机构托管。
第五条 推行银行保函制度,承包人可以银行保函替代预留保证金。
第六条 在工程项目竣工前,已经缴纳履约保证金的,发包人不得同时预留工程质量保证金。
采用工程质量保证担保、工程质量保险等其他保证方式的,发包人不得再预留保证金。
第七条 发包人应按照合同约定方式预留保证金,保证金总预留比例不得高于工程价款结算总额的5%。
合同约定由承包人以银行保函替代预留保证金的,保函金额不得高于工程价款结算总额的5%。
质量保证金管理办法

建设工程质量保证金管理暂行办法(2005年1月12日建设部、财政部建质[2005]7号发布)第一条为规范建设工程质量保证金(保修金)管理,落实工程在缺陷责任期内的维修责任,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程价款结算暂行办法》和《基本建设财务管理规定》等相关规定,制定本办法。
第二条本办法所称建设工程质量保证金(保修金)(以下简称保证金)是指发包人与承包人在建设工程承包合同中约定,从应付的工程款中预留,用以保证承包人在缺陷责任期内对建设工程出现的缺陷进行维修的资金。
缺陷是指建设工程质量不符合工程建设强制性标准、设计文件,以及承包合同的约定。
缺陷责任期一般为六个月、十二个月或二十四个月,具体可由发、承包双方在合同中约定。
第三条发包人应当在招标文件中明确保证金预留、返还等内容,并与承包人在合同条款中对涉及保证金的下列事项进行约定:(一)保证金预留、返还方式;(二)保证金预留比例、期限;(三)保证金是否计付利息,如计付利息,利息的计算方式;(四)缺陷责任期的期限及计算方式;(五)保证金预留、返还及工程维修质量、费用等争议的处理程序;(六)缺陷责任期内出现缺陷的索赔方式。
第四条缺陷责任期内,实行国库集中支付的政府投资项目,保证金的管理应按国库集中支付的有关规定执行。
其他政府投资项目,保证金可以预留在财政部门或发包方。
缺陷责任期内,如发包方被撤销,保证金随交付使用资产一并移交使用单位管理,由使用单位代行发包人职责。
社会投资项目采用预留保证金方式的,发、承包双方可以约定将保证金交由金融机构托管;采用工程质量保证担保、工程质量保险等其他保证方式的,发包人不得再预留保证金,并按照有关规定执行。
第五条缺陷责任期从工程通过竣(交)工验收之日起计。
由于承包人原因导致工程无法按规定期限进行竣(交)工验收的,缺陷责任期从实际通过竣(交)工验收之日起计。
由于发包人原因导致工程无法按规定期限进行竣(交)工验收的,在承包人提交竣(交)工验收报告90天后,工程自动进入缺陷责任期。
工程错误术语

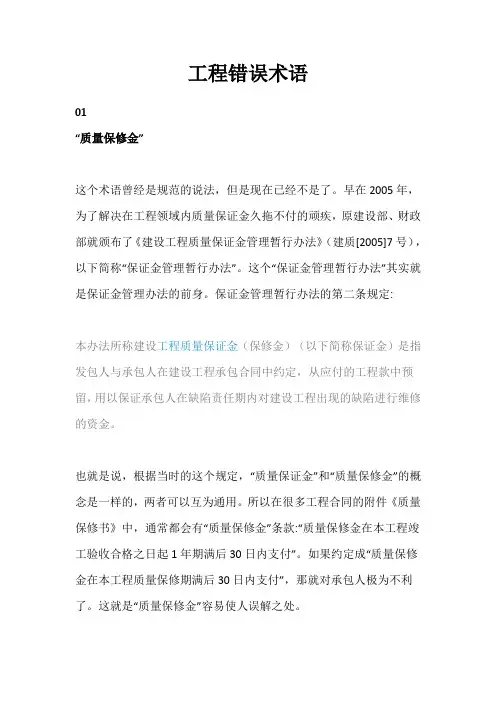

工程错误术语01“质量保修金”这个术语曾经是规范的说法,但是现在已经不是了。
早在2005年,为了解决在工程领域内质量保证金久拖不付的顽疾,原建设部、财政部就颁布了《建设工程质量保证金管理暂行办法》(建质[2005]7号),以下简称“保证金管理暂行办法”。
这个“保证金管理暂行办法”其实就是保证金管理办法的前身。
保证金管理暂行办法的第二条规定:本办法所称建设工程质量保证金(保修金)(以下简称保证金)是指发包人与承包人在建设工程承包合同中约定,从应付的工程款中预留,用以保证承包人在缺陷责任期内对建设工程出现的缺陷进行维修的资金。
也就是说,根据当时的这个规定,“质量保证金”和“质量保修金”的概念是一样的,两者可以互为通用。
所以在很多工程合同的附件《质量保修书》中,通常都会有“质量保修金”条款:“质量保修金在本工程竣工验收合格之日起1年期满后30日内支付”。
如果约定成“质量保修金在本工程质量保修期满后30日内支付”,那就对承包人极为不利了。
这就是“质量保修金”容易使人误解之处。
但须注意的是,“版本升级”之后的保证金管理办法,在第二条中特意删除了“(保修金)”,那么现在“质量保修金”,就不是规范说法了。
之所以删除,就是为了避免误导大家以为质量保证金是在质量保修期满后才返还。
我们甚至可以这么理解,“缺陷责任期”和“质量保证金”生来就是为了消灭“质量保修金”这个容易让人误解的概念。
02“缺陷责任保修金”“缺陷责任保修金”这个概念来自住建部和原国家工商总局联合发布的《建设项目工程总承包合同示范文本(试行)》(GF-2011-0216)。
在该示范文本第二部分“通用条款”对“缺陷责任保修金”进行了定义:缺陷责任保修金,指按合同约定发包人从工程进度款中暂时扣除的,作为承包人在施工过程及缺陷责任期内履行缺陷责任担保的金额。
同时,该示范文本中也没有另行约定“质量保证金”。
因此,这个示范文本中的“缺陷责任保修金”实际上就是“质量保证金”。
关于印发《建设工程质量保证金管理暂行办法》的通知 建质[2005]7号
![关于印发《建设工程质量保证金管理暂行办法》的通知 建质[2005]7号](https://img.taocdn.com/s3/m/b826a5f471fe910ef12df8c1.png)

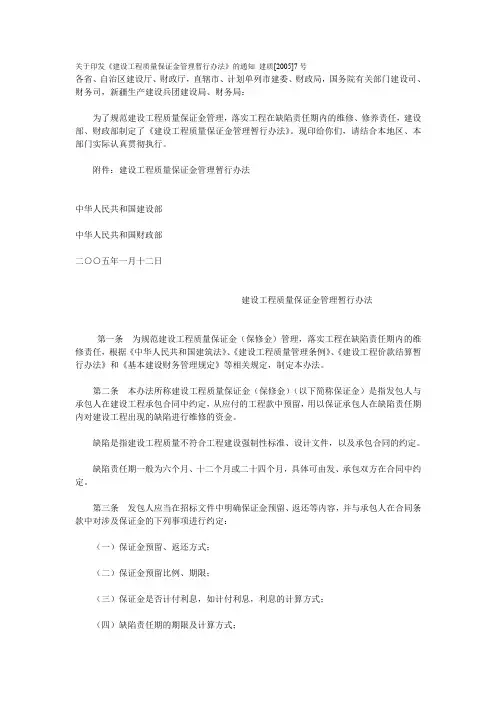

关于印发《建设工程质量保证金管理暂行办法》的通知建质[2005]7号各省、自治区建设厅、财政厅,直辖市、计划单列市建委、财政局,国务院有关部门建设司、财务司,新疆生产建设兵团建设局、财务局:为了规范建设工程质量保证金管理,落实工程在缺陷责任期内的维修、修养责任,建设部、财政部制定了《建设工程质量保证金管理暂行办法》。
现印给你们,请结合本地区、本部门实际认真贯彻执行。
附件:建设工程质量保证金管理暂行办法中华人民共和国建设部中华人民共和国财政部二○○五年一月十二日建设工程质量保证金管理暂行办法第一条为规范建设工程质量保证金(保修金)管理,落实工程在缺陷责任期内的维修责任,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程价款结算暂行办法》和《基本建设财务管理规定》等相关规定,制定本办法。
第二条本办法所称建设工程质量保证金(保修金)(以下简称保证金)是指发包人与承包人在建设工程承包合同中约定,从应付的工程款中预留,用以保证承包人在缺陷责任期内对建设工程出现的缺陷进行维修的资金。
缺陷是指建设工程质量不符合工程建设强制性标准、设计文件,以及承包合同的约定。
缺陷责任期一般为六个月、十二个月或二十四个月,具体可由发、承包双方在合同中约定。
第三条发包人应当在招标文件中明确保证金预留、返还等内容,并与承包人在合同条款中对涉及保证金的下列事项进行约定:(一)保证金预留、返还方式;(二)保证金预留比例、期限;(三)保证金是否计付利息,如计付利息,利息的计算方式;(四)缺陷责任期的期限及计算方式;(五)保证金预留、返还及工程维修质量、费用等争议的处理程序;(六)缺陷责任期内出现缺陷的索赔方式。
第四条缺陷责任期内,实行国库集中支付的政府投资项目,保证金的管理应按国库集中支付的有关规定执行。
其他政府投资项目,保证金可以预留在财政部门或发包方。
缺陷责任期内,如发包方被撤销,保证金随交付使用资产一并移交使用单位管理,由使用单位代行发包人职责。
住建部新规!发包人不得要求承包人同时缴纳履约保证金与质量保证金啦……

住建部新规!发包人不得要求承包人同时缴纳履约保证金与质量保证金啦……前言:新年伊始,住建部、财政部对建设领域的保证金交纳更新并出台新规,为建设施工企业减轻负担,联合颁布了《建设工程质量保证金管理办法》,废止了2005年出台的《建设工程质量保证金管理暂行办法》(建质[2005]7号)。
相较原来的《建设工程质量保证金管理暂行办法》,新规保留了保证金托管机制、缺陷责任期的认定方法、招标及合同订立过程中条款内容要求、保证金返还程序安排等内容,同时又对其进行了明确、增加。
1增加、明确保证金缴纳方式新规结合《国务院办公厅关于清理规范工程建设领域保证金的通知》的要求,明确并推行保证金的缴纳方式包含银行保函;增加了履约保证金与质量保证金的可替代关系,其中明确规定已缴纳履约保证金的,不得再同时预留工程质量保证金。
2缺陷责任限定最长期限新规明确了缺陷责任期限,较原来的指导期限六个月、十二个月、二十四个月调整为最长不超过2年。
3逾期返还保证金责任承担方式记入合同内对招标过程及合同订立过程明确要求增加逾期返还保证的违约金支付办法及违约责任等内容。
4实行同一原则不再对政府投资项目和社会投资项目的预留保证金比例进行区分,统一规定发包人预留保证金不得高于工程价款结算总额的5%。
5逾期返还保证金的责任承担对逾期返还保证金的责任进行了补充,不再将承担同期银行贷款利息单独计入逾期返还责任当中,以双方及法律规定的违约责任进行承担。
6明确缺陷鉴定的费用承担主体新规第九条明确规定:“缺陷责任期内,由承包人原因造成的缺陷,承包人应负责维修,并承担鉴定及维修费用”。
除对上述内容进行了明确外,新规在措辞使用上也进行了部分调整。
建设工程质量保证金虽然只是整个工程价款中的一小部分,而且实际操作中施工单位也会因各种原因疲于追讨,本次新规定的出台,为施工单位提供了极大帮助,其中增加的逾期返还保证金责任内容是施工企业依法依约追讨的有力武器,但规范施工保证金或涉及施工保证金的法律、法规、解释较多,施工企业仍应注重在竣工结算后对质保期产生的返工凭据、资料的保管,重视返还保证金申请及核实的必要性,注重核实与结算的相似性,只有在符合条件的情况下提出主张,才能得到法律的支持与肯定。
质保期、保修期、缺陷责任期

质保期、保修期、缺陷责任期的区别?质保期是质量保证期,就是在这段时间内如果出现质量问题的话可以包换;保修期就是如果在这段时间内出现质量等的问题的话可以免费修理。
我国法律确立了建设工程质量保修制度,并明确了相关项目的最低质量保修期限。
《建筑法》第62条规定:“建筑工程实行质量保修制度。
建筑工程的保修范围应当包括地基基础工程、屋面防水工程和其他土建工程,以及电气管线、上下水管线的安装工程,供热、供冷系统工程等项目;保修的期限应当按照保证建筑物合理寿命年限内正常使用,维护使用者合法权益的原则确定。
具体的保修范围和最低保修期限由国务院规定。
”《建设工程质量管理条例》第39条第1款规定:“建设工程实行质量保修制度。
”第40条规定:“在正常使用条件下,建设工程的最低保修期限为:(一)基础设施工程、房屋建筑的地基基础工程和主体结构工程,为设计文件规定的该工程的合理使用年限;(二)屋面防水工程、有防水要求的卫生间、房间和外墙面的放渗漏,为5年;(三)供热与供冷系统,为2个采暖期、供冷期;(四)电气管线、给排水管道、设备安装和装修工程,为2年。
其他项目的保修期限由发包方与承包方约定。
建设工程的保修期,自竣工验收合格之日起计算。
”《房屋建筑工程质量保修办法》第7条、第8条也作出了与《建设工程质量管理条例》基本相同的规定。
《山东省民用建筑节能条例》第二十八条建筑节能工程实行质量保修制度。
在正常使用条件下,围护结构保温工程的保修期限为十年。
保温工程的保修期,自竣工验收合格之日起计算。
《建设工程施工合同(示范文本)》(GF-2013-0201) 15.4 保修15.4.1保修责任工程保修期从工程竣工验收合格之日起算,具体分部分项工程的保修期由合同当事人在专用合同条款中约定,但不得低于法定最低保修年限。
在工程保修期内,承包人应当根据有关法律规定以及合同约定承担保修责任。
发包人未经竣工验收擅自使用工程的,保修期自转移占有之日起算。
关于工程质保金的规定有哪些

关于工程质保金的规定有哪些在现实生活中,工程设施建设是需要签订工程合同的。
在合同的条款中,我们经常会遇到质保金这样的概念。
很多人对于质保金的内容是不熟悉的,这将不利于合同的签订。
其实,工程质保金的作用是为了控制工程质量而预先支付的质量保证金。
小编将针对关于工程质保金的规定为大家做出详细的介绍。
▲一、质保金的主要功能项目工程质保金是指为落实项目工程在缺陷责任期内的维修责任,建设单位(业主)与施工企业在项目工程建设承包合同中约定,从应付的工程款中预留,用以保证施工企业在缺陷责任期内对已通过竣(交)工验收的项目工程出现的缺陷(即项目工程建设质量不符合工程建设强制性标准、设计文件,以及承包合同的约定)进行维修的资金。
项目工程质保金按项目工程价款结算总额乘以合同约定的比例(一般为5%)由建设单位(业主)从施工企业工程计量拨款中直接扣留,且一般不计算利息。
施工企业应在项目工程竣(交)工验收合格后的缺陷责任期(一般为十二个月)内,认真履行合同约定的责任,缺陷责任期满后,及时向建设单位(业主)申请返还工程质保金。
建设单位(业主)应及时向施工企业退还工程质保金(若缺陷责任期内出现缺陷,则扣除相应的缺陷维修费用)。
▲二、关于工程质保金的规定有哪些建设工程质量保证金管理办法第一条为规范建设工程质量保证金管理,落实工程在缺陷责任期内的维修责任,根据《中华人民共和国建筑法》《建设工程质量管理条例》《国务院办公厅关于清理规范工程建设领域保证金的通知》和《基本建设财务管理规则》等相关规定,制定本办法。
第二条本办法所称建设工程质量保证金(以下简称保证金)是指发包人与承包人在建设工程承包合同中约定,从应付的工程款中预留,用以保证承包人在缺陷责任期内对建设工程出现的缺陷进行维修的资金。
缺陷是指建设工程质量不符合工程建设强制性标准、设计文件,以及承包合同的约定。
缺陷责任期一般为1年,最长不超过2年,由发、承包双方在合同中约定。
第三条发包人应当在招标文件中明确保证金预留、返还等内容,并与承包人在合同条款中对涉及保证金的下列事项进行约定:(一)保证金预留、返还方式;(二)保证金预留比例、期限;(三)保证金是否计付利息,如计付利息,利息的计算方式;(四)缺陷责任期的期限及计算方式;(五)保证金预留、返还及工程维修质量、费用等争议的处理程序;(六)缺陷责任期内出现缺陷的索赔方式;(七)逾期返还保证金的违约金支付办法及违约责任。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
关于印发《建设工程质量保证金管理暂行办法》的通知
建质[2005]7号
各省、自治区建设厅、财政厅,直辖市、计划单列市建委、财政局,国务院有关部门建设司、财务司,新疆生产建设兵团建设局、财务局:为了规范建设工程质量保证金管理,落实工程在缺陷责任期内的维修、修养责任,建设部、财政部制定了《建设工程质量保证金管理暂行办法》。
现印给你们,请结合本地区、本部门实际认真贯彻执行。
附件:建设工程质量保证金管理暂行办法
中华人民共和国建设部
中华人民共和国财政部
二○○五年一月十二日
建设工程质量保证金管理暂行办法
第一条为规范建设工程质量保证金(保修金)管理,落实工程在缺陷责任期内的维修责任,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程价款结算暂行办法》和《基本建设财务管理规定》等相关规定,制定本办法。
第二条本办法所称建设工程质量保证金(保修金)(以下简称保证金)是指发包人与承包人在建设工程承包合同中约定,从应付的工程款中预留,用以保证承包人在缺陷责任期内对建设工程出现的缺陷进行维修的资金。
缺陷是指建设工程质量不符合工程建设强制性标准、设计文件,以及承包合同的约定。
缺陷责任期一般为六个月、十二个月或二十四个月,具体可由发、承包双方在合同中约定。
第三条发包人应当在招标文件中明确保证金预留、返还等内容,并与承包人在合同条款中对涉及保证金的下列事项进行约定:(一)保证金预留、返还方式;
(二)保证金预留比例、期限;
(三)保证金是否计付利息,如计付利息,利息的计算方式;
(四)缺陷责任期的期限及计算方式;
(五)保证金预留、返还及工程维修质量、费用等争议的处理程序;
(六)缺陷责任期内出现缺陷的索赔方式。
第四条缺陷责任期内,实行国库集中支付的政府投资项目,保证金的管理应按国库集中支付的有关规定执行。
其他政府投资项目,保证金可以预留在财政部门或发包方。
缺陷责任期内,如发包方被撤销,保证金随交付使用资产一并移交使用单位管理,由使用单位代行发包人职责。
社会投资项目采用预留保证金方式的,发、承包双方可以约定将保证金交由金融机构托管;采用工程质量保证担保、工程质量保险等其他保证方式的,发包人不得再预留保证金,并按照有关规定执行。
第五条缺陷责任期从工程通过竣(交)工验收之日起计。
由于承包人原因导致工程无法按规定期限进行竣(交)工验收的,缺陷责任期从实际通过竣(交)工验收之日起计。
由于发包人原因导致工程
无法按规定期限进行竣(交)工验收的,在承包人提交竣(交)工验收报告90天后,工程自动进入缺陷责任期。
第六条建设工程竣工结算后,发包人应按照合同约定及时向承包人支付工程结算价款并预留保证金。
第七条全部或者部分使用政府投资的建设项目,按工程价款结算总额5%左右的比例预留保证金。
社会投资项目采用预留保证金方式的,预留保证金的比例可参照执行。
第八条缺陷责任期内,由承包人原因造成的缺陷,承包人应负责维修,并承担鉴定及维修费用。
如承包人不维修也不承担费用,发包人可按合同约定扣除保证金,并由承包人承担违约责任。
承包人维修并承担相应费用后,不免除对工程的一般损失赔偿责任。
由他人原因造成的缺陷,发包人负责组织维修,承包人不承担费用,且发包人不得从保证金中扣除费用。
第九条缺陷责任期内,承包人认真履行合同约定的责任,到期后,承包人向发包人申请返还保证金。
第十条发包人在接到承包人返还保证金申请后,应于14日内会同承包人按照合同约定的内容进行核实。
如无异议,发包人应当在核实后14日内将保证金返还给承包人,逾期支付的,从逾期之日起,按照同期银行贷款利率计付利息,并承担违约责任。
发包人在接到承包人返还保证金申请后14日内不予答复,经催告后14日内仍不予答复,视同认可承包人的返还保证金申请。
第十一条发包人和承包人对保证金预留、返还以及工程维修质量、费用有争议,按承包合同约定的争议和纠纷解决程序处理。
第十二条建设工程实行工程总承包的,总承包单位与分包单位有关保证金的权利与义务的约定,参照本办法中发包人与承包人相应的权利与义务的约定执行。
第十三条本办法由建设部、财政部负责解释。
第十四条本办法自公布之日起施行。
