叠合板吊装专项方案样本
叠合板专项施工方案

水平度控制
2
经纬仪
台
1
角度、垂直度控制
3
50cm水平尺
把
5
水平度调节
4
30m长水平管
条
2
水平度调节
5
30m钢卷尺
把
2
测量放样
6
游标卡尺
把
1
管径壁厚测量
材料进场验收用
7
铁榔头
把
10
槌实插销
8
五金工具箱
套
2
模板安装
注:如遇天气等不可抗力原因,高支模施工时间安排相应顺延。
四、施工工艺技术
4.1、材料的力学性能指标
表面处理
1
立杆
B-LG-1500
Φ48×3.2
Q345
热镀锌
2
B-LG-2000
Φ48×3.2
Q345
热镀锌
3
横杆
B-HG-900
Φ48×2.5
Q235
热镀锌
4
B-HG-1200
Φ48×2.5
Q235
热镀锌
5
B-HG-1500
Φ48×2.5
Q235
热镀锌
6
斜杆
XG-1200X1500
Φ33.5×2.5
搭设构造设置应符合《建筑施工承插型盘扣式钢管支架安全技术规程》相关规定。
4.5、模板安装施工要点
(1)施工前务必向班组进行技术交底,轴线、标高测设后做好自验与复验工作。
(2)钢管支架立杆间距、水平杆、剪刀撑的设置应符合方案设计要求,不得扩大。当地基高差较大时可利用立杆0.5m节点位差配合可调底座进行调整,如有地基需要立杆可采用可调底板下部垫板或型钢,垫板或型钢的长度不宜少于2跨。
叠合板专项施工设计方案(完整版)

叠合板专项施工设计方案(完整版)XXX北辰永康道(大张庄示范小城镇M地块)项目(一标)叠合板专项施工组织方案一、编制依据本方案编制依据《中华人民共和国建筑法》、《建筑工程施工安全生产管理条例》、《建筑施工企业安全生产许可证管理规定》等相关法律法规和标准。
二、工程概况XXX(大张庄示范小城镇M地块)项目(一标)位于北京市昌平区,总建筑面积为XXXX平方米,主体结构为钢筋混凝土框架结构,采用叠合板作为外墙装饰材料。
为保证工程质量和安全,本次施工采用预制构件进行施工,其中叠合板是重点预制构件之一。
叠合板的生产和运输对于保证工程进度和质量具有重要意义。
三、预制构件的运输1、运输时间叠合板的运输时间应在施工计划中提前安排,确保按照施工进度有序进行。
同时,应根据天气情况和交通状况进行合理调整,确保运输安全和及时性。
2、运输方式及车辆要求叠合板的运输方式应采用封闭式运输车辆,确保叠合板在运输过程中不受外界因素影响。
运输车辆应具备合法的运输资质和经验,车辆装载应符合国家相关规定。
3、货物的装卸货物的装卸应在专业人员的指导下进行,确保装卸过程中不损坏叠合板。
装卸现场应设置安全防护措施,避免人员和设备受到伤害。
同时,应做好货物的存放和保护工作,避免受到风吹雨淋等自然因素的影响。
以上是本方案对于预制构件叠合板的运输进行的详细规划和安排,旨在确保工程质量和安全。
4、质量要求及交接本合同所涉及的预制构件应符合国家相关标准及技术规范要求,并经过质量检验合格后方可交付使用。
交接时应由供方提供相关的质量证明文件,并确保构件的完好无损。
5、风险转移及赔偿在预制构件交付使用后,如出现质量问题或安全事故,责任由供方承担。
同时,供方应承担相应的赔偿责任。
但若因使用方不当或其他不可抗力因素导致问题或事故的发生,则责任由使用方承担。
6、权利及义务供方应保证所提供的预制构件符合合同要求,并在约定时间内完成交付。
使用方应按照合同约定支付相应的费用,并在使用过程中妥善保管预制构件,避免损坏或丢失。
叠合板吊装专项方案

构件吊装专项方案2019年9月编制人审批人一、预制装配结构体系说明本方案针对南通弘俊房地产有限公司南通R18023项目编制。
预制装配整体式结构体系采用预制叠合板、楼梯、墙板主构件,通过装配浆锚连接,叠合板、楼梯、墙板主构件连接成整体结构的结构体系,以下简称PC结构体系。
二、工程概况1、建设单位:南通兆丰置业有限公司2、监理公司:江苏华铁项目管理有限公司3、设计单位:南通市建筑设计研究院有限公司;4、总包单位:华阳建设工程有限公司5、预制构件生产单位:如皋汉府建筑科技有限公司6、项目地址:中山东路与兴源大道交叉口7、建筑概况:拟建项目建设内容主要包括2#3#4#5#6#7#8#9#10#楼8、PC概况:本工程2#3#4#5#6#7#8#9#10#楼采用预制装配式建筑,混凝土现浇至1层,从2层结构开始预制装配。
本工程层构件最多数量、最大尺寸及最大重量详见下图:三、编制依据1.项目总承包工程招标文件及招标答疑文件、施工合同。
2.建设单位提供的本工程施工图纸。
3.本公司的管理体系文件和企业技术标准。
4.现行国家、行业及地方施工技术规范:《建工程施工质量验收统一标准》 GB50300-2013《工程测量范》 GB50026-2016《钢筋机械连接技术规程》 JGJ18-2010《建筑机械使用安全技术规程》 JGJ33-2012《建筑施工起重吊装工程安全技术规范》 JGJ276-2012《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ196-2010;《建筑施工安全检查标准》 JGJ59-2011《建筑电气工施工质量验收规范》 GB50303-2012《建筑给水排水采暖工程施工质量验收规范》 GB50242-2015《民用建筑灭火系统设计规程》 DBJ08-94-2007《装式结程施工质量验收规程》 DGJ32J184-2016 《装配式凝土建筑技术标准》 GBT51231-2016《建筑工脚手架安全技统一标准》 GB51210-2016《混凝土构工程施工质量验收规范》 GB50204-2015《钢筋焊接及验收规程》 JGJ18-2012《建筑工程施工组织设计规范》 GBT 50502-2009《建筑施工高处作业安全技术规范》 JGJ80-2016《建筑机械使用安全技术规程》 JGJ33-2012《施工现场临时用电安全技术规范》 JGJ46-2015《工程建设安工程起重机施工规范》 HG20201-2000《重要用途钢丝绳》 GB8918-2006《装配式混凝土结构技术规程》 JGJ 1-2014《关于加强装配式混凝土结构建筑工程质量安全管理的通知》苏建质安 [2016] 664号工程建设标准强制性条文:《房屋建筑部分》(2013年)其他相关的规范规程,本工程图纸所采用的标准图集。
叠合板吊装施工方案

叠合板吊装施工方案一、前期准备工作1.预先测量:在进行叠合板吊装施工前,首先对吊装现场进行测量,确定吊装方案,并绘制详细的吊装图纸。
2.资料准备:准备好吊装所需的设备和工具,包括起重机械、吊索、吊具、安全带等。
同时准备好相关的安全管理文件和资料。
二、吊装方案制定1.针对具体的吊装情况,选择合适的吊装方案,包括起重机械的类型、吊点的选择、吊装高度和吊装顺序等。
2.计算吊装荷载:根据叠合板的重量和尺寸,计算出吊装荷载,并确保所选的起重机械能够满足吊装的要求。
3.编制详细的吊装方案,并与相关部门进行确认和审核。
三、安全措施1.安全防护:在吊装现场设置警示标志,并确保现场工作人员佩戴好安全帽、安全鞋和安全带等防护装备,以保障人员的安全。
2.安全培训:对参与吊装作业的人员进行专业的培训,使其熟悉吊装作业的流程和安全操作规程。
3.安全人员:设置专门的安全人员,负责组织、协调和监督施工现场的安全工作,确保吊装作业的安全进行。
四、具体施工步骤1.吊具检查:在进行吊装之前,对吊索、吊具等进行全面检查,确保其完好无损,能够承受所需的吊装荷载。
2.起重机就位:将起重机调整至合适的位置,根据吊装现场的情况确定起重机的停放位置,并固定好。
3.吊装准备:根据吊装方案,在叠合板上设置好吊点,并将吊索或吊具连接好。
4.吊装操作:由指挥人员指挥起重机进行吊装操作,确保吊装过程稳定、平稳,并根据需要进行调整。
5.定位检查:在叠合板吊装到位后,进行定位检查,确保叠合板正确放置在预定位置上,并固定好。
6.吊装结束:吊装作业结束后,即进行验收检查,确认叠合板安装牢固,并撤离吊装设备和人员。
五、事故预案1.预防措施:在吊装前对起重机械进行检查和维护,确保其正常工作;严禁超载作业,确保吊装荷载不超过起重机械的额定荷载。
2.紧急救援:在吊装现场设置好紧急救援设施,如救援绳索、消防器材等,并为吊装人员提供必要的紧急救援培训。
六、总结与评估1.施工总结:吊装施工结束后,及时进行总结,总结吊装过程中的经验和教训,为今后的吊装施工积累经验。
建筑工程预制叠合板吊装专项施工方案

预制叠合板吊装专项施工方案批准:审核:编制:目录第一章工程概况 (1)1.1工程基本信息 (1)1.2重难点分析 (1)第二章编制依据 (2)第三章施工部署与准备 (3)3.1起重设备及工器具 (3)3.2人力资源准备 (4)3.3技术准备 (4)3.4进度计划及保障措施 (5)第四章施工方案 (5)4.1构件的运输与存放 (6)4.2叠合板支撑体系 (7)4.3叠合板安装工艺流程 (9)4.4叠合板安装工艺要点 (9)4.5模板及支架的拆除 (10)第五章质量控制措施 (11)5.1构件质量控制措施 (11)5.2安装质量控制措施 (12)5.3连接质量控制 (13)第六章安全文明施工措施 (14)第七章环境保护措施 (15)第八章成品保护措施 (16)第九章应急预案 (16)9.1应急救援的目的 (16)9.2危险源分析 (16)9.3应急救援组织机构 (17)9.4应急救援物质及装备保障 (17)9.5应急响应 (18)第一章工程概况1.1工程基本信息1.2重难点分析叠合板安装的重难点问题主要有:1.2.1板端支座锚固筋与梁主筋或竖向钢筋位置冲突,无法安装到位。
解决方法:叠合板板端外伸锚固筋在吊装前不得弯折,当遇到梁纵筋、箍筋时板锚固筋可按1:6水平弯折,锚固筋严禁竖向弯折。
1.2.2叠合板与梁顶、柱顶之间的缝隙漏浆处理。
解决方法:为防止漏浆,在板缝模板和板与梁柱连接板条边缘粘贴双面胶。
1.2.3结合面的质量控制解决方法:为使现浇层与叠合板结合牢固形成受力整体,在浇筑前要认真清扫板面,清理浮浆,剔除松动的石子,对有油污的部位,应将表面凿去一层(深度约5毫米)。
并用有压力的水管冲洗湿润,但不得积水。
第二章编制依据本方案编制过程中参考和引用的文件有:(1)本工程施工图、构件拆分图及构件清单等设计文件。
(2)《混凝土结构工程施工质量验收规范》GB 50204-2015,住房和城乡建设部发布。
(3)《装配式混凝土结构技术规程》JGJ1-2014,住房和城乡建设部发布。
预制叠合板吊运方案5

预制叠合板吊运方案
(1)本工程叠合板吊装采用四个吊点吊装,塔吊吊钩安装钢丝绳,钢丝绳端头穿入吊环,吊装前先检查钢丝绳及卡扣的质量、安全孤的长度等,没有问题后,将吊环卡住叠合板桁架钢筋吊点,四点起吊,安放在具体位置。
存在部分偏差的采用撬棍进行微调。

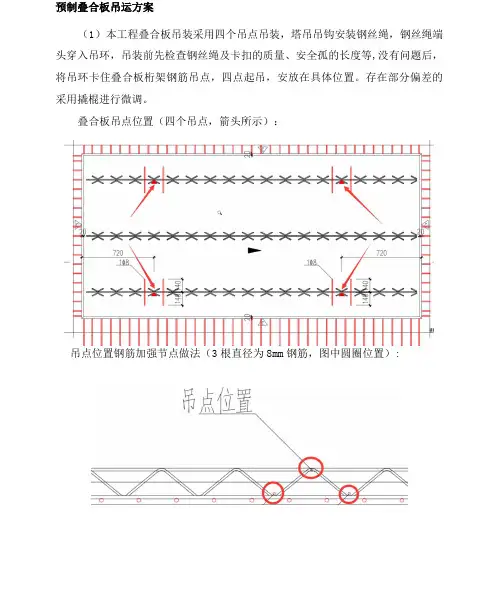

叠合板吊点位置(四个吊点,箭头所示):
吊点位置钢筋加强节点做法(3根直径为8mm钢筋,图中圆圈位置):
(2)参加叠合楼板起重吊装作业人员,包括司机、起重工、信号指挥、电焊工等均应属特种作业人员,必须是经专业培训、考核取得合格证、并经体检确认可进行高处作业的人员。
(3)起重吊装作业前详细勘察现场,按照工程特点及作业环境编制专项施工方案,并经企业技术负责人审批,其内容应包括:现场环境及措施、工程概况及施工工艺、纲丝绳及索具的设计选用、构件堆放就位图以及吊装过程中的各种防护措施等。
(4)起重吊装索具吊具使用前按施工方案设计要求进行逐件检查验收。
(5)起重吊装各种防护措施用料、脚手架的搭设以及危险作业区的围圈等准备工作应符合方案要求。
(6)起重吊装作业前进行安全技术交底,内容包括吊装施工工艺、构件重量及吊装期间注意事项。
(7)吊装作业时通信方式要采用对讲机、指令清晰后方可动作。
(8)起重吊装高处作业人员应佩带工具袋,工具及另配件应装入工具袋内,不得抛掷物品,并携带保证安全的防坠器。
(完整版)大型装配式(叠合板)项目施工方案

P C结构专项施工方案编制单位:编号:编制人员:编制日期:PC构造专项施工方案目录第一部分、工程大要、编制依照以及工程特色 (4)、工程大要 (4)、编制依照 (4)、工程特色 (4)1.3.1.主要特色 (4)1.3.2.防水特色 (5)1.3.3.工程施工特色 (5)1.3.4.工程新技术特色 (5)第二部分、施工部署 (6)、施工准备 (6)2.1.1.技术准备 (6)2.1.2.物质准备 (6)2.1.3.劳动组织准备 (7)2.1.4.场内外准备 (7)、工程目标 (8)2.2.1.安全施工目标 (8)2.2.2.文明施工目标 (9)2.2.3.质量目标 (9)2.2.4.进度施工目标 (9)第三部分、 PC 装置式混凝土构造施工 (9)、PC 构造工厂施工 (9)3.1.1.构件单位选择以及生产范围 (9)3.1.2.设备设备 (9)工厂生产施工 (10)、PC 构造运输、堆场及成品保护 (12)3.2.1.运输 (12)3.2.2.堆场 (12)3.2.3.成品保护 (13)PC构造专项施工方案、PC 构造现场施工 (14)3.3.1.施工流程及分解图 (14)3.3.2.起吊设备施工 (15)构造安装与调整施工 (16)3.3.4.防水构造与保温 (19)构造相关的其余节点技术施工 (22)、标准层施工进度 (22)第四部分、 PC 装置式混凝土构造质量、安全文明施工 (23)、PC 构造质量施工 (23)构造质量保证措施 (23)构造质量施工标准 (29)、PC 构造安全文明与施工 (39)构造安全与施工 (39)4.2.2.文明施工措施 (42)第五部分、工程资料管理 (44)、资料区分 (44)5.1.1.范围 (44)5.1.2.区分 (44)、资料管理要求 (44)5.2.1.内容 (44)5.2.2.管理要求 (45)第一部分、工程大要、编制依照以及工程特色、工程大要工程名称某大型房地产项目工程地点合肥市新区建设单位合肥 XX公司设计单位合肥 XX建筑设计有限公司监理单位合肥 XX建设监理有限公司施工单位XX公司PC构造: 3~21 层。
叠合板专项施工规划方案完整版

WORD格式湖北远大建设公司有限公司北辰永康道(大张庄示范小城镇M地块)项目(一标)叠合板专项施工组织方案编制人:审查人:审批人:2019 年 6 月 22 日礼拜六专业资料整理WORD格式目录一、编制依照 (4)二、工程概略 (4)三、预制构件的运输 (5)1、运输时间 (5)2、运输方式及车辆要求 (5)3、货物的装卸 (6)4、质量要求及交接 (6)5、风险转移及补偿 (6)6、权益及义务 (6)7、安全责任及有关要求 (7)8、违约责任 (8)四、预制构件的寄存 (8)1、地点的选择 (8)2、场所要求 (9)3、场所的规格 (9)4、堆放的方法 (10)5、合理计划 (11)五、重难点剖析: (12)1、板筋与梁筋矛盾 (12)2、墙筋阻碍 (13)3、标高控制 (14)4、接缝漏浆 (15)六、人员组织: (16)2专业资料整理WORD格式七、技术方案: (16)1、板型 (16)2、板厚 (17)3、板缝拼接方式 (19)4、安装用工具、资料采纳: (19)5、叠合楼板安装: (20)5.1 吊装次序: (20)5.2 安装工艺流程: (20)5.3 搭设暂时支撑架 (20)5.4 叠合板安装 (21)八安全举措 (23)1 安全技术要求 (23)2 安全防备与举措 (24)3 安全施工管理 (24)九、成品保护举措 (25)3专业资料整理WORD格式一、编制依照1、施工合同2、国家、天津现行规范、规程、标准、图集,PC公司标准3、北辰区永康道(大张庄示范小城镇M地块)装置施工图纸4、施工现场平面部署图二、工程概略1、工程名称:北辰区永康道(大张庄示范小城镇M地块)项目(一标段)2、建设地址:本工程位于天津市北辰区永兴道与佳安道交口3、建设单位:天津新城悦弘房地产开发有限公司4、设计单位:辽宁中远建筑设计有限公司5、 PC深入设计:江苏筑森设计建筑设计有限公司6、监理单位:天津建筑工程监理公司7、施工单位:湖北远大建设公司有限公司总建筑面积7 万多平方米,含地库和点式小高层,地库为平常为车库,战时人防遮蔽所,建筑面积 1.7 万多平方米;小高层为住所楼,编号为1#~5#, 15#~19#楼,共 10 栋,为地下 1 层,此中15#楼地上 18 层,其余均为地上15 层,建筑面积 5.5 万多平方米。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
构
件
吊
装
专
项
方
案
9月
编制人审批人
一、预制装配结构体系说明
本方案针对南通弘俊房地产有限公司南通R18023项目编制。
预制装配整体式结构体系采用预制叠合板、楼梯、墙板主构件, 经过装配浆锚连接, 叠合板、楼梯、墙板主构件连接成整体结构的结构体系, 以下简称PC结构体系。
二、工程概况
1、建设单位: 南通兆丰置业有限公司
2、监理公司: 江苏华铁项目管理有限公司
3、设计单位: 南通市建筑设计研究院有限公司;
4、总包单位: 华阳建设工程有限公司
5、预制构件生产单位: 如皋汉府建筑科技有限公司
6、项目地址: 中山东路与兴源大道交叉口
7、建筑概况: 拟建项目建设内容主要包括2#3#4#5#6#7#8#9#10#楼
8、PC概况: 本工程2#3#4#5#6#7#8#9#10#楼采用预制装配式建筑, 混凝土现浇至1层, 从2层结构开始预制装配。
本工程层构件最多数量、最大尺寸及最大重量详见下图:
三、编制依据
1.项目总承包工程招标文件及招标答疑文件、施工合同。
2.建设单位提供的本工程施工图纸。
3.本公司的管理体系文件和企业技术标准。
4.现行国家、行业及地方施工技术规范:
《建工程施工质量验收统一标准》GB50300-
《工程测量范》GB50026-
《钢筋机械连接技术规程》JGJ18-
《建筑机械使用安全技术规程》JGJ33-
《建筑施工起重吊装工程安全技术规范》JGJ276-
《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ196- ;
《建筑施工安全检查标准》JGJ59-
《建筑电气工施工质量验收规范》GB50303-
《建筑给水排水采暖工程施工质量验收规范》GB50242- 《民用建筑灭火系统设计规程》DBJ08-94-
《装式结程施工质量验收规程》DGJ32J184-
《装配式凝土建筑技术标准》GBT51231-
《建筑工脚手架安全技统一标准》GB51210-
《混凝土构工程施工质量验收规范》GB50204-
《钢筋焊接及验收规程》JGJ18-
《建筑工程施工组织设计规范》GBT 50502- 《建筑施工高处作业安全技术规范》JGJ80-
《建筑机械使用安全技术规程》JGJ33-
《施工现场临时用电安全技术规范》JGJ46-
《工程建设安工程起重机施工规范》HG20201-
《重要用途钢丝绳》GB8918-
《装配式混凝土结构技术规程》JGJ 1-
《关于加强装配式混凝土结构建筑工程质量安全管理的通知》苏建质安[ ] 664号
工程建设标准强制性条文: 《房屋建筑部分》( )
其它相关的规范规程, 本工程图纸所采用的标准图集。
5.南通市关于建筑施工质量、安全、文明施工、环境保护、职业健康等有关文件。
6.本工程的特殊性及使用功能、安全功能等;
7.本工程施工组织设计。
四、现场准备
1、现场临时道路混凝土硬化处理, 道路设计6米宽; 转弯处, 要考虑长板挂车的长度及转弯半径。
2、基坑周边不能超挖, 应考虑在塔吊一侧, 堆放构件。
每栋楼周边均设置构件堆场, 用于放置叠合板、预制阳台板及预制楼梯。
浇筑C20混凝土地面, 四周放置外护围栏, 与地面预埋钢筋焊接牢固, 叠合板堆放高度不超过6层, 楼梯水平放置, 墙板采用支架堆放。
堆放示意图详见下图, 具体布置图详见附图。
3、现场临水、临电要提前布置好, 且需考虑场地开挖和整体规划开发顺序, 合理设置变压配电室和一、二级电箱的位置; 临水临道路布置或沿围墙边布置, 穿道路管线需预埋钢管保护。
管线采用地下预埋的方式。
4、现场排水系统要布置好, 并连接市政管网。
5、考虑预制装配施工工艺特点, 夜间施工照明设施要能保证。
6、零星料具不能随意堆放, 运输路线上不得有阻碍。
7、灌浆料放置在北侧已建仓库内, 并做好防潮防雨措施。
五、物资计划
工具类材料计划表。
