《国家电网公司输变电工程工艺标准库》架空线路陈伟
输变电工程标准工艺应用图册( 年版)P 18

输变电工程标准工艺应用图册(2013年版)2013年4月概述第1章编制的总体情况1.1编制意义和目的为加强国家电网公司输变电工程施工工艺管理,提升工程建设安全质量和工艺水平,国家电网公司印发了《国家电网公司关于进一步提高工程建设安全质量和工艺水平的决定》,并于2011年正式发布了《国家电网公司输变电工程标准工艺》成果体系(以下简称“标准工艺”)。
随后,国家电网公司组织、制定了《国家电网公司输变电工程施工工艺管理办法》,明确了通过“标准工艺”的研究制定、推广应用、持续完善,加大成熟施工技术的应用与交流,不断推动输变电、施工技术进步,促进质量工艺水平的持续提升。
为响应国家电网公司提升电网建设和发展质量,落实国家电网公司基建安全质量理念和各项要求,实施“质量强网”的号召,公司高度重视标准工艺的研究和应用工作,抽调精兵强将,精心组织、扎实推进标准化工艺的研究及应用工作。
在国家电网公司发布的《国家电网公司输变电工程标准工艺(三):工艺标准库》`(2012版)基础上结合电网建设实际分析、研究、筛选,编制适用于工程特点的工艺标准库。
将国家电网公司“质量强网”精神落到实处。
1.2编制原则本次《输变电工程标准工艺应用图册》(2013年版)的编制原则是:安全可靠、工艺先进、保护环境、控制成本、提高效率。
着重处理和解决标准工艺的继承性、统一性、适应性、先进性、可靠性、和经济性及其相互之间的辩证统一关系。
继承性:《国家电网公司输变电工程标准工艺(三):工艺标准库》(2012年版)做了广泛的调研,采用了很多先进、合理的工艺,取得了较好的使用效果,我们积极吸取了其优秀成果。
统一性:本次我们编制的《输变电工程标准工艺应用图册》(以下简称“标准工艺应用图册”),由单位统一思想、整体规划,做到了编制原则的统一。
适应性:本标准工艺应用图册,充分考虑了北京地区实际情况及工程特点,满足了本地区工程建设需要,具有较强的适用性。
先进性:在充分吸取《国家电网公司输变电工程标准工艺(三):工艺标准库》(2012年版)先进成果的基础上,本“标准工艺应用图册”以现行的规程规范、施工工艺为依据,积极优化、注重环保和成本控制。
国家电网有限公司输电线路杆塔组立施工及质量验收规范考试题库(单选题)

国家电⽹有限公司输电线路杆塔组⽴施⼯及质量验收规范考试题库(单选题)1. 内悬浮外拉线抱杆分解组⽴铁塔时,外拉线地锚离基础中⼼的距离不应⼩于塔⾼的()倍。
当场地不能满⾜要求时,应验算各部受⼒并应采取特殊的安全措施。
(DL/T5342—2018《110kV~750kV 架空输电线路铁塔组⽴施⼯⼯艺导则》 4.2.2)A. 0.5B. 1.0C. 1.2D. 1.5答案:C2. 内悬浮抱杆塔⾝吊装,采⽤ V 形吊点绳时,应由 2 根等长的钢丝绳通过卸扣连接,两吊点绳间的夹⾓不得⼤于()。
(DL/T 5342—2018《110kV~750kV 架空输电线路铁塔组⽴施⼯⼯艺导则》 4.4.4)A. 60°B. 90°C. 120°D. 150°答案:C3. 吊装时,吊件与塔⾝距离不应⼩于()mm。
(DL/T 5342—2018《110kV~750kV架空输电线路铁塔组⽴施⼯⼯艺导则》 13.0.10)A. 100B. 200C. 300D. 500答案:A4.()kV 及以上电压等级线路铁塔不允许采⽤⽊抱杆组⽴。
(DL/T 5342—2018《110kV~750kV 架空输电线路铁塔组⽴施⼯⼯艺导则》 13.0.2)A. 35B. 110C. 220D. 330答案:C5. 铁塔组⽴过程,吊件控制绳对地夹⾓不应⼤于(),当夹⾓过⼤时应进⾏验算,并应采取相应的措施。
(DL/T 5342—2018《110kV~750kV 架空输电线路铁塔组⽴施⼯⼯艺导则》13.0.7)A. 30°B. 45°答案:B6. 当采⽤辅助抱杆整体起⽴⼈字抱杆,辅助抱杆长度宜取⼈字抱杆长度的()。
(DL/T 5342—2018《110kV~750kV 架空输电线路铁塔组⽴施⼯⼯艺导则》 6.2.8)A. 1/2B. 2/5C. 3/5D. 1/3答案:A7. 倒落式抱杆整体组塔时,当铁塔顶部吊离地⾯()mm 时,应停⽌牵引,并对铁塔及组⽴的各个系统再次进⾏检查。
国家电网公司输变电工程施工工艺管理办法

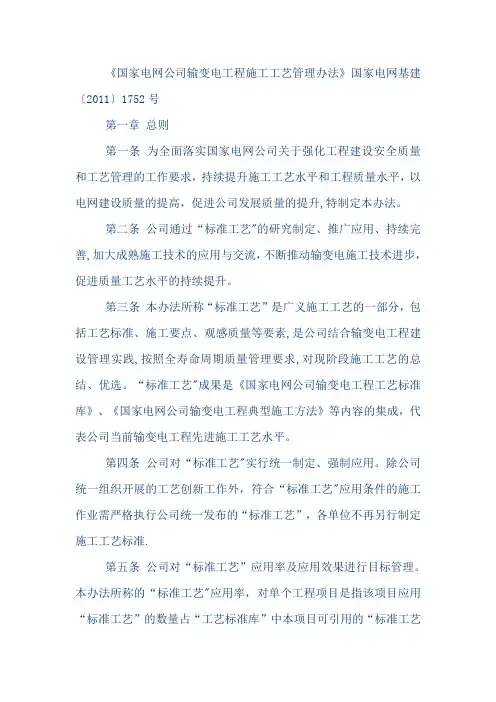

《国家电网公司输变电工程施工工艺管理办法》国家电网基建〔2011〕1752号第一章总则第一条为全面落实国家电网公司关于强化工程建设安全质量和工艺管理的工作要求,持续提升施工工艺水平和工程质量水平,以电网建设质量的提高,促进公司发展质量的提升,特制定本办法。
第二条公司通过“标准工艺"的研究制定、推广应用、持续完善,加大成熟施工技术的应用与交流,不断推动输变电施工技术进步,促进质量工艺水平的持续提升。
第三条本办法所称“标准工艺”是广义施工工艺的一部分,包括工艺标准、施工要点、观感质量等要素,是公司结合输变电工程建设管理实践,按照全寿命周期质量管理要求,对现阶段施工工艺的总结、优选。
“标准工艺"成果是《国家电网公司输变电工程工艺标准库》、《国家电网公司输变电工程典型施工方法》等内容的集成,代表公司当前输变电工程先进施工工艺水平。
第四条公司对“标准工艺"实行统一制定、强制应用。
除公司统一组织开展的工艺创新工作外,符合“标准工艺"应用条件的施工作业需严格执行公司统一发布的“标准工艺”,各单位不再另行制定施工工艺标准.第五条公司对“标准工艺”应用率及应用效果进行目标管理。
本办法所称的“标准工艺"应用率,对单个工程项目是指该项目应用“标准工艺”的数量占“工艺标准库”中本项目可引用的“标准工艺类别"所列数量的比例,对某一单位则指该单位某一阶段所有投产项目“标准工艺”应用率的算术平均值。
第六条本办法适用于公司及所属单位投资建设的 110(66)千伏及以上输变电工程(含新建、改建、扩建项目),35千伏及配电网工程可参照执行。
第二章管理职责与工作责任第七条公司基建部负责公司系统的施工工艺归口管理:一、负责公司系统输变电工程施工工艺管理的指导、推广、考核等工作。
二、负责组织开展施工工艺标准化研究和“标准工艺"编制工作,定期发布和更新“标准工艺”成果。
《国家电网公司输变电工程工艺标准库》(架空线路)陈伟

项目/工艺编号工艺名工艺标准施工要点图片示例称020******* 基础工程 020*******开挖式基础1、水泥: 宜采用通用硅酸盐水泥, 强度等级≥ 42.5.2、细骨料宜采用中粗砂, 当混凝土强度< C30 时,含混量≤ 5%;当混凝土强度≥ C30 且≤ C55 时,含泥量≤ 3%;当混凝土强度≥ C60 时,含泥量≤ 2%。
特殊地区可按该地区标准 执行。
3、粗骨料采用碎石或卵石, 当混凝土强度< ( 1)基坑开挖根据土层地质条件确定放坡系数。
地下水位C30 时,含泥量≤ 2%;当混凝土强度≥ C30 较高时,应采取有效的降水措施,流沙坑宜采取井点排水。
基础 且≤ C55时,含泥量≤ 1%;当混凝土强度≥ 浇筑时应保证无水施工。
C60 时,含泥量≤ 0.5%。
( 2)基坑开挖完成后应及时浇筑,否则应在基础浇筑前预4、宜采用饮用水拌和, 当无饮用水时, 可采 留 200Mm 以上的土层不开挖以保证坑底原状土质,待基础浇筑前用清洁的河溪水或池塘水。
不得使用海水。
开挖。
湿陷性黄土、泥水坑等情况应按设计要求进行地基处理,020*******阶梯基垫层强度符合要求后方可进行钢筋绑扎和模板支设。
5、外加剂、 掺合料; 其品种及掺量应根据需础施工( 3)浇筑混凝土的模板表面应平整且接缝严密,混凝土浇要,通过试验确定。
6、冬期施工的混凝土, 应优先选用硅酸盐水 筑前模板表面应涂脱模剂。
泥或普通硅酸盐水泥。
水泥强度等级不应低 ( 4)钢筋焊接符合 JGJ18《〈钢筋焊接及验收规程》要求,于 42.5 ,浇筑 C15及以上强度等级混凝土时, 钢筋绑扎牢固、均匀。
在同一截面的焊接头错开布置,同截面焊最小泥用量不宜少于 300kg/m3 。
接头数量不得超过 50%。
020*******-T1 阶梯基础支模7. 地脚螺栓及钢筋规格、数量应符合设计要求且制作工艺良好。
8. 混凝土密实,表面平整、光滑,棱角分明,一次成型。
国家电网公司输变电工程标准工艺

国家电网公司输变电工程标准工艺一、公司输变电工程标准工艺1.首先,要针对大型电力项目,制定电网公司的《输变电工程施工标准》。
2.其次,在施工中,必须保证每个设备的安装质量,安全性以及各项运行参数的正常操作。
3.在输变电工程施工时,需要严格执行公司规定的安装依据,特别是对钢结构、外墙板及其他金属系统等要求十分严格。
4.施工时,必须遵循公司施工规范,从原料、选型、设计、施工、调试等方面,全程保障施工质量,并确保输电线路和设备的安全使用。
5.在施工过程中,应加强安全文明施工管理,严格执行施工许可证的有关规定,并定期对施工现场进行安全检查。
6.施工过程中,应遵循国家和行业的有关法规,做到安装技术正确,设备操作安全,避免安全事故的发生,保障输变电工程的安全、稳定运行。
7.调试工作要求必须符合国家有关规定,严格按照电力系统质量标准,执行综合调试工程技术规范,保证输变电工程工程质量。
二、电网公司输变电工程施工质量控制1.在电力项目施工中,要做好全过程质量管理,包括进场检查、安装检查、调试检查等阶段。
2.在施工过程中,要定期对设备的检测,保证其安全可靠的运行,避免在工作过程中出现任何不正常情况。
3.重要设备部门,必须经过专业技术人员的实地考察,以确保工程质量。
4.要做到质量管控,有必要建立一套完善的质量检查制度,重点把握重要设备的理论设计和安装工艺等。
5.同时,要对施工进行定期监督检查,对施工中发现的问题,及时时采取有效措施,以保障工程的质量和安全。
三、公司输变电工程检验1.公司的输变电工程完成后,必须经过专业人员的检验,以确保工程的质量。
2.检验活动要按照公司标准和国家有关规定,进行设备和线路的安全检查,保证安全标准的符合性。
3.检验时,应采取实地调试、安全检查、运行环境检查等各项措施,以便能够发现工程存在的缺陷。
4.最后,完成检验后,要及时填写检验报告,将结果提交公司审核保存,以确保工程的质量和安全性。
国家电网有限公司输电线路基础施工及质量验收规范考试题库

国家电网有限公司输电线路基础施工及质量验收规范考试题库(多选题)1.原材料及器材有()情况之一时,应重新检验,并应根据检验结果确定是否使用或降级使用。
(GB50233—2014《110kV~750kV架空输电线路施工及验收规范》3.0.3)A.保管期限超过规定者B.因保管不良有变质可能者C.未按标准规定取样或试样不具代表性者D.不符合设计施工图答案:ABC2.配置冬期施工的混凝土,应优先选用()。
(GB50233—2014《110kV~750kV 架空输电线路施工及验收规范》6.6.2)A.早强水泥B.硅酸盐水泥C.外加剂D.普通硅酸盐水泥答案:BD3.()的水泥应分别堆放,标识清晰,不得混用。
(GB50233—2014《110kV~750kV架空输电线路施工及验收规范》3.0.6)A.不同品种B.不同等级C.不同厂家D.不同批号答案:ABCD4.水泥进场时应对()或散装仓号、出厂日期等进行检查。
(GB50233—2014《110kV~750kV架空输电线路施工及验收规范》3.0.7)A.水泥品种B.强度等级C.包装D.数量答案:ABC5.水泥进场时应对其()及其他必要的性能指标进行复检。
(GB50233—2014《110kV~750kV架空输电线路施工及验收规范》3.0.7)A.水泥品种B.强度C.安定性D.凝结时间答案:BCD6.钢筋应平直、无损伤,表面不得有()。
(GB50204—2015《混凝土结构工程施工质量验收规范》5.2.4)A.裂纹C.颗粒状D.片状老锈答案:ABCD7.钢筋安装时,受力钢筋的()必须符合设计要求。
(GB50204—2015《混凝土结构工程施工质量验收规范》5.5.1)A.长度B.牌号C.规格D.数量答案:BCD8.钢筋电弧焊焊接接头焊缝外观质量检验标准要求,()。
(DL/T5168—2016《110kV~750kV架空输电线路施工质量检验及评定规程》4.1.2)A.无裂纹、无气孔B.无夹渣C.咬边深度不大于0.5mmD.焊缝表面平整,无焊瘤答案:ABCD9.钢筋电弧焊焊接接头焊缝外观质量检验标准:焊缝表面应()。
国家电网公司输变电工程工艺标准库陈伟

工艺编号项目/工艺名称工艺标准施工要点图片示例020******* 基础工程020******* 开挖式基础020******* 阶梯基础施工1、水泥:宜采用通用硅酸盐水泥,强度等级≥.2、细骨料宜采用中粗砂,当混凝土强度<C30时,含混量≤5%;当混凝土强度≥C30且≤C55时,含泥量≤3%;当混凝土强度≥C60时,含泥量≤2%。
特殊地区可按该地区标准执行。
3、粗骨料采用碎石或卵石,当混凝土强度<C30时,含泥量≤2%;当混凝土强度≥C30且≤C55时,含泥量≤1%;当混凝土强度≥C60时,含泥量≤%。
4、宜采用饮用水拌和,当无饮用水时,可采用清洁的河溪水或池塘水。
不得使用海水。
5、外加剂、掺合料;其品种及掺量应根据需要,通过试验确定。
6、冬期施工的混凝土,应优先选用硅酸盐水泥或普通硅酸盐水泥。
水泥强度等级不应低于,浇筑C15及以上强度等级混凝土时,最小泥用量不宜少于300kg/m3。
(1)基坑开挖根据土层地质条件确定放坡系数。
地下水位较高时,应采取有效的降水措施,流沙坑宜采取井点排水。
基础浇筑时应保证无水施工。
(2)基坑开挖完成后应及时浇筑,否则应在基础浇筑前预留200Mm以上的土层不开挖以保证坑底原状土质,待基础浇筑前开挖。
湿陷性黄土、泥水坑等情况应按设计要求进行地基处理,垫层强度符合要求后方可进行钢筋绑扎和模板支设。
(3)浇筑混凝土的模板表面应平整且接缝严密,混凝土浇筑前模板表面应涂脱模剂。
(4)钢筋焊接符合JGJ18《〈钢筋焊接及验收规程》要求,钢筋绑扎牢固、均匀。
在同一截面的焊接头错开布置,同截面焊接头数量不得超过50%。
020*******-T1阶梯基础支模020******* 阶梯基础施工7.地脚螺栓及钢筋规格、数量应符合设计要求且制作工艺良好。
8.混凝土密实,表面平整、光滑,棱角分明,一次成型。
9.允许偏差:1)基础埋深:100Mm,0Mm。
2)立柱及各底座座断面尺寸:%3)钢筋保护层厚度:-5Mm。
国家电网公司输变电工程标准工艺管理办法(PPT 45页)

B段单位(合格单位):“标准工艺”应用率≥90% ,“优秀”等级项目≥70%,“一般”等级项目占 全部项目的比例≤5%;
C段单位(需强化管理单位):“标准工艺”应用 率<90%,或“优秀”等级项目<70%,或 “一 般”等级项目占全部项目的比例>5%。
代表公司当前输变电工程工艺管理的先进水平, 由公司统一发布、推广应用。
省级公司基建部管理职责:
(一)在年度质量管理策划方案中编制“标准工艺”应 用专篇,明确应用计划、管理目标及管理措施。
(二)负责地市公司、建设管理单位“标准工艺”实施 管理的督导、检查、考核;负责组织在本单位投资或 建设管理的输变电工程中全面应用“标准工艺”。
(三)审核施工项目部“标准工艺”实施策划文件 。
(四)检查“标准工艺”实施情况,负责对设计、 施工项目部“标准工艺”实施情况的评估。
(一)依托技术创新,结合“四新”研究或解决工 程建设中的重大技术问题,形成新的施工工艺。
(二)总结工程实践经验,形成实用性强、普遍适 用的先进施工工艺。
(三)以消除工程质量通病为目的,通过技术攻关 ,形成有效的施工工艺。
(三)组织工程项目“标准工艺”实施的宣贯、培训 和经验交流。
(四)负责对工程项目“标准工艺”实施情况进行检 查。
(五)对业主项目部“标准工艺”实施情况进行考核 评价。
(一)组织编制项目“标准工艺”设计策划,开展设计技术创 新,积极采用“工艺设计标准图集”,促进新技术、新设备 、新材料、新工艺(以下简称“四新”)的推广应用。
2020年1月20日星期一 Slide 4
分工及时间要求:1)《国家电网公司输变电工程
标准工艺管理办法》整合工作,河南公司牵头、山
西公司配合。
2)4月底前完成初稿编制,5月10日前完成征求意
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(11)浇筑完成的基础应及时清除地脚螺栓上的残余水泥砂浆,并对基础及地脚螺栓进行保护。
地脚螺栓式斜柱基础施工
(1)水泥:宜采用通用硅酸盐水泥,强度等级≥42.5。
(2)细骨料宜采用中粗砂,当混凝土强度<C30时,含泥量≤5%;当混凝土强度≥C30且≤C55时,含泥量≤3%;当混凝土强度≥C60时,含泥量≤2%。特殊地区可按该地区标准执行。
(8)混凝土下料高度超过2M时,应采取防止离析措施。
(9)基础混凝土应根据季节和气候采取相应的养护措施。冬期施工应采取防冻措施。
(10)基础混凝土应一次浇筑成型,内实外光,杜绝二次抹面。
(11)浇筑完成的基础应及时清除地脚螺栓上的残余水泥砂浆,并对基础及地脚螺栓进行保护
)
直柱大板基础施工
(1)水泥:宜采用通用硅酸盐水泥,强度等级≥42.5。
(6)混凝土浇筑前钢筋、地脚螺栓表面应清理干净,复核地脚螺栓的间距、基础根开、立柱标高正确。
(7)现场浇筑混凝土应采用机械搅拌,并应采用机械捣固,楔形内角必须振捣到位。在有条件的地区,可尽量应用商品混凝土或集中搅拌站拌制混凝土。
(8)混凝土下料高度超过2m时,应采取防止离析措施。
(9)基础混凝土应根据季度和气候采取相应的养护措施。冬期施工应采取防冻措施。
(8)混凝土密实,表面平整、光滑,棱角分明,一次成型。
(9)偏差控制要求。
1)基础埋深:100mm,0mm。
2)立柱及各底座断面尺寸:-0.8%。
3)钢筋保护层厚度:-5mm。
4)基础根开及对角线:一般塔±1.6‰;高塔±0.6‰。
5)基础顶面高差:5mm.
6)同组地脚螺栓对立柱中心偏移:8mm。
7)整基基础中心位移:顺线路方向24mm;横线路方向24mm。
(2)基坑开挖完成后应及时浇筑,否则应在基础浇筑前预留200mm以上的土层不开挖以保证坑底原状土质,待基础浇筑前开挖。湿陷性黄土、泥水坑等情况应按设计要求进行垫层处理。垫层强度符合要求后方可进行钢筋绑扎和模板支设。
(3)浇筑混凝土的模板表面应平整且接缝严密,混凝土浇筑前模板表面应涂脱膜剂。
(4)插入角钢底端定位要准确,上端用硬连接可调工具固定,保证其精确位置。
(3)粗骨料采用碎石或卵石,当混凝土强度<C30时,含泥量≤2%;当混凝土强度≥C30且≤C55时,含泥量≤1%;当混凝土强度≥C60时,含泥量≤0.5%。
(4)宜采用饮用水拌和,当无饮用水时,可采用清洁的河溪水或池塘水。不得使用海水。
(5)外加剂、掺合料;其品种及掺量应根据需要,通过试验确定。
(1)基坑开挖需按规定的放坡系数进行许。地下水位较高时,应采取有效的降水措施,流沙坑宜采取井点排水。基础浇筑地应保证无水施工。
(7)插入角钢及钢筋规格、数量应符合设计要求且制作工艺良好。
(8)混凝土实心实意,表面平整、光滑,棱角分明,一次成型。
(9)允许偏差;
1)基础埋深:100mm,0mm。
2)立柱及各底断面尺寸:-0.8%。
3)钢筋保护层厚度:-5mm。
4)基础根开及对角线:±0.8‰。
5)插入角钢顶点高差:5mm。
6)插入角钢形心对立柱中心偏移:8mm。
冻土地质装配式基础施工
删除
楔形基础施工
(1)水泥:宜采用通用硅酸盐水泥,强度等级≥42.5。
(2)细骨料宜采用中粗砂,当混凝土强度<30时,含泥量≤5%;当混凝土≥C30且≥55时,含泥量≤3%;当混凝土强度≥C60时,含泥量≤2%;特殊地区可按该地区标准执行。
(3)粗骨料采用碎石或卵石,当混凝土强度<30时,含泥量≤2%;当混凝土≥C30且≥55时,含泥量≤1%;当混凝土强度≥C60时,含泥量≤0.5%;
(2)细骨料宜采用中粗砂,当混凝土哟度<C30时,含泥量≤C55时,含泥量≤3%;当混凝土强度≥C60时,含泥量≤2%。特殊地区可按该地区标准执行。
(3)粗骨料采用碎石或卵石,当混凝土强度<C30时,含泥量≤2%;当混凝土哟度≥C30且≥C55时,含泥量≤1%;当混凝土强度≥C60时,含泥量≤0.5%。
(4)宜采用饮用水拌和,当无饮用水时,可采用清洁的河溪水或池塘水。不得使用海水。
(5)外加剂、掺合料;其品种及掺量应根据需要,通过试验确定。
(6)冬期施工的混凝土,应选段选用硅酸盐水泥或普通硅酸盐水泥。水泥强度等级不应低于42.5,浇筑C15及以上强度等级混凝土时,最小水泥用量不宜少于300kg/m3。
(1)基坑开挖根据土层地质条件确定放坡系数。地下水位较高时,应采用有效的降水措施,流沙坑宜采取井点排水。基础浇筑时应保证无水施工。
(2)基坑开挖怕事应及时浇筑,否则应在基础浇筑前预留20mm以上的土层不开挖以保证坑底原状土质,待基础浇筑前开挖。湿陷性黄土、泥水坑等情况庆按设计要求进行垫层处理。垫层强度符合要求后方可进行钢筋绑扎和模板支设。
(4)宜采用饮用水拌和,当无饮用水时,可采用清洁的河溪水或池塘水。不得使用海水。
(5)外加剂、掺合料;其品种及掺量应根据需要,通过试验确定。
(6)冬期施工的混凝土,应优先选用硅酸盐水泥或普通硅酸盐水泥。水泥强度等级不应低于42.5,浇筑C15及以上强度等级混凝土时,最小水泥用量不宜少于300kg/m3。
(3)浇筑混凝土的模板表面应平整且接缝严密,混凝土浇筑前模板表面应涂脱模剂。
(4)钢筋焊接符合JGJ18《〈钢筋焊接及验收规程》要求,钢筋绑扎牢固、均匀。在同一截面的焊接头错开布置,同截面焊接头数量不得超过50%。
阶梯基础施工
7.地脚螺栓及钢筋规格、数量应符合设计要求且制作工艺良好。
8.混凝土密实,表面平整、光滑,棱角分明,一次成型。
(9)基础混凝土应根据季节和气候采取相应的养护措施。冬期施工应采取防冻措施。
(10)基础混凝土应一次浇筑成型,内实外光,杜绝二次抹面。
(11)浇筑完成的基础应及时清除地脚螺栓上的残余水泥砂浆,并对基础及地脚螺栓进行保护。
角钢插入基础,强度等级≥42.5。
(2)细骨料宜采用中粗砂,当混凝土强度<C30时,含泥量≤5%;当混凝土强度≥C30且≤C55时,含泥量≤3%;当混凝土强度≥C60时,含泥量≤2%。特殊地区可按该地区标准执行。
(7)地脚螺栓及钢筋规格、数量应符合设计要求且制作工艺良好。
(8)混凝土密实,表面平整、光滑,棱角分明,一次成型。
(1)基坑开挖根据土层地质条件确定放坡系数。地下水位较高时,应采取有效的降水措施,流沙坑宜采取井点排水。基础浇筑时应保证无水施工。
(2)基坑开挖完成后应及时浇筑,否则应在基础浇筑前预留200mm以上的土层不开挖以保证坑底原状土质,待基础浇筑前开挖。湿陷性黄土、泥水坑等情况庆按设计要求进行垫层处理。垫层强度符合要求后方可进行钢筋绑扎和模板支设。
(10)基础混凝土应根据季度和气候采取相应的养护措施。冬期施工应采取防冻措施。
(11)基础混凝土应一次浇筑成型,内实外光,杜绝二次抹面。基础顶面收面时增加散水坡度,角钢根部略高于四周利于排水。
(12)浇筑完成的基础应及时清除插入角钢上的残余水泥砂浆,并对基础进行保护。
(13)在基础回填之前,应做好基础防内倾措施。
9)地脚螺栓露出混凝土面高度:10Mm,-5Mm
(5)钢筋保护层厚度控制符合设计要求。
(6)混凝土浇筑前钢筋、地脚螺栓表面应清理干净。复核地脚螺栓的间距、基础根开及立柱标高符合设计要求。
(7)现场浇筑混凝土应采用机械搅拌,并应采用机械捣固。在有条件的地区,可尽量应用商品混凝土或集中搅拌站板制混凝土。
8)整基基础扭转:一般塔高8′;高塔4′。
9)地脚螺栓露出混凝土面高度:10mm,-5mm。
(6)混凝土浇筑前钢筋、地脚螺栓表面应清理干净,复核地脚螺栓的间距、基础根开、立柱标高正确。
(7)现场浇筑混凝土应采用机械搅拌,并应采用机械捣固。在有条件的地区,可尽量应用商品混凝土或集中搅拌站拌制混凝土。
(8)混凝土下料高度超过2m时,应采取防止离析措施。
2)立柱及各底座断面尺寸:-0.8%。
3)钢筋保护层厚度:-5mm。
4)基础根开及对角线:一般塔±1.6‰,高塔±0.6‰。
5)基础顶面高差:5mm。
6)同组地脚螺栓对立柱中心偏移:8mm。
7)整基基础中心位移:顺线路方向24mm;横线路方向24mm。
8)整基基础扭转:一般塔为8′,高塔为4′。
9)地脚螺栓露出混凝土面高度:10mm,-5mm
7)整基基础中心位移:顺线路方向24mm;横线路方向24mm。
8)整基基础扭转:一般塔8′;高塔4′。
(7)混凝土浇筑前钢筋、插入式角钢表面清理干净。
(8)现场浇筑混凝土应采用机械搅拌,并应采用机械捣固。在有条件的地区,可尽量应用商品混凝土或集中搅拌站拌制混凝土。
(9)混凝土下料高度超过2m时,应采取防止离析措施。基础顶面不应积水。
(5)钢筋焊接符合JGJ18要求,钢筋绑扎牢固、均匀,在同一截面的焊接头错开布置,同截面焊接头数量不得超过50%。
(6)钢筋保护层厚度控制符合设计要求。
角钢插入基础施工
(6)冬期施工的混凝土,应优先选用硅酸盐水泥或普通硅酸盐。水泥强度等级不应低于42.5,浇筑C15及以上强度等级混凝土时,最小水泥用量不宜少于300kg/m3。
(3)浇筑混凝土的模板表面应平整且接缝严密,混凝土浇筑前模板表面应涂脱模剂。
(4)钢筋焊接符合JGJ18要求,钢筋绑扎牢固、均匀,在同一截面的焊接头错开布置,同截面焊接头数量不得超过50%。
(5)钢筋保护层厚度控制符合设计要求。
直柱大板基础施工
(7)地脚螺栓及钢筋规格、数量应符合设计要求且制作工艺良好。
9.允许偏差:
1)基础埋深:100Mm,0Mm。
2)立柱及各底座座断面尺寸:-0.8%
3)钢筋保护层厚度:-5Mm。
4)基础根开及对角线:一般塔±1.6‰;高塔±0.6‰
