安装管路安全技术措施(2021新版)

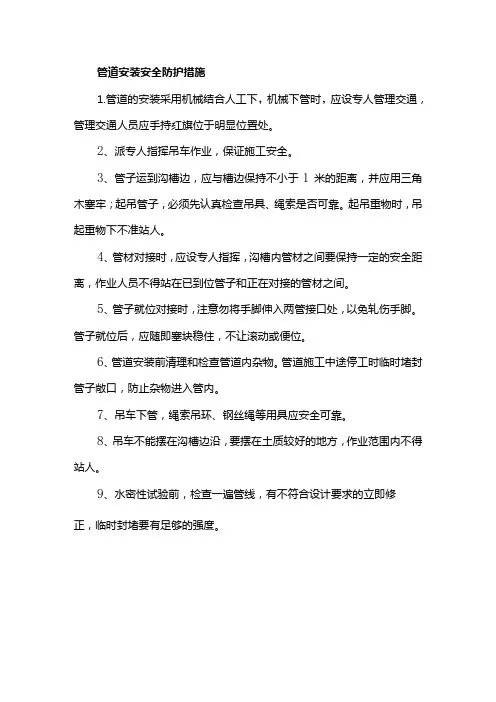

管道安装安全防护措施

管道安装安全防护措施
1.管道的安装采用机械结合人工下,机械下管时,应设专人管理交通,管理交通人员应手持红旗位于明显位置处。
2、派专人指挥吊车作业,保证施工安全。
3、管子运到沟槽边,应与槽边保持不小于1米的距离,并应用三角木塞牢;起吊管子,必须先认真检查吊具、绳索是否可靠。
起吊重物时,吊起重物下不准站人。
4、管材对接时,应设专人指挥,沟槽内管材之间要保持一定的安全距离,作业人员不得站在已到位管子和正在对接的管材之间。
5、管子就位对接时,注意勿将手脚伸入两管接口处,以免轧伤手脚。
管子就位后,应随即塞块稳住,不让滚动或便位。
6、管道安装前清理和检查管道内杂物。
管道施工中途停工时临时堵封管子敞口,防止杂物进入管内。
7、吊车下管,绳索吊环、钢丝绳等用具应安全可靠。
8、吊车不能摆在沟槽边沿,要摆在土质较好的地方,作业范围内不得站人。
9、水密性试验前,检查一遍管线,有不符合设计要求的立即修
正,临时封堵要有足够的强度。
排水管路运输、安装安全技术措施

排水管路运输、安装安全技术措施因工作面出水严重,影响正常生产,根据矿总体安排对2301回顺外段直暗风井2号风井下口连接325排水管,为确保施工安全。
特制定本安全技术措施。
一、装车1、装车时必须使用专用花车并仔细检查车辆状况,对不合格及存在安全隐患的车辆严禁装运管路。
2、装车时,要根据专用花车实际状况合理装运,严禁超装超运。
3、装车时管路重心必须与车辆重心保持一致,管路伸出车辆两端长度相同。
4、管路装完后必须用钢丝绳捆绑结实牢固,管子两端的法兰盘必须用钢丝绳和16mm的铁钩,勾住法兰盘然后与花车用华兰螺丝紧固好,防止管子前后左右转动。
二、拉运1、管路拉运前必须对花车的连接装置,完好及稳固等情况进行全面检查,发现问题立即处理,确保运输安全。
2、管路运送过程中必须安排专人跟车,跟车工要时刻观察车辆运行情况,发现异常及时发出停车信号,待查明原因,处理完毕,确定安全后,方可拉运。
3、小绞车拉运时,必须严格执行小绞车各项管理制度,未经签字确认任何人不得私自开启绞车。
4、其他严格执行《煤矿安全规程》规定的相关内容。
三、卸车1、管路运送到位后,必须将所有花车用卡轨器卡死挡牢,防止车辆下滑。
2、每次只准卸一辆车,被卸车辆必须卡牢掩死,倾斜巷道卸车时必须用卡轨式阻车器卡死后方可卸车。
3、卸车前必须先将花车两侧垫稳,防止卸车过程中车辆重心偏移造成侧翻。
4、卸管子时人员应站在车辆两端的安全地点,做到互叫呼应,动作协调,口号一致。
5、卸车过程中,必须对卸料点的管线进行有效保护,严禁损坏。
四、安装1、管路安装、铺设必须做到平、直、稳、缓的原则。
管路吊挂高度严格按照施工要求规定吊挂。
2、325管子必须采用合格的钢绳进行吊挂,吊挂点必须选取牢固、可靠有足够锚固力的锚杆上固定,严禁吊挂在松动的锚杆或钢带上。
每节管路吊挂点不少于两处,绳卡打牢打死,吊挂间距统一。
3、管路连接必须平整,胶垫、螺栓、垫片齐全,且紧固到位,做到严密不漏水。

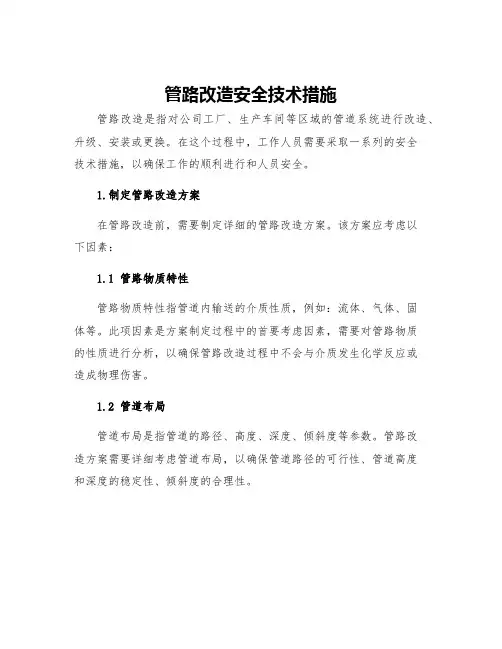

管路改造安全技术措施

管路改造安全技术措施管路改造是指对公司工厂、生产车间等区域的管道系统进行改造、升级、安装或更换。
在这个过程中,工作人员需要采取一系列的安全技术措施,以确保工作的顺利进行和人员安全。
1.制定管路改造方案在管路改造前,需要制定详细的管路改造方案。
该方案应考虑以下因素:1.1 管路物质特性管路物质特性指管道内输送的介质性质,例如:流体、气体、固体等。
此项因素是方案制定过程中的首要考虑因素,需要对管路物质的性质进行分析,以确保管路改造过程中不会与介质发生化学反应或造成物理伤害。
1.2 管道布局管道布局是指管道的路径、高度、深度、倾斜度等参数。
管路改造方案需要详细考虑管道布局,以确保管道路径的可行性、管道高度和深度的稳定性、倾斜度的合理性。
1.3 管路支架支架是管路改造过程中的一个重要因素。
管路支架在支撑管道的同时也需要有足够的刚性和抗震性能。
管路改造方案需要对管路支架的特点进行分析,并根据不同管路的需求选择不同的支架类型。
2.采取安全措施安全措施是保障管路改造安全的重要措施。
在管路改造过程中,需要采取如下安全措施:2.1 连接部位标记管路改造前需要对管道进行标记,以便工作人员在管道连接时进行正确连接,减少因连接错误导致的事故发生。
2.2 安全围栏安全围栏是管路改造现场必不可少的安全设备,可有效防止工作人员误入危险区域。
安全围栏需经过许可才能拆除,以减小对管路改造的影响。
2.3 护栏护栏是为了保护工人在进行管路改造工作时不会因为失足或其他原因而坠落。
安装护栏时需要考虑护栏的高度、支撑点的稳定性。
2.4 制定作业计划制定作业计划是为了保证管路改造的顺利进行,降低工作风险。
作业计划需要考虑管道位置、连接方式、工作流程等因素。
2.5 使用防护装备工作人员需要根据具体情况使用各种防护装备,如安全帽、安全鞋、安全带等。
这些防护装备能够有效保护工作人员在管路改造过程中的身体安全。
3.在管路改造完成后进行安全检查在管路改造过程中,建议采用第三方检测机构对管道改造后的管道进行安全检查,以确保管道的安全性和稳定性。
管路安装安全技术措施

管路安装安全技术措施在工业生产和建筑领域中,管路安装是一个非常重要的环节。
管路安装的质量直接关系到工作环境的安全性和生产效率。
为了确保管路安装的安全性,采取一系列的技术措施是必要的。
本文将介绍一些常见的管路安装安全技术措施,以提供参考和指导。
1. 设计阶段的安全评估:在管路安装开始之前,必须进行详细的设计阶段的安全评估。
通过对工作环境和管路安装要求的综合分析,确定合适的安装位置、管道材料以及相关的安全控制措施。
2. 合适的管道材料选择:选择合适的管道材料可以大大提高管路安装的安全性。
根据不同的工作环境和流体介质的特点,选择耐腐蚀、耐高温或者其他需要的管道材料。
确保管道材料符合相应的安全标准和规范,并经过严格的质量检测。
3. 管道支架和固定:在管道安装过程中,正确的支架和固定是非常重要的。
合适的管道支架可以避免管道的振动和下沉,同时确保管道的稳定性。
支架的设计和安装必须符合相关标准,使用适当的材料和技术手段,以确保固定牢固可靠。
4. 过程管道和仪表阀门的选择和安装:过程管道和仪表阀门在管路安装中起着关键作用。
正确选择和安装过程管道和阀门可以防止泄漏和压力异常。
根据工作环境和流体特性,选择合适的阀门类型和规格,并确保其正确安装,密封良好。
5. 管道维护保养:管道安装后,进行定期的维护保养是保证安全性的重要措施。
定期检查管道的无损性,并进行必要的维修和更换工作。
同时,确保工作人员具备相关的安全培训和知识,以确保他们正确操作和维护管道设备。
6. 安全检查与监测:定期进行管道安全检查与监测是非常重要的。
利用先进的监测设备,检测管道的温度、压力和流量等参数,确保管道工作正常。
对于高危环境和敏感地区的管道系统,可以设置自动报警系统,及时发现和处理异常情况。
7. 培训和培养安全意识:提高员工的安全素质和安全意识是提高管路安装安全的关键。
定期开展安全培训和演练,加强员工对安全规范和操作程序的理解和遵守。
建立安全文化,使员工认识到安全是每个人的责任,从而减少事故发生的风险。
排水管路安装安全技术措施

排水管路安装安全技术措施排水管路的安装需要严格遵守安全技术措施。
下面是几点常见的安全技术措施,供参考:1. 确保施工场地安全在排水管路施工前,必须对施工场地进行清理,并确保场地平整、无障碍物。
在施工过程中,必须保持施工现场整洁,将杂乱物品及时清理,以免妨碍施工,避免意外伤害。
另外,施工现场应标明安全警示标志,明确告诉工人施工过程中的危险区域和安全提示,以及如何应对可能遇到的困难和紧急情况。
2. 使用合适的工具和设备在进行排水管路施工时,应根据实际情况和需要使用合适的工具和设备,确保施工安全和效率。
需要注意的是,应该使用经过检修和维护的设备,确保设备能够正常工作,避免设备故障引起的安全事故。
3. 注意防护措施在排水管路施工中,必须注意防护措施,避免因工作需要而导致工人受伤。
例如,在开挖作业时,必须采取合适的措施,防止挖掘坍塌,如使用支撑设备等。
同时,施工中必须配备安全防护用品,包括防护手套、安全帽、安全鞋等,以免因意外事故而对工人造成伤害。
4. 检查材料质量排水管路施工过程中,需要使用大量的材料。
施工前,应对材料进行充分检查,杜绝使用质量不过关的材料。
在施工过程中,也要对材料的使用情况进行监控,确保材料不会因为质量问题而对工程带来不良影响。
5. 安全操作在排水管路施工过程中,必须具备安全意识,并严格执行操作规程,确保操作安全。
在操作过程中,应注意材料的搬运和堆放,以及机械设备的操作。
同时,在施工过程中,必须遵守安全标准,采取预防措施,严格执行安全操作规程。
以上是排水管路安装安全技术措施的几点建议,希望在排水管路安装过程中能够加以应用。
2021年黄泥灌浆管路安装安全技术措施

2021年黄泥灌浆管路安装安全技术措施Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.(安全管理)单位:姓名:日期:编号:AQ-SN-0380建筑安全技术I Building Safety Technology建筑施工418 X 40 X 3mm 套417备注:考虑到井底巷道的倾斜、弯曲,管道支墩的数量根据现场实际需要酌情调整。
(三)管路压力试验1、管路安装完毕后,翻开所有阀门,用高压胶管连接压风管路与黄泥灌浆管路,翻开压风阀门,用压风吹净黄泥灌浆管路内的粉尘杂物。
2、关闭黄泥灌浆管路所有阀门,用高压胶管将供水管路与连接, 翻开供水管路阀门向黄泥灌浆管路注水打压,检查黄泥灌浆管路是否漏水,并保证静压3天时间,发现问题及时处理。
四、安全技术措施(一)管件加工:由于井下不能施焊,因此,需要在地面加工焊接管件、法兰盘。
1、焊接作业前检查电焊接机、电缆绝缘是否完好,发现问题及建筑安全技术I Building Safety Technology 建筑施工时处理。
2、喷漆与焊接严禁在同一场地平行作业,焊接前清扫场地,严禁有易燃易爆物品。
3、焊接场地并备有灭火器、砂箱等消防器材。
(二)支墩相关材料的搬运支墩相关材料(混凝土墩、固定螺栓、槽钢、垫木、橡胶板、U 型螺栓)均用人力搬至回风斜井矿车上运至措施巷与总回风大巷交叉口卸车,然后人力搬至各个地点。
(三)管路搬运:1、地面搬运:1)采用人力将钢管(管径为DN125mm,长度为10m)搬运至回风斜井口平板车上。
装车时要找好重心,必须按着要求捆绑固定,捆绑结实,防止在运输过程窜动及翻车落道。
2)检查回风斜井井口绞车是否完好,运转是否正常,制动系统是否灵活,钢丝绳是否符合标准。
管路安装安全技术措施

管路安装安全技术措施
1.人工装、卸车时,司机必须将车熄火,由三个人配合进行装车,严禁超载、超宽、超长。
2.运输前,必须把车上的管路捆绑牢固,并在后方挂反光标志。
3.车辆在井下倒车过程中,必须派专人指挥倒车。
4.人员进入工作区域前,必须先用3m长的敲帮问顶工具把周围的活矸危岩处理干净,确认无危险后方可进入施工。
5.人工在井下抬管子子时,两人必须配合好,稳步前进。
6.接管路前,必须先将管路的阀门关掉,准备好吊挂钩。
7.接管路时,必须三人配合,在管子两端分别一人抬起管子,中间一人把抱卡套在管路上后用扳手上螺丝,固定好后,抬管子人员方可松手放管子。
8.管路接好后,开阀门时,管路正前方严禁站人。
9.维修管路漏水、风时,必须先关掉离施工点附近的阀门后方可进行维修。
10.维修过程严禁单岗作业,维修完后,必须恢复该阀门。
管路安装工安全操作规程(3篇范文)

管路安装工安全操作规程(3篇范文)【第1篇】管路安装工安全操作规程1 管路安装工除遵守本节规定外,还应遵守sl400有关规定。
2 用车辆运输管材、管体,应绑扎牢固。
人力搬运,起落应一致。
用滚杠运输时,应防止压脚,严禁用手直接调整滚杠。
管子滚动的前方,严禁有人。
3 管子煨弯用砂应烘干,灌砂后若用机械敲打时,下方严禁站人;人工敲打时,上下应错开。
4 管子加热及弯曲作业,应戴手套,穿工作服或帆布围裙,看火者应戴色镜和脚罩。
5 使用机械或液压冷弯作业,应先检查地锚或靠桩牢固可靠。
操作时严禁站在钢丝绳内侧或着力点的对面。
6 使用火焰弯管机作业,周边现场不应堆放可燃物品。
7 套丝作业,工件应摆平夹牢,工作台应平稳。
两人操作时,动作应协调。
机械套丝时,不应戴手套。
8 吊装管子的下方,严禁站人。
9 采用切割砂轮切割作业,应精力集中,严禁用切割砂轮打磨坡口。
10 管口窜动和对口作业,动作应协调,手不应放在管口和法兰接合处。
11 高处安装与拆除管路,使用的扳手等工器具应拴系牢固。
12 设备分解清扫,装拆零件顺序应合理,拆下的零件应放平垫稳,清扫现场严禁使用明火和吸烟;沾有油脂的棉纱、抹布应放在带盖的铁桶内,并及时按环保规定处理;现场应配置相应的消防器材。
13 酸洗去锈作业,应穿戴好个人防护用品,酸洗废液的处理及排放应遵守环境保护法规的有关规定。
14 管道采用玻璃棉、石棉布、石棉泥保温材料作业时,操作人员应戴长筒手套和口罩。
保温层浇筑沥青时,应穿戴防护用品。
15 氧气管道安装,吹扫试压所用的工具、零部件、材料等均不应有油污。
16 氨系统管道安装,应经过试压合格后方可注入氨液,管道注入氨液后,严禁焊接与切割。
17 管道试压前,应检查管道连接的紧固性和支架的可靠性。
升压时,应分级缓慢进行,稳压后方可进行检查,作业人员不应在堵板、法兰、焊口、丝扣处停留。
18 管道吹扫、试压的排泄口不应对着带负荷的高、低压导线,变压器、碎石坡和仓库等建设物。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安装管路安全技术措施(2021
新版)
Safety technology is guided by safety technology, based on personnel protection, and an orderly combined safety protection service guarantee system.
( 安全技术)
单位:_______________________
部门:_______________________
日期:_______________________
本文档文字可以自由修改
安装管路安全技术措施(2021新版)
井下石门皮带巷100mm风、水管路,为保证施工期间人员安全及工程按期完成并验收合格,特制定安全技术措施如下:
一、施工地点:井下石门皮带巷
二、施工单位:机电队
三、施工内容:100mm风水管路的加工、运输、安装。
四、工程量:压风管路300米、排水管路300米。
五、施工时间及完成时间:八月十四日完成
六、监督落实单位:调度室、安全科
1、风水管路加工安装要求如下:
风水管路龙门、短接加工统一有地面焊接加工,加工标准如下:
(1)管子法兰盘焊接要与管子中线垂直,不能出现歪斜,
焊渣要清理干净,焊缝不能出现漏水、漏风。
管子弯头焊接要横平竖直,不能出现斜口。
风、水管加工焊接,每50米要500-1000mm长的短节。
风、水管路短节焊成后在地面指定地点存放。
风水管路运送要求如下:
管路运送时必须有一名安全负责人即班组长现场指挥,确保运输工作的安全顺利进行。
根据当日安装计划安排,准备相应足够安装材料(螺栓、管垫、螺帽、法兰盘、管架等),将计划用管子安排人员一并运至副井平板车上,按要求码放整齐、捆绑、固定管路。
待入井人员下井完毕,通知调度员和副井管理人员开始运送管路。
将风水管路从副井口向下缓慢下放至井底车场,搬运管路时,要等料车挺稳后,先将风水管路与平板车连接处松开,然后在进行卸载,卸载时从平板车上逐根台出,做到卸一根,抬一根,不得同时将整捆风水管路松开。
人工抬运管路时应注意:上肩时,一人先上,另一人后上;抬运过程中,两人要同肩,步调一致,下肩时一人先把一头放下,另一人将另一头从肩上放下,不得同时仍下,下放管路时应注意放置范围内没有人员停留,并确保放下物件弹起不能伤害本人及他人。
风水管路安装要求如下:
管路安装时必须有一名安全负责人现场指挥,确保安装的工作安全顺利进行。
主要大巷过巷口应采用高架,过巷水管不能漏水,不能斜拉,不影响过人、过设备。
风水管子安装高度:从巷道地板起300毫米以上开始吊挂风、水管路,风管在上,水管在下,风管与水管间隔为300毫米。
吊挂要用锚杆,固定要用U型夹,吊挂间距5米。
风、水管子每安装50米左右要安装一个短节留一个两通或三通阀门,便于洒尘用水和用风。
管路安装不能出现“跑、冒、滴、漏”现象,要求风、水管
路刷漆,风管刷黄漆,水管刷蓝漆,一切要求按照质量标准化进行。
