安装管路安全技术措施

合集下载

井下供水管路安装安全技术措施

井下供水管路安装安全技术措施

井下供水管路安装安全技术措施井下供水管路安装是指将输水管道埋设在地下,为城市和农村提供供水服务。

在进行井下供水管路安装时,必须采取一系列安全技术措施,以确保施工的顺利进行和工作人员的安全。

以下是一些常见的井下供水管路安装安全技术措施:1.研究地质资料:在进行井下供水管路安装之前,必须了解施工地点的地质情况,包括土质、地下水位等。

这将有助于选择合适的施工方法和材料,并减少风险。

2.安全防护设施:在井下供水管路安装期间,必须添加适当的安全防护设施,例如悬挂安全网、设置警示标志等。

同时,应确保施工区域被正确地标记和隔离,以防止无关人员的进入,减少事故发生的可能性。

3.使用正确的工具和设备:井下供水管路安装需要使用各种工具和设备,如挖掘机、输水管道、连接器等。

在使用这些工具和设备之前,必须对其进行检查和维护,确保其正常运行,并避免事故发生。

4.剖沟和排水:在进行井下供水管路安装之前,必须进行剖沟和排水。

这样可以确保施工现场的干燥,减少施工难度,并提高工作效率。

5.防止地质灾害:由于井下供水管路安装通常涉及地下挖掘,所以必须采取预防措施来防止地质灾害,如滑坡、塌陷等。

可以采取的措施包括喷浆加固、加装支撑等。

6.管道连接和固定:在安装供水管道时,必须注意管道的连接和固定。

连接必须牢固,以确保管道的连续性和稳定性。

固定必须牢固可靠,以防止管道因外力作用而移动或损坏。

7.进行安全检查:在井下供水管路安装完成后,必须进行安全检查,确保管道的质量和安全。

这可以通过进行压力测试、泄漏检测等方式来实现。

8.培训和指导:在井下供水管路安装之前,工作人员必须接受相关培训,了解工作程序、操作规范和安全注意事项。

同时,必须有专业人员进行现场指导和监督,以确保工作的安全进行。

总结起来,井下供水管路安装安全技术措施是确保施工过程中和工作人员的安全的重要手段。

通过研究地质资料、使用正确的工具和设备、采取预防措施等,可以减少事故的发生,并提高施工效率。

主斜井管路安装安全技术措施

主斜井管路安装安全技术措施

主斜井管路安装安全技术措施1.管路设计合理:在进行主斜井管路设计时,应根据实际情况合理确定管路的布置方案,减少施工风险。

尽量避开地下设施、建筑物和其他障碍物,避免碰撞和损坏。

2.安装前的准备工作:在进行主斜井管路安装前,需要进行详细的现场勘测和情况调查,了解地质、地下设施以及施工环境等情况,并编制合理的施工方案。

3.施工现场的安全保护:在施工现场进行管路安装时,应设置相应的安全警示标志和路障,并合理划定工区,防止非施工人员闯入危险区域。

同时,应严格按照安全操作规程进行施工操作,避免发生意外事故。

4.安全培训和人员管理:施工现场必须配备经过相应安全培训的人员,并持证上岗。

施工人员应定期接受安全知识的培训和熟悉相关操作规程,以提高安全意识和技能水平。

5.安全防护设施的应用:在主斜井管路安装过程中,应根据具体情况设置安全防护设施,如围挡、防滑垫板、护栏等,以保护施工人员的人身安全。

6.管道运输和搬运的安全措施:对于大型管道的运输和搬运,应使用专门的设备和工具,并进行详细的安全计划和风险评估,保证运输过程中的安全性。

7.管道材料的质量控制:主斜井管路材料的质量直接关系到安装的可靠性,应对材料进行严格的质量控制和验收,确保材料符合相关标准和要求。

8.管道连接的安全技术措施:在主斜井管路的连接过程中,应采用可靠的连接方式,并按照相关规范和标准进行连接,确保连接的安全和密封性。

9.施工过程的监控和检查:在主斜井管路安装过程中,应对施工过程进行实时监控和检查,及时发现和处理施工过程中的问题和隐患,保证施工的质量和安全。

10.施工后的验收和检测:在主斜井管路安装完毕后,应进行全面的验收和检测工作,确保管道的安全运行和可靠性。

综上所述,主斜井管路安装安全技术措施是确保管道安装过程的安全和可靠性的重要手段。

在进行管路安装前,需要进行详细的准备工作和现场调查,并制定合理的施工方案。

在施工过程中,要严格按照安全操作规程进行施工,并设置相应的安全防护设施。

管路安装安全技术措施

管路安装安全技术措施

管路安装安全技术措施在工业生产和建筑领域中,管路安装是一个非常重要的环节。

管路安装的质量直接关系到工作环境的安全性和生产效率。

为了确保管路安装的安全性,采取一系列的技术措施是必要的。

本文将介绍一些常见的管路安装安全技术措施,以提供参考和指导。

1. 设计阶段的安全评估:在管路安装开始之前,必须进行详细的设计阶段的安全评估。

通过对工作环境和管路安装要求的综合分析,确定合适的安装位置、管道材料以及相关的安全控制措施。

2. 合适的管道材料选择:选择合适的管道材料可以大大提高管路安装的安全性。

根据不同的工作环境和流体介质的特点,选择耐腐蚀、耐高温或者其他需要的管道材料。

确保管道材料符合相应的安全标准和规范,并经过严格的质量检测。

3. 管道支架和固定:在管道安装过程中,正确的支架和固定是非常重要的。

合适的管道支架可以避免管道的振动和下沉,同时确保管道的稳定性。

支架的设计和安装必须符合相关标准,使用适当的材料和技术手段,以确保固定牢固可靠。

4. 过程管道和仪表阀门的选择和安装:过程管道和仪表阀门在管路安装中起着关键作用。

正确选择和安装过程管道和阀门可以防止泄漏和压力异常。

根据工作环境和流体特性,选择合适的阀门类型和规格,并确保其正确安装,密封良好。

5. 管道维护保养:管道安装后,进行定期的维护保养是保证安全性的重要措施。

定期检查管道的无损性,并进行必要的维修和更换工作。

同时,确保工作人员具备相关的安全培训和知识,以确保他们正确操作和维护管道设备。

6. 安全检查与监测:定期进行管道安全检查与监测是非常重要的。

利用先进的监测设备,检测管道的温度、压力和流量等参数,确保管道工作正常。

对于高危环境和敏感地区的管道系统,可以设置自动报警系统,及时发现和处理异常情况。

7. 培训和培养安全意识:提高员工的安全素质和安全意识是提高管路安装安全的关键。

定期开展安全培训和演练,加强员工对安全规范和操作程序的理解和遵守。

建立安全文化,使员工认识到安全是每个人的责任,从而减少事故发生的风险。

排水管路安装安全技术措施

排水管路安装安全技术措施

排水管路安装安全技术措施排水管路的安装需要严格遵守安全技术措施。

下面是几点常见的安全技术措施,供参考:1. 确保施工场地安全在排水管路施工前,必须对施工场地进行清理,并确保场地平整、无障碍物。

在施工过程中,必须保持施工现场整洁,将杂乱物品及时清理,以免妨碍施工,避免意外伤害。

另外,施工现场应标明安全警示标志,明确告诉工人施工过程中的危险区域和安全提示,以及如何应对可能遇到的困难和紧急情况。

2. 使用合适的工具和设备在进行排水管路施工时,应根据实际情况和需要使用合适的工具和设备,确保施工安全和效率。

需要注意的是,应该使用经过检修和维护的设备,确保设备能够正常工作,避免设备故障引起的安全事故。

3. 注意防护措施在排水管路施工中,必须注意防护措施,避免因工作需要而导致工人受伤。

例如,在开挖作业时,必须采取合适的措施,防止挖掘坍塌,如使用支撑设备等。

同时,施工中必须配备安全防护用品,包括防护手套、安全帽、安全鞋等,以免因意外事故而对工人造成伤害。

4. 检查材料质量排水管路施工过程中,需要使用大量的材料。

施工前,应对材料进行充分检查,杜绝使用质量不过关的材料。

在施工过程中,也要对材料的使用情况进行监控,确保材料不会因为质量问题而对工程带来不良影响。

5. 安全操作在排水管路施工过程中,必须具备安全意识,并严格执行操作规程,确保操作安全。

在操作过程中,应注意材料的搬运和堆放,以及机械设备的操作。

同时,在施工过程中,必须遵守安全标准,采取预防措施,严格执行安全操作规程。

以上是排水管路安装安全技术措施的几点建议,希望在排水管路安装过程中能够加以应用。

管路安装安全技术措施

管路安装安全技术措施

管路安装安全技术措施

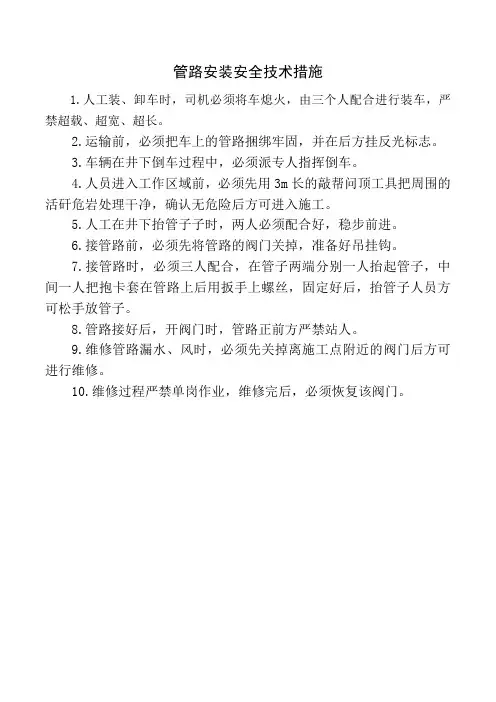

1.人工装、卸车时,司机必须将车熄火,由三个人配合进行装车,严禁超载、超宽、超长。

2.运输前,必须把车上的管路捆绑牢固,并在后方挂反光标志。

3.车辆在井下倒车过程中,必须派专人指挥倒车。

4.人员进入工作区域前,必须先用3m长的敲帮问顶工具把周围的活矸危岩处理干净,确认无危险后方可进入施工。

5.人工在井下抬管子子时,两人必须配合好,稳步前进。

6.接管路前,必须先将管路的阀门关掉,准备好吊挂钩。

7.接管路时,必须三人配合,在管子两端分别一人抬起管子,中间一人把抱卡套在管路上后用扳手上螺丝,固定好后,抬管子人员方可松手放管子。

8.管路接好后,开阀门时,管路正前方严禁站人。

9.维修管路漏水、风时,必须先关掉离施工点附近的阀门后方可进行维修。

10.维修过程严禁单岗作业,维修完后,必须恢复该阀门。

排水管路安装安全技术3篇

排水管路安装安全技术3篇

排水管路安装安全技术3篇【第1篇】排水管路安装安全技术措施一、事由:因新井生产、建设需要,需在南、北皮带斜井各安装排水管路两趟,为保障此工程安全、顺利进行,特编制如下安全技术措施。

二、技术要求:1规格型号:排水管为φ219mm无缝钢管,单根长度12米管路总长:2800米2连接方式:管路连接方式采用法兰盘配套螺丝、胶垫连接3吊挂方式:采用支架悬空吊挂(具体见附:施工工艺图)4吊挂位置:巷道入井左帮5吊挂高度:保证最小离地高度为1.8米6支架固定方式支架固定采用锚杆(φ20mm)配合槽钢(6#)固定上方锚杆长度:1米(1根)托架锚杆长度:1米(2根)斜支撑架锚杆长度:600mm(1根)7支架连接采用m16x55mm螺丝连接8管路防滑装置每隔35米在管路上方打锚杆一根,用不小于φ15.5mm 钢丝绳紧固管路(两根都必须紧固)三、安全措施:1、巷道内施工必须严格执行“行人不行车、行车不行人”的规章制度。

2、施工必须严格执行施工工艺图相关技术标准和《煤矿安全规程》中的相关要求。

3、工作前,准备好各种工作用具,导链、绳套必须完好,不能超额定载荷使用,严禁使用打滑导链,如果采用铁丝吊挂起吊,必须使用8#铁丝,同时铁丝不少于四股。

4、施工前,应先和绞车司机取得联系,将绞车停下、刹死,如绞车挂有车在井口,必须把挡车器放至闭合位置,方可进行施工。

5、在施工地点,施工时间内严禁非工作人员行走、通过。

6、在施工地点施工前。

严格执行“敲帮问顶”规章制度。

7、起吊管子时,起吊点的连接必须牢靠稳固,并锁紧,以免吊坏设备或滑脱造成事故。

8、起吊管子,采用两台导链,两头同时起吊到安装位置后立即进行稳固和管子连接。

9、起吊管子时,应随时观察起吊点、起吊设备及各扣件的情况,确认无安全隐患后,方可继续起吊设备。

10、起吊管子时,起吊人员所处位置应有足够的安全撤离空间。

11、锚杆施工必须严格执行规定,外露长度不得超过规定值。

12、施工期间,必须有安检人随时监督检查安全情况。

管路安装安全技术措施

引言概述:管路安装安全技术措施对于保障工业生产的正常运行和员工安全至关重要。

管路安装涉及到气体、液体、蒸汽等物质的输送,一旦施工不当或安全措施不到位,可能导致泄漏、爆炸、火灾等严重事故的发生。

因此,为了确保管路安装的安全性,必须采取一系列的技术措施来预防和防范风险。

正文内容:一、材料选择和质量检查1.管路材料选择要合理。

要根据输送的介质特性选择材料,确保其适应工作条件和环境。

同时,在选材过程中要严格控制供货商的质量,确保管路材料符合相关标准和规范。

2.材料质量检查要严格。

在管路安装前,必须对所有材料进行全面的检查和测试,确保其质量合格。

特别是焊接材料和接头的质量,应进行严格的化学成分、力学性能测试,以确保其可靠性。

3.引入第三方检测机构。

对于关键设备和关键管道,可以引入第三方检测机构进行抽检和评估,以确保质量符合要求。

二、施工前的准备工作1.施工前要制定详细的安全技术措施。

根据管路安装的具体情况和施工环境,制定相应的安全技术措施,并明确责任人和执行人员。

2.对施工人员进行安全培训。

在施工前,对施工人员进行必要的安全教育和培训,使其了解施工过程中的安全风险和应对措施。

3.安全装备准备齐全。

施工现场要配备必要的安全装备,如防护眼镜、手套、防护服等,确保施工人员的安全。

4.管道布局和设计合理。

在施工前要进行管道布局和设计,确保管道的安全性和使用便利性。

5.施工现场的准备工作。

施工前要进行现场的准备工作,包括清理施工现场、设置警示标志和隔离带等,以确保施工过程中的安全。

三、施工过程的安全控制1.严格控制焊接和接头工艺。

焊接和接头是管路安装中最容易出现问题的环节,必须严格按照工艺规范进行操作,确保焊缝的质量和接头的可靠性。

2.定期检查施工质量。

在施工过程中,要定期进行管道的质量检查,确保施工质量达标。

3.控制临时接管和暂时隔离的安全。

对于需要进行临时接管和暂时隔离的管道,要采取相应的安全措施,如设立支撑和隔离装置,防止意外发生。

某煤矿安装排水管路的安全技术措施

某煤矿安装排水管路的安全技术 措施
2023-11-11
目 录
• 引言 • 安装排水管路的准备工作 • 安装排水管路的实施过程 • 安装排水管路的安全技术措施 • 安装排水管路的质量控制措施 • 安装排水管路的环保与节能措施 • 结论与展望
01
引言
背景介绍
该煤矿位于山区,地 下水丰富,矿井排水 需求量大。
部分煤矿的排水设备老化、磨 损严重,需要及时维修和更换 。
部分矿工对排水管路的安全管 理意识不强,需要加强培训和 教育。
展望与建议
加强煤矿排水管路的安全管理和监管 ,确保符合相关法规和标准。
加强矿工的培训和教育,提高他们对 排水管路安全管理的认识和技能水平 。
加大对老旧煤矿的改造力度,更新排 水设备和工艺,提高安全水平。
01
操作人员必须经过培 训
操作排水管路安装机械的人员必须经 过培训,熟悉机械的操作规程和安全 知识。
02
检查机械状况
在操作前,应对机械进行全面的检查 ,包括机械的润滑情况、紧固情况等 ,以确保机械的正常运转。
03
遵守操作规程
在操作时,必须遵守操作规程,不得 随意拆卸或更换机械部件。同时,应 注意观察机械的运转情况,发现有异 常声音或震动应及时停机检查。
在施工前,对排水管路安装的地点进行详细的勘察,了解现场的地质情况、水文情况等, 为安全施工提供依据。
合理安排施工顺序
在沟槽开挖时,应合理安排施工顺序,一般应先挖深沟,再挖浅沟,以避免沟槽发生坍塌 。
设置支撑和固定
在沟槽开挖过程中,应设置支撑和固定,以防止沟槽坍塌。一般采用钢支撑或木支撑,并 经常检查支撑的状况,发现有损坏或变形应及时更换。
03
安装排水管路的实施过程

安装管路安全技术措施

安装管路安全技术措施管路安全的重要性在化学工业生产中,管路系统是起着至关重要的作用,任何一道工序中都需要经过各种管路输送原料、半成品、成品或副产品。

同时,管路也是危险源之一,如泄漏、爆炸等安全事故往往伴随着管路系统的故障。

因此,安装管路安全技术措施显得非常重要,能够有效的提高管路的安全性,减小各方面风险的发生率和危害程度。

安装管路安全技术措施安全设计阶段在管路系统的安装前,需要进行系统的安全设计。

即根据工厂的现场环境和生产工艺,确定管路的布局,设计管路输送的物料、压力、温度等参数,同时考虑使用材料的安全性和耐久性等。

材料选择材料的选择是管路系统安全的关键因素之一。

在选用管路材料时,应考虑材料的耐腐蚀性、强度、可焊性、耐压性、耐热性等。

在特殊的工艺条件下,还需根据实际情况选择具有特殊性能的材料。

同时,在任何管路安装中,材料的配件也是重要的一环,如管道法兰、垫片、螺母、接头等配件的选择也应格外关注。

安装施工在管路的安装过程中,施工人员需要具有严谨的操作技术和安全意识,确保管路的安装质量符合安全标准,同时避免对工人的伤害。

特别需要注意的是,当操作或维修带有内压的管路设备时,工人必须进行安全截断等措施,以确保安全操作环境。

系统联调在管路系统安装完成后,需要对管路进行联调,确保管路的压力、流量等参数符合设计要求,并且泄漏率达到最小;同时需要进行系统的全面加压测试,测试时需要进行科学的选择和检查,检查水压表值是否稳定,有无泄漏等。

管路安全维护在管路运行过程中,需要定期进行管路的检测、维护和维修。

定期更换有老化或损坏的部件,特别注意检查管路的密封性和泄漏问题。

安全标识为了提醒工作人员注意安全,需要对管路系统进行标识,标识管路系统的名称、规格、工作介质、流量、压力尺度等。

安全咨询当您在安装管路系统时,在安全技术措施方面存在疑问或建议,可随时咨询有安全经验的专业人员或机构,为您提供专业的技术指导和方案建议,确保您的管路系统安全和运行稳定。

主斜井管路安装安全技术措施

主斜井管路安装安全技术措施1.施工前的安全准备:在施工前,需要进行周密的安全准备工作。

首先,制定详细的施工方案和安全操作规程,并组织相关人员进行安全培训和技术交流,确保施工人员熟悉工作要求和安全措施。

同时,进行安全检查,确保所有施工设备和工具符合安全标准。

2.岗前交底:在开始施工之前,对施工人员进行岗位交底,并明确各个岗位的责任和安全要求。

确保每位施工人员了解自己的工作内容和安全风险,提高他们对安全的重视程度。

3.施工现场的临时设施:在施工现场设置临时设施,包括施工工地围栏、安全标识牌、临时路灯等,确保施工现场的安全通行和亮度,避免发生意外伤害。

4.安全用电:在施工现场使用电力设备时,必须采取正确的安全措施。

包括合理设置电缆桥架,使用防护导线、防护管等进行电线电缆的绝缘处理,并保持电缆设备的运行稳定。

5.安全作业:在进行主斜井管路的安装时,施工人员必须按照作业规范和安全操作要求进行操作。

必须佩戴符合标准的个人防护装备,如安全帽、安全鞋、防护手套等。

对于较高的施工高度,则需要使用安全带和防护网等设备进行保护。

6.安全交通:施工现场必须保持车辆和行人通行的安全。

设置临时交通标志,明确行车和行人通行的规则,并设置安全警示标志。

严禁酒后驾车和违章操作,提高施工现场的交通安全意识。

7.危险品的处理:8.突发事件的应急预案:在施工过程中,可能会发生突发事件,如火灾、气体泄漏等。

施工单位必须制定详细的突发事件应急预案,并对施工人员进行培训,提高应对突发事件的能力。

定期进行演练,并配备相关的消防器材和急救设备。

9.现场监督和巡视:施工现场必须有专人进行监督和巡视,及时发现和纠正安全隐患。

制定安全巡视制度,按照规定的频次对施工现场进行巡查,确保施工的安全进行。

总结:主斜井管路安装的安全技术措施是多方面的,涉及到施工前、施工中和施工后的各个环节。

通过合理的组织、严格的管理和科学的技术办法,可以有效地预防和控制施工过程中的安全风险,确保施工的顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

专业的论文在线写作平台
安装管路安全技术措施
井下石门皮带巷 100mm风、水管路,为保证施工期间人员安全及工程按期完成并验收合格,特制定安全技术措施如下:
一、施工地点:井下石门皮带巷
二、施工单位:机电队
三、施工内容: 100mm风水管路的加工、运输、安装。

四、工程量:压风管路300米、排水管路300米。

五、施工时间及完成时间:八月十四日完成
六、监督落实单位:调度室、安全科
1、风水管路加工安装要求如下:
风水管路龙门、短接加工统一有地面焊接加工,加工标准如下:
(1)管子法兰盘焊接要与管子中线垂直,不能出现歪斜,焊渣要清理干净,焊缝不能出现漏水、漏风。

管子弯头焊接要横平竖直,不能出现斜口。

风、水管加工焊接,每50米要500-1000mm 长的短节。

风、水管路短节焊成后在地面指定地点存放。

风水管路运送要求如下:
管路运送时必须有一名安全负责人即班组长现场指挥,确保运输工作的安全顺利进行。

根据当日安装计划安排,准备相应足够安装材料(螺栓、管垫、螺帽、法兰盘、管架等),将计划用管子安。

相关文档
最新文档
