风电安装安全、文明生产施工方案正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.风电安装安全、文明生产施工方案正式版风电安装安全、文明生产施工方案正式版下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。

文档可以直接使用,也可根据实际需要修订后使用。

1 工程概况:湖北石首桃花山风电场位于湖北省荆州市石首市桃花山镇境内,距石首市区运输距离约25km,距荆州市运输距离约101km。

S221省道南北贯穿桃花山镇,从S221省道或桃花山镇现有县级公路可直达场区,交通便利。

湖北荆州石首桃花山风电场装机规模为49.5MW,安装24台单机容量为2000kW 的风力发电机组+1台单机容量为1500kW的风力发电机组。

风电场建设一座110kV升压站变电站、3回35KV集电线路、风电场以1回110kV架空线路接入至伯牙110kV 变电站。

本次吊装范围:桃花山风电场风机吊装工程(吊装套数:24台115/2000kW(轮毂高度85米)+1台93/1500机组(轮毂高度75米))。

1.1 施工范围【湖北石首桃花山】风电场【24】台【2000】kW及【1】台【1500】kW风力发电机组的机舱、塔筒、轮毂、发电机、电缆、叶片、电控柜、螺栓及风机其他附件等风机全部组件的卸货及保管看护并承担责任;高强度螺栓的复检并承担费用;低压配电柜的安装、设备包装物及支架等装车、叶轮的地面组装、塔筒内电缆(含通信)、照明灯具安装及附件调整;塔筒组对、风机机舱、发电机、叶轮等设备的吊装调整及螺栓连接力矩紧固、钢梯安装及钢梯砼底座安装(不含砼底座制作)等风机全部组件吊安装工作;风机及塔架安装、卸货施工过程中承包责任内的现场设备转运,风机塔筒等组件或因农民阻拦或因天气或因地形地势等无法卸至吊装平台时风场内的倒运及看护(二次倒运如果卸至平台周边,只用汽车吊1-2次移位即可倒运至平台上,无需平板汽车拖运时则不计取费用,若倒运必须使用平板汽车拖运时则按实际发生台班和人工计取费用);240h运行移交生产前,已安装完成设备的看护保管并承担责任(此时间段是最后一台风机吊装完毕后两个月)。

1.2施工部署针对该工程安装设备实际情况,我公司将组建一支精干、技术资质高和经验丰富的项目管理班子,挑选施工经验丰富、吃苦耐劳的优秀专业施工队伍,特别是选定参加过类似工程建设的施工队伍参加本工程施工。

25台风机计划由两个吊装施工队组织流水作业;配置一台500T履带吊和一台600T汽车吊、一台260T、两台130T汽车吊,同时结合现场特点配置部分小型机具人工辅助施工,600T汽车吊根据现场设备情况和吊装进度情况结合机位面积和地形择机进场。

2.确保安全生产的技术组织措施2.1管理目标:1、在项目建设过程中,推行安全文明施工标准化,安全文明施工管理符合(风电场安全文明施工标准化手册)规定的要求大于90%,考核评分不低于75分,考核检查问题及时整改率大于95%;2、不发生公司员工轻伤及以上人身伤亡事故;3、不发生设备损坏事故;4、不发生火灾、交通事故;5、相关方轻伤事故0起,轻伤以上事故0起;6、安全隐患及时整改率100%7、相关方专职安全员在岗率100%、持证上岗率100%;8、相关方特种人员持证上岗率100%;9、相关人员进场培训考核合格率100%;业主项目部兼职安全员通过公司培训并考试合格;10、不发生突发事件、安全事件迟报、漏报、瞒报、谎报情况;11、实施总承包的项目,总承包方要求实施《电力工程建设项目安全标准化规范及达标验收标准》并符合行业规程要求,其它参建单位也要按此规范做好安全标准化工作。

2.2安全管理及保证措施建立以项目经理为首的有专职安全员及专业施工员,施工班组长等人员参加的安全领导小组,负责施工现场安全生产及文明施工的管理,并做好监督和协调工作。

认真贯彻“安全第一,预防为主”的方针,现场安全领导小组应定期组织现场安全、文明生产检查,发现安全隐患问题及时整改,确保工程安全有序的进行。

2.3安全生产管理2.3.1坚持“安全第一、预防为主”的方针,落实各项安全生产负责制,根据本工程特点制定分项工程安全技术交底,做到安全标准化管理。

2.3.2施工前应对所有参加施工的人员进行岗前安全教育培训,未经培训不得上岗,特殊工种操作一律由持证人员操作。

外协人员(壮工)的安全管理也应纳入项目管理体系,未经三级岗前安全培训的人员不准上岗。

2.3.3由安全员指导施工队建立安全台帐,准确记录每天的施工安全状况,定时开展各种形式的安全生产宣传活动2.3.4按施工程序分析危险源,并确立重大危险源。

针对重大危险源制立防范措施,并将措施以安全交底的形式下达到班组。

2.3.5人身安全2.3.5.1加强安全教育,严格执行安全生产的各项规章制度,遵守各项安全操作规程,现场的专职安全监督员要同各作业班组安全负责人,把日常安全管理监督和定期检查结合起来,针对现场出现的各种情况,及时组织职工学习安全生产知识和各项管理制度。

确保人员施工安全。

2.3.5.2凡进入施工现场人员必须佩带安全帽,服从现场安全管理员的指挥,正确使用各类施工安全防护用品2.4现场施工安全及防护措施2.4.1施工现场危险地段、邻边、孔洞、道路等应悬挂警示牌,并设相应的安全防护设施。

2.4.2现场材料和设备的储存应堆放合理、整齐、牢固,高度不应超过1.5米,杜绝随意堆放现象,随时保证道路、车辆顺利畅通。

2.4.3高空作业人员带好安全带或安全绳;地面作业人员防止重物坠落砸伤。

2.4.4电气焊做业要由持证合格焊工实施。

对做业现场5米范围及飞溅影响区要认真清理易燃品,做业面认真检查,确保无火灾隐患。

2.4.5在吊装作业前,操作员和指挥员必须明确统一信号,专人指挥方可作业,驾驶员必须按指挥信号操作机械。

2.4.6吊装前应明确重量了解重物结构、形状放置地点,起重速度均匀平稳,吊物落地须轻缓稳放。

2.4.7施工人员在施工操作时,不允许在吊物下穿行,不得站在起吊设备上,不得利用吊车臂进行攀登2.4.8施工人员对违章指挥、强行命令及冒险作业时有权拒绝执行,对危害人员生命和身体健康的行为有权制止并向上一级领导举报。

2.4.9施工人员在抬运重物时,必须统一口号,同起同落,以免碰伤。

2.5施工用电安全2.5.1 施工现场的电气设备及照明接线,必须由电工进行,电工必须持证上岗,电工操作必须穿戴绝缘防护用品。

2.5.2现场使用的电气设备、线、缆等在使用前均需进行检查其绝缘性能,不符和要求的,严禁使用。

2.5.3各类配电箱、开关箱的安装和内部设计,必须符合有关规定,箱内电气元件、开关、漏电保护器等,必须是合格产品,所有电器、电缆应满足用电荷载要求,严禁超负荷使用。

2.5.4现场使用的电气设备,要采取防雨、防水措施,以免因雨、水损坏绝缘,造成漏电伤人。

2.5.5独立的配电系统必须采用三相五线制的接零保护系统,非独立系统可根据现场实际情况采取相应的接地或接零保护方式,各种电气设备和电气施工机械的金属外壳必须采取可靠的接零或接地保护。

2.5.6手持电动工具应符合国家有关标准和规定,工具的电源线、插头和插座应完好无损。

2.5.7现场照明必须按规定布线和装设灯具,并在电源一侧加装漏电保护器。

2.5.8移动、检修电器设备必须先切断电源,严禁带电操作。

2.5.9现场施工人员不得随意操作与工作无关的电器设备2.5.10对现场的用电线路、电气设备、机具等设施,要定期进行检查、检测,雨、雪天气应增加检测频次。

及时发现问题,消除事故隐患。

2.5.11对于施工现场及周围的高压线、变压器、通讯电缆、光缆等要及时设置醒目的安全标志。

2.5.12工地设置的柴油发电机,应由专人负责,其他人员不得随意乱动。

3.文明施工保证措施3.1管理目标:达到创优工程工地的标准。

施工现场机具、材料堆放达标;建筑垃圾做到及时清运。

3.2管理措施3.2.1安排杂工负责临建区材料堆放及垃圾清理工作保持整洁有序。

3.2.2禁止随意排放污水保证临建区、作业区没有污水和积水。

3.2.3车辆经常通过的地段,经常洒水以防粉尘扬飞。

3.2.4建筑垃圾、生活垃圾及时清运。

3.2.5施工人员统一着工作装,文明施工,严禁裸背、穿拖鞋进入施工现场作业。

3.2.6严禁在施工现场、休息室酗酒、赌博、禁止随地吐痰。

3.2.7生活区(临建)室内外要保持清洁、不随地乱仍乱倒废物垃圾。

3.2.8遵章守纪,团结互助,与甲方、监理或检查人员说话和气,服从指挥,真诚协作,避免各类冲突发生。

3.2.9每周一次对工地进行全面检查,发现问题及时解决。

现场设专人对周围环境随时进行清理,施工生产的垃圾杂物应立即清理集中存放,保持现场的整洁、卫生。

3.3 防火措施3.3.1 成立现场防火、防爆领导小组,设兼职消防员。

3.3.2 施工现场及生活区须配备一定数量的消防器材,并设消防栓,对消防设施要定期进行检查,确保其完好无损。

3.3.3 由兼职消防员经常性的对消防工作进行检查,及时消灭火灾隐患。

3.3.4 办公室、工具房、生活区宿舍严禁使用电炉子。

施工现场使用明火,必须先编制安全生火措施,办理生火作业票,并须设专人监护。

3.4 现场生产保卫3.4.1在施工现场要设置治安保卫人员,防止设备的损坏和材料的丢失, 尤其夜间要加强巡视, 确保施工生产的顺利进行。

4、环境目标及保证措施4.1环境保护管理目标:按照GB/T24001环境管理体系规范及公司程序文件要求进行管理,做到:施工现场机具、材料堆放达标;污水排放达标,不污染周围绿地;建筑垃圾做到及时清运,不遗撒,不污染路面;杜绝火灾事故发生。

4.1.1施工现场成立以项目经理为首的消防、环保领导小组,按照《中华人民共和国环境保护法》以“预防为主”的方针,加强对职工的宣传教育,建立健全现场环保管理的规章制度,遵照各项工作制度,进行现场管理。

4.1.2在施工进度计划编制过程把施工中材料、噪音、现场卫生等环保方面的要求列入计划范围,严格按法律规定的范围计划安排和落实。

4.1.3环保工作由安监部管理,项目部依据现场状况制定相应管理制度,层层落实,责任到人。

工人的“三级”教育中加入环保知识教育,使管理层到工人都熟悉国家环保法,认识环保的重要性和必要性,加强思想教育,提高环保意识。

4.2本工程施工现场环保规章制度:4.2.1施工中的机械油污以及各种施工废弃物,会造成对周围环境的污染。

合集下载

风电吊装安全文明生产施工方案

风电吊装安全文明生产施工方案

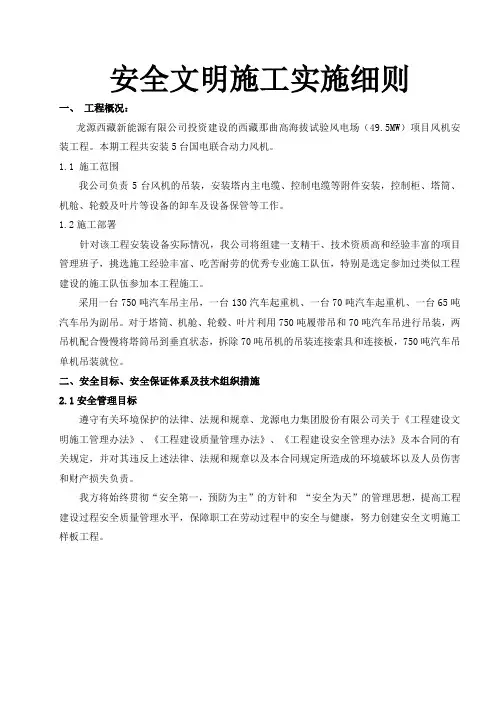

安全文明施工实施细则一、工程概况:龙源西藏新能源有限公司投资建设的西藏那曲高海拔试验风电场(49.5MW)项目风机安装工程。

本期工程共安装5台国电联合动力风机。

1.1 施工范围我公司负责5台风机的吊装,安装塔内主电缆、控制电缆等附件安装,控制柜、塔筒、机舱、轮毂及叶片等设备的卸车及设备保管等工作。

1.2施工部署针对该工程安装设备实际情况,我公司将组建一支精干、技术资质高和经验丰富的项目管理班子,挑选施工经验丰富、吃苦耐劳的优秀专业施工队伍,特别是选定参加过类似工程建设的施工队伍参加本工程施工。

采用一台750吨汽车吊主吊,一台130汽车起重机、一台70吨汽车起重机、一台65吨汽车吊为副吊。

对于塔筒、机舱、轮毂、叶片利用750吨履带吊和70吨汽车吊进行吊装,两吊机配合慢慢将塔筒吊到垂直状态,拆除70吨吊机的吊装连接索具和连接板,750吨汽车吊单机吊装就位。

二、安全目标、安全保证体系及技术组织措施2.1安全管理目标遵守有关环境保护的法律、法规和规章、龙源电力集团股份有限公司关于《工程建设文明施工管理办法》、《工程建设质量管理办法》、《工程建设安全管理办法》及本合同的有关规定,并对其违反上述法律、法规和规章以及本合同规定所造成的环境破坏以及人员伤害和财产损失负责。

我方将始终贯彻“安全第一,预防为主”的方针和“安全为天”的管理思想,提高工程建设过程安全质量管理水平,保障职工在劳动过程中的安全与健康,努力创建安全文明施工样板工程。

2.2安全管理组织机构及安全管理制度和办法2.2.1安全管理组织机构图2.2.2安全管理组织体系1、建立健全安全生产管理机构,成立以项目经理为组长、项目技术负责人为副组长的安全生产领导小组,全面负责并领导本项目的安全生产工作。

主管安全生产的项目安全员为安全生产的直接责任人。

成立施工安全组,全面负责施工全过程的安全检查、安全远见卓识置、安全监督和安全奖惩。

2、所有施工人员进入施工现场必须纳入项目的安全管理网,并签订安全生产协议书。

风电安装安全、文明生产施工方案

风电安装安全、文明生产施工方案

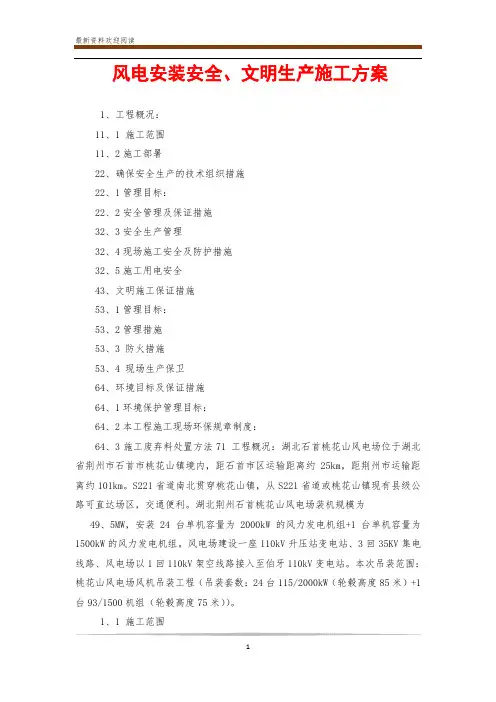

风电安装安全、文明生产施工方案1、工程概况:11、1 施工范围11、2施工部署22、确保安全生产的技术组织措施22、1管理目标:22、2安全管理及保证措施32、3安全生产管理32、4现场施工安全及防护措施32、5施工用电安全43、文明施工保证措施53、1管理目标:53、2管理措施53、3 防火措施53、4 现场生产保卫64、环境目标及保证措施64、1环境保护管理目标:64、2本工程施工现场环保规章制度:64、3施工废弃料处置方法71 工程概况:湖北石首桃花山风电场位于湖北省荆州市石首市桃花山镇境内,距石首市区运输距离约25km,距荆州市运输距离约101km。

S221省道南北贯穿桃花山镇,从S221省道或桃花山镇现有县级公路可直达场区,交通便利。

湖北荆州石首桃花山风电场装机规模为49、5MW,安装24台单机容量为2000kW的风力发电机组+1台单机容量为1500kW的风力发电机组。

风电场建设一座110kV升压站变电站、3回35KV集电线路、风电场以1回110kV架空线路接入至伯牙110kV变电站。

本次吊装范围:桃花山风电场风机吊装工程(吊装套数:24台115/2000kW(轮毂高度85米)+1台93/1500机组(轮毂高度75米))。

1、1 施工范围【湖北石首桃花山】风电场【24】台【2000】kW及【1】台【1500】kW风力发电机组的机舱、塔筒、轮毂、发电机、电缆、叶片、电控柜、螺栓及风机其他附件等风机全部组件的卸货及保管看护并承担责任;高强度螺栓的复检并承担费用;低压配电柜的安装、设备包装物及支架等装车、叶轮的地面组装、塔筒内电缆(含通信)、照明灯具安装及附件调整;塔筒组对、风机机舱、发电机、叶轮等设备的吊装调整及螺栓连接力矩紧固、钢梯安装及钢梯砼底座安装(不含砼底座制作)等风机全部组件吊安装工作;风机及塔架安装、卸货施工过程中承包责任内的现场设备转运,风机塔筒等组件或因农民阻拦或因天气或因地形地势等无法卸至吊装平台时风场内的倒运及看护(二次倒运如果卸至平台周边,只用汽车吊1-2次移位即可倒运至平台上,无需平板汽车拖运时则不计取费用,若倒运必须使用平板汽车拖运时则按实际发生台班和人工计取费用);240h 运行移交生产前,已安装完成设备的看护保管并承担责任(此时间段是最后一台风机吊装完毕后两个月)。

风电场安全文明施工方案

风电场安全文明施工方案

安全文明施工方案一、本工程安全施工管理目标本工程安环管理无人身伤亡事故发生;杜绝一般械事故发生;无交通事故发生;无重大火灾事故发生;无职业伤害事故发生;无环境污染事故发生;无刑事案件发生;轻伤负伤频率小于1‰;不发生造成重大社会影响的事故;工程完工前安全文明施工评比优秀率达到80%以上。

二、安全生产管理安全和环境管理工作方针:永循法规要求;永保施工安全;永讲职业健康;永护生态环境1、安全管理思路“安全、文明、环保、健康争创无违章现场”是我们在机组投标的时候对甲方的承诺。

在施工过程中,我们将严格贯彻落实《职业健康安全体系审核规范》和《环境管理体系规范及使用指南》的指导方针,严格执行公司《职业安全健康与环境管理手册》的要求,结合工程具体情况,规划安全管理工作,以保证本工程安全文明施工管理目标的实现。

在工程施工中,我们将实施体系化管理的模式,贯彻持续改进的思想,建立**************项目部安全保证体系,逐级落实安全生产责任制,保证职业安全健康和环境管理达到目标要求。

项目部在施工过程中严把安全关,从工程项目整体出发,把管理重点放在事故预防的整体效应上,实行全员、全过程、全方位的安全管理,按照公司PDCA指导思想,做到持续改进,通过“策划——实施与运行——检查与纠正措施——管理评审”,始终保持职业健康安全与环境管理绩效持续改进意识,不断修正完善,达到预防、预警、预控的最终目标。

满足相关法律的要求,增进与相关组织的联系和合作。

保证工程项目的安全生产,保持在正常的、可控的状态下运行。

项目部严格贯彻“任何事故都可避免,任何隐患皆可控制”的思想。

在运行职业健康安全管理体系的基础上,不断完善项目动态管理体制下的安全管理和监督控制系统1.1项目部各专业将安全风险分析和控制超前实施,同时项目部设安全监察师负责体系管理和安全总体策划。

1.2吊装专业负责机械能力鉴定、性能鉴定和使用管理,重点控制机械安全管理。

1.3项目工程质量部负责文明施工规划、责任区划分和定置化管理以及“三废”管理,提升文明施工水平。

风电安装安全、文明生产施工方案实用版

风电安装安全、文明生产施工方案实用版

YF-ED-J9756可按资料类型定义编号风电安装安全、文明生产施工方案实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日风电安装安全、文明生产施工方案实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。

下载后可以对文件进行定制修改,请根据实际需要调整使用。

1 工程概况:湖北石首桃花山风电场位于湖北省荆州市石首市桃花山镇境内,距石首市区运输距离约25km,距荆州市运输距离约101km。

S221省道南北贯穿桃花山镇,从S221省道或桃花山镇现有县级公路可直达场区,交通便利。

湖北荆州石首桃花山风电场装机规模为49.5MW,安装24台单机容量为2000kW的风力发电机组+1台单机容量为1500kW的风力发电机组。

风电场建设一座110kV升压站变电站、3回35KV集电线路、风电场以1回110kV架空线路接入至伯牙110kV变电站。

本次吊装范围:桃花山风电场风机吊装工程(吊装套数:24台115/2000kW(轮毂高度85米)+1台93/1500机组(轮毂高度75米))。

1.1 施工范围【湖北石首桃花山】风电场【24】台【2000】kW及【1】台【1500】kW风力发电机组的机舱、塔筒、轮毂、发电机、电缆、叶片、电控柜、螺栓及风机其他附件等风机全部组件的卸货及保管看护并承担责任;高强度螺栓的复检并承担费用;低压配电柜的安装、设备包装物及支架等装车、叶轮的地面组装、塔筒内电缆(含通信)、照明灯具安装及附件调整;塔筒组对、风机机舱、发电机、叶轮等设备的吊装调整及螺栓连接力矩紧固、钢梯安装及钢梯砼底座安装(不含砼底座制作)等风机全部组件吊安装工作;风机及塔架安装、卸货施工过程中承包责任内的现场设备转运,风机塔筒等组件或因农民阻拦或因天气或因地形地势等无法卸至吊装平台时风场内的倒运及看护(二次倒运如果卸至平台周边,只用汽车吊1-2次移位即可倒运至平台上,无需平板汽车拖运时则不计取费用,若倒运必须使用平板汽车拖运时则按实际发生台班和人工计取费用);240h运行移交生产前,已安装完成设备的看护保管并承担责任(此时间段是最后一台风机吊装完毕后两个月)。

风电工程安全文明施工项目策划实施方案

风电工程安全文明施工项目策划实施方案

风电工程安全文明施工策划方案一、总则:1.本策划编制说明为加强华电电力股份(以下简称公司)风电工程建设,实现全过程安全文明施工管理,本着高起点、高标准、高效益、严要求的原则,编制本策划方案。

1.1本策划是工程高水平达标投产,争创行业优质风电工程,建设中电集团公司(以下简称集团公司)风电工程安全文明一流的施工工地编制的。

1.2本策划是参照《中电集团公司火电工程建设安全文明施工标准化配置手册》的基础上,结合风电工程的特点编制。

1.3本策划涵盖了建设、设计、监理、施工、调试、考核等各参建单位的行为规、标准和制度等。

1.4本策划容应作为施工组织设计的一部分进行分述。

1.5施工各标段根据《策划》容进行二次策划,并报监理公司审核,经建设单位批准后实施。

2、编制过程依据的主要法律、法规和标准:2.1中华人民国《安全生产法》2.2中华人民国《环境保护法》2.3中华人民国《职业病防治法》2.4国务院《建设工程安全生产管理条例》2.5国务院《安全生产许可证条例》2.6国家环境保护总局《建设项目竣工环境保护验收管理办法》2.7中国电力监管委员会《电力安全生产监管办法》2.8国家电力监管委员会《电力生产事故调查暂行规定》2.9风力发电机组安全要求2.10风力发电场安全规程2.11风力发电机组装配和安装规2.12风力发电机组验收规2.13风力发电场项目建设工程验收规程2.14中电集团公司《安全生产工作规定》2.15中电集团公司《事故调查规程》2.16《中电集团公司工程建设安全管理程序(A版)》2.17《中电集团公司风电工程达标投产考核办法(2008年版)》2.18《风电企业安全管理工作指导意见》和《风电事故认定暂行规定》(华电国际安〔2008〕453号)2.19《建设工程安全管理规定(试行)》(华电国际安〔2004〕34号)2.20《华电国际电力股份风电场生产准备大纲(试行)》(华电国际生〔2008〕503号)3. 风电建设安全管理总体目标:3.1安全目标3.1.1华电国际沽源风电工程安全管理目标:(1)不发生人身死亡事故;(2)不发生重大设备损坏事故;(3)不发生重大火灾事故;3.2文明施工目标实现“文明区域责任化;安全设施标准化;工程施工程序化;作业行为规化;环境协调和谐化”。

风电安全文明施工方案

风电安全文明施工方案

湖北中电纯阳山80MW风电场工程安全文明施工方案编写:审核:批准:中国能建湖南火电建设有限公司麻城纯阳山风电项目部2016年4月目录第一章编制依据 (1)第二章工程概况 (2)第三章项目安全生产、文明施工管理目标 (4)第四章安全生产文明施工保证体系 (8)第六章施工安全技术组织措施 (21)第七章现场安全防护措施 (28)第八章安全管理 (29)第九章环境、职业健康安全保障措施 (30)第十章文明标化施工措施 (32)第十一章季节性安全施工措施 (35)第一章编制依据《中华人民共和国安全生产法》(国家主席令第70号)《建设工程安全生产管理条例》(中华人民共和国国务院令第393号)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工高处作业安全技术规范》(JGJ80-91)《生活饮用水卫生标准》GB5749-2006《建筑机械使用安全技术规程》JGJ33-2012《施工企业安全生产评价标准》JGJ/T77-2010第二章工程概况2.1概况1.1.1 工程名称:湖北麻城纯阳山80MW风电场工程风机基础及风电机组安装工程1.1.2 建设地点:湖北麻城市福田河镇1.1.3 工程规模:风电场装机容量80MW1.1.4 质量标准设计与施工质量满足国家及行业设计与施工验收规范、标准及质量检验评定标准要求,达标投产,争创省部级优质工程。

分项工程合格率100%;整套启动试运期间主要仪表投入率100%,保护投入率100%,自动投入率100%;建设过程中不发生重大质量事故;所有外露混凝土,均采用清水砼工艺1.1.5 工期要求:2016年02月25日开工;2016年10月 28日竣工。

2.2 现场资料1.2.1 自然地理概况1.2.1.1 场址及地理位置湖北麻城纯阳山风电场工程位于麻城市福田河镇北侧。

场址距麻城市中心北偏东方向约38km,风电场紧邻湖北与河南的省界。

场区地貌形态属于低山地貌,山坡较陡,坡角20°~40°,局部超过45°,场区内冲沟发育。

风电安全文明施工方案 (1)

一、安全目标为确保项目的顺利进展,提高本工程的管理水平,杜绝死亡事故和火灾爆炸事故及重伤以上事故,月轻伤率控制在1.5‰以下,坚持“安全第一、预防为主、综合治理”的方针,把安全工作做到群防群治齐抓共管,天天讲安全、人人抓安全在广大职工中要树立,时时不忘安全的好气氛。

二、安全组织机构1、根据该工程的特点,施工难度大及质量要求高,工期紧张的情况下,抓好安全工作更为重要,健立健全安全组织管理机构,项目部以项目经理为第一责任人负责安全工作,各施工员要做到谁负责施工,谁就负责安全工作做到安全工作落实到人。

专职安全员进行每天现场巡查工作,并作好安全日记,发现安全隐患立即定人、定时、定措施进行整改做好整改回访工作。

三、项目部安全管理(一)、安全目标和任务1、杜绝和消灭重大伤亡事故2、工伤事故控制在千分之五以下。

3、不发生重大机械设备事故4、不发生重大火灾事故,易燃易爆事故5、不发生重大垮塌事故6、不发生重大交通事故7、不发生有影响的环境污染事故8、施工现场安全达标率100%。

(二)、职业健康和环保指标1、不发生职业病2、不发生大面积传染病3、不发生员工饮食中毒事件4、不发生重大环境污染事故,施工期间建筑,生活垃圾集中存放妥善处理5、水土保持工作按照批准的水土保持方案和审查意见实施(三)、项目部安全管理措施:1、经常检查预防事故发生。

2、经常积极开展文明施工活动,强化综合治理,促进安全生产、文明施工,不违章指挥不违章作业。

3、必须遵照执行《建筑施工安全检查标准》JGJ59—2011的标准要求。

4、必须做好安全教育工作,生产管理人员和特殊工种必须持证上岗。

5、新进场人员必须执行“三级安全教育”不教育不上岗,执行班组安全活动制度100%。

6、落实各级安全责任制,确保安全生产、文明施工,争创文明标化工地。

7、各分项工程必须有专项施工方案。

8、分部分项工程在下达施工任务是必须进行安全技术交底,交底内容落实到每一位工人。

风电安全文明施工方案

风电安全文明施工方案一、背景随着我国风能资源的逐步开发,风电行业迅猛发展。

风电建设中,安全和文明施工是保障工程质量和人民生命财产安全的重要环节。

本文档旨在制定风电安全文明施工方案,以确保风电工程施工安全有序,对周边环境和人民群众造成最小影响。

二、风电安全文明施工原则1.安全贯穿风电建设的整个过程,安全为第一原则。

2.尊重环境,减少对周边环境以及人民群众的影响。

3.严格遵守法律法规,按照有关规定进行施工。

4.充分考虑人民群众的合法权益,避免违法行为的发生。

5.加强安全文明施工宣传,促进施工现场文明施工。

三、风电安全文明施工方案3.1 施工前准备1.严格遵守施工许可证书的有关要求,安排专人进行现场勘测,分析风电场周边环境及影响因素,确定施工安全文明方案,制定实施计划,并在当地政府和有关环保部门备案并报告施工进展情况。

2.合理规划施工区域,保证施工现场安全通畅,根据不同施工阶段的要求,设置相应的警示标识和安全警示牌。

3.加强施工人员安全教育,全面掌握施工技术、安全防范和应急处置,落实相关岗位人员的责任与义务,明确各自的职责。

3.2 施工中安全文明要求1.施工期间采取必要措施,保证施工人员生命安全和身体健康,备足相关的安全防护装备。

2.严格按照安全操作规程进行施工。

3.避免违规行为的发生,禁止吸烟、饮食以及擅自更改施工计划等违反规定的行为。

4.加强现场乱扔垃圾的管理,保持施工现场整洁。

5.做好施工现场及周边的噪音、尘土控制工作,保证周边环境安全和人民群众身体健康。

3.3 施工结束后的安全文明处理1.施工结束后,清理施工区域,恢复原貌。

2.将施工期间产生的垃圾进行分类清理,妥善处理,确保不产生、不扩散任何环境污染。

3.登记纪录,及时向有关部门报告施工结束的情况。

四、安全文明施工的管理与监督1.项目建设方应组建安全文明施工工作领导小组,对项目施工现场进行全面的安全文明施工管理。

2.项目建设方应制定安全文明施工方案,对施工方进行安全文明管理培训,确保施工安全文明。

风力发电厂安全文明施工方案(推荐五篇)

风力发电厂安全文明施工方案(推荐五篇)第一篇:风力发电厂安全文明施工方案安全文明施工方案 1一、安全目标:为确保项目的顺利进展,提高本工程的管理水平,杜绝死亡事故和火灾爆炸事故及重伤以上事故,月轻伤率控制在1.5‰以下,坚持“安全第一、预防为主”的方针,把安全工作做到群防群治齐抓共管,天天讲安全、人人抓安全在广大职工中要树立,时时不忘安全的好气氛。

二、安全组织机构1、根据该工程的特点,施工难度大及质量要求高,工期紧张的情况下,抓好安全工作更为重要,健立健全安全组织管理机构,项目部以项目经理为第一责任人负责安全工作,各施工员要做到谁负责施工,谁就负责安全工作做到安全工作落实到人。

专职安全员进行每天现场巡查工作,并作好安全日记,发现安全隐患立即定人、定时、定措施进行整改做好整改回访工作。

2、安全管理体系:三、项目部安全管理一、安全目标和任务1、2、3、4、杜绝和消灭重大伤亡事故工伤事故控制在千分之五以下。

施工现场安全达标率100%。

不发生火灾事故,易燃爆炸性事故。

二、项目部安全管理措施:1、2、经常检查预防事故发生。

经常积极开展文明施工活动,强化综合治理,促进安全生产、文明施工,不违章指挥不违章作业。

3、4、5、必须遵照执行《建筑施工安全检查标准》JGJ59—2011的标准要求。

必须做好安全教育工作,生产管理人员和特殊工种必须持证上岗。

新进场人员必须执行“三级安全教育”不教育不上岗,执行班组安全活动制度100%。

6、7、8、落实各级安全责任制,确保安全生产、文明施工,争创文明标化工地。

各分项工程必须有专项施工方案。

分部分项工程在下达施工任务是必须进行安全技术交底,交底内容落实到每一位工人。

9、每天应有安全检查人员在现场巡查并做好记录。

10、杜绝违章指挥,违章操作。

四、班组安全管理1、2、3、新进场工人必须进行“三级安全教育”严禁三无人员进场。

在岗工人必须签订工人安全生产责任书。

进场工人在施工前必须由项目技术负责人将工程概况,施工特点安全纪律等情况向工人进行详细讲解。

风电安全文明施工方案

一、编制依据. (2)二、工程概况及安全目标. (2)三、安全组织机构. (2)四、项目部安全管理. (3)五、班组安全管理. (4)六、安全检查制度. (4)七、安全生产管理措施. (5)八、文明施工管理措施. (11)编制依据1、本工程施工方案2、本程施工图3、国家、建筑行业标准《建筑施工安全检查标准》JGJ59—2011、工程建设标准强制性条文“安全要求” 、浙江省有关安全管理及检查条文。

4、本公司颁发的现行安全管理检查制度。

二、工程概况及安全目标1、工程概况:龙源舟山金塘风电项目位于浙江省舟山市金塘岛,金塘岛位于舟山群岛中第四大岛,东距舟山6.25km,南距宁波北仑3.5km。

地理区域位置优越,交通发达,已有二级公路直通岛内。

风电项目拟安装单机容量1.5MV风电机组17台,总装机容量规模为25.5MW2、安全目标:为确保项目的顺利进展,提高本工程的管理水平,杜绝死亡事故和火灾爆炸事故及重伤以上事故,月轻伤率控制在1.5%。

以下,坚持“安全第一、预防为主”的方针,把安全工作做到群防群治齐抓共管,天天讲安全、人人抓安全在广大职工中要树立,时时不忘安全的好气氛。

三、安全组织机构1、根据该工程的特点,施工难度大及质量要求高,工期紧张的情况下,抓好安全工作更为重要,健立健全安全组织管理机构,项目部以项目经理为第一责任人负责安全工作,各施工员要做到谁负责施工,谁就负责安全工作做到安全工作落实到人。

专职安全员进行每天现场巡查工作,并作好安全日记,发现安全隐患立即定人、定时、定措施进行整改做好整改回访工作。

2、安全管理体系:项目经理项目负责人技术负责人施质技材行工检术料政组组组组组电安气装班班3、安全生产领导小组组长:陈匡淼副组长:韩善红成员:巫瑶程峰王其云四、项目部安全管理一、安全目标和任务1、杜绝和消灭重大伤亡事故2、工伤事故控制在千分之五以下。

3、施工现场安全达标率100%。

4、不发生火灾事故,易燃爆炸性事故。
