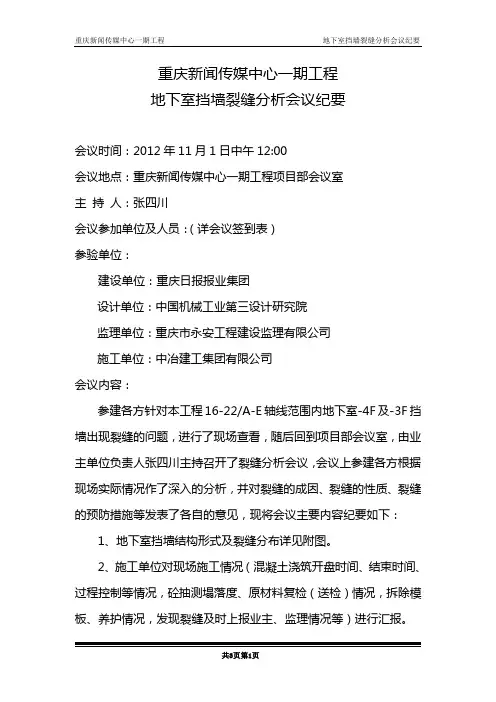

重庆新闻传媒中心一期工程
地下室挡墙裂缝分析会议纪要
会议时间:2012年11月1日中午12:00
会议地点:重庆新闻传媒中心一期工程项目部会议室
主持人:张四川
会议参加单位及人员:(详会议签到表)
参验单位:
建设单位:重庆日报报业集团
设计单位:中国机械工业第三设计研究院
监理单位:重庆市永安工程建设监理有限公司
施工单位:中冶建工集团有限公司
会议内容:
参建各方针对本工程16-22/A-E轴线范围内地下室-4F及-3F挡墙出现裂缝的问题,进行了现场查看,随后回到项目部会议室,由业主单位负责人张四川主持召开了裂缝分析会议,会议上参建各方根据现场实际情况作了深入的分析,并对裂缝的成因、裂缝的性质、裂缝的预防措施等发表了各自的意见,现将会议主要内容纪要如下:
1、地下室挡墙结构形式及裂缝分布详见附图。

2、施工单位对现场施工情况(混凝土浇筑开盘时间、结束时间、过程控制等情况,砼抽测塌落度、原材料复检(送检)情况,拆除模板、养护情况,发现裂缝及时上报业主、监理情况等)进行汇报。

3、参建各方分别对裂缝的形成原因及性质进行了分析,均认为此次挡墙的裂缝属混凝土的收缩裂缝,对结构实体不会造成影响,在裂缝修补处理后不影响结构的正常使用。

3、对地下室挡墙出现裂缝的预防措施为:
(1)将连续式膨胀加强带改为后浇式膨胀加强带施工;
(2)更换外加剂品牌;
(3)适当增加挡墙配筋率,调整水平钢筋的间距;。

公路工程会议纪要

公路工程会议纪要

XXXX工程监理咨询有限公司
工作会议纪要
XXX 二〇一四年十二月十七日
XXXX工程监理咨询有限公司
关线XXXXXXXX工程相关问题的会议纪要
2014年12月17日下午,区交委建管科工程技术人员、XXXX监理公司现场监理、XXXXXX工程(集团)有限责任公司相关负责人一起,对XXXXXXX改造工程施工过程中沿线出现的相关问题进行了现场查看经共同研究,现将有关事项纪要如下:
一、增加换填工程量的问题;
XXXXXXXXX改造工程由于施工图设计与实际施工时间相距较长,原有道路受行车碾压导致路面损坏增加换填工程量俱实计量。

二、增加挡土墙、涵洞的问题、;
XXXXXXXXXXX改造工程为保证客运车辆和通行,采用半幅施工,由于原有道路受行车碾压导致多数路段路基塌方,增加的挡土墙、涵洞工程量俱实计量。

三、施工沿线部队的给水管、气管和国防光缆、输油管道加固增加工程量的问题;
由于部队通讯光缆、给水管、气管、输油管道横穿公路和原路面标高增高,各相关管理部门要求对通讯光缆、给水管、气管、输油管道采取有效的保护措施,增加的函管,本着实事求是的原则,增加工程量俱实计量。

四、公路原线路口搭接增加工程量的问题;
为了让公路沿线群众安全出行,公路原线路口搭接增加工程量俱实计量。

五、增加工程量报批问题
请区发改委、区财政局、区审计局等相关部门,对增加工变更进行现场确认。

屋面防水点评

屋面防水点评
聚氨酯防水层规范要求1.5MM
出屋面预埋管聚氨酯上翻

屋面施工流程控制图
熟悉图纸
分项工 程验收
技术准备方 案编制、审批
施工交底
设备、材料报审
过程实施控制
样板点评
谢 谢 聆 听!
2、建施总说明及结施总说明中对屋面防水部分的要 求。
3、经过审批的防水施工专项方案。 4、建筑施工图以及工程师指示、合同中的具体要求。 5、龙湖滟澜山项目四标段样板点评交底纪要。
质量控制标准
聚氨酯防水层厚度15MM 聚氨酯防水层上翻不小于35CM
参加点评人员 龙湖滟澜山工程部:任滨、黄小达、舒明江、徐春峰、吴祥金、邱锦;
▪ 屋面防水施工前的图纸熟悉和核对。 ▪ 强调屋面防水施工前甲方、监理交底:明确各单位
在各自责任范畴内应尽的义务和责任,最大程度避 免后期出现问题,标准不清的现象存在。 ▪ 多方、多人员的参与点评及讨论,最大限度的让参 建人员明确施工及验收的标准和要求。
屋面防水施工标准及要求
▪ 执行标准
1、国家及江苏省有关建筑工程的政策、技术规范、 安全法规、规程、标准和规定 。
无锡龙湖滟澜山四标段屋面防水 点评纪要
滟澜山项目组 2011年11月10日
内容提要
▪ 样板点评的目的 ▪ 屋面防水施工标准及要求(交底) ▪ 点评内容 ▪ 参加点评人员 ▪ 点评过程照片 ▪ 工序控制图
屋面防水样板点评的意义和目的
▪ 根据龙湖集团施工样板带路原则,在屋面防水施工 大面积展开前进行样板点评,以避免施工过程中出 现大量缺陷。
上海三维监理:王艳红、唐云、陈掌明 南通二建:徐成志 奚建能 金牛衣防水:赵久恩
点评部位示意图
点评部 位62# 楼两户 屋顶 点评时间:2011年11月10日

防水施工会议纪要模板

防水施工会议纪要模板

防水施工会议纪要模板会议时间:XXXX 年 X 月 X 日参会人员:XXX、XXX、XXX、XXX会议内容:1. 进行了防水施工的相关问题讨论,对施工流程和材料进行了分析和讨论。

2. 就现有施工中存在的问题和风险进行了全面的分析和研究,提出了改进和解决方案。

3. 对施工中的安全和质量进行了重点讨论,提出了有效的措施和监督方案。

4. 就施工人员的培训和技术提升进行了讨论,提出了提高施工人员整体素质的措施。

5. 审议了未来防水施工的规划和重点工作,明确了下一步的行动计划和目标。

会议总结:本次会议对防水施工进行了全面深入的讨论和分析,为今后的施工工作指明了方向,也为提高施工的质量和效率提供了有效的指导。

希望各位能够按照会议决议,积极配合,落实好各项工作,确保施工工作的顺利进行。

在会议中,针对防水施工中常见的问题,与会人员积极发言,就施工现场管理、材料选用、施工工艺等方面进行了深入交流。

针对施工过程中可能出现的质量问题,会议提出了加强监督管理、严格按照施工标准操作、加强现场巡查等措施,以确保施工质量和施工进度的安全可控。

会议强调了施工安全问题的重要性,对施工现场安全要求进行了明确的再强调,必须严格按照相关安全规定执行,切实加强现场安全教育和培训,确保施工过程中无事故发生。

在对施工人员进行技术培训方面,会议提出了建立完善的技术培训体系,不断提升施工人员的技术水平和综合素质,使每一名施工人员都具备丰富的实践经验和较高的专业技能,从而保障施工工程的顺利进行。

最后,会议确定了未来防水施工的规划和重点工作,对下一步的行动计划和目标进行了明确的规划和部署,以确保施工任务的圆满完成。

会议总结指出,此次会议达到了预期的目标,为今后的施工工作提供了指导和保障。

各参会人员纷纷表示要深入学习会议精神,不断加强学习,提升自身素质,为公司的防水施工工作贡献力量。

希望通过大家的共同努力,公司的防水施工水平将会得到进一步提升,为客户提供更加优质的施工服务。

会议纪要(挡墙基础验槽)

会议纪要(挡墙基础验槽)
监理单位:重庆精佳工程设计咨询有限公司
施工单位:重庆金渝建设工程有限公司
4、资料必须完善,砼配合比报告、砼浇灌许可证,块石强度等相关检测资料。保存施工前、施工中、施工完毕后的影像资料。
5、同意进入下步工序。
审计单位:
1、施工方必须真实、及时的完善现场签证等相关资料。
业主单位:重庆碚城建设开发有限公司
审计单位:重庆明科建设咨询公司
设计单位:重庆市水利电力建筑勘测设计研究院
4、挡土墙及扭面均应该设置泄水孔并保证泄水孔的畅通。
5、同意施工方进入下步工序。
建设单位:
1、扭面表面砼处理必须进行挂网处理,防止扭面主体与表面有效的结合为一个整体
2、挡土墙基础和坝体基础浇筑完毕后,必须进行表面清理,刷水泥结合浆,并保留影像资料。
3、必须请检查单位真实、及时的做承载力试验并提供检测报告。
设计单位:
1、施工方应该保证已经浇筑好的砼外观质量对表面进行处理。
2、因为3号坝体基础已经进行毛石砼浇筑,施工方应该尽快完成3号坝体的浇筑,以免基础经过河水长期浸泡导致砼强度降低。
3、挡土墙基础开挖时应注意对挡土墙后上方道路路基的保护,挡土墙基础换填后必须立即浇筑砼,以便保证道路边坡临空面不会过长时间外露而导致边坡塌方。
会议纪要
合同名称:重庆市北碚区天府煤矿棚户区改造工程河道改造工程NO:01
会议名称
河道挡土墙基础验槽
会议时间
2014.3.19
会议地点
棚改工程现场会议室
参加人员
业主单位
(参会人员名单附后)
审计单位
设计单位
监理单位施工单位会议主持来自刘彬会议内容:
对北碚区天府煤矿棚户区改造工程河道改造工程挡土墙基础进行了现场验槽并对施工现场提出以下几点问题。

挡土墙质量评估报告

挡土墙质量评估报告

挡土墙质量评估报告引言概述:挡土墙是工程建设中常见的一种结构,其质量直接影响到工程的安全性和稳定性。

因此,对挡土墙的质量进行评估是非常重要的。

本文将针对挡土墙的质量评估进行详细的分析和说明。

一、挡土墙的设计与施工质量1.1 设计质量:挡土墙的设计应符合相关标准和规范,包括荷载计算、材料选用、结构形式等方面。

1.2 施工质量:挡土墙的施工应按照设计要求进行,包括土方开挖、基础处理、墙体浇筑等环节。

1.3 监理质量:挡土墙施工过程中的监理工作也是至关重要的,监理应对施工过程进行全程监督,确保施工质量符合设计要求。

二、挡土墙的材料质量2.1 墙体材料:挡土墙的墙体材料应符合相关标准,具有足够的抗压和抗拉强度。

2.2 基础材料:挡土墙的基础材料也是关键,应选择合适的材料,确保基础的稳定性和承载能力。

2.3 防水材料:挡土墙的防水材料也是必不可少的,应选择具有良好防水性能的材料,确保挡土墙的防水效果。

三、挡土墙的使用安全性3.1 承载能力:挡土墙的承载能力是评估其安全性的重要指标,应通过专业的检测手段进行评估。

3.2 抗震性能:挡土墙在地震等自然灾害下的表现也是需要考虑的因素,应进行地震安全性评估。

3.3 使用寿命:挡土墙的使用寿命也是评估其安全性的重要指标,应考虑其材料和施工质量对使用寿命的影响。

四、挡土墙的维护和检测4.1 定期检测:挡土墙应定期进行检测,包括外观、结构、防水等方面,及时发现问题并进行修复。

4.2 维护保养:挡土墙的维护保养工作也是至关重要的,应定期清理、防水、防腐等,延长挡土墙的使用寿命。

4.3 应急处理:一旦发现挡土墙存在安全隐患,应及时进行应急处理,确保工程的安全。

五、挡土墙的质量评估报告编制5.1 收集资料:挡土墙的质量评估报告编制需要收集相关设计、施工、监理等资料。

5.2 实地调查:对挡土墙进行实地调查,了解其实际使用情况和存在的问题。

5.3 编制报告:根据资料和调查结果,编制挡土墙的质量评估报告,提出改进建议和维护措施。

挡土墙首件评审会议纪要

挡土墙首件评审会议纪要

挡土墙首件评审会议纪要时间:2018年5月20日主持:XX地点:项目部会议室记录:XX参加人员:见附件一、项目部总结根据235国道金华婺城至武义公路婺城段工程TJ-2合同段施工组织安排及施工图设计要求以及现场的实际情况,我项目部会同监理单位商议决定,我合同段挡土墙首件选择k8+717~k8+737段作为首件工程,各项条件均满足挡土墙首件工程施工的要求。

在整个施工过程中均严格按图纸和规范及首件工程施工方案施工,未出现任何质量问题:1、首件工程的目的(1)通过首件工程施工,摸索并总结挡土墙施工合理的施工组织和施工工艺。

(2)摸索并总结如何依据招标文件的技术规范、质量标准进行规范化的程序管理方法和质量控制手段。

(3)通过首件工程施工,收集相关数据,用以指导全面挡土墙施工并达到标准化要求。

2、人员、机械配置情况人员机械配置满足施工需求3、首件施工过程简述5月4日早上根据设计提供的坐标和尺寸,放出挡土墙的控制桩,桩顶打一小铁钉,然后用水泥砂浆固桩,以便施工过程中随时控制线形,同时复测水准点将高程引至各木桩,以便检测开挖深度。

根据测量放出的开挖线,清除施工区域内的树木、草皮、树根等杂物、障碍物,沟槽开挖用挖掘机进行,人工配合。

槽底标高达到设计要求后,请监理工程师进行平面、高程复测和基坑承载力检验。

5月6日安装模板,用槽钢或钢管作肋,采用φ14对拉螺杆,对拉杆每块不少于4根,外侧用钢管架支撑固定。

5月7日浇筑片石混凝土,混凝土采取分层浇筑的方式,每层混凝土厚度控制在30.0m以内,大致水平,分层振捣。

混凝土强度达到2.5 Mpa且表面及棱角不损坏的情况下,进行模板拆除。

模板拆除时按先外侧自上而下的顺序拆卸。

5月18日挡土墙外立面用石材砌筑(顺石尺寸60×30×20 cm,丁石尺寸50×30×30 cm),镶面采用一丁一顺布置。

5月19日施工中墙背采用透水性材料及时回填夯实,填土面与墙体砌筑面高差控制在1.0m以内。

挡土墙质量评估报告

挡土墙质量评估报告

挡土墙质量评估报告一、引言挡土墙是土木工程中常见的一种结构,用于抵御土壤和水的压力,保护建造物和土地的稳定。

本报告旨在对某挡土墙的质量进行评估,以确保其满足设计要求,并提供改进建议。

二、背景信息1. 项目名称:某某工程挡土墙2. 项目位置:某某地区3. 施工单位:某某建造工程有限公司4. 设计单位:某某设计院5. 施工时间:20XX年X月至20XX年X月三、评估方法本次评估采用以下方法:1. 实地考察:对挡土墙进行全面的视觉检查,包括表面平整度、墙体变形、裂缝等情况。

2. 材料检测:对挡土墙所使用的材料进行取样检测,包括土壤、混凝土、钢筋等。

3. 施工记录分析:对施工过程中的记录进行综合分析,包括施工方法、施工工艺等。

四、评估结果1. 视觉检查结果:- 表面平整度:挡土墙表面平整度良好,无明显凹凸不平情况。

- 墙体变形:挡土墙整体无明显变形,符合设计要求。

- 裂缝情况:挡土墙未浮现裂缝,结构稳定。

2. 材料检测结果:- 土壤:经过实验室测试,土壤符合设计要求,具有良好的承载力和排水性能。

- 混凝土:混凝土强度达到设计标准,符合要求。

- 钢筋:钢筋抗拉强度满足设计要求,无明显腐蚀现象。

3. 施工记录分析结果:- 施工方法:施工单位按照设计要求进行施工,采用了适当的施工方法和工艺。

- 施工工艺:施工过程中的各项工艺控制合理,保证了挡土墙的稳定性和安全性。

五、问题与建议1. 问题:- 缺乏防水措施:挡土墙在施工过程中未采取有效的防水措施,可能导致水分渗透,影响墙体的稳定性。

- 缺少排水系统:挡土墙周围缺乏排水系统,容易导致水积聚,增加墙体受力,建议增加排水设施。

2. 建议:- 加强防水措施:在挡土墙表面涂刷防水涂料,确保水分无法渗透到墙体内部。

- 安装排水系统:在挡土墙周围设置排水沟或者排水管道,及时排除积水,减少墙体的受力。

六、结论根据本次评估结果,某某工程挡土墙整体质量良好,符合设计要求。

然而,存在缺乏防水措施和排水系统的问题,建议施工单位在后续维护中加强防水措施,并增加排水设施,以提高挡土墙的稳定性和耐久性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

融创.茶园项目二期高层一标段
地下挡土墙防水样板点评会议纪要
时间:2012年6月6日
地点:重庆光宇建设开发有限公司·融创麓山高层项目部会议室
参加单位及人员:
重庆融创尚峰置业有限公司:李平
重庆建新工程监理咨询有限公司:王绍才李佳
重庆光宇建设开发有限公司:李攀孙中喜蔡耀森杨建波
会议内容:对融创.茶园项目二期高层一标段2-52#楼的侧墙防水样板进行点评。

一、工程概况:本工程位于南岸区茶园新区雷家桥片区,总建筑面积为6万余平方米,
其中2-52#楼为18506平方米,建筑层数:24F/-2F建筑总高度72m,为剪力墙平层住宅结构。

地下侧墙防水采用1.5厚聚乙烯丙轮防水卷材。

二、防水样板施工情况:
挡土墙厚度300mm,高度9.9m(基顶至±0.000),砼强度等级为C40P6,防水样板于6月5日施工完毕,样板面积为1平方米左右,施工之前基层已清理干净,具备做防水条件。

本工程防水施工队伍选用专业防水施工队伍。

施工工艺:基层清理涂刷素水泥浆(掺合胶水)铺装聚乙烯丙轮卷材涂刷素水泥浆
三、会议意见
2012年6月6日下午,业主、监理、施工单位三方对2-52#侧墙防水样板进行了实体检查,意见如下:
1、施工单位有专项防水施工方案,为施工提供了指导;
2、每道工序完整,层次分明;
3、基层清理干净,水泥浆和胶水拌合的粘结剂满足要求;
4、卷材材质、厚度符合设计;
5,、同意验收,后续防水施工按此样板执行。

6、局部有微小气泡,后续施工要注意控制。

建设单位:监理单位:施工单位:。
