市政道路与桥梁施工方案
市政工程道路施工方案

市政工程道路施工方案一、项目背景市政工程是指城市公共基础设施的建设与维护工程,其中道路施工是市政工程中的重要一环。
本文档旨在提供一份市政工程道路施工方案,以指导相关人员进行施工工作。
二、施工目标本次市政工程道路施工的目标是在规定时间内保质保量地完成道路的建设工作,为市民提供更好的交通环境和便利。
三、施工内容1.道路清理:在施工前,需对道路进行清理,清除杂物和污物,确保施工区域干净整洁。
2.桥梁施工:如有桥梁需要施工,需按照设计要求进行施工,确保桥梁的牢固和安全。
3.路基处理:进行路基的挖掘、填充和夯实,确保道路的平整和稳固。
4.道路铺设:根据设计要求,进行路面材料的铺设,确保道路的平坦和耐久。
5.路缘石设置:根据需要设置路缘石,界定道路范围,确保道路的安全和美观。
6.防护设施安装:设置相应的交通标志、护栏和路灯,确保道路的安全和适用性。
7.路面维护:在施工完成后,定期对道路进行维护保养,修复损坏和破损部分。
四、施工流程1.道路清理:清除杂物和污物,确保施工区域干净整洁。
2.桥梁施工:按照设计要求进行桥梁施工。
3.路基处理:进行路基的挖掘、填充和夯实。
4.道路铺设:根据设计要求进行路面材料的铺设。
5.路缘石设置:根据需要设置路缘石。
6.防护设施安装:安装交通标志、护栏和路灯。
7.路面维护:定期维护保养,修复损坏和破损部分。
五、施工人员与责任1.项目经理:负责整个施工项目的组织和管理。
2.施工队长:负责具体的施工工作安排和指导。
3.施工人员:按照施工队长的指导进行具体的施工工作。
4.安全员:负责施工现场的安全管理和监督。
六、施工时间安排本次市政工程道路施工的时间安排如下:•道路清理:1天•桥梁施工:3天•路基处理:5天•道路铺设:7天•路缘石设置:2天•防护设施安装:2天•路面维护:持续定期维护保养七、施工材料准备本次市政工程道路施工所需的材料如下:•道路清理所需的清洁工具•桥梁施工所需的钢筋和混凝土•路基处理所需的土方设备和材料•道路铺设所需的路面材料•路缘石设置所需的路缘石•防护设施安装所需的交通标志、护栏和路灯•路面维护所需的维护设备和材料八、施工质量控制为确保市政工程道路施工的质量,需要进行以下控制措施:1.按照设计要求进行施工,确保施工质量符合标准。
道路与桥梁连接处的设计与施工方案

道路与桥梁连接处的设计与施工方案道路与桥梁连接处是指道路和桥梁之间的过渡区域,是确保道路和桥梁之间顺畅交通的重要组成部分。
其设计和施工需要考虑道路和桥梁的高程差、道路纵横坡变化、路面材料连接等因素,以确保连接处的平稳、牢固和安全。
一、设计方案1. 高程过渡道路和桥梁的高程差是连接处设计的核心问题。
在设计高程过渡的时候,需要根据道路和桥梁的高程差确定过渡段的长度,并设置合适的坡度,既要满足车辆安全行驶的要求,又能保证过渡的平稳性。
2. 纵横坡过渡道路和桥梁之间可能存在纵向和横向的坡变化。
在设计纵横坡过渡的时候,需要根据道路和桥梁的纵横坡变化设置合适的过渡段,并考虑过渡段长度和坡度的变化规律,以减小驾驶员的感知。
3. 路面材料过渡道路和桥梁之间的连接处需要处理路面材料的变换。
在选择路面材料过渡的时候,需要考虑材料的性能和使用寿命,选择适当的过渡材料,并保证过渡段的平整度和提高车辆行驶的舒适性。
4. 排水系统设计连接处需要考虑排水系统的设计,以确保道路和桥梁之间的排水畅通。
需要设置排水沟、雨水口等设施,并合理布置排水管道,以防止雨水积聚和道路结冰。
二、施工方案在施工过程中,需要按照设计方案进行施工,并控制施工质量。
施工过程需要严格控制土方开挖、填筑和压实的质量,保证过渡段的稳定性。
对于设置排水系统的施工,需要保证排水设施的正确安装和连接。
2. 施工材料选择在施工过程中,需要选择适当的施工材料,并根据设计方案进行施工。
对于路面材料的选择,需要考虑材料的强度、耐磨性和抗滑性,以保证连接处的平稳和安全。
3. 施工工艺控制4. 安全施工在施工过程中,需要采取安全措施,保障施工人员的安全。
需要设置警示标志,划定施工区域,并指定专人负责施工安全管理。
在施工过程中要加强与交通管理部门的沟通,确保交通畅通和施工的安全。
道路与桥梁连接处的设计和施工方案需要综合考虑高程过渡、纵横坡过渡、路面材料过渡和排水系统设计等因素。
市政桥梁施工方案

市政桥梁施工方案市政桥梁施工方案一、项目背景市政桥梁施工是城市基础设施建设的重要环节之一,承载着路面交通的重要任务。
在市区的交通繁忙地段,人流量大,车辆通行量大的地方,需要进行新的桥梁施工,以提高道路的通行能力和安全性。
本项目计划在某市区的交通繁忙地段新建一座市政桥梁,具体方案如下。
二、工程规模本市政桥梁项目总长80米,宽度15米,设计承载能力为每日5000辆车。
三、施工方案1. 图纸设计根据设计要求,制作详细的桥梁施工图纸,包括土方开挖、桩基处理、主梁安装等设计要素。
2. 土方开挖根据桥梁设计要求进行土方开挖,确保桥梁地基满足承载能力要求。
在开挖过程中,需要做好周边环境保护工作,确保施工安全。
3. 地基处理在土方开挖后,对地基进行处理,包括坑底夯实、清除杂物等工作,以确保地基的平整度和稳定性。
4. 柱基施工根据设计要求,在桥墩位置进行柱基的施工。
首先进行桩基钻孔,然后注入混凝土形成桩基。
如需加固,还可以采用钢筋混凝土柱基。
5. 主梁安装在桥墩上,对主梁进行安装。
首先通过吊车将主梁运到指定位置,然后进行准确的安装。
在安装过程中,要注意保证主梁的位置准确,以确保桥梁的稳定性和承载能力。
6. 道路施工在完成桥梁的主体施工后,对道路进行施工。
包括路面的铺设、交通标志的设置等工作,以确保道路的通畅和安全。
7. 绿化美化在桥梁施工项目完成后,对周边环境进行绿化美化工作。
包括栽种花草树木,修建人行道、步行桥等,提升周边环境的景观效果。
四、施工进度安排1. 设计和图纸准备:2周2. 土方开挖和地基处理:4周3. 柱基施工:2周4. 主梁安装:2周5. 道路施工:4周6. 绿化美化:1周五、施工投资根据市政桥梁施工方案,预计本项目总投资约为500万元。
其中,人工费用占50%,材料费用占30%,设备费用占20%。
六、施工风险管理在桥梁施工过程中,要重视安全风险管理工作,加强施工现场的安全监测和管理。
采取严格的施工措施,确保施工过程中的人员安全和交通安全。
道路及桥梁施工方案

目录一、编制依据及原则二、工程概况三、施工组织机构、综合管理措施及临时建设四、资源配备计划五、施工方案与技术措施六、工程进度计划与措施七、质量管理体系与措施八、安全、文明管理体系与措施九、环境保护管理体系与措施十、地下管线及其他地上地下设施的保护加固措施十一、施工期间道路保通措施十二、冬季、夏季、雨季施工措施十三、民工工资保障措施附表1-6一、编制依据本施工组织设计依据招标文件、施工图设计文件,按照现行国家、部颁技术规范、质量检验评定标准,结合施工现场和我公司的施工经验、管理水平及资源配备水平编写。
二、工程概况(一)工程概况1、项目名称:邛崃市平乐古镇平下卧夹过境线道路工程、平落古镇接气站道路工程和平乐古镇西延线道路工程施工(第三次)。
2、建设地点:邛崃市平乐镇。
3、建设规模:邛崃市平乐古镇西延线道路工程起于翔麓村天宫应物处,沿河而上,横跨白沫江,过乐君路,终点接寿高路,全长约1.2公里,其中:新建道路长约750米,路基宽8.5米,沥青砼路面;新建桥梁1座,长约100米,利用旧路整治段长约350米。
平乐古镇平下卧夹过境线道路工程起点连接寿高路平落场镇牌坊处,沿顺江堰,横跨土下平路、平落河滨路、止于规划新建的白沫江2号桥,道路全长约1.5公里。
一期拟按照二级公路标准新建,设计路基宽8.5米,双向两车道,沥青砼路面;平落2号桥按照16米宽,桩柱式梁桥,梁桥栏杆采用仿古栏杆建设。
用地红线按照20米征地,预留二期新建人行道和市政管线条件。
平落古镇接气站道路工程起于规划的平落2号桥西侧桥头,沿集气站西侧顺河而上,接上平落绕场路西线规划的平交路口,全长约2.2公里。
一期按照二级公路标准,新建路基宽8.5米,双向两车道,沥青砼路面。
用地红线按照20米征地,预留二期新建人行道和市政管线条件。
(二)主要工程内容路基土石方挖填运、特殊路基及台背回填砂砾石、边沟、挡墙、桥梁、涵洞、路面结构层、交安、照明及绿化等。
(三)计划工期、质量标准及质量目标1.计划工期:365日历天,计划开、竣工日期以签订合同为准。
市政道路、桥梁施工组织设计

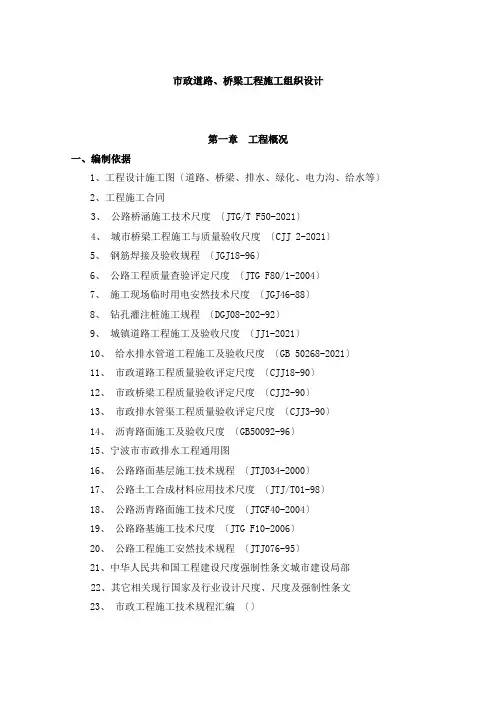

市政道路、桥梁工程施工组织设计第一章工程概况一、编制依据1、工程设计施工图〔道路、桥梁、排水、绿化、电力沟、给水等〕2、工程施工合同3、公路桥涵施工技术尺度〔JTG/T F50-2021〕4、城市桥梁工程施工与质量验收尺度〔CJJ 2-2021〕5、钢筋焊接及验收规程〔JGJ18-96〕6、公路工程质量查验评定尺度〔JTG F80/1-2004〕7、施工现场临时用电安然技术尺度〔JGJ46-88〕8、钻孔灌注桩施工规程〔DGJ08-202-92〕9、城镇道路工程施工及验收尺度〔JJ1-2021〕10、给水排水管道工程施工及验收尺度〔GB 50268-2021〕11、市政道路工程质量验收评定尺度〔CJJ18-90〕12、市政桥梁工程质量验收评定尺度〔CJJ2-90〕13、市政排水管渠工程质量验收评定尺度〔CJJ3-90〕14、沥青路面施工及验收尺度〔GB50092-96〕15、宁波市市政排水工程通用图16、公路路面基层施工技术规程〔JTJ034-2000〕17、公路土工合成材料应用技术尺度〔JTJ/T01-98〕18、公路沥青路面施工技术尺度〔JTGF40-2004〕19、公路路基施工技术尺度〔JTG F10-2006〕20、公路工程施工安然技术规程〔JTJ076-95〕21、中华人民共和国工程建设尺度强制性条文城市建设局部22、其它相关现行国家及行业设计尺度、尺度及强制性条文23、市政工程施工技术规程汇编〔〕24、埋地塑料排水管道工程技术规程〔CJJ143-2021〕25、给水排水构筑物工程施工及验收尺度〔GB 50141-2021〕二、工程内容本工程包含道路、排水、桥梁、电力管道、绿化、交通安然设施、交通技术设施、路灯等施工内容。
实施长度1437.078米。
三、工程总体设计〔一〕道路工程A、道路工程设计尺度本工程按城市次干道设计,设计行车速度直线段为40Km/h,交叉口为25Km/h。
车行道路面采用沥青混凝土路面,路面布局达到临界状态的设计年限为10年。
道路与桥梁土建施工方案及技术

道路与桥梁土建施工方案及技术
道路与桥梁的建设是城市发展中不可或缺的一环,而土建施工方案及技术的选择对于工程质量和进度至关重要。
本文将就道路与桥梁的土建施工方案及技术进行探讨,带您了解其中的关键要点。
土建施工方案优化
在道路与桥梁的土建施工中,方案的优化是确保工程高效进行的基础。
通过科学合理的规划和设计,可以最大程度地提升工程建设的效率和质量,降低施工风险。
针对不同地形和工程要求,量身定制的施工方案能够有效节约成本,提高工程的整体竞争力。
技术创新助力施工
随着科技的不断进步,新技术在道路与桥梁的土建施工中也得到了广泛应用。
比如,BIM技术在工程设计和施工管理中的应用,能够实现工程过程的数字化、可视化,提高设计精度和施工效率。
新型材料的运用和施工机械设备的更新也为工程建设带来了更多可能性。
施工过程中的难点与应对
在道路与桥梁的土建施工过程中,可能会面临各种挑战和难点。
比如,复杂地质条件、施工环境限制、安全隐患等都需要施工方及时应对。
因此,在施工前期就需充分调研和评估,制定科学合理的应对方案,确保施工过程顺利进行。
道路与桥梁的土建施工方案及技术的选择对工程的质量和进度有着直接影响。
优化方案、引入新技术、应对施工难点,都是保障工程顺利完成的关键。
只有不断创新、精益求精,才能推动道路与桥梁建设行业的持续发展。
土建施工方案及技术在道路与桥梁建设中具有重要意义,科学合理的方案和技术创新将推动工程建设的不断进步。
施工中应重视方案优化和技术创新,以应对施工过程中的各种挑战,确保工程的顺利完成。
市政道路工程施工方案

市政道路工程施工方案一、工程概况市政道路工程是指对城市内各种交通道路建设、改建和维护的工程,其目的是为了保障城市交通的畅通和安全,提高城市道路的整体质量和服务水平。
市政道路工程施工方案是对具体道路工程项目进行详细规划和实施的指导文件,包括项目范围、施工内容、施工组织方案、安全措施、环保措施、质量要求等内容。
二、项目概况本次市政道路工程施工涉及的项目为XX市某片区内的道路改扩建工程,总长度约为XXX 公里,涉及XX座桥梁、XX处排水设施、XX处道路交通标志和XX处路灯等配套设施。
该项目的主要目标是提高道路通行能力和提升交通安全系数,为该区域的居民和企业提供更为便捷的交通条件。
三、施工范围1.道路改扩建:道路路面修复、增加车道、拓宽路面、新建人行道等。
2.桥梁改建:对现有桥梁进行维修加固或新建桥梁以提高通行能力。
3.排水设施:新建雨水管网、雨水芯线、检查井等设施。
4.交通标志:设立新的车辆交通标志、交通指示牌等。
5.路灯安装:在道路两侧设置路灯以提高夜间行车的安全系数。
四、施工组织方案1.组织架构:成立由专业施工人员和项目管理人员组成的施工团队,在项目实施中负责具体的施工任务和整体的进度控制。
2.施工技术:采用先进的施工技术和设备,保证工程的质量和进度,提高施工效率。
3.施工队伍:聘请经验丰富的施工人员,并根据需要派遣专业技术人员进行指导。
4.施工工期:根据项目具体情况,制定合理的施工计划,保证工程的按时竣工。
五、安全措施1.安全管理:严格执行《建筑施工安全规范》,加强对施工现场的管理,建立定期检查制度,及时整改安全隐患。
2.安全培训:对施工人员进行安全培训,提高他们的安全意识和应急处理能力。
3.安全设施:施工现场设置明显的安全警示标识,设立安全防护网和固定护栏,以确保施工人员的安全。
六、环保措施1.噪音控制:采用低噪音设备,合理安排施工作业时间,控制施工噪音对周边居民的影响。
2.扬尘控制:加强施工现场的扬尘管控,合理安排施工顺序和施工工艺,减少对周边环境的影响。
市政工程施工方案

市政工程施工方案一、项目背景市政工程是指城市基础设施建设中的道路、桥梁、排水、照明等公共设施工程。
市政工程的施工方案是保证工程施工顺利进行和质量可控的关键步骤。
本文将针对某市政工程项目的特点和要求,提出一份全面可行的施工方案。
二、施工目标本工程的主要目标是按照合同规定的质量标准和进度要求,完成市政工程的建设,包括道路、水系系统和相关设施的建设和完善。
三、施工分析1. 道路建设根据项目的要求,将进行道路基底的挖掘、地基处理、道路平整与边坡处理等工作,确保道路平整、排水畅通、符合交通要求。
同时,根据设计方案,合理设置绿化带、人行道、停车位等城市配套设施。
2. 水系系统建设市政工程中的水系系统包括雨水排放系统、供水系统和污水排放系统。
在施工过程中,我们将分别进行雨水管道的施工和连接、供水管道的敷设和水源接入,以及污水管道的安装和接入。
确保这些系统的安全可靠,并满足相关环保要求。
3. 相关设施建设为配合道路建设和水系系统建设,我们还将建设相关的设施,包括交通信号灯、路灯、公共广场等。
通过施工合理安排,确保相关设施的顺利建设和迅速投入使用。
四、施工方案1. 详细施工计划制定详细的施工计划,包括项目的时间节点、各施工阶段的具体工作内容、人员配置以及设备材料准备等。
同时,制定施工计划的同时要注重与相关部门的协调与沟通,确保安全施工,避免对周边环境和居民生活的影响。
2. 施工顺序和方法根据施工计划,明确各项工作的施工顺序和方法。
例如,道路基底处理应在雨水排放系统和供水系统建设前完成,以确保施工质量和工期控制。
同时,我们将采用现代化的施工机械和材料,提高施工效率和质量。
3. 施工设备和人员配备根据工程的规模和要求,合理配置施工设备和人员。
同时,要加强对施工人员的培训,提高其专业技能和安全意识。
确保施工人员的数量和质量能够满足项目的需求。
4. 质量控制和监督制定严格的施工质量控制和监督程序,对施工过程中的各项工作进行监测和检验。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政道路与桥梁施工方案目录第一章、编制总说明第二章、主要施工办法第三章、拟投入主要物资计划第四章、拟投入主要施工机械及检测设备第五章、劳动力安排计划第六章、确保工程质量的技术组织措施第七章、确保安全生产的技术组织措施第八章、确保工期的技术组织措施第九章、确保文明施工的技术组织措施第十章、施工网络图第十一章、确保报价完成工程建设的技术和管理措施第十二章、施工总平面布置图第十三章、降低成本措施附表附表一拟配备本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章编制总说明第一节工程总体概况一、工程概况1、项目名称:2、建设地点:洛龙科技园区。
3、标段划分:共一个标段。
4、工程概况:详见图纸5、招标范围:招标文件规定的设计图示工程。
6、详细的建筑、结构、安装情况见设计图纸。
二、现场施工条件1、本工程位于。
2、水文、气象情况,见勘察报告。
本工程无地质勘察资料,桥梁基础形式参照现状桥确定,实际施工时若地质资料与实际不符,请及时与设计单位联系做相应变更设计。
三、施工特点第二节编制依据1、本工程全套施工图纸及招标文件。
2、经调查工程所必备的施工条件,施工现场的具体情况。
3、我公司自身的经济、技术、装备实力及施工能力。
4、与本工程有关的国家规范性文件。
5、现行施工及验收规范与质量检验评定:以新技术规范标准为准。
第三节工程施工总体目标一、质量目标1、保证工程最终验收质量等级为“优良”工程。
2、杜绝重大结构性质量事故,消除一般性质量通病。
3、质量保证资料准确、齐全、系统、完整,符合设计要求及现行建筑施工规范和国家质量检验评定标准规定。
二、工期目标招标要求工期210日历天,投标工期210日历天。
根据公司同类型工程经验,确保210日历天达到具备交工验收条件。
三、安全文明目标1、安全目标:杜绝死亡事故。
2、文明目标:市级文明工地标准。
3、无消防、治安、交通责任事故。
4、高度重视进入施工现场道路的安全防护、保证工地附近行人、车辆等安全,设专人负责防护,安装警示牌、减速标志,设置各种标语、标牌等设施。
在围挡外侧悬挂醒目的安全标语,并在醒目位置设立足够的标志、宣传画、标语、指示牌、警告牌、提示牌等。
四、环境目标最大限度降低噪音、减少废水、废气排放、避免粉尘污染、杜绝乱丢乱倒有毒材料,保护环境。
全过程实现“绿色施工、和谐生产”。
五、CI管理目标规范施工范围内外各项施工和项目职工行为,展现郑州建工集团企业形象。
六、科技应用积极应用“四新”技术。
积极开展QC小组活动,至少取得一项市级QC科技成果奖。
七、合同履约及服务目标以业主的期望为关注焦点、以业主的满意为服务宗旨;以签一份合同,交一批朋友、干一个精品工程、留一座丰碑为目标,建造业主满意工程。
施工时全面认真履行合同,确保合同履约率达到100%,竣工后严格按保修服务规定及时的进行回访服务。
第四节施工组织部署一、施工人员组织1、实行项目法管理,成立一级项目经理部,由一名项目经理与一名项目副经理和专业项目工程师及有关技术管理人员组成,按照公司体系控制,项目授权管理,专业施工保障,各方通力协作的模式,卓有成效地实施各项方针与目标。
2、作业人员实行专业化组织,按不同工种,不同施工部位划分作业班组,使各专业班组人员从事性质相同的工作,提高操作工人的熟练程度和劳动生产率,便于组织流水作业。
3、专业班组实行物资消耗考核,定额计件工资管理,职能科室负责监督其施工方法、质量、进度、安全等,项目经理统筹安排项目的人力,物力、财力的平衡调度。
二、现场组织准备1、临时围墙设置采用有我公司标识的彩钢板活动围墙,采用全封闭式管理。
在施工区入口处设一个大门。
大门两边各砌一段6m长砖砌围墙,用以做CI标识。
2、临时道路形成施工道路利用现场已形成的道路,为利于排水适当路段要加高预留排水坡度,道路一侧设置排水沟。
3、主辅机械就位机械设备场地、基础在进场后尽快作业完毕,为机械就位、安装创造条件。
4、生产性临时设施搭设钢筋加工棚采用钢骨架、屋面采用彩钢板。
搅拌棚、木工棚等加工棚采用架管搭设,屋面采用彩钢板,均在工程开工前期搭设。
5、行政生活福利设施搭设开工前期,本工程临建随工程进展逐步完善。
6、现场排水系统形成现场排水系统规划:现场排水采用有组织排水系统。
砌筑排水明沟,汇流后经沉淀池排至城市下水道。
7、临时用水、电由建设单位在场内设置施工电源,进场后只需接至施工现场即可满足临时用电的需要;施工用水拟从水源接入,再输送至各施工作业点。
临时用水、电布置详临时施工平面布置图。
三、技术安排1、认真审核、熟悉新施工图纸,领会设计意图,做好图纸会审。
2、明确工程内容,分析工程特点,并由技术负责人组织编制切实可行的分部分项施工方案。
3、根据工程的需要培训操作工人,包括技术培训和安全教育。
对施工班组进行有针对性的技术交底。
4、根据施工图提出半成品等材料加工计划。
提早落实各种材料的货源,并根据工程进度计划确定进场日期。
5、做好各种材料进场的复试工作和样本、样品的报验工作。
四、管线改迁与保护施工前主动与甲方、电力、通信、市政部门取得联系,索取地下管线资料,核实地下电缆及管线的准确位置,针对实际情况采取拆迁及保护措施。
积极配合有关单位,做好拆迁、改移、保护工作。
五、施工协调配合1、进场后成立以项目经理为首的“本工程施工生产协调小组”,协调各方关系,至始至终解决工程外业和内业的各种问题。
2、有关证件的办理:我公司进场之后将大力配合业主办理施工所需各种证件。
需我方办理的有关施工场地交通、环卫和施工噪音管理等手续,及时按市有关规定到相关部门办理。
3、解决扰民和民扰问题,施工中采取各种措施降低环境污染,做细致的工作争取周围群众的理解和支持,减少扰民和民扰,延长工作时间。
4、积极主动和各级政府主管部门联系,为施工提供方便。
5、四方面配合协调(即甲方、监理、设计院、施工企业)提前解决工程有关的技术问题和技术变更。
6、与设计单位的工作协调如果中标,我们即与设计院联系,进一步了解设计意图即工程要求,提出可靠的施工方案。
积极参与施工图会审,提出施工过程中可能出现的各种结构情况,使用设计单位进一步完善图纸设计。
协助发包方会同设计院、提出建议,完善设计内容和设备物资选型。
对施工中出现的情况,除按设计院、监理的要求及处理外。
并会同发包方、设计院、监理按照进度与整体效果要求进行隐蔽部位验收,中间质量验收、竣工验收等。
7、与建设单位的协调按照与建设单位签订的施工合同,精心施工,确保工程中各项技术指标达到建设单位的要求。
会同建设单位的工程技术人员做好施工过程中技术变更工作。
主动接受建设单位施工过程中的监督,定期向建设单位汇报工程进度状况对于施工中需要建设单位协调工作,应立即向有关负责人汇报并请求解决。
8、与监理公司的配合监理公司在施工现场中对工程实际全过程监理,在施工过程中如发现材料及施工质量问题及时通知现场监理工程师,处理办法经现场监理工程师签名同意后实施。
隐蔽工程的验收,提前24小时通知现场监理工程师,验收办妥验收签证后方可进入下一道工序施工。
安装设备具备调试条件时,在调试前48小时通知现场监理工程师,调试过程由专人作好调试记录,调试通过双方在调试记录上签字后进行竣工验收。
在具备交工验收条件时,应提前10天提交“交工验收报告”通知建设单位及监理公司及有关单位对工程进行全面验收评定。
9、协调方式按进度计划制定的控制节点,组织协调工作会议,检查本节点实施的情况,制订、修正、调整下一个节点的实施要求。
由项目经理部经理负责施工协调会,以周为单位进行协调。
本项目管理部门以周为单位编制工程简报,向业主和有关单位反映、通报工程进展及需要解决的问题,使有关各方了解工作进行情况,及时解决施工中出现的困难和问题。
根据工程进展,我们还将不定期地召开各种协调会,协助业主与社会各业务部门的关系以确保工程进度。
第二章主要施工办法第一节施工准备一、技术准备1、技术标准准备采用的主要规范、标准2、图纸内审准备工作2.1、图纸内审组织(1)接到正式施工图后,由项目总工程师负责召集项目技术部、工程部、质安部、计划预算部技术人员组成内部审图小组看图,审图小组成员在5个工作日内将审图意见报总工程师进行审查,项目总工在1个工作日内将内审意见汇集整理成正式文本报建设单位。
(2)进行正式图纸会审时,由项目总工带领技术部、工程部主要负责人参加会议,由项目技术部负责图纸会审内容的整理。
2.2、图纸内审要点(1)审查施工图纸是否完整、齐全,主要施工图纸和设计资料是否符合国家有关工程验收规范的要求。
施工图与其说明在内容上是否一致、施工图各组成部分有无矛盾和错误。
(2)建筑图与其相关的结构图在尺寸、坐标、标高和说明方面是否一致,技术要求是否明确;审查安装与土建图纸在坐标和标高尺寸上是否一致,土建施工的质量标准能否满足安装的工艺要求。
(3)熟悉工程的结构形式和特点,研究施工图纸中工程复杂、施工难度大和技术要求高的分部分项工程或新结构、新材料、新工艺,检查现有施工技术水平和管理水平能否满足工期和质量要求,并采取可行的技术措施加以保证。
(4)熟悉建设、设计、监理和分包等单位之间的协作、配合关系,以及建设单位可以提供的施工条件。
2.3、配合比设计进场后应立即上报实验室做配合比设计和实验,保证前期施工的展开。
4、定位桩接收和复核定位桩由工程技术部测量工程师接收,由技术负责人复核。
5、施工方案编制计划6、其他技术文件编制计划二、劳动对安排本工程按施工内容安排劳务队,按施工地点和施工工序组织流水作业。
施工作业队分别由构成本专业工种的熟练工人组成,工种齐全,满足本工程的施工作业和工艺的要求。
三、生产准备1、施工用水、用电、通讯:进场后,将用电负荷报经监理单位审定后由建设管理方负责联系水电接口,然后进行水电接驳,并与业主办理交接手续。
(1)施工用电临时用电系统根据各种用电设备的情况,采用三相五线制树干式与放射式相结合的配电方式。
施工配电箱采用统一制作的标准铁质电箱,箱、电缆编号与供电回路对应。
(2)施工用水、排水本工程施工用水、生活用水和消防用水由甲方指定给水系统就近接入。
施工期间产生的污水,经沉淀处理的排入市政污水管网。
(3)通讯现场内的通讯联系采用对讲机和移动电话即可满足要求,进场由甲方帮助下接入电话线和网线。
四、资源准备1、施工人员进场(1)若能中标,我公司保证在2天内所有施工人员全部进场到位。
(2)根据该工程的特点和施工进度计划的要求,确定各施工阶段的劳动力需用量计划。
(3)根据工程的需要培训操作工人。
特殊工种操作人员必须持证上岗。
(4)生活后勤保障工作:在大批施工人员进场前,做好后勤工作的安排,对工人和管理人员的衣、食、住、行等应予全面考虑,应认真落实,以便充分调动职工的生产积极性。
