表3 斜井扩挖炮孔布置及爆破参数
爆破参数

辅助眼、帮眼、顶眼深度
l辅、帮、顶=1.30m
5. 计算各种炮眼的长度L及同一平面上两对掏
槽眼眼口间的距离B:
掏槽眼长度L掏
b=0.2 m
L掏=siln掏
1.40 sin 70
1.40 0.94
1.49m
1.49m 1.4m 70°
掏槽眼眼口间距离B
c bc B
B 2c b 21.49cos70 0.2 1.22m
(六)装药结构
指继爆药药卷和起爆药药卷在炮眼中的布置方法
按装药连续性 连续装药 间隔装药
掏槽眼、辅助眼:多采用大直径药卷连续装药 周边眼:可采用小直径药卷连续装药
或是大直径药卷间隔装药
按起爆药卷位置
正向装药 反向装药 双向装药
正、反向装药起爆
案例
某地下巷道,Ⅲ级围岩,断面高 3.0m×宽4.2 m,月掘进计划130m,采 用四班四循环作业,炮眼利用率为0.9, 每月施工28天。采用2号岩石铵梯炸药, 试进行该地下巷道的钻爆设计。
3、根据类似工程爆破条件确定炮眼数目
根据经验先布置掏槽眼,再根据地质情况及 开挖面的大小均匀布置周边眼和辅助眼。
(三)炮眼深度
炮眼长度L与深度 l 参数计算
1、依据月施工进度计划
月掘进计划米数 l 施工工天循环次数炮眼利用率
2、按每一掘进循环钻孔中所占时间
L mvt N
m-----钻机数量 v-----钻眼速度(m/h) t-----每一掘进循环中钻眼所占时间(h) N-----炮眼数目
特坚石(Ⅰ)
10~13 11~16 12~18 18~25
15~16 16~20 17~24 28~33
17~19 18~25 21~30 37~42
主斜井炮眼布置图

百度文库- 让每个人平等地提升自我1主斜井炮眼布置图图4-14648 47 45 4460049 31 32 4330 42 127550 15 3329 14 16 34 415113 1728 23 9 250 250 35 4052 8 2212 250 4 50027 1 3 18 3653 24 250 2 21 39 1800526 11 1225 19 3754 25 10 38600 550 550 850 6 7 2055 56 57 58 59 60 61 62 63570 630 630 630 630 630 630 5704940250027005020百度文库 - 让每个人平等地提升自我2主斜井正常段爆破参数 表4-11、爆破原始条件序号 名称 单位 数量 序号 名称 单位 数量 1 沼气等级 无 5 凿岩机台数 台 5 2 岩石硬度 f 8~10 6 炮眼直径 mm 43~45 3 涌水量 m 3/h <5 7 水胶炸药直径 mm 35 4掘进断面m 314.068电雷管个582、预期爆破效果序号 名称 单位 数量 序号名称单位 数量1 炮眼利用率 % 86 5 每米巷道炸药消耗量 Kg/m 19.42 每循环工作面进尺 m 2.26每循环炮眼总长度m120.63每循环破岩实体m 330.93 7 每m 3原岩雷管消耗量 个/m 3 1.864 单位原岩炸药消耗量 kg/m 3 1.348 每米巷道雷管消耗量 个/m 26.43、爆破参数表眼号 炮眼名称眼深(m ) 眼数(个) 装药量(卷)炮眼角度 起爆顺序 联线方式 每眼 总计 水平 垂直 1 中空眼 2.7 1 90° 90° 大并联2~5 掏槽眼 2.7 4 6 24 90° 90° Ⅰ 6~10 辅助眼 2.5 5 5 25 90° 90° Ⅱ 11~19 二圈眼 2.5 9 5 45 90° 90° Ⅲ 20~25 三圈眼 2.5 6 4 24 90° 90° Ⅳ 26~37 四圈眼 2.5 12 2 24 90° 90° Ⅳ 38~54 周边眼 2.5 17 1 17 邦87° 邦87° Ⅴ 55~63底眼 2.5 9 65490°86°Ⅴ合计63213×0.2=42.6kg。
主斜井炮眼布置图

46
48 47 45 44
600
49 31 32 43
30 42 1275
50 15 33
29 14 16 34 41
51
13 17
28 23 9 250 250 35 40
52 8 22
12 250 4 500
27 1 3 18 36
53 24 250 2 21 39 1800
5
26 11 1225 19 37
5
凿岩机台数
台
5
2
岩石硬度
f
8~10
6
炮眼直径
mm
43~45
3
涌水量
m3/h
<5
7
水胶炸药直径
mm
35
4
掘进断面
m3
14.06
8
电雷管
个
58
2、预期爆破效果
序号
名称
单位
数量
序号
名称
单位
数量
1
炮眼利用率
%
86
5
每米巷道炸药消耗量
Kg/m
19.4
2
每循环工作面进尺
m
2.2
6
每循环炮眼总长度
m
120.6
3
54 25 10 38
600 550 550 850 6 7 20
55 56 57 58 59 60 61 62 63
570 630 630 630 630 630 630 570
4940
2500
2700
5020
主斜井正常段爆破参数表4-1
1、爆破原始条件
序号
名称
单位
爆破方案有关参数的确定

本工程隧道掘进爆破采用浅眼微差爆破,洞壁适当加密炮孔,由于隧洞施工和照明线路较多,杂散电流较强,装药之前一定要关闭电源,采用孔内非电导爆管、孔外用电雷管起爆,确保安全。
隧洞施工支护以管、锚、喷、网为主,及大管棚、注浆小导管、钢架等超前支护,开挖后锚杆、钢架、挂网及喷射混凝土紧跟的操作模式;采用压入式通风系统。
爆破点距公路及居民区建筑物近,要求白天进行爆破作业,夏季为上午7:00~下午20:00,震速控制在1.5cm/s以内,原则上采用浅眼多循环、楔形掏槽进行施工。
爆破分区实行一次布孔、同时装药分段起爆。
当分段药量不能满足控制震动的要求时,则分次装药分次起爆;每次起爆非电雷管实行分组簇联,电雷管引爆。
在离建筑物10m范围内的隧洞不允许爆破作业,只采用机械破碎的方法,用挖机配上破碎头进行破碎(或者用潜孔钻先进行钻孔口后再进行破碎);在离建筑物基础底标高20m范围内的隧洞掘进爆破,孔深不能超过1.5m;在离建筑物基础底标高29m范围内的隧洞掘进爆破中必须打超前减震孔,在隧洞上部分周边用液压钻机φ80孔径打2-3排减震孔,孔间距10cm,排距15cm,孔深超过爆破孔深2.0m以上。
主体车站及折返线大跨断面开挖断面宽度20.59米,高度18.09米,采用复合式衬砌,初期支护采用锚杆或喷锚支护,二次衬砌可采用拱部型钢钢架复喷混凝土支护;由于断面较大,原设计施工方法为双侧壁导坑法12步开挖。
由于所处区域地质条件较好,且双侧壁导坑法施工工序繁杂,严重影响施工进度。
我部对原有的双侧壁导坑法进行了优化和改进,变为墙洞法施工。
但隧道掘进方法仍采用短进尺,弱爆破,强支护,勤监测的施工方法,以控制最大段药量来降低爆破震动,确保施工安全。
复合式TBW调头段B断面宽24.54米,高16.64米,原设计采用双侧壁导坑法8步开挖,优化为大断面台阶法开挖;复合式TBW调头段C断面及单洞单线标准断面宽6.08米、高6.18米,采用台阶法施工。

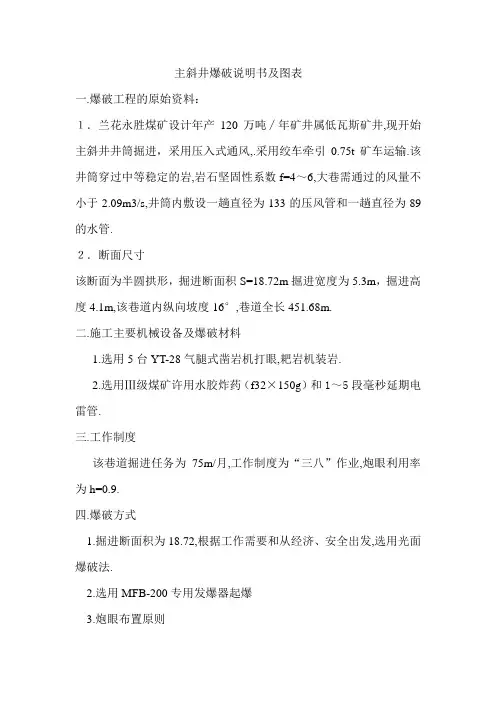

主斜井爆破说明书及图表

主斜井爆破说明书及图表一.爆破工程的原始资料:1.兰花永胜煤矿设计年产120万吨∕年矿井属低瓦斯矿井,现开始主斜井井筒掘进,采用压入式通风,.采用绞车牵引0.75t矿车运输.该井筒穿过中等稳定的岩,岩石坚固性系数f=4~6,大巷需通过的风量不小于2.09m3/s,井筒内敷设一趟直径为133的压风管和一趟直径为89的水管.2.断面尺寸该断面为半圆拱形,掘进断面积S=18.72m掘进宽度为5.3m,掘进高度4.1m,该巷道内纵向坡度16°,巷道全长451.68m.二.施工主要机械设备及爆破材料1.选用5台YT-28气腿式凿岩机打眼,耙岩机装岩.2.选用Ⅲ级煤矿许用水胶炸药(f32×150g)和1~5段毫秒延期电雷管.三.工作制度该巷道掘进任务为75m/月,工作制度为“三八”作业,炮眼利用率为h=0.9.四.爆破方式1.掘进断面积为18.72,根据工作需要和从经济、安全出发,选用光面爆破法.2.选用MFB-200专用发爆器起爆3.炮眼布置原则(1)掏槽眼布置采用直眼掏槽。
(2)参数:掏槽眼a=150mm,b=200mm,眼底间距200mm ;周边眼450mm,辅助眼间距600mm(3)掏槽眼应布置在掘进断面中下部或软岩层中,槽口要大,槽子放时要紧,比其它炮眼加深200mm。
在坚硬岩层中,可利用复式掏槽。
周边眼布置应对称、均匀,最小抵抗线应大致相等。
边眼底应打在同一竖直平面上,对硬岩,眼岩底应打在板线以下至少0.15m。
轮廓线转折处必须布置炮眼。
辅助眼的眼底应与周边眼眼底齐平,其间距一般为400——600 mm。
五.爆破参数的确定(1)炮眼直径DD=f+D′(6-10mm)=32+10=42mm式中:φ——32mm,D`为装药卷时的松动系数,取决于钻头。
(2)炮眼的深度L①经验取用:直眼掏槽L=1.8~2.2m②按掘进任务估算:每月掘进进尺为75m,采用三八作业制,炮眼利用率为η=0.9,有效利用天数25天,则有:每天能掘进L1=75/25=3m/天;每天每班掘进L2=3/3=1m/班;因此,L采用1.49m,掏槽眼深度2m.(4)炮眼数目N的确定①采用估算:将全部的预应炸药平均地分配装入炮眼内,一次爆破所需的炸药量为单位炸药消耗量q=Q/V=2.3kg/m3开挖部位和开挖面积(m2)及围岩类别V=18.72×1.341=25.25.104m3Q=q×v=2.3×25.104=57.75kgQ= q×L×S×η(1)②计算法:一次爆破所需的炸药为:Q=N×L×a×p/m (2)(1)=(2)N=[q×m×S×η/(a×p)]+K=[2.3×18.72×0.2×0.9/(0.6×0.15)]=86个式中:m—药卷长度0.2m a—装药系数0.6q—2.3 kg/m3 (根据《矿山井巷工程预算定额》查q取2.3kg/m3)p-------一个药卷的重量0.15kg S—断面面积m2(5)计算循环总装药量估算一次爆破所需的炸药量Q= q×L×S×η= 2.3×18.72×1.49×0.9=57.75kg每个炮眼平均装药量:q1=Q/N=57.75/86=0.671kg/个根据掏槽眼、底眼爆破最困难、药量最多,辅助眼爆破难易度次之,装药次这;帮眼和顶眼爆破容易,装药量是最少的4:3:2:1这一药量分配原则,各种眼类型,采用分配系数得出炸药消耗量,在开始分配系数时,应先采用下限系数,然后根据实际情况再调整。
爆破技术参数

爆破技术参数
1、充填物粒径不应大于40mm。
2、岩石台阶深孔的炸药单耗0.36~0.45kg/m3。
3、岩石台阶浅孔的炸药单耗0.50kg/m3。
4、松动爆破15m岩石台阶200mm炮孔的孔网参数6~7×8~9m,边眼距4~5m超深2~3m;250mm炮孔的孔网参数7~8×9~10m,边眼距5~6m,超深2~3m。
6、岩石台阶预裂孔的孔距:200mm炮孔的2.5m,250mm炮孔的3m。
7、高台阶抛掷的炸药单耗0.60~0.90kg/m3。
7、高台阶抛掷爆破310mm炮孔的孔网参数7~8×11m,边眼距7~8m。
8、高台阶抛掷爆预裂孔孔距,310mm炮孔3.5~4m。
9、综合煤台阶深孔的炸药单耗0.27kg/m3,煤台阶浅孔的炸药单耗0.30kg/m3。
10、综合煤台阶200mm炮孔的孔网参数8~9×10~12m,边眼距6~7m,超深3m。
11、综合煤台阶西区后排孔距岩石高台阶坡底线12m,孔深见煤底板;综合煤台阶东区后排孔距岩石高台阶坡底线10m,孔深见煤底板。
表1松动爆破孔网参数表。
煤矿常用爆破参数及爆破设计

煤矿常用爆破参数及爆破设计1. 简介煤矿爆破是矿山中常用的一种爆破技术,用于煤矿开采和矿山工程建设。
本文档将介绍煤矿常用的爆破参数及爆破设计的重要考虑因素。
2. 爆破参数在煤矿爆破中,以下参数被广泛使用:2.1 每孔药量每孔药量是指每个爆破孔中使用的药量。
它直接影响爆破的能量释放和效果。
2.2 孔距与孔径孔距是指爆破孔之间的水平距离,孔径是指每个爆破孔的直径。
合理的孔距与孔径选择可以保证煤矿爆破作业的安全性和效率。
2.3 炸药类型与含量炸药类型包括炸药种类和炸药的含量。
选择合适的炸药类型和含量有助于提高爆破效果。
2.4 起爆方式起爆方式包括电器导爆和撞火导爆。
根据具体爆破设计要求选择合适的起爆方式。
3. 爆破设计进行煤矿爆破设计时,需要考虑以下因素:3.1 煤矿结构了解煤矿的结构特点,包括煤矿的厚度、倾角、断层、裂缝等,以确定合适的爆破方案。
3.2 煤矿性质煤矿的性质包括煤的硬度、黏附性、爆炸性等,对爆破设计有重要影响。
3.3 安全考虑在爆破设计中要考虑安全因素,包括露天矿和井下矿山的特点,避免爆炸波及附近设施和人员。
3.4 环境保护爆破设计应符合环境保护要求,避免对周围环境造成严重影响。
4. 总结煤矿常用爆破参数及爆破设计是煤矿爆破技术中重要的一部分。
良好的爆破参数选择和合理的爆破设计可以提高煤矿爆破作业的效率和安全性。
在进行煤矿爆破设计时,必须充分考虑煤矿的结构、性质以及安全和环境保护等因素。
斜井施工工法

中国水利水电第三工程局施工工法设计斜井施工工法编写:赵刚皮高华姬脉兴中国水利水电第三工程局二00六年十月十日目录1、前言 (4)2、工法特点 (4)3、适用范围 (4)4、工艺原理 (4)4.1 斜井导井施工工艺原理 (4)5、爬罐导井施工 (6)5.1、掘进升降机安装与运行培训 (6)5.2 爬罐施工前准备 (6)5.3 爬罐安装 (6)5.4 爬罐反导井开挖 (6)5.5二次安装激光定向仪及其控制办法 (10)5.6、ALIMAK爬罐安全操作规程 (10)5.7、爬罐施工安全措施预案 (12)5.8起爆方式及爆破安全措施 (12)6、反井钻导井施工 (13)6.1、施工工序 (13)6.2、施工方法 (13)6.3、技术保证措施 (14)6.4.质量保证措施 (15)6.5、安全保证措施 (15)7、人工正导井施工 (18)7.2、施工措施 (19)7.3、斜井正导井施工中应注意问题 (20)7.4、安全保证措施 (20)8、斜井扩挖施工 (21)8.1、施工方案综述 (21)8.2、施工特点 (21)8.3、施工工序 (21)8.4、施工准备 (21)8.5、测量放样 (21)8.6、斜井初始段开挖 (22)8.7、扩挖辅助设施安装 (23)8.8、扩挖施工 (23)8.9、斜井施工的工序衔接问题 (25)9、斜井施工技术保证措施 (25)10、安全保证措施 (25)10.1、爆破作业 (26)10.2、卷扬机操作 (26)11、文明施工 (27)12、经济社会效益分析及工程实例 (27)12.1社会效益 (27)12.3、推广应用 (28)斜井施工工法1、前言本施工工法旨在明确斜井施工各个环节的具体操作,以规范施工,确保斜井施工快速、安全。
目前采用通用斜井开挖方法为“先导后扩法”即先进行导井开挖再扩挖至设计断面的方法。
在扩挖方法上一般采用从上而下的扩挖方法,基本上采用人工钻爆方式进行施工。
