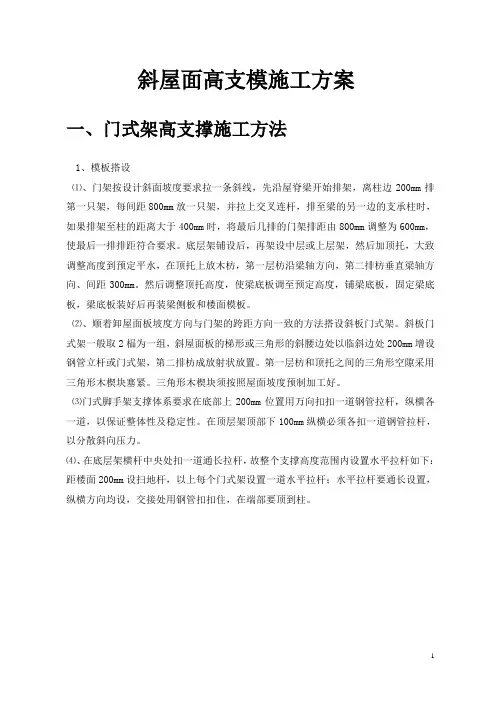

斜屋面高支模施工方案一、门式架高支撑施工方法1、模板搭设⑴、门架按设计斜面坡度要求拉一条斜线,先沿屋脊梁开始排架,离柱边200mm排第一只架,每间距800mm放一只架,并拉上交叉连杆,排至梁的另一边的支承柱时,如果排架至柱的距离大于400mm时,将最后几排的门架排距由800mm调整为600mm,使最后一排排距符合要求。

底层架铺设后,再架设中层或上层架,然后加顶托,大致调整高度到预定平水,在顶托上放木枋,第一层枋沿梁轴方向,第二排枋垂直梁轴方向、间距300mm。

然后调整顶托高度,使梁底板调至预定高度,铺梁底板,固定梁底板,梁底板装好后再装梁侧板和楼面模板。

⑵、顺着卸屋面板坡度方向与门架的跨距方向一致的方法搭设斜板门式架。

斜板门式架一般取2榀为一组,斜屋面板的梯形或三角形的斜腰边处以临斜边处200mm增设钢管立杆或门式架,第二排枋成放射状放置。

第一层枋和顶托之间的三角形空隙采用三角形木楔块塞紧。

三角形木楔块须按照屋面坡度预制加工好。

⑶门式脚手架支撑体系要求在底部上200mm位置用万向扣扣一道钢管拉杆,纵横各一道,以保证整体性及稳定性。

在顶层架顶部下100mm纵横必须各扣一道钢管拉杆,以分散斜向压力。

⑷、在底层架横杆中央处扣一道通长拉杆,故整个支撑高度范围内设置水平拉杆如下:距楼面200mm设扫地杆,以上每个门式架设置一道水平拉杆;水平拉杆要通长设置,纵横方向均设,交接处用钢管扣扣住,在端部要顶到柱。

2、模板拆除根据混凝土七天及二十八天抗压试件试验报告,当混凝土达到拆模强度要求后,再安排拆除模板;对板及梁部分,强度要达到75%;对悬臂部分,跨度大于8m的梁,拆模强度要达到设计强度的100%。

模板拆除时,先松顶托,把顶托除下,利用原支撑体系做脚架,拆卸梁及楼面模板,最后拆除支撑体系。

二、质量保证措施⑴立柱就位前应放出控制线,使立柱尽量在同一直线上,以便与水平拉杆连接及使其满足间距要求。

⑵门架、立柱排放时要用线陀吊线,控制其垂直度。

斜屋面模板专项施工方案

斜屋面模板专项施工方案

斜屋面模板专项施工方案1.工程概况某楼屋面为斜屋面,工程形状复杂,斜屋面高低错落,屋面斜板倾角为60°和30°,屋面模板工程施工难度大,劳动强度高,标高控制较难,模板等周转材料消耗量远远超出定额消耗量,为一次摊销。

屋面板有向外悬挑500mm的檐沟,檐口支架搭设困难。

屋面板上有老虎窗,给施工带来更大的难度,模板配置要求更高。

支撑体系搭设困难,整个支撑体系为满堂架支撑系统,控制好水平拉杆的设置和受力立杆的传力途径,采用扣件钢管架支撑,确保模板的稳定性和刚度。

2.材料屋面模板体系采用18厚木胶合板及50*100木档配置,模板支架系统采用φ48×3.0钢管扣件架满堂搭设。

3.模板工程施工方法及要点3.1施工顺序主体结构柱模安装→满堂架搭设→立梁模→铺斜屋面板→加固。

满堂架搭设前先在顶层板面阁楼屋面柱模定线安装,天沟预先支设放出轮廓线及控制标高线和斜屋面屋脊线及阴角线(整个坡屋面水平投影线)。

斜屋面标高为65.278m至66.400m不等。

搭架时按控制标高立好高点及低点立杆,扫地杠水平杆及纵横向剪力撑。

架子搭设完毕之后,在梁模板支设至斜屋面梁底,立梁侧膜、铺坡,枋与架提固定采用18#铁丝8字型绑扎,绑扎点间距不大于1000。

3.2斜屋面顶板支模要求(1)30°处采用单面模板法此法是斜屋面混凝土施工中较常用的简易法,但影响浇筑质量的方面较多,如屋面坡度的大小,模板的光滑程度和坍落度的影响等。

因混凝土无法按常规振捣而导致不密实,须待混凝土处于初凝阶段再振捣。

此时混凝土的可塑性降低,再振捣势必造成混凝土的内伤和裂纹。

为此,在施工中应采用一些措施,如控制混凝土的坍落度30-50mm,利用焊接板筋做抗滑移带和确定混凝土流向、分段施工等。

为了保证板面的平整度,随捣随用1:2.5水泥砂浆抹平。

(2)60°处为双面夹板法施工需要用短钢筋作支架,并加设止水片,以控制屋面厚度和止水、防渗。

斜屋面建筑施工方案

斜屋面建筑施工方案

斜屋面建筑施工方案斜屋面建筑施工方案一、项目概述本施工方案是针对斜屋面建筑的施工而制定的,旨在保障施工过程安全、高效、优质、环保。

本方案涉及到的主要内容包括施工准备工作、施工流程、材料选择、安全措施等。

二、施工准备工作1. 确定施工标准与规范,遵守国家相关法律法规。

2. 制定详细的施工计划,将施工过程划分为几个阶段,并确定每个阶段的工作内容和时间节点。

3. 确定施工团队组成和职责分工,保证每个成员都有相关的技能和证书。

4. 确认施工现场的情况,包括场地平整度、土质情况、周边环境等。

5. 检查施工所需的机械设备和工具是否完好可用。

三、施工流程1. 根据设计图纸,在施工现场搭建起施工临时设施,包括工棚、安全围栏、安全警示标志等。

2. 进行地基处理,确保地基的稳定性和承载力,包括土方开挖、填土、压实等工作。

3. 进行基础施工,包括浇筑混凝土基础、设置地脚螺栓等。

4. 进行主体结构施工,包括搭建屋架、安装墙体、安装屋顶等。

5. 进行外墙装饰,包括外墙砖瓦贴面、外墙涂料喷涂等。

6. 进行屋面施工,包括搭建屋面架、安装屋顶防水材料、安装屋面瓦片等。

7. 进行室内装修,包括内墙涂料、地板铺设、门窗安装等。

8. 进行细节施工,包括电路布线、卫生设备安装、灯具安装等。

9. 进行收尾工作,包括清理施工现场、验收等。

四、材料选择1. 斜屋面建筑的屋架材料选择应符合国家相关标准,具备足够的强度和稳定性。

2. 屋顶防水材料应选择具有耐候性、耐久性和抗老化能力的产品。

3. 室内装修材料应选择环保、无污染、易清洁的产品。

4. 墙体装饰材料应选择符合国家相关标准的产品,具备一定的保温和隔音效果。

五、安全措施1. 制定安全施工方案,包括安全技术措施、应急预案等。

2. 配备专职安全员,负责现场安全管理和事故预防。

3. 提供必要的个人防护用品,如安全帽、安全鞋、工作手套等。

4. 设置安全警示标志,明确施工区域和危险区域。

5. 进行工人安全培训,提高员工的安全意识和技能。

屋面(斜屋面)施工方案

屋面(斜屋面)施工方案

目录一、工程概况 (2)二、编制依据 (2)三、施工组织计划 (2)四、屋面工程控制要点 (4)五、屋面主体结构施工工艺 (4)(一)施工工艺流程 (4)(二)图纸复核 (4)(三)模板工程 (4)(四)钢筋工程 (6)(五)混凝土工程 (7)(六)安全防护工程 (11)六、质量保证措施 (11)七、安全施工措施 (13)八、文明施工措施 (13)一、工程概况本工程屋面坡度较大,约47度多。

此外斜板顶面结构较复杂,细部节点较多,施工难度较大。

为了保证屋面造型与设计效果一致,屋面的施工必须严格控制其屋面板、梁等各个细部的标高。

施工中特别要注意梁、板节点的平面位置及标高的处理,以及对现浇坡屋面砼浇筑质量的控制。

此外,由于屋面板坡度较大,混凝土浇筑质量不易保证,也是本工程坡屋顶的特点。

因此施工过程中必须做到施工安全及按图施工,提高工程质量,保障屋面工程的使用功能性良好的原则,依照国家现行施工质量验收规范的标准,进行斜屋面的施工;每道施工工序,严格在管理人员、监理单位的监督下进行,并对每道工序进行检查验收、评审,作出检验记录,并由监理人员签认备案。

二、编制依据1.本工程设计图纸;2.《混凝土结构工程施工质量验收规范》GB50204-20023.《工程建设标准强制性条文》2002年版4.《建筑工程施工质量验收统一标准》(GB50300-2001)5.《屋面工程质量验收规范》GB50207-20026.《弹性体改性沥青防水卷材》(GB18242-2000)7.《建筑施工安全检查标准》JGJ59-998.《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20019.《建筑施工高处作业安全技术规范》三、施工组织计划本工程采用项目经理负责制管理,由项目部直接管理,项目经理全权负责本项目的机械、材料和劳动力的组织及施工,项目管理架构如下:·施工机械及材料计划表序号 机械或设备名称 数量 额定功率 (KW ) 用于施工部位 备注 1 泵车 1 材料运输 2 钢筋切断机 5 3 钢筋加工 3 钢筋弯曲机 3 3 钢筋加工 4 调直切断机 2 3 钢筋加工 5 木工圆锯 2 3 模板加工 6 木工平刨车 2 3 模板加工 7 插入式振动器6 2.2 混凝土振捣 8 模板 8000m2 支撑体系 9 木方 20000条 支撑体系 10钢管40T支撑体系施工人员计划序号 工种 人数 备注 1 木工 50 2 钢筋工 30 3 砼工 12 4 电工 2 5 机修工 2 6信号工4项目经理技术负责人 施 工 员安 全 员质 检 员技 术 员测 量 员资 料 员四、屋面工程控制要点1、由于屋面坡度较大而且转折较多,在施工过程中对屋脊梁、檐口、汇(分)水线起止点等部位的标高必须精确控制;对于、坡度阴角线、坡度阳角线、檐口线、转角点、汇(分)水线起止点的定位必须精确;2、坡屋面模板支撑体系的稳固性必须加以控制。

斜屋面高支模专项施工方案(最终版)

斜屋面高支模专项施工方案(最终版)

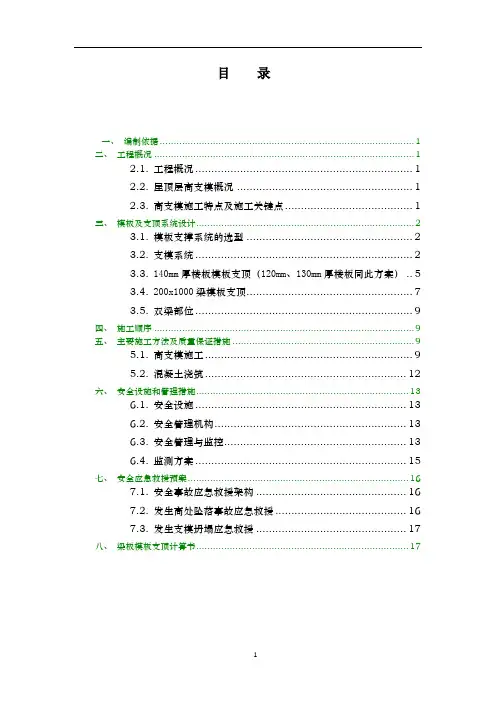

目录一、编制依据 (1)二、工程概况 (1)2.1.工程概况 (1)2.2.屋顶层高支模概况 (1)2.3.高支模施工特点及施工关键点 (1)三、模板及支顶系统设计 (2)3.1.模板支撑系统的选型 (2)3.2.支模系统 (2)3.3. 140mm厚楼板模板支顶(120mm、130mm厚楼板同此方案) .. 53.4. 200x1000梁模板支顶 (7)3.5.双梁部位 (9)四、施工顺序 (9)五、主要施工方法及质量保证措施 (9)5.1.高支模施工 (9)5.2.混凝土浇筑 (12)六、安全设施和管理措施 (13)6.1.安全设施 (13)6.2.安全管理机构 (13)6.3.安全管理与监控 (13)6.4.监测方案 (15)七、安全应急救援预案 (16)7.1.安全事故应急救援架构 (16)7.2.发生高处坠落事故应急救援 (16)7.3.发生支模坍塌应急救援 (17)八、梁板模板支顶计算书 (17)一、编制依据工程设计图纸;《建筑施工安全检查标准》JGJ59-99;《简明施工计算手册》(第二版)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000)《建筑工程大模板技术规程》(JGJ74-2003)《混凝土结构工程施工质量验收规范》GB50204-2002;建设部省、市有关高支模施工技术、质量、安全和文明的规定。

二、工程概况2.1.工程概况G型别墅5~9×D轴客厅为架空层,标高为6.7m层结构梁支模高度为6.735m;斜屋顶层支模最度高度为9.535m,模板支撑在首层结构板上(标高为-0.035m,板厚为140mm,砼强度等级为C25),支模面积76.3m2。

其梁截面为200×500mm、200×1000mm,楼板厚120mm和140mm。

F型别墅5~9×D轴客厅为架空层,斜屋顶层支模最度高度为6.735~8.596m,模板支撑在首层结构板上(标高为-0.035m,板厚为120mm和150mm两种,砼强度等级为C25),支模面积73.05m2。

斜屋面模板施工方案

斜屋面模板施工方案

目录1、工程概况 (1)2、适用范围 (1)3、施工部署 (1)3.1、质量安全目标 (1)3.2、模板材料选择 (1)3.3、劳动力计划 (1)4、斜屋面模板施工方案设计 (2)4.1、斜屋面的测量放线 (2)4.2、斜屋面模板支撑满堂架设计 (2)4.3、斜屋面梁模板支设及加固设计 (3)4.4、斜屋面板模板支设及加固设计 (6)4.5、柱子模板支设及加固设计 (6)5、斜屋面结构模板施工流程及施工顺序 (6)5.1、施工顺序 (6)5.2、屋面结构模板支撑体系搭设 (7)5.3、验收及拆除的批准程序 (7)6、安全文明施工措施 (9)6.1、安全组织保障 (9)6.2、安全生产保障措施 (9)7、质量保证措施 (10)7.1、施工组织保障措施 (10)7.2、质量管理制度 (11)7.3、质量的技术保证措施 (12)1、工程概况XXXXXXXXXXX有限公司--XXXX工程,占地面积XXXXX平方米,建筑面积为XXXXX平方米。

建筑层数为一层,基础形式为混凝土条形基础,结构形式为单层砖混结构。

XXXXXX有限公司--XXXX工程为保温隔热混凝土现浇斜屋面。

2、适用范围本方案适用于XXXXX有限公司--XXXXX工程施工。

3、施工部署3.1、质量安全目标质量目标:合格工程安全目标:工伤亡事故为零。

进度目标:严格按照合同工期要求完成施工任务。

3.2、模板材料选择XXXXXX有限公司--XXXX模板工程的材料选择如下表所示:36×700×160×553*2.5mm12123.3、劳动力计划为了按时完成各个施工计划,XXXXXX有限公司--XXX模板施工阶段劳动计划如下表所示:4、斜屋面模板施工方案设计4.1、斜屋面的测量放线1)在斜屋面结构的模板工程开始施工之前,要求在楼面板上进行控制线、墙柱定位线、墙柱300检查线的投放;同时要求把斜屋面平面布置的轮廓线投放出来。

斜屋面模板施工方案

斜屋面模板施工方案

斜屋面模板施工方案1. 引言斜屋面模板施工是屋顶建筑中常见的一种施工方式。

斜屋面模板施工方案是指在屋顶建设过程中,使用模板来搭建斜屋面的具体操作步骤和注意事项。

本文档将介绍斜屋面模板施工方案的具体步骤和要求,以及施工过程中的注意事项。

2. 斜屋面模板施工步骤2.1 斜屋面模板准备在开始斜屋面模板施工之前,需先准备以下材料和工具: - 模板板材 - 钢筋和螺栓等连接件 - 锤子、螺丝刀等常用工具 - 安全设备,如安全带、安全帽等2.2 搭建模板架1.根据施工要求和设计图纸,确定模板的高度和倾斜角度。

2.在屋顶铺设合适的防水层,确保施工过程和后续使用的防水效果。

3.根据设计要求,在屋顶上搭建模板架,使用钢筋和螺栓等连接件固定模板。

4.检查和调整模板架的水平和倾斜角度,确保斜屋面的坡度符合设计要求。

2.3 安装模板板材1.将模板板材按照设计要求和施工图纸逐块安装在模板架上。

2.使用锤子和螺丝刀等工具将模板板材固定在模板架上,确保其牢固可靠。

3. 斜屋面模板施工注意事项3.1 建立安全意识1.搭建模板架时,要确认支撑牢固,避免发生倒塌事故。

2.在施工过程中,要全程佩戴安全设备,确保工作人员的人身安全。

3.2 模板材料选择1.模板板材应选择质量良好、具有足够强度和耐候性的材料。

2.模板板材的拼接处应紧密,避免产生破损和渗漏现象。

3.3 模板架调整1.在搭建模板架之前,要对工地的地基进行调查,确保地基坚实平整。

2.在安装模板架时,要通过测量和调整确保模板架的平整和角度符合设计要求。

3.4 施工过程控制1.施工过程中要严格按照设计要求和施工图纸进行操作,确保斜屋面的坡度和尺寸准确。

2.在安装模板板材时,要注意保持板材的平整和牢固,避免产生裂缝和变形。

4. 结论斜屋面模板施工方案是施工过程中的重要一环,正确的施工步骤和注意事项对于保证斜屋面的稳固和防水效果至关重要。

通过本文档的介绍,读者可以了解到斜屋面模板施工的具体步骤和要求,以及施工过程中需要注意的事项。

斜屋面模板施工方案

斜屋面模板施工方案

斜屋面模板施工方案一、引言斜屋面在建筑工程中被广泛应用,其特殊的施工要求和技术难度给施工带来了一定的挑战。

本文将介绍一种斜屋面模板的施工方案,旨在提高施工效率和质量。

二、斜屋面模板的选材和准备工作1. 选材:斜屋面模板的选材应考虑木材的强度、防潮性和耐久性。

常用的材料有胶合板、多层板等。

选择材料时应注意材料的质量,并确保符合当地的相关标准和规范。

2. 准备工作:(1)确定设计方案:根据建筑师提供的施工图纸和设计方案,确定斜屋面的倾斜度和结构形式。

(2)测量和标注:在施工现场进行精确的测量和标注,确保模板的安装和施工的准确性。

(3)准备设备和工具:准备必要的施工设备和工具,例如电动锯、横梁、螺丝刀等。

三、斜屋面模板的施工步骤1. 安装支撑结构:根据设计方案,在施工现场搭建合适的支撑结构,确保模板安装时的稳定性和安全性。

2. 搭建模板:(1)根据测量和标注,在支撑结构上安装水平横梁。

(2)根据施工图纸,切割和加工相应的模板板材,确保模板的准确性和适配性。

(3)使用螺丝刀将模板板材固定在水平梁上,确保模板的牢固性。

3. 模板的防水处理:为了提高屋面的防水性能,可以在模板表面涂刷防水剂或铺设防水薄膜,确保屋面的耐水性和防漏性。

4. 施工质量检查:在模板安装完成后,对施工质量进行检查。

检查内容包括模板的平整度、连接处的牢固性等。

5. 模板的拆除:在施工完成后,根据需要,进行模板的拆除工作。

拆除时应注意安全,避免对已完成的施工造成损坏。

四、斜屋面模板施工注意事项1. 施工现场安全:施工现场应设置警示标识,确保人员安全。

工人在施工时应戴好安全帽、手套等防护用具。

2. 模板的搭建和安装:模板的搭建和安装应按照施工图纸进行,确保模板的准确性和稳定性。

模板的连接处应牢固可靠,防止模板的变形和脱落。

3. 施工质量控制:对施工过程中的质量进行严格控制和检查,确保施工质量符合相关要求和规范。

4. 环境保护:在施工过程中,应注意对环境的保护,合理使用材料和设备,减少浪费和污染。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

斜屋面模板施工方案中信山语湖C1C2地块(一期)目录1、编制依据 (1)2、工程概况 (2)3、适用范围 (2)4、施工部署 (2)4.1、质量安全目标 (2)4.2、模板材料选择 (2)4.3、劳动力计划 (3)5、斜屋面模板施工方案设计 (3)5.1、斜屋面的测量放线 (3)5.2、斜屋面模板支撑满堂架设计 (3)5.3、斜屋面梁模板支设及加固设计 (4)5.4、斜屋面板模板支设及加固设计 (8)5.5、斜屋面截水沟结构模板支设及加固设计 (8)5.6、穹顶结构模板支设及加固设计 (9)5.7、斜屋面烟道模板支设及加固设计 (10)5.8、柱子模板支设及加固设计 (10)5.9、剪力墙模板支设及加固设计 (11)6、斜屋面结构模板施工流程及施工顺序 (12)6.1、施工顺序 (12)6.2、斜屋面结构模板支撑体系搭设 (12)6.3、验收及拆除的批准程序 (13)6.4、斜屋面结构模板支撑体系拆除 (14)7、安全文明施工措施 (16)7.1、安全组织保障 (16)7.2、安全生产保障措施 (17)8、质量保证措施 (18)8.1、质量组织保障措施 (18)8.2、质量管理制度 (19)8.3、质量的技术保证措施 (20)9、环境保护措施 (21)10、计算书 (22)10.1、面板验算 (22)10.2、小梁验算 (23)10.3、主梁验算 (25)10.4、纵向水平钢管验算 (28)10.5、立柱验算 (29)10.6、可调托座验算 (31)1、编制依据1)《中信山语湖C1C2地块(一期)施工组织设计》2)中信山语湖C1C2地块(一期)施工图纸3)《建筑施工模板安全技术规范》JGJ162-20084)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20115)《混凝土结构工程施工及验收规范》(GB50204-2002)6)《建筑工程施工质量验收统一标准》(GB50300-2001)7)《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)2、工程概况中信山语湖C1C2地块(一期)工程位于佛山市南海区里水镇和顺美景大道,占地面积约9万平方米,建筑面积为13.3万平方米。

本工程由11座塔楼组成,基础形式为筏板基础,结构形式均为剪力墙结构。

1、2、3、4、9、10、11座塔楼均为地下室1层地上25层;5、6、7、8座塔楼均为地下室1层地上20层。

中信山语湖C1C2地块(一期)工程11座塔楼的屋面结构有平屋面和斜屋面两种形式,其中大部分为斜屋面。

本工程的斜屋面具有坡度大(27°和28°)、数量多、布置高度变化大等特点。

标高采用1985国家高程系统,坐标采用南海独立坐标系统。

3、适用范围本方案适用于中信山语湖C1C2地块(一期)斜屋面结构模板工程施工。

4、施工部署4.1、质量安全目标质量目标:争创佛山市优良样板工程、广东省优良样板工程、广东省金匠奖。

安全目标:杜绝重大伤亡事故、因工伤亡事故。

轻伤频率0.6‰以下。

进度目标:严格按照合同工期要求完成施工任务。

4.2、模板材料选择中信山语湖C1C2地块(一期)社区会所地下室模板工程的材料选择如下表所示:36×700×160×548×3.0mm12124.3、劳动力计划为了按时完成各个施工计划,社区会所地下室模板施工阶段劳动计划如下表所示:5、斜屋面模板施工方案设计5.1、斜屋面的测量放线1)在斜屋面结构的模板工程开始施工之前,要求在楼面板上进行控制线、墙柱定位线、墙柱300检查线的投放;同时要求把斜屋面平面布置的轮廓线投放出来。

测量员、木工工长、质检员均要求对上述测量放线情况进行跟踪检查,以确保斜屋面轮廓线投放的准确性,进而保证斜屋面结构的模板支设质量。

2)根据施工图纸的标高标注情况,计算出斜屋面各个角点的标高数值并标注在斜屋面轮廓线的楼面相应位置上。

木工工长、质检员要求对标注在楼板上的斜屋面各个角点完成标高进行一一核实,以便于工人选取合适长度的钢管立杆进行满堂架搭设,进而保证对斜屋面结构模板支设标高的控制。

5.2、斜屋面模板支撑满堂架设计1)斜屋面结构模板支撑满堂架立杆布置的搭设顺序为:“先梁墙柱后斜屋面板”。

立杆距梁侧、剪力墙边、柱边的间距为350mm。

立杆按照不大于1000mm的间距均匀布置,确保水平杆横、纵两个方向拉通设置。

立杆离地200mm处两个方向各设置一道水平扫地杆,沿高度方向每隔1.5m米两个方向各设置一道水平拉杆。

立杆接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500mm,各接头中心距主节点不宜大于步距的1/3。

2)在满堂支撑架体外侧周边及内部纵、横向每5m~8m,设置由底至顶的连续竖向剪刀撑,剪刀撑宽度为5m~8m。

剪刀撑杆件底端与地面顶紧,夹角为45°~60°。

在竖向剪刀撑顶部交点平面应设置连续水平剪刀撑,当支撑高度超过8m,扫地杆的设置层应设置水平剪刀撑。

水平剪刀撑至架体底平面距离与水平剪刀撑间距不宜超过8m。

3)立杆伸出顶层水平杆中心线至支撑点的长度a 不应超过500mm。

顶托的伸出长度不宜超过300mm。

5.3、斜屋面梁模板支设及加固设计斜屋面梁根据梁底标高的变化情况分为水平梁和斜梁两种类型,本方案分别对水平梁和斜梁进行模板支设及加固的设计。

1)斜屋面结构梁截面形式、高度、标高取值规定○1水平梁截面形式、高度、标高取值参照下图所示:○2斜梁截面形式、高度、标高取值参照下图所示:○3斜悬挑斜梁端部截面形式、高度、标高取值参照下图所示:○4平梁、斜梁相交位置的模板支设2)斜屋面水平梁模板支设及加固设计梁侧立杆距梁侧的距离均为300mm;沿梁两侧立杆搭设水平钢管(水平杆中部加设两根顶托、立杆),用于摆放梁底木枋。

梁底木枋垂直于梁长方向按照不大于300mm间距均匀布置;木枋截面尺寸为50mm×85mm。

梁底、梁侧模板采用18mm厚双面聚酯模板,采用步步紧、木枋以及斜撑板进行加固,禁止采用层板压条加固。

○1支撑木枋的水平杆必须加设(防滑扣)保险扣。

○2步步紧距梁端部300mm位置开始设置;步步紧水平间距为600mm。

○3被步步紧夹住的相邻两根木枋相接位置要求采用另一根木枋进行重叠连接。

○4梁两侧的模板采用斜撑板进行加固,斜撑板的水平间距为600mm。

2)斜屋面水平梁局部加高位置的模板支设及加固设计斜屋面水平梁与砖砌墙体相交的位置,要求加设500mm高钢筋混凝土结构反坎,宽度及定位同砖砌墙体的宽度及定位。

梁侧立杆距梁侧的距离均为300mm;沿梁两侧立杆搭设水平钢管(水平杆中部加设两根顶托、立杆),用于摆放梁底木枋。

梁底木枋垂直于梁长方向按照不大于300mm间距均匀布置,木枋截面尺寸为50mm×85mm;梁底、梁侧模板采用18mm厚双面聚酯模板。

梁侧设置水平木枋,竖向间距不大于300mm均匀布置;外背竖向双肢钢管(间距不大于600mm)及高强丝杆、止水丝杆进行加固(500mm高混凝土结构反坎内穿止水丝杆)。

3)斜屋面斜梁模板支设及加固设计梁侧立杆距梁侧的距离均为300mm;在立杆上沿梁短方向搭设水平钢管(水平杆中部加设两根顶托、立杆),用于摆放梁底木枋。

梁底木枋平行于梁长方向按照不大于200mm 间距(且数量不小于3根)均匀布置;木枋截面尺寸为50mm×85mm。

梁底、梁侧模板采用18mm厚双面聚酯模板,采用梁夹子进行加固。

注:○1支撑木枋的水平杆必须加设(防滑扣)保险扣。

○2梁夹子距梁端部300mm位置开始设置;步步紧水平间距为600mm。

4)斜屋面斜梁局部加高位置的模板支设及加固设计斜屋面斜梁与砖砌墙体相交的位置,要求加设500mm高钢筋混凝土结构反坎,宽度及定位同砖砌墙体的宽度及定位。

梁侧立杆距梁侧的距离均为300mm;沿梁两侧立杆搭设水平钢管(水平杆中部加设两根顶托、立杆),用于摆放梁底木枋。

梁底木枋垂直于梁长方向按照不大于300mm间距均匀布置,木枋截面尺寸为50mm×85mm;梁底、梁侧模板采用18mm厚双面聚酯模板。

梁侧设置水平木枋,竖向间距不大于300mm均匀布置;外背竖向双肢钢管(间距不大于600mm)及高强丝杆、止水丝杆进行加固(500mm高混凝土结构反坎内穿止水丝杆)。

5.4、斜屋面板模板支设及加固设计斜屋面板下支撑满堂架立杆按照不大于1000mm×1000mm的间距进行布置,且确保水平杆纵横两个方向拉通布置。

沿水平方向设置水平杆,用于支撑斜屋面模板底木枋。

斜屋面板底木枋沿斜屋面坡度方向按照不大于300mm的水平间距均匀布置;木枋截面尺寸为50mm×85mm。

斜屋面板模板采用18mm厚双面聚酯模板。

斜屋面满堂架搭设示意图5.5、斜屋面截水沟结构模板支设及加固设计5.6本工程的穹顶结构为封闭式结构;穹顶至楼面起来2/3高度范围内采用封闭式模板,其余为非封闭式模板。

穹顶内部支设的模板,不要求拆除出来。

穹顶内模板采用木枋材料作为支撑架体,木支撑架体上设置250mm宽的圆弧层板来进行支撑穹顶内模的面层模板,圆弧层板按照30°角进行均匀分布。

穹顶内层模板示意穹顶外层模板示意穹顶模支设完成后,均要求采用腻子会进行层板缝隙的封堵;穹顶外模板采用竖向层板条将小型的外层模板连接起来。

穹顶模板的加固采用钢筋铁环进行加固,模板支设完成后,采用预先加工好的钢筋铁环逐个套上去,然后采用竖向钢筋将每个铁环按照300mm的间距进行焊接连接。

5.75.885木枋,间距≤300500,柱箍柱子模板支设示意图5.9、剪力墙模板支设及加固设计1)中信山语湖C1C2地块(一期)屋面结构的混凝土剪力墙厚度均为200mm。

混凝土剪力墙支设模板采用规格为1830×915×18的双面聚脂新层板,外背50×85木枋,采用Φ12止水丝杆、Φ48×3.5mm钢管加固。

为了便于模板的周转使用以及安装的方便,在剪力墙的模板安装之前,按照标准洞眼的要求对模板进行钻洞。

钻洞的直径为14mm,具体尺寸如下图所示:2)中信山语湖C1C2地块(一期)剪力墙模板支设及加固要求如下:剪力墙模板支设及加固大样3)中信山语湖C1C2地块(一期)剪力墙门洞模板支设及加固要求如下:剪力墙门洞模板支设及加固大样6、斜屋面结构模板施工流程及施工顺序6.1、施工顺序6.2、斜屋面结构模板支撑体系搭设1)斜屋面结构模板支撑体系采用的扣件式钢管脚手架搭设必须满足《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011的规定。
