混凝土梁板柱和楼梯施工缝留置方案

混凝土梁板柱和楼梯施工缝留置方案

混凝土梁板柱和楼梯施工缝留置方案一、背景和目的施工缝可分为结构缝和非结构缝。

结构缝是指按照设计要求设置的缝,用于控制结构的变形和裂缝,如伸缩缝、收缩缝等。

非结构缝是指施工过程中因施工方式或施工过程中产生的临时缝,如时段缝、砂浆缝等。

本方案主要针对混凝土梁板柱和楼梯的结构缝留置进行说明,旨在确保施工过程中的缝留置符合设计要求、施工工艺要求和施工工人的安全操作要求,以提高施工质量和工作效率。

二、施工缝位置的确定根据混凝土梁板柱和楼梯的设计图纸和施工要求,确定结构缝的位置。

一般情况下,梁板柱和楼梯的结构缝应与房屋结构、柱和楼板的类型和荷载有关。

常用的结构缝类型包括伸缩缝、收缩缝、沉降缝等。

首先,根据建筑物的总体结构形式和荷载特点,确定需要设置伸缩缝的位置。

伸缩缝常设置在连续墙、连续柱或连续梁的两端,以及接受不同类型地震作用的部位。

伸缩缝的位置也应考虑建筑形态、施工工艺及使用功能等因素。

其次,根据建筑物的结构类型和荷载特点,确定需要设置收缩缝的位置。

收缩缝主要用于控制结构收缩变形和温度变形,一般设置在柱两侧、连续梁的轴线位置等。

最后,根据建筑物的土质状况和地基条件,确定需要设置沉降缝的位置。

沉降缝主要用于控制建筑物因地基沉降而引起的变形和裂缝,通常设置在墙体、柱顶和楼板边缘等位置。

三、施工缝的处理1.伸缩缝处理:伸缩缝的处理应根据设计要求和施工工艺来确定。

常见的伸缩缝处理方式有填缝、密封槽和预留孔等。

(1)填缝:在伸缩缝位置留置缝槽,使用混凝土或其他填充材料填满缝槽,保证缝隙的密封性和平整性。

(2)密封槽:在伸缩缝位置留置密封槽,使用防水材料填充密封槽,保证缝隙的密封性和耐久性。

(3)预留孔:根据设计要求,在伸缩缝位置预留孔,用于连接或固定结构件。

2.收缩缝处理:收缩缝的处理应根据设计要求和施工工艺来确定。

常见的收缩缝处理方式有预留带、横腰梁和伸缩缝条等。

(1)预留带:在收缩缝位置预留较宽的带状缝,用于容纳结构的收缩变形。

楼梯施工缝留置规范

楼梯施工缝留置规范

楼梯施工缝留置规范楼梯施工缝留置规范是对楼梯施工中缝留置的要求和规范,主要涉及楼梯缝留位置、缝留尺寸、缝留材料等方面的规定。

下面将详细介绍楼梯施工缝留置规范。

一、缝留位置楼梯缝留的位置应根据设计要求确定,一般情况下,楼梯的缝留应置于两个踏步之间,即悬空梯面处。

对于直线楼梯,缝留应置于楼梯的中央位置;对于曲线楼梯,缝留应置于曲线的切点位置。

二、缝留尺寸1. 缝留宽度:楼梯缝留的宽度应符合设计要求,一般情况下,楼梯缝留的宽度应不小于10mm,同时应保证缝留宽度一致。

2. 缝留深度:楼梯缝留的深度应根据楼梯的材料和使用环境进行确定。

对于砌体楼梯,缝留的深度应不小于10mm;对于混凝土楼梯,缝留的深度应不小于15mm。

3. 缝留间距:楼梯缝留的间距应根据楼梯的长度和使用情况进行确定。

一般情况下,楼梯缝留的间距应不大于1500mm。

三、缝留材料1. 缝留材料的选择应符合设计要求和施工规范。

常用的缝留材料有:水泥砂浆、聚合物修补材料、硅酮密封剂等。

2. 缝留材料的质量应符合相关标准。

缝留材料应具有足够的抗压强度、抗裂能力和耐久性。

3. 缝留材料的施工应符合相关规范和要求。

缝留材料的施工应保证材料的充实性和牢固性,避免漏填、脱落等现象的发生。

四、施工要求1. 在进行缝留施工前,应对楼梯的缝隙进行清理和处理,确保无灰尘、油污等杂物的存在。

2. 缝留施工应使用相应的工具和设备,包括刮刀、填缝枪、平整刀等。

3. 缝留施工时,应根据实际情况选择合适的缝留材料和施工方法。

对于大面积的缝留,可以采用填缝枪进行施工,保证缝留的一致性和充实性。

4. 缝留施工完毕后,应进行养护,保证缝留材料的固化和硬化。

一般情况下,缝留材料的养护时间为24小时以上。

总结:楼梯施工缝留置规范是对楼梯缝留的要求和规范,涉及楼梯缝留位置、尺寸、材料以及施工要求等方面的规定。

遵循规范进行楼梯施工缝留,能够保证楼梯的牢固性、美观性和使用寿命,提高楼梯的施工质量和安全性。

楼梯施工缝留置规范

楼梯施工缝留置规范

楼梯施工缝留置规范楼梯施工缝留置规范是指在楼梯施工过程中,对缝留置的大小、形状和位置等方面的规范要求。

正确的缝留置规范能够有效防止楼梯裂缝的产生,保证楼梯的安全和美观。

以下是对楼梯施工缝留置规范的详细说明:1. 缝留置尺寸:楼梯的缝留置尺寸应符合相关规范要求。

一般情况下,纵向缝留置的宽度应为3~4mm,水平缝留置的宽度应为1~2mm。

对于特殊情况下的缝留置,如拐角处、连接处等,应根据具体情况确定合适的留置尺寸。

2. 缝留置形状:楼梯的缝留置形状应为V型。

V型缝留置的宽度仍然应符合上述规范要求。

V型缝留置可以有效消除应力集中,防止裂缝的产生,同时也便于清理和维护。

3. 缝留置位置:楼梯的缝留置位置应按照楼梯设计图纸要求确定。

一般情况下,纵向缝留置应从楼梯的两侧边缘开始,沿着楼梯的纵向方向进行。

水平缝留置应连接相邻的楼梯踏步。

在拐角处和连接处,缝留置应沿着曲线进行,保持整体的美观和一致性。

4. 缝留置材料:楼梯的缝留置材料应使用高强度、耐久性好的材料。

常用的缝留置材料有橡胶、聚氨酯、硅酮等。

选用合适的缝留置材料可以有效保证楼梯的使用寿命和安全性。

5. 缝留置施工工艺:楼梯的缝留置施工应遵循相关规范要求。

在施工过程中,应先清理好缝留置的位置,确保无灰尘、杂物等。

然后在缝留置的位置涂抹专用的缝留置胶水或粘结剂,并将缝留置材料压入缝隙中,确保贴合牢固。

最后清理干净多余的胶水或粘结剂,让缝留置部位平整美观。

施工过程中还应注意施工环境的温度和湿度,以确保缝留置材料的粘结效果。

通过遵循楼梯施工缝留置规范,可以防止楼梯裂缝的产生和扩大,提高楼梯的使用寿命和安全性。

在楼梯施工中,施工人员应严格按照规范要求进行操作,确保缝留置的质量和效果。

板式楼梯施工缝的留置方法

板式楼梯施工缝的留置方法

板式楼梯施工缝的留置方法!博采众议"申东华图

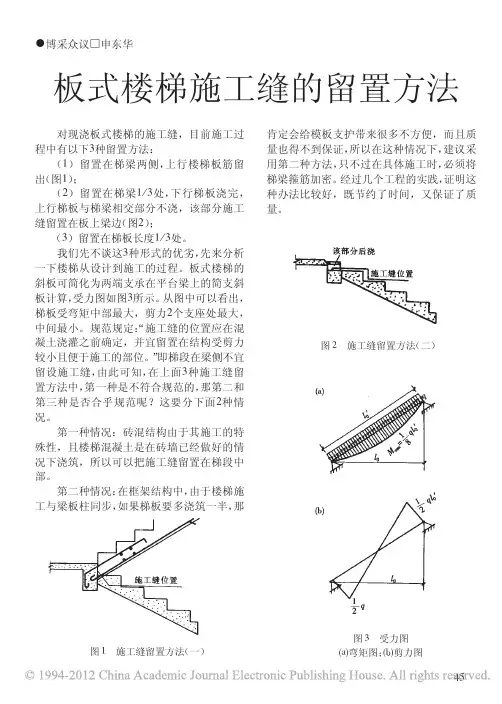

!施工缝留置方法
(一)图"
施工缝留置方法(二)
图#受力图$%&弯矩图;$’&剪力图
对现浇板式楼梯的施工缝,目前施工过
程中有以下#种留置方法:
(!)留置在梯梁两侧,
上行楼梯板筋留出(图!);
(")留置在梯梁!(#处,
下行梯板浇完,上行梯板与梯梁相交部分不浇,该部分施工
缝留置在板上梁边(图")
;(#)留置在梯板长度!(#处。

我们先不谈这#种形式的优劣,先来分析
一下楼梯从设计到施工的过程。

板式楼梯的
斜板可简化为两端支承在平台梁上的简支斜
板计算,受力图如图#所示。

从图中可以看出,梯板受弯矩中部最大,剪力"个支座处最大,
中间最小。

规范规定:“施工缝的位置应在混
凝土浇灌之前确定,并宜留置在结构受剪力
较小且便于施工的部位。

”即梯段在梁侧不宜
留设施工缝,由此可知,在上面#种施工缝留
置方法中,第一种是不符合规范的,那第二和
第三种是否合乎规范呢?这要分下面"种情
况。

第一种情况:砖混结构由于其施工的特
殊性,且楼梯混凝土是在砖墙已经做好的情
况下浇筑,所以可以把施工缝留置在梯段中
部。

第二种情况:在框架结构中,由于楼梯施工与梁板柱同步,如果梯板要多浇筑一半,那肯定会给模板支护带来很多不方便,而且质量也得不到保证,所以在这种情况下,建议采用第二种方法,只不过在具体施工时,必须将梯梁箍筋加密。

经过几个工程的实践,证明这种办法比较好,既节约了时间,又保证了质量。

)*。

楼梯施工缝留置

楼梯施工缝留置

楼梯施工缝留置
按照现在的规范并没有特别严格的规定,根据GB50204-2002标准7.4.5条款:“施工缝的位置应在混凝土浇筑前按设计要求和施工方案确定”,因此解决争执的最好办法是施工前编制施工方案,明确施工缝位置并报监理确认。

按规范4.4.18条“宜留置在结构受剪力较小且便于施工的部位”的规定,一般应留置在楼梯踏步的上三步或下三步的位置。

在现浇混凝土结构中,楼梯间两侧墙多为现浇砼墙,楼梯和墙不能同时施工,给楼梯施工缝的的留置带来困难。

对楼梯施工缝的留置,提出如下几点:一. 框架结构或楼梯间两侧后砌隔墙的,楼梯施工缝应按规范要求留在楼梯踏步的上三步或下三步处。

二. 楼梯间两侧为现浇砼墙时,楼梯的施工缝宜把楼梯梁的一半即上跑楼梯梁的全部和休息平台的1/3到1/2处,全留出不浇砼,具体要求是:
1. 1. 下层剪力墙浇筑砼时,上跑一侧墙上应留置楼梯梁的梁窝。

2. 2. 下跑楼梯浇筑砼时,休息平台楼梯梁只浇到一半,上跑楼梯梁那部分不浇,而且在上跑楼梯一侧休息平台的1/3―1/2处留置施工缝
3. 3. 不浇筑砼。

4. 4. 楼面浇筑砼时,上跑楼梯梁在剪力墙的支座处须塞泡沫块留置梁窝。

5. 5. 上跑楼梯支模时,将楼梯梁、休息平台、楼梯梁支座处的施工缝表面应剔凿清理干净露出石子。

6. 6. 在上跑楼梯砼浇筑时,接槎处浇水湿润,下一些同砼配合比无石子砂浆细致振实,形成一体。

三. 如按叠合梁对待,把梁打到休息平台底或楼板底。

这种做法必须严格按4.4.16条叠合面要求处理。

四. 板式楼梯,踏步作为受力板支在两侧剪力墙上时,可在平行于踏步板的任何位置甩施工缝。

混凝土楼梯伸缩缝施工方案

混凝土楼梯伸缩缝施工方案

混凝土楼梯伸缩缝施工方案1. 引言混凝土楼梯是建筑中常见的构件之一,为了防止楼梯由于温度变化和混凝土收缩而出现开裂和破坏,需要对楼梯的伸缩缝进行合理施工。

本文将介绍混凝土楼梯伸缩缝的施工方案。

2. 施工准备在进行混凝土楼梯伸缩缝施工之前,需要进行一系列的准备工作,包括以下几个方面:2.1 设计方案确定在开始施工之前,需要明确楼梯的设计方案,包括楼梯的形状、尺寸和伸缩缝的位置。

2.2 材料准备准备好需要使用的材料,主要包括混凝土、钢筋、伸缩缝材料等。

确保材料的质量符合相关要求。

2.3 工具准备准备好需要使用的工具,包括批刀、电锯、钢筋切割机等。

确保工具的使用安全。

3. 施工步骤混凝土楼梯伸缩缝的施工步骤主要包括以下几个方面:3.1 楼梯模板安装首先,根据楼梯的设计图纸,进行楼梯模板的安装。

确保模板的稳固和与设计尺寸的一致。

3.2 钢筋安装在模板安装完成后,根据设计要求,在楼梯的相关位置进行钢筋的安装。

钢筋的数量和尺寸应符合设计要求。

3.3 伸缩缝施工在钢筋安装完成后,可以开始进行伸缩缝的施工。

首先,根据设计要求,在楼梯相应的位置,切割出伸缩缝的开口。

然后,使用伸缩缝材料填充开口。

3.4 混凝土浇筑伸缩缝施工完成后,可以进行混凝土的浇筑。

将预先准备好的混凝土倒入楼梯模板中,使用振动棒进行压实,确保混凝土的质量。

3.5 养护处理混凝土浇筑完成后,进行养护处理。

根据混凝土的强度等级和环境条件,采取适当的养护措施,如覆盖保湿膜、定期喷水等。

4. 安全注意事项在进行混凝土楼梯伸缩缝施工时,需要注意以下几个安全事项:•施工人员需要佩戴好安全帽、口罩等个人防护装备;•施工现场应设置警示标识,以提醒他人注意施工区域;•使用工具时,应熟悉工具的使用方法,避免发生意外伤害。

5. 施工质量验收混凝土楼梯伸缩缝施工完成后,需要进行质量验收。

主要包括以下几个方面:•检查伸缩缝的施工质量,包括开口的大小和填充材料的密实度等;•检查混凝土的质量,包括强度和表面的平整度等;•检查钢筋的安装质量,包括数量和位置的符合设计要求等。

混凝土梁板柱和楼梯施工缝留置方案

混凝土梁板柱和楼梯施工缝留置方案

目录混凝土施工缝留置方案一、编制依据及原则混凝土结构工程施工中,要依据规范有关规定和施工实际需要在预先设定位置留置施工缝;施工缝是结构构件中的一个薄弱点,如果施工缝位置留置不正确,就可能对整体结构安全造成一定的影响,所以施工缝的留置一定要按下列留置施工缝的有关规定所确定的位置正确留置:1、浏阳经开区北园污水处理厂一期工程采购施工总承包合同;2、浏阳经开区北园污水处理厂一期工程图纸设计;3、施工组织设计;4、混凝土结构工程施工质量验收规范GB50204-2015;二、工程概况本工程为浏阳经开区污水处理厂一期工程采购施工总承包,位于浏阳经开区北园、丰盛路与经十路合围处;工程建设总规模为12万吨/天,分两期实施,一期工程为8万吨/天设计污水处理规模和3万吨/天再生水回用规划,其中工程总图、厂区公共建构筑物考虑远期扩建需要按规模12万吨/天设计,主体工艺污水按8万吨/天,设备规模8万吨/天,用地面积82181平方米,绿化面积27253平方米,绿地率%;污水处理排放表准为地表水环境质量标准GB3838-2002准Ⅳ类标准TN≤10mg/L;本工程为综合性市政工程,池体14个、配套地上建筑物6个;三、施工缝施工布署在浇筑整体砼中,由于施工过程中各种因素影响,浇筑不能连续完成,需设置施工缝,施工缝的位置应在砼浇筑之前确定,并宜留置在结构受剪力较小且便于施工的部位;施工人员应严格按规范要求进行,认真了解施工缝的留置及处理;本工程考虑分区分块施工,水池分区主要按伸缩缝分区;池墙施工缝留置在高出底板表面500㎜的池壁上;墙、柱与楼板施工缝留在梁底处;施工缝的留置1、板施工缝的位置:应留在跨度中间1/3范围内;2、楼梯施工缝位置:楼梯施工缝一般设置在梯段跨中三分之一范围内,即设在从楼层休息平台往上三个踏步处;3、顶板与墙的施工缝留在板底上约30mm处考虑剔除混凝土浮浆的厚度,施工过程中应当测量墙体浇筑完浮浆的厚度,若施工现场混凝土的浮浆厚度较大,施工缝的位置可做小范围调整;4、遇到有主次梁部位置:当顺着次梁浇筑混凝土时施工缝应留置在次梁跨中1/3范围内;当顺着主梁方向浇筑时,应留在主梁同时亦为板跨的中间1/3范围内;5、浇筑单向板时,施工缝留在平行于板的短边的任何位置;6、梁施工缝的表面应垂直于构件的轴线,板的施工缝应与其表面垂直;7、柱子施工缝留置在基础反梁顶面、顶板梁的下面;8、水池内外墙水平施工缝留置在底板顶标高上500mm位置,导墙与底板一起浇筑;施工缝堵缝模板的制作与安装1、梁的施工缝处应用木条、钢丝网封堵严密,防止混凝土漏浆,造成施工缝处存在蜂窝和不密实现象;2、板的施工缝应根据钢筋的规格和间距用与板同厚的胶合板处理,在胶合板的上下边缘分别锯出豁口,使钢筋刚好卡在豁口里豁口不宜过大,胶合板的背面适当进行加固;3、施工缝处的模板应安排专人负责施工,尽可能地将配备的模板重复利用,达到省工和节约材料的目的;四、施工缝的处理1、施工缝处需待已经浇筑混凝土强度达到时才允许继续浇筑下一施工段混凝土;立缝表面凿毛法砼终凝后,在允许拆模时轻轻将缝面的挡板拆除,用斩斧或钢杆将表面凿毛,清理松动石子,此时砼强度很低,凿深20~30MM较容易,待二次浇筑砼时,提前用压力水将缝面冲洗干净,边浇边刷素水泥浆一道,以增强咬合力;2、增加粗骨料法梁、板体积较大造成留置缝厚大,表面的浮浆层、泌水层也相应厚,施工缝的处理难度较大;如采取刮除表面的浮浆或二次振捣效果不佳,可采用添加粗骨料的方法,将级配干净的碎石撒入浮浆内,重新振捣防止石子集中;这样会使缝处浇筑砼在体积较大处时粗细骨料均匀,水泥浆不会流失且强度不会降低,亦能提高新旧界面的粘结力和咬合力;3、清除浮浆法当砼体量较小,简单的方法是铁抹子将表面的浮浆刮去一层,深度<25MM,并挖压出条纹状,可以提高水平施工缝的粘结质量,对新旧砼结合有利;4、混凝土浇筑的过程中,应当合理调配混凝土的供应时间间隔和混凝土分层间浇筑的时间间隔,防止混凝土出现冷缝现象;5、从施工缝处开始继续浇筑时,要注意避免直接靠近缝边下料,机械振捣前宜向施工缝处逐渐推进,并距80~100cm处停止振捣,但应加强对施工缝处的捣实工作,使其紧密结合;同时要做到钢筋周围的砼不松动和损坏;6、外墙施工缝及后浇带处设置止水钢板,做外墙防水时,在外墙施工缝处做防水加强层;五、施工缝的检查及报验施工缝施工及处理完毕后,首先必须进行自检,自检合格后,由班组长及施工队长进行检查,最后由质量检查员及监理进行检查验收,方可进行下道工序施工;六、质量通病与预防措施1.施工缝在施工过程中出现问题的种类及产生原因从以往接触的一些工程中, 由于施工缝而引发的施工质量问题主要有两大类: 一是施工缝位置留设不当; 二是施工时对施工缝的处理不妥;施工缝位置留设不当施工缝留设时没有按照规范要求设置在受力较小处;施工时处理不妥这是施工缝引发的主要和较常见的施工质量问题, 引起的原因有以下几点:1 混凝土面没有凿毛, 残渣没有冲洗干净, 使新旧混凝土结合不牢;2 在支模和绑扎钢筋过程中, 锯末、铁钉等杂物掉入缝内没有及时清除掉, 浇筑上层混凝土后, 在新旧混凝土之间形成夹层;3 浇筑上层混凝土时, 没有先在施工缝处铺一层水泥砂浆, 上下层混凝土不能牢固黏结;4 下料方法不当, 使骨料集中于施工缝处;5 混凝土墙体单薄, 钢筋过密, 振捣困难, 混凝土不密实;6 没有采用补偿收缩混凝土, 造成接茬部位产生收缩裂缝;7 施工缝的接缝形式选取不当;2.预防施工缝在施工过程中出现问题的措施设置施工缝应该严格按照规范规定, 认真对待, 避免位置不当或处理不好而引发质量事故, 以确保结构安全及使用寿命, 主要从以下几方面入手:严格控制施工缝的留设位置规范规定了确定施工缝位置的两原则:剪力较小和便于施工;混凝土结构工程施工质量验收规范GB50204-2015规定:“混凝土施工缝不应随意留置,其位置应事先在施工技术方案中确定;确定施工缝位置的原则为:尽可能留置在受剪力较小的部位;留置部位应便于施工;”混凝土施工缝对剪力影响较大,对弯矩影响不大;在钢筋混凝土梁受弯构件中,梁的抵抗弯矩是由钢筋混凝土的受压和钢筋的拉力形成的,而混凝土施工缝对混凝土的抗压强度影响不大,所以混凝土施工缝对于钢筋混凝土构件的弯矩承载力影响不大;由于施工缝两侧的混凝土为两次浇注,新旧混凝土结合面对混凝土的抗剪强度影响较大;施工缝留置时,不需要考虑弯矩,只需考虑剪力即可;施工缝的位置应设置在结构受剪力较小和便于施工的部位, 且应符合下列规定: 柱应留水平缝, 梁、板、墙应留垂直缝;1 和楼板连成整体的大断面梁, 施工缝应留置在板底面以下20mm~30 mm 处;当板下有梁托时, 留置在梁托下部;2 对于单向板, 施工缝应留置在平行于板的短边的任何位置;3 有主次梁的楼板, 宜顺着次梁方向浇筑, 施工缝应留置在次梁跨度中间1/3 的范围内;4 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内, 也可留在纵横墙的交接处;5 楼梯上的施工缝应留在踏步板的1/3 处;6 水池池壁的施工缝宜留在高出底板表面200 mm~500 mm 的竖壁上;7 双向受力楼板、大体积混凝土、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设;施工缝的处理在施工缝处继续浇筑混凝土时, 应符合下列规定:1 已浇筑的混凝土, 其抗压强度不应小于 MPa;2 在已硬化的混凝土表面上, 应清除水泥薄膜和松动石子以及软弱混凝土层, 并加以充分湿润和冲洗干净, 且不得积水;即要做到: 去掉乳皮, 微露粗砂, 表面粗糙;3 浇筑前, 水平施工缝宜先铺上10 mm~15 mm 厚的水泥砂浆一层,其配合比与混凝土内的砂浆成分相同;4 混凝土应细致振捣密实, 以保证新旧混凝土的紧密结合;3.处理施工缝在施工过程中出现问题的措施出现问题的现象施工缝在施工过程中出现的问题主要表现为以下几种现象: 施工缝处混凝土骨料集中, 混凝土酥松, 新旧混凝土接茬明显, 沿缝隙处渗漏水等;处理问题的措施1 出现问题较多的部位是水池,有防水的要求, 根据施工缝渗漏水情况和水压大小, 采用促凝胶浆或氰凝丙凝灌浆堵漏;2 对于不渗漏水的施工缝出现缺陷后, 可沿缝剔成V 形槽, 遇有松散部位, 须将松散石子剔除, 刷洗干净后, 用高强度等级水泥素浆打底,抹1∶2 水泥砂浆找平压实。

楼梯施工缝

楼梯施工缝

楼梯施工缝留设讨论施工缝留置规定(《混凝土结构施工验收规范》GB50204-2002条文说明7.4.5)施工缝的位置应设置在结构受剪力较小和便于施工的部位。

一般根据受剪力较来说,施工缝应留在以下位置:柱应留水平缝,梁、板、墙应留垂直缝。

( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。

( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30 mm 处。

当板下有梁托时,留置在梁托下部。

( 3) 对于单向板,施工缝应留置在平行于板的短边的任何位置。

( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。

( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。

( 6) 楼梯上的施工缝应留在踏步板的1/3 处。

( 7) 水池池壁的施工缝宜留在高出底板表面200 mm~500 mm 的竖壁上。

( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。

板式楼梯和梁式楼梯施工缝位置留置一样。

附楼梯施工缝留置图:最好施工缝垂直于梯板,位置应为1/3为宜,一般就是常说的两步半。

板长的1/3且大于3步,不过留成竖直的不利于衔接!至少应留三步,并超过负弯筋;施工缝应垂直底板,最好设在踏步阴角处,以方便下次踏步模板安装及混凝土施工。

至少应留三步,并超过负弯筋;施工缝应垂直底板,最好设在踏步阴角处,以方便下次踏步模板安装及混凝土施工。

在跨度的中间1/3范围,通常在三步踏步位置,留设垂直于楼梯底板的直槎。

根据楼层的高度一般在3.0到4.5之间,在这个高度设楼梯一般为双跑梯和三跑梯,楼梯的踢面高度随着建筑类型的不同,踢面的高度也不同,一般的使用范围是120--175mm之间,这样每一梯段大约在九步左右,因此施工缝一般在三步的位置,也在跨中的三分之一处,但必须留置垂直与楼梯板的直茬施工缝,并且最好留置在踏步的阴角出处,满足与受力,在浇筑砼的时候也便于清理,便于施工,层高4.5米时,一般设为三步跑.实际上楼梯留缝有多种,我见过的有三种,以上的是一种,另一种是留在梯梁上,还有就是留在了平台上,就是跟梯井中心线重合。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

楼梯施工缝留设讨论
施工缝留置规定(《混凝土结构施工验收规范》GB50204-2002条文说明7.4.5)施工缝的位置应设置在结构受剪力较小和便于施工的部位。

一般根据受剪力较来说,施工缝应留在以下位置:
柱应留水平缝,梁、板、墙应留垂直缝。

( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。

( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30 mm 处。

当板下有梁托时,留置在梁托下部。

( 3) 对于单向板,施工缝应留置在平行于板的短边的任何位置。

( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。

( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。

( 6) 楼梯上的施工缝应留在踏步板的1/3 处。

( 7) 水池池壁的施工缝宜留在高出底板表面200 mm~500 mm 的竖壁上。

( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。

板式楼梯和梁式楼梯施工缝位置留置一样。

附楼梯施工缝留置图:
最好施工缝垂直于梯板,位置应为1/3为宜,一般就是常说的两步半。

板长的1/3且大于3步,不过留成竖直的不利于衔接!至少应留三步,并超过负弯筋;施工缝应垂直底板,最好设在踏步阴角处,以方便下次踏步模板安装及混凝土施工。

至少应留三步,并超过负弯筋;施工缝应垂直底板,最好设在踏步阴角处,以方便下次踏步模板安装及混凝土施工。

在跨度的中间1/3范围,通常在三步踏步位置,留设垂直于楼梯底板的直槎。

根据楼层的高度一般在3.0到4.5之间,在这个高度设楼梯一般为双跑梯和三跑梯,楼梯的踢面高度随着建筑类型的不同,踢面的高度也不同,一般的使用范围是120--175mm之间,这样每一梯段大约在九步左右,因此施工缝一般在三步的位置,也在跨中的三分之一处,但必须留置垂直与楼梯板的直茬施工缝,并且最好留置在踏步的阴角出处,满足与受力,在浇筑砼的时候也便于清理,便于施工,层高4.5米时,一般设为三步跑.
实际上楼梯留缝有多种,我见过的有三种,以上的是一种,另一种是留在梯梁上,还有就是留在了平台上,就是跟梯井中心线重合。

三种留法都有做过,也都很好,这么多年也没有出现问题。

比如第二种是规范所禁止的,但还是没有问
题,我想根本原因在于施工缝的处理,只要结合的好,还是会成为一个整体的。

留对了,施工缝没有处理好,依然会出现问题。

从图上看这楼梯板比较厚,踏步应设抗裂构造钢筋会好一些。

一般是留在三步的地方,但也一定要超过楼梯负筋,不然你想要负筋干吗?就是因为在那里的受力最小,而且要垂直于模板。

规范对楼梯施工缝的留设位置并无强制性条文,但施工缝的留设必须遵循一个原则;尽量留在受力合理、弯矩最小的部位。

楼梯施工缝的留设有两种,需分别对待。

1、对于四周均为剪力墙的楼梯,施工缝最好留在楼梯梁的一半、进休息平台1/3净跨的部位(至少超过250-300mm)。

此时楼梯梁在相应剪力墙位置要留梁窝,至少过墙中,最好穿透。

2、对于四周框架的楼梯,施工缝最好留置在梯段跨中1/3处,因为这个位置是受剪和受弯最小部位,有的施工缝留置在上或下三步是没有任何根据的,只不过是靠平时的一些经验来做,留置上下各三步是非常不科学的。

因为楼梯在留置施工缝后,楼板的正向受力就变成了反向受力(即简支变成了悬臂),楼梯若支撑不好极容易造成楼梯起步与梯梁形成裂缝。

大家都知道悬臂越长所受到的弯矩越大,此时在楼梯的负弯矩部位受到很大拉应力,容易造成结构破坏,所以,个人认为楼梯施工缝应按规范留设要求,根据结构受力要求施工缝的留设在受力结构较小的部位,留设在净跨的1/3处,且应留设在楼梯起步的下段。

由于旧规范有梯段板1/3处的说法,在许多人(特别是施工经验较多的人)的脑子里形成一种误区:楼板或平台板向上反三步留施工缝,按照现在的规范并没有特别严格的规定,根据GB50204-2002标准7.4.5条款:“施工缝的位置应在混凝土浇筑前按设计要求和施工方案确定”,因此个人认为,解决争执的最好办法是施工前编制施工方案,明确施工缝位置并报监理确认即可。

个人认为施工缝留置在平台或楼板根部更好一些,既有利于模板尺寸、标高控制,也利于混凝土振捣密实、施工缝的处理。

旧规范强调的是受力较小,但实际效果并不理想。

楼梯施工缝应留置在三分之一处,三分之一处受力最小。

从受力角度讲,不能仅仅是为了便于施工而省去了重要的环节。

如果说是为了便于施工,那岂不是怎么简单怎么整?不知道还要力学有何用?
对楼梯来说梯段1/3处,往往施工处理难度很大,极易造成模板位置控制不
准(对施工人员来说标高尺寸很不好控制)、混凝土振捣不密实等缺陷,而对于板混凝土土来说本来承受的剪力也很有限,过分强调理论的东西,实际效果往往适得其反。

梯板的施工缝留在梯段跨的1/3处确实有许多问题,根据我的施工经验及我们目前的做法,我们将楼梯的施工缝留在楼梯的休息平台上,即休息平台长边的跨中,短边距梯梁400左右,这样能有效地避免楼上各位所说的问题,而且从受力角度来说,这样做也是比较合理的,一般来说,梯板均为单向板,也就是说把楼梯段的施工缝放在板上,考虑板的施工缝留置。

现行规范规定,施工缝的位置应在混凝土浇筑前按设计要求和施工技术方案确定。

施工缝的处理应按施工技术方案执行。

施工缝宜留在受力较小处,根据这一要求,只要我们在施工前在方案中有明确的要求,施工中按此要求去做,无论是从受力角度还是从规范要求来讲,都是没有问题的。

按设计规范,留在第3、4个踏面的缺点:
1、梯段角度不易控制。

2、若拆模后,该梯段变为悬挑构件。

3、砼断面不容易留成垂直于板底。

规范规定留设在梯板1/3跨处,那里剪力最小,施工中一般留置在第三跑位置,就是从砼面往上做三个踏步,要垂直留缝,表面凿毛处理,垃圾清理干净的从来就不应该将楼梯的施工缝设在板根部,该处剪力最大,负弯矩也最大。

而且,负弯矩钢筋常常被踩到下面去,失去应有的作用。

1/3处弯矩接近0,剪力也不大。

只是设在1/3处,施工挺不方便。
