关于进一步加强施工质量管理的通知
(现场管理)关于进一步加强建筑工程施工现场质量管理的通知青建管质字【】

关于进一步加强建筑工程施工现场质量管理的通知青建管质字【2011】130号各区、市建设行政主管部门,各建设、施工、监理单位,各有关单位:为了进一步加强建筑工程施工现场质量管理,规范建设各方责任主体质量行为,严格执行工程建设强制性标准,针对目前我市各别建筑工程基本建设手续不齐全擅自开工建设、现场施工图设计变更文件管理不规范、工程现场施工关键环节、重要部位质量管理不到位、工程竣工分户验收执行有关规定不严格等问题,根据国家有关法律法规、规范、标准,现就切实加强我市建筑工程施工现场质量管理有关事项通知如下:一、加强工程建设前期管理,明确建设各方质量责任建筑工程施工前,建设单位应组织召开由监理、施工单位参加的专题会,核查施工总承包、专业承包、劳务分包、工程监理合同内容,明确施工、监理范围,落实基本建设手续办理情况,检查责任主体人员资格和到岗到位情况。
建设单位应对总承包合同范围以外尚未办理基本建设手续的其他后续专业工程进行梳理,提供预招标的专业工程内容和手续办理计划。
专题会议应形成会议纪要并报当地质监机构。
二、加强设计变更管理,规范按图施工行为(一)工程施工前,建设单位应向施工、监理单位分别提供施工图审查机构审查通过的设计图纸,且不少于一套。
现场所有设计图纸均应盖有审图专用章。
(二)建设、施工、监理单位应严格按照审图通过的设计图纸组织施工。
凡未按审查通过的设计图纸(含重大设计变更)施工的,建设、施工、监理单位应承担相应违规责任。
(三)工程施工中所有设计变更都应由设计单位注明是“重大变更”或“一般变更”;凡属“重大变更”的,都应履行变更审查手续。
对已按规定办理的设计变更,施工单位应按变更时间和编号单独整理成册。
三、强化节点质量管理,确保整体质量受控(一)审阅施工图1.强化施工前审阅图纸工作质量。
建设、施工、监理单位应全面熟悉和深入领会设计内容和要求,配齐相关规范和图集,提出审阅意见。
2.图纸会审应有完整有效的记录,签字、盖章不全的会审记录不得作为施工依据。

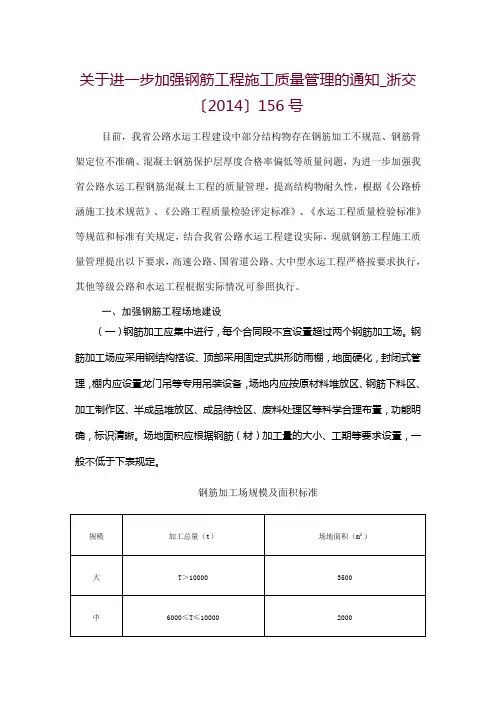

关于进一步加强钢筋工程施工质量管理的通知

(二)小型以上钢筋加工场均应配置钢筋数控弯曲机和数控弯箍机,桩基数量超过200根的合同段宜配置钢筋笼滚焊机,加工机械设备根据加工工艺的流水线要求合理布设。
二、加强原材料及半成品管理(一)钢筋进场应分批验收,按不同等级、牌号、规格及生产厂家分类存放在仓库或防雨棚内,架空堆放,并挂牌标识。
钢筋存放的时间不宜超过6个月。
(二)钢筋半成品应按使用、安装次序进行分类、分批存放在存放区,架空堆放,并挂牌标识。
易滑落的材料应捆绑牢固、堆放有序,小件(散件)材料及配件应存放于箱、盒内。
(三)钢筋混凝土保护层垫块应采用不低于本体混凝土强度的高强砂浆或混凝土使用专用模具在振动台上进行制作,确保垫块尺寸、强度和外观质量符合要求。
桩基、立柱和梁板腹板保护层垫块宜采用环形垫块。
三、加强钢筋工程各道工序管理(一)钢筋弯曲应集中在钢筋加工棚内进行,盖梁、承台、梁板等构件的箍筋、弯起钢筋等宜采用数控加工设备或胎架在钢筋加工棚统一加工成形。
(二)梁板钢筋骨架成形应采用定位架,定位架应能准确定位纵向筋、主筋和箍筋,采用缠扣绑扎钢筋,箍筋与主筋、水平筋接触应紧密,箍筋转角处与主筋的交点均应绑扎,主筋与箍筋非转角部分的交叉点可成梅花形、八字型交错绑扎,绑扎钢筋的扎丝头不得伸入保护层内。
(三)桩基、立柱、梁板等钢筋骨架应采取有效措施增强骨架整体刚度,确保钢筋骨架在运输过程中不发生变形。
(四)保护层垫块应在钢筋骨架加工制作时同步安装,数量宜不少于4个/m2,严禁在模板安装后再安装垫块;桩基、立柱、梁腹板保护层垫块宜安装在主筋或同其交叉处附近的箍筋上,梁底板、顶板保护层垫块应安装在纵向与横向钢筋交叉处;预制梁板、现浇箱梁腹板两侧均应安装保护层垫块,绑扎垫块的扎丝头不得伸入保护层内。
(五)钢筋骨架起吊时应采用多点吊装的方法或专用吊架,吊架应有足够的刚度,吊点间距不宜超过3m,防止钢筋骨架在吊装和运输中产生变形。
(六)模板和支架应具有足够的强度、刚度和稳定性,重复使用的模板支架应经常检查、维修。
关于进一步加强建筑工程施工现场 质量及安全文明施工标牌管理的通知

关于进一步加强建筑工程施工现场质量及安全文明施工标牌管理的通知各有关单位:为进一步加强建筑工程质量及安全文明施工的标准化、规范化管理,切实提高工程参建单位管理人员及操作人员的质量及安全文明施工意识,现将施工现场质量及安全文明施工标牌管理的有关要求通知如下:一、重点做好参建单位管理人员信息公示牌、质量问题及安全生产隐患警示牌、竣工工程标牌的管理工作(一)参建单位管理人员信息公示牌1、工程开工后直至竣工前,应在施工现场主要出入口内的醒目位臵设臵“参建单位管理人员信息公示牌”,公示牌的材料及尺寸可参照济南市《建筑安全文明施工图集》中关于“六牌两图”的要求执行,公示牌的内容详见附件1。
2、参建单位管理人员的资格应符合有关法律法规的规定并严格按要求到岗履职,施工单位施工员、安全员、质量员及监理单位专业监理工程师、监理员的配备人数应符合《济南市建筑市场有关责任主体关键岗位人员配备数最低标准》(济建建字…2011‟12号)的规定。
(二)质量问题及安全生产隐患警示牌1、工程开工后直至竣工前,应在施工现场办公区域内的醒目位臵设臵“质量问题及安全生产隐患警示牌”,警示牌应采用坚固、耐久并具有防雨防潮功能的材料制作,尺寸宜为600mm(宽)×800mm(高),警示牌内容详见附件2、附件3,除附件2、附件3所列内容之外,各参建单位可根据工程实际需要另外添加警示内容。
2、各参建单位应针对警示内容,依据有关技术标准及规范性文件的要求,制定有效的预防预控措施,加强施工过程控制,将警示内容真正落到实处,切实保证工程质量与安全。
(三)工程竣工标牌工程竣工后,应于外墙的显著部位镶嵌工程竣工标牌,竣工标牌宜采用花岗岩制作,规格尺寸不应小于500mm(高)×700mm(宽),竣工标牌内容详见附件4。
二、继续做好建筑节能信息公示牌、六牌两图、两栏一报、现场安全警示标志等其他标牌的管理工作(一)建筑节能信息公示牌的设臵制作及内容要求按《关于加强施工现场建筑节能信息公示监督管理的通知》(济建质安站字…2010‟ 29号)的规定执行。
内蒙古自治区住房和城乡建设厅关于进一步加强全区房屋建筑和市政工程施工安全质量工作的通知

内蒙古自治区住房和城乡建设厅关于进一步加强全区房屋建筑和市政工程施工安全质量工作的通知文章属性•【制定机关】内蒙古自治区住房和城乡建设厅•【公布日期】2021.07.23•【字号】内建质〔2021〕132号•【施行日期】2021.07.23•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文内蒙古自治区住房和城乡建设厅关于进一步加强全区房屋建筑和市政工程施工安全质量工作的通知各盟市住房和城乡建设局,满洲里、二连浩特市住房和城乡建设局,呼和浩特市、包头市、鄂尔多斯市、乌海市、二连浩特市城市管理综合执法局:为深入贯彻落实习近平总书记安全生产重要论述,防范化解全区房屋市政工程施工安全质量风险,遏制建筑施工领域生产安全事故,切实落实建设单位首要责任,压实施工单位主体责任,根据《危险性较大的分部分项工程安全管理规定》(住建部令第37号)、《住房和城乡建设部关于落实建设单位工程质量首要责任的通知》(建质规〔2020〕9号)等规定,结合我区实际现将有关事项通知如下:一、突出建设单位首要责任建立健全建设单位落实首要责任监管机制,强化信用管理和责任追究。
建设单位要严格落实项目法人责任制,严格履行基本建设程序,依法依规发包工程。
要坚持进度服从安全质量,严禁盲目赶工期、抢进度,按时支付工程款,严格按规定计取并及时、足额拨付安全文明措施费。
因参建队伍选择、工程款拨付、安全防护文明施工措施费拨付、工期要求等问题影响工程安全质量的,要严肃追究建设单位法定代表人和项目负责人的责任。
二、强化从业人员履职尽责进一步加强工程项目参建单位项目负责人及安全质量管理人员在岗履职能力,细化项目部管理人员职责分工,人员挂牌上岗、佩戴明显标识,纳入安全质量检查内容,提升建设工程质量和施工安全生产标准化水平。
落实自治区《工程质量安全管理控制规程》,规范企业安全质量行为。
加强从业人员安全教育,落实班前安全教育和安全技术交底制度。
山东省住房和城乡建设厅关于印发《关于进一步提升施工现场技术质量管理标准的若干措施》的通知

山东省住房和城乡建设厅关于印发《关于进一步提升施工现场技术质量管理标准的若干措施》的通知文章属性•【制定机关】山东省住房和城乡建设厅•【公布日期】2024.06.19•【字号】鲁建质监函〔2024〕3号•【施行日期】2024.06.19•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】工程质量安全监管正文山东省住房和城乡建设厅关于印发《关于进一步提升施工现场技术质量管理标准的若干措施》的通知鲁建质监函〔2024〕3号各市住房城乡建设局、城管局,济南、青岛、淄博、枣庄、东营、济宁、威海、滨州、菏泽市水务(水利)局,济南、青岛市园林和林业(绿化)局,济南市城乡交通运输局,各有关单位:现将《关于进一步提升施工现场技术质量管理标准的若干措施》印发给你们,请结合实际,认真贯彻落实。
山东省住房和城乡建设厅2024年6月19日关于进一步提升施工现场技术质量管理标准的若干措施为提高建筑工程质量水平,加强质量监督管理,推进工程质量风险分级管控,压实建设单位首要责任和参建各方主体责任。
现就强化施工现场技术质量管理标准,提出以下措施。
一、加强施工现场技术管理(一)《建筑与市政工程施工质量控制通用规范》GB55032、《混凝土结构通用规范》GB55008等全文强制性工程建设规范自实施之日起执行。
新颁布的工程建设规范、标准实施之日前,施工图设计文件已经依法审查合格的,按原审查时有效的规范、标准执行。
施工图设计文件已经依法审查合格未进入施工状态的,建设单位可根据实际进度情况组织专家综合论证,是否需要进行设计变更以满足结构安全或主要使用功能要求。
(二)全面提升施工质量管理标准。
施工企业要编写实施工艺操作手册,编制不低于国家、省标准的企业质量标准。
现场应设置与竣工状态保持一致的实体质量样板进行可视化交底。
住宅工程应加强防渗、防裂、隔音等多发质量问题防控,外窗宜设置附框并完工后进行压力淋水试验,设置排水板、滴水线等构造,排水坡度不应小于5%。
关于进一步加强建设工程质量安全管理工作的通知(桂建管[2011]8号)
![关于进一步加强建设工程质量安全管理工作的通知(桂建管[2011]8号)](https://img.taocdn.com/s3/m/58ccf78783d049649b6658da.png)
关于进一步加强建设工程质量安全管理工作的通知(桂建管[2011]8号)各市住房和城乡建设委(局):为了加强建设工程质量安全监督执法工作,解决全区质量安全层级监督执法过程中多次发现的问题,进一步落实建设工程参建各方主体的质量安全责任,确保我区建设工程质量安全,依据《国务院关于进一步加强企业安全生产工作的通知》、住房城乡建设部《房屋建筑和市政基础设施工程质量监督管理规定》以及有关法律法规,现提出以下工作意见,请认真贯彻执行。
一、规范行为,落实责任(一)建设单位责任。
建设单位是工程建设质量的主要责任主体,依法对工程在设计使用年限内的质量安全负全面责任。
建设单位要严格履行项目招投标、施工图审查、工程监理、质量安全管理、施工合同备案、施工许可、工程竣工验收及备案、工程技术档案移交、工程质量保修等法定职责,组织质量安全管理、工程竣工验收、工程投诉处理等工作。
要严格执行有关工程建设标准,保证合理的工期和造价,不得降低工程质量安全标准,不得随意压缩合同约定的工期,不得签订“阴阳合同”,不得将建设工程肢解发包,不得将建设工程发包给没有相应资质等级的单位或个人。
基础工程和上部主体结构工程应由同一个总包单位完成。
(二)勘察、设计单位责任。
勘察单位应按照规范的规定,确定建筑场地的勘察范围、勘察项目、勘探深度和勘探点间距,规范取样的程序、数量、判定标准,以及原始数据的记录、填写和保存,确保勘察数据的真实性、有效性。
要增强勘察人员的质量安全责任意识,实行行业自律,督促从业人员诚信执业。
要鼓励建设单位在勘察设计阶段委托监理。
已委托监理的,监理单位必须实行旁站签证,核查勘察工程量。
对已委托监理但却无监理单位签证、见证和核查记录作附件的勘察成果文件,住房城乡建设行政主管部门和工程质量安全监督机构将不予认可。
勘察单位不按照工程建设强制性标准进行勘察或勘察文件造假的,依法予以严惩,录入全国建筑市场诚信信息系统,并向社会公开曝光。
设计单位要建立健全质量管理体系,加强设计过程质量控制,保证设计图纸达到现行规范要求的设计深度,确保工程结构的质量和安全,确保主要使用功能的实现,并考虑到施工过程对周边环境及建(构)筑物安全的影响。
河南省住房和城乡建设厅关于进一步加强建设工程质量安全管理工作的通知
河南省住房和城乡建设厅关于进一步加强建设工程质量安全管理工作的通知文章属性•【制定机关】河南省住房和城乡建设厅•【公布日期】2013.05.24•【字号】豫建建[2013]50号•【施行日期】2013.05.24•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文河南省住房和城乡建设厅关于进一步加强建设工程质量安全管理工作的通知(豫建建〔2013〕50号)各省辖市、省直管试点县(市)住房和城乡建设局(委):2013年以来,全省建筑施工质量安全形势十分严峻,质量安全问题时有发生,特别是近期相继发生了周口市综合客运总站站务楼施工坍塌、新乡市延津县丰庄镇河道村民房倒塌、中央电视台《焦点访谈》节目报道新乡市高新区东杨新村拆迁安置区工程质量问题等几起社会影响较大的工程质量安全问题,同时在全省保障性安居工程审计中也发现不少建筑管理薄弱环节和质量问题,虽然有些事故和问题不属于住房城乡建设行政主管部门监管或未纳入监管,但这些问题已经直接影响到工程质量和施工安全,造成重大人员伤亡和经济损失,而且产生了恶劣的社会影响,如不及时采取有效措施,强化质量安全监管,遏制工程质量安全问题发生,将严重影响整个建设系统形象。
为进一步加强工程质量安全管理,落实质量安全属地管理责任、主管部门监管责任、参建单位主体责任,提升工程质量安全管理水平,现就加强质量安全管理工作通知如下:一、认真落实省政府办公厅130号文件精神省政府高度重视建设工程质量安全工作,为解决影响工程质量安全的突出问题,去年专门印发了《关于进一步规范建筑市场加强建设工程质量安全管理的意见》(豫政办〔2012〕130号,以下简称《意见》),该《意见》是我省当前工程质量安全管理工作的纲领性文件,对于指导工程质量安全管理工作和促进质量安全形势好转至关重要。
目前,多数市县积极研究出台配套政策,完善了监管措施,认真进行了贯彻落实,但仍有少数地方重视不够,落实不力,质量安全问题依然突出,安全生产事故频发。
住房和城乡建设部关于进一步加强建筑工程质量监督管理的通知
住房和城乡建设部关于进一步加强建筑工程质量监督管理的通知文章属性•【制定机关】住房和城乡建设部•【公布日期】2009.04.13•【文号】建质[2009]55号•【施行日期】2009.04.13•【效力等级】部门规范性文件•【时效性】失效•【主题分类】建筑市场监管正文住房和城乡建设部关于进一步加强建筑工程质量监督管理的通知(建质[2009]55号)各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局:今年以来,随着国家“扩内需、保增长”投资项目的实施,工程建设规模不断扩大,对工程质量提出了更高的要求。
为认真贯彻落实国务院关于开展“质量和安全年”活动的部署和全国住房和城乡建设工作会议精神,加强质量监督管理,落实质量责任,提高建筑工程质量水平,现就今年进一步加强建筑工程质量监督管理工作通知如下:一、工作目标扎实开展加强建筑工程质量监督管理的各项工作,进一步贯彻“百年大计、质量第一”的方针,促进工程建设各方主体质量责任意识普遍提高;进一步健全企业质量保证体系,严格落实质量责任,强化质量过程控制,有效防范和遏制重大质量事故;进一步完善政府质量监管体系,加强监管队伍建设,提高监管效能,促进建筑工程质量的稳步提升。
二、主要内容(一)加强法规制度建设1、健全法规体系。
抓紧建设工程质量法的研究,起草《城市轨道交通工程质量安全管理条例》和《建设工程抗御地震灾害管理条例》,修订《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》、《建设工程质量检测管理办法》、《房屋建筑工程质量保修办法》等部令,进一步建立和完善质量保险、施工图审查、质量检测、竣工验收、质量保修等监督管理制度。
各地住房城乡建设主管部门要结合本地实际,建立健全相应的管理制度。
2、提高住宅工程质量。
制定《住宅工程质量分户验收技术要点》,加快推行住宅工程质量分户验收制度,确保住宅工程结构安全和使用功能质量。
3、推行工程质量保险制度。
关于进一步加强公路隧道施工质量管理的通知省厅
浙江省交通运输厅文件浙交〔2013〕219号关于进一步加强公路隧道施工质量管理的通知各市交通运输局(委)、义乌市交通运输局:交通运输部于近期印发了《交通运输部关于进一步加强隧道工程质量和安全监管工作的若干意见》(交质监发〔2013〕549号),为加强我省在建公路隧道施工质量管理,进一步规范隧道施工各工序操作,克服质量通病,提高施工管理水平,根据《公路隧道施工技术规范》(JTG/T F60 - 2009)与交通运输部有关规定,结合我省公路隧道建设实际,就进一步加强公路隧道施工质量管理提出以下要求,请一并认真贯彻执行。
- 1 -一、加强隧道施工原材料质量管理(一)二级及以上公路隧道砼所用的碎石应采用带重筛分设备的反击破碎石机生产加工;隧道喷射砼所用的碎石应采用锤式碎石机生产加工,且应配置自动或半自动水冲洗设备,以提高碎石质量。
(二)钢筋、锚杆、(超前)导管、钢架等原材料进场应进行分批验收,并按合同检查质量保证书,核对数量、材质、型号、规格。
钢筋、锚杆、(超前)导管、钢架等钢材除进行有关试验检测外,应加强外观质量和单位长度质量检验。
锚杆应选用不可截断性的定型锚杆。
二、加强隧道各工序施工管理(一)标准化工地建设应在隧道洞口附近选择场地集中建设砼拌和站,拌和楼应具有自动计量设备,并经过标定、验收;排水沟、电缆槽盖板等小型构件应集中预制;隧道施工钢筋、钢架应集中加工。
(二)开挖1.隧道爆破应采用光面爆破,施工中应根据围岩级别优化钻爆设计,提高钻眼效率和爆破效果,严禁二次爆破。
光面爆破控制质量应达到表1的相关要求。
- 2 -2.开挖爆破作业应在上一循环喷射砼终凝不少于4h后进行。
3.应严格控制欠挖。
拱脚、墙脚1m以上范围内位置严禁欠挖。
4.偏压洞口应做好支挡、反压回填等工作后再开挖;开挖方法应结合偏压地形情况选定。
(三)初期支护1.软弱围岩地段施工必须坚持“先支护(强支护)、后开挖(短进尺、弱爆破)、快封闭、勤量测”的施工原则;初期支护应紧跟掌子面;Ⅳ~Ⅵ级围岩初期支护必须保证尽早封闭成环。
关于进一步加强桥梁工程施工质量管理的通知
关于进一步加强桥梁工程施工质量管理的通知我省水系发达,软土地基分布较广,在建桥梁工程数量多、技术要求高、管理难度大。
为进一步提高桥梁施工质量水平,实现长效管理目标,消灭桥梁质量通病”方止发生质量问题,确保桥梁质量、安全寿命。
现将有关事项通知如下,请认真贯彻执行。
1、各有关单位要以科学发展观为指导,高度重视桥梁施工质量管理工作,牢固树立〃百年大计、质量第一〃的质量意识,要从保护人民生命财产安全的政治高度来认真做好桥梁建设管理、勘察、设计、施工、监理、试验检测、有关材料及设备供应等各项工作,确保桥梁施工质量。
2、要严格落实工程质量责任制,明确工程各参建单位责任和相应责任人。
严格实行工序责任人制度,明确现场施工、监理单位桥梁施工质量控制工序责任人,并认真做好工序交接和记录签名工作,切实做到桥梁施工每个质量控制环节均可追溯。
3、明确质量目标,建立健全政府监督、法人管理、社会监理、企业自检的质量保证体系。
各有关单位要按合同要求配齐管理和技术人员,建立健全相应的管理制度,规范质量管理程序,使日常的质量管理工作做到有章可循,有据可依。
4、加强对施工图设计审查力度,科学对设计方案进行比选和优化。
不需考虑景观设计的桥梁应尽量采用成熟的结构形式和施工工艺。
要保证必须的审查周期,避免流于形式。
施工单位要根据工程实际情况编制科学的施工组织设计,对重要工序、关键部位应编制专门的施工技术方案并报监理单位审查,历次审查意见均应保留。
5、要加强对混凝土生产、运输、浇筑、养护等环节的施工质量控制,严格按照规范要求进行施工。
要重点加强冬季、高温、雨期混凝土现场施工质量管理。
应认真制取相同数量的试件与结构在相同的环境条件下养护,检查试件强度以指导施工。
雨天施工应增加对骨料含水率的测定次数并据以调整骨料和水的用量。
科学使用外加剂和混合材料,应按规定在使用前复验并应通过试验确定其掺量。
进行混凝土配合比设计过程中,应加强对砂石材料的质量检验,注重其坚固性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中国水利水电
托口项目部
第三工程局有限公司
部(质)【2011】第001号签发:
关于进一步加强施工质量管理的通知
项目部所属各部门、各施工厂队:
随着渠水大桥逐步进入正轨,为了进一步加强我部承担的渠水大桥工程质量管理,规范项目部各职能部门和施工厂队的质量管理行为,明确质量管理责任,遏制较大质量缺陷和质量事故的发生,确保水电三局有限公司托口项目部质量管理目标的实现,使我们的工期形象、安全生产与质量管理有机的结合为一体,全面提升项目部全员质量管理水平和整体管理素质,现将《中国水电三局有限公司托口项目部施工质量管理及考核办法》印发给你们,各单位要按照管理办法的要求,认真组织学习,结合本单位实际情况认真贯彻执行。
附:《中国水电三局有限公司托口项目部施工质量管理及考核办法》
中国水利水电第三工程局有限公司托口项目部
二0一一年八月二十五日
主题词:关于加强质量管理
主送:各施工作业队
抄送:中南监理托口工程监理部。
