地下室外墙回填土施工方案
土方回填工程施工方案

土方回填工程施工方案工程施工方案:XXX回填本工程的土方回填分为两部分。
第一部分是地下室外的土方回填,其中外墙外500mm范围内采用2:8灰土分层夯实回填,其他部分采用素土回填,并用人工填土蛙式打夯机夯实。
第二部分是地下室二层室内的回填,采用素土回填,并用人工填土,蛙式打夯夯实。
由于地下室内回填土方量较大,可以采用机械回填,小型压路机进行碾压密实的方法,以加快土方回填速度。
在填方土料的选择上,应符合设计要求,为保证填方的强度和稳定性,采用含水量符合压实要求的粘性土为宜。
回填时,土料应过筛,其最大粒径不大于50mm。
在使用2:8灰土进行回填时,灰和土必须过筛。
在进行回填前,应将基坑的松散土及垃圾、杂物等清理干净,并把基层整平。
在摊铺土料前,应做好水平标高的控制标志,即从基坑底算起,沿边坡向上每1m钉木桩,作为虚铺土层厚度的控制标高。
基坑回填应分层铺摊,每层虚铺厚度为250mm,用蛙式打夯机从坑边按回形路线夯向中间,夯打3—4遍。
夯打时应一夯压半夯,夯夯相接,行行相连,不得漏夯。
基坑回填时应沿建筑物四周同时进行。
由于本地下室面积较大,周线较长,为加快回填速度,可根据现场具体情况进行分段回填,按铺土、夯实两道工序组织流水施工。
在施工段相接处做成阶梯形,即于夯实部分做出一个高100mm、宽500mm的台阶,然后虚铺土找平一起夯实。
在地下室二层室内回填工作中,应在后浇带浇筑砼完毕,并经一周养护后进行。
采用翻斗车沿坡道将土运至回填部位,由人工进行摊铺,蛙式打夯机分层夯实。
在每层回填土夯实后,必须按规范规定进行环刀取样,测定土的干密度。
若达不到设计要求的干容重r≥1.6KN/m3,应根据测验情况,进行补夯1—2遍,再测验合格后方可进行上层的铺土工作。

地下室回填土规范

地下室回填土规范篇一:地下室外侧回填土方案地下室外侧回填土方案本地下室(-1.9米以下)回填工程,受现场场地条件和坑侧间距的限制,回填难度较大。
为保证防水层成品的质量和确保工程施工安全,按如下要求组织该分项工程的施工:一、工作面的划分:按设计的要求,地下室回填土应在主体达到五层以上方可回填。
考虑到工程基坑安全和现场文明施工,甲方要求外墙砼达到设计要求后即进行回填。
因后浇带尚未浇注,需采用一系列的措施来保证该分项工程的完成。
根据目前三个施工段的进度,拟将本次回填工程分为三个阶段进行:第一阶段 2-J~1-F外墙回填土第二阶段后浇带间回填土第三阶段 1-F~1-A外墙回填土在三个阶段的施工过程中,根据工程进度,穿插安排防水保护墙的施工。
为保证土方回填后地下水位满足设计的要求,能连续降水,需在基坑底部设盲沟。
具体做法为:采用无管盲沟,石子过滤层选用80-150mm的碎石,小石子可采用10mm的碎石,达到50cm。
在三区设集水井,保证一区二区的地下水排放。
二、防水保护墙的施工由于地下室侧面的深度达9.4米,施工面比较狭窄,一次性砌筑120墙的高度太高。
为保证该墙的施工质量,采取如下措施:1、因高度太高,墙体易发生倾覆,防护墙上每隔3米设一根构造砖柱,柱截面240*240。
2、防护墙每3米高为一施工段,按施工图集的要求,墙体与防水层之间用砂浆填实。
三、运输方式1、回填土土源由甲方指定,并运至离建筑物100米以内,100以外另按规定计取费用。
考虑到负一层楼面承载力的要求(设计要求20KN/M2),拟采用农用自卸车运土,可以满足施工。
2、回填时,不能从基坑外侧倒土的,自卸车从负一层顶板向下倒土。
具体倒土的位置见示意图。
3、填土方量:第一段:(57.9+4.1+2)*(5+1.2)/2*10=1984M3(北侧)(46+3.1)*(7+1.2)/2*10=2013M3(东侧)(46+3.1)*(3+1)/2*10=982M3(西侧)合计:4979M3(北后浇带以北)第二段:30*(7+1.2)/2*10=1230M330*(3+1)/2*10=600M3合计:1830M3(后浇带之间)第三段:(57.9+4.1+2)*(6+1.5)/2*10=2400M3(南侧)(36+3.75)*(7+1.2)/2*10=1630M3(东侧)(36+3.1)*(3+1)/2*10=1382M3(西侧)合计:5412M3约合∑=4979+1830+5412=12221m3四、回填要求1、回填时应将坑底杂物清理干净,并抽净积水。

地下室回填土方案

地下室回填土方案一、工程概况本工程地下室位于_____,地下室面积约为_____平方米,地下室层高为_____米。
地下室周边为_____,地下室回填土的范围包括_____。
二、编制依据1、本工程的施工图纸及相关设计文件。
2、《建筑地基基础工程施工质量验收规范》(GB 50202-2018)3、《建筑工程施工质量验收统一标准》(GB 50300-2013)4、其他相关的施工规范和标准。
三、施工准备1、技术准备熟悉施工图纸和相关规范,编制施工方案,并向施工人员进行技术交底。
确定回填土的压实系数和回填土的质量要求。
2、材料准备选用合适的回填土料,优先选用粘性土、粉质粘土等,不得使用淤泥、耕土、冻土、膨胀土以及有机质含量大于 5%的土。
对回填土料进行检验,确保其含水率、干密度等指标符合要求。
3、主要机具准备装载机、推土机、压路机、蛙式打夯机、铁锹、手推车等。
4、作业条件准备地下室结构及防水工程施工完毕,并经隐蔽工程验收合格。
地下室外墙防水保护层施工完毕。
排除地下室积水,清除基底的垃圾、杂物等。
四、施工工艺流程基底清理→检验土质→分层铺土、耙平→分层夯实→检验密实度→修整找平验收1、基底清理清理基底表面的杂物、垃圾、积水等,确保基底表面平整、干净。
2、检验土质对回填土料进行检验,检验内容包括土料的含水率、干密度等。
当土料的含水率偏高时,可采用翻松、晾晒等措施;当土料的含水率偏低时,可采用预先洒水润湿等措施。
3、分层铺土、耙平回填土应分层铺摊,每层铺土厚度应根据土质、压实机具和压实系数确定,一般为 200-300mm。
铺土时应边铺边耙平,使土料分布均匀。
4、分层夯实采用机械压实或人工夯实的方法进行夯实。
机械压实应控制行驶速度和压实遍数,一般碾压 4-6 遍;人工夯实应一夯压半夯,夯夯相接,行行相连,纵横交叉。
5、检验密实度每层填土夯实后,应按规范规定进行环刀法取样,测定土的干密度,求出压实系数。
当压实系数符合设计要求后,方可进行上一层土的回填。
地下室土方回填方案

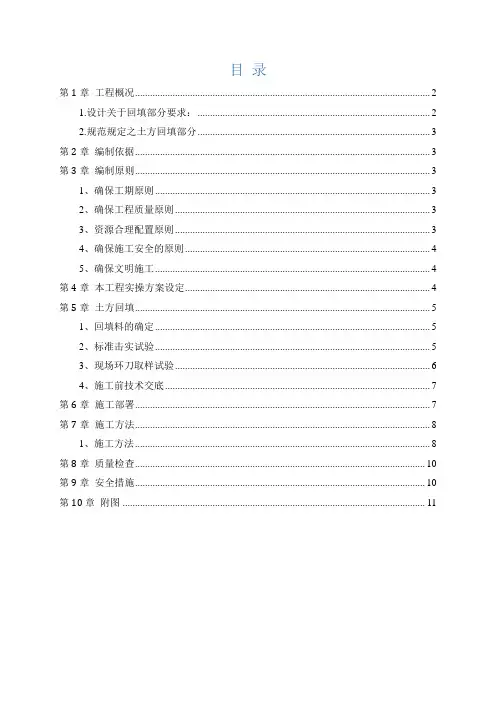

目录第1章工程概况 (2)1.设计关于回填部分要求: (2)2.规范规定之土方回填部分 (3)第2章编制依据 (3)第3章编制原则 (3)1、确保工期原则 (3)2、确保工程质量原则 (3)3、资源合理配置原则 (3)4、确保施工安全的原则 (4)5、确保文明施工 (4)第4章本工程实操方案设定 (4)第5章土方回填 (5)1、回填料的确定 (5)2、标准击实试验 (5)3、现场环刀取样试验 (6)4、施工前技术交底 (7)第6章施工部署 (7)第7章施工方法 (8)1、施工方法 (8)第8章质量检查 (10)第9章安全措施 (10)第10章附图 (11)第1章工程概况林和村改造项目B区工程位于广州市天河区林和东路与林和中路中间地块,由广州新天房地产发展有限公司投资建设、广州宏达工程顾问有限公司负责工程监理、广州瀚华建筑设计有限公司负责工程设计、广州市建设工程质量(安全)监督站执行工程监督,由广东中城建设集团有限公司负责施工总承包。
其中B1B2栋工程地下室部分地面接触面积约3265m2,地下室侧壁墙与土层接触长度约为114m、侧壁高度为8.65m。
由两层地下室、B1栋上部34层、B2栋上部35层框架剪力墙结构组成,总建筑面积约46830m2。
其中地下室部分主要功能为停车库,上部主要功能为住宅楼。
侧壁与挡土桩距离约900mm(扣除防水及保护层等,操作净空基本为500mm)B3B4栋工程地下室部分地面接触面积约4560m2,地下室侧壁墙与土层接触长度约为120m、侧壁高度为8.65m。
由两层地下室、B3栋上部37层、B4栋上部38层框架剪力墙结构组成,总建筑面积约54930m2。
其中地下室部分主要功能为停车库,上部主要功能为住宅楼。
侧壁与挡土桩距离约900mm(扣除防水及保护层等,操作净空基本为500mm)商业会所地下室部分地面接触面积约7500m2,地下室侧壁墙与土层接触长度约为95m、侧壁高度为8.65m。
地下室外墙回填土施工方案

目录地下室外墙回填土施工方案一、编制依据《建筑工程施工质量验收统一标准》GB50300-2013《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑地基处理技术规范》JGJ79-2012《建筑地基基础设计规范》GB50007-2011工程图纸及其他有效文件二、工程概况待地下室外墙防水及防水保护层施工完成后,将进行外墙土方回填,回填土填至地下室顶板标高。
采用机械和人工相结合回填的方法,回填区域为素土回填,压实系数不小于。
三、施工准备技术准备1、组织现场施工人员熟悉图纸,了解回填范围、标高,做好技术交底工作;2、计算回填土用量,做好材料运输计划;3、注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防冻保护工作;4、做好土壤夯实取样试验。
材料准备素土有机质含量不得超过5%,水溶性硫酸盐不得大于5%,其中不得含有石块、碎石、灰渣及有机杂物。
回填土含水量的大小直接影响到夯实质量,土在夯实碾压时过湿,会出现软弹现象,此时土的密度不会增加;对很干的土进行夯实时显然也不能把土充分压实。
土料含水量以手握成团,落地开花为宜。
当含水量过大,应采取翻松、晾干、换土回填、掺入干土等措施;回填土过干,则应进行洒水润湿。
土的最优含水率和最大干密度参考表机具准备装载机1台、自卸汽车5辆,挖机1台,打夯机3台、铁锹20把、水管200米、手推车5辆、防尘布2000平方米、岩棉被2000平方米。
作业条件1、地下室外防水及防水保护层施工完毕,并经监理单位验收合格,办理好隐蔽手续。
2、土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。
坑底软弱土层已夯实。
3、做好水平高程标志,在基槽上表面划分层线,用于控制回填厚度。
4、回填前后应检查基槽边坡是否稳定。
四、施工顺序及主要方法措施施工顺序:基槽清理、检查原土质→分层回填、压实→检测压实度→修整、找平、检查回填标高。
1、基槽清理:基底的垃圾、建筑废料、有机杂物、积水等应清除干净,基底软弱土层应夯实。
地下室外墙土方回填方案(一)

地下室外墙土方回填方案(一)引言概述:本文将围绕地下室外墙土方回填方案展开讨论。
地下室的外墙土方回填是建筑工程中非常重要的一个环节,它不仅关系到建筑物的稳定性和安全性,还直接影响到地下室的使用寿命和功能。
因此,选择合适的回填方案是至关重要的。
本文将从以下五个大点来阐述地下室外墙土方回填方案的具体内容。
一、土方回填的目的和原则1. 增强地下室的稳定性和承载能力2. 防止地下室外墙的渗漏和冻害3. 提高地下室的保温性能和能量效益4. 保护地下室结构的耐久性和防腐性5. 减少施工工期和成本的同时,确保工程质量二、不同类型土方回填的选择1. 填土类型的选择:包括黏性土、砂土、砾石和混合填料等2. 土方回填的方式:直接回填、分层回填和加固回填等3. 回填材料的选择:根据地理条件和工程要求选择合适的填充材料4. 填充材料的压实和固结方式:如振动压实和水泥稳定等5. 相关法规和标准:根据国家和地区的相关法规和标准进行土方回填工程的设计和施工三、土方回填工程的设计与施工1. 地下室外墙土方回填的设计原则和方法2. 土方回填工程的施工流程和步骤3. 土方回填的质量控制和检测方法4. 施工人员的资质和技能要求5. 施工现场的安全管理和环境保护四、常见问题及解决方法1. 土方回填后地下室墙体变形问题的分析与解决2. 土方回填后地下室墙体渗漏问题的预防与修复3. 土方回填后地下室墙体冻害问题的防范与处理4. 土方回填后地下室墙体保温问题的解决方案5. 土方回填后地下室墙体结构耐久性问题的考虑和改进五、总结通过对地下室外墙土方回填方案的详细论述,我们可以得出以下结论:1. 土方回填方案的选择应遵循科学原则和规范要求。
2. 土方回填工程的设计和施工是确保地下室外墙稳定和安全的关键。
3. 在土方回填工程中,需要注重质量控制和施工安全。
4. 针对土方回填后可能出现的问题,应及时采取有效的措施进行处理。
5. 经过合理的土方回填方案设计和施工,地下室外墙将具备良好的稳定性和耐久性。
地下室外墙后浇带位置回填土施工方案

地下室外墙后浇带位置回填土施工措施
本工程在配套地下室底板及顶板设置了宽度为1000mm的后浇带。
在本工程施工中,结合我公司以往的施工经验,后浇带处采用快易收口网做新旧混凝土接茬处的隔离带,后浇带采用快易收口网施工,后浇带处的钢筋不断开。
后浇带在混凝土浇筑完60天后,用高一级掺有UEA微膨胀剂的微膨胀混凝土浇灌密实;浇筑前应进行钢筋除锈,去除浮浆、碎石等杂物,并冲洗干净。
按照设计图纸要求,后浇带施工,须在结构施工完成后不少于60天才允许施工,为保证后浇带的后续施工,在不影响地下室外侧回填土施工前提下,在后浇带外侧砌筑300mm 厚挡墙,具体做法见下列图。
土方回填施工方案

土方回填施工方案该工程按照施工部位的不同分三处进行土方回填,即地下室室外回填、地下室室内回填、一层地沟回填。
为了保证各部位土方回填有计划、有顺序、有组织的按设计及规范要求进行施工,保证工程质量,现根据不同部位的施工特点,制定出具体的切实可行的施工方案。
一、地下室室外回填1、地下室室外回填前的准备地下室室外土方回填之前,必须做好施工前的准备工作:一是要做好外墙防水和底部垃圾的清理,防水砂浆抹灰层自检符合设计及规范要求后,向监理公司报验,同时由施工人员安排工人对坑底所有腐质性的生活垃圾和建筑垃圾及其它杂物清理出来并运送到不影响施工的地点。
二是做好钢筋的防腐防锈保护工作。
地下室底板,顶板,出入口后浇带外露的钢筋必须用废旧塑料布或水泥袋包裹钢筋,与回填土隔离,防止钢筋长时间受水土的浸蚀而生锈受腐。
三是选好回填土,提前3天由监理见证取样送实验室进行土质实验。
并且购买天平、酒精灯、烧锅等实验器皿。
四是砌筑挡土墙,将后浇带外的素土回填与其它部位实土夯填,以便将来在后浇带施工时有一定的工作面,便于施工,保证安全。
挡土墙简图如右图示:2、土方进场该地下室外围坑槽呈不规则的直角梯形,经过实量计算需要回填实方1460M3,土质必须是可回填性黄土,无腐质性杂物,含水率在12%~15%之间,项目部组织场内验收计量,根据现场实际条件安排堆放。
3、土方回填地下室室外回填分两个部分先后进行。
(1)因为该工程东侧、北侧有群房,以后要进行二次开挖,所以先将东侧、北侧后浇带位置基坑虚土回填,距室外地坪1m高度时开始用打夯机夯实,保证在回填后的土面上堆放重物或车辆过往不下陷即可。
在塔吊以东,可以用翻斗运输车直接倾倒于基坑内,塔吊部位及塔吊以西部位由于场内堆放有钢筋,车辆无法通过,应用人工配合塔吊和人力车运送,将基坑填满,与室外地坪同高。
(2)除后浇带之外的其它部位,严格按照回填土的施工流程及验收规范进行。
具体施工流程及操作要点如下:施工流程:坑底清理→回填土虚铺→回填土整平→回填土(洒水)夯实→回填土验收取样→第二层回填虚铺→整平→夯实→验收取样→……层层铺设夯填至室外地坪高度操作要点:坑底的清理必须干净,垃圾杂物集中堆放到不影响施工的地点,或者运出施工场外,不允许有腐质性杂物存在。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
德联开新奥迪汽车修理服务店回填土工程施工方案
编制:
审核:
审批:
河北建设集团有限公司奥迪修理服务店项目
2012-7-30
一、编制依据:
1、《建筑地基基础工程施工质量验收规范》(GB 50202-2002)
2、《回填土工艺标准》
3、德联开新奥迪汽车修理服务店施工图纸
二、工程概况
德联开新奥迪汽车修理服务店工程位于石家庄市高新技术产业开发区,长江大道与华山街路口西北角。
该工程分为汽车展厅及维修车间两部分组成,展厅部分地上二层,地下一层,采用钢框架结构;维修车间部分地下一层,地上四层,采用钢筋混凝土框架结构。
建筑高度16.420米~23.420米,总建筑面积22433m2。
计划2012年7月下旬——8月完成地下室外墙回填土工程,回填部位和施工条件如下:
1、外墙回填土部位:
2、施工条件:
(1)地下室外墙防水及70mm厚挤塑苯板保护层进行检查验收,并办好隐检手续。
(2)地下室外墙外侧基槽内杂物等清理干净。
(3)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数。
三、施工准备工作:
1、测量准备:
室外在地下室外墙防水保护层和基坑边坡上弹出回填土标高线。
底层弹250mm高线,以后每隔1m沿高度方向弹线。
2、材料准备:
室外回填土土源由现场南侧和北侧堆放土供应,南侧堆放土主要供应门急诊医技楼,北侧堆放土主要供应病房楼,具体供应根据现场实际情况而定。
3、机具配置:
所有机具随工程进度提前两天进场。
5、管理人员及劳务人员培训教育:
项目部向其回填土具体班组进行方案、质量、安全措施交底(包括书面和口头)。
三、主要施工方法
本工程地下室外回填土采用机械回填方法进行。
地下室外回填区域位于地下室外墙外侧至护坡。
1、主要技术措施:
工艺流程:
基坑底清理→检验土质→分层铺土、耙平→夯打密实→找平验收(1)填土前应将基坑底的垃圾杂物等清理干净,将回落的松散土、砂浆、石子等清除干净。
(2)检验回填土的含水率是否在控制范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
(3)回填土应分层铺摊。
每层铺土厚长应根据土质、密实度要求和机具性能确定。
一般蛙式打夯机每层铺土厚度为200~250mm;人工打夯不大于200mm。
每层铺摊后,随之耙平。
(4)回填土每层至少夯打三遍。
打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。
并且严禁用水浇使土下沉的所谓“水夯”法。
(5)基坑回填应在相对两侧或四周同时进行。
(6)回填土每层填实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。
填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,及时依线铲平;凡低于标准高程的地方应补土夯实。
四、质量保证措施
1、保证项目
(1)基底处理,必须符合设计要求和施工规范的规定。
(2)回填的土料,必须符合设计要求或施工规范的规定。
(3)回填土必须按规定分层夯压密实。
取样测定夯压实后土的干土质量密度,其合格率不应小于90%;不合格干土质量密度的最低值与设计值的差不应大于0.08g/cm³,且不应集中,环刀法取样的方法及数量应符合规定。
2、允许偏差项目
回填土工程允许偏差
3、验收方法:
(1)在现场采用环刀法进行取样测定回填土的干密度。
(2)取样在每层压实后的下半部(至每层表面以下2/3处)。
4、应注意的质量问题
(1)未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,检验其密实度,符合设计要求才能铺摊上层土。
试验报告要注明土料种类、要求干土质量密度、试验日期、试验结论及试验人员签字。
未达到设计要求部位应有处理方法和复验结果。
(2)回填土下沉:因虚铺土超过规定厚度或夯实不够遍数,甚至漏夯,坑底有机物或落土清理不干净,施工用水渗入垫层中等造成。
这些问题均应在施工中认真执行规范规定,发现后及时纠正。
(3)回填土夯压不密实,应在夯压前对干土适当洒水加以润湿;回填土太湿,同样夯压不密实,呈“橡皮土”现象,这时应挖出换土重填。
五、安全措施
1安全注意事项:
(1)施工人员必须戴好安全帽,系好安全带。
(2)土方回填时,基坑顶部做好防护;基坑四周的防护栏,在回填土未完前,不得拆除。
(3)由于场地狭小,施工车辆多,运土车在现场倒土时,不得碰撞脚手架,更要防止脚手架零部件掉入基槽。
(4)因回填土施工需要局部临时拆除基坑防护栏时,应设立警示牌并在当天完工前恢复。
(5)每台打夯机由两人协同操作,一人持打夯机,一人拉电缆线。
严禁电缆缠绕、扭结和被打夯机跨越。
操作人员必须戴好绝缘手套,穿好绝缘鞋。
(6)严禁交叉作业。
六、环保与文明施工
运土车辆须做好防尘措施,运土车在街道行车时不得尘土飞扬影响市容,运土车出现场时须清理,不得带土入路。
七、雨期施工:
1基坑(槽)或管沟灰土回填应连续进行,尽快完成。
施工中应防止地面水流入槽坑内,以免边坡塌方或基上遭到破坏。
2雨天施工时,应采取防雨或排水措施。
刚打完毕或尚未夯实的灰土,如遭雨淋浸泡,则应将积水及松软灰土除去,并重新补填新灰土夯实,受浸湿的灰土应在晾干后,再夯打密实。
