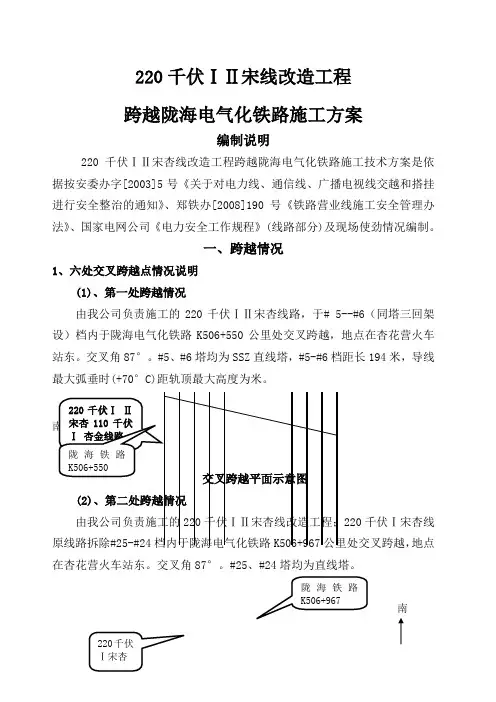

一、跨越情况1、六处交叉跨越点情况说明(1)、第一处跨越情况由我公司负责施工的220千伏ⅠⅡ宋杏线路,于# 5--#6(同塔三回架设)档内于陇海电气化铁路K506+550公里处交叉跨越,地点在杏花营火车站东。

交叉角87°。

#5、#6塔均为SSZ 直线塔,#5-#6档距长194米,导线最大弧垂时(+70°C)距轨顶最大高度为米。

交叉跨越平面示意图 (2)、第二处跨越情况由我公司负责施工的220千伏ⅠⅡ宋杏线改造工程;220千伏Ⅰ宋杏线原线路拆除#25-#24档内于陇海电气化铁路K506+967公里处交叉跨越,地点在杏花营火车站东。

交叉角87°。

#25、#24塔均为直线塔。

南交叉跨越平面示意图(3)、第三处跨越情况由我公司负责施工的220千伏ⅠⅡ宋杏线改造工程;220千伏Ⅱ宋杏线原线路拆除#27-#26档内于陇海电气化铁路K507+117公里处交叉跨越,地点在杏花营火车站东。

交叉角87°。

#27、#26塔均为直线塔。

南(4)#4-#5档内于陇海电气化铁路K507+41785°。

#4-#5塔为SZG (+70C)距轨顶最大高度为南 (5)110千伏杏闫线原线路拆除公里处交叉跨越,地点在南交叉跨越平面示意图 (6)、第六处跨越情况由我公司负责施工的220千伏ⅠⅡ宋杏线改造工程;110千伏Ⅰ杏金线原线路拆除#13-#14档内于陇海电气化铁路K506+775公里处交叉跨越,地点在杏花营火车站东。

交叉角87°。

#13、#14塔均为直线塔。

kV电力线路跨越铁路施工方案

kV电力线路跨越铁路施工方案

k V电力线路跨越铁路施工方案This model paper was revised by the Standardization Office on December 10, 2020双堰至遂西110千伏线路工程N27#-N29#夜间跨越铁路施工方案遂宁市江源实业有限公司二0一六年五月N27#-N29#跨越铁路夜间施工方案批准:____________ ________年____月____日安全审核:____________ ________年____月____日技术审核:____________ ________年____月____日编写:____________ _______`年____月____日目录一、工程概况:双堰至遂西110千伏新建线路工程,目前已进入铁塔组立阶段,按照要求,铁塔组立方案及机械、机具设备、特种作业人员已按要求进行报审。

本线路N27#-N28#跨越遂渝铁路,N28#-N29#跨越遂渝铁路复线,N27#塔形1D2-SJC4/20;N28#塔形1D2-SJC2/27;N29#塔形1D2-SJC3/21。

N27--N28档距131米; N28-N29档距148米。

导线型号:JLHA3-335;地线型号JLB20A-80、OPGW-24B1-90。

交叉跨越铁路施工断面图如下:现场查勘:N27-N28跨越遂渝铁路,跨越铁路轨道三根,即跨越接触网三次;N28-N29跨越遂渝铁路复线,跨越铁路轨道两根,即跨越接触网两次。

被跨越的遂渝铁路被跨越的遂渝铁路N27#-N28#跨越遂渝铁路N28#-N29#跨越遂渝铁路复线本段线路跨越铁路协调情况:公司多次与铁路相关部门协调,取得同意:确定在5月11日-13日夜间,利用电气化铁路“开天窗”的时间点,将铁路接触网进行停电,配合电力线路跨越施工。

二、主要施工作业任务:1、铁塔组立;2、临时拉线设置;3、夜间施工跨越铁路;4、弧垂调整、挂紧线及附件安装;5、后期光缆展放及附件安装。

(完整)110kV输变电工程铁路跨越施工方案

(完整)110kV输变电工程铁路跨越施工方案

110kV 输变电工程一般抹灰作业指导书XXXXX 施工项目部 二○一四年九月110kV 输变电工程铁路、10kV 贯通线 跨越施工方案批准:____________ ________年____月____日审核:____________ ________年____月____日编写:____________ ________年____月____日目录一、编写依据 (3)二、工程概况.......................... 错误!未定义书签。

三、组织机构.......................... 错误!未定义书签。

四、施工流程.......................... 错误!未定义书签。

五、安全组织机构及安全措施 ............ 错误!未定义书签。

六、职业健康安全及文明施工措施 ........ 错误!未定义书签。

七、应急预案.......................... 错误!未定义书签。

八、应急抢救措施...................... 错误!未定义书签。

110kV输变电工程铁路、10kV贯通线跨越施工方案一、编制依据1.《铁路技术管理规程》2.《铁路线路设备修理规则》3.《铁路工务安全规则》4。

《营业线施工安全管理办法》(铁运〔2012〕280号)5。

《青藏铁路公司营业线施工安全管理办法实施细则》(青藏铁总〔2014〕131号)6。

设计文件(设计编号62—S559S-D03—01)7。

《110kV及以下架空送电线路设计技术规范》(DL/T5092—1999);8。

《110kV及以下架空电力线路施工及验收规范(GB50233-2005)》9.《架空送电线路杆塔结构设计技术规定》(DL/T5154-2002);10.《电力建设安全规程第2部分:架空电力线路》(DL5009.2-2004)11。

《跨越电力线路架线施工规程(DL5106—199)》12。

330KV线路跨越施工专项方案

330KV线路跨越施工专项方案

330KV线路跨越施工专项方案介绍本文档旨在提供一份针对330KV线路跨越施工的专项方案。

本方案将覆盖施工前的准备工作、施工过程中的安全措施、以及施工完毕后的清理工作。

准备工作- 在进行跨越施工前,应对现场进行详细勘察,确定施工线路的具体参数和特点。

- 针对跨越施工,应编制详细的施工计划,包括施工时间表、施工队伍的组织安排等。

- 在施工前,需向相关部门申请相关工程的施工许可。

施工安全措施- 在施工现场,应设置明显的安全警示标志,以警示周围人员注意施工区域。

- 施工场地应进行合理划分,设置专门的施工区域,并采取隔离措施确保施工安全。

- 施工期间,应严格按照电力操作规程和安全施工规程进行施工,确保施工过程中的安全性。

- 在施工现场,应配备必要的防护装备和安全设备,以应对突发事故和危险情况。

- 施工队伍应进行充分的安全培训,保证施工人员具备必要的安全知识和技能。

施工完毕后的清理工作- 完工后,应及时清理施工现场的残留物,保持周围环境的整洁。

- 进行清理工作时,应遵循环境保护的原则,正确处理废弃物和污染物。

- 对施工过程中所产生的噪音、振动等环境影响进行评估,必要时采取适当的措施进行调整和改善。

总结本方案重点关注330KV线路跨越施工的安全性和环境保护。

通过准备工作、施工安全措施和清理工作的合理安排和执行,可以确保施工过程的顺利进行,同时最大程度地减少对环境的负面影响。

以上是本方案的简要内容,具体实施时还需要考虑各种具体情况和实际要求。

---*请注意:本方案为普遍性建议,具体实施时需要参考相关法律法规和具体要求。

变电站工程35kv架空线路铁路跨越施工方案

变电站工程35kv架空线路铁路跨越施工方案

XX供电中心新建北区35kv变电站工程35kv架空线路铁路跨越施工方案编制:复核:审批:XX集团电气化工程有限公司20 年月日一、工程概况。

本工程为大柳塔北小区35KV变电站室外输电线路改造工程。

线路起点为大活线35KV线路004#铁塔,终点为大活线35KV线路006#钢管塔;线路全长约480米,全线路架设LGJ-150/25钢芯铝绞线,导线安全系数为2.5,避雷线安全系数为3.0。

二、改造内容。

1、在原线路005#型号为778-24同塔双回直线塔旁架设一基型号为35SNL-24的耐张钢管塔。

2、新架设的钢管塔安装完毕后需将原005#直线塔拆除并将其基础填埋、地表恢复原貌。

3、将原线路004#~006#段旧导线更换为LGJ-150/25钢芯铝绞线,避雷线更换为GJ-35钢绞线,配套耐张金具及绝缘子串。

三、组织机构。

为确保架线施工过程中铁路相关部门既有设备的安全,专门成立由架子队队长组长、技术负责人、各相关部门人员任组员的施工领导小组。

1、应急领导小组(组长):2、现场负责人:3、安全防护员:4、现场联络员:5、架子队组长:6、物资保障:7、现场协调及后勤保障:四、施工技术及工艺。

根据现场电气化铁路的情况,跨越铁路架线施工采用搭设跨越架,停电封锁过引绳,跨越架封网保护,人工施放牵引绳,架空导线、地线旧线带新线施工工艺流程。

施工前向施工单位进行技术交底,保证施工过程中的既有铁路运营安全、既有铁路设备安全和施工人员的人身安全。

(一)、跨越架搭设。

新架设大活线005#钢管塔至004#铁塔间因跨越包神铁路(大柳塔铁路段区域杆号为包神50#~52#),故需在此部位顺铁路沿线搭设跨越架。

1、跨越架结构及搭设方式。

跨越架采用Φ50×6钢管组装,距铁路边导线水平距4米处双排管搭设,铁路西侧跨越架规格为长24米宽12米,高度18米,斜拉最长18m;铁路东侧规格为长15米,宽12米,高18米。

西侧跨越架距铁路桥外墙3米,距北侧围墙2.5米,具体方法:水平方向用Φ50×6钢管纵横间隔2米,搭设成网格状,每层网格间隔1.5米,竖杆间隔2米。

跨铁路工程施工方案施工

跨铁路工程施工方案施工

本项目位于我国某城市,涉及跨铁路施工。

铁路线为单线电气化铁路,列车运行密度大,平均每30分钟一趟列车通过。

铁路两侧建筑密集,施工场地受限。

本次施工内容主要包括新建一座立交桥跨越铁路,桥梁全长300米,宽40米,双向八车道。

二、施工方案1. 施工准备(1)成立施工组织机构,明确各部门职责。

(2)编制施工组织设计,报铁路主管部门审批。

(3)组织施工人员进行技术培训和安全教育。

(4)办理施工许可、临时占用铁路施工手续。

2. 施工步骤(1)铁路两侧临时施工便道及围挡在铁路两侧修建临时施工便道,宽度5米,用石方填筑。

便道两侧设置围挡,高度1.5米,确保施工安全。

(2)桥梁基础施工根据地质勘察报告,桥梁基础采用钻孔桩基础。

钻孔桩直径1.2米,桩长根据地质情况确定。

施工过程中,严格控制钻孔速度、泥浆指标,确保成孔质量。

(3)桥梁下部结构施工桥梁下部结构采用柱式墩,墩身高度12米,基础采用扩大基础。

施工过程中,注意墩身与铁路的净距,确保施工安全。

(4)桥梁上部结构施工桥梁上部结构采用预制预应力混凝土T梁,梁长30米,宽1.5米,高1.2米。

施工过程中,严格按照施工工艺进行,确保梁体质量。

(5)桥梁施工缝处理桥梁施工缝采用后浇带处理,宽度20厘米,采用C30混凝土。

施工过程中,注意控制后浇带混凝土的强度,确保施工质量。

(6)桥梁桥面施工桥面采用沥青混凝土铺装,厚度10厘米。

施工过程中,严格控制沥青混合料的配合比、拌和、运输、摊铺、碾压等环节,确保桥面平整、密实。

(7)铁路临时封锁施工根据铁路部门要求,桥梁施工期间需进行铁路临时封锁。

封锁期间,确保施工安全、有序进行。

3. 施工质量控制(1)严格控制原材料质量,确保施工质量。

(2)加强施工过程控制,严格执行施工工艺。

(3)加强施工检测,确保施工质量符合规范要求。

(4)做好施工记录,为后续工程验收提供依据。

4. 施工安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电力线路跨越电气化铁路施工方案-通过版(总29页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除110kV***输电线路工程跨越胶济线铁路施工作业施工方案2014年3月(跨越胶济线K241+780 处)****电力工程有限公司目录一、工程概况 (2)二、跨越铁路概况 (2)三、时间安排 (3)四、施工方案.......................................................... .. (4)五、安全措施........................................................ ....................................15六、施工组织机构........................................................ (21)七、应急预案........................................................ ....................................22八、监控防护措施........................................................ (29)九、五图一表........................................................ .. (32)批准:***审核:***编写:***跨越胶济线施工方案一、工程概况新建110KV***输电线路,起于****220kV***110kV出线间隔,止于***110kV**站。

跨越里程为胶济线K241+780,跨越档塔号为03#、04#铁塔。

本工程导线采用JL/G1A-240/40钢芯铝绞线,双地线采用OPGW-100光纤复合架空地线,跨越档两侧铁塔均采用FXBW-110/120双联双挂复合绝缘子串,设计电压等级为110kV,线路采用单回路双分裂导线架设(含光缆避雷线共8条线),线路全长14.04公里,共计铁塔59基。

建设单位:国网*****供电公司施工单位:*****电力工程有限公司设计单位:**电力咨询设计有限公司监理单位:***监理有限公司配合单位:济南铁路局淄博工务段、济南维管段、青岛供电段委托防护单位:济南铁路局淄博工务段1、主要施工内容1.1临近施工:搭设、拆除铁路、10kV贯通线、自闭线跨越架,导线、光缆架设、附件安装。

1.2封锁施工:封锁里程为胶济线K241+680至K241+880,封锁铁路进行跨越架封网、撤网施工,防护委托单位进行防护。

2、主要影响范围及施工等级2.1、临近施工:搭设、拆除铁路、10KV贯通线、自闭线跨越架,导线光缆架设及附件安装,接触网、10kV贯通线、自闭线不需停电,不影响行车。

施工等级为临近营业线B类施工。

2.2、封锁施工:铁路跨越架封网、撤网施工时需封锁铁路和接触网停电,封锁铁路里程为胶济线上下行K241+680至K241+880,接触网停电影响范围为青州变电所临淄上下行供电臂同时停电,执行4019、4020供电单元行车限制卡限制要求。

施工等级为III级施工;1、跨越形式为:耐-直-直-耐;2、本线路03#-04#跨越胶济线1次,跨越里程为K241+780处,跨越角度75°3、03#塔呼高33m,全高38.6米,距离铁路垂直距离83.5m;04#塔呼高36m,全高41.6米,距离铁路垂直距离94.4m;4、施工完成后跨越处最下层导线最高温度最大弧垂距铁路轨顶垂直距离为25.4m(按最高温度80°核算);5、跨越10kV自闭线077-078#、贯通线524-525#,03#塔距自闭线垂直距离70.1米,04#塔距贯通线垂直距离为35.2米;6、施工完成后跨越处最下层导线最高温度最大弧垂距自闭线垂直距离20.4米,距贯通线垂直距离为23.2米;7、施工完成后跨越处最下层导线最高温度最大弧垂距接触网垂直距离17.5米三、时间安排根据我单位施工计划,跨越时间计划安排在2014年4月14日与2014年4月18日进行。

我项目部计划用10天的时间完成全部跨越施工(提前2天搭设完成两侧跨越架和绝缘封顶网编制,接触网停电、跨越架封顶时间为2014年4月14日;接触网停电、跨越架拆网时间为2014年4月18日,于2天内拆除跨越架)。

具体施工时间,按照铁路管理部门批复的时间为准。

四、施工方案根据铁路营业线电力线跨越相关要求及我单位跨越电气化铁路施工成功经验,制定本次跨越施工方案及措施如下:施工作业流程:1、批准后与铁路配合单位相关人员取得联系确定施工作业时间;2、跨越架搭设所需材料工具运抵施工现场;3、搭设跨越架;4、封锁施工,跨越架封顶;5、导线、光缆跨线施工6、封锁施工,跨越架拆除封顶网;7、拆除跨越架,施工完毕4.1、施工准备铁路管理部门配合人员未到施工现场不得进行施工,施工人员应服从协调人员的指挥。

4.2、搭设铁路跨越架(临近施工)10米外采用钢管搭设跨越架,封顶采用绝缘绳网封顶来保证放线施工的安全,10kV贯通线、自闭线单独搭设跨越架,封顶采用毛竹封顶。

L=(D+5)/SINα式中:L—跨越架长度(m)D—施工线路导、地线的距离(本工程为8.3米)α—交叉角(本跨越档为75o)5--跨越架两边预留各2.5米L=(8.3+5)/SIN(75 o)=13.77m故跨越架搭设长度取15米。

H=h+h1+h2式中:H为跨越架高度(m)h—为被跨越物高度(至铁路接触网12米实际为11米)h1—架顶与被跨越物之间最小垂直距离。

(至铁路接触网取5米)h2—没有封顶的跨越架高度裕度,取0.5-1米。

H=12+5+1=18米该跨越档内铁路间距为24米,确保跨越架倾倒后不影响铁路,在铁路两侧护栏以外各让10米,故跨越架跨度为44米4.2.7 跨越架应承受垂直荷载:W= 200nq式中 W---跨越架的垂直荷载,N;n----子导线根数;q----导线线密度,N/m。

(本工程采用JL/G1A-240/30钢芯铝绞线,导线密度为0.922kg/m)W=200×2×0.902kg/m×9.8N/kg=3614.24N4.2.8 架面风压荷载:P N = 9.81KAs V21600NP——跨越架全架面风压,N;K——风载体型系数,跨越架使用圆形杆件,K=0.7,使用在架面上为平面的杆件,K=1.3;V——线路设计最大风速,m/s;(取值为25~30)本工程取30As——架面杆件总投影面积,一般可取架面轮廊面积的30%~40%,m2。

×0.7×(18×15+18×10) ×0.35×302/1600=608.37N PN=9.814.2.9 封顶网(也作为放线滑道)承力线水平张力,每条最大张力值取2500N水平荷载计算公式:P=K1μ0W式中 P—跨越架水平荷载K1—冲击系数,取值为1.3~1.5—导线或牵引绳对跨越架的摩擦系数μ本次跨越架取值0.2~0.3P=1.5×0.3×3614.24=1626.5(N)°,越线架顶部两端应设外伸羊角撑杆,伸出部分为2米。

越线架的横杆间距为1.5米,立杆间距为2.0米,横杆的搭接长度不得小于0.5米。

跨越架基础应平整坚实,向外有排水1—铁路护栏; 2—施工线路; 3—跨越架;宽度44米“X。

跨贯通自闭线跨越架现场断图示意图1(东西方向)跨贯通自闭线现场跨越架断图示意图2(南北方向)在跨越架上设立“禁止攀登”的警告牌,防止有人攀爬跨越架,设置照明装置,并安排人员24小时看护,保持通信畅通,严密监控,随时报告。

强风、暴雨过后应对跨越设施进行检查,确认合格后方可使用。

4.3.跨越架封顶施工(封锁施工)4.3.2封锁前90分钟现场负责人、安全防护员和驻站联络员全部到位,其他作业人员及机具于封锁前30分钟全部到达施工现场附近的安全地点待命,施工负责人、安全负责人对作业项目逐一进行核对,并强调施工时安全注意事项。

ф13绝缘丙纶绳索网封网,封网网格间距为1.0米。

跨越架封顶时先将一根ф4迪尼玛绳翻越跨越架顶,再利用ф4迪尼玛绳带张力牵引ф13丙纶绳带绝缘绳网跨越、封顶。

封网工作施工工序及时间安排如下:封锁时间为40分钟封锁施工横道图4.4导线、光缆架设(临近施工)导引绳展放,在引渡φ13丙纶绳封网时,将一根φ16丙纶绳作为循环引渡绳一起引渡,并置于绝缘网之上。

用该引渡绳引渡导引绳时,同时引渡另外一根引渡绳,依次循环利用张力展放导引绳。

4.5跨越架封顶网拆除工作(封锁施工)4.5.1封锁施工前,拆除绝缘封顶网准备工作已完成,人员安排到位,安全措施已完善;4.5.2封锁前50分钟现场负责人、安全防护员和驻站联络员全部到位,其他作业人员及机具于封锁前30分钟全部到达施工现场附近的安全地点待命,施工负责人、安全负责人对作业项目逐一进行核对,并强调施工时安全注意事项。

4.6跨越架拆除作业(临近施工)跨越架拆除时由项目部派专人和铁路配合人员进行安全监护和技术指导。

施工依据:1、《电力建设安全工作规程(架空电力线路)》(DL 5009.2—2004);2、《110~500kV架空电力线路施工及验收规范》(GB50233—2005);3、国家电网安监[2009]664号《国家电网公司电力安全工作规程(线路部分)》2009版;4、《跨越电力线路架线施工规程》(DL 5106—1999);5、现场实际调查情况及设计施工图纸;6、铁路部门相关技术标准、规程、规范及与济南铁路局淄博工务段、济南维管段、青岛供电段、青岛车务段、青岛电务段、济南通信段等部门签订的安全协议书。

五、安全措施:跨越架的搭设、拆除,封顶网的架设和拆除施工是本次工程施工其中的一个重要施工工序,因此每一名工作人员都要尽职尽责,严把安全关、质量关。

所有施工作业及施工时间,包括车辆运行间隙的施工作业必须服从在场铁路部门监督人员的指挥,严禁破坏铁路的设施和器材,杜绝冒险蛮干,必须在来往车辆的两侧设置安全监护人员。

(1)安全职责:1)搭跨越架工作负责人安全职责:⑴明确搭设跨越架的高度、跨距等技术参数,负责按搭设方案组织施工。

⑵负责现场技术交底及安全措施交底,及时办理安全工作票,进行宣读讲解注意事项。

⑶负责检查工器具是否齐全和完好。

⑷在公路上搭设跨越架,必须交代最小安全距离,并指定专人负责安全监护。

⑸跨越架搭设完后负责检查是否牢靠,是否符合方案要求。
