拌合站建设施工方案

合集下载

拌合站建设方案范文

拌合站建设方案范文

拌合站建设方案范文拌合站是指对建筑材料进行拌合、制备成混凝土、砂浆等材料的设备和场所。

拌合站是建筑工程中必不可少的设备之一,其主要作用是将建筑原料进行拌合,并制备成所需要的建筑材料,保证施工质量和建筑工期。

拌合站的建设方案包括场地选址、设备配置、工艺流程以及环保措施等方面。

一、场地选址拌合站的建设必须考虑场地的选址问题。

首先,场地选址应远离居民区,避免对居民生活产生影响。

其次,场地选址应尽量靠近施工现场,以减少材料运输的时间和成本。

最后,场地选址应考虑土地质量和地貌条件,确保场地的承载能力和稳定性。

二、设备配置拌合站的设备配置是拌合站建设的关键环节。

首先,应配置拌合机、计量系统、输送系统、控制系统等设备。

拌合机是拌合站的核心设备,应选择性能稳定、操作便捷、维修方便的设备。

其次,计量系统用于准确计量建筑原料的配比,应选用精度高、稳定可靠的设备。

此外,输送系统用于输送建筑材料到施工现场,应考虑输送效率和成本。

控制系统用于对设备进行监控和控制,应选择智能化、自动化程度高的设备。

三、工艺流程拌合站的建设必须确定工艺流程,以保证建筑材料的质量。

首先,应根据建筑原料的特点和施工要求确定拌合工艺。

其次,建筑原料应经过准确计量和配比,确保配合比的正确性。

然后,建筑原料经过拌合机进行搅拌,搅拌时间和搅拌强度也是影响建筑材料质量的重要因素。

最后,搅拌完成的建筑材料应经过输送系统输送到施工现场,保证建筑工程的顺利进行。

四、环保措施拌合站建设必须考虑环境保护问题。

首先,应采取降低噪音和扬尘的措施,避免对周边居民和环境产生不良影响。

其次,拌合站的废水和废弃物处理应符合环保要求。

废水可以采用分离和过滤等方法进行处理,废弃物可以进行分类和回收利用。

最后,拌合站的设备应满足环保要求,选择低噪音、低排放的设备。

综上所述,拌合站的建设方案必须全面考虑场地选址、设备配置、工艺流程和环保措施等方面的要求。

只有合理规划和设计,才能保证拌合站的正常运行,并为建筑工程提供高质量的建筑材料。

拌和站安装施工措施

拌和站安装施工措施

拌和站安装施工措施
一、工程概况
水电站项目工程总砼量约3.48万m3,依据技术规范要求和施工进度支配,砼浇筑高峰月强度约2500m3/月,本拌合站的设计理论生产力量为80m3/h,能满意项目进度要求。

其型号为HZS80Q搅拌站,包括主楼钢结构、两台拌和机、两座水泥筒仓、两台水泥螺旋输送机、一套皮带机、一套骨料配料仓、一台空压机。

安装项目包括:拌和楼主楼、水泥筒仓、骨料计量及骨料运输系统安装等。

工作内容包括拌和楼主楼钢结构安装、骨料仓安装,主楼的设备修理、安装及调试;骨料计量系统钢结构修理、安装及调试;皮带机钢结构及设备修理、安装、调试;钢结构安装约50T,安装工期为20天。

安装完成后,在检查调试过程中,制定配件方案。

- 1 -。

拌和站及临建施工方案-1

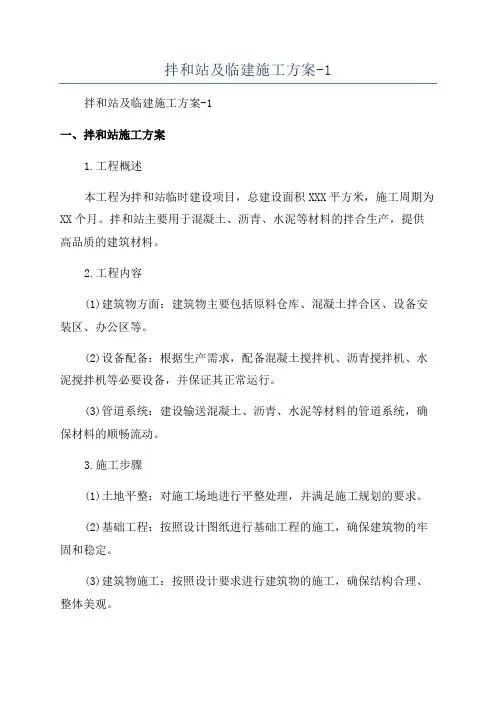

拌和站及临建施工方案-1

拌和站及临建施工方案-1拌和站及临建施工方案-1一、拌和站施工方案1.工程概述本工程为拌和站临时建设项目,总建设面积XXX平方米,施工周期为XX个月。

拌和站主要用于混凝土、沥青、水泥等材料的拌合生产,提供高品质的建筑材料。

2.工程内容(1)建筑物方面:建筑物主要包括原料仓库、混凝土拌合区、设备安装区、办公区等。

(2)设备配备:根据生产需求,配备混凝土搅拌机、沥青搅拌机、水泥搅拌机等必要设备,并保证其正常运行。

(3)管道系统:建设输送混凝土、沥青、水泥等材料的管道系统,确保材料的顺畅流动。

3.施工步骤(1)土地平整:对施工场地进行平整处理,并满足施工规划的要求。

(2)基础工程:按照设计图纸进行基础工程的施工,确保建筑物的牢固和稳定。

(3)建筑物施工:按照设计要求进行建筑物的施工,确保结构合理、整体美观。

(4)设备安装:根据设计方案,按照要求进行设备的安装、调试和联调工作。

(5)管道系统施工:建设输送管道系统,包括管道铺设、接头连接和密封等工作。

(6)通风、照明、防护设施施工:建设通风、照明和安全防护设施,确保工作环境安全舒适。

(7)办公区施工:对办公区进行装修、家具配备和通信设施安装,满足工作人员的工作需求。

(8)竣工验收:对拌和站进行全面检查,确保各项功能正常运行,符合相关安全技术标准要求。

4.安全措施(1)施工期间,严格遵守国家和行业相关的安全操作规程,加强施工现场的管理,保证作业人员的安全。

(2)配备合适的安全设备,包括安全帽、安全绳等,提醒作业人员佩戴并正确使用。

(3)安排专职安全员,进行安全巡视和培训,确保工作人员具备必要的安全意识和操作技能。

(4)引导施工人员正确使用施工设备和工具,及时清理施工现场的危险物品,防止事故发生。

(5)建立完善的应急预案,指导作业人员在突发事件发生时进行紧急处理,减少伤亡和财产损失。

二、临建施工方案1.工程概述本工程为临建施工项目,总建设面积XXX平方米,施工周期为XX个月。

拌合站施工方案

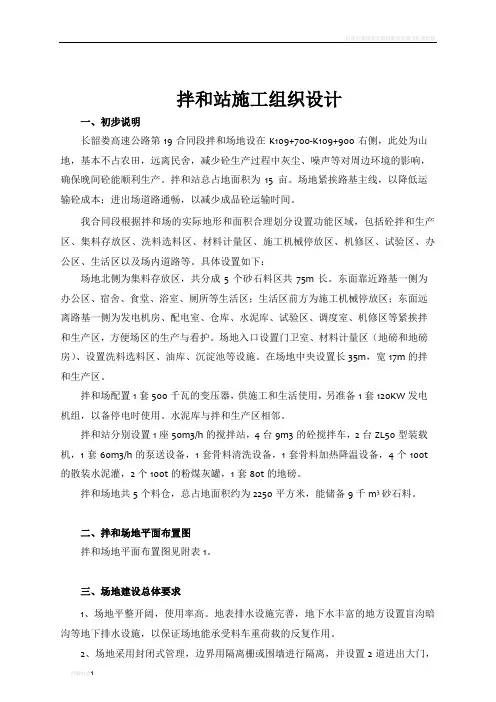

拌合站施工方案

拌和站施工组织设计一、初步说明长韶娄高速公路第19合同段拌和场地设在K109+700-K109+900右侧,此处为山地,基本不占农田,远离民舍,减少砼生产过程中灰尘、噪声等对周边环境的影响,确保晚间砼能顺利生产。

拌和站总占地面积为15亩。

场地紧挨路基主线,以降低运输砼成本;进出场道路通畅,以减少成品砼运输时间。

我合同段根据拌和场的实际地形和面积合理划分设置功能区域,包括砼拌和生产区、集料存放区、洗料选料区、材料计量区、施工机械停放区、机修区、试验区、办公区、生活区以及场内道路等。

具体设置如下:场地北侧为集料存放区,共分成5个砂石料区共75m长。

东面靠近路基一侧为办公区、宿舍、食堂、浴室、厕所等生活区;生活区前方为施工机械停放区;东面远离路基一侧为发电机房、配电室、仓库、水泥库、试验区、调度室、机修区等紧挨拌和生产区,方便场区的生产与看护。

场地入口设置门卫室、材料计量区(地磅和地磅房)、设置洗料选料区、油库、沉淀池等设施。

在场地中央设置长35m,宽17m的拌和生产区。

拌和场配置1套500千瓦的变压器,供施工和生活使用,另准备1套120KW发电机组,以备停电时使用。

水泥库与拌和生产区相邻。

拌和站分别设置1座50m3/h的搅拌站,4台9m3的砼搅拌车,2台ZL50型装载机,1套60m3/h的泵送设备,1套骨料清洗设备,1套骨料加热降温设备,4个100t 的散装水泥灌,2个100t的粉煤灰罐,1套80t的地磅。

拌和场地共5个料仓,总占地面积约为2250平方米,能储备9千m3砂石料。

二、拌和场地平面布置图拌和场地平面布置图见附表1。

三、场地建设总体要求1、场地平整开阔,使用率高。

地表排水设施完善,地下水丰富的地方设置盲沟暗沟等地下排水设施,以保证场地能承受料车重荷载的反复作用。

2、场地采用封闭式管理,边界用隔离栅或围墙进行隔离,并设置2道进出大门,大门设门卫在值班室,杜绝闲杂人员进入场内,避免安全生产事故和偷盗事故发生。

沥青拌合站建设方案

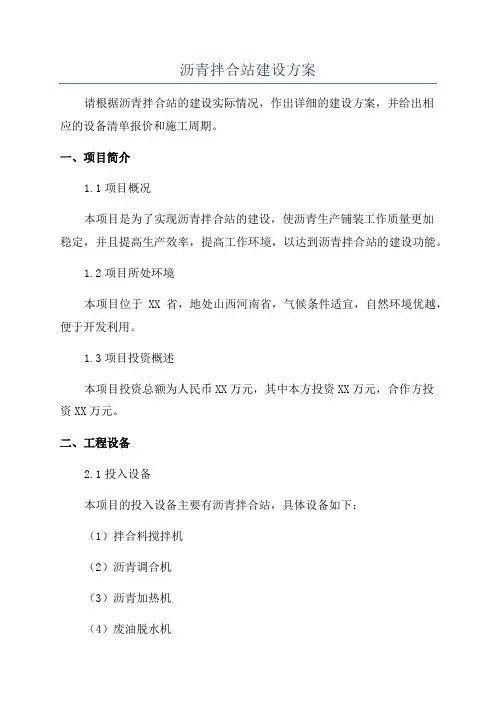

沥青拌合站建设方案

沥青拌合站建设方案
请根据沥青拌合站的建设实际情况,作出详细的建设方案,并给出相
应的设备清单报价和施工周期。

一、项目简介
1.1项目概况
本项目是为了实现沥青拌合站的建设,使沥青生产铺装工作质量更加
稳定,并且提高生产效率,提高工作环境,以达到沥青拌合站的建设功能。

1.2项目所处环境
本项目位于XX省,地处山西河南省,气候条件适宜,自然环境优越,便于开发利用。

1.3项目投资概述
本项目投资总额为人民币XX万元,其中本方投资XX万元,合作方投
资XX万元。

二、工程设备
2.1投入设备
本项目的投入设备主要有沥青拌合站,具体设备如下:
(1)拌合料搅拌机
(2)沥青调合机
(3)沥青加热机
(4)废油脱水机
(5)废油冷却机
(6)废料蒸馏机
(7)废料粉碎机
(8)废料细化机
(9)废油库
(10)沥青破碎机(11)沥青制备机(12)沥青缓冲罐(13)沥青配比站(14)沥青喷淋设备(15)采样检测设备(16)拌合料搅拌槽(17)拌合料收集桶(18)拌合料强烈搅拌器(19)拌合料破。

集料拌和站施工方案

集料拌和站施工方案

1 集料拌和站施工方案1.1 总体规划拌和站采取封闭管理,根据生产能力要求,建设有以下几个基本功能区:原材料贮存输送区,级配碎石拌和区、车辆冲洗区。

办公生活区设置在小型预制构件场内。

1.2 原材料贮存输送区1 骨料仓设置骨料仓为避免碎石料受污染及雨天影响,料场用轻型钢棚架封闭形成成料棚。

顶部引地装有排水管,料场前面设置排水沟,以便于排水。

同时保证运料方便,状态稳定,避免二次污染。

拌和站所需碎石分级进料、分级验收、分级贮存,因此根据碎石规格种类确定料仓数量。

料仓共计设置8仓,第1仓至第6仓宽24m,深36米,设置3%坡度,料仓棚最低净高9m,第7仓、第8仓宽24m,深24米,设置3%坡度,料仓棚最低净高9m。

隔墙采用C30钢筋混凝土浇筑,隔墙基础截面:1.5×0.5m,隔墙墙身截面:0.4×3.0m。

基础开挖时预留10cm厚的土层人工捡底,回填土压实系数不小于0.94,检测合格后,基础部分施工10cm厚C20垫层,垫层宽出边长10cm;料仓部分铺设5cm碎石垫层,采用人工配合夯机夯实,基础采用HRB400Φ12钢筋,隔墙采HRB400Φ12钢筋,HRB300φ8钢筋。

具体详见附图1:中建八局成达万项目1#集料拌和站料仓棚—三管拱架结构图。

2 集料拌和区集料拌和区设WDB600型搅拌机1台,由主机及控制室、斜皮带机、平皮带机、配料机组成。

碎石料均采用皮带输送机输送,为避免材料在输送过程中受雨水影响。

水的输送是用水泵抽取提升。

1 粉料仓基础施工搅拌机设置4个100T水泥筒仓。

为了改善拌和站现场工作环境,筒仓顶部设有自动收尘装置;为了探测水泥筒仓内水泥储存量,筒仓内设置料位指示器;为了保证安全,筒仓顶部安装避雷装置。

基础开挖时预留10cm厚的土层人工捡底,回填土压实系数不小于0.94,检测合格后,基础部分施工10cm厚C20垫层,垫层宽出边长10cm;粉罐采用整体扩大基础,基础厚1.2m,设置HRB400Φ25钢筋。

水稳拌和站施工方案

水稳拌和站施工方案

水稳拌和站施工方案
1.设计方案
2.场地准备
3.设备安装
4.原料储存和输送
水稳拌和料的生产需要骨料、水泥、矿粉等原料。

这些原料需要存放在指定的仓库中,并且通过输送设备送入搅拌机进行拌和。

原料的储存和输送过程中需要保持干燥和清洁,以确保产品质量。

5.施工流程
6.质量控制
水稳拌和料的质量需要通过检测和监控来控制。

常见的质量控制项目包括骨料粒径分布、含水量、坍落度、强度等。

可以通过拉伸试验、压实试验和压实度试验等方法进行检测。

7.安全管理
8.环境保护
综上所述,水稳拌和站施工方案需要考虑到设计方案、场地准备、设备安装、原料储存和输送、施工流程、质量控制、安全管理和环境保护等方面的内容。

通过科学合理的施工方案,可以提高生产效率,保证产品质量,并且做到安全环保。

沥青拌合站专项方案

沥青拌合站专项方案

一、方案背景随着我国基础设施建设步伐的加快,沥青混凝土路面施工已成为公路、桥梁、机场等工程项目的重要组成部分。

沥青拌合站作为沥青混凝土生产的核心环节,其生产效率和产品质量直接影响到工程项目的进度和品质。

为提高沥青拌合站的生产效率和产品质量,降低生产成本,特制定本专项方案。

二、方案目标1. 提高沥青拌合站的生产效率,确保沥青混凝土供应充足,满足工程需求。

2. 确保沥青混凝土产品质量稳定,符合国家标准和工程要求。

3. 降低生产成本,提高经济效益。

4. 保障生产安全,防止事故发生。

三、方案内容1. 设备选型与配置(1)根据工程规模和施工进度,合理选配沥青拌合站设备,包括主机、辅助设备、控制系统等。

(2)主机应选用具有国际先进水平、性能稳定、维护方便的沥青拌合设备。

(3)辅助设备包括输送设备、储存设备、计量设备等,确保原材料供应充足、准确。

2. 生产工艺优化(1)合理配置生产线,确保生产流程顺畅,减少物料运输时间。

(2)优化配料工艺,采用精确计量技术,确保原材料配比准确。

(3)采用高效拌合技术,提高拌合质量,确保沥青混凝土性能稳定。

3. 环保与节能措施(1)采用环保型设备,降低生产过程中产生的粉尘、废气等污染物排放。

(2)加强设备维护保养,提高能源利用率,降低生产能耗。

(3)采用节能型设备,如变频调速设备、节能型照明等。

4. 安全管理(1)建立健全安全生产责任制,明确各级人员的安全职责。

(2)加强设备操作人员培训,提高安全意识。

(3)定期进行设备安全检查,及时发现和排除安全隐患。

(4)制定应急预案,提高应对突发事件的能力。

5. 质量控制(1)建立健全质量管理体系,确保沥青混凝土产品质量。

(2)严格执行原材料进场检验、生产过程检验和成品检验制度。

(3)对不合格产品进行追溯,确保问题产品得到有效处理。

四、实施计划1. 项目前期准备:进行设备选型、场地规划、人员培训等。

2. 设备安装与调试:确保设备安装准确、调试到位。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

仙游县仙港大道(疏港公路)路基处治与路面完善工程第一标段(K1+000~K11+973.819)
混凝土拌合站施工方案
编制:
复核:
审核:
抚州市阳光路桥工程有限公司
仙游县仙港大道(疏港公路)路基处治与路面完善工程
第一标段项目经理部
2013年7月27日
一、工程概况
仙游县仙港大道(疏港公路)路基处治与路面完善工程,段落全长21.260618km,扣除试验段的1.1km水泥砼路面的,实际里程20.160618km。

本项目设计起点为K1+100,位于鲤南镇涵井村,终点为K21+260.618I,位于枫亭镇上浒村,接枫亭市政段水泥砼路面。

仙港大道按二级公路标准,设计全线共分为第一标段和第二标段,第一标段起讫点桩号为K1+100~K11+973.819,全长
10.873819km。

二、拌合站平面布置
受便道运输影响,考虑施工备料方便,我合同段拟建设一座拌合场,供应全线的混凝土结构物施工。

拌合场设置在改路的右方YK7+750,占地面积4500㎡,设1套HZS-120及3套强制式拌合站,共设4个料仓,单个料仓长15m,宽12m。

具体见附图《混凝土拌合站平面布置图》。

三、拌合站场地硬化
拌合站场地平整后进行混凝土硬化处理,底垫层填筑20cm厚片碎石填筑,顶面层全部采用15cm厚C20混凝土进行硬化,硬化面积约4500m2。

拌合站行车道路及重车上料道路采用20cm片、碎石填筑,顶面层全部采用20cm C20混凝土进行硬化。

路面比料仓低3cm,上料便道和料仓相交处设置U型排水沟,深度不大于3cm,能排水即可。

料仓隔墙基础宽度为75cm,深50cm。

隔墙高度为地面(混凝土硬化后)以上200cm,宽度为37cm(37墙),采用水泥砂浆抹面,分料隔墙下部预留孔洞,严禁积水。

料仓内部采用C20混凝土硬化20cm,朝上料便道方向设置4%的排水横坡。

场地硬化按照四周低、中心高的原则进行:面层排水坡度为 1.5%,四周设置排水沟,排水沟底采用M7.5砂浆抹面。

1套HZS-120及2套强制式拌合站设置一个水池进行施工用水的存储,水池长8m,宽3.2m,高3m(具体见附图《混凝土拌合站平面布置图》)。

水池底及四周使用砖砌,四周厚度为24cm。

底部厚度12cm,并采用M7.5砂浆抹面。

四、拌合站生产能力说明
按混凝土配合比中的砂石比例,同时考虑台风季节材料运输的影响,拌合站设1个砂子料仓,约180 m2;设3个碎石料,约540 m2。

按平均堆料高度为4.0 m计算,料仓可存720m3砂,2160m3碎石。

能满足施工高峰期1个星期左右的用量。

并在离工地5公里左右拟建一个面积约5000 m2大型储料仓,能满足施工高峰期1个月左右的用量。

拌合站水泥采用陆运,受交通影响小,基本能满足施工要求。
