石化定额解释教学提纲
中石化定额站关于定额的部分解释word精品文档10页

1、检修定额和安装定额中脚手架费用应如何计取?问:答:凡套用检修定额(包括安装定额乘以检修系数)项目按检修定额说明中规定的13%系数计取,凡直接套用安装定额项目按安装定额说明中规定的7%系数计取。
问:2、直管、管件、法兰检修安装项目应如何执行定额?答:直管、管件、法兰检修安装,执行安装定额相应项目乘以检修系数。
问:3、高压管道、阀门拆除、检修安装费用如何计取?答:高压管道拆除费用按低压管道(电弧焊)安装子目乘以拆除系数;阀门拆除费用按相应压力等级阀门安装子目乘以拆除系数计取;高压管道及阀门安装费用按相应压力等级安装子目乘以检修系数计取。
问:4、中低压法兰拆装盲板项目不发生盲板制作工作内容时如何计取费用?答:人工乘以系数0.9,材料扣除“钢板、氧气、乙炔气、砂轮片、电”的费用,机械不变。
问:5、管道、法兰、阀门等的补焊工作执行什么定额子目?答:执行“管道焊缝返修”定额子目。
问:6、电动阀门的传动部分、电气部分应执行什么定额?答:电动阀门的传动部分(减速器等)是指阀门的变速机构,其检修费用执行传动设备专业相应子目,电气部分(电动机)检修费用执行电气专业第七章电机检修相应子目。
问:7、定额中是否包括了拆除废料的场外运输费用?答:定额中不包括拆除废料的场外运输费用,发生时按合同或协议另行计算。
问: 1. 泵检修过程中,实际只完成定额中规定的大修项目中某一项或两项修理项目时如何计费?答:定额中检修项目是根据《石油化工设备维护检修规程》所确定的修理范围进行编制的,实际检修过程应根据检修深度(即大、中、小修)按具体情况划分大中小修。
问: 2. 传动设备检修过程一般不需要搭设脚手架,如何套用定额?答:定额中的脚手架搭拆系数是综合取定的,不论实际发生与否,均应按定额说明计取。
问: 1. 计算金属结构的拆除费用时是否扣除预制费用?答:计取金属结构拆除费用的基数是《石油化工行业安装工程预算定额》中相应子目的人工、材料、机械费用(不扣除预制费用)。
石化定额解释

1、检修定额和安装定额中脚手架费用应如何计取问:答:凡套用检修定额(包括安装定额乘以检修系数)项目按检修定额说明中规定的13%系数计取,凡直接套用安装定额项目按安装定额说明中规定的7%系数计取。
问:2、直管、管件、法兰检修安装项目应如何执行定额答:直管、管件、法兰检修安装,执行安装定额相应项目乘以检修系数。
问:3、高压管道、阀门拆除、检修安装费用如何计取答:高压管道拆除费用按低压管道(电弧焊)安装子目乘以拆除系数;阀门拆除费用按相应压力等级阀门安装子目乘以拆除系数计取;高压管道及阀门安装费用按相应压力等级安装子目乘以检修系数计取。
问:4、中低压法兰拆装盲板项目不发生盲板制作工作内容时如何计取费用答:人工乘以系数,材料扣除“钢板、氧气、乙炔气、砂轮片、电”的费用,机械不变。
问:5、管道、法兰、阀门等的补焊工作执行什么定额子目答:执行“管道焊缝返修”定额子目。
问:6、电动阀门的传动部分、电气部分应执行什么定额答:电动阀门的传动部分(减速器等)是指阀门的变速机构,其检修费用执行传动设备专业相应子目,电气部分(电动机)检修费用执行电气专业第七章电机检修相应子目。
问:7、定额中是否包括了拆除废料的场外运输费用答:定额中不包括拆除废料的场外运输费用,发生时按合同或协议另行计算。
问:1. 泵检修过程中,实际只完成定额中规定的大修项目中某一项或两项修理项目时如何计费答:定额中检修项目是根据《石油化工设备维护检修规程》所确定的修理范围进行编制的,实际检修过程应根据检修深度(即大、中、小修)按具体情况划分大中小修。
问:2. 传动设备检修过程一般不需要搭设脚手架,如何套用定额答:定额中的脚手架搭拆系数是综合取定的,不论实际发生与否,均应按定额说明计取。
问:1. 计算金属结构的拆除费用时是否扣除预制费用答:计取金属结构拆除费用的基数是《石油化工行业安装工程预算定额》中相应子目的人工、材料、机械费用(不扣除预制费用)。
问:2. 执行检修定额的塔盘检修项目时,发现实际施工中根本未使用汽车式起重机,可否扣除汽车式起重机的费用答:《石油化工行业检修与技术改造工程预算定额》是按目前石化行业内施工企业在检修和技术改造工程中普遍采用的施工方法、机械化装备、劳动效率编制的,执行定额时不得随意调整。
石化定额解释

1、检修定额与安装定额中脚手架费用应如何计取?:问项目按检修)答:凡套用检修定额(包括安装定额乘以检修系数凡直接套用安装定额项,定额说明中规定得13%系数计取%系数计取。
目按安装定额说明中规定得7 、直管、管件、法兰检修安装项目应如何执行定额?问:2执行安装定额相应项目乘以检,答:直管、管件、法兰检修安装修系数。
、高压管道、阀门拆除、检修安装费用如何计取?问:3安装子目乘以拆除) 高压管道拆除费用按低压管道(电弧焊:答阀门拆除费用按相应压力等级阀门安装子目乘以拆;系数高压管道及阀门安装费用按相应压力等级安除系数计取; 装子目乘以检修系数计取。
中低压法兰拆装盲板项目不发生盲板制作工作内容时如、:4问何计取费用?钢板、氧气、乙炔气、砂轮9,材料扣除“答:人工乘以系数0、,机械不变。
片、电”得费用5、管道、法兰、阀门等得补焊工作执行什么定额子目?问:定额子目。
“管道焊缝返修”:答执行问:6、电动阀门得传动部分、电气部分应执行什么定额?其,就是指阀门得变速机构)减速器等(电动阀门得传动部分:答.检)检修费用执行传动设备专业相应子目,电气部分(电动机修费用执行电气专业第七章电机检修相应子目。
、定额中就是否包括了拆除废料得场外运输费用?问: 7发生时按合同或,答:定额中不包括拆除废料得场外运输费用协议另行计算。
实际只完成定额中规定得大修项目中某, 1:、泵检修过程中问?一项或两项修理项目时如何计费定额中检修项目就是根据《石油化工设备维护检修规程》答:实际检修过程应根据检修,所确定得修理范围进行编制得(深度即大、中、小修)按具体情况划分大中小修。
如何套用定,、传动设备检修过程一般不需要搭设脚手架问: 2 额?不论实际发生定额中得脚手架搭拆系数就是综合取定得,答:与否,均应按定额说明计取。
计算金属结构得拆除费用时就是否扣除预制费用?、问:1计取金属结构拆除费用得基数就是《石油化工行业安装工:答不扣除(程预算定额》中相应子目得人工、材料、机械费用。
中石化定额解释

第一册油(气)处理设备安装工程中国石油天然气集团公司二000年七月一日前言《石油建设安装工程预算定额》是根据。
,由大庆石油管理局、石油管道局主编。
经审查批准并以………….文颁发通知自二000年七月一日起施行。
本定额作为石油建设工程编制施工图预算的依据,也是编制概算定额、估算指标的基础,其具体解释工作由中国石油天然气股份有限公司石油建设工程造价管理中心负责。
主编单位:参编单位:主编部门:中国石油天然气股份有限公司石油建设工程造价管理中心批准部门:中国石油天然气集团公司施行日期:二000年七月一日总说明一、《石油建设安装工程预算定额》共分五册,包括:第一册,油(气)处理设备安装工程第二册,集输及工艺管道安装工程第三册,电气、自动化控制及仪表安装工程第四册,工业给排水、采暖、通风空调及刷油、防腐蚀、绝热工程第五册,长距离输送管道工程二、《石油建设安装工程预算定额》是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一石油建设安装工程量计算规则、项目划分、计量单位的统一依据;是编制石油安装工程地区单位估价表、招标工程标底、计算工程造价的依据;是编制概算定额(指标)、投资估算指标的基础;也是施工企业投标报价的基础。
三、本定额适用于石油地面建设工程和改扩建安装工程。
其中:(一)《油(气)处理设备安装工程》册适用于石油工业建设中的机泵类设备、静置设备制作安装、撬块安装、金属储罐、气柜、球形罐组装、工艺金属结构制作安装及燃气发电设备安装等工程。
(二)《集输及工艺管道安装工程》册适用于下列工程:1、油(气)田集输管道适用于:(1)井口、计量间、计量中转站(或转油站)、联合站之间的输送原油、石油伴生气及混合物的管道;(2)联合站与油田内油库、输油首站或输气首站之间的外输油气管道;(3)联合站、接转站(转油站)、计量间、井口之间的注水、气举、动力液、稀释油、活性水管道;(4)管径≤530mm的输送各种介质的碳钢和低合金钢的管道;(5)油(气)田区域外管道长度在10公里以内的集输管道和供水管道工程。
《石油化工行业安装工程预算定额》解释说明

新石化检修定额解释

编制说明目录第一章总体说明一、定额修订工作概况...” (1)二、定额修订原则………“….(5)三、定额修订主要依据…”….(6)四、定额主要内容…………………….(6)五、定额适用范围和作用…………….(7)六、定额的人工、材料和机械……….(7)七、定额修订主要内容…一….(8)八、使用定额时应注意的有关问题.......... (17)第二章检修工程费项目组成及取费规定一、编制原则 (20)二、适用范围 (20)三、编制依据....................................... (20)四、人工费、措施费、企业管理费等构成鎏三三行规定》的通知………,(21)五、检修工程费紫算程序说明 (22)附件关于印发《中国石化安全生产费用财务管理暂行规定的通知 (23)第三章静置设备一、本册定额概述..........一 (32)二、本册定额修订依据...一 (33)三、特点及思路............” (34)四、本册定额使用中的共性问题............. (35)五、本册定额各章内容介绍 (36)第四章传动设备一、本册定额概述.......... (55)二、本册定额修订依据.... (56)三、特点及思路............. (57)四、本册定额使用中的共性问题...................:...- (58)五、本册定额各章内容介绍 (59)第五章工业管道一、本册定额概述………“..(72)二、本册定额修订依据…”..(73)三、特点及思路…...(74)四、本册定额使用中的共性问题…………”………....(74)五、本册定额各章内容介绍………..(75)第六章电气设备一、本册定额概述………”..(98)二、本册定额修订依据…“ (101)三、特点及思路…. (102)四、本册定额使用中的共性问题………….. (102)五、本册定额各章内容介绍 (104)第七章自动化控制与仪表一、本册定额概述………” (127)二、本册定额修订依据…一 (128)三、特点及思路…. (129)四、本册定额基础数据取定说明 (129)五、本册定额使用中的共性问题………….. (130)六、本册定额各章内容介绍 (132)第八章隔热、防腐一、本册定额概述………” (154)二、本册定额修订依据…“ (155)三、特点及思路…一 (155)四、本册定额基础数据取定说明…………” (156)五、本册定额使用中的共性问题…………” (158)六、本册定额各章内容介绍 (159)第九章工业炉窑及设备衬里一、本册定额概述………一 (172)二、本册定额修订依据…” (173)三、特点及思路…. (173)2四、本册定额使用中的共性问题……….(174)五、本册定额各章内容介绍…………….(174)第十章电信设备一、本册定额概述………(181二、本册定额修订依据…..(182)三、特点及思路 (183)四、本册定额使用中的共性问题……….(183)五、本册定额各章内容介绍…………….(184)第一章总体说明一、定额修订工作概况1.修订目的为了全面落实中国石油化工集团公司暨中国石油化工股份有限公司深化工程造价管理改革的精神,适应石油化工设备检修技术的最新发展,适应质量、安全管理的要求,满足挖潜增效、提升精细化管理水平的需要,有利于装置“安、稳、长、满、优”生产运行,按照中国石油化工股份有限公司工程部工作安排,自2008年9月份开展定额修订工作,经过16个月的编制工作,完成了成果文件《石油化工行业检修工程预算定额》(2009版)和《石油化工行业检修工程计价规则》(2009版)。
《石油化工行业安装工程预算定额》解释说明

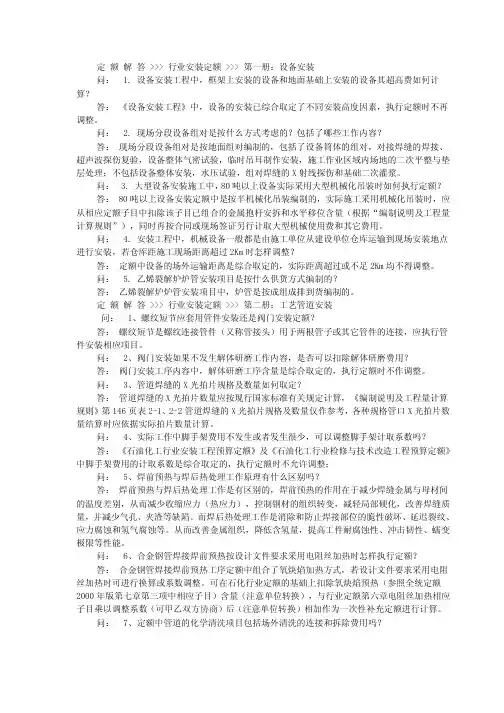

定额解答 >>> 行业安装定额 >>> 第一册:设备安装问: 1. 设备安装工程中,框架上安装的设备和地面基础上安装的设备其超高费如何计算?答:《设备安装工程》中,设备的安装已综合取定了不同安装高度因素,执行定额时不再调整。
问: 2. 现场分段设备组对是按什么方式考虑的?包括了哪些工作内容?答:现场分段设备组对是按地面组对编制的,包括了设备筒体的组对,对接焊缝的焊接、超声波探伤复验,设备整体气密试验,临时吊耳制作安装,施工作业区域内场地的二次平整与垫层处理;不包括设备整体安装,水压试验,组对焊缝的X射线探伤和基础二次灌浆。
问: 3. 大型设备安装施工中,80吨以上设备实际采用大型机械化吊装时如何执行定额?答: 80吨以上设备安装定额中是按半机械化吊装编制的,实际施工采用机械化吊装时,应从相应定额子目中扣除该子目已组合的金属抱杆安拆和水平移位含量(根据“编制说明及工程量计算规则”),同时再按合同或现场签证另行计取大型机械使用费和其它费用。
问: 4. 安装工程中,机械设备一般都是由施工单位从建设单位仓库运输到现场安装地点进行安装,若仓库距施工现场距离超过2Km时怎样调整?答:定额中设备的场外运输距离是综合取定的,实际距离超过或不足2Km均不得调整。
问: 5. 乙烯裂解炉炉管安装项目是按什么供货方式编制的?答:乙烯裂解炉炉管安装项目中,炉管是按成组成排到货编制的。
定额解答 >>> 行业安装定额 >>> 第二册:工艺管道安装问: 1、螺纹短节应套用管件安装还是阀门安装定额?答:螺纹短节是螺纹连接管件(又称管接头)用于两根管子或其它管件的连接,应执行管件安装相应项目。
问: 2、阀门安装如果不发生解体研磨工作内容,是否可以扣除解体研磨费用?答:阀门安装工序内容中,解体研磨工序含量是综合取定的,执行定额时不作调整。
问: 3、管道焊缝的X光拍片规格及数量如何取定?答:管道焊缝的X光拍片数量应按现行国家标准有关规定计算,《编制说明及工程量计算规则》第146页表2-1、2-2管道焊缝的X光拍片规格及数量仅作参考,各种规格管口X光拍片数量结算时应依据实际拍片数量计算。
中石化定额解释

第一册油(气)处理设备安装工程中国石油天然气集团公司二000年七月一日前言《石油建设安装工程预算定额》是根据。
,由大庆石油管理局、石油管道局主编。
经审查批准并以………….文颁发通知自二000年七月一日起施行。
本定额作为石油建设工程编制施工图预算的依据,也是编制概算定额、估算指标的基础,其具体解释工作由中国石油天然气股份有限公司石油建设工程造价管理中心负责。
主编单位:参编单位:主编部门:中国石油天然气股份有限公司石油建设工程造价管理中心批准部门:中国石油天然气集团公司施行日期:二000年七月一日总说明一、《石油建设安装工程预算定额》共分五册,包括:第一册,油(气)处理设备安装工程第二册,集输及工艺管道安装工程第三册,电气、自动化控制及仪表安装工程第四册,工业给排水、采暖、通风空调及刷油、防腐蚀、绝热工程第五册,长距离输送管道工程二、《石油建设安装工程预算定额》是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一石油建设安装工程量计算规则、项目划分、计量单位的统一依据;是编制石油安装工程地区单位估价表、招标工程标底、计算工程造价的依据;是编制概算定额(指标)、投资估算指标的基础;也是施工企业投标报价的基础。
三、本定额适用于石油地面建设工程和改扩建安装工程。
其中:(一)《油(气)处理设备安装工程》册适用于石油工业建设中的机泵类设备、静置设备制作安装、撬块安装、金属储罐、气柜、球形罐组装、工艺金属结构制作安装及燃气发电设备安装等工程。
(二)《集输及工艺管道安装工程》册适用于下列工程:1、油(气)田集输管道适用于:(1)井口、计量间、计量中转站(或转油站)、联合站之间的输送原油、石油伴生气及混合物的管道;(2)联合站与油田内油库、输油首站或输气首站之间的外输油气管道;(3)联合站、接转站(转油站)、计量间、井口之间的注水、气举、动力液、稀释油、活性水管道;(4)管径≤530mm的输送各种介质的碳钢和低合金钢的管道;(5)油(气)田区域外管道长度在10公里以内的集输管道和供水管道工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
石化定额解释1、检修定额和安装定额中脚手架费用应如何计取?问:答:凡套用检修定额(包括安装定额乘以检修系数)项目按检修定额说明中规定的13%系数计取,凡直接套用安装定额项目按安装定额说明中规定的7%系数计取。
问: 2、直管、管件、法兰检修安装项目应如何执行定额?答:直管、管件、法兰检修安装,执行安装定额相应项目乘以检修系数。
问: 3、高压管道、阀门拆除、检修安装费用如何计取?答:高压管道拆除费用按低压管道(电弧焊)安装子目乘以拆除系数;阀门拆除费用按相应压力等级阀门安装子目乘以拆除系数计取;高压管道及阀门安装费用按相应压力等级安装子目乘以检修系数计取。
问: 4、中低压法兰拆装盲板项目不发生盲板制作工作内容时如何计取费用?答:人工乘以系数0.9,材料扣除“钢板、氧气、乙炔气、砂轮片、电”的费用,机械不变。
问: 5、管道、法兰、阀门等的补焊工作执行什么定额子目?答:执行“管道焊缝返修”定额子目。
问: 6、电动阀门的传动部分、电气部分应执行什么定额?答:电动阀门的传动部分(减速器等)是指阀门的变速机构,其检修费用执行传动设备专业相应子目,电气部分(电动机)检修费用执行电气专业第七章电机检修相应子目。
问: 7、定额中是否包括了拆除废料的场外运输费用?答:定额中不包括拆除废料的场外运输费用,发生时按合同或协议另行计算。
问: 1. 泵检修过程中,实际只完成定额中规定的大修项目中某一项或两项修理项目时如何计费?答:定额中检修项目是根据《石油化工设备维护检修规程》所确定的修理范围进行编制的,实际检修过程应根据检修深度(即大、中、小修)按具体情况划分大中小修。
问: 2. 传动设备检修过程一般不需要搭设脚手架,如何套用定额?答:定额中的脚手架搭拆系数是综合取定的,不论实际发生与否,均应按定额说明计取。
问: 1. 计算金属结构的拆除费用时是否扣除预制费用?答:计取金属结构拆除费用的基数是《石油化工行业安装工程预算定额》中相应子目的人工、材料、机械费用(不扣除预制费用)。
问: 2. 执行检修定额的塔盘检修项目时,发现实际施工中根本未使用汽车式起重机,可否扣除汽车式起重机的费用?答:《石油化工行业检修与技术改造工程预算定额》是按目前石化行业内施工企业在检修和技术改造工程中普遍采用的施工方法、机械化装备、劳动效率编制的,执行定额时不得随意调整。
问: 3. 检修定额中“催化剂撇头”是指什么工作?答:“催化剂撇头”是指拆除反应器内所装催化剂顶部的一部分(或称顶部部分更换催化剂)。
问: 4. 定额中“焊缝无损检测”是否包含“焊缝打磨”?答:答:“无损检测”各项目中只包括待检部位表面清理工作内容,不含焊缝的打磨;“待检部位表面清理”是指将待检部位表面的药皮、焊渣、铁锈及其它杂物(方法包括用砂轮机)清理干净;而“焊缝打磨”是指为达到焊缝表面和热影响区圆滑过渡而进行的打磨等工作。
问: 1. 电动机电源线拆卸与重接定额如何套用?答:本定额是按每拆卸一次或重接一次分别计算一次工程量编制的;主要考虑到拆除电源线后的下列两个因素:⑴由于各种原因(电动机容量变动、电动机检修原因不能及时复位等)需要更换电动机时,则要套用“电动机检查接线”定额;⑵因生产装置改造,电动机拆除后不再复位。
问: 2.10kV断路器试验项目中有机械特性试验如何套用定额?答:10kV断路器试验项目(J4-393)不包括机械特性试验,若检修中需进行机械特性试验其中包括合闸时间(s)、分闸时间(s)、合闸同期差(ms)、分闸同期差(ms)、合闸速度(m/s)、分闸速度(m/s)及合闸过程中触头接触后的弹跳时间等项目,可以在此基础上进行调整执行,基价乘以系数1.4。
问: 3.继电保护试验中联动试验(J4-449)是指什么?答:继电保护试验中联动试验是指一个系统或回路中的断路器、继电器、互感器等一、二次元器件调试完后进行的系统升流(整组)试验。
问: 4. 小型线圈绕制子目适用于哪些设备?答:“小型线圈绕制”子目是指分、合闸设备线圈,电磁阀线圈等类似线圈的绕制。
电动机线圈绕制属定额缺项,电动机线圈更换定额子目是按成品线圈考虑的;若为自行绕制时,其费用另行计算。
问: 1.调节阀离线检修应如何套用定额?答:按下列项目分别进行计算,①执行机构及其附件的检查调试、复位安装;②调节阀的拆除;③调节阀配合上线安装;④若仪表专业自行安装调节阀还应套用第三册《工艺管道》中调节阀检修安装相应子目。
问: 2.调节阀在线检修应如何套用定额?答:①若执行机构及其附件均未拆除仅进行在线检查调试,套用调节阀在线检查调试相应子目;②若对执行机构及其附件进行了拆除检查,应分别套用执行机构和附件的检查调试、复位安装相应子目。
问: 3.对于调节阀阀体的检修应如何执行定额?答:按现场签证计算。
问: 4.在检修过程中既发生了仪表单体的检查调试又发生了系统回路试验,应如何执行定额?答:应分别套用检修定额中检查调试子目和仪表回路模拟试验;对于非工业计算机集中控制的仪表回路模拟试验执行《石油化工行业安装工程预算定额》第五册《自动化控制装置及仪表安装工程》相应子目及有关规定;对于属于工业计算机集中控制的仪表回路模拟试验执行本册定额“第二章”说明中有关规定。
问: 5.工业计算机扩容调试子目的工序组合内容中是否包括“组态”?答:不包括“组态”内容。
问: 1. 设备安装工程中,框架上安装的设备和地面基础上安装的设备其超高费如何计算?答:《设备安装工程》中,设备的安装已综合取定了不同安装高度因素,执行定额时不再调整。
问: 2. 现场分段设备组对是按什么方式考虑的?包括了哪些工作内容?答:现场分段设备组对是按地面组对编制的,包括了设备筒体的组对,对接焊缝的焊接、超声波探伤复验,设备整体气密试验,临时吊耳制作安装,施工作业区域内场地的二次平整与垫层处理;不包括设备整体安装,水压试验,组对焊缝的X射线探伤和基础二次灌浆。
问: 3. 大型设备安装施工中,80吨以上设备实际采用大型机械化吊装时如何执行定额?答:80吨以上设备安装定额中是按半机械化吊装编制的,实际施工采用机械化吊装时,应从相应定额子目中扣除该子目已组合的金属抱杆安拆和水平移位含量(根据“编制说明及工程量计算规则”),同时再按合同或现场签证另行计取大型机械使用费和其它费用。
问: 4. 安装工程中,机械设备一般都是由施工单位从建设单位仓库运输到现场安装地点进行安装,若仓库距施工现场距离超过2Km时怎样调整?答:定额中设备的场外运输距离是综合取定的,实际距离超过或不足2Km均不得调整。
问: 5. 乙烯裂解炉炉管安装项目是按什么供货方式编制的?答:乙烯裂解炉炉管安装项目中,炉管是按成组成排到货编制的。
问: 1、螺纹短节应套用管件安装还是阀门安装定额?答:螺纹短节是螺纹连接管件(又称管接头)用于两根管子或其它管件的连接,应执行管件安装相应项目。
问: 2、阀门安装如果不发生解体研磨工作内容,是否可以扣除解体研磨费用?答:阀门安装工序内容中,解体研磨工序含量是综合取定的,执行定额时不作调整。
问: 3、管道焊缝的X光拍片规格及数量如何取定?答:管道焊缝的X光拍片数量应按现行国家标准有关规定计算,《编制说明及工程量计算规则》第146页表2-1、2-2管道焊缝的X光拍片规格及数量仅作参考,各种规格管口X光拍片数量结算时应依据实际拍片数量计算。
问: 4、实际工作中脚手架费用不发生或者发生很少,可以调整脚手架计取系数吗?答:《石油化工行业安装工程预算定额》及《石油化工行业检修与技术改造工程预算定额》中脚手架费用的计取系数是综合取定的,执行定额时不允许调整;问: 5、焊前预热与焊后热处理工作原理有什么区别吗?答:焊前预热与焊后热处理工作是有区别的,焊前预热的作用在于减少焊缝金属与母材间的温度差别,从而减少收缩应力(热应力),控制钢材的组织转变,减轻局部硬化,改善焊缝质量,并减少气孔、夹渣等缺陷。
而焊后热处理工作是消除和防止焊接部位的脆性破坏、延迟裂纹、应力腐蚀和氢气腐蚀等。
从而改善金属组织,降低含氢量,提高工件耐腐蚀性、冲击韧性、蠕变极限等性能。
问: 6、合金钢管焊接焊前预热按设计文件要求采用电阻丝加热时怎样执行定额?答:合金钢管焊接焊前预热工序定额中组合了氧炔焰加热方式,若设计文件要求采用电阻丝加热时可进行换算或系数调整。
可在石化行业定额的基础上扣除氧炔焰预热(参照全统定额2000年版第七章第三项中相应子目)含量(注意单位转换),与行业定额第六章电阻丝加热相应子目乘以调整系数(可甲乙双方协商)后(注意单位转换)相加作为一次性补充定额进行计算。
问: 7、定额中管道的化学清洗项目包括场外清洗的连接和拆除费用吗?答:管道的化学清洗项目工作内容包括“管线检查,临时管线安装、拆除、试压,水冲洗,系统加热升温,碱煮,水冲洗,酸洗,中和钝化,干燥氮封,废液处理,恢复拆卸的阀件。
”,不包括场外清洗的连接和拆除费用,发生时应另行计算。
问: 1. 金属油罐预制安装中,罐底、罐壁、罐顶焊缝分别按什么方法进行试验的?实际不同时如何计算?答:金属油罐预制安装中,罐底按真空试验、罐壁和罐顶焊缝按煤油渗透试验取定的,其材料消耗已计入其他材料费;工程中实际试验方法不同时也不作调整。
问: 2. 金属油罐附件预制安装中,蒸汽盘管的管径范围是多少?超过时是否允许换算?答:定额中蒸汽盘管的管径是综合取定的;在实际工程中,可根据设计图纸要求的管径按定额用量计取主材费,其他不得调整。
问: 3. 球形罐组对安装中的人孔、测量孔等附件安装如何计算?答:球形罐组对安装是按施工全过程考虑的,定额中已包含球形罐本体的全部施工内容,人孔、测量孔等附件安装不再单独计算。
问: 4. 工艺金属结构预制安装中,什么是联合平台?答:《石油化工行业安装工程预算定额》第三册中“联合平台”是指两台或两台以上设备的平台相互连接组成的便于操作、检修使用的整体平台。
问: 5. 脚手架搭拆费中,人工费、材料费、机械费各占的比例是多少?答:脚手架搭拆费的含量组成为:人工费占25%,材料费占75%。
问: 1.800kVA干式变压器安装定额子目组合了哪些工序?其含量是多少?答:本定额子目综合考虑组合了下列工序内容:⑴变压器本体安装按无防护壳式和有防护壳式,各取50%;⑵变压器系统调试和自动投入装置调试各一个系统,各取100%;⑶因母线联络系统调试是由两台变压器组成一个联络系统,取50%;⑷变压器干燥取15%;⑸强迫风冷装置安装取100%;⑹ 24小时试运行工日按每班8个小时、2个人考虑,取6个工日。
问: 2.墙上安装的照明配电箱应如何套用安装定额?插座箱安装套用何定额?答:墙上安装的照明配电箱,应套用安装定额4-207子目,本子目组合了安装和进线系统的送配电调试;插座箱安装同“照明配电箱”安装。
