水池模板工程专项施工方案教案资料
蓄水池模板工程施工方案

蓄水池模板工程施工方案一、编制依据1. 设计图纸及技术要求:依据蓄水池的设计图纸及技术要求,进行模板工程的施工方案设计。
2. 相关规范:依据《建筑模板工程施工及验收规范》(GB50204-2015)、《混凝土结构工程施工质量验收规范》(GB50204-2015)等相关规范。
3. 施工现场条件:依据施工现场的具体条件,包括场地、环境、材料堆放等因素,进行模板工程施工方案的设计。
二、工程概况本工程为一座蓄水池,结构形式为矩形钢筋混凝土结构,池壁厚度为400mm,池底板厚度为200mm,池顶板采用现浇混凝土结构。
蓄水池尺寸为长×宽×高=20m×10m×5m,总容积为1000m³。
三、施工准备1. 材料准备:根据施工图纸及工程量清单,提前准备足够的建筑模板、支撑材料、钢筋、混凝土等材料。
2. 技术准备:组织技术人员进行图纸会审,了解设计意图,掌握模板工程的施工工艺及质量要求。
3. 人员准备:根据工程量及施工工艺要求,组织足够的技术人员、施工人员及管理人员。
四、施工工艺及步骤1. 池壁模板施工:(1)按照设计图纸,画出池壁模板的位置线,进行模板的安装。
(2)采用50mm×100mm的方木作为模板的背楞,间距500mm,用螺栓连接固定。
(3)安装500mm高的低侧模板,采用150mm厚的泡沫混凝土作为保温层。
(4)安装高侧模板,采用12mm厚的钢模板,用铁丝固定在背楞上。
(5)验收模板安装质量,确保模板垂直、平整、接缝严密。
2. 池底板模板施工:(1)按照设计图纸,画出池底板模板的位置线,进行模板的安装。
(2)采用50mm×100mm的方木作为模板的背楞,间距500mm,用螺栓连接固定。
(3)安装12mm厚的钢模板,用铁丝固定在背楞上。
(4)验收模板安装质量,确保模板水平、平整、接缝严密。
3. 池顶板模板施工:(1)按照设计图纸,画出池顶板模板的位置线,进行模板的安装。
蓄水池模板工程施工方案

蓄水池模板工程施工方案一、蓄水池工程概述蓄水池是一种储存和调度水资源的设施,广泛应用于城市供水、工业生产、农业灌溉等领域。
蓄水池的施工设计及施工方案的制定对工程质量、工期安全均有重要影响。
本文将针对蓄水池的施工方案进行详细阐述。
二、蓄水池工程施工前期准备1.前期调查施工前,应对蓄水池的场地条件、地质情况、气象条件、周边环境等进行详细调查,以保证后续施工的顺利进行。
2.设计图纸审查审查设计图纸,确保设计合理、符合工程要求,并与设计方进行充分沟通,明确各个施工阶段的重点。
3.施工人员培训组织施工人员进行必要的培训,确保他们具备必要的专业知识和技能,保障工程施工的质量和安全。
4.材料与设备准备根据设计要求,提前准备好所需的各类建筑材料、施工设备和工程车辆,确保施工期间物资供应有序、不间断。
三、蓄水池主体结构施工1.场地平整首先对蓄水池的施工场地进行平整,确保场地平整、干净,为后续施工提供良好的基础。
2.基础施工按照设计要求,对蓄水池的基础进行施工,包括基槽开挖、钢筋搭设、模板搭建、混凝土浇筑等工序。
3.主体结构施工主体结构施工包括蓄水池的墙体、顶板、进、出水口等部分的施工,施工过程中应保证结构的牢固、密实。
4.防水处理对蓄水池内部和外部进行防水处理,确保储水池不渗漏,提高蓄水池的使用寿命和安全性。
五、蓄水池验收与投入使用1.自检验收与整改蓄水池主体结构完成后,进行自检验收,发现问题及时整改,确保工程质量符合设计要求。
2.验收与竣工自检验收合格后,组织设计方、监理单位及相关部门进行验收,验收合格后,蓄水池可正式投入使用。
3.定期检测与维护定期对蓄水池进行检测和维护,延长蓄水池的使用寿命,确保蓄水池正常运行。
六、蓄水池施工安全注意事项1.加强安全教育加强安全教育,提高员工的安全意识,降低事故发生率。
2.严格遵守操作规程施工过程中严格遵守操作规程,做好施工前的安全检查和施工现场隐患排查。
3.设立安全挂牌设立安全挂牌,明确责任,加强施工现场安全管理。
水池模板施工方案资料

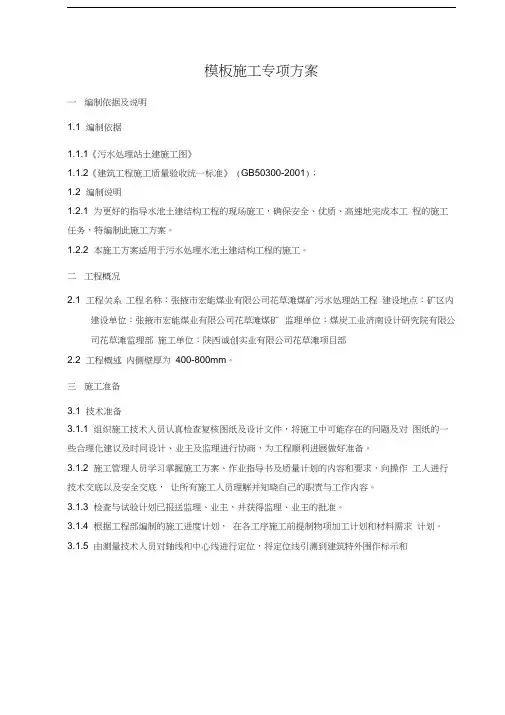

模板施工专项方案一编制依据及说明1.1 编制依据1.1.1《污水处理站土建施工图》1.1.2《建筑工程施工质量验收统一标准》 (GB50300-2001);1.2 编制说明1.2.1 为更好的指导水池土建结构工程的现场施工,确保安全、优质、高速地完成本工程的施工任务,特编制此施工方案。
1.2.2 本施工方案适用于污水处理水池土建结构工程的施工。
二工程概况2.1 工程关系工程名称:张掖市宏能煤业有限公司花草滩煤矿污水处理站工程建设地点:矿区内建设单位:张掖市宏能煤业有限公司花草滩煤矿监理单位:煤炭工业济南设计研究院有限公司花草滩监理部施工单位:陕西诚创实业有限公司花草滩项目部2.2 工程概述内侧壁厚为400-800mm。
三施工准备3.1 技术准备3.1.1 组织施工技术人员认真检查复核图纸及设计文件,将施工中可能存在的问题及对图纸的一些合理化建议及时同设计、业主及监理进行协商,为工程顺利进展做好准备。
3.1.2 施工管理人员学习掌握施工方案、作业指导书及质量计划的内容和要求,向操作工人进行技术交底以及安全交底,让所有施工人员理解并知晓自己的职责与工作内容。
3.1.3 检查与试验计划已报送监理、业主,并获得监理、业主的批准。
3.1.4 根据工程部编制的施工进度计划,在各工序施工前提制物项加工计划和材料需求计划。
3.1.5 由测量技术人员对轴线和中心线进行定位,将定位线引测到建筑特外围作标示和精品文档有效的保护,并出具测量定位资料报送监理公司核准。
3.1.6内、外部接口已策划好并明确了接口人员与联络渠道3.2人员准备所有进场施工人员需进行技术交底、安保培训及技能培训,并经考核合格后方可上岗,特种作业人员必须持证上岗。
劳动力分工及责任如下:4. 施工工艺流程定位放线—底板施工—池壁施工—顶板结构施工5. 模板工程5.1模板加工5.2模板采用双面覆膜木胶板,模板尺寸1220mm*2440mm。
模板厚度不小于15mm5.3为确保拼模质量,所有模板都在木工加工场加工制作,加工场地必须硬化,且表面平整。
蓄水池模板施工方案豆丁

蓄水池模板施工方案豆丁1. 引言本文档是关于蓄水池模板施工方案的介绍。
蓄水池是一种用于储存水源的设施,常用于农业灌溉、城市供水以及工业用水等领域。
蓄水池模板施工方案是确保蓄水池安全建造的关键步骤之一。
本文档将详细介绍蓄水池模板施工方案的要点和注意事项。
2. 蓄水池模板施工方案概述蓄水池模板施工方案是指在蓄水池建造过程中所采用的模板施工方法和步骤。
它主要包括以下几个方面:2.1 施工准备工作在开始施工之前,必须进行一系列的准备工作。
首先是选择合适的施工场地,需考虑地质条件、地形地势等因素。
然后,要制定详细的工程计划和时间安排,同时落实必要的安全措施和人员配备。
2.2 模板材料选择模板材料的选择至关重要,直接决定了蓄水池施工的质量和耐久性。
常见的模板材料有木质模板、钢模板和复合模板等。
在选择模板材料时,需要根据工程要求、成本和可用性等因素进行综合考虑。
2.3 模板安装模板安装是蓄水池施工的核心步骤之一。
在进行模板安装时,需要按照设计要求进行准确的测量和布置。
同时,要确保模板的牢固性和平整度,以避免漏水和倒塌等问题。
2.4 混凝土浇筑完成模板安装后,即可进行混凝土浇筑工作。
混凝土是蓄水池结构的主要构建材料,其质量直接关系到蓄水池的使用寿命。
在进行混凝土浇筑时,要注意控制浇筑速度和浇筑厚度,以确保混凝土的均匀性和密实性。
2.5 模板拆除待混凝土充分硬化后,即可进行模板拆除工作。
在进行模板拆除时,要小心操作,避免对混凝土结构造成损害。
同时,还需检查蓄水池内外部的工程质量和安全性,以确保施工的完整性和稳定性。
3. 蓄水池模板施工方案的注意事项在进行蓄水池模板施工过程中,还需注意以下事项:3.1 安全措施施工过程中必须严格遵守安全操作规程,提供必要的安全防护设施,确保施工人员的安全。
同时,要对施工现场进行全面的安全检查,及时排除潜在的安全隐患。
3.2 质量控制模板施工的质量直接关系到蓄水池的使用寿命和安全性。
蓄水池模板工程施工方案

蓄水池模板工程施工方案一、项目背景和概述蓄水池模板工程是指在建设水库、湖泊或其他蓄水设施时,为了方便施工和保证蓄水设施的稳定性,采用的一种施工措施。
本文档将详细介绍蓄水池模板工程的施工方案。
二、工程准备1.设计和方案确定:在施工前,需要根据实际情况进行蓄水池的设计和方案确定。
确定设计和方案后,可以进一步进行材料和设备的采购准备。
2.现场准备工作:在工程开始前,需要对施工现场进行清理和平整,确保施工区域没有障碍物和垃圾等。
3.材料和设备准备:根据设计方案确定所需的材料和设备清单,并进行采购准备。
应保证所采购的材料和设备符合相关标准,并按要求进行验收。
三、施工流程1. 模板安装1.预制板准备:将已购买的预制模板板材按照设计要求进行切割、修整和标号。
2.安装模板:根据设计图纸将预制的模板板材逐个进行安装,确保板材之间的连接牢固并符合设计要求。
模板的安装应考虑施工的顺序和方便后续作业的问题,同时还应考虑设备的安装和维护。
3.固定模板:安装好的模板需要进行固定,可以采用钢筋、土石方或其他固定方式。
模板的固定要求稳定可靠,以保证后续施工的质量。
2. 钢筋安装1.钢筋材料准备:根据设计方案确定所需的钢筋种类、规格和数量,并进行采购准备。
2.钢筋加工:根据设计要求对钢筋进行加工,包括切割、弯曲和焊接等工艺。
要确保加工后的钢筋能够准确地安装到模板内。
3.钢筋安装:将预制好的钢筋按照设计要求并结合模板进行安装。
安装时要注意钢筋的间距、连接和固定等要求。
3. 混凝土浇筑1.混凝土配制:根据设计要求确定混凝土的配制比例,并进行混凝土的配制工作。
配制好的混凝土应符合相关标准和要求。
2.浇筑混凝土:在模板内完成混凝土的浇筑工作。
浇筑时要注意控制浇筑速度和浇筑高度,避免出现空鼓、缺陷等问题。
3.养护混凝土:浇筑完混凝土后,需要进行养护。
养护时间应根据混凝土的强度要求和环境条件进行合理的调整。
4. 模板拆除和清理1.模板拆除:在混凝土达到一定强度后,可以进行模板的拆除工作。
水池模板工程专项施工方案

水池模板工程专项施工方案1. 引言水池模板工程是指在建筑施工中,为了方便混凝土的浇筑和养护,使用模板对水池的形状进行固定和支撑的工程。
本文档将详细介绍水池模板工程的施工方案。
2. 施工前准备2.1 确定水池的设计图纸在施工前,需根据设计图纸准确了解水池的尺寸、形状和结构要求。
2.2 准备模板材料和工具根据水池的尺寸和形状,准备合适的模板材料,如脚手架、钢板和木板等。
同时,确保配备必要的工具,如锤子、电钻和螺丝刀等。
2.3 确定模板的安装方案根据水池的设计要求,确定模板的安装方案。
考虑到施工的便捷性和模板的牢固性,选用合适的固定方式和支撑结构。
3. 水池模板工程施工步骤3.1 搭建脚手架首先,根据水池的尺寸和高度,在水池周围搭建脚手架。
脚手架应牢固稳定,以确保施工安全。
3.2 安装模板支撑结构根据设计要求,安装模板的支撑结构。
一般情况下,采用水平支撑和垂直支撑相结合的方式,确保模板的稳定性和承重能力。
3.3 安装模板板材根据设计图纸和模板安装方案,将模板板材按照要求固定在支撑结构上。
确保模板严密贴合,并使用螺丝固定,以免在混凝土浇筑和养护时产生位移和变形。
3.4 检查模板质量在模板安装完毕后,进行模板质量检查。
检查模板是否安装牢固,是否符合设计要求,并对不符合要求的地方及时进行修补。
3.5 混凝土浇筑在模板安装完毕并检查合格后,进行混凝土的浇筑工作。
在浇筑过程中,注意控制浇筑速度和浇注厚度,确保浇筑均匀且不出现空鼓现象。
3.6 混凝土养护混凝土浇筑完毕后,进行养护工作。
采用覆盖保湿的方式,以防止混凝土过早干燥和开裂。
同时,进行适当的养护措施,如喷水养护和覆盖草帘等。
4. 施工注意事项4.1 施工环境要求水池模板工程的施工环境要求整洁、干燥、无明火和防潮。
确保施工安全和施工质量。
4.2 模板安装要求模板的安装要求严格按照设计图纸和施工方案进行,确保模板的稳固性和承载力。
4.3 施工工艺控制在施工过程中,要严格按照工艺要求操作,确保混凝土的浇筑质量和养护效果。
水池模板工程施工方案

水池模板工程施工方案本工程为水池模板工程,施工地点位于某某市某某区某某路某某号。
施工内容主要包括水池模板的搭设、支撑和拆除等工作。
本工程的实施旨在确保水池模板的安全可靠,满足设计要求,并且尽可能减少材料和人力资源的浪费。
本工程施工单位为某某建筑工程有限公司,施工周期预计为30天。
施工条件1. 施工单位需遵守国家有关法律法规和施工现场安全生产管理规定。
2. 施工单位需提供施工人员的技术资格证明、人员培训证书等相关资料。
3. 施工现场应符合环境保护要求,施工单位需制定施工环保方案,并在施工期间严格执行。
施工方案1. 施工前准备工作1.1 按照设计图纸和施工要求,编制水池模板的搭设和支撑方案,并进行技术交底会议。
1.2 确定施工现场的起重设备和安全通道。
1.3 检查和清点水池模板及相关支撑、连接件等材料,并对破损或缺损的材料进行更换和修复。
2. 水池模板搭设2.1 确定水池模板的基准点和标高点,按照设计要求和施工方案进行模板的搭设。
2.2 安装水池模板的支撑结构,确保支撑结构稳固可靠,能够承受水压和施工荷载。
2.3 对水池模板进行验收,确保模板安装符合设计要求,并进行记录。
3. 水池模板支撑3.1 对已搭设好的水池模板进行支撑调整,保持模板的水平和垂直度。
3.2 检查支撑结构的连接件和固定方式,确保支撑结构牢固可靠。
3.3 对支撑结构进行验收,确保支撑结构符合设计要求,并进行记录。
4. 水池模板拆除4.1 在水池浇筑结束后,根据拆除方案和要求,对水池模板进行拆除。
4.2 拆除时需注意保护水泥构件和模板板面物料,确保不损坏。
4.3 对水池模板进行记录和清点,返库材料应妥善保管。
5. 安全生产5.1 指定专人负责施工现场的安全管理工作,加强对施工人员的安全教育和培训。
5.2 对施工现场的安全设施和安全用具进行检查和维护,确保施工现场的安全环境。
5.3 加强对施工现场人员的管理和监督,确保施工过程中的安全生产。
蓄水池模板工程施工方案

蓄水池模板工程施工方案第一章总述一、项目名称:XX蓄水池模板工程二、项目地点:XX市XX区XX村三、项目建设单位:XX有限公司四、项目承建单位:XX建筑工程有限公司五、项目负责人:XX六、安全负责人:XX七、项目计划施工周期:XX年XX月-XX年XX月八、项目概况:本项目主要包括蓄水池模板的施工工作,工程规模约为XX平方米,用于蓄水池的建设。
第二章工程概况一、工程内容1.1 蓄水池模板工程主要包括搭建模板、浇筑混凝土、拆除模板等工作。
1.2 蓄水池模板工程施工前需进行现场勘测、准备施工材料、搭建脚手架等工作。
1.3 蓄水池模板工程施工过程中需要注意安全,遵守施工规范,保证施工质量。
1.4 蓄水池模板工程施工结束后需进行验收、清理现场等工作。
二、工程要求2.1 工程质量要求:符合国家标准和相关规范要求。
2.2 工程进度要求:按照施工计划进行施工,保证工程按时完成。
2.3 工程安全要求:严格遵守安全规定,做好施工安全措施。
2.4 工程环保要求:注意环保要求,做到污水零排放,垃圾分类处理。
2.5 工程管理要求:加强现场管理,做好施工组织,保证施工顺利进行。
第三章施工方案一、施工准备阶段1.1 勘测现场:施工前需对蓄水池模板施工现场进行勘测,确定施工位置和工程要求。
1.2 准备材料:根据工程设计要求,准备好所需的模板材料、混凝土等施工材料。
1.3 搭建脚手架:在施工现场搭建好脚手架,确保施工安全。
1.4 制定施工方案:根据勘测结果和施工要求,制定详细的施工方案,安排施工人员和设备。
二、模板搭建阶段2.1 模板材料准备:将准备好的木质模板材料按照设计图纸要求进行切割和加工。
2.2 模板安装:根据设计要求,将模板逐步安装在蓄水池施工位置上,严格控制模板的平整度和牢固度。
2.3 模板调整:在模板安装完成后,对模板进行调整,确保模板的位置和尺寸符合设计要求。
2.4 模板固定:将模板固定在脚手架上,做好支撑和防护措施,保证模板在施工过程中不会出现脱落或倾斜。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工方案报审表工程名称:近机场路04-03-04地块厂房(原济仁堂)升级改造工程A2致:贵州诚信项目管理咨询有限责任公司(监理单位)我方已根据施工合同的有关规定完成了近机场路04-03-04地块厂房(原济仁堂)升级改造工程消防水池泵房,设备水池用房模板施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查。
附:消防水池泵房,设备水池用房模板专项施工方案施工单位(章):贵州省水西建设工程有限公司项目经理:日期:2018年08月29日审查意见:同意此施工方案••不同意此施工方案监理单位(章):贵州诚信项目管理咨询有限责任公司监理工程师:________________________________日期:-2018年08月29日近机场路04-03-04 地块厂房(原济仁堂)升级改造工程模板专项施工方案编制:李建华审批:张利婕贵州省水西建设工程有限公司二0 一八年八月目录一、 ............................ 编制依据二、 ............................ 工程概况三、 ............................ 模板的定位及准备工作四、 ............................ 模板支撑体系材料五、 ............................ 施工工艺流程六、 ............................ 模板工程验收质量要求七、 ............................ 安全及文明施工要求八、 ............................ 附图一.编制依据1)、本工程施工图纸2)、《混凝土结构工程施工质量验收规范》GB50204-20113)、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20114)、《建筑施工安全检查标准》JGJ59-20115)、我公司分项工程施工工艺标准6)、本工程施工组织设计二.工程概况工程名称:近机场路04-03-04 地块厂房(原济仁堂)升级改造工程建设单位:贵州双龙航空港置业有限公司设计单位:贵阳市建筑勘查设计有限公司监理单位:贵州诚信项目管理咨询有限责任公司施工单位:贵州省水西建设工程有限公司改造建设地点:贵阳市南明区近机场路04-03-04 地块;1、工程概况近机场路04-03-04 地块厂房(原济仁堂)升级改造工程,本工程项目拟建地块位于贵阳市南明区见龙洞路段,项目类别及性质为公益福利改建项目,建筑结构形式为框架结构,建筑结构的安全等级为一级,建筑合理使用年限为50年,6 度搞震设防,建筑耐火等级为I 级,本次改造范围在原主体结构内部装修改造提升,主体房屋附属两个消防水池及地下排污管安装等综合项目。
精品文档2、工程结构特点1)、其结构特点为:池底板厚250mm、池壁厚300和350mm用双排钢管脚手架支撑体系,立杆纵距1.5m (局部可能有所调整,但均不大于1.5m),横距1.0m,步距1.5m,纵向水平杆及横向水平杆设置参照脚手架构造要求。
双排池壁模板采竖向木楞,间距200mm,水平楞钢管间隔450mm —道,每道两根;预埋①14止水对拉螺栓两端用山形卡、螺帽加固,竖向间距450mm横向间距450mm。
三.模板的定位及准备工作1、进行控制线和位置线的放线:首先用内控法将内控点用仪器引测现场,并以内控线,引出每条轴线。
模板放线时,应先清理现场,然后根据施工图,用墨线弹出池壁模板内边线和控制线,池壁要弹出模板的内外边线和控制线,以便于模板的安装和校正。
2、作好标高测量工作:用水准仪把建筑物水平标高根据模板实际标高的要求,直接引测到模板排放位置。
3、进行安装面的找平:为防止模板底部漏浆,采用与砼等级相同配合比的水泥砂浆找平。
4、设置模板定位基准:采用短钢筋定位,即根据构件断面尺寸,切割一定长度短钢筋,点焊在主筋上,保证钢筋与模板位置。
5、模板工程验收重点:检查其刚度、垂直度、平整度。
四.模板支撑体系材料1、支架,纵横楞采用© 48 (t=3.5)钢管及相配扣件2、板制采用900*1800*18红模板。
3、40*80 方木。
4、对拉止水螺杆M14,( a450*450)5、三形卡。
6、模板荷载验算1. 柱模:拟采用如图方式进行加固,特别要保证木枋压板缝, 防止漏浆。
①荷载集成:根据F1=0.22F2=Y h已知:Y =24FN/m3t0=200/25+15=5hV=5m/hH=5m3 1 = 3 2=1.0则:R=0.22 x24x5X 1.0 x 1.0 x ,5 =59KN/r n2F 2=24x 5=120KN/m2取F=F1=59KN/m②面板验算:按工跨连续板计算,取1000 宽板带,由最不利柱宽60°,得:22Mk二qe/8=1/8 x 59X 0.32=0.66KN.m根据:Mk=f.wb=1000mmh=18mmMk=22.9x1000x 182x1/6=1.29KN.mMs=1.2.Mf=1.2x 0.66=0.79KN.m 则:Mk>Ms 满足要求。
③木枋(小楞)验算:按3 跨连续梁计算,取计算宽度300,由L=800mm,q=59x0.3=17.7KN/m得:Mk二qe2/10=1/10X 17.7 x 0.8 2=1.13KN.m已知:b=50mm, h=100mm则:Mk=f.w=22.9x 1/6x 50x 1002=1.91KN.mMs=1.2.Mk=1.2x 1.13=1.36KN.mMk>Ms,满足要求。
④钢管(大楞)验算:按半嵌固计算,e=600mm,T=5x9 0.3x 0.8=14.1KN/m 由:M=Te/8=1/8x 14.1 x0.6=1.06KN.m已知:W=5.08cm3则:Mk=f.w=215X 5.08 x 103=1.09KN.m>M, 满足要求。
由:新浇钢砼结构:25 x 0.05=12.5KN/m2模板体系: 0.5KN/m2.5KN/m即:计:15.5KN/m f②板模验算: 取1000宽板带计算,按5跨板计算:2Mk二qe/12已知:q=15.5KN/m, L=350施工荷载:2.梁板模:①荷载汇成:则:Mk=1/k x 15.5 x0.352=0.16KN.mMs=1.2.Mk=0.19KN.m<M k 满足要求。
③木枋验算按三跨连续梁计,计算宽度350由L=1000 q=15.5X0.35=5.43KN/M得:M S=1.2X1/10X5.43X1.2=0.65KN.M<M k 满足要求④(钢管)大楞验算按三跨连续梁计:L=1000,T=15.5X0.35=5.42KNM=T.L/6=5.42X1X1.2/6=1.08KN.M< M k 满足要求④ 立杆验算按简支计L=Lmax=3000T=15.5KNA=4.89cm2I=1.58cm6 二T/A=15.5X103/4.89X103=31.7N/mm2入=1/1=300/1.58=190①=0.22①.f=0.2X215=47.3> 6满足要求五.施工工艺流程熟悉图纸T模板翻样、加工T找平、定位、弹线T组装模板T安装立杆、拉杆,止水螺杆或斜撑等支撑系统T校正水平和垂直度T模板预检T浇筑混凝土T 模板拆除。
1 、模板支设1)池壁模板采用15mn红模板定型模板组装而成,以保证拼缝严密不漏浆。
内外模的稳定采取竖向和横向分节支设,内外模板横围、竖围采用脚手管,采用①14对拉螺杆@450*450布置,并在对拉螺杆居中处加焊3mm厚方形止水板片,止水片应与螺栓满焊,拆模后截断螺栓,构件表面用聚合物水泥砂浆密封,以防渗水。
2)池壁墙板模作为模板工程重点,其关系到安全、质量及观感问题。
施工准备:先清理底板与墙板之间的水平施工缝上的杂物, 凿毛施工缝面上的混凝土, 用高压水清冼。
从底板外侧(即施工缝下约250MM处)弹出水平线作为模板安装标高控制线,同时也作为模板起始线。
弹出墙板净宽内外边线,作为模板位置控制线,同时也确定了墙板厚。
预制①14 @450止水螺杆,止水螺杆长度=墙宽+ 500 mm 墙板模由侧板(用15mm厚木胶板)、立档、横档、斜撑,斜拉杆等组成。
止水螺杆中间应加焊3X60x60mn的防水环,并在拆模后立即沿螺栓四周凿成30mm深的凹坑,将螺栓两端割去,再用膨胀水泥砂浆堵严凹坑3)因考虑施工现场的场地地质比较软弱,底板模板仅靠钢管打桩加固还达不到加固效果,为了使底板模板加固牢靠,底板模板应通过用400mr①14螺杆砼底板钢筋焊接加固底板模板。
2、模板拆除1)、模板拆除前必须申请办理拆模手续,待砼强度报告出来后,砼达到拆模强度模板方可拆除。
2)、模板拆除前要向操作班组进行安全技术交底,在作业范围设安全警戒线关县挂警示牌,拆除时派专人看守。
3)、侧模应以能保证混凝土表面及棱角不受损坏时方可拆除,底模应按《混凝土结构工程施工及验收规范》的有关规定执行。
4)、模板拆除的顺序和方法,遵循先支后拆,后支先拆;先拆非承重部位,后拆承重部位;自上而下的顺序。
拆模时,严禁用大锤和撬棍硬砸硬撬。
模板要随拆随运,严禁随意抛掷。
不得留有未拆除的悬空模板。
5)、拆模时,操作人员应站在安全处,以免发生事故,等该片模板全部拆除后,再将模板、配件、支架等运出。
6)、拆下的模板、配件等严禁抛扔,要有人接应传递,也可用带钩的绳子往下系,以防止模板变形和损坏。
7)、模板拆除扣,要运至指定地点,并做到及时清理、维修和涂刷好隔离剂,修整后的模板要按编码放整齐,以备待用。
模板堆放高度不得超过1.60 米。
8)、拆除模板作业比较危险,防止落物伤人,应设置警戒线,有时显标志,并设专门监护人员。
六.模板工程验收质量要求1、首先模板及其支承系统必须要有足够的强度、刚度和稳定性,以满足上部荷载要求;支架的支承部分必须有足够的支承面积,尤其是对于底层支承体系,要求有足够的支承面积,基土必须坚实,并有排水措施。
2、注意选择质量良好的模板,保证接缝严密,接触面清理干净,并采取相应隔离措施。
3、墙体烂根,模板接缝处跑浆;防治方法是,模板根部砂浆找平塞严,模板间卡固措施牢靠。
4、竹胶板定型模板在使用过程中应加强管理。
支、拆模及运输时,应轻搬轻放;发现有损坏变形,应及时修理;模板分类分规格码放, 对木竹胶合板的侧面、切割面、孔壁,应用封边漆封闭。
5、部分项目偏差应控制质量标准如下表所示:七.安全及文明施工要求1、进入施工现场人员必须戴好安全帽,高空作业人员必须佩戴安全带,并应系牢。
2、经医生检查认为不适宜高空作业的人员,不得进行高空作业。
特别是有恐咼症、心脏病、咼血压及神经不正常的人员。
