市政道路工程路灯照明工程施工组织设计方案

合集下载

路灯工程施工组织设计

路灯工程施工组织设计

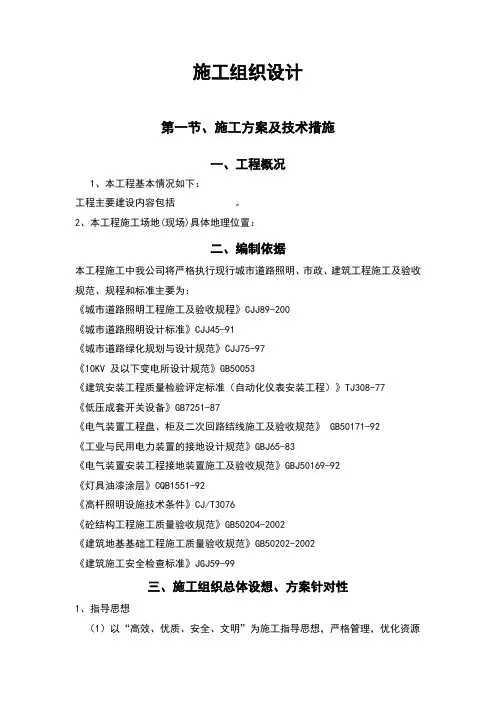

施工组织设计第一节、施工方案及技术措施一、工程概况1、本工程基本情况如下:工程主要建设内容包括。

2、本工程施工场地(现场)具体地理位置:二、编制依据本工程施工中我公司将严格执行现行城市道路照明、市政、建筑工程施工及验收规范、规程和标准主要为:《城市道路照明工程施工及验收规程》CJJ89-200《城市道路照明设计标准》CJJ45-91《城市道路绿化规划与设计规范》CJJ75-97《10KV 及以下变电所设计规范》GB50053《建筑安装工程质量检验评定标准(自动化仪表安装工程)》TJ308-77《低压成套开关设备》GB7251-87《电气装置工程盘、柜及二次回路结线施工及验收规范》 GB50171-92《工业与民用电力装置的接地设计规范》GBJ65-83《电气装置安装工程接地装置施工及验收规范》GBJ50169-92《灯具油漆涂层》CQB1551-92《高杆照明设施技术条件》CJ/T3076《砼结构工程施工质量验收规范》GB50204-2002《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑施工安全检查标准》JGJ59-99三、施工组织总体设想、方案针对性1、指导思想(1)以“高效、优质、安全、文明”为施工指导思想,严格管理,优化资源配置,发挥科技领先。

采用新技术、新工艺,抓重点难点,确保工程的质量与工期,令业主满意,让政府放心。

精心组织管理机构,科学合理制订进度计划,在施工人员、材料和机械设备上做充分准备。

建立健全质量保证体系,严格按照ISO9002质量保证体系运行,规范化、标准化作业,全面开展质量创优活动。

安全生产、文明施工。

(2)为确保优质、安全、按期完成本工程施工,本公司将抽调优秀的项目经理,组建一支技术力量雄厚,施工经验丰富,能够打硬仗精干高效的项目经理部。

(3)本公司以先进的组织管理技术,统筹计划,合理安排,组织分段平行流水作业,均衡生产,保证业主要求的工期。

(4)充分发挥机械设备生产能力并采用先进的机械设备,科学配置生产要素,组建功能匹配、良性运作的施工程序。

市政道路路灯照明工程施工组织设计方案

市政道路路灯照明工程施工组织设计方案

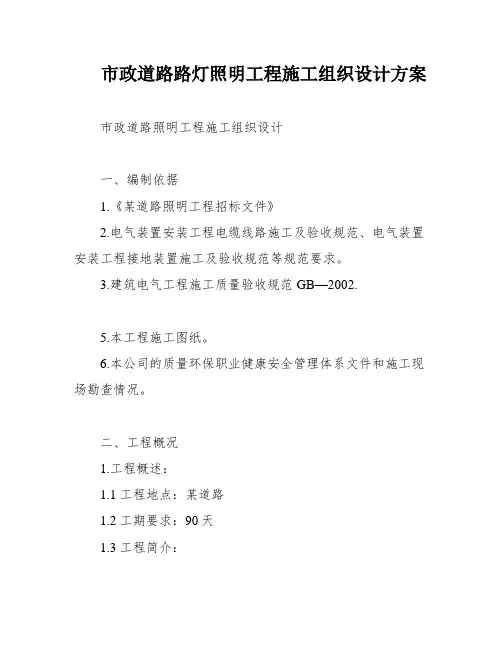

市政道路路灯照明工程施工组织设计方案市政道路照明工程施工组织设计一、编制依据1.《某道路照明工程招标文件》2.电气装置安装工程电缆线路施工及验收规范、电气装置安装工程接地装置施工及验收规范等规范要求。

3.建筑电气工程施工质量验收规范GB—2002.5.本工程施工图纸。

6.本公司的质量环保职业健康安全管理体系文件和施工现场勘查情况。

二、工程概况1.工程概述:1.1 工程地点:某道路1.2 工期要求:90天1.3 工程简介:本项目按照城市道路照明设计标准,结合当地特点设计。

根据不同道路路幅宽度、断面型式设计了相应的布灯方式。

在1#道路上采用钢杆双挑1X400W节能光源,杆高10米;在2#道路上采用钢杆单挑1X400W节能光源,杆高8米。

1.4 质量要求:达到国家及地方有关的质量检验评定标准规定的合格标准。

三、施工现场组织机构为了有效控制本项目工程的质量、工期与进度、安全、成本、文明施工,我公司将选派精干人员组建高效的工程项目经理部。

项目经理部由项目经理、项目总工、施工员、材料员、质检员等人员组成。

他们具有丰富的施工经验和经营管理能力,能够全面、全过程负责本工程。

施工员和班组负责各自的项目,积极与甲方协调,为施工创造有利条件。

同时,建设单位、设计单位和监理单位也将参与工程施工组织机构。

四、施工进度计划本工程的总工期为90天,具体施工进度安排如下:1.进场准备:2天2.地基基础工程:10天3.杆体安装:15天4.电缆敷设:20天5.灯具安装:10天6.调试验收:8天7.清理收尾:5天8.安全检查:20天五、施工现场平面布置本工程的施工现场位于某道路,根据施工需要,将工地划分为材料堆放区、施工区、机械作业区、办公区、生活区等。

施工区内按照工序顺序设置施工场地和临时设施,确保施工顺利进行。

六、进场施工准备工作进场施工前,我公司将派遣工作人员进行现场勘查和踏勘,制定施工方案、施工图纸和施工进度计划。

同时,购置施工所需材料和设备,组建施工队伍,做好安全防护措施和环境保护工作。

路灯工程施工组织设计及人员配备计划

路灯工程施工组织设计及人员配备计划

路灯工程施工组织设计及人员配备计划一、施工组织设计随着城市的不断发展和人口的增加,路灯工程在城市规划中扮演着重要的角色。

为确保路灯工程的高质量完成,我们需要制定一套科学合理的施工组织设计。

本文将从施工队伍、施工流程和施工安排三个方面进行详细介绍。

1. 施工队伍为保证工程施工的顺利进行,我们需要合理配置施工队伍。

施工队伍的主要人员包括项目负责人、技术人员、施工人员和安全监管人员。

项目负责人负责协调各个环节的工作,保证施工进度和质量。

技术人员负责工程的测量和设计工作。

施工人员则是负责具体的施工任务,例如钢筋工、混凝土工等。

安全监管人员主要负责施工现场的安全管理和事故预防。

2. 施工流程路灯工程的施工流程主要包括前期准备、基础施工、灯杆安装和电缆敷设等环节。

在前期准备阶段,需要进行现场踏勘和勘测工作,并制定详细的施工方案。

基础施工阶段包括基坑开挖、地基处理和钢筋绑扎等工作。

灯杆安装阶段涉及到吊装、对齐和固定等工作。

电缆敷设阶段需要进行电缆敷设、接线等作业。

3. 施工安排为确保施工进度和质量,我们需要合理安排施工任务。

首先,根据工程量和工期制定施工计划,明确每个节点的完成时间。

其次,合理分配人员和设备,确保工程施工的高效性和流程的连贯性。

同时,加强施工现场的管理,提高施工过程中的协调性和安全性。

二、人员配备计划为了确保路灯工程的顺利进行,我们需要合理配备专业的人员。

根据工程的特点和施工的需要,我们制定以下人员配备计划:1. 项目负责人:1名项目负责人需要具备丰富的工程管理经验和技术水平,能够全面负责整个工程的施工组织和管理工作。

2. 技术人员:3名技术人员主要负责工程的测量和设计工作,需要具备相关专业知识和技术能力。

3. 施工人员:20名施工人员包括钢筋工、混凝土工、电工等,他们应具备扎实的专业技能和施工经验。

4. 安全监管人员:2名安全监管人员负责施工现场的安全管理和事故预防工作,需要具备相关的安全管理经验和知识。

路灯改造工程施工组织设计

路灯改造工程施工组织设计

路灯改造工程施工组织设计一、工程概况本项目为XX市某路段路灯改造工程,改造范围包括道路全长约2公里,共计安装路灯100盏。

改造内容包括更换老旧路灯灯杆、灯头,升级光源为LED节能灯,并对地埋电缆进行更换。

工程旨在提高道路照明效果,保障市民夜间出行安全,同时实现节能降耗,提升城市形象。

二、施工组织设计1. 施工前期准备(1)认真堪察施工现场,了解周边环境,确保施工安全顺利进行。

(2)合理选定材料摆放区、制作区、工具存放区及废料堆放区,有条件的应设立材料仓库,便于管理。

(3)制定现场作业顺序,确保不阻碍其他工程的施工现场,根据可施工程度合理安排施工人员进场、材料进场及工具进场。

(4)办理相关施工手续,取得相关部门的许可和支持。

2. 施工过程管理(1)成立项目部,明确项目负责人,负责全面协调施工过程中的各项工作。

(2)设立质量管理、安全监督、材料供应等相关部门,确保施工过程有序进行。

(3)严格按照施工方案和技术规范进行施工,确保工程质量。

(4)加强施工现场安全管理,落实安全防护措施,预防安全事故的发生。

(5)做好施工现场的清洁卫生工作,确保施工环境整洁。

3. 施工资源配备(1)人员配备:根据施工任务量,合理安排施工人员,确保施工进度和质量。

(2)材料配备:提前组织采购所需材料,确保材料质量合格,满足施工需求。

(3)设备配备:根据施工需要,配备足够的施工设备,如钻机、挖掘机、吊车等。

4. 施工进度计划与措施(1)制定详细的施工进度计划,明确各阶段施工任务和完成时间。

(2)根据施工进度计划,合理安排施工人员、材料和设备的进场时间。

(3)加强对施工进度的监控,确保工程按计划顺利进行。

(4)针对可能出现的风险和问题,制定相应的应对措施。

5. 质量管理体系与措施(1)明确工程质量目标,制定质量管理措施。

(2)建立健全质量管理体系,确保施工过程质量可控。

(3)加强质量检查和验收,对不合格工程及时整改。

(4)定期对施工人员进行质量培训,提高质量意识。

路灯工程施工方案(3篇)

路灯工程施工方案(3篇)

第1篇一、工程概述本项目为某城市道路照明工程,主要内容包括道路两侧路灯的安装、调试以及配套设施的建设。

工程范围涉及市区主要道路,总长度约为50公里,共计安装路灯2000盏。

本方案旨在确保路灯工程的质量、安全、进度和环保,为市民提供安全、舒适的夜间出行环境。

二、工程内容1. 路灯安装2. 路灯基础建设3. 配电设施建设4. 路灯控制系统安装5. 路灯调试与验收三、施工组织机构1. 项目经理:负责整个工程的全面管理,包括施工进度、质量、安全、成本等。

2. 技术负责人:负责工程的技术指导、施工方案编制、施工质量监督等。

3. 质量负责人:负责工程质量的管理和监督,确保工程质量符合国家标准。

4. 安全负责人:负责工程安全的管理和监督,确保施工安全。

5. 施工队:负责具体的施工工作。

四、施工准备1. 技术准备(1)收集工程相关资料,包括设计图纸、地质勘察报告、施工规范等。

(2)组织技术人员进行施工图纸会审,明确施工要求。

(3)编制施工方案,明确施工方法、施工工艺、施工进度等。

2. 材料准备(1)采购符合国家标准的路灯、电缆、灯具、基础等材料。

(2)对材料进行检验,确保材料质量合格。

3. 人员准备(1)组织施工队伍,明确施工人员职责。

(2)对施工人员进行技术培训和安全教育。

4. 施工设备准备(1)准备挖掘机、装载机、吊车等施工设备。

(2)确保设备完好,满足施工需求。

五、施工方法1. 路灯安装(1)根据设计图纸,确定路灯安装位置。

(2)挖设路灯基础,确保基础稳固。

(3)安装路灯,调整高度和方向。

(4)检查路灯安装质量,确保符合要求。

2. 路灯基础建设(1)根据设计图纸,确定基础尺寸和深度。

(2)挖设基础,回填夯实。

(3)设置排水设施,确保基础排水良好。

3. 配电设施建设(1)根据设计图纸,确定配电设施位置。

(2)挖设配电设施基础,回填夯实。

(3)安装配电设施,包括电缆、变压器、配电箱等。

(4)检查配电设施安装质量,确保符合要求。

市政道路工程路灯照明工程施工组织设计方案

市政道路工程路灯照明工程施工组织设计方案

市政道路工程路灯照明工程施工组织设计方案施工方案:路灯照明工程一、编制依据1.本工程采用的规范、规程及标准:城市道路照明设计标准CJJ45-2006城市道路工程设计规范CJJ37-2012建筑物防雷设计规范GB-2010城市道路照明工程施工及验收规程CJJ89-2012民用建筑电气设计规范 16-20082.我公司施工类似工程的工法成果、工艺方案、施工技术力量和机械设备。

3.本工程招标文件、投标文件、施工合同、施工图图纸、变更图纸、图纸会审纪要等文件。

二、工程概况1.本施工方案力求详细,具有可操作性和实施性,可用于指导实际施工。

针对本工程的施工特点,从施工组织、技术方案、质量保证措施、工期控制、成本控制、安全、环保和文明施工等方面进行具体说明。

本工程为城市主干道,路灯照明工程只包括莲花路工程K0+000~K2+365段路灯照明工程。

2.本路段由城网10KV供电,设置箱式变电站2台。

箱变1XB暂定在K0+560处,供电范围为K0+000-K1+260,供电半径约600m。

箱式变电站2XB暂定在K1+740处,供电范围为K1+320-K2+360,供电半径约600m。

本路段路灯计算负荷为43.8KW。

3.路幅宽42m,路灯照明在两侧对称布置,单杆单挑,光源高14m,挑壁3m。

仰角12°,选用LED灯,功率(150+150)W。

结合行道树的布置,满足合理配光配要,标注路段灯杆间距为36m。

交叉路口根据实际情况改用夹角可调双挑臂路灯或三火中杆灯,光源腔的防护等级为IP65,电气腔的防护等级为IP55.标注路段平均照度30lx,亮度2.0cd/㎡。

照明功率密度值0.6w/㎡。

路灯分为全夜灯和半夜灯,全夜灯和半夜灯由两个不同的回路供电,后半夜仅全夜灯运行,要求各回路负荷均匀分布在三相上,采用时钟控制及路灯所内计算机中心集中监管。

材料在到场后需要进行开箱检验,经过业主同意后才能进行安装和使用。

动触头和静触头的中心线应该一致,触头需要紧密接触。

市政道路工程路灯照明工程施工组织设计方案

市政道路工程路灯照明工程施工组织设计方案

市政道路工程路灯照明工程施工组织设计方案一、项目概述市政道路路灯照明工程是为了提高市区的夜间道路交通安全和城市环境质量,改善居民的生活质量而进行的工程。

二、工程概况1.工程名称:市政道路路灯照明工程2.工程范围:包括市区主干道和次干道的路灯安装及照明工程。

3.工程量:根据工程规划设计文件,总共需安装500根路灯。

4.工程期限:预计工期为3个月。

5.施工地点:市区主要交通干道和次干道。

三、施工组织设计1.组织机构a)项目经理:负责整个工程的管理和指导。

d)现场施工人员:负责具体的施工工作。

e)材料管理人员:负责材料的采购和仓库管理。

2.施工流程a)前期准备:准备施工图纸、工程设备和施工材料。

b)施工准备:组织人员和机械设备进场,搭建施工临时设施。

c)施工过程:按照施工图纸和质量要求进行路灯安装。

d)竣工验收:完成施工后,进行竣工验收和结算。

3.施工要点a)施工前需要制定详细的施工计划,明确施工任务、工期和质量要求。

b)施工现场应设立安全警示标志和施工报告。

c)施工过程中需要保持施工现场整洁,确保施工人员的安全。

d)路灯安装过程中需要注意施工顺序和安装方法,保证灯具的牢固性。

e)安装完毕后,进行灯光测试和调试,确保路灯正常运行。

f)竣工验收时,需要按照规定的验收标准进行验收,并及时做好竣工文件的归档。

四、安全措施1.建立安全生产责任制,明确各岗位的安全责任。

2.编制安全生产方案和施工安全技术措施,确保施工过程中的安全。

3.设置施工现场警示标志和警示牌,保证施工现场的安全。

4.对施工人员进行安全培训和教育,提高他们的安全意识和技能水平。

5.加强安全检查和巡视,及时消除施工现场的安全隐患。

五、材料管理1.对所需材料进行明细清单,并按工程施工进度和需要进行采购。

2.对采购的材料进行验收,确保材料的质量符合要求。

3.对材料进行分类存储,做到防潮、防火和防盗。

4.做好材料的消耗统计和记录,及时补充不足的材料。

道路路灯工程施工方案

道路路灯工程施工方案

道路路灯工程施工方案一、工程概况本工程为某城市道路路灯工程,主要包括某路、某大街、某广场等区域的路灯安装。

道路全长约8公里,宽度约为50米,采用双侧对称布灯的方式。

路灯选用高压钠灯,灯具采用国内外知名品牌,确保照明效果和质量。

二、施工总体安排1. 施工准备:包括施工方案的编制、施工人员的培训、施工设备的检查和维护等。

2. 施工阶段:包括路灯基础施工、路灯安装、电缆铺设、控制系统安装等。

3. 调试阶段:包括单个路灯的调试、整个路段的路灯调试和控制系统调试等。

4. 竣工验收:包括工程量的核对、质量的检查和验收等。

三、施工进度计划1. 施工准备阶段:预计耗时10天。

2. 施工阶段:预计耗时40天。

3. 调试阶段:预计耗时10天。

4. 竣工验收阶段:预计耗时5天。

四、劳动力投入计划1. 施工准备阶段:需要10名技术人员进行施工方案的编制和施工人员的培训。

2. 施工阶段:需要30名工人进行路灯基础施工和路灯安装,需要10名电工进行电缆铺设和控制系统安装。

3. 调试阶段:需要10名技术人员进行单个路灯的调试和控制系统调试。

五、材料投入计划1. 路灯基础材料:包括混凝土、钢筋、砖头等。

2. 路灯材料:包括路灯灯具、高压钠灯、电缆等。

3. 控制系统材料:包括控制器、电缆等。

六、施工质量保证措施1. 严格按照施工方案进行施工,确保施工质量和进度。

2. 对施工人员进行技术培训,提高施工技能和质量意识。

3. 加强质量检查和验收,对不合格的工程进行整改。

4. 采用国内外知名品牌的路灯材料,确保照明效果和质量。

七、安全文明施工措施1. 施工区域设置安全警示标志,提醒过往行人和车辆注意安全。

2. 施工人员佩戴安全帽、安全带等劳动保护用品。

3. 施工现场进行清理和绿化,确保施工环境整洁。

4. 加强施工现场的管理,防止安全事故的发生。

以上就是本道路路灯工程施工方案的主要内容,希望能够对施工过程中的各项工作提供指导和参考。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

路灯照明工程施工方案一、编制依据1、国家相关法律、法规及以及最新的市政工程施工及验收规范,本工程拟采用的主要规范、规程及标准(规程):《城市道路照明设计标准》CJJ45-2006《城市道路工程设计规范》CJJ37-2012《建筑物防雷设计规范》GB50057-2010《城市道路照明工程施工及验收规程》(CJJ89-2012)《民用建筑电气设计规范》JGJ 16-20082、我公司施工类似工程所积累的工法成果、工艺方案以及所拥有的施工技术力量和机械设备。

3、本工程招标文件、投标文件、施工合同、施工图图纸、变更图纸、图纸会审纪要等。

二、工程概况1、本施工方案的编制力求做到详细,具有可操作性和实施性,尽量做到能用于指导实际施工。

针对本工程的施工特点,从施工组织、技术方案、质量保证措施、工期控制、成本控制、安全、环保和文明施工等方面进行具体说明。

本工程为城市主干道,路灯照明工程只包括莲花路工程K0+000~K2+365段路灯照明工程。

2、本路段由城网10KV供电,设置箱式变电站2台。

箱变1XB暂定在K0+560处,供电范围为K0+000-K1+260,供电半径约600m。

箱式变电站2XB暂定在K1+740处,供电范围为K1+320-K2+360,供电半径约600m。

本路段路灯计算负荷为43.8KW。

3、路幅宽42m,路灯照明在两侧对称布置,单杆单挑,光源高14m,挑壁3m。

仰角12°,选用LED灯,功率(150+150)W。

结合行道树的布置,满足合理配光配要,标注路段灯杆间距为36m。

交叉路口根据实际情况改用夹角可调双挑臂路灯或三火中杆灯,光源腔的防护等级为IP65,电气腔的防护等级为IP55。

标注路段平均照度30ix,亮度2.0cd/㎡。

照明功率密度值0.6w/㎡。

路灯分为全夜灯和半夜灯,全夜灯和半夜灯由两个不同的回路供电,后半夜仅全夜灯运行,要求各回路负荷均匀分布在三相上,采用时钟控制及路灯所内计算机中心集中监管。

4、电缆选型及线路保护:路灯配电线路采用三相五线制,采用VV-1KV单芯电缆供电,各相回路交错接至灯具,每回路三相负荷应尽量平衡;路灯主线电缆为VV-1KV-25mm2,接线井至灯杆内检修门导线为BVR-3*2.5 mm2,检修门至灯具间导线为BVV-3*2.5 mm2。

单个灯具采用熔断器保护,熔断器设置在灯杆底部的接线盒内,熔断器选用RL1-10A。

5、电缆穿管外加砼包封沿人行道埋敷,一般管顶距地面埋深≥0.7m,在每个路灯位置及交叉口设路灯接线井,交叉路口四通井1160*840mm。

其他一律为700*700mm。

6、防雷及接地:采用TN-S接地系统,单灯接地电阻小于10欧。

在道路两侧各敷设一根VV-1*25 mm2电缆作接地干线,从路灯专用箱引出,所以灯杆、灯具等均应与接地干线连接,隔300m左右设公用重复接地,要求接地电阻小于4欧。

三、施工目标及施工准备我公司将按照业主的要求,高效、优质、安全、文明完成合同文件中规定的工程任务。

我们将全力以赴,做好施工前期准备和施工现场的总体规划部署,发挥我公司的技术、管理优势,以完整的管理组织机构,严格的岗位责任制度,扎实的工作作风,对劳动力、设备、材料、技术等方面进行全面的优化,确保在合同工期内优质、高效的完成本工程。

按照业主、监理的要求,做好各方面的协调工作,调动全公司的力量,确保达到合同文件中对工程目标所作出的承诺。

1、施工目标本工程确保工程质量达到“合格”标准。

路灯照明工程保证完成业主下达的阶段工期目标要求,施工总工期计划2016年5月1日完工交付使用。

2、施工安排总体原则根据工期要求及本工程的特点,并结合现场的实际条件,确定施工部署的主导思想为:以确保实现工期及质量目标为前提,以照明管线、基础结构及电气安装施工为重点,合理安排照明工程的施工顺序,形成有规模的平行施工和有序的流水作业,力争优质高效地完成施工任务。

施工主要机械设备配置表测量主要设备配置表3、施工组织准备(1)建立健全组织机构及各项规章制度。

a、制定图纸汇审、图纸交底制度。

在正式施工之前,项目经理部技术部、工程部等有关人员认真核对图纸,参加由业主组织的图纸汇审、图纸交底会议,会中确定的内容形成施工文件,从而尽量减少图纸上的疑问,确保工程顺利进行。

b、制定考察制度。

对劳务队及主要材料供应商要经过考察后确定,经过综合评比,最终选定合格、满意的分包方供货。

(2)劳动力组织及动员a、根据总体施工进度计划以及施工作业安排,提前组织各专业施工人员进场,进行质量、安全及文明施工等方面教育。

b、提前组织所有参加施工人员学习施工技术规范及质量标准,使之熟练掌握操作工艺及施工技术要点。

4、主要设备材料四、主要施工工艺施工中采用以下流程:定灯位→挖沟→埋管→浇注路灯基础→敷设电缆(绝缘测试)→路灯安装→电气设备安装→实验、调试→自检→竣工验收1、定灯位:按照施工图及现场情况,以设计灯位间距为基准确定路灯安装位置。

(1)平面定位平面定位采用极坐标测设,用计算机先计算出各桩位、桩点坐标以及放线资料,打印成书面表格形式。

内业计算校核无误后,在现场将全站仪置于控制点上,进行测放。

放线完毕立即进行校核,用钢尺拉出和桩点的间距,同坐标反算之距离值比较,以此方法可校验同次放线各桩点之间的相对位置关系,不合格者立即复查并重放直至合格。

(2)高程测设高程测设由一施工水准点抄出各桩点高程,并尽可能避免转站次数,再核验各桩点的相对高差是否同设计高程差值相符,最后以加设的施工水准点验测桩点中任意两个。

以上每一步骤如有不合格或差值过大者,立即查明原因并重测直至合格。

每一步放线资料、验测值均以书面型式保存。

2、挖沟及埋管:按照施工图纸开挖电缆管预埋沟,预埋相应的电缆管。

3、浇注路灯基础浇注:按甲方提供路灯基础图纸预制金属构件开挖相应尺寸的基坑,金属构件进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。

路灯基础混凝土为C20,钢筋为Φ12-II级,Φ6、Φ8-I级。

基础顶面用1:3水泥砂浆抹面20厚。

4、敷设电缆:应符合下列要求:(1)电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清晰;(2)电缆的固定、间距、弯曲半径应符合规定;(3)电缆接头良好,绝缘应符合规定;(4)电缆沟应符合要求,沟内无杂物;(5)保护管的连接、防腐应符合规定。

5、路灯安装规定同一类型的路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致。

基础坑开挖尺寸应符合设计规定,基础混凝土强度等级不应低于C20,管道包封为C25砼。

基础内电缆护管从基础中心穿础并应超出基础平面30~50mm。

浇制钢筋混凝土基础前必须排除坑内积水。

灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。

灯头固定牢靠,可调灯头应按设计调整至正确位置,灯头接线应符合下列规定:在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包扎,包扎长度不得小于200mm。

路灯安装使用的灯杆、灯臂、抱箍、螺栓、压板等金饷构件应进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。

各种螺母紧固,宜加垫片和弹簧垫。

紧固后螺出螺母不得少于两个螺距。

6、电气设备安装(路灯控制箱安装)材料到场后经开箱检验,经业主同意后方可进行安装使用;动触头与静触头的中心线应一致,触头应接触紧密;二次回路辅助开关的切换接点应动作准确,接触可靠;箱内照明应齐全。

配电柜(箱、盘)的漆层(镀层)应完整无损伤。

固定电器的支架应刷漆。

机械闭锁、电气闭锁动作应准确、可靠。

五、工程保证措施1、施工准备阶段组织保证(1)尽快建立健全项目组织体系(2)尽快建立起适合本工程特点的项目管理机构,使各级人员尽快进入角色,以保证各项施工任务的分解尽早得到落实。

(3)充分发挥项目决策层作用项目部主要管理和技术人员均由具有丰富市政工程施工经验的人员组成。

项目经理、项目总工程师及经营副经理等构成的领导决策层人员自投标阶段开始至工程结束的整个施工过程中保持稳定不变。

(4)施工作业层实行集约化管理根据本工程性质及工程特点,施工作业层以公司下属的一直从事市政道路工程施工任务的项目经理部为主要施工队伍,同时,由路面分公司、管道分公司和机械分公司等专业分公司中抽调优秀施工班组及精良设备组成土方、管道及道路等专业作业队,充分发挥其各自优势,以保证各项施工任务的实施紧凑有序。

(5)提前开展并完成各项施工准备工作a、加快资源调配,确保人员、机械设备及所需物资及时进场。

b、以最快速度完成临时设施建设,为工程全面展开创造条件。

c、尽快编制各分部、分项工程的实施性方案,及时报业主、监理审核批准,使工程尽快达到开工条件。

d、结合本工程实际,制定工程管理及质量保证的各项具体措施和办法,实现标准化管理。

为工程顺利实施奠定基础。

e、及时组织分项、分部工程验收对已完分项、分部工程项目特别是隐蔽工程及时组织验收,保证下道工序及时展开。

f、制定并加强成品保护措施制定并加强成品保护措施,保证施工过程中不出现成品、半成品由于人为因素损坏而造成返工、返修致使工期延误。

.2、工程进度计划保证总进度控制计划必须按照施工部署总体原则进行编制,根据工程项目、工程量、施工条件及拟采取的施工工艺、拟投入的施工人员及机械设备等情况划分流水段,采取平行或流水作业。

在总工期控制计划中必须对各分部分项工程施工计划进行分解,并依据分解计划,分析各工程项目、各工序的逻辑关系,确定关键线路工期,将各项资源进行合理配置及科学运用,从而通过确保关键线路工期的实现,最终保证总工期的实现。

3、资料收集整理的要求和保证措施(1)经理部设专职资料管理员,建立资料管理网络,明确各相关部门职责,并制定奖罚措施,将资料管理的优劣与奖金挂钩,以增强各级人员的数据管理意识。

(2)施工技术资料必须随施工进度完成,工程竣工的同时其所需资料须汇集完整。

杜绝拖欠补做、涂改、伪造。

(3)管材等构件外加工时,资料员向承包方书面通知该工程所汇集的技术资料内容、要求、提供时间等,承包方有责任按照要求提供完整的技术资料供发包方汇总。

(4)资料收集、整理由技术员和资料员共同进行。

(5)所有资料的编写要字体整齐、规范,不得写草字、简体字,所有资料一律用碳素笔填写,作到内容齐全,指标数据清楚,签字盖章清楚有效,日期与实际吻合。
