路灯照明与高杆灯施工方案

合集下载

道路路灯工程施工方案(3篇)

道路路灯工程施工方案(3篇)

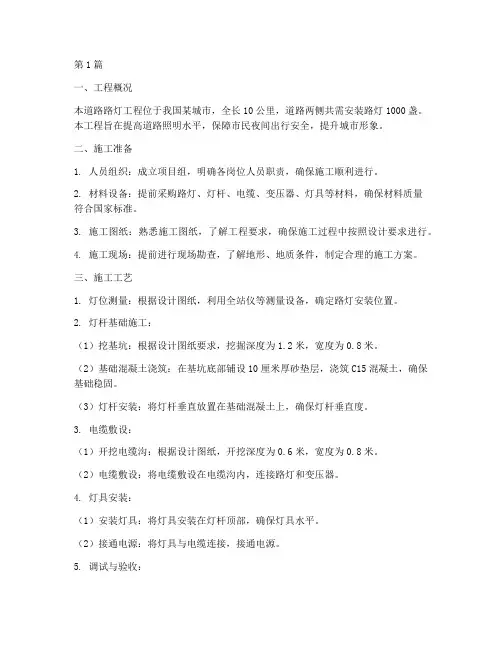

第1篇一、工程概况本道路路灯工程位于我国某城市,全长10公里,道路两侧共需安装路灯1000盏。

本工程旨在提高道路照明水平,保障市民夜间出行安全,提升城市形象。

二、施工准备1. 人员组织:成立项目组,明确各岗位人员职责,确保施工顺利进行。

2. 材料设备:提前采购路灯、灯杆、电缆、变压器、灯具等材料,确保材料质量符合国家标准。

3. 施工图纸:熟悉施工图纸,了解工程要求,确保施工过程中按照设计要求进行。

4. 施工现场:提前进行现场勘查,了解地形、地质条件,制定合理的施工方案。

三、施工工艺1. 灯位测量:根据设计图纸,利用全站仪等测量设备,确定路灯安装位置。

2. 灯杆基础施工:(1)挖基坑:根据设计图纸要求,挖掘深度为1.2米,宽度为0.8米。

(2)基础混凝土浇筑:在基坑底部铺设10厘米厚砂垫层,浇筑C15混凝土,确保基础稳固。

(3)灯杆安装:将灯杆垂直放置在基础混凝土上,确保灯杆垂直度。

3. 电缆敷设:(1)开挖电缆沟:根据设计图纸,开挖深度为0.6米,宽度为0.8米。

(2)电缆敷设:将电缆敷设在电缆沟内,连接路灯和变压器。

4. 灯具安装:(1)安装灯具:将灯具安装在灯杆顶部,确保灯具水平。

(2)接通电源:将灯具与电缆连接,接通电源。

5. 调试与验收:(1)调试:对路灯进行调试,确保路灯亮度和稳定性。

(2)验收:按照设计要求,对路灯进行验收,确保工程质量。

四、施工进度1. 第一个月:完成灯杆基础施工和电缆敷设。

2. 第二个月:完成灯具安装和调试。

3. 第三个月:完成验收,交付使用。

五、安全措施1. 施工现场设置安全警示标志,确保施工安全。

2. 施工人员必须佩戴安全帽、手套等防护用品。

3. 施工过程中,严格遵守操作规程,防止事故发生。

4. 定期进行安全检查,确保施工安全。

六、环保措施1. 施工过程中,注意减少对周边环境的影响。

2. 施工垃圾及时清理,确保施工现场整洁。

3. 施工结束后,对施工区域进行恢复,确保环境整洁。

路灯照明及高杆灯施工方案讲解

路灯照明及高杆灯施工方案讲解

路灯照明及高杆灯施工方案讲解****道路及停车场照明工程路灯工程施工方案编制:审核:批准:路灯工程施工方案一、工程概况(一)、工程建设概况、范围及工程特点1、本工程为******道路及停车场照明工程。

2、工程地址:………3、工程范围:安装10+8米双臂路灯约1000盏,停车场30米高杆灯24盏。

4、工程特点:工期较紧,组织各工种配合施工,安装及其它工种互创施工条件、与各施工方协调工作、多沟通协调,确保工程总进度。

5、工期要求:2017年6月完工。

二、工程主要情况本工程采用分为两个部分:土方分部和安装分部,其中土方分部包含电缆沟槽开挖回填、基础开挖回填、手孔井开挖回填。

安装分部包含保护管敷设、模板支设、基础钢筋法兰安装、混凝土浇筑、灯具安装、接地极安装、手孔井砌筑、电缆敷设。

根据现场实际情况施工区域在人行道内,结合道路成型进度展开路灯土方及安装施工任务。

三、施工计划路灯道路横穿敷设DN100镀锌钢管计划在4月25日之前完成,路灯基础制作计划在5月30日之前全部完成,管线安装计划在5月30日之前完成,电缆敷设和路灯安装计划在6月底之前完成(结合实际路灯生产周期确定具体安装时间)。

四、编制依据1、《市政基础设施工程施工质量验收统一标准》J10984-2007/XJJ030-2006。

2、《城市道路照明工程施工及验收规范》 CJJ89-2012。

3、设计图纸五、路灯施工工艺和方法路灯施工工艺土建部分:电缆沟槽、路灯基础、手孔井基坑开挖→基础浇筑、手孔井砌筑、电缆保护管敷设→土方回填安装部分:接地极制作安装、电缆敷设→灯具安装→整灯组立→接线→送电调试1、电缆沟槽开挖根据设计确定沟道各段的高程及开挖深度,沟道位置定位放线后,石灰撒白线,电缆管沟采用人机配合进行开挖,开挖后的土全部采用汽车运至场外堆弃,边挖边将土集中由人工运至现场一地点,统一上车外运,沟槽开挖完毕达到要求后,进行人工精平,用打夯机夯实后压实度大于或等于85%,方可进行下道工序的施工,当土基不能满足设计要求时,现场根据实际情况进行换土。

路灯工程_施工方案(3篇)

路灯工程_施工方案(3篇)

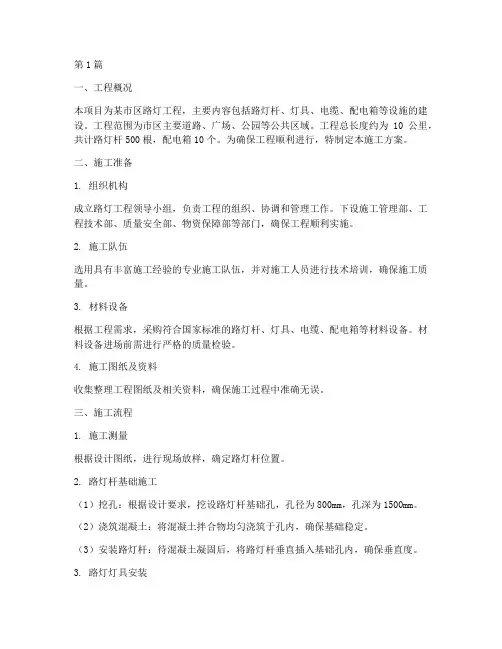

第1篇一、工程概况本项目为某市区路灯工程,主要内容包括路灯杆、灯具、电缆、配电箱等设施的建设。

工程范围为市区主要道路、广场、公园等公共区域。

工程总长度约为10公里,共计路灯杆500根,配电箱10个。

为确保工程顺利进行,特制定本施工方案。

二、施工准备1. 组织机构成立路灯工程领导小组,负责工程的组织、协调和管理工作。

下设施工管理部、工程技术部、质量安全部、物资保障部等部门,确保工程顺利实施。

2. 施工队伍选用具有丰富施工经验的专业施工队伍,并对施工人员进行技术培训,确保施工质量。

3. 材料设备根据工程需求,采购符合国家标准的路灯杆、灯具、电缆、配电箱等材料设备。

材料设备进场前需进行严格的质量检验。

4. 施工图纸及资料收集整理工程图纸及相关资料,确保施工过程中准确无误。

三、施工流程1. 施工测量根据设计图纸,进行现场放样,确定路灯杆位置。

2. 路灯杆基础施工(1)挖孔:根据设计要求,挖设路灯杆基础孔,孔径为800mm,孔深为1500mm。

(2)浇筑混凝土:将混凝土拌合物均匀浇筑于孔内,确保基础稳定。

(3)安装路灯杆:待混凝土凝固后,将路灯杆垂直插入基础孔内,确保垂直度。

3. 路灯灯具安装(1)安装灯具:根据设计要求,将灯具安装于路灯杆顶端。

(2)接线:将灯具与电缆连接,确保线路通畅。

4. 配电箱安装(1)安装配电箱:根据设计要求,将配电箱安装于指定位置。

(2)接线:将配电箱与电缆连接,确保线路通畅。

5. 电缆敷设(1)电缆敷设:根据设计要求,将电缆敷设于指定位置。

(2)电缆连接:将电缆与配电箱、路灯灯具连接,确保线路通畅。

6. 工程验收完成施工后,组织相关单位进行工程验收,确保工程质量符合国家标准。

四、施工质量保证措施1. 严格按照国家有关标准和规范进行施工,确保工程质量。

2. 对施工人员进行技术培训,提高施工技能。

3. 对材料设备进行严格检验,确保符合国家标准。

4. 加强施工现场管理,确保施工安全。

路灯照明与高杆灯施工方案

路灯照明与高杆灯施工方案

****道路及停车场照明工程路灯工程施工方案编制:审核:批准:路灯工程施工方案一、工程概况(一)、工程建设概况、范围及工程特点1、本工程为******道路及停车场照明工程。

2、工程地址:………3、工程范围:安装10+8米双臂路灯约1000盏,停车场30米高杆灯24盏。

4、工程特点:工期较紧,组织各工种配合施工,安装及其它工种互创施工条件、与各施工方协调工作、多沟通协调,确保工程总进度。

5、工期要求:2017年6月完工。

二、工程主要情况本工程采用分为两个部分:土方分部和安装分部,其中土方分部包含电缆沟槽开挖回填、基础开挖回填、手孔井开挖回填。

安装分部包含保护管敷设、模板支设、基础钢筋法兰安装、混凝土浇筑、灯具安装、接地极安装、手孔井砌筑、电缆敷设。

根据现场实际情况施工区域在人行道内,结合道路成型进度展开路灯土方及安装施工任务。

三、施工计划路灯道路横穿敷设DN100镀锌钢管计划在4月25日之前完成,路灯基础制作计划在5月30日之前全部完成,管线安装计划在5月月底之前完成(结合6日之前完成,电缆敷设和路灯安装计划在30.实际路灯生产周期确定具体安装时间)。

四、编制依据1、《市政基础设施工程施工质量验收统一标准》J10984-2007/XJJ030-2006。

2、《城市道路照明工程施工及验收规范》 CJJ89-2012。

3、设计图纸五、路灯施工工艺和方法路灯施工工艺土建部分:电缆沟槽、路灯基础、手孔井基坑开挖→基础浇筑、手孔井砌筑、电缆保护管敷设→土方回填安装部分:接地极制作安装、电缆敷设→灯具安装→整灯组立→接线→送电调试1、电缆沟槽开挖根据设计确定沟道各段的高程及开挖深度,沟道位置定位放线后,石灰撒白线,电缆管沟采用人机配合进行开挖,开挖后的土全部采用汽车运至场外堆弃,边挖边将土集中由人工运至现场一地点,统一上车外运,沟槽开挖完毕达到要求后,进行人工精平,用打夯机夯实后压实度大于或等于85%,方可进行下道工序的施工,当土基不能满足设计要求时,现场根据实际情况进行换土。

高杆灯安装施工方案

高杆灯安装施工方案

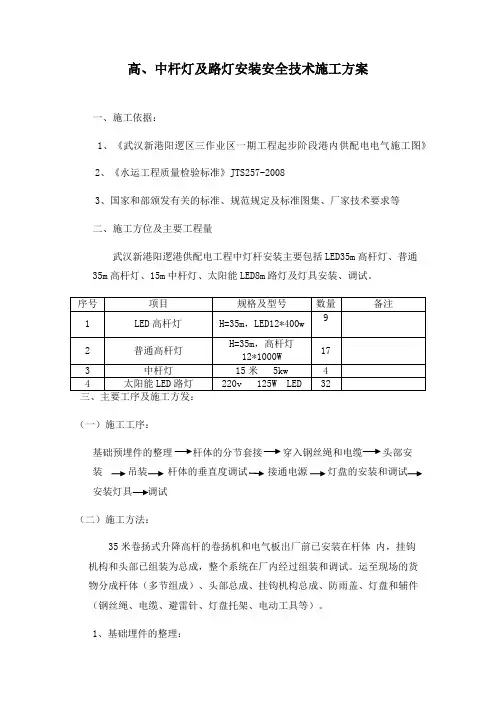

高、中杆灯及路灯安装安全技术施工方案一、施工依据:1、《武汉新港阳逻区三作业区一期工程起步阶段港内供配电电气施工图》2、《水运工程质量检验标准》JTS257-20083、国家和部颁发有关的标准、规范规定及标准图集、厂家技术要求等二、施工方位及主要工程量武汉新港阳逻港供配电工程中灯杆安装主要包括LED35m高杆灯、普通35m高杆灯、15m中杆灯、太阳能LED8m路灯及灯具安装、调试。

(一)施工工序:基础预埋件的整理杆体的分节套接穿入钢丝绳和电缆头部安装吊装杆体的垂直度调试接通电源灯盘的安装和调试安装灯具调试(二)施工方法:35米卷扬式升降高杆的卷扬机和电气板出厂前已安装在杆体内,挂钩机构和头部已组装为总成,整个系统在厂内经过组装和调试。

运至现场的货物分成杆体(多节组成)、头部总成、挂钩机构总成、防雨盖、灯盘和辅件(钢丝绳、电缆、避雷针、灯盘托架、电动工具等)。

1、基础埋件的整理:清除混凝土基础表面的垃圾杂物,拆除包裹在预埋件螺栓上的防护物,复核各螺栓之间的间距尺寸(包括对角线尺寸),确认螺栓位置尺寸与图示尺寸相符。

视检螺栓螺纹无损伤,如有必要,应对螺纹进行整修,确保螺母能自由的拧上。

2、杆体的套接:在开始套接前,应将一根长度大于杆高的细钢丝或铁丝自电气门穿入杆体内,用于以后穿钢丝绳和电缆的引导,穿钢丝或铁丝的工作应与套接杆图一套接自杆体的最下节开始,逐节向上进行。

将带有法兰的基座节放置在靠近基础的适当位置(将电气维护门向上放置),使法兰盘着地,用木头垫块在离基座节前端约1.5m处垫起基座节前端,使基座节前端离地,以留下足够的空间用于上节杆体的插套。

在基座节上标出套接深度,各节杆体之间的套接深度,因杆体口径的大小而异,此深度尺寸可以从图纸中找到。

在杆体的两侧焊有用于挂套拉紧钢丝绳的螺母,起吊时应确认位置,使上下两节的螺母在同一直线位置上。

将上一节杆体用吊车吊起,使口径大的一端对准基座节前端,缓慢套入,尽可能地套入较大深度,同样在该节的前端垫上木垫块。

高杆路灯工程施工方案

高杆路灯工程施工方案

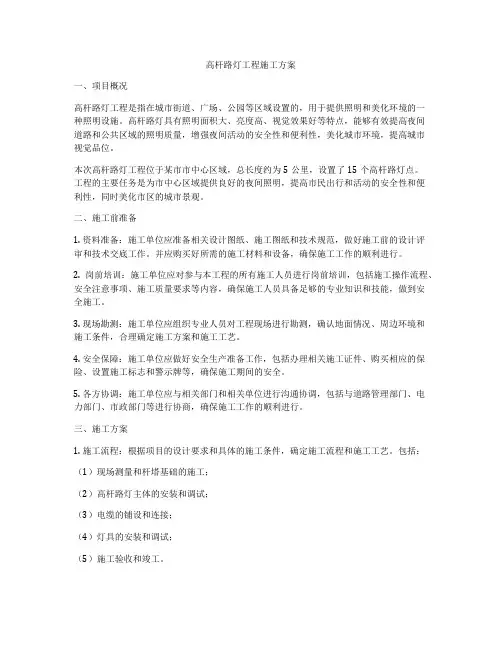

高杆路灯工程施工方案一、项目概况高杆路灯工程是指在城市街道、广场、公园等区域设置的,用于提供照明和美化环境的一种照明设施。

高杆路灯具有照明面积大、亮度高、视觉效果好等特点,能够有效提高夜间道路和公共区域的照明质量,增强夜间活动的安全性和便利性,美化城市环境,提高城市视觉品位。

本次高杆路灯工程位于某市市中心区域,总长度约为5公里,设置了15个高杆路灯点。

工程的主要任务是为市中心区域提供良好的夜间照明,提高市民出行和活动的安全性和便利性,同时美化市区的城市景观。

二、施工前准备1. 资料准备:施工单位应准备相关设计图纸、施工图纸和技术规范,做好施工前的设计评审和技术交底工作。

并应购买好所需的施工材料和设备,确保施工工作的顺利进行。

2. 岗前培训:施工单位应对参与本工程的所有施工人员进行岗前培训,包括施工操作流程、安全注意事项、施工质量要求等内容,确保施工人员具备足够的专业知识和技能,做到安全施工。

3. 现场勘测:施工单位应组织专业人员对工程现场进行勘测,确认地面情况、周边环境和施工条件,合理确定施工方案和施工工艺。

4. 安全保障:施工单位应做好安全生产准备工作,包括办理相关施工证件、购买相应的保险、设置施工标志和警示牌等,确保施工期间的安全。

5. 各方协调:施工单位应与相关部门和相关单位进行沟通协调,包括与道路管理部门、电力部门、市政部门等进行协商,确保施工工作的顺利进行。

三、施工方案1. 施工流程:根据项目的设计要求和具体的施工条件,确定施工流程和施工工艺。

包括:(1)现场测量和杆塔基础的施工;(2)高杆路灯主体的安装和调试;(3)电缆的铺设和连接;(4)灯具的安装和调试;(5)施工验收和竣工。

2. 施工设备:根据施工流程和具体施工条件确定所需的施工机械设备、工具和仪器,包括:吊车、起重机、挖掘机、搅拌机、电焊机、测量仪器、验收工具等。

3. 施工人员:根据工程的规模和施工计划,配备足够的施工人员,其中包括:项目负责人、安全主管、监理工程师、施工队长、电工、焊工、测量员等。

照明工程路灯施工方案(3篇)

照明工程路灯施工方案(3篇)

第1篇一、工程概况本工程旨在提升某区域照明水平,改善夜间交通及环境照明条件。

工程范围包括道路两侧路灯的安装、维修及更新,涉及路灯基础建设、灯具安装、电气线路敷设等环节。

二、施工准备1. 技术准备(1)熟悉设计图纸、施工规范和操作规程,确保施工质量。

(2)组织施工人员学习相关技术知识,提高施工技能。

2. 主要机具设备及劳力组织(1)机具设备:挖掘机、装载机、压路机、吊车、电焊机、切割机、水平仪、测距仪等。

(2)劳力组织:根据工程规模,合理配置施工人员,确保工程进度。

三、施工工艺流程1. 施工顺序及验收安排(1)按照设计图纸进行现场勘查,确定路灯安装位置。

(2)进行土方开挖、基础施工、灯具安装、电气线路敷设等工序。

(3)完成施工后,进行验收,确保工程质量。

2. 施工方法(1)土方开挖:根据设计要求,进行土方开挖,确保基础尺寸符合要求。

(2)基础施工:采用钢筋混凝土基础,按照设计图纸进行施工,确保基础稳定。

(3)灯具安装:按照设计要求,将灯具安装在基础预埋的支架上,确保灯具安装牢固。

(4)电气线路敷设:采用埋地电缆,按照设计要求进行敷设,确保线路安全可靠。

3. 系统调试送电(1)完成电气线路敷设后,进行系统调试,确保线路无故障。

(2)送电前,对施工人员进行安全教育,确保送电安全。

(3)送电后,对路灯进行试运行,确保照明效果达到预期。

四、施工的质量控制要求1. 土方开挖:严格按照设计要求进行,确保基础尺寸符合要求。

2. 基础施工:采用钢筋混凝土基础,确保基础稳定,符合设计规范。

3. 灯具安装:按照设计要求进行,确保灯具安装牢固,照明效果良好。

4. 电气线路敷设:按照设计要求进行,确保线路安全可靠,无故障。

五、安全注意事项1. 施工现场应设置安全警示标志,确保施工人员安全。

2. 电气线路敷设过程中,注意防止触电事故。

3. 高空作业时,采取安全防护措施,确保施工人员安全。

六、环境保护措施1. 施工过程中,做好废水、废气、噪声等污染物的处理,确保环境保护。

高杆灯施工方案

高杆灯施工方案

高杆灯施工方案一、项目背景高杆灯作为一种重要的交通设施和城市景观元素,广泛应用于城市道路、广场、车站、机场等公共场所。

高杆灯的施工方案对于保障工程质量、确保施工安全至关重要。

二、施工前准备1. 确定施工地点:根据设计要求和实际情况,确定高杆灯的安装位置。

2. 施工团队组建:根据工程规模,组建合适的施工队伍,包括工程师、技术人员和施工人员。

3. 设备材料准备:准备施工所需的设备和材料,包括高杆灯杆、电缆、开关箱等。

三、施工步骤1. 地基处理:首先在选定的位置进行地基处理,确保地基坚固平整。

2. 竖立杆体:将高杆灯杆竖立安装在地基上,确保垂直度和稳定性。

3. 安装电缆:将电缆拉通并固定在高杆灯杆上,确保电缆的安全性和美观度。

4. 安装灯具:按照设计要求,将灯具安装在高杆灯杆上,并进行连线,确保灯具的正常工作。

5. 测试运行:完成上述工作后,进行电气测试,确保高杆灯的正常运行。

6. 最终调试:对高杆灯进行最终的调试和检查,确保灯具亮度正常、稳定,并没有任何异常情况。

四、施工注意事项1. 安全第一:施工期间要注重安全,施工人员必须佩戴安全帽和防护眼镜,并正确使用施工设备。

2. 高空作业警示:高杆灯的施工通常涉及到高空作业,必须使用防坠落设备,严禁站在高杆灯杆上作业。

3. 杆体检查:在竖立杆体前,要对杆体进行检查,确保没有明显的破损和缺陷。

4. 施工环境清理:施工结束后,要及时清理施工现场,保持环境整洁。

废弃的材料和设备要妥善处理。

5. 合理调配人力资源:根据工程进度和工期要求,合理调配人力资源,确保施工按时完成。

五、质量控制与验收1. 施工过程中,要进行工程质量控制,确保每个环节的施工质量,提高工程的整体质量。

2. 施工完成后,进行验收工作,对高杆灯的安装、电气连接、灯具工作等进行检查,确保符合设计要求和施工标准。

3. 如出现问题,及时进行修复和调整,确保高杆灯的正常使用。

六、施工风险与防范1. 电气安全:施工过程中要注意电气安全,避免触电和电气短路等问题。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

****道路及停车场照明工程路灯工程施工方案编制:审核:批准:路灯工程施工方案一、工程概况(一)、工程建设概况、范围及工程特点1、本工程为******道路及停车场照明工程。

2、工程地址:………3、工程范围:安装10+8米双臂路灯约1000盏,停车场30米高杆灯24盏。

4、工程特点:工期较紧,组织各工种配合施工,安装及其它工种互创施工条件、与各施工方协调工作、多沟通协调,确保工程总进度。

5、工期要求:2017年6月完工。

二、工程主要情况本工程采用分为两个部分:土方分部和安装分部,其中土方分部包含电缆沟槽开挖回填、基础开挖回填、手孔井开挖回填。

安装分部包含保护管敷设、模板支设、基础钢筋法兰安装、混凝土浇筑、灯具安装、接地极安装、手孔井砌筑、电缆敷设。

根据现场实际情况施工区域在人行道内,结合道路成型进度展开路灯土方及安装施工任务。

三、施工计划路灯道路横穿敷设DN100镀锌钢管计划在4月25日之前完成,路灯基础制作计划在5月30日之前全部完成,管线安装计划在5月月底之前完成(结合6日之前完成,电缆敷设和路灯安装计划在30.实际路灯生产周期确定具体安装时间)。

四、编制依据1、《市政基础设施工程施工质量验收统一标准》J10984-2007/XJJ030-2006。

2、《城市道路照明工程施工及验收规范》 CJJ89-2012。

3、设计图纸五、路灯施工工艺和方法路灯施工工艺土建部分:电缆沟槽、路灯基础、手孔井基坑开挖→基础浇筑、手孔井砌筑、电缆保护管敷设→土方回填安装部分:接地极制作安装、电缆敷设→灯具安装→整灯组立→接线→送电调试1、电缆沟槽开挖根据设计确定沟道各段的高程及开挖深度,沟道位置定位放线后,石灰撒白线,电缆管沟采用人机配合进行开挖,开挖后的土全部采用汽车运至场外堆弃,边挖边将土集中由人工运至现场一地点,统一上车外运,沟槽开挖完毕达到要求后,进行人工精平,用打夯机夯实后压实度大于或等于85%,方可进行下道工序的施工,当土基不能满足设计要求时,现场根据实际情况进行换土。

2、铺砂、敷设电缆保护管砂垫层按100mm厚进行铺设,采用打夯机进行夯实,平铺4根厚砂垫层。

停车场电缆保护管采100mm管,在保护管上方铺设90PE.用DN50热镀锌钢管焊接敷设。

3、基础土方开挖采用人工开挖,深度为人行道顶面高度以下2米,宽度为0.8米,人工清底后使用C25素砼浇筑200mm做基础垫层,待混凝土强度达到75%以上后方可进行下一道工序。

4、模板安装模板采用木模或组合钢模,几何尺寸不得小于设计值,加固须满足刚度、稳定性要求,确保浇注混凝土时模板不跑模、胀模。

5、混凝土浇筑采用C25商品混凝土浇筑,砼浇注时应对称、分层进行,每层厚度控制在25-30cm,采用插入式振捣器施工。

掌握混凝土的初凝时间,确保混凝土层面衔接质量,实现中间吊模的浇注时不翻浆而且能加高混凝土。

在砼强度达到2.5MPa时才可拆模。

洒水养生时应用细水均匀浇养,或采用聚酯薄膜保湿、保温养生7d。

6、基础回填待基础混凝土达到设计强度达75%以上时方可进行。

确保不碰坏基础成品,力求对称、分层回填,采用冲击夯压实。

7、接地极制作安装每盏路灯制作接地极,采用50x5的热镀锌角钢2.5m与基础钢筋焊接扎入基础底部,利用40*4的扁铁与角钢焊接,后与灯杆接地桩机械连接。

8、电缆敷设穿电缆在用穿管器的敷设中,注意不能拉紧,要敷设前要检查管内是否通顺无杂物,管口无毛刺,一旦出现异常情况,要及时处理,在敷设完成后要做好端头。

电缆的中间接头按标准的干包接头做法施工,做到接头牢固可靠,并尽量减少中间接头。

9、灯具安装(1)根据路灯造型详图了解结构组成,确定最佳的安装方案。

(2)将灯杆、灯具运至指定安装位置,并拆除两端包装,注意不允许损伤灯具、灯杆表面。

(3)穿线:将灯具内电线穿好,不允许损伤电线。

(4)将灯具放在安装支架上,将灯具支架安装至指定位置上,拧紧螺栓,并调整安装角度,拉伸灯杆内电缆线。

(5)安装灯具:拧紧灯具安装螺栓,并将电源接好,安装光源。

(6)接线:将主线电缆电源通过接线板与灯杆内主线接通,并将地线接上;同时应用万用表检查线路情况,兆欧表检查绝缘电阻。

(7)细调灯具:采用角尺,水平尺配合,细调灯盘的垂直度及灯具安装角度,确保设计参数及技术规范。

10、清理基础预埋件丝扣胶带、整灯组立(1)双臂路灯吊装使用吊车、特制的锁扣(防滑、牢固、能自松卸方便拆缷)、绳,控制吊点(杆高的1/3处),超过4级风不得安装。

采用干硬性砂浆或薄钢板找平,用垂球法找正,立正后立即安装地脚螺丝。

如下图:(2)30米卷扬式升降高杆灯的卷扬机和电气板出厂前已安装在杆体内,挂钩机构和头部已组装为总成,整个系统在厂内经过组装和调试。

运至现场的货物分成杆体(多节组成)、头部总成、挂钩机构总成、防雨盖、灯盘和辅件(钢丝绳、电缆、避雷针、灯盘托架、电动工具等)。

1)基础埋件的整理:清除混凝土基础表面的垃圾杂物,拆除包裹在预埋件螺栓上的防护物,复核各螺栓之间的间距尺寸(包括对角线尺寸),确认螺栓位置尺寸与图示尺寸相符。

视检螺栓螺纹无损伤,如有必要,应对螺纹进行整修,确保螺母能自由的拧上。

2)杆体的套接:在开始套接前,应将一根长度大于杆高的细钢丝或铁丝自电气门穿钢丝或铁丝的工作用于以后穿钢丝绳和电缆的引导,穿入杆体内,应与套接杆体同步进行。

(见图一)电气门向套接深度标螺母在同一直线位置垫木(逐级垫放)图一套接自杆体的最下节开始,逐节向上进行。

将带有法兰的基座节放置在靠近基础的适当位置(将电气维护门向上放置),使法兰盘着地,用木头垫块在离基座节前端约1.5m处垫起基座节前端,使基座节前端离地,以留下足够的空间用于上节杆体的插套。

在基座节上标出套接深度,各节杆体之间的套接深度,因杆体口径的大小而异,此深度尺寸可以从图纸中找到。

在杆体的两侧焊有用于挂套拉紧钢丝绳的螺母,起吊时应确认位置,使上下两节的螺母在同一直线位置上。

将上一节杆体用吊车吊起,使口径大的一端对准基座节前端,缓慢套入,尽可能地套入较大深度,同样在该节的前端垫上木垫块。

在上、下两节杆体的两侧螺母上拧上螺栓,按下列示意图在杆体两侧安妥拉紧钢丝绳和手拉葫芦。

分别在杆体两侧同时收紧手动葫芦,直至达到套接深度标志,当在进行收紧时,如感觉到阻力较大,可用铁锤敲击套接部分杆体,产生震动,帮助杆体套紧,敲击时应以木板或.其它物件衬垫,以免损伤杆体表面。

(见图二)手拉葫钢丝绳环敲击部位图二按上述步骤和方法,依次套接其它单节杆体。

3)穿钢丝绳和电缆:杆体套接完成后,将索具联接器与卷扬机主钢丝绳联接,再与预留在杆体内的引导铁丝在电气门内连接固定,松开卷扬机,使主钢丝绳自卷扬筒上放开(如使用电动操纵,请参阅外置电动卷扬式升降高杆操作说明),同时在杆体的另一端收拉引导铁丝,将索具联接器拉出杆体小端。

将头部移至杆体前端适当位置,将三根悬挂钢丝绳无环头的一端和电缆自头部套筒内穿入,经滑轮槽至头部开口穿出。

然后将有环头的悬挂钢丝绳的另一端与索具联接器连接(电缆的连接方式见图)。

操纵卷扬机,收缩卷扬机主钢丝绳,使索具联接器收回并进左右)。

(见图三)100cm入杆体内(进入杆内约.卷扬悬挂钢丝卷扬卷扬机电缆夹图三4)头部安装:将已完成套接并已完成钢丝绳和电缆穿入的杆体前端用物件垫起(杆体的电气门向上),垫起的高度应可使安装后的头部离开地面。

将紧定螺栓拧在头部套筒的螺母上,用吊车吊起头部,套入杆体。

头部附有电缆滑轮的一叉位置应与电气门在同一方位。

(见图四).图四依次拧紧紧定螺栓,调整螺栓的拧入深度,使头部套筒与杆体的周边间隙基保持一致(即将头部套筒轴线与杆体轴线调整至重合)。

目的是杆体竖立后,使三组滑轮的转轴处在同一水平面上。

将三根悬挂钢丝绳和电缆拉向杆体下端,至电气门上方,使离地面的距离能与灯盘的固定点联接,用绳索将其临时绑扎在杆体上,以减少吊装时的干扰。

最后在头部上安装防雨盖、避雷针和接上跨接线。

11、检验调试和竣工验收所有灯具安装完成之后,统一进行垂直角度校正,对灯杆总体做水平及垂直度作校验,以总垂直度≤0.2%为合格。

采用接地摇表进行接地系统的测试,接地电阻不大于10Ω。

通电前,先进行绝缘电阻测试,确保供电电缆绝缘性能良好。

通电后应仔细检查和巡视,检查灯具的控制是否灵活、准确;开关与灯具控制顺序相对应,如发现问题必须先断电,然后查找原因进行修复。

12、施工的质量控制要求和安全注意事项(1)路灯施工的全过程应顺序作业,灯杆外观顺直、流线、平滑、垂直;(2)灯泡朝向统一、角度一致;)灯杆的防锈层不得破坏;3(.(4)电缆线接头牢固可靠、防水绝缘、不易暴露;(5)灯杆间距注意内外弧长修正;(6)吊装时注意交通行人、行车的安全;(7)灯杆在吊装时,一定要系遛绳,控制起重物的姿态稳定;(8)吊装时要设置警示标志。

六、施工主要设备和人员组织1、施工主要机械设备和材料见表1。

2、施工人员组织见表2表2 施工人员组织和分工表序号姓名职务从事工作内容备注项目部技术负责人1 方案制定,组织实施项目部施工员组织实施,现场指导 2项目部现场安全验收安全员 3七、路灯施工工期安排根据工程总体进度计划安排,结合施工现场的实际情况,3月底完成停车场内高杆灯基础及电缆保护管,4月初开始施工道路横穿保护管,由于路灯及其管线均布置在设施带内,计划5月初开始进行路灯基础开挖制作和手孔井制作,计划5月下旬结束路灯基础开挖制作和手孔井制作,计划5月底完成路灯土建部分。

土建部分完成以后立即进行穿线、安装路灯、接线施工,计划在6月底完成。

从开始进行基础开挖到路灯杆安装,此道路路灯计划需要120天。

八、路灯施工质量保证措施1、路灯所需的主要材料应符合设计文件和现行标准要求,并须有出厂合格证,必要时应作试验。

2、路灯施工严格按规范中要求进行质量控制。

并实行工序检验,当上道工序合格后,下道工序方可施工。

3、高程的允许偏差、倾斜率、中心位移等应在规范要求内。

4、强化质量意识,严格按设计图纸,现行施工规范、规则,以及业主的特殊技术要求、监理工程师现场指示组织施工,把创优工作贯彻到施工生产全过程,确保工程质量。

建立健全各级全面质量管理与质量保证体系。

制定有效防范措、5施,提高工程质量水平。

6、加强工序质量控制,严格按质量保证体系组织生产,制定各工序、各环节的操作标准、工艺标准、检查标准,对工序标准执行情况作好记录,使各工序衔接有序并实现可追溯性。

7、强化工程管理,落实技术责任制,制定有针对性的专项施工方案,认真做好技术交底。

8、做好工程测量、试验及复核工作,确保中线、标高等测量项目符合设计要求,并做好相应记录。

9、特殊工种人员均需持证上岗,并接受岗前培训教育。

10、在施工中保证每个分项工程以优质为标准,全部质量合格,并树立样板项目,以样板工程带动全部工程实施。
