堤防工程 监理细则

第一章 工程概况

西汉水位于秦岭和太白山之间,属长江流域,系嘉陵江一级支流。西汉水有南北二源,南源发源于寨子山,源海拔高程1920m,北源发源于长板梁,源地海拔高程2020m,于天水市秦城区西南七十多公里的天水镇汇合始称西汉水,横跨天水、西和、礼县、武都、康县、陕西略阳县,自东北向西南流经天水镇、盐官镇、礼县,于顺利峡折转向南经江口、龙林桥、茅坝、药木院与陕西略阳县两河口汇入嘉陵江.

西和县卢家庄至赵家沟段防洪工程位于西汉水干流,西和县蒿林乡境内.

1.1水文

1。1.1水文、泥沙特性

工程区位于甘肃省西和县境内,该地区地处陇南山地北部的岷峨山了东麓,东北属黄土梁、峁沟壑区。圸西部属岷峨山地,山大沟深,由于各地海拔相关较大,气候也有明显的差异变化。

工程治理段的气候特性以西和县气象局的观测资料为代表。根据西和县气象局资料统计,年平均气温8.4℃,最高气温在7月份,月平均19.8℃;最低为1月份,极端最高气温33.5℃(出现于1966年6月19日),极端最低气温-24.6℃(出现于1975年12月15日);多年均降雨量为550mm,主汛期6~9月份降雨量为435。05mm,占全年的79.1%,年平均蒸发量为1262。55mm,干旱指数1。49,无霜期为152天,最大风速15m/s,最大积雪深度10cm,最大冻土深度42mm。

工程区上游西汉水顺利峡水文测站于2001年上迁至礼县县城附近,上迁后礼县站的流域面积3184 m3/s,与顺利峡站(F=3439 m3/s )相差不大,将2002年~2010年9年资料直接用面积比推至顺利峡断面.西汉水大桥水文实测系列为1976~2010年,采用顺利峡~大桥站同步洪峰流量相关,将大桥丫洪峰流量延长为1959~2010年,共52年资料系列。

工程末端以上集水面积与大桥水文站的敬意面积只占大桥 水文站的集水面积不到1%,因此工程段设计洪水可直接移用大桥站的成果,设计洪水成果见表

(1)水沙关系基本协调,即年来水量大,来沙量也大;来水量小,来沙量也小;(2)来沙量年际变化大;(3)年内分配不均匀。

1.1.2设计洪水果

西汉水设计洪水采用成果见表1-1。

大桥站与工程河段设计洪水成果表

表1-1 单位:m3/s

河段 P(%) 备注

1 2 5 10 20 50 大桥站 工程河段 4160 3260 2160 1421 810 336

1.1。3泥沙

根据统计资料分析顺利峡多年平均悬移质含沙量为31.3kg/m3,最大断面平均含沙量为838 kg/m3(1977年5月27日实测),最小断面平均含沙量为0kg/m3,多年平均悬移质输沙量356kg/m3。漾水河为西汉水一级支流,流域内无水文测站,本次根据西汉水顺利峡站的泥沙实测资料进行流域的泥沙特性分析,各河段的指标结果如下表。

西汉水多年平均输沙量成果表

河段 顺利峡 大桥站

控制面积

(km2) 3439 6491

侵蚀模数

(t/km2) 3263 1744

平均悬移质输沙率(kg/s) 356 359

多年平均输沙量

(万t) 1122 1132

1。2工程地质

1。2。1 区域地质概况

工程区位于南秦岭山脉西段,宏观地貌为中山区,山区海拔一般在1500~2000之间,相对高差,一般在500~1000m,之间.区内山体陡峭,沟壑纵横,基岩出露,植被覆盖率小于20%。

西汉水是嘉陵江的较大支流,省内流经天水、礼县、西和、成县、康县,于陕西省略阳汇入嘉陵江。工程区西汉水流向基本为北西—南东,受区域地质及支沟控制,河流左右摆动,河道蜿蜒曲折,河谷形态基本为“U”型,两岸阶地不发育,主要为Ⅰ级阶地,在两岸呈不对称分布,以凸岸较为发育,阶面相对宽展,平缓;Ⅱ级阶地仅零星分布,基上多为坡积物所覆盖,形成倾向河床的缓慢台地.

根据《中国地震动参数区划图》(GB18306-2001)及其《第1号修改单》(2008年),设防水准为50年超越概率10%,工程区地震动峰值加速度为0。30g,相应的地震基本烈度为Ⅷ度,地震动反应谱特征周期为0.40s.

1。2。2两岸堤防工程地址条件

西汉水干流西和县段,两岸基本没有完整堤防,局部为发改、扶贫水利项目修建的堤防,由于基础埋深不足,高度不够,长期以来受洪侵蚀,已经不具备防洪功能。据调查结果可以得出,两岸堤基土为砂壤土及砾石层。符合砼现浇护坡。

1。2.3 天然建筑材料

筑堤料料场选择在河滩范围内,砼粗、细骨料料场为蒿林寺申以上砂厂,材料充足,交通便利运输条件较好.水泥可从成县祁连山水泥厂运输至施工现场,建筑材料数量、质量均能满足要求。

1.3工程任务和规模

1。3.1工程区河段现状及存在的主要问题

1。3。1。1工程区河段现状

西汉水是西和县最大的河流,纵贯县境南部,县境全长41km,境内自蒿林乡卢家庄至赵家沟11。2km,沿岸居住着大唐、申集村冉家阳坡及白家沟坝社、老庄村老庄社、何山村庙坪社、申集村上下坝社、蒿林村李家崖社、寺申村下坝社等.西和县属国列贫困县,到处贫原因很多,但主要是自然条件差,灾害频繁多样。其中洪水灾害危害大,范围广而为危害之首。工程区洪水灾害突出,主要表现为大洪水对大片农田淹没和冲毁,小洪水侵蚀河岸,河岸线后退,良田变为沙滩,即所谓大洪大灾,小洪小灾。洪水直接威胁到工程区群众的生产生活,以及初值经济的发展.

工程区沿岸一直未建完善的防洪设施,两岸耕地阶坎与河道调和相差较小,每逢暴雨河水涨起,河道两岸连片村庄均有不同程度灾害损失,洪水灾害发生十分频繁.

1.3。1。2存在的主要问题

(1)防洪设施不完善,缺乏全面、系统的防洪工程,洪水淘刷沿岸耕地较为严重。

西和县境内西汉水干流全长41km,工程区河段河道部分堤防工程(小段落)不连续,堤防标准低、质量差、堤基埋深浅,属低标准堤防,不能形成完整的防洪体系。大部分段无堤防工程,工程区两岸现有河道只有局部地段有基本的防护:蒿林乡段卢家庄社西礼大桥下游左岸有822m为2009年欠资兴建的浆砌石堤防 ,堤防高度及基础上埋深均能满足设计要求,申集下坝2010年国地资源局实施的1960m混凝土护坡式堤防工程.其余部分基本无任何的防护.

西汉水属季节性河流,全年水量主要集中在夏、秋季,每逢降暴雨,河水就会暴涨,洪峰来临时具有峰高量大,历时短等特点,对河岸冲刷很突出,致使洪水冲蚀沿岸线耕地的情况较为严重,沿岸耕地界限也不断的变化,距河岸较近范围只能种植低产作物,农业生产增收不稳定,据当地水管部分统计,洪水每年平均冲毁、淹没两岸耕地约1600多亩。

(2)盲目筑护岸,围堤造田,致使河道束窄,行洪断面减小。由于没有驻的流域治理,河道沿岸村民与河争地的现象较为严重,村民在河滩开垦种地,原宽度将近100m的河道,现状宽度仅为60m,左右,致使河道没有足够的行洪宽度,每遇汛期应付被洪水冲毁、淹没,汛后当地村民继续围垦造田,往往是投劳多,收益小,与河争地的现象较为严重。 (4)群众对防御特大洪水的认识不足,防灾意识不强;防洪非工程措施不完善,洪水预报预警系统建设滞后。

1.3。2工程建设的必要性

(1)西汉水在西和县境内长约41km,两岸发育有多条较大的支沟,本此设防段流域内地表起伏大,两岸山大沟深,地形复杂。主河槽纵坡较大、水济急。一旦发生暴雨,洪水流速大,严重冲刷沟两岸边基础,致使河岸坍塌,洪水雨进庄,冲毁道路、农田,造成人员伤亡,房屋倒塌.

(2)西汉水是西和县最大的河流,纵贯县境南部,境内自蒿林卢家庄至赵空沟11。2km,沿岸居住着大唐村冉家阳坡社及白家沟坝社、老庄村老庄社、何山村庙坪社、申集村上下坝社、蒿林村李家崖社、寺申村下坝社,由于而死洪灾不断已严重影响了当地农村正常生产、生活及家村经济的发展.修建该堤防工程,不仅可确保当地人民群众生命财产安全,还可带动和促进西汉水流域的社会经济持续发展,为当地群众脱贫致富、奔小康打下良好的基础设施具有积极意义。

(3)本堤防工程实施后,可提高其综合防洪能力,保护卢家庄至赵家沟的乡直机关单位3处,学校3座,1座高效示范区,保护6个行政村,8个村民小组,总人口4676(含学生等),保护耕地面积9232亩,人均1。97亩.保护道路设施2条25公里,保护4家企业年产值1400万元。

(4)修建堤工程,确保人民群众生命财产安全是当前社会发展的新要求,条例国家的产业政策及实施西部大开发的战略决策。

综上所述,兴建本工程的十分迫切和必要的.

本次拟定的防护范围为西汉水西和县卢家庄至赵家沟沿岸,是以乡镇为主的防护区,根据《防洪标准》,工程洪水标准为Ⅳ等,洪水标准为10年一遇,计算洪峰流量为1421m3/s,按《堤防工程设计规范》工程级别为5级.

1。3。3工程治理范围

西汉水西和县卢家庄至赵家沟防洪工程范围:

左岸以西礼大桥左桥台为起点,沿西汉水方向下游布置堤线,利用原有堤防0.822km,新建堤防5.8722km。

右岸以西礼大桥右桥台为起点,沿西汉水方向下游布置堤线,利用原有堤防1。96km,新建堤防6.3742km。

河道原宽度将近100m,现状河宽约60m左右,河道平均比降约1/278。河道的治理宽度不小于70m。 1。3。4工程任务和工程规模

1。3.4.1工程任务

根据流域规划结合工程实际,确定建设任务时必须统筹兼顾,在充分认识河段水情特点、采取堤防与护岸相结合,堤防与沟道治理相结合,堤防与当地建设相结合,堤防与道路相结合,防洪与排洪相结合,完善防洪体系,同时辅以非工程措施,疏浚拓宽河道,留足河道行洪宽度,提高河道整体防洪能力,确保工程防护区在设计洪水标准下不受洪水侵害,促进当地经济可持续发展.

本次工程建设是根据国家对西汉水流域防洪治理的要求,结合当地地形及洪灾严重的实情而进行的。主要任务是在西和县境内卢家庄至赵家沟段西汉水11.2km的范围内修建防洪工程,保护河道两岸居民的生命财产安全和农田免受洪水侵害.该段西汉水整治河道长11.2km,设计堤线长12.2195km。防护人口4676(含学生等),保护耕地面积9232亩,人均学校1处,单位3处以及沿岸道路。

1。3.4。2工程规模

工程施工任务为:在卢家庄至赵家沟段11.2km河道范围内新建防洪堤12.22km。

第一标段(合同编号:XHS-XH—LZFH-01):新建防洪堤2363.8 m,左岸桩号:2+316。2至2+943, 3+212。9至3+738。3段,长度1152。2m;右岸桩号:1+072。3至1+565, 1+915。1至2+634段,长度1211。6 m;

第二标段(合同编号:XHS—XH—LZFH—02):新建防洪堤3264.4m,左岸桩号:4+260至5+140.2段,长度880.2m;右岸桩号:2+931.2至5+315。4段,长度2384.2 m;

第三标段(合同编号:XHS-XH-LZFH-03):新建防洪堤2141。1m,左岸桩号:5+525。1至6+495.4, 6+954至7+370。4段,长度1386.7m;右岸桩号:6+514。1至6+930,6+954.9至7+293。4段,长度754.4 m;

合集下载

水利水电工程监理实施细则范本

水利水电工程监理实施细则范本

黄冈河(三饶段)河堤达标加固二期工程监理实施细则/监理守则

47

第 1 页 共 47 页 第一章 监理守则

一、关于监理人

第一条:

监理人必须严守独立、公正、廉洁的原则,对工程项目具有高度的责任感。

第二条:

监理人须与承包人模范遵守国家及地方的各种法律、法规和规定,严格执行技术规程、规范,并且尊重当地的民俗、民情。

第三条:

严格按照工程合同来实施对工程的监理,既要保护发包人利益,又要公正、合理的对待承包人。

第四条:

监理人须廉洁勤业,不得接受除发包人所支付的工程监理酬金以外的任何与工程项目有关的单位或个人的回扣、津贴或其它间接报酬。

第五条:

监理人须严守秘密,对所了解的关于发包人或承包人的经济技术情报,除经授权外不得泄露。

第六条:

监理人必须观点鲜明,对其认为正确的判断或决定遭发包人否决时,亦应书面向发包人说明其理由,并阐明否决可能引起的后果。对发包人的某些决定认为不妥时,则应主动向发包人阐明可能导致的不良影响。

第七条:

监理人及其成员不得经营或参与与工程项目有关的任何商业活动,也不得在政府部门或项目有关的施工单位、设备、材料供应单位任职或兼职。

第八条: 黄冈河(三饶段)河堤达标加固二期工程监理实施细则/监理守则

47

第 2 页 共 47 页 监理人必须光明磊落,不得采用不正当手段竞争业务,不得伤害、诽谤、诬陷其他发包人单位。

第九条:

•监理人须定期向发包人汇报工程项目进展情况及其监理业务开展情况,不得谎言欺骗发包人,或故意掩饰工作中的失误。

二、关于监理工程师:

第十条:

监理人员须守法、公正、清廉、坚持科学态度、实事求是,以严谨的作风和服务的观念,热情为工程项目服务。

第十一条:

监理工程师必须熟悉各自的业务,对其设计文件,技术规范,施工程序,安全措施,施工工艺,验收规程,质量评定标准及各类相关的合同文件,应认真理解与熟悉,并正确操作。

堤防工程监理工作细则

堤防工程监理工作细则

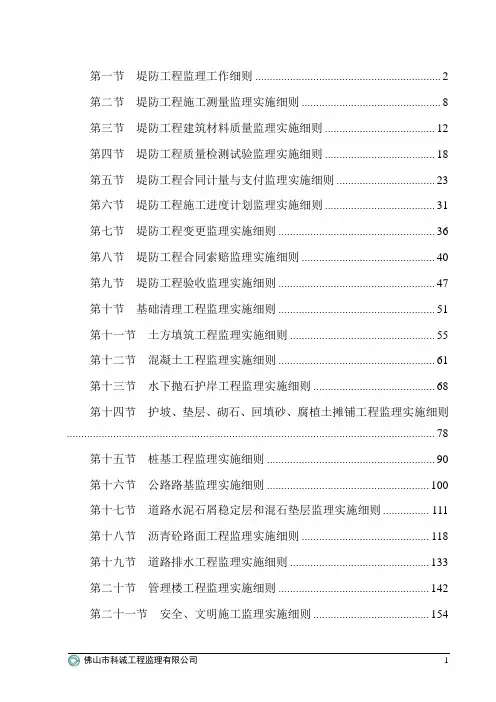

佛山市科诚工程监理有限公司 1 第一节 堤防工程监理工作细则 ................................................................ 2

第二节 堤防工程施工测量监理实施细则 ................................................ 8

第三节 堤防工程建筑材料质量监理实施细则 ...................................... 12

第四节 堤防工程质量检测试验监理实施细则 ...................................... 18

第五节 堤防工程合同计量与支付监理实施细则 .................................. 23

第六节 堤防工程施工进度计划监理实施细则 ...................................... 31

第七节 堤防工程变更监理实施细则 ...................................................... 36

第八节 堤防工程合同索赔监理实施细则 .............................................. 40

第九节 堤防工程验收监理实施细则 ...................................................... 47

第十节 基础清理工程监理实施细则 ...................................................... 51

第十一节 土方填筑工程监理实施细则 .................................................. 55

第十二节 混凝土工程监理实施细则 ...................................................... 61

工程监理细则范本(水利工程)

工程监理细则范本(水利工程)

工程监理细则范本(水利工程)

1. 监理工作概述

本细则适用于水利工程的监理工作。监理工作旨在确保工程项目按照规定的技术标准、合同约定和相关法律法规进行施工,并协助业主进行工程质量的监督和管理。

2. 监理责任与义务

2.1 监理人员应具备相应的技术资质和相关工程经验,能够独立行使监理职责。

2.2 监理人员应全程参与工程质量的把关,对施工过程中存在的问题及时提出整改建议,并协调解决工程质量方面的争议。

2.3 监理人员应按照合同约定,定期向业主和施工单位提交监理报告,详细记录工程进展情况、发现的问题及时整改情况等。

3. 监理流程

3.1 开工前

- 监理人员与业主、施工单位进行沟通,明确工程的设计要求、技术标准和监理要求。 - 监理人员审核工程图纸和技术文件,确保设计符合相关规范和要求。

3.2 施工过程中

- 监理人员全程监督施工现场的安全和文明施工工作。

- 监理人员按照施工计划,定期进行工程现场检查,核实施工进度和质量。

- 监理人员对施工过程中的工程质量进行抽查和把关。

- 监理人员及时记录并整理施工现场存在的问题,提出整改意见。

- 监理人员参与工程质量验收,确认工程达到合同约定的技术要求。

3.3 完工后

- 监理人员对工程进行结算审核,确认施工单位完成工程量和质量要求。

- 监理人员编制工程质量评估报告,评价工程施工质量和监理工作的执行情况。

4. 监理报告与记录 监理人员应按合同约定,每月提交一份监理报告给业主和施工单位。监理报告应包括以下内容:

- 工程进展情况汇报

- 发现的问题及整改情况汇报

- 工程质量抽查结果

- 对施工单位和监理工作的评价

5. 监理人员权益保障

5.1 监理人员应按合同约定获得相应的报酬,并享有相应的工作条件。

5.2 业主和施工单位应积极配合监理人员履行监理职责,提供必要的支持和协助。

5.3 如遇到工程质量争议,监理人员有权向业主或有关部门提出申诉,维护自身合法权益。

河道整治监理细则

河道整治监理细则

河道整治监理细则

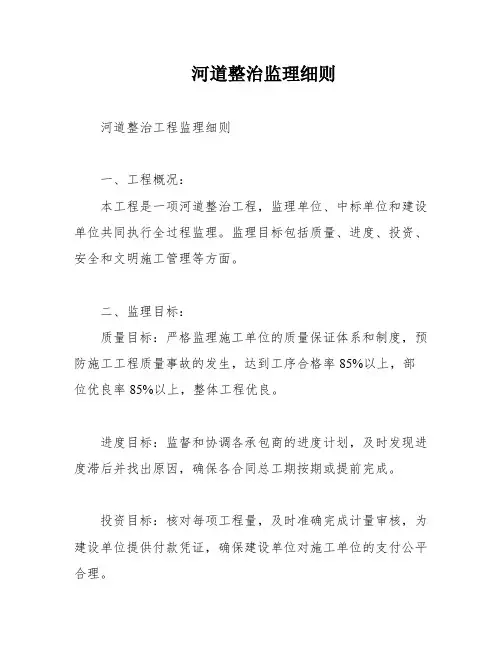

河道整治工程监理细则

一、工程概况:

本工程是一项河道整治工程,监理单位、中标单位和建设单位共同执行全过程监理。监理目标包括质量、进度、投资、安全和文明施工管理等方面。

二、监理目标:

质量目标:严格监理施工单位的质量保证体系和制度,预防施工工程质量事故的发生,达到工序合格率85%以上,部位优良率85%以上,整体工程优良。

进度目标:监督和协调各承包商的进度计划,及时发现进度滞后并找出原因,确保各合同总工期按期或提前完成。

投资目标:核对每项工程量,及时准确完成计量审核,为建设单位提供付款凭证,确保建设单位对施工单位的支付公平合理。

安全生产目标:检查督促承包商及早建立安保体系和认真落实安全技术措施,杜绝重大伤亡事故的发生。

文明施工管理目标:对施工单位的生活基地、库房设施、施工现场进行督促和管理。

三、监理依据:

本工程监理依据包括监理委托合同、施工合同或施工协议、设计文件、水利工程质量检验评定标准、堤防工程施工质量评定与验收规程、水利水电工程施工质量评定标准和上海市质量事故的报告和调查处理管理规范。

本监理细则经业主审批后,作为监理合同的附件,旨在确保有效履行监理委托合同中的规定和条款,使该工程达到标书、合同中确定的目标。

6、本项目监理部将负责设计交底会议纪要、领桩记录及业主签发的有关技术、进度、投资、安全、文明施工的书面文件。

7、本监理项目部将遵守计委和建委颁布的《关于建设监理的有关规定》。

8、本监理项目部将遵守建设部、XXX《建设工程监理规范》(GB-2000)。

9、本项目监理部将制定监理规划,确保监理工作的顺利进行。

10、本监理项目部将遵守建筑施工安全检查标准59--99,确保工程安全和文明施工。

四、监理组织机构网络:

为了有效组织监理工作,本监理项目部采用矩阵组织结构。监理部门将分别负责进度投资、质量、安全、材料、文明施工和测量等工作内容。

五、监理的职责和权限:

原材料、中间产品和工程设备进场核验和验收监理实施细则

原材料、中间产品和工程设备进场核验和验收监理实施细则

原材料、中间产品和工程设备进场核验和验收监理实施细则

1.本细则适用范围

本细则适用于太平湖除险加固工程中的堤防工程和混凝土工程。它是根据《水利工程施工监理规范》(SL288-2014)附录B中B2.4原材料、中间产品和工程设备进场核验和验收监理实施细则编写内容编写。

2.编制依据

2.1 国家及部门工程建设法律、法规和规程,包括《水利工程施工监理规范》(SL288-2014)、《水利水电工程施工质量检验与评定规程》(SL176-2007)、《水利水电建设工程验收规程》(SL223-2008)、《水工混凝土施工规范》(DL/T5144-2001)等。

2.2 工程建设标准强制性条文(水利工程部分)。

2.3 监理合同、施工合同等合同文件。

2.4 经批准的工程建设项目设计文件、设计图纸。

3.检查、检测验收特点 3.1 监理单位应检查承包人检测试验室是否具备与所承建的工程相适应,并满足合同文件和技术规范、规程、标准要求的检测手段和资质。检测手段和资质可以是承包人自建的试验室,也可以是承包人委托并报监理部认可的具有相应工程检测手段和资质的专业机构。承包人还需要配备有较丰富工程实践经验的专业检测工程师。

3.2 所有检测人员都必须通过培训和考核上岗,并持有相关部门颁发的上岗证。

3.3 监理单位应在承包人接到承建合同项目开工通知后的

42 天内,要求承包人提交检测试验室建立与设置规划一式四份报审批。这些报告应包括检测试验室设置计划、资质文件、检测试验人员情况、仪器设备情况、各类试验表格、试验室工作规程以及其他需要说明的问题。

3.4 承包人的主要检测任务包括进场原材料检验、施工准备阶段的试验、施工过程中的检测试验、检测资料记录和整理。承包人还需要配合和协助监理工程师进行对照检测、试验和抽检工作,并尽可能为监理工程师的检测工作提供方便。

4 进场报验程序

1.1 承包人所提供的原材料、中间产品和工程设备进场时需会同监理进行检验和交货验收。承包人需要如实填写“材料进场检查及取样验收记录”,并提供材料的合格证、出厂检验报告和产品质量证明等文件。只有在监理检验同意后,这些材料和工程设备才能进场使用。

堤防工程监理手册

堤防工程监理手册

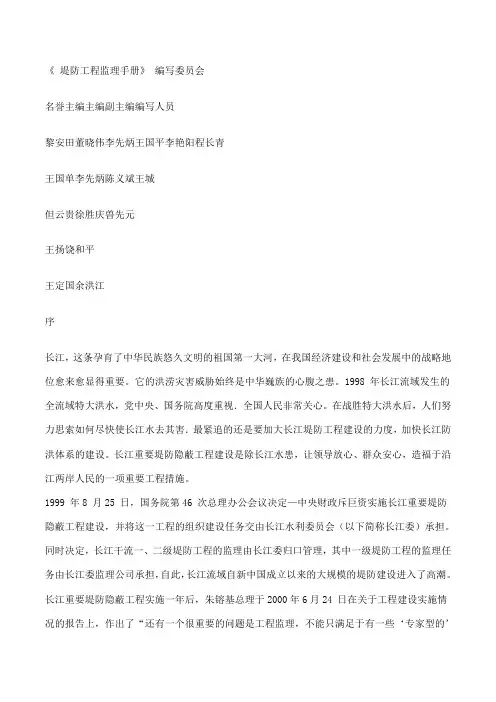

《 堤防工程监理手册》 编写委员会

名誉主编主编副主编编写人员

黎安田董晓伟李先炳王国平李艳阳程长青

王国单李先炳陈义斌王城

但云贵徐胜庆兽先元

王扬饶和平

王定国余洪江

长江,这条孕育了中华民族悠久文明的祖国第一大河,在我国经济建设和社会发展中的战略地位愈来愈显得重要。它的洪涝灾害威胁始终是中华巍族的心腹之患。1998 年长江流域发生的全流域特大洪水,党中央、国务院高度重视.全国人民非常关心。在战胜特大洪水后,人们努力思索如何尽快使长江水去其害.最紧追的还是要加大长江堤防工程建设的力度,加快长江防洪体系的建设。长江重要堤防隐蔽工程建设是除长江水患,让领导放心、群众安心,造福于沿江两岸人民的一项重要工程措施。

1999 年8 月25 日,国务院第46 次总理办公会议决定—中央财政斥巨资实施长江重要堤防隐蔽工程建设,并将这一工程的组织建设任务交由长江水利委员会(以下简称长江委)承担。同时决定,长江干流一、二级堤防工程的监理由长江委归口管理,其中一级堤防工程的监理任务由长江委监理公司承担,自此,长江流域自新中国成立以来的大规模的堤防建设进入了高潮。

长江重要堤防隐蔽工程实施一年后,朱镕基总理于2000年6月24 日在关于工程建设实施情况的报告上,作出了“还有一个很重要的问题是工程监理,不能只满足于有一些‘专家型的’‘无私无畏’的监理工程师,一定要建设行业性、有公信力的名牌监理公司。否则中国的工程监理事业永远不能走上正轨,工程质量仍然缺乏保证”的重要批示,指明了监理行业的发展方向,对工程监理寄予了深切希望。

长江委自1988 年承担全国水利水电工程建设监理试点—湖北清江隔河岩水电站工程监理工作以来,先后完成了三峡一期工程、天生桥一级术电站、江娅水库、深圳机场、深圳河治理等50 余项工程监理任务,监理业务范围涉及水利、水电、工民建、机场、码头、公路交通等专业,分布于全国13 个省、市,积累了一定的监理经验,锻炼了一支过硬的监理队伍。

水工混凝土工程监理实施细则

水工混凝土工程监理实施细则

一、引言

水工混凝土工程是指在水下、水上或水涨区域进行的混凝土施工工程,包括水坝、堤防、港口、航道等工程。为了确保水工混凝土工程的施工质量和安全性,需要进行监理工作。本文档旨在制定水工混凝土工程监理实施细则,以指导监理人员的工作。

二、监理责任

1. 监理人员应熟悉水工混凝土工程的相关规范和标准,具备相关专业知识和经验。

2. 监理人员应对施工过程进行全程监控,确保施工按照设计要求和施工规范进行。

3. 监理人员应及时发现和处理施工中的质量问题和安全隐患,提出合理有效的解决方案。

4. 监理人员应与施工单位保持良好的沟通,及时反馈施工进度和质量情况。

三、监理任务 1. 施工前的准备工作

a. 监理人员应对施工图纸和设计文件进行审核,确保施工方案符合设计要求。

b. 监理人员应参与施工方案的编制和评审,并提出合理意见。

c. 监理人员应检查施工人员的资质和施工设备的完好性。

2. 施工过程监控

a. 监理人员应对施工现场进行常规巡视,检查施工质量和安全措施的落实情况。

b. 监理人员应及时处理施工中发现的质量问题,例如混凝土配比不符合要求、施工工艺不规范等。

c. 监理人员应控制施工进度,检查施工进程是否符合计划要求。

3. 施工后的验收工作

a. 监理人员应对施工质量进行全面检查,确保符合相关规范和标准。 b. 监理人员应参与施工成果的验收和评估,提供专业意见和建议。

c. 监理人员应对施工过程中的经验教训进行总结,提出改进建议。

四、监理记录和报告

1. 监理人员应做好监理记录,记录施工过程中的质量问题和安全事故。

2. 监理人员应编写监理报告,对施工进度、质量、安全进行评估,并提出改进建议。

3. 监理人员应将监理记录和报告及时提交给相关部门和施工单位。

五、监理纪律和处罚

1. 监理人员应严守职业道德,不得接受施工单位和其他相关方的贿赂和回扣。

河道监理实施细则

河道监理实施细则

一、监理范围与目标

1.1 监理范围:本细则所规定的河道监理工作涉及河道工程的规划、设计、施工、验收等全过程,包括但不限于河道的疏浚、岸线整治、护岸工程、防洪设施等项目的监理。

1.2 监理目标:确保河道工程按照设计图纸和相关规范进行施工,保障工程质量、进度和安全,维护公共利益和生态环境,实现河道工程的预期功能。

二、监理计划与程序

2.1 监理计划:根据河道工程的实际情况和工程进度,制定详细的监理计划,包括监理人员配备、工作制度、现场管理等。

2.2 监理程序:遵循国家、地方有关工程建设的法律法规和技术标准,执行监理程序,确保各项监理工作有序、高效地进行。

三、工作重点与难点

3.1 工作重点:河道工程监理的重点在于质量控制、进度控制和安全管理,要确保工程质量符合设计要求,施工进度符合计划安排,施工现场安全有序。

3.2 工作难点:监理工作可能面临复杂的地理环境、多变的施工条件、严格的质量要求等挑战,需要监理人员具备较高的专业素养和应对能力。

四、质量控制与标准 4.1 质量控制:监理人员应严格按照设计图纸、施工规范和质量验收标准进行检查和监督,确保施工过程中的每一个环节都符合质量要求。

4.2 质量标准:遵循国家、地方和行业颁布的相关质量标准,确保河道工程各项指标达到设计要求。

五、进度与安全管理

5.1 进度管理:根据工程进度计划,定期检查施工进度,及时报告进度情况,确保工程按计划进行。

5.2 安全管理:监理人员应加强对施工现场的安全监管,及时发现和排除安全隐患,确保施工人员和周边环境的安全。

六、合同与信息管理

6.1 合同管理:监理人员应熟悉合同条款,按照合同约定履行监理职责,确保合同双方的权益得到保障。

6.2 信息管理:建立完善的信息管理制度,确保监理信息的及时、准确、完整,提高监理工作的效率和透明度。

七、验收与交接工作

7.1 验收工作:在工程竣工后,按照相关规定和标准进行验收,确保工程各项指标达到设计要求,编制验收报告。

水利工程监理实施细则

the principle of simplified EIA of construction projects in the region. In terms of land, linked to the implementation of urban and rural construction land increase and decrease, replacement indicators for priority areas project. Charges, into the projects of water, electricity, administrative charges and preferential policies. In the area of taxation, and settled in areas of industry and its production company, within 5 years after the completion of fiscal incentives to enterprises. In terms of financing, integration of land, tax, financial and other resources, and construct "Government credit + business credit" credit system, establishment of marketization, commercialization and modernization of the investment and financing platform; effective Bank-enterprise docking, encourages private capital into the Park, to raise industry development fund. 5, optimize the environment and service industries. To create "policy lowlands, Highlands, integrity of service land, development land" as the goal, to optimize the area under development environment. All administrative law enforcement departments to

水利水电土方工程监理细则

XXXX工程建设监理

土方工程监理实施细则

(合同编号:XXXX)

XXXX公司

XXXXX监理部

二0一三年XX月

土方工程监理实施细则

一、总则

1。1为有利于土方工程的施工监理,规范监理活动,依据工程施工合同、设计文件以及SL260—98《堤防工程施工规范》《堤防工程工程施工质量评定与验收规程》《土工试验标准》(SDJ28—84)等有关规范、规程的要求,特制定本细则.

1.2本细则适用于XXXXXX工程中的河道工程、建筑物土方工程。

1.3土方工程施工监理应以施工过程现场控制为重点.工程质量应实行以分部工程和单元工程工序质量控制为基础的标准化、程序化和量化管理。

二、开工申请控制

2.1开工条件控制按下列程序进行:

(1)向承包人进行监理工作交底.

(2)审批承包人报送的施工措施计划。

(3)施工质量保证体系的检查认可。

(4)施工组织设计审查与批复。

(5)移交测量控制网点,审签施工单位的施工控制网点施测成果。

(6)检查施工条件。

(7)签发工程开工通知。

2。2土方工程开工前7天,承包人应将实测的平、剖面地形测量资料报送监理部,经监理工程师签认的地形测量资料作为填筑工程量计量的原始依据.

2.3土方工程开挖前,承包人应将开挖放样平、剖面图报送监理部复核,经监理部批准后,方可进行开挖。监理人的复核,并不减轻承包人对其放线准确性应负的责任。承包人不能因监理人指示纠正其放线错误而引起的工程量增加,向发包人要求额外支付。

2.4承包人应负责清理开挖工程区域内的树根、杂草、垃圾、废渣及监理工程师指明的其它有碍物。除监理工程师另有指示外,主体工程施工场地地表的植被清理,必须延伸至离施工图所示最大开挖边线外侧至少5m的距离。主体工程的植被清理,须予挖除树根的范围应延伸到离施工图所示最大开挖边线、填筑线外侧3m的距离。

三、施工过程控制

3.1土方开挖前的准备工作
