堤防施工监理细则
1 2 土方填筑工程监理实施细则 一、总则 为有利于堤防工程土方填筑工程的过程控制,规范监理活动,依据招、投标文件和项目法人与施工单位签定的施工承建合同(以下简称“合同文件”)以及工程设计文件和有关工程施工技术规程、规范编制本细则。 本细则适用于堤防工程土方填筑工程。 二、开工申请控制 (1)土方填筑施工之前,施工单位应按合同文件、技术规范和设计文件要求完成现场生产性碾压试验及土料土力学试验。在满足设计要求的条件下,模拟实际施工条件,通过碾压试验调整、优化和确定主要填筑区的碾压参数和碾压施工工艺。试验结束后,施工单位应将碾压试验成果及碾压设备的详细资料报送监理站审批。 (2)土方填筑工程开始施工前,施工单位应将土方填筑工程施工组织计划报送监理站审批。施工组织计划包括以下内容: 1)工程概况。 2)施工布置、运输方式及场内外道路规划。 3)分区填筑料及其堆存与供料平衡计划。 4)施工程序(包括填筑区、段划分,反滤排水设施及护坡工程等施工作业程序)。 5)通过碾压试验拟定的分层碾压参数(包括压实机具、行车速度、铺筑厚度、碾压方式及遍数、洒水量等)。 6)施工进度(包括工期安排、典型作业循环时间、分期填筑形象、填筑强度与分区累积填筑工程量等)。 7)施工方法(包括卸料、铺料及碾压方式,岸坡和分区接头、接缝与结合面等特殊部位处理,边角部位的铺填、压实方法与机械设备,压实层间结合处理措施,必要时还应报送特殊条件下的填筑措施)。 8)填筑质量检测计划。 9)施工机械的配置与劳动力组合。 10)质量保证和安全生产措施。 (3)上述文件经施工单位项目负责人签署并加盖公章后报送监理站,监理站审阅后限时返回审签意见。 (4)监理站审核批准施工组织计划后,施工单位可即时向监理站申请开工许可证,监理站将于接受施工单位申请后的24h内开出相应工程的开工许可证或开工批复文件。 (5) 监理单位对施工所进行的任何对照检查、检验和审核,并不意味着可以减轻施工单位所应负的合同责任。 (6)如果施工单位未能按期向监理站报送开工申请所必须的材料样品、文件和资料,因而造成施工工期延误和其他损失,均由施工单位承担全部合同责任。若施工单位在限期内未收到监理站应退回的审签意见单或批复文件,可视为已通过审议。 三、施工过程控制 (1)土方填筑施工过程中,施工单位应根据报经批准的施工组织计划按章作业、文明施工,加强质量和技术管理,做好原始资料的记录、整理和工程总结工作。如需调整或修订施工组织计划,应报经监理站批准后才能执行。 (2)土方填筑施工过程中,施工单位应做好测量工作。包括以下主要内容: 2
1)根据设计图纸和施工控制网点对填筑区域进行测量放线,在施工过程中,及时测放、检查土方填筑横断面。 2)测绘和收集地形、断面资料以及用来计算土方填筑方量的控制网点资料。 3)按合同文件规定和监理工程师要求进行的其他测量工作。 (3)土方填筑施工过程中,为确保放样质量,避免造成重大失误和不应有的损失,必要时,监理站可要求施工单位在测量监理工程师直接监督下进行对照检查和校测。但监理工程师所进行的任何对照检查和校测,并不意味着可以减轻施工单位对保证放样质量所应负的合同责任。 (4)土方填筑必须在基础清理(开挖)和岸坡处理以及隐蔽工程完成、经质量检验合格并报监理工程师认证后进行。填筑第一层时对局部的低洼处,要按技术规范和碾压试验的要求进行处理和补平。 对于基础内的地质缺陷,施工单位应根据设计要求或监理工程师的指示,用适当的填筑料覆盖;或根据监理工程师的指示将其挖除后进行回填处理;或另行报经项目法人、设计单位研究决定。 (5)土方填筑质量控制应以工序控制为主要手段,重点控制以下项目: 1)各填筑部位的填料质量,包括土料的土性参数及含水量。 2)铺料厚度、碾压遍数;洒水量和表面平整度。 3)碾压机规格、重量等。 4)有无漏碾、欠碾或过碾现象。 5)堤身及其他填筑部位填筑时,各部位接头及纵横向接缝的处理与结合部位质量。 6)堤身填筑断面控制情况。 7)堤身及坡面平整度。 8)反滤料的颗粒级配与施工断面控制。 铺料应分层平行摊铺,层面如出现明显的凹凸不平整,必须进行整平,才允许进行碾压。构造边角部位或碾压不到的地方,应通过碾压试验采用其他有效压实机具压实。 (6)填筑土料的土质参数必须符合设计要求,否则不允许进人施工作业面。对于已运至填筑地点的不合格料,施工单位必须挖除并运出施工作业面,并承担相应的合同责任。 (7)施工中应严格控制填筑层厚度,通常每层铺料厚度为30cm。卸料前应有层厚标尺,以控制铺料厚度,每一填层碾压后,应按20m×20m方格布网进行高程测量,据此检查填筑厚度,并作为质量、计量认证依据的附件。 (8)对于含水量低于最优含水量范围的土料,应按设计要求对填料加水,填筑中的加水必须充足均匀,并随碾压作业保持连续不间断。施工单位应配备能进行现场含水量快速测定的设备,以便进行土料填筑的过程控制。 (9)碾压宜采用进退错距法,在进退方向上一次延伸至整个单元,错距不应大于碾轮宽除以碾压遍数,碾压速度必须符合设计要求。当采用分段碾压时,相临两段交接带碾迹应彼此搭,顺碾压方向搭接长度及垂直碾压方向搭接宽度应不小于设计文件要求,设计文件未明确规定的,顺碾压方向搭接长度不小于0.3~0.5m,垂直碾压方向搭接宽度不小于1.0~1.5m。相临各层的填筑,原则上应均衡上升,当不能均衡上升时,相临各层的填筑高差应严格按设计文件执行,并应采取放坡搭接措施。 (10)施工单位应按国家相关规程、规范,以及合同文件、设计文件和监理站批准的检测计划进行自检,并应在上一工序完成并报监理工程师质量检验合格后,进行下一工序施工。监理工程师应对填筑区域进行抽检,抽检不合格时(如土质不符合要求,土块过多、过大,土料中草皮、树根等杂质未清除干净,或填筑区出现弹簧土、填土面凸凹超标、干密度或压实度达不到设计要求等),监理工程师将提出处理意见,包括以下内容: 3
1)扩大抽检范围。 2)对不合格部位进行返工处理。 3)对抽检范围内的填筑工程全部返工。 4)其他处理措施。 施工单位必须按监理工程师的指令组织实施,并承担相应的合同责任,监理工程师的抽检均在施工单位“三检”合格基础上进行,但并不减轻施工单位应承担的合同责任。 (11)土方填筑质量控制应符合以下要求: 1)填筑施工参数应与碾压试验参数相符。 2)压实质量检测的环刀容积:对细粒土,不宜小于l00cm3(内径50mm),对砾质土和砂砾料,不宜小于200cm3(内径70mm),含砾量多环刀不能取样时,应采用灌砂法或灌水法测试。 3)取样部位应具有代表性,且应在填筑面上均匀分布,不得随意挑选,特殊情况下取样须加注明。 4)应在压实层厚的下部l/3处取样,若下部l/3的厚度不足环刀高度时,以环刀底面达下层顶面时环刀取满土样为准,并记录压实层厚度。 5)每次检测的施工作业面不宜过小,机械填筑时不宜小于600m2,人工填筑或老堤加高配厚时不宜小于300m2。 6)每层取样数量:自检时可控制在填筑量每100~150m3取样1个,监理抽检量可为自检量的l/3,但至少应有3个。 7)特别狭长的作业面,取样时可按20~30m一段取样1个。 8)若作业面或返工部位按填筑量取样的数量不足3个时,也应取样3个。 (12)施工单位对外委托的检测单位必须经国家或省级以上人民政府计量行政部门认证合格,且具有产品质量检验的资格。 (13)凡涉及隐蔽工程或仪埋工程的填筑作业,在施工前和施工后,均应报经监理工程师进行质量、计量认证。监理工程师认为有必要时,将对施工过程实施全过程旁站监理,施工单位应在施工前24h通知监理工程师。 (14)监理工程师有权检查施工单位质检原始记录和施工原始记录,当认为施工单位提出的质检资料及测试成果不充分或有疑问时,有权要求施工单位作出补充、解释、甚至返工。 (15)在土方填筑施工过程中,施工单位若出现以下情况时,监理站有权采取相应措施予以制止: 1)不按批准的施工组织计划施工。 2)违反国家有关技术规范、规程和劳动保护条例施工。 3)出现重大安全、质量事故等情况。 4)其他违反工程承建合同文件的情况。 5)监理工程师有权采取口头警告、书面违规警告,直至返工、停工整改等方式予以制止。由此而造成的一切经济损失和合同责任,均由施工单位承担 四、其他 (1)土方填筑工程对于碾压式土堤按层、段划分单元工程,新筑堤按堤轴线长200~500m、老堤加高培厚按堤段填筑量1000~2000m3划分为一个单元工程;对于吹填工程按一个吹填围堰区段(仓)或按堤轴线长100~500m划分为一个单元工程。 (2)土方填筑施工过程中,中途更换土源或土源至填筑区的距离发生变化引起土方填筑单价的变化时,应报经项目法人代表和监理工程师核准,并经测量监理工程师进行阶段收方计量。 (3)每一土方填筑单元工程结束后,施工单位应填报《堤防工程土料碾压筑堤单元工程质 4
量评定表》,组织质检员进行自检,自检合格后,报经监理工程师确认,以作为评定本分部工程质量等级的依据。分部工程验收、阶段验收、单位工程验收和工程竣工验收按有关规程、规范和有关监理文件执行。 (4)工程计量支付按合同文件和监理工作规程中的有关规定执行。 (5)本细则未列之施工技术要求、质量检验标准,按设计文件、合同文件和有关施工技术规程、规范及质量评定标准执行。
堤防工程监理规划
×××堤防工程监理规划肇庆西江水电监理有限公司×××堤防工程项目监理部×××年×月工程名称:×××堤防工程批准:×××总监:×××审核:×××编写:×××校对:×××目录1 总则2 施工准备阶段监理工作3 工程质量控制4 工程进度控制5 工程投资控制6 合同管理7 组织协调8 保修期监理9 工程验收与移交监理10 信息管理11 安全文明施工监理12环境保护及水土保持监理×××堤防工程监理规划1.总则1.1 工程概况1。
1工程项目基本概况(参照设计文件相关内容编写)1.1。
1工程概况(简述工程项目的名称、性质、等级、建设地点、自然条件与外部环境)1.1.2工程项目规模与特点(简述工程项目的组成、规模及特点)1。
1。
3工程项目建设的目的1.2工程项目主要目标(参照设计文件、监理合同相关内容编写)1。
2.1 投资目标(简述项目总投资及组成)1。
2。
2 工期目标(简述项目总进度目标、阶段性目标、计划开工日期和完工日期)1。
2。
3 质量目标(简述项目整体质量目标水平,以及建筑工程质量和设备选择的质量水平)1.2.4 安全目标(简述项目施工中安全目标)1.2。
5 环保目标(简述项目环境保护目标)1.3 工程项目组织(简述参与工程建设的单位;、发包人、质量监督机构、设计单位、监理单位、承包人以及材料设备供应单位名称与简况)项目主管部门: ×××水利局建设单位: ×××管理处设计单位:×××勘测设计院监理单位:肇庆西江水电监理有限公司质量监督机构:×××质量监督站施工单位:×××工程有限公司1.4监理范围和内容1.4。
《堤防工程施工规范
《堤防工程施工规范第一章总则一、目的和依据为了规范堤防工程的施工过程,保障工程质量,保护人民生命财产安全,制定本规范。
本规范依据《中华人民共和国水利法》、《堤防工程施工管理规范》等法律法规进行制定。
二、适用范围本规范适用于各类堤防工程的施工过程,包括堤防的设计、施工、监理和验收等环节。
三、术语定义1. 堤防:指用来防止水体侵蚀和冲击的设施。
2. 施工单位:指承担堤防工程施工任务的企事业单位或个人。
3. 监理单位:指受聘为堤防工程监理的单位。
4. 验收:指负责验收堤防工程质量的单位或个人。
第二章施工前准备一、方案设计1. 施工前应由专业设计单位进行堤防工程的设计方案,确保工程质量和安全。
2. 设计方案应包括堤防工程的结构设计、施工工艺、施工材料等内容。
3. 设计方案应经相关部门审批后方可施工。
二、施工人员配备1. 施工单位应根据工程规模和施工要求合理确定施工人员配备方案,确保施工进度和质量。
2. 施工人员应具备相关专业技能和资质证书,严禁无证上岗。
三、施工材料采购1. 施工单位应严格按照设计方案要求采购符合国家标准的施工材料,杜绝偷工减料。
2. 施工材料应具备合格证明和出厂检测报告。
四、安全防护措施1. 施工单位应制定施工安全技术措施和应急预案,确保施工过程中的安全。
2. 施工现场应设立明显的安全警示标志,配备必要的安全防护设施。
五、施工设备准备1. 施工单位应提前准备好需要使用的施工设备,并保证设备的正常运转。
2. 施工设备的使用应符合相关规定,防止因设备原因造成事故。
第三章施工过程一、施工组织1. 施工单位应按照设计方案合理组织施工施工过程,确保施工进度和质量。
2. 施工过程中应及时调整施工计划,做好施工记录和施工日志。
二、施工工艺1. 施工单位应按照设计要求和规范要求,选择适当的施工工艺进行施工。
2. 施工中应严格按照工艺流程和施工程序操作,杜绝违规操作。
三、质量控制1. 施工单位应建立健全的质量控制体系,对施工过程进行全程监控,及时发现问题并处理。
堤防工程监理规划

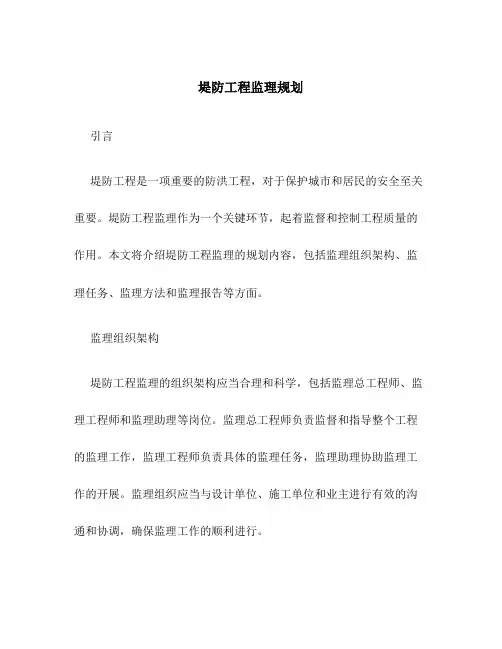

堤防工程监理规划引言堤防工程是一项重要的防洪工程,对于保护城市和居民的安全至关重要。
堤防工程监理作为一个关键环节,起着监督和控制工程质量的作用。
本文将介绍堤防工程监理的规划内容,包括监理组织架构、监理任务、监理方法和监理报告等方面。
监理组织架构堤防工程监理的组织架构应当合理和科学,包括监理总工程师、监理工程师和监理助理等岗位。
监理总工程师负责监督和指导整个工程的监理工作,监理工程师负责具体的监理任务,监理助理协助监理工作的开展。
监理组织应当与设计单位、施工单位和业主进行有效的沟通和协调,确保监理工作的顺利进行。
监理任务堤防工程监理的任务主要包括以下几个方面:施工方案审核监理工程师应当对施工方案进行审核,确保其符合设计要求和相关法律法规。
同时,监理工程师需要与设计单位和施工单位进行沟通,以确保施工方案的合理性和可行性。
在审核过程中,监理工程师应当注重细节,对施工方案的每个环节进行详细的评估和分析。
施工过程监督监理工程师应当对施工过程进行全程监督,包括施工材料的质量检查、施工工艺的控制和施工质量的评估等。
监理工程师需要密切关注施工现场的安全和环境保护,及时发现和解决问题,确保施工过程的顺利进行。
施工质量检验监理工程师应当对施工质量进行全面检验,包括地基处理、防渗措施、坝体护面等方面。
监理工程师需要严格按照相关标准和规范进行检验,对存在的质量问题提出整改要求,并及时跟踪整改情况。
工程竣工验收监理工程师应当参与工程竣工验收工作,对工程质量进行综合评估和验收。
监理工程师需要对工程质量进行检测和评价,确保工程达到设计要求和相关法律法规的要求。
在竣工验收过程中,监理工程师还需要协助业主与施工单位进行对接,确保交接工作的顺利进行。
监理方法堤防工程监理的方法应当科学和灵活,包括现场检查、质量抽查、资料核对和工程测量等方式。
监理工程师需要及时进行现场检查,发现和解决问题。
质量抽查是监理工程师对施工质量的核心监督内容,通过抽查样品进行质量检验。
堤防工程技术管理规程

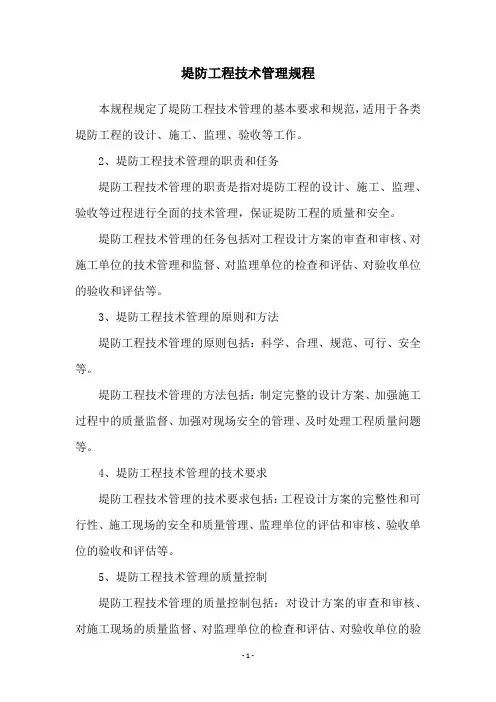

堤防工程技术管理规程本规程规定了堤防工程技术管理的基本要求和规范,适用于各类堤防工程的设计、施工、监理、验收等工作。
2、堤防工程技术管理的职责和任务堤防工程技术管理的职责是指对堤防工程的设计、施工、监理、验收等过程进行全面的技术管理,保证堤防工程的质量和安全。
堤防工程技术管理的任务包括对工程设计方案的审查和审核、对施工单位的技术管理和监督、对监理单位的检查和评估、对验收单位的验收和评估等。
3、堤防工程技术管理的原则和方法堤防工程技术管理的原则包括:科学、合理、规范、可行、安全等。
堤防工程技术管理的方法包括:制定完整的设计方案、加强施工过程中的质量监督、加强对现场安全的管理、及时处理工程质量问题等。
4、堤防工程技术管理的技术要求堤防工程技术管理的技术要求包括:工程设计方案的完整性和可行性、施工现场的安全和质量管理、监理单位的评估和审核、验收单位的验收和评估等。
5、堤防工程技术管理的质量控制堤防工程技术管理的质量控制包括:对设计方案的审查和审核、对施工现场的质量监督、对监理单位的检查和评估、对验收单位的验收和评估等。
6、堤防工程技术管理的安全管理堤防工程技术管理的安全管理包括:制定安全管理制度、加强对施工现场的安全监督、处理安全事故等。
7、堤防工程技术管理的信息管理堤防工程技术管理的信息管理包括:建立健全信息管理系统、加强对信息的采集和处理、加强对信息的传递和共享等。
8、堤防工程技术管理的验收和评估堤防工程技术管理的验收和评估包括:对工程质量和安全的验收和评估、对工程质量和安全问题的处理等。
9、堤防工程技术管理的责任和追究堤防工程技术管理的责任和追究包括:对设计、施工、监理、验收等单位的责任追究、对工程质量和安全问题的责任追究等。
10、附则本规程的解释权归堤防工程技术管理部门所有。
防洪治理工程安全监理实施细则范文(4篇)

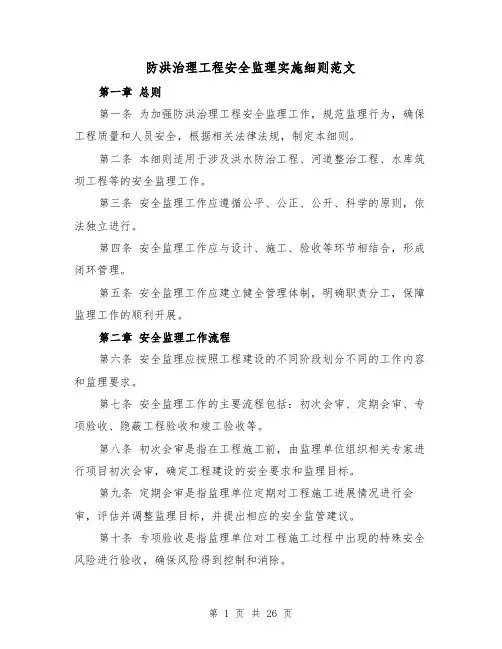

防洪治理工程安全监理实施细则范文第一章总则第一条为加强防洪治理工程安全监理工作,规范监理行为,确保工程质量和人员安全,根据相关法律法规,制定本细则。
第二条本细则适用于涉及洪水防治工程、河道整治工程、水库筑坝工程等的安全监理工作。
第三条安全监理工作应遵循公平、公正、公开、科学的原则,依法独立进行。
第四条安全监理工作应与设计、施工、验收等环节相结合,形成闭环管理。
第五条安全监理工作应建立健全管理体制,明确职责分工,保障监理工作的顺利开展。
第二章安全监理工作流程第六条安全监理应按照工程建设的不同阶段划分不同的工作内容和监理要求。
第七条安全监理工作的主要流程包括:初次会审、定期会审、专项验收、隐蔽工程验收和竣工验收等。
第八条初次会审是指在工程施工前,由监理单位组织相关专家进行项目初次会审,确定工程建设的安全要求和监理目标。
第九条定期会审是指监理单位定期对工程施工进展情况进行会审,评估并调整监理目标,并提出相应的安全监管建议。
第十条专项验收是指监理单位对工程施工过程中出现的特殊安全风险进行验收,确保风险得到控制和消除。
第十一条隐蔽工程验收是指监理单位对工程施工中未能直接观察的部分进行验收,确保隐藏的安全问题得到解决。
第十二条竣工验收是指监理单位对工程建设完成后的整体安全情况进行验收,确保工程达到设计要求和安全标准。
第三章监理职责和要求第十三条监理单位应具备相应的资质和专业能力,负责组织和实施安全监理工作。
第十四条监理单位应按照法律法规和标准,制定相应的监理规程和工作程序,确保监理工作的科学性和规范性。
第十五条监理单位应对建设单位的设计文件进行复核,确保符合相关法律法规和技术标准,关键节点进行会审。
第十六条监理单位应参与施工单位的施工组织设计和技术措施的评估,确保施工过程安全可行。
第十七条监理单位应定期检查施工现场,及时发现和处理存在的安全隐患,督促施工单位整改。
第十八条监理单位应参与工程各阶段的验收,对不符合要求的工程部位予以记录和整改要求。
河道整治监理细则
河道整治监理细则河道整治工程监理细则一、工程概况:本工程是一项河道整治工程,监理单位、中标单位和建设单位共同执行全过程监理。
监理目标包括质量、进度、投资、安全和文明施工管理等方面。
二、监理目标:质量目标:严格监理施工单位的质量保证体系和制度,预防施工工程质量事故的发生,达到工序合格率85%以上,部位优良率85%以上,整体工程优良。
进度目标:监督和协调各承包商的进度计划,及时发现进度滞后并找出原因,确保各合同总工期按期或提前完成。
投资目标:核对每项工程量,及时准确完成计量审核,为建设单位提供付款凭证,确保建设单位对施工单位的支付公平合理。
安全生产目标:检查督促承包商及早建立安保体系和认真落实安全技术措施,杜绝重大伤亡事故的发生。
文明施工管理目标:对施工单位的生活基地、库房设施、施工现场进行督促和管理。
三、监理依据:本工程监理依据包括监理委托合同、施工合同或施工协议、设计文件、水利工程质量检验评定标准、堤防工程施工质量评定与验收规程、水利水电工程施工质量评定标准和上海市质量事故的报告和调查处理管理规范。
本监理细则经业主审批后,作为监理合同的附件,旨在确保有效履行监理委托合同中的规定和条款,使该工程达到标书、合同中确定的目标。
6、本项目监理部将负责设计交底会议纪要、领桩记录及业主签发的有关技术、进度、投资、安全、文明施工的书面文件。
7、本监理项目部将遵守计委和建委颁布的《关于建设监理的有关规定》。
8、本监理项目部将遵守建设部、XXX《建设工程监理规范》(GB-2000)。
9、本项目监理部将制定监理规划,确保监理工作的顺利进行。
10、本监理项目部将遵守建筑施工安全检查标准59--99,确保工程安全和文明施工。
四、监理组织机构网络:为了有效组织监理工作,本监理项目部采用矩阵组织结构。
监理部门将分别负责进度投资、质量、安全、材料、文明施工和测量等工作内容。
五、监理的职责和权限:1、监理的职责:本监理项目部将参与审查承建单位报出的施工组织设计和技术措施,并提出意见后上报业主审批。
水利工程监理实施细则
XX水利工程监理实施细则建设单位:监理单位:质量监督单位:2007年月日XX水利工程监理细则一、工程进度监理实施细则1总则1.1本细则依据工程施工承包合同文件以及现行有关建设管理文件和有关技术规范和本工程施工实际编制。
1.2本细则适用于监理项目范围内所有工程项目的施工进度计划。
1.3施工单位应依据施工承包合同文件规定的合同总工期目标和阶段期控制目标合理安排施工进度,做好施工准备工作,均衡施工、按章施工、文明施工、避免出现突击抢工、赶工局面。
1.4施工单位应切实做到以安全施工促工程进展,以工程质量促工程进度,以施工进度求经济效益,确保合同工期的按期实现。
2.施工单位应报送的施工文件2.1施工单位应根据合同工期,设计文件、技术规范、施工现场自然条件及施工水平,完成施工组织设计,并于开工两周前将详细的施工组织设计报送监理站批准,施工组织设计文件应包括以下内容:(1)合同工程项目概述;(2)施工总体布置图;(3)工程总进度计划表,横道进度表或关键路线图;(4)施工程序、方法和措施:计划完成的各项工程量;主要物资材料用量计划;施工现场各类人员和劳力安掉计划;预计下月完成投资计划。
(5)其它需要说明的情况。
(6)安全防护措施及安全作业规程。
2.2出于各种原因,致使施工进度计划需要修改,施工单位应通知监理工程师,提出修改的理由及详细说明,书面报送监理工程师批准。
2.3须报送批准的文件,连同审签意见单均—式三份,经施工单位项目经理签署后递交。
监理站将报送文件送达一周内审阅并退回审签意见单一份,原件不退回。
审签意见有“照此执行”、“按意见修改后执行”、“已审阅”、“修改后重新报送”四种。
2.4施工进度计划审签意见将被作为施工单位申请开工(仓)许可证的审批依据之一。
2.5如施工单位未能按期向监理站报送上述文件,因此造成施工工期延误,由施工单位承担合同责任。
2.6对于必须报批的进度计划报告,若施工单位在其限内末收到监理站退回的审签意见,可视为已经审阅。
最新水利堤防工程施工规范
最新水利堤防工程施工规范1. 一般规定1.1 本规范依据《水利水电工程施工质量验收规范》(GB 50190-2015)编写。
1.2 本规范适用于水利堤防工程的施工管理、质量验收等活动。
1.3 水利堤防工程施工应符合国家有关法律法规、标准和规定。
1.4 施工单位应具备相应的资质和技术能力,并按照国家有关法律法规进行注册和备案。
2. 施工前的准备工作2.1 施工单位应在施工前编制详细的施工组织设计方案,包括施工方案、安全生产方案、环境保护方案等,并报送有关部门审批。
2.2 施工单位应按照设计要求对施工现场进行勘测,并编制施工图纸和施工进度计划。
2.3 施工单位应组织施工人员进行技术交底和安全教育培训,保证施工人员具备相应的技术和安全生产知识。
2.4 施工单位应制定相应的质量控制计划和检查记录,对施工过程中的各个环节进行严格的质量控制。
3. 施工工艺3.1 施工单位应按照设计要求和施工组织设计进行施工,确保施工过程符合规范要求。
3.2 施工单位应对施工现场进行合理布局,合理配置施工人员和设备,确保施工进度和质量。
3.3 施工单位应选用符合要求的材料和设备,并按照施工图纸和规范要求进行施工。
3.4 施工单位应组织施工人员进行技术交底和质量控制培训,保证施工人员具备相应的技术水平和质量控制能力。
4. 施工质量验收4.1 施工单位应严格按照规范要求和设计图纸进行施工,确保施工质量符合要求。
4.2 施工单位应按照规范要求对完成的施工工程进行质量验收,确保施工质量符合规范要求。
4.3 施工单位应向监理单位提供相关的施工资料和验收报告,并参与对施工质量的验收工作。
4.4 监理单位应按照规范要求对施工质量进行验收,出具相应的验收报告。
5. 施工安全管理5.1 施工单位应严格按照安全生产法律法规要求,加强对施工现场的安全管理,确保施工进程中发生安全事故。
5.2 施工单位应制定安全生产方案,并组织施工人员进行安全教育培训,提高施工人员的安全意识和安全技能。
防洪排涝综合整治工程监理细则(doc 45页)
防洪排涝综合整治工程监理细则(doc 45页)1. 总则1.1 编制依据1)施工合同文件、设计文件和图纸,本项目施工《监理规划》。
2)经批准的施工组织设计与技术措施、进度计划。
3)由生产厂家提供的有关材料、构配件的使用技术说明书等资料。
1.2 适用范围本细则适用于广州市南沙区沙仔岛防洪排涝综合整治工程外江堤防施工测量、建筑材料质量、土方开挖(包括堤基清理)、塑料排水板施工、土石方填筑(含泥结石路面)、混凝土工程、砌体工程、安全生产文明施工等。
1.3 监理部人员及职责分工1.3.1监理部主要人员:总监理工程师:牛江凌监理工程师:朱德平、刘明忠、沈小兰监理员:黎海兴1.3.2职责分工:总监:牛江凌工程技术组:牛江凌、朱德平、刘明忠、沈小兰。
合同信息组:朱德平、黎海兴。
1.4 引用技术标准、规程、规范1)《土工试验规程》SL237-19992)《土工合成材料测试规程》SL/T235-19993)《堤防工程施工规范》SL260-984)《水利水电工程施工测量规范》SL52-935)《水利水电建设工程验收规程》SD223-19996)《堤防工程施工质量评定与验收规程》SL239-19997)《水利水电工程施工质量评定规程(试行)》SL176-968)《水利水电基本建设单元工程质量等级评定标准》SD249-889)《混凝土结构工程施工质量验收规范》GB50204-200210)《混凝土及预制砼构件质量控制规程》CECS40:9211)《混凝土强度检验评定标准》GBJ107-8712)《水工混凝土施工规范》SDJ207-82、13)《工程建设标准强制性条文》(水工部分)(2004版)。
14)《塑料排水板施工规程》JTJ/T256-96等国家及行业现行施工与技术规范、标准。
1.5 发包人应提供的条件1)项目施工图纸和文件的供应,测量基准点的移交。
2)施工用地的提供和按施工合同约定应由发包人提供的条件。
7)反滤土工布规格:单位300g/㎡;狭长条抗拉强度不大于20KN/M,刺破强度大于550N,Q95=0.09㎜。
水利工程堤防监理规划(河道疏浚)
北川羌族自治县陈家坝乡老场镇青林沟河道疏浚工程监理规划目录一、总则 (1)1.工程概况 (1)2.监理目标 (2)3.项目组织 (2)4.监理范围和内容 (2)5.监理依据 (3)6.监理组织 (4)7.监理工作程序 (6)8.监理主要工作方法和制度 (6)9.监理人员守则和奖惩制度 (7)二、工程质量控制 (8)三、工程进度控制 (21)四、工程投资控制 (23)五、合同管理 (27)六、组织协调 (34)七、安全与文明施工 (36)八、工程验收 (37)九、保修期监理 (39)十、信息管理 (39)北川羌族自治县陈家坝乡老场镇青林沟河道疏浚工程监理规划1 总则根据北川羌族自治县水务局与四川伟业建设监理有限公司签定的监理委托合同所确定的监理范围和监理工作内容,为了监理工作规范化、标准化、有序地开展监理工作,依据国家、行业和地方有关工程建设的政策法规,工程建设方面的规程、标准,设计文件和根据北川羌族自治县水务局与承建单位签定的施工承包合同,并根据该项目的特点编制本监理规划。
1.1 工程概况工程名称:北川羌族自治县陈家坝乡老场镇青林沟河道疏浚工程工程地点:陈家坝乡老场镇青林沟口工程内容:河道疏浚工程总长度1175.8米,其中都坝河段河道长度597.4米,青林沟段河道长度578.4米。
2 监理规划1.2 监理目标监理总目标:在预定工期内,使业主付出最小的费用,获得质量满意的工程。
1.2.1质量控制目标工程质量检验评定按照单位工程、分部工程和单元工程项目划分,以单元工程为基础进行检测和质量评定。
工程质量等级达到施工承包合同、施工技术规范和标准要求,质量目标为合格工程。
1.2.2工程工期目标根据施工承包合同,计划于2012年 7 月 1 日开工,施工工期 31日历天,于2012年 7月 31日完工。
1.2.3投资目标本工程合同价为1190100 元,施工过程中,我部将协助业主督促施工单位进一步优化施工方案,严格控制变更,将投资控在合同价内。
