高支模要求

高支模要求构造要求立杆立杆支承在土体上时,地基承载力应满足受力要求,防止产生不均匀沉降。

不能满足要求时,应对土体采取压实、铺设块石或浇筑混凝土垫层等措施。

立杆底部应设置底座或垫板。

模板支架必须设置纵、横向扫地杆。

纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上,横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。

靠边坡上方的立杆轴线到边坡的距离不应小于500mm。

当采用在梁底设置立杆的支撑方式时,宜采用可调托座直接传力,可调托座与钢管交接处应设置横向水平杆,托座顶距离水平杆的高度不应大于300mm。

梁底立杆应按梁宽均匀设置,其偏差不应大于25mm。

当在立杆底部或顶端设置可调托座时,其调节螺杆的伸缩长度不应大于200mm。

立杆的纵横距离不应大于1200mm;对高度超过8m,或跨度超过18m,或施工总荷载大于10kN/m,或集中线荷载大于15kN/m的模板支架,立杆的纵横距离除满足设计要求外,不应大于900mm。

模板支架底层步距,除满足设计要求外,不应大于2m,其余步距不应大于。

立杆接长除顶步可采用搭接外,其余各步接头必须采用对接扣件连接。

对接、搭接应符合下列规定:1 立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内;2 搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。

立杆接长时,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3。

水平杆水平杆接长宜采用对接扣件连接,也可采用搭接。

对接、搭接应符合下列规定:1对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头至最近主节点的距离不宜大于纵距的确1/3;2搭接长度不应小于1m,应等距离设置3个旋转扣件固定,端部扣件盖板边缘至搭接水平杆杆端的距离不应小于100mm。

主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。

主节点两个直角扣件的中心距不应大于150mm。

每步的纵、横向水平杆应双向拉通。

剪刀撑模板支架高度超过4m应按下列规定设置剪刀撑:1模板支架四边满布竖向剪刀撑,中间每隔四排立杆设置一道纵、横向竖向剪刀撑,由底至顶连续设置;2模板支架四边与中间每隔4排立杆从顶层开始向下每隔2步设置一道水平剪刀撑。

剪刀撑的构造应符合下列规定:1每道剪刀撑宽度不应小于4跨,且不应小于6m,剪刀撑斜杆与地面倾角宜在45°~60°之间。

倾角为45°时,剪刀撑跨越立杆的根数不应超过7根;倾角为60°时,则不应超过5根;2剪刀撑斜杆的接长应采用搭接;3剪刀撑应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm;4设置水平剪刀撑时,有剪刀撑斜杆的框格数量应大于框格总数的1/3。

其它模板支架高度超过4m时,柱、墙板与梁板混凝土应分二次浇筑。

水平结构混凝土应尽可能均匀对称浇注。

模板支架应与施工区域内及周边已具备一定强度的构件(墙、柱等)通过连墙件进行可靠连接。

斜梁、板结构的模板支架搭设时,应采取设置抛撑,或设置连墙件与周边构件连接,以抵抗水平荷载的影响。

模板支架的整体高宽比不应大于5。

对高度超过8m,或跨度超过18 m,或施工总荷载大于10kN/m,或集中线荷载大于15kN/m的模板支架,宜采用钢格构柱、钢托架或钢管门型架等组合支撑体系。

7施工施工准备扣件式钢管模板支架施工前必须编制专项施工方案。

模板支架专项施工方案应结合工程结构的不同高度、跨度、荷载和工艺制定,并应包括如下内容:1工程概况;2支撑系统强度、刚度和稳定性计算(包括扣件抗滑移、地基或楼板承载力验算);3支撑材料的选用、规格尺寸及接头方法、剪刀撑等构造措施;4模板支架搭设平面、立面布置图、细部构造大样图;5混凝土浇捣程序及方法、模板支撑的安装拆除顺序以及其他安全技术措施;6模板支架验收。

模板支架专项施工方案编制时,宜采用相关专业软件进行计算。

模板支架专项施工方案应由施工企业技术负责人批准,并报总监理工程师批准。

对高度超过8m,或跨度超过18 m,或施工总荷载大于10kN/m,或集中线荷载大于15kN/m的模板支架,应组织专家论证,必要时应编制应急预案。

模板支架搭设前,应由项目技术负责人向全体操作人员进行安全技术交底。

安全技术交底内容应与模板支架专项施工方案统一,交底的重点为搭设参数、构造措施和安全注意事项。

安全技术交底应形成书面记录,交底方和全体被交底人员应在交底文件上签字确认。

钢管、扣件管理采购、租赁的钢管、扣件必须有产品合格证和法定检测单位的检测检验报告,生产厂家必须具有技术质量监督部门颁发的生产许可证。

没有质量证明或质量证明材料不齐全的钢管、扣件不得进入施工现场。

搭设模板支架用的钢管、扣件,使用前必须进行抽样检测,抽检数量按有关规定执行。

未经检测或检测不合格的一律不得使用。

钢管外观质量要求:1钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;2钢管外径、壁厚、端面等的偏差;钢管表面锈蚀深度;钢管的弯曲变形应符合附录E的规定;3钢管应进行防锈处理。

扣件外观质量要求:1 有裂缝、变形或螺栓出现滑丝的扣件严禁使用;2扣件应进行防锈处理。

经检验合格的钢管、扣件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。

施工现场应建立钢管、扣件使用台帐,详细记录钢管、扣件的来源、数量和质量检验等情况。

地基与基础模板支架地基与基础的施工,必须根据支架搭设高度、搭设场地土质情况与现行国家标准《建筑地基基础工程施工质量验收规范》(GB50202)的有关规定进行。

同时应满足节的承载力要求。

应清除搭设场地杂物平整搭设场地并使排水畅通。

模板支架地基与基础经验收合格后,应按施工组织设计的要求放线定位。

搭设底座安放应符合下列规定:1底座、垫板均应准确地放在定位线上;2垫板厚度不小于50mm的木垫板,也可采用槽钢。

相邻立杆的对接扣件不得在同一水平内,错开距离应符合条的规定。

纵向横向扫地杆搭设应符合条的构造规定。

剪刀撑搭设应符合节的构造规定。

扣件安装应符合下列规定:1扣件规格必须与钢管外径相匹配;2螺栓拧紧扭力矩不应小于40N·m,且不应大于65N·m;3在主节点处固定横向水平杆、纵向水平杆、剪刀撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm;4对接扣件开口应朝上或朝内;5各杆件端头伸出扣件盖板边缘的长度不应小于100mm。

验收模板支架投入使用前,应由项目部组织验收。

项目经理、项目技术负责人和相关人员,以及监理工程师应参加模板支架的验收。

高度超过8m,或跨度超过18 m,或施工总荷载大于10kN/m,或集中线荷载大于15kN/m的模板支架,施工企业的相关部门应参加验收。

模板支架验收应根据经批准的专项施工方案,检查现场实际搭设情况与方案的符合性。

2对高度超过8m,或跨度超过18 m,或施工总荷载大于10kN/m,或集中线荷载大于15kN/m的模板支架,梁底水平杆与立杆连接扣件螺栓拧紧扭力矩应全数检查。

3拧紧扭力矩未达到要求的扣件必须重新拧紧,直至满足要求。

对下层楼板或地下室顶板采取加固措施的模板支架,应检查加固措施与方案的符合性及加固的可靠性。

模板支架验收后应形成记录,记录表式见附录F。

拆除底模及其支架拆除时的混凝土强度应符合设计要求,当设计无具体要求时,混凝土强度应符合表的规定。

模板支架拆除前应对拆除人员进行技术交底,并做好交底书面手续。

模板支架拆除时,应按施工方案确定的方法和顺序进行。

拆除作业必须由上而下逐步进行,严禁上下同时作业。

分段拆除的高度差不应大于二步。

设有附墙连接件的模板支架,连接件必须随支架逐层拆除,严禁先将连接件全部或数步拆除后再拆除支架。

多层建筑的模板支架拆除时,应保留拆除层上方不少于二层的模板支架。

卸料时应符合下列规定:1 严禁将钢管、扣件由高处抛掷至地面;2运至地面的钢管、扣件应按、条的规定及时检查、整修与保养,剔除不合格的钢管、扣件,按品种、规格随时码堆存放。

8 安全管理模板支架搭设和拆除人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工。

上岗人员应定期体检,合格者方可持证上岗。

搭设模板支架人员必须戴安全帽、系安全带、穿防滑鞋。

钢管、扣件质量与搭设质量,应按第7章的规定进行检查验收,合格后方准使用。

做好模板支架的安全检查与维护。

作业层上的施工荷载应符合设计要求,不得超载。

脚手架不得与模板支架相连。

模板支架使用期间,不得任意拆除杆件。

当模板支架基础下或相邻处有设备基础、管沟时,在支架使用过程中不得开挖,否则必须采取加固措施。

当有六级及六级以上大风和雾、雨、雪天气时应停止模板支架搭设与拆除作业。

雨、雪后上架作业应有防滑措施,并应扫除积雪。

混凝土浇筑过程中,应派专人观测模板支撑系统的工作状态,观测人员发现异常时应及时报告施工负责人,施工负责人应立即通知浇筑人员暂停作业,情况紧急时应采取迅速撤离人员的应急措施,并进行加固处理。

混凝土浇筑过程中,应均匀浇捣,并采取有效措施防止混凝土超高堆置。

工地临时用电线路的架设,应按现行行业标准《施工现场临时用电安全技术规范》(JGJ46)的有关规定执行。

在模板支架上进行电、气焊作业时,必须有防火措施和专人看守。

模板支架拆除时,应在周边设置围栏和警戒标志,并派专人看守,严禁非操作人员入内。

合集下载

高支模监测技术要求

高支模监测技术要求

高支模监测技术要求1目的与要点1.1高支模的定义高支模:全称高大模板支撑系统。

根据住房和城乡建设部2009年12月26日发布的《建设工程高大模板支撑系统施工安全监督管理导则》,高支模的定义如下: 危险性较大高支模:高度超过5m,或搭设跨度超过10m,或施工总荷载大于10kN/m\或集屮线荷载大于15kN/m的模板支撑系统。

超过一定规模危险性较大高支模:高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/m\或集中线荷载大于20kN/m的模板支撑系统。

1.2高支模监测的目的高支模坍塌在工程建设事故中,-直占有较高的比例。

高支模安全事故主要是由于高支模在荷载作用下产生过大变形或过大位移,诱发系统内钢构件失效或考诱发系统的局部或整体失去稳定,从而发生高支模局部坍塌或整体倾覆,造成施工作业人员伤亡。

通过对混凝土浇筑过程中的高支模监测系统进行系统的监测,采取强有力的技术保障和管理监督措施,协助现场施工人员及时发现高支模系统的异常变化,及时分析和采取加固等补救措施,当高支模监测参数超过预设限值时,及时通知现场作业人员停止作业、迅速撤离现场,预防和杜绝支架坍塌川故的发生。

因此,在混凝土浇筑过程屮对高支模的监测是十分必要的。

1.3高支模监测的要点从以往的高支模事故中可以总结出,高支模发生局部坍塌,主要是高支模局部立杆失稳弯曲,由相连水平钢管牵动相邻立杆,引起连锁反应,同时模板下陷,混凝土未固结时会在下陷处聚集加重荷载导致高支模局部坍塌:混凝土己初凝但强度不足时,则构件会“超筋”脆性破坏下坠,亦导致高支模坍塌。

高支模的坍塌具有突发性、破坏性和危险性,因此,高支模的监测要点为,在混凝土浇筑阶段,实时对建筑施工模板支撑系统的位移和沉降等变形特征进行连续监控,及时反馈模板支撑的变形情况,防止其坍塌及造成人员伤亡。

2技术标准和依据①《工程测量规范》(GB50026-2007):②《建筑变形测量规范》(JGJ8-2007):③《建筑施工临时支撑结构技术规范》(JGJ3OO-2O13):④《建筑施工模板安全技术规范》(JGJ162-2008);⑤住房和城乡建设部《危险性较大的分部分项工程安全管理办法》(建质(2009)87 号);⑥《关于印发广东省住房利城乡建设厅关于v危险性较大的分部分项工程安全管理办法〉的实施细则的通知》(粤建质(2011) 13号):⑦《广州市城乡建设委员会关于进一步加强危险性较大的混凝土模板支撑工程和承重支撑体系安全检测工作的通知》(穗建质[2014J168号):⑧《广州市城乡建设委员会关于进一步加强建筑施工模板支撑系统安全管理工作的通知》(穗建质[2014J233号);⑨《广州市城乡建设委员会关于进一步加强建设工程安全生产信息化管理的通知》(穗建质[2015)140号);⑩《广州市住房和城乡建设委员会关于推进全市超过■定规模危险性较大的混凝土模板支撑工程和承重支撑体系自动化安全监测工作的通知》(穗建质(2017) 1006 号)。

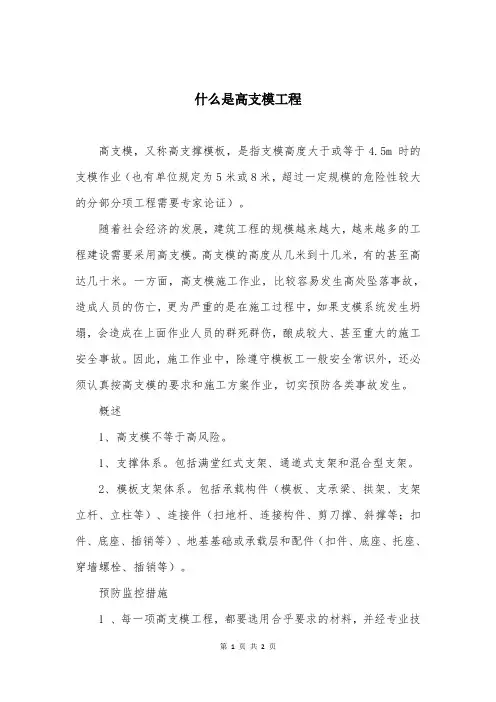

什么是高支模工程

什么是高支模工程

什么是高支模工程高支模,又称高支撑模板,是指支模高度大于或等于4.5m 时的支模作业(也有单位规定为5米或8米,超过一定规模的危险性较大的分部分项工程需要专家论证)。

随着社会经济的发展,建筑工程的规模越来越大,越来越多的工程建设需要采用高支模。

高支模的高度从几米到十几米,有的甚至高达几十米。

一方面,高支模施工作业,比较容易发生高处坠落事故,造成人员的伤亡,更为严重的是在施工过程中,如果支模系统发生坍塌,会造成在上面作业人员的群死群伤,酿成较大、甚至重大的施工安全事故。

因此,施工作业中,除遵守模板工一般安全常识外,还必须认真按高支模的要求和施工方案作业,切实预防各类事故发生。

概述1、高支模不等于高风险。

1、支撑体系。

包括满堂红式支架、通道式支架和混合型支架。

2、模板支架体系。

包括承载构件(模板、支承梁、拱架、支架立杆、立柱等)、连接件(扫地杆、连接构件、剪刀撑、斜撑等;扣件、底座、插销等)、地基基础或承载层和配件(扣件、底座、托座、穿墙螺栓、插销等)。

预防监控措施1 、每一项高支模工程,都要选用合乎要求的材料,并经专业技术人员针对地基基础和支撑体系进行设计计算,编制施工方案;高度超过8米的高支模,专项施工方案还要经过专家的论证,而且在具体的实施过程中还要严格按照方案进行搭设。

2 、高支模作业时,要认真执行施工方案,确保支撑体系稳固可靠。

支模作业初步完成后,要进行认真检查验收,确认无误才算完成。

支模时,下方不应有人,禁止交叉作业,防止物体打击。

3 、高支模的支撑架体一般采用钢管架体系,由架子工搭设。

模板工配合作业时,也要按要求穿工作服,系好袖口与绑腿,系好安全带,戴好安全帽。

4 、支模时要设有稳固的操作平台,上下应设通道,临边和通道都要按规定做好防护。

5 、模板上堆放材料应固定其位置,防止大风刮落。

而且堆放的材料与设备不能过多和超重。

6 、混凝土浇筑中要指派专人对支模体系进行监护,发现异常情况,应立即停工,作业人员马上离开现场。

高支模 标准

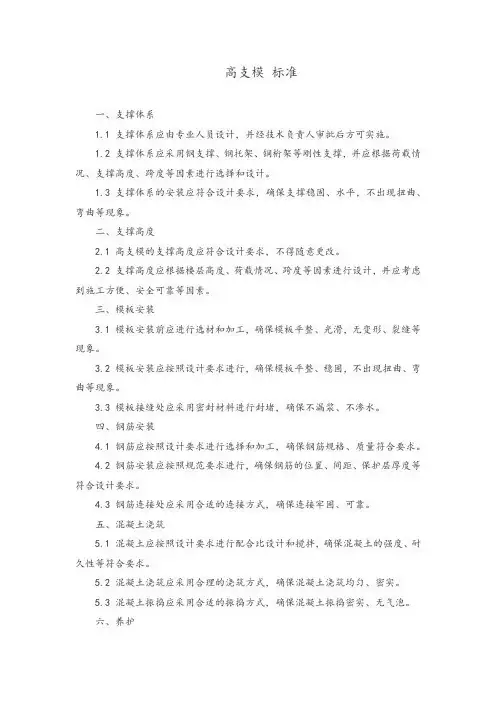

高支模 标准

高支模标准一、支撑体系1.1 支撑体系应由专业人员设计,并经技术负责人审批后方可实施。

1.2 支撑体系应采用钢支撑、钢托架、钢桁架等刚性支撑,并应根据荷载情况、支撑高度、跨度等因素进行选择和设计。

1.3 支撑体系的安装应符合设计要求,确保支撑稳固、水平,不出现扭曲、弯曲等现象。

二、支撑高度2.1 高支模的支撑高度应符合设计要求,不得随意更改。

2.2 支撑高度应根据楼层高度、荷载情况、跨度等因素进行设计,并应考虑到施工方便、安全可靠等因素。

三、模板安装3.1 模板安装前应进行选材和加工,确保模板平整、光滑,无变形、裂缝等现象。

3.2 模板安装应按照设计要求进行,确保模板平整、稳固,不出现扭曲、弯曲等现象。

3.3 模板接缝处应采用密封材料进行封堵,确保不漏浆、不渗水。

四、钢筋安装4.1 钢筋应按照设计要求进行选择和加工,确保钢筋规格、质量符合要求。

4.2 钢筋安装应按照规范要求进行,确保钢筋的位置、间距、保护层厚度等符合设计要求。

4.3 钢筋连接处应采用合适的连接方式,确保连接牢固、可靠。

五、混凝土浇筑5.1 混凝土应按照设计要求进行配合比设计和搅拌,确保混凝土的强度、耐久性等符合要求。

5.2 混凝土浇筑应采用合理的浇筑方式,确保混凝土浇筑均匀、密实。

5.3 混凝土振捣应采用合适的振捣方式,确保混凝土振捣密实、无气泡。

六、养护6.1 混凝土浇筑完成后应进行养护,确保混凝土达到设计强度后方可拆除支撑体系。

6.2 养护期间应定期浇水保湿,并应采取措施防止水分蒸发过快。

七、质量检测7.1 支撑体系和模板安装完成后应进行质量检测,确保符合设计要求和施工规范。

7.2 质量检测应包括支撑体系的稳固性、模板的平整度、钢筋的位置和间距等方面。

7.3 质量检测应采用目测、尺量、手锤敲击等方式进行,并应做好记录。

7.4 对不符合设计要求和施工规范的部位,应进行返工或加固处理,并重新进行质量检测。

八、安全措施8.1 高支模施工前应进行安全技术交底,明确安全注意事项和应急处理措施。

高支模要求

高支模要求
②搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上的为“超过一定规模的危险性较大的分部分项工程”。(注意:“此类需要专家论证”)。
二、住建部的建质[2009]254号文,《建设工程高大模板支撑系统施工安全监督管理导则》的通知中说明:
高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。并经过专家论证方可实施。
高支模正好是我工作中接的比较多的。
一、住建部的建质[2009]87号文,《危险性较大的分部分项工程安全管理办法》的通知中说明:①搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程为危险性较大的分部分项工程。(注意:“此类不需要专家论证”)。

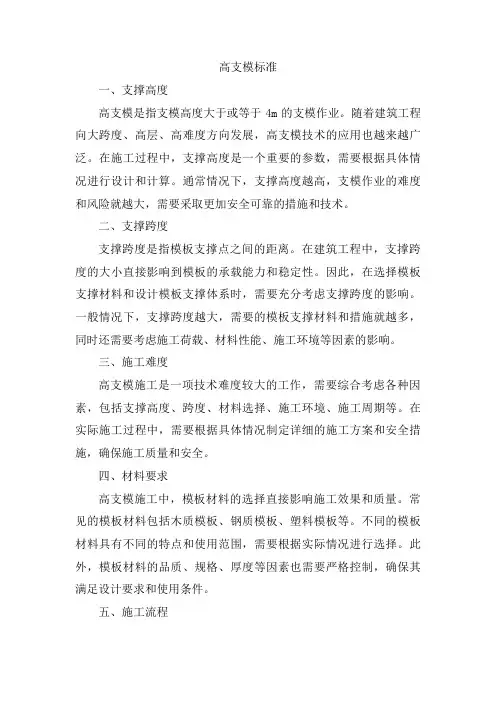

高支模标准

高支模标准

高支模标准一、支撑高度高支模是指支模高度大于或等于4m的支模作业。

随着建筑工程向大跨度、高层、高难度方向发展,高支模技术的应用也越来越广泛。

在施工过程中,支撑高度是一个重要的参数,需要根据具体情况进行设计和计算。

通常情况下,支撑高度越高,支模作业的难度和风险就越大,需要采取更加安全可靠的措施和技术。

二、支撑跨度支撑跨度是指模板支撑点之间的距离。

在建筑工程中,支撑跨度的大小直接影响到模板的承载能力和稳定性。

因此,在选择模板支撑材料和设计模板支撑体系时,需要充分考虑支撑跨度的影响。

一般情况下,支撑跨度越大,需要的模板支撑材料和措施就越多,同时还需要考虑施工荷载、材料性能、施工环境等因素的影响。

三、施工难度高支模施工是一项技术难度较大的工作,需要综合考虑各种因素,包括支撑高度、跨度、材料选择、施工环境、施工周期等。

在实际施工过程中,需要根据具体情况制定详细的施工方案和安全措施,确保施工质量和安全。

四、材料要求高支模施工中,模板材料的选择直接影响施工效果和质量。

常见的模板材料包括木质模板、钢质模板、塑料模板等。

不同的模板材料具有不同的特点和使用范围,需要根据实际情况进行选择。

此外,模板材料的品质、规格、厚度等因素也需要严格控制,确保其满足设计要求和使用条件。

五、施工流程高支模施工需要遵循一定的施工流程和顺序,以确保施工质量和安全。

一般的施工流程包括:基础处理、测量定位、支架搭设、模板安装、钢筋绑扎、混凝土浇筑、模板拆除等步骤。

在施工过程中,需要严格按照流程进行操作,并加强质量监督和安全管理。

六、安全措施高支模施工是一项危险性较大的工作,需要采取一系列安全措施来保障施工人员的生命安全和施工质量。

常见的安全措施包括:支架搭设稳定牢固、模板安装符合要求、钢筋绑扎规范、混凝土浇筑规范等。

同时,还需要加强施工现场的安全管理,定期进行安全检查和维护保养,确保各项安全措施得到有效执行。

七、技术要求高支模施工需要遵循一定的技术要求和规范,以确保施工质量和安全。

高支模专项方案技术交底

高支模专项方案技术交底

一、工程概况本工程为(项目名称),位于(项目地址)。

根据《危险性较大的分部分项工程安全管理办法》及相关规范要求,本项目涉及高支模施工,具体施工方案如下:二、高支模范围及要求1. 高支模范围:本工程高支模施工范围包括(具体部位,如:地下室顶板、二层梁板等)。

2. 高支模要求:- 搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载15kN/m²及以上,或集中线荷载20kN/m及以上。

- 必须按照专项施工方案进行施工,并组织专家论证。

三、模板及支撑体系材料选型1. 梁模板:采用16mm厚多层板,规格尺寸为1830×915×16。

2. 次楞:采用50×100mm木枋。

3. 主楞:采用48×3.5mm普通钢管。

4. 模板:选用16mm厚红色模板,弹性模量E=4200N/mm²,抗弯强度[f]=12N/mm²。

5. 次龙骨:50×100×2000mm木枋,抗剪强度设计值1.3N/mm²,抗弯强度设计值13N/mm²,弹性模量为8415N/mm²。

6. 主龙骨:48×3.5mm普通钢管,抗弯强度205.0N/mm²。

7. 扣件:拧紧力矩达40~65N.m,单扣件抗滑承载力可取8.0~0.6~4.8kN。

8. 高支模区域楼板满堂支撑支撑体系:采用扣件式钢管架。

9. 梁下支撑体系:采用扣件式钢管架,梁底支撑采用顶托。

四、施工工艺及措施1. 架体平立面设计:梁板体系共立杆,高大模板支撑体系采用扣件式钢管支撑体系。

2. 大截面梁搭设方案:- 梁模板采用16mm厚多层板,规格尺寸为1830×915×16。

- 次楞采用50×100mm木枋,主楞采用48×3.5mm普通钢管。

- 模板选用16mm厚红色模板,弹性模量E=4200N/mm²,抗弯强度[f]=12N/mm²。

高支模施工质量要求和施工工艺

高支模施工质量要求和施工工艺引言高支模是指模板支撑系统能够承受大荷载和高高度的模板系统。

在高支模施工中,质量要求和施工工艺是确保工程高效、安全、稳定的关键。

本文将详细介绍高支模施工质量要求和施工工艺的相关内容。

一、质量要求1.1 安全性在高支模施工中,安全是首要考虑的因素。

施工单位应遵循相关的安全操作规程,并制定针对高支模施工的安全管理制度。

建设单位需要提供一个安全稳定的施工环境,设立明显的安全警示标识,确保施工人员的人身安全。

1.2 结构稳定性高支模的结构稳定性直接关系到工程质量和施工安全。

在施工过程中,应注意加强模板系统的连接节点,确保模板系统的整体稳定性。

并且需要对模板系统的承载力进行计算和评估,确保其能够满足工程的要求。

1.3 表面平整度高支模施工中,表面平整度是一个重要的质量指标。

模板表面应平整光滑,不得出现凹凸不平、开裂等缺陷。

需要采取适当的技术措施,如调整支撑点的位置、采用高强度的模板材料等,来提高模板表面的平整度。

1.4 尺寸精度高支模施工中,尺寸精度对于后续工序的顺利进行至关重要。

施工单位需要按照设计要求,严格控制模板的尺寸精度。

同时,在支撑系统的选择和布置上,也需要精确计算和布置,以确保模板的准确安装和固定。

1.5 装配牢固性在高支模施工中,装配牢固性是确保模板系统稳定性的关键指标。

模板的连接节点应采用可靠的连接方式,确保连接牢固,不会发生位移和摇晃。

施工单位需要对装配件进行检测和验收,确保其质量符合要求。

二、施工工艺2.1 施工准备在开始高支模施工之前,施工单位需要进行充分的准备工作。

包括但不限于:准确理解设计图纸和规范要求;就地势、土质等因素进行充分勘察和研究;统筹安排施工设备和材料的供应等。

2.2 模板安装模板安装是高支模施工的关键环节。

在模板安装过程中,需要严格按照设计要求进行操作。

首先,根据设计图纸和规范要求,选用合适的模板材料和支撑系统。

然后,根据设计要求进行模板的精确安装和固定。

高支模工程施工要求

高支模工程施工要求(1)材料质量要求选用Φ48国标钢管作为支撑,模板选用标准1220*2440*15多层板作为梁及板的面板,选用截面为100*100、50*100方木的作为龙骨,含水率不得大于18%,保证规格一致、平整,平直度控制在1/1000以内。

选用符合国家及行业标准的扣件及U托作为连接支撑体系的构件,方木及支撑不得有弯曲变形、裂缝、腐烂现象。

用于施工的钢管、扣件要按规定进行质量检测,禁止使用不合格的钢管、扣件。

堆放模板的场地要平整夯实,场地范围要有明显区分标志,并按防火要求设置防火器材;模板进场后应区分不同规格码放整齐。

木工加工机械要按指定位置设置,并应有防噪音等环保措施。

(2)模板支撑系统相关要求A、模板支撑体系施工必须符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011的有关要求;B、保证结构的形状尺寸及相互位置的准确。

C、梁及楼板使用新板已周转一次板材。

保证模板支撑具有足够的强度、刚度和稳定性,能够承受新浇砼质量和侧压力,以及考虑施工时各种荷载。

D、支撑系统应支承在坚实的基面上,使其不能下沉,保持稳定。

E、安装构造简单,装拆方便,不妨碍钢筋绑扎,并缝合严密,保证砼浇捣时无漏浆现象。

F、模板长向拼接应错开布置,以增强模板的整体刚度。

G、根据模板的荷载和部位的刚度布置支撑系统。

H、当跨度大于4m时模板应起拱,起拱高度宜为全跨长度的3/1000,次梁不起拱。

(3)模板安装基本要求必须符合《混凝土结构工程施工及验收规范》(GB50204-2002)及相关规范要求。

即"模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载"。

1)主控项目A、安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上下层支架的立柱应对准,并铺设垫板。

B、在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。

2)一般项目A、模板安装应满足:模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;模板与混凝土的接触面应清理干净并涂刷隔离剂;浇筑混凝土前,模板内的杂物应清理干净;B、对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按要求起拱。

高支模模板的安装和拆除要求

高支模模板的安装和拆除要求1、模板安装(1)技术准备:施工前项目技术负责人应根据专项方案由对操作班组工人进行详细的技术交底。

施工员根据方案图要求按立杆位置进行放线,做出样板单元,经监理、施工单位验收合格后方可继续搭设。

搭设过程中严禁集中超负荷堆放钢筋、机械设备及其它材料,防止物体坠落及支撑系统局部坍塌。

(2)支撑架搭设顺序:铺垫板→竖立杆→扫地杆安装→第一步架纵横水平杆安装,第二步第三步→垂直剪刀撑水平剪刀撑安装→立杆接长→第四步架……→最顶一步架水平杆安装(应根据层高调整水平标高起拱度)(3)柱模板的安装:用控制轴线测放各墙、柱的边框线,沿线设置盘脚木板条,用钢钉将木板条固定,以控制模板的截面尺寸,墙柱钢筋经隐蔽验收后,将事先拼制好的木模就位,进行校正固定,按照设计要求加强固定,确保模板的稳定性和刚度。

(4)梁板模板的安装:在经过验收的支撑架上,按梁的位置铺设木枋:梁底板下木枋平行于梁时,一般为加工成型的梁底板。

此时木枋不够梁长时,应用同规格木枋绑接,绑条长在接头两端各不少于1M。

梁底板下木枋平行与梁截面时,沿梁铺设木枋小横楞,然后小横楞上铺设梁底板,底板与木枋钉牢并固定位置。

主梁由于截面尺寸较大,钢筋大且数量较多,为方便施工,主梁底板铺好后进行梁筋绑扎,然后再封侧模;而次梁底板铺设后安装侧模,最后铺设楼面模板。

(5)排架立杆加支撑托的搭设要求:支撑托螺杆扦入立杆内长度不小于螺杆总长的1/3。

伸出长度不得大于300,大横楞应居中设置。

2、模板拆除模板拆除前,应进行详细安全技术交底,并且由专人出具拆模通知单,班组接到拆模通知后,方可进行施工,具体如下:(1)竖向拆模一般在砼的终凝时间确定后,可在砼终凝6小时后拆侧模,但应确保棱角的完整,框支梁侧模不得早于24小时,梁底模及板模的拆除须达到设计强度100%以上,并应有指导试块结果后,执行拆模通知单制度。

(2)应先拆除梁侧模板,楼面板模板先拆支撑杆的最上层水平杆,然后拆竖向支撑杆托,一个自然间内每根大横楞下留1-2根支撑暂不拆。

高支模施工方法及技术要求

高支模施工方法及技术要求高支模是建筑施工中常用的模板工程,具有安装简便、可重复使用等优点,广泛应用于建筑工程、水利工程和交通工程等领域。

下面将介绍高支模施工的方法及技术要求。

一、施工方法1.模板选择:根据工程要求选择适当的高支模板。

常用的高支模板有钢模板、木模板和塑料模板等,选择模板时要考虑模板质量、承载能力和施工周期等因素。

2.模板安装:根据施工图纸和设计要求,结合实际情况进行模板的安装。

首先要确保模板的平整度,采用调整架平直度或调整螺杆调整模板水平;其次要将模板固定好,采用U型钢螺栓或夹紧装置等进行牢固固定。

3.填模板缝隙:在模板安装完成后,要对模板之间的缝隙进行填充。

通常采用填缝胶、聚乙烯泡沫条等材料填充模板缝隙,以防止混凝土漏浆。

4.混凝土浇筑:在模板安装完成后,进行混凝土的浇筑。

在浇筑混凝土之前,要先进行模板表面的处理,以防止混凝土粘附。

5.混凝土表面处理:混凝土浇筑完成后,要对混凝土表面进行处理。

通常采用光板梳理、水洗或刷涂防腐剂等方法进行混凝土表面的处理,以保证混凝土的质量。

二、技术要求1.模板的支撑和固定应牢固可靠,保证模板的稳定性和水平度。

2.模板的拼接要严密,缝隙应填充,以防止混凝土漏浆。

3.混凝土的浇筑要均匀,不能出现空鼓、孔洞等缺陷。

4.混凝土表面要光滑平整,不得有明显的洞槽和蜂窝状缺陷。

5.对于需要消模的构件,要在混凝土达到规定强度后进行拆模,避免模板损坏。

6.施工现场要保持清洁,对模板及时进行维护、清洗和防腐处理。

7.施工过程中要注意安全,严格按照操作规程进行施工。

8.施工人员要具备一定的模板施工经验和技术能力,能够熟练操作施工设备。
