墙体模板技术交底大全
水泥砌墙安全技术交底模板

一、工程名称:(此处填写工程名称)二、施工单位:(此处填写施工单位名称)三、建设单位:(此处填写建设单位名称)四、分项工程名称:(此处填写分项工程名称,如:水泥砌体)五、作业内容:(此处填写具体作业内容,如:砌筑墙体、砌筑柱子等)六、交底部门:(此处填写交底部门名称,如:项目部)七、交底人:(此处填写交底人姓名)八、交底日期:(此处填写交底日期)九、接受交底班组或员工签名:(此处填写接受交底班组或员工签名)十、安全技术交底内容:1. 人员安全:1.1 施工人员必须穿戴好个人防护用品,如安全帽、工作服、手套等。
1.2 进入施工现场必须戴好安全帽,严禁穿拖鞋、高跟鞋及赤脚开工。
1.3 施工现场严禁酒后作业,严禁操作人员带病上岗。
2. 施工现场安全:2.1 施工现场必须设置安全警示标志,如:禁止通行、危险区域等。
2.2 施工现场严禁堆放易燃、易爆、有毒有害等危险物品。
2.3 施工现场严禁私拉乱接电线,确保用电安全。
3. 施工工具及材料安全:3.1 施工工具应保持完好,不得使用损坏的工具进行作业。
3.2 施工材料应按照规范要求进行堆放,不得超高堆放。
3.3 搬运材料时,应轻拿轻放,避免碰撞、滑落。
4. 砌墙作业安全:4.1 砌墙时,操作人员应站在稳固的平台上,严禁站在砖墙上进行作业。
4.2 砌墙使用工具应放稳妥,斩石块时应面向墙内斩砖,严禁随意向下扔石头杂物等。
4.3 工作完毕后,应将工作平台上的碎石、灰浆清扫干净,防止掉下伤人。
4.4 砌墙高度超过1.2米以上时,应搭设脚手架,确保作业人员安全。
5. 施工现场消防及环保:5.1 施工现场应配备足够的消防器材,如灭火器、消防桶等。
5.2 施工现场严禁吸烟,严禁乱扔烟蒂。
5.3 施工现场应按照环保要求,对施工垃圾进行分类处理,确保施工环保。
6. 施工现场文明施工:6.1 施工现场应保持整洁,不得随意堆放建筑材料。
6.2 施工现场不得乱涂乱画,不得损坏公共设施。
粉刷墙体安全技术交底模板

一、交底目的为确保粉刷墙体工程的安全顺利进行,保障施工人员的人身安全及工程质量,特进行安全技术交底。
二、交底内容1. 施工前的准备工作- 施工人员需接受专业培训,了解粉刷墙体工程的安全操作规程和注意事项。
- 检查施工现场,确保场地平整、排水畅通,无障碍物。
- 检查施工工具和设备,如电动工具、梯子、脚手架等,确保其完好无损。
- 准备安全防护用品,如安全帽、安全带、防护眼镜、手套等。
2. 施工过程中的安全措施- 高处作业安全- 高处作业人员必须佩戴安全带,并正确使用。
- 脚手架应搭设牢固,搭设高度不得超过3米,搭设间隔不得超过2米。
- 脚手架底部应设置垫木,防止脚手架下沉。
- 作业人员上下脚手架时,应使用梯子,不得攀爬。
- 电动工具使用安全- 使用电动工具时,应确保电源线完好,无破损。
- 使用电动工具时,应佩戴绝缘手套和绝缘鞋。
- 使用电动工具时,不得在潮湿环境下操作。
- 物料搬运安全- 搬运物料时,应使用合适的工具,如手推车、滑轮等。
- 搬运重物时,应多人协同作业,防止物体滑落伤人。
- 搬运过程中,应保持行走路线畅通,不得占用消防通道。
- 个人防护- 作业人员应穿戴符合国家标准的安全帽、防护眼镜、手套、工作服等。
- 作业人员应遵守施工现场的规章制度,不得擅自离岗、睡觉。
3. 施工过程中的注意事项- 粉刷墙体时,应先进行基层处理,确保基层表面平整、干燥。
- 粉刷材料应选用符合国家标准的产品,不得使用过期、变质或假冒伪劣产品。
- 粉刷过程中,应控制好粉刷厚度,防止墙体开裂、脱落。
- 粉刷完成后,应进行验收,确保工程质量符合要求。
三、应急措施1. 发生高处坠落事故时,应立即启动应急预案,组织救援。
2. 发生触电事故时,应立即切断电源,进行急救,并拨打120急救电话。
3. 发生物体打击事故时,应立即采取措施,防止事故扩大,并组织救援。
四、交底人(填写交底人姓名及职务)五、接受交底人(填写接受交底人姓名及职务)六、签字确认(交底人和接受交底人签字)七、日期(填写日期)。
墙体粉刷施工安全技术交底模板

一、工程概况1. 工程名称:[填写工程名称]2. 施工部位:[填写施工部位,如:住宅楼外墙、办公楼外墙等]3. 施工班组:[填写施工班组名称]4. 工艺分类:墙体粉刷工程5. 交底日期:[填写交底日期]二、施工准备1. 材料准备:- 面层材料:应符合国家相关标准,具备良好的耐水、耐碱、耐候性能。
- 底层材料:应选用合格的产品,具备良好的粘结性能。
- 清洁剂、养护剂等辅助材料:应选用环保型产品,对人体和环境无害。
2. 机具准备:- 喷枪、滚筒、刷子等粉刷工具。
- 水泥搅拌机、电钻等辅助工具。
- 水桶、梯子、安全带等安全防护用品。
3. 作业条件:- 施工现场已具备安全防护措施。
- 施工部位已清理干净,无杂物。
- 作业人员已进行安全教育培训,掌握相关操作技能。
三、施工工艺1. 基层处理:- 清除墙面上的污垢、油渍、松动部分等。
- 对墙体进行打磨、修补,确保墙面平整。
2. 涂刷底漆:- 使用滚筒或刷子均匀涂刷底漆,涂层应均匀、无遗漏。
3. 涂刷面层:- 根据设计要求,选用合适的面层材料进行涂刷。
- 涂刷时应均匀,不得出现流淌、漏涂等现象。
4. 养护:- 涂刷完成后,应及时进行养护,防止涂层龟裂、脱落。
四、安全技术措施1. 高处作业:- 作业人员必须佩戴安全帽、安全带等防护用品。
- 施工平台、脚手架等设施应经专业检测,确保安全可靠。
- 严禁在临边、洞口等危险区域作业。
2. 用电安全:- 作业人员必须遵守用电安全规程,严禁私拉乱接电线。
- 使用电动工具时,必须确保设备完好,电源线无破损。
3. 材料运输:- 运输材料时应注意轻拿轻放,防止材料损坏。
- 严禁在施工现场堆放易燃、易爆物品。
4. 个人防护:- 作业人员应穿戴符合要求的防护用品,如:工作服、手套、眼镜等。
- 作业过程中,应注意防尘、防毒、防辐射等。
五、注意事项1. 施工过程中,应严格按照施工工艺进行操作,确保施工质量。
2. 作业人员应严格遵守安全操作规程,严禁违章作业。
墙体加固安全技术交底模板

一、工程名称:[填写工程名称]二、交底日期:[填写交底日期]三、施工单位:[填写施工单位名称]四、施工负责人:[填写施工负责人姓名]五、接受交底人:[填写接受交底人员姓名及职务]六、施工部位:[填写墙体加固施工的具体部位]七、施工内容:1. 墙体加固前的检测与评估;2. 墙体加固材料的选择与准备;3. 墙体加固施工工艺;4. 施工安全注意事项。
八、安全技术交底内容:1. 墙体加固前的检测与评估:(1)对墙体进行全面的检测,包括墙体结构、裂缝、变形等情况;(2)评估墙体加固的必要性和可行性;(3)制定墙体加固方案,明确加固部位、加固方式及加固材料。
2. 墙体加固材料的选择与准备:(1)选择符合国家标准的加固材料,如碳纤维布、钢绞线、钢筋等;(2)确保加固材料的质量,避免使用假冒伪劣产品;(3)根据加固方案准备足够的加固材料,并做好标识和保管。
3. 墙体加固施工工艺:(1)按照加固方案进行施工,确保施工顺序正确;(2)施工过程中,严格遵守操作规程,确保施工质量;(3)对施工过程中的关键环节进行严格把控,如钻孔、加固材料粘贴、加固构件连接等。
4. 施工安全注意事项:(1)施工前,对施工人员进行安全教育培训,提高安全意识;(2)施工现场设置安全警示标志,确保施工人员安全;(3)施工过程中,严格执行以下安全措施:a. 高处作业时,必须系好安全带,佩戴安全帽;b. 上下传递材料时,使用安全绳,严禁抛掷;c. 使用电钻、切割机等电动工具时,确保电源接地,防止触电;d. 施工现场不得堆放易燃易爆物品,严禁吸烟;e. 施工现场应配备消防器材,确保消防通道畅通。
九、施工过程中的质量控制:1. 施工过程中,对墙体加固质量进行严格把控,确保加固效果;2. 施工完毕后,对加固部位进行检测,确保加固质量达到设计要求。
十、施工进度安排:1. 根据墙体加固工程量,合理制定施工进度计划;2. 确保施工进度与质量并行,按时完成墙体加固工程。
安全技术交底墙体拆除模板

一、工程概况本工程为XX项目墙体拆除工程,拆除区域包括墙体、门窗、梁柱等。
为确保施工安全,现将墙体拆除模板的安全技术交底如下:二、施工人员要求1. 作业人员必须经过专业培训,取得相应操作资格证书后方可上岗作业。
2. 作业人员必须戴好安全帽,系好帽带,穿防滑鞋,佩戴防护眼镜和耳塞。
3. 作业人员应严格遵守操作规程,听从现场指挥,确保自身和他人的安全。
三、施工前准备1. 检查施工现场,确认无障碍物,确保作业空间宽敞。
2. 检查拆除区域的电线、水管等,确保无安全隐患。
3. 对拆除区域的墙体、梁柱等结构进行加固,防止因拆除造成坍塌。
4. 拆除区域的门口、窗口等洞口应设置安全防护措施,防止坠落物体伤人。
四、施工过程安全措施1. 作业人员应使用专业工具进行拆除,严禁使用铁锤、撬棍等硬物直接敲击墙体。
2. 拆除墙体时,应从上往下进行,避免因下方作业人员作业空间不足导致安全事故。
3. 拆除墙体过程中,如遇钢筋、电线等障碍物,应立即停止作业,并报告现场负责人进行处理。
4. 拆除墙体时,作业人员应站在稳固的位置,防止因墙体不稳定导致坠落。
5. 拆除过程中,如遇墙体倾斜、开裂等异常情况,应立即停止作业,并报告现场负责人进行处理。
6. 拆除过程中,作业人员应保持作业空间畅通,不得堆放杂物,防止发生滑倒、坠落等事故。
五、拆除后的处理1. 拆除后的废墟应进行清理,确保现场整洁。
2. 废墟中的钢筋、电线等应分类回收,不得随意丢弃。
3. 拆除后的洞口应进行封闭,防止坠落物体伤人。
六、安全教育培训1. 施工单位应定期对作业人员进行安全教育培训,提高作业人员的安全意识。
2. 作业人员应认真学习安全技术交底内容,掌握安全操作技能。
3. 施工单位应加强对施工现场的安全巡查,及时发现和消除安全隐患。
七、应急处理1. 发生安全事故时,作业人员应立即停止作业,并报告现场负责人。
2. 现场负责人应立即启动应急预案,采取有效措施,确保事故得到妥善处理。

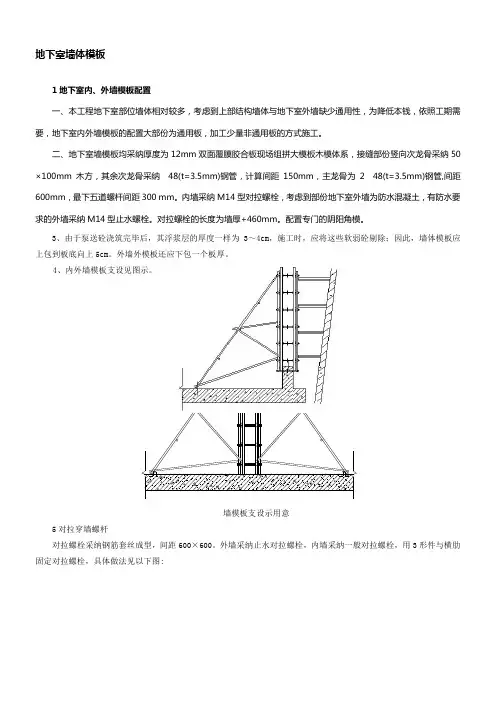

墙体模板安装技术交底

地下室墙体模板1地下室内、外墙模板配置一、本工程地下室部位墙体相对较多,考虑到上部结构墙体与地下室外墙缺少通用性,为降低本钱,依照工期需要,地下室内外墙模板的配置大部份为通用板,加工少量非通用板的方式施工。
二、地下室墙模板均采纳厚度为12mm双面覆膜胶合板现场组拼大模板木模体系,接缝部份竖向次龙骨采纳50×100mm木方,其余次龙骨采纳48(t=3.5mm)钢管,计算间距150mm,主龙骨为248(t=3.5mm)钢管,间距600mm,最下五道螺杆间距300 mm。
内墙采纳M14型对拉螺栓,考虑到部份地下室外墙为防水混凝土,有防水要求的外墙采纳M14型止水螺栓。
对拉螺栓的长度为墙厚+460mm。
配置专门的阴阳角模。
3、由于泵送砼浇筑完毕后,其浮浆层的厚度一样为3~4cm,施工时,应将这些软弱砼剔除;因此,墙体模板应上包到板底向上5cm。
外墙外模板还应下包一个板厚。
4、内外墙模板支设见图示。
墙模板支设示用意5对拉穿墙螺杆对拉螺栓采纳钢筋套丝成型,间距600×600。
外墙采纳止水对拉螺栓,内墙采纳一般对拉螺栓,用3形件与横肋固定对拉螺栓,具体做法见以下图:螺栓大样图6双面覆膜胶合板墙体模板支设a) 在基础或顶板浇筑砼时预埋Ф25钢筋地锚,地锚长度500 mm。
地锚距墙~3m,露出地面200mmb) 墙、柱支模前,其根部必需加焊Ф14钢筋限位,以保证其位置准确,顶板砼浇筑时在墙根部预埋Ф14短钢筋头,以便与定位钢筋焊接,幸免直接与主筋焊接咬伤主筋,设置间距不大于1000mm,并在转角处增加设置。
c) 模板利用前,应预先装配好,标明模板编号,并吊至安装地址,依照编号在相应的模位安装。
模板拼缝处加海绵条,并加一道50mm×100mm方木。
墙支完一侧模板后,将螺杆穿上,再支另一侧模板。
安装主龙骨2φ48×主龙骨钢管,再用3形卡、对拉螺栓收紧,最下面三道螺栓用双螺母。
d) 地下室墙体模板支撑采纳φ48×钢管做斜撑,支撑沿墙间距为1.2m设置。
砌筑墙体安全技术交底模板

一、交底目的为确保砌筑墙体施工过程中的安全,预防安全事故发生,特进行安全技术交底。
二、交底对象所有参与砌筑墙体施工的施工人员、管理人员及现场监理人员。
三、交底内容1. 施工人员入场教育- 施工人员必须参加入场安全教育,并经考试合格后方可上岗作业。
- 进入施工现场必须佩戴合格的安全帽,并系好下额带,锁好带扣。
- 不得酒后作业,确保精神状态良好。
2. 施工环境安全检查- 施工前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全。
- 确保基坑土质稳定,无崩裂现象,堆放砖块材料应离开坑边1米以上。
3. 施工操作规范- 砌筑基础时,应检查基坑土质变化情况,如有异常应及时处理。
- 墙身砌体高度超过地坪1.2米以上时,应搭设脚手架,并在一层以上或高度超过4米时,采用里脚手架必须支搭安全网,外脚手架应设护身栏杆和挡脚板。
- 脚手架上堆料量不得超过规定荷载,堆砖高度不得超过5皮侧砖,同一块脚手板上的操作人员不应超过2人。
4. 安全防护措施- 采用内脚手架时,应在房屋四周按照安全技术规定的要求设置安全网,并随施工高度上升,屋檐下一层安全网,在屋面工程完工前不得拆除。
- 砌块施工时,不准站在墙身上进行砌筑、划线、检查墙面平整度和垂直度、裂缝、清扫墙面操作,也不准在墙身上行走。
- 砌块吊装就位时,应待砌块放稳后,方可松开夹具。
5. 特殊天气应对措施- 在台风季节,应及时进行卷梁施工,加强临时支撑,确保墙体稳定性。
- 雨季施工时,应做好防滑、防滑倒措施,防止因雨水造成地面湿滑引发安全事故。
6. 交叉作业安全- 砌筑作业面下方不得有人,交叉作业必须设置可靠、安全的防护隔离层。
- 在架子上斩砖必须面向里,把砖头斩在架子上。
挂线的坠物必须牢固。
- 不得站在墙顶上行走、作业。
7. 材料运输安全- 向基坑内运送材料、砂浆时,严禁向下猛倒和抛掷物料、工具。
- 人工用手推车运砖,两车前后距离平地上不得小于2米,坡道上不得小于10米。
墙体拆除施工安全技术交底模板

一、工程名称:________________________二、交底日期:____年____月____日三、施工单位:________________________四、分项工程名称:墙体拆除施工五、交底提要:为确保墙体拆除施工安全,特进行安全技术交底,要求所有参与施工人员必须严格执行以下安全规定。
六、交底内容:1. 施工前的准备工作:(1)施工前,对施工人员进行安全技术培训,确保其了解并掌握墙体拆除施工的安全操作规程。
(2)对施工工具、设备进行全面检查,确保其安全可靠。
(3)对施工现场进行安全检查,排除安全隐患。
2. 施工现场安全要求:(1)拆除墙体前,应先确认墙体结构稳定性,必要时进行加固处理。
(2)拆除墙体时,应从上往下进行,严禁采用掏挖、砸击等方式。
(3)拆除墙体过程中,应保持施工区域整洁,不得堆放杂物。
(4)施工区域应设置警示标志,提醒过往人员注意安全。
3. 个人防护措施:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)拆除墙体时,操作人员应站在安全可靠的位置,严禁站在墙体上操作。
(3)操作人员应使用专用工具进行拆除,严禁使用锤子、撬棍等非专业工具。
(4)拆除墙体时,严禁将工具抛掷,以防伤人。
4. 施工现场消防措施:(1)拆除墙体过程中,应确保施工现场消防安全,严禁吸烟、动火。
(2)施工现场应配备足够的消防器材,如灭火器、消防水桶等。
(3)施工人员应了解消防器材的使用方法,确保在火灾发生时能够迅速应对。
5. 施工现场应急救援措施:(1)施工过程中,如发生安全事故,应立即停止施工,启动应急救援预案。
(2)施工人员应熟悉应急救援流程,确保在紧急情况下能够迅速撤离危险区域。
(3)施工现场应设置应急救援点,配备必要的应急救援设备。
七、总结:为确保墙体拆除施工安全,所有参与施工人员必须严格遵守上述安全技术交底内容。
施工过程中,如发现安全隐患,应及时上报,并采取相应措施予以消除。
同时,施工负责人应加强对施工现场的监督管理,确保施工安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当作分项工程施工技术交底时,应填写“分项工程的名称”栏,其他技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
金科·廊桥水岸1#住宅楼等11项工程
交底日期
2012年03月01日
施工单位
技 术 交 底 记 录
表C2-1
编 号
工程名称
金科·廊桥水岸1#住宅楼等11项工程
交底日期
2012年03月01日
施工单位
北京城建二公司第七项目部
分项工程名称
模板工程
交底提要
墙体模板安装
交底内容:
1、施工准备
1.1材料准备
15mm厚覆膜多层板、90×90mm方木、ф16止水穿墙螺栓、垫片、Φ48.5×3.5mm钢管、600#可调顶托、扣件、水性脱模剂、海绵条、铁钉等。
分项工程名称
模板工程
交底提要
墙体模板安装
交底内容:
(接上页)
11
门窗洞口
中心线位移
—
3
拉线、尺量
宽、高
—
±5
对角线
—
6
12
插筋
中心线位移
外露长度
5
5
尺量
+10、0
+0、0
4、注意事项
4.1现场管理
4.1.1严格实行“三检制、挂牌制、样板制”。
1、三检制度:作业人员首先进行自检,合格后由班组成员之间互相检查,互检合格后,由班组长填写自检单向经理部模板工长报告,经工长检查合格后,方可填写预检单及质量评定表向质检员报告,
交底提要
墙体模板安装
交底内容:
4.2安全施工
4.2.1模板上架设电线和使用电动工具采用36V的低压电源。
4.2.2装拆施工时,上下有人接应,随拆随运转,并把活动部件固定牢靠,严禁堆放在脚手板和抛掷。
4.2.3预拼装模板的安装,边就位、边校正、边安设连接件,并加设临时支撑稳固。
4.2.4模板及配件吊运时由信号工专人指挥,起吊前仔细检查绳索是否绑牢,模板吊运过程中严禁施工人员站在模板下方,模板堆放高度不得超过1.5m,距坑边大于2.5m。
1.3.4交接检查:对交接工序进行复核(钢筋绑扎、止水钢板焊接、地锚预埋),并形成工序交接检查记录。
1.3.5模板截面控制:墙体模板采用钢筋定位筋、顶模棍控制模板截面厚度。
1.3.6模板加工:模板及配件齐全,墙体模板已按照配板图进行加工,数量满足使用要求。
1.3.7模板预拼装、验收:已在木工棚对墙体模板进行现场预拼装。经检验,模板设计合理、拼缝严密、棱角平直、面层平整。
3、质量要求
3.1主控项目要求
3.1.1模板的支撑体系按规定安装牢固。
3.1.2模板的清理、刷脱模剂应在堆放场地进行,严禁在工作面刷脱模剂,避免污染钢筋或混凝土面。
3.1.3混凝土强度必须达到设计要求,并经申报批准后,方可进行拆模。
3.2一般项目要求
3.2.1模板背楞、对顶撑必须安装牢固,无松动现象;模板拼缝严密不得漏浆。
2.2.6模板的维修与保养
1、使用后应及时用清洁剂清理,切割或钻孔后的模板侧边要涂刷涂膜,防止水浸后引起覆膜多层板起层和变形。
2、覆膜多层板一般周转次数为5次,竹胶板和木胶合板棱角进行检查,发现模板边有毛刺掉角现象,要进行切割、刨光、封漆或更换处理;板面起毛、剥层的应进行调整更换。
2.2.7模板的存放:覆膜多层板运输堆放防止雨淋水浸,施工现场应确定模板存放区域,存放区设围栏,场地为水泥硬化路面,地面必须平整夯实,有排水措施,不得堆放在松土、冻土或凹凸不平的场地上。
4.2.5吊装模板时,必须在模板就位并连接牢固后,方可脱钩。并严格遵守吊装机械使用安全有关规定。
4.2.6现场操作工人必须戴好安全帽,穿防滑鞋;工人进入施工现场不得抽烟,不得打架斗殴。
4.2.7基础及地下工程模板安装时,先检查基坑土壁壁边坡的稳定情况,发现有滑坡、塌方危险时,必须采取有效加固措施后方可施工。
北京城建二公司第七项目部
分项工程名称
模板工程
交底提要
墙体模板安装
交底内容:
2.2.1.7模板调整:模板合模后,在模板上口拉通长小白线将上口调顺直。在模板同一侧面挂两个线坠
检查模板的垂直度,线坠垂直不扭曲方可。满足要求后拧紧穿墙螺栓、上紧支撑。
2.2.2模板清理:模板清理应先用扁铲、戗刀,必要时还可配手提砂轮清除混凝土砂浆,包括背楞,清理干净,用干手拖把、棉丝擦净,经检查合格后,挂可涂刷隔离剂牌。
4.1.6有噪音的工序安排在白天施工,尽可能减少人为噪音
4.1.7夜间施工时,现场照明必须满足施工需要,不得出现暗区、死角。
4.1.8竹胶合板必须按指定地点堆放,且上盖下垫,下垫高度200mm。
4.1.9清理模板的垃圾应装入容器运出。
4.1.10废弃的脱模剂、海绵条等应按规定消Fra bibliotek。审核人
交底人
接受交底人
4.2.10模板放置时不得压有电线、气焊管线等
4.2.11模板拆除时严禁使用大杠或重锤敲击。拆除后的模板及时清理砼渣块。由专人负责校对模板几何尺寸,偏差过大及时修理。
4.2.12拆除模板时不得站在被拆除模板的正下方和被拆除模板的支架上。模板拆除后,该施工部位所有的施工洞口应采取防护措施。
4.2.13夜间施工必须有足够的照明,非电工不得私拉电线或移动电源,现场电线比须架空敷设。
2.2.1墙体模板施工
2.2.1.1墙体模板放线根据墙体轴线弹出模板的边线和控制线,对墙体接茬处凿毛,用空压机清除墙体内的杂物。墙体支模前,模板承垫底部粘巾海绵条。筒体墙模板安装前,按位置线先安装门洞定型模板及预埋件等,门洞定型模板下口要用木方顶牢。模板按位置线就位后安装拉杆或斜撑,清扫墙内杂物,再安另一侧模板,调整斜撑拉杆使模板垂直后,拧紧穿墙螺栓。墙模板安装完成后,检查一遍扣件、螺栓是否紧固,模板拼缝及下口是否严密。
1.2机具准备
1.2.1施工机具:电锯、电刨、手提式电钻、活动扳子、铁锤、线坠、靠尺板、撬棍、扁铲、钢卷尺、小白线等。
1.2.2运输机具:塔吊。
1.3作业条件
1.3.1测量放线:将墙体及电梯井墙线外反500mm,弹出墙体线。
1.3.2隐蔽验收:钢筋隐检、地锚、埋设完毕,经监理验收合格。
1.3.3电源、照明准备:已配备镝灯、碘钨灯。
2、当作分项工程施工技术交底时,应填写“分项工程的名称”栏,其他技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
金科·廊桥水岸1#住宅楼等11项工程
交底日期
2012年03月01日
施工单位
北京城建二公司第七项目部
分项工程名称
模板工程
交底提要
墙体模板安装
交底内容:
3.3.6模板下口的接缝处、模板与模板的接缝处的海绵条粘贴严密。
经质检员检查合格后,由质检员填写报验单向监理报验,监理工程师验收合格后,方可进行下道工序。
2、挂牌制度:施工现场作业面悬挂标牌:写明施工段班组工长、施工部位、施工日期等。
3、样板制度:模板安装前应先设置样板段,经监理验收合格后方可大面积展开施工。
4.1.2施工现场应确定模板存放区域,存放场地周边应搭设一道1200mm高安全防护栏杆,并设标示牌,并制定现场模板堆放管理制度和场地负责人。严禁将模板放置在存放区以外,不得堆放在松土、冻土或凹凸不平的场地上。
3.2.2模板表面清理干净,将板面浮灰擦净, 水溶性脱模剂涂刷均匀。
3.2.3支撑方案执行,在对顶时保证拉顶受力均匀一致,同一侧面顶点不少于两点,以防变形扭曲。
3.2.4模板合模后,在支撑加固、验收检查时都必须先把根部找正,然后按照墙根部准确位置向上引铅垂线.检查垂直度时短边尺寸大小必须同一侧面挂两个线坠,保证垂直和不扭曲。
2、施工工艺
外墙厚度为250mm,300mm,均采用15mm厚覆膜多层板,次龙骨为50×100mm方木,主龙骨采用ф48钢管,ф16穿墙螺栓进行加固。
2.1工艺流程:
2.1.1安装顺序为:模板定位、垂直度调整→模板加固→验收→混凝土浇筑→拆模。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2.2.4模板成品保护:安装完成的覆膜多层板严禁与硬物碰撞、橇棍敲打、钢筋在上拖拉、振捣器振捣、
任意抛掷等现象,以保证板面覆膜不受损坏。
2.2.5模板拆除:混凝土达到强度要求时(常温为1-2天)后,根据现场拆除两块模板,若无缺棱掉角现象,由施工队质检员提出申请,项目部审批后方可将模板拆除并吊走。拆模时应保证其表面及棱角不因拆模而受损坏,预埋件或外露钢筋插筋不因拆模碰挠而松动。拆除模板一般使用长撬棒,施工人员严禁站在正在拆除的模板上。
层高不大于5m
6
3
经纬仪或
吊线、尺量
大于5m
8
5
5
相邻两板表面高低差
2
2
尺量
6
表面平整度
5
2
靠尺、塞尺
7
阴阳角
方正
—
2
方尺、塞尺
顺直
—
2
线尺
8
预埋铁件中心线位移
3
2
拉线、尺量
9
预埋管、
螺栓
中心线位移
3
—
拉线、尺量
螺栓外露长度
+10、-0
5、-0
10
预留孔洞
中心线尺寸位移
+10
5
拉线、尺量
+10、0
+5、-0
4.2.14每一段不得少于两组灭火器。
