挂网喷浆施工验收记录
桩间挂网喷射混凝土施工技术交底

编号: 日期:2015年5月15日
工程名称:南宁市轨道交通一号线土建施工TJSG—13标里 程:
设计图号:/施工部及施工技术措施
⑴ 施工流程
基坑开挖桩间清理砼凿除挂设钢筋网片喷射混凝土结束
⑵ 基坑开挖
待基坑围护结构封闭后,方可开始开挖,开挖采用分步分层开挖,具体开挖方式见基坑开技术交底.
⑷挂设钢筋网片时注意预留下一工作面网筋搭接长度,使喷射网基本成一个整体。
⑸喷射混凝土过程中严格控制干料配合比及水的用量,以保证喷射混凝土的质量.
⑹下一工作面开挖注意不得对前一工作面网喷混凝土进行破坏,如有出现,进行再次喷射。
⑺喷射混凝土终凝2h后,喷水养护,具体养护时间根据气温确定宜为3~7d.
3、安全注意事项
⑹分层分部施作网喷混凝土,直到开挖至设计标高后进行下一道工序.
2、施工质量保证措施
⑴挂网喷射混凝土必须由专业人员施工。
⑵严格把好工序关,每道工序经检查合格后方能进行下一道工序.首先控制好开挖及桩间清理,以保证混凝土与咬合桩之间不出现夹泥现象。
⑶挂网喷射混凝土施工其主要目的是为桩间封闭找平,施工时严格控制喷射后桩面平整度,且保证不侵入净空。
3、围护桩缺少示意图
交底: 复核: 接收:
⑴开挖过程中尽量采取台阶式开挖,以方便支撑及网喷施工,高空作业必须系好安全带.
⑵在进行网喷施工前,工作面内支撑架设完成并已预加轴力,网喷施工阶段,挖机不得
在此工作面内挖土。
⑶所挂设钢筋网片必须固定牢固,以防止喷浆过程中,钢筋网片掉落,砸伤下方作业人员.
二、安全环保措施和文明施工
1、严禁向水道内排放施工废物,污染道路。
⑸喷射混凝土
对挂好网片的桩间喷射混凝土时先将低洼处大致喷平,再自下而上顺序分层、往复喷射作为封闭找平层。喷射速度要适当,以利于混凝土的压实。风压过大,喷射速度增大,回弹增加;风压过小,喷射速度过小,压实力小,影响喷混凝土强度。因此在开机后要注意观察风压,起始风压达到0。5MPa后,才能开始操作,并据喷嘴出料情况调整风压.喷射厚度为约为170mm,混凝土强度等级为C20,按配合比要求拌制混凝土干料,严格控制用水量施工喷射混凝土。为使回弹率减少到最低限度,喷头与受喷面应保持垂直, 受喷面被钢筋网覆盖时,可将喷嘴稍加偏斜,但不宜小于70度.如果喷嘴与受喷面的角度太小,会形成混凝土物料在受喷面上的滚动,产生出凹凸不平的波形喷面,增加回弹量,影响喷混凝土的质量。喷头与作业面间距宜为0。8~1。0m.喷射时应控制用水量使喷射面层无干斑或移流现象.
公共停车场技术标—基坑防护(挂网喷浆、钻孔灌注桩、锚杆、冠梁)施工方案

公共停车场技术标—基坑防护(挂网喷浆、钻孔灌注桩、锚杆、冠梁)施工方案1、工程概述(1)基坑围护结构设计使用年限为1.5年。
(2)基坑工程的安全等级分别为处C、D车库为三级、E车库为一级、F车库为二级。
(3)本工程C、D车库基坑边坡均采用喷射细石混凝土防护,其中C车库西侧土方边坡采用土钉墙支护。
E车库支护形式采用喷射细石混凝土+灌注桩支护+水泥土锚杆;F车库采用喷射细石混凝土护坡。
(4)基坑支护目的:确保基坑边坡、道路、管网的安全,控制基坑变形。
(5)基坑边坡及防护设计,见下图:1-1剖面2-2剖面1-1剖面1A-1A剖面1-1剖面2、施工资源准备1.1、基坑支护主要机械设备1.2、基坑支护劳动力计划1.3、材料准备3、挂网喷射混凝土施工3.1、设计概况本工程C、E、F车库边坡防护形式为:边坡土体表面喷射80mm厚C20细石混凝土,内配HRB400φ6@200×200网片,坡顶钢筋网外翻 2.0m,基坑底部向下击入HRB400Φ14 @1.5m,长度1.5m的钢筋加固;E车库支护桩及桩间土表面喷射80mm 厚C20 细石混凝土,内配HRB400φ8@200×200钢筋网片。
3.2、施工工艺挖土测量放样→人工修坡→第一次喷射底层混凝土→坡面钢筋网→喷射坡面混凝土。
3.3、施工方法(1)护坡处挖土前,确定开挖线后按照技术要求坡度及高度分层开挖处,严禁超挖。
(2)对挖出的护坡及时进行人工修坡,修坡过程中,做好埋设控制喷射混凝土厚度的标志及固定钢筋网片的钢筋头。
钢筋头采用长度200mm 左右的HRB400φ14钢筋,钢筋头外露80mm,间距控制在1500mm×1500mm。
(3)坡底钢筋成孔,采用锤击方式将钢筋击入土体,钢筋孔位可在100 mm 范围内调整,与钢筋网片点焊连接。
(4)进行底层混凝土喷射,喷射厚度宜控制在30-40mm 厚。
(5)分层喷射时,后层喷射应在前层混凝土终凝后进行,若终凝1h后进行喷射,则应先用风水清洗喷层表面。
护壁挂网喷浆支护施工方案

护壁挂网喷浆支护施工方案一、施工前准备工作1. 工艺设计在施工前,需要进行工艺设计,确定施工方案。
根据护壁挂网喷浆支护的具体情况,包括墙体材料、施工环境等,结合相关规范和要求,制定详细可行的施工方案。
2. 施工材料准备准备好所需的施工材料,包括护壁挂网、喷浆材料、锚杆等。
确保施工材料的质量符合相关标准,并能满足设计要求。
3. 施工人员准备安排具备相关技能和经验的施工人员进行工作,进行培训和指导,确保施工人员严格按照施工方案操作,保证施工质量和安全。
二、施工流程1. 墙体处理首先,需要对墙体进行处理,清除表面积存的尘土、油污等杂物。
将墙体表面进行打磨,提高粘结性能。
2. 安装护壁挂网将护壁挂网按照设计要求进行铺设和固定。
确保挂网牢固,不存在松动和脱落的情况。
3. 准备喷浆材料按照施工方案,准备好喷浆材料,并按照规定的比例进行配制。
搅拌均匀,确保材料的质量和稳定性。
4. 喷涂喷浆材料采用专业喷涂设备,将喷浆材料均匀地喷涂到护壁挂网的表面。
确保喷涂均匀、充实,与挂网紧密结合。
5. 安装锚杆根据设计方案要求,在喷浆完成后,立即安装锚杆。
锚杆的选择、数量和安装位置需按照设计要求执行。
6. 喷涂加固层施工完成后,根据设计要求,喷涂加固层,以提高整体抗压能力和稳定性。
加固层的厚度和喷涂方式需符合设计要求。
三、施工质量控制点1. 施工材料质量施工过程中,对所使用的材料进行检查,并妥善保管。
材料的质量应符合相关标准,并提供相关证明文件。
2. 施工工艺控制严格按照施工方案进行操作,合理控制施工工艺,确保施工流程的合理性和可行性。
3. 施工质量检测在施工过程中,进行必要的施工质量检测。
包括挂网固定牢固度、喷浆材料附着力等方面的检测。
确保施工质量符合标准。
4. 施工环境和安全控制施工期间,需保持施工现场整洁有序,确保施工环境的良好状态。
并同时做好施工安全措施,预防施工中的安全事故发生。
四、施工后验收施工完成后,进行施工质量的验收工作。
挂网喷浆施工验收记录

挂网喷浆施工验收记录挂网喷浆是指在施工过程中,将钢网架设在需要进行喷浆处理的墙面上,然后利用喷浆机将水泥浆料喷涂到钢网上,形成一层牢固的保护层,用于加固墙面和提高墙体的抗压和抗震能力。
在挂网喷浆施工完成后,需要进行验收,以确保工程质量和安全性。
下面是挂网喷浆施工验收记录的一个示例,供参考:工程名称:XX小区楼栋外墙喷浆施工工程单位:XX建筑工程有限公司施工时间:XX年XX月XX日-XX年XX月XX日检查人员:XXX施工班组:XXX施工班组1.施工前准备工作(1)查验施工单位的施工许可证、人员证件等资质文件,核查施工人员的职业技能证书。
(2)查看施工计划和施工方案,确认施工班组是否按照计划进行施工,并了解施工过程中的风险点及控制措施。
(3)检查施工材料的购进合格证明及使用合规证书。
2.施工工艺(1)检查钢网的厚度和规格是否符合设计要求,并确认钢丝网的细部焊接是否牢固可靠。
(2)查看喷浆机的型号和规格,并检验喷浆机的性能是否正常。
(3)检查喷浆材料的配比和搅拌工艺是否正确,确认喷浆浆液的黏度和流动性符合要求。
3.施工质量(1)检查喷浆层的厚度是否符合设计要求,测量不同部位的喷浆层厚度,确认是否均匀。
(2)查看喷浆层的平整度和外观质量,确认是否达到美观要求,并无麻面、裂缝等缺陷。
(3)核实喷浆层与墙体之间的粘结牢固性,采取试棒敲击或剥离试验的方式进行检验。
(4)查看施工过程中是否出现渗漏、偷工减料等现象,确认施工质量是否达到要求。
4.施工安全(1)检查施工现场的临时安全措施是否到位,如施工区域的设置、施工材料的存放等。
(2)询问施工人员是否了解作业规程和安全操作规范,是否进行了足够的安全教育。
(3)核实喷浆机的操作人员是否持有合格的操作证书,是否按照操作规定进行操作。
(4)查看是否有防护措施,如佩戴安全帽、手套等个人防护用品,并检查是否存在其他安全隐患。
5.施工档案(1)核对并整理施工过程中的各类资料,包括施工计划、施工方案、验收记录等。
基坑护坡(挂网喷浆)专项施工方案

基坑护坡(挂网喷浆)专项施工方案一、前言在基坑工程施工中,基坑护坡是保证工程安全的重要环节之一。
挂网喷浆作为一种常见的基坑护坡技术,具有施工周期短、效果明显等优点。
本文将围绕基坑护坡(挂网喷浆)专项施工方案进行详细阐述。
二、施工准备2.1 施工前的准备工作在进行基坑护坡(挂网喷浆)施工前,需要完成以下准备工作: - 确定施工范围和工期; - 制定施工方案和施工组织设计; - 开展现场勘察,了解地质情况和施工环境; - 配套设施准备,包括搭建施工平台和搭设安全防护措施等; - 确保施工人员具备相关资质和技术培训。
2.2 材料和设备准备在施工准备阶段,需要准备以下材料和设备: - 喷浆设备和相关配件; - 挂网材料,如钢丝网、护坡网等; - 抗渗剂、聚合物喷涂液等施工材料; - 安全防护设备,如安全帽、安全带等。
三、施工流程3.1 基坑护坡设计根据基坑工程的实际情况和地质条件,设计合理的基坑护坡方案,确定挂网喷浆的施工方式和施工参数。
3.2 施工准备按照设计方案,对施工现场进行布置,搭建施工平台和设置安全防护措施,保障施工安全。
3.3 挂网喷浆施工1.清理基坑护坡表面,确保干净平整。
2.铺设挂网,固定好边沿。
3.混合抗渗剂和聚合物喷涂液,通过喷浆设备喷涂在挂网表面,形成保护层。
4.按照设计要求,进行多次喷涂,确保厚度均匀、牢固。
5.检查施工质量,修补漏涂和破损部位。
3.4 竣工验收完成挂网喷浆施工后,进行竣工验收,检查施工质量和效果,确保符合设计要求。
四、施工安全与质量控制4.1 安全管理•制定施工安全操作规程,确保施工过程中安全可控;•加强施工现场的安全防护,定期检查维护施工设施;•做好施工人员的安全培训,提高安全意识。
4.2 质量控制•严格按照施工方案要求进行施工,确保材料使用合理、施工工艺正确;•加强现场监督和质量检查,及时发现并纠正施工过程中的质量问题;•做好施工记录和档案管理,保留相关资料,方便后续追溯和评估。
涂装工程质量验收记录

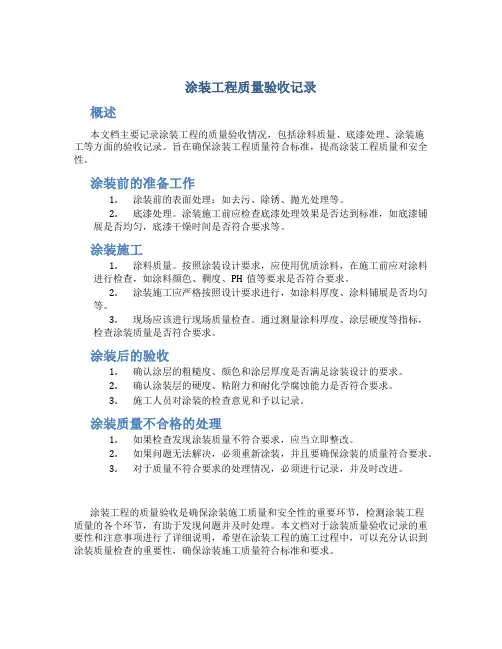

涂装工程质量验收记录
概述
本文档主要记录涂装工程的质量验收情况,包括涂料质量、底漆处理、涂装施
工等方面的验收记录。
旨在确保涂装工程质量符合标准,提高涂装工程质量和安全性。
涂装前的准备工作
1.涂装前的表面处理:如去污、除锈、抛光处理等。
2.底漆处理。
涂装施工前应检查底漆处理效果是否达到标准,如底漆铺
展是否均匀,底漆干燥时间是否符合要求等。
涂装施工
1.涂料质量。
按照涂装设计要求,应使用优质涂料,在施工前应对涂料
进行检查,如涂料颜色、稠度、PH值等要求是否符合要求。
2.涂装施工应严格按照设计要求进行,如涂料厚度、涂料铺展是否均匀
等。
3.现场应该进行现场质量检查。
通过测量涂料厚度、涂层硬度等指标,
检查涂装质量是否符合要求。
涂装后的验收
1.确认涂层的粗糙度、颜色和涂层厚度是否满足涂装设计的要求。
2.确认涂装层的硬度、粘附力和耐化学腐蚀能力是否符合要求。
3.施工人员对涂装的检查意见和予以记录。
涂装质量不合格的处理
1.如果检查发现涂装质量不符合要求,应当立即整改。
2.如果问题无法解决,必须重新涂装,并且要确保涂装的质量符合要求。
3.对于质量不符合要求的处理情况,必须进行记录,并及时改进。
涂装工程的质量验收是确保涂装施工质量和安全性的重要环节,检测涂装工程
质量的各个环节,有助于发现问题并及时处理。
本文档对于涂装质量验收记录的重要性和注意事项进行了详细说明,希望在涂装工程的施工过程中,可以充分认识到涂装质量检查的重要性,确保涂装施工质量符合标准和要求。
抹灰工程样板验收记录表

样板间验收记录表
编号:工程名称Fra bibliotek名门熙昕苑一标段
分项工程
抹灰工程
施工单位
河南瑞祥建筑工程有限公司
项目经理
张亮
验收部位
8#楼4层东单元东户主卧
验收日期
样板
施工
情况
详细
说明
施工依据:名门地产高层商品住宅建筑结构用料做法标准(B版)、建筑工程施工质量验收统一标准(GB50300-2013)、建筑装饰装修工程质量验收规范(GB50210-2001)、有关规范、规程。
补充
意见
验收
结论
□同意按此样板施工
□同意按此样板施工,但应按“补充意见”进行完善
□不同意按此“样板”施工。
参加
验收
人员
签字
建设单位:河南圣鸿置业有限公司
监理单位:河南清鸿建设咨询有限
施工单位:河南瑞祥建筑工程有限公司
工艺流程:基层处理--喷浆、挂网--贴灰饼、找方—抹灰底层—抹灰面层—养护及修补。
样板讲述:基层处理样板、喷浆样板、挂网样板(每边100mm)、灰饼样板、抹灰底层样板、抹灰面层样板、线盒预留样板、阳台栏杆预埋件、门窗后塞口样板(涂刷丙烯酸每边50mm)、阳角护角样板(涂刷丙烯酸每边50mm)、卫生间下翻30压光处理、抹灰修补样板、实测实量展示、顶棚批白(下翻70mm)、分户验收线等样板展示。
边坡挂网锚喷防护检验批质量验收记录表

边坡挂网锚喷防护检验批质量验收记录表02011506说明主控项目1.挂网锚喷防护所用钢筋、水泥、砂、碎石、外加剂等材料的品种、规格、质量应符合设计要求。
其进场检验应符合《铁路路基工程施工质量验收标准》(TB10414─2003)附录E的规定。
2.钢纤维的品种、规格、质量应符合设计要求和相关产品的规定。
检验数量:施工单位每批检验。
监理单位按施工单位检验数量的20%见证检验。
检验方法:观察、查产品质量证明文件。
3.土工合成材料的品种、规格、质量应符合设计要求。
进场时应进行现场验收,并对其技术性能进行检验。
检验数量:同一产地、厂家、品种且连续进场的土工合成材料每30 000 m2为一批,不足30 000 m2时也按一批计。
施工单位每批检验1组,监理单位按施工单位检验数量的10%平行检验,且每分部工程不少于1组。
检验方法:每批中随机抽取两卷,每卷各截取2 m2作一组性能试验。
4.钢筋网规格、尺寸应符合设计要求。
检验数量:施工单位每网片检验4点,监理单位见证检验1点。
检验方法:尺量。
5.网片制作、安设应与坡面适应,其保护层厚度应不小于3 cm。
检验数量:施工单位每批检验10点,监理单位按施工单位检验数量的20%见证检验。
检验方法:尺量。
6.土工网、土工格栅的铺设层数、方向和连接方法应符合设计要求。
检验数量:施工单位每100 m等间距检查3点,监理单位每100 m见证检验1点。
检验方法:观察、尺量。
7.锚杆(土钉)设置深度应符合设计要求。
检验数量:施工单位按锚杆(土钉)数量的10%检验。
监理单位按施工单位检验数量的20%见证检验。
检验方法:观察、尺量。
8.钢纤维喷射混凝土拌合料配合比应符合设计要求。
检验数量:施工单位检验拌合料总量的5%。
监理单位按施工单位检验数量的20%见证检验。
检验方法:查拌合料中钢纤维掺量计量值。
9.喷射混凝土强度等级应符合设计要求。
检验数量:施工单位每50 m3喷射混凝土制取试件1组,不足50 m3亦制取试件1组。
