匀质改性防火保温板施工技术交底大全
匀质改性防火保温板外墙保温系统施工方案

合肥市瑶海区梦和苑二期施工匀质改性防火保温板建筑外保温系统施工方案(3#楼、社区中心)安徽四建控股集团有限公司二0一九年六月目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (2)四、施工安排 (3)五、产品性能及施工工艺 (6)六、质量保证程序 (19)七、安全文明施工 (20)八、成品保护措施 (21)匀质改性防火保温板建筑外保温系统施工方案(3#楼、社区中心)一、编制依据1.1 梦和苑二期施工组织设计及3#楼、社区中心施工图纸1.2 DBHJ-T015-2014 合肥市《匀质改性防火保温板建筑外保温系统应用技术导则》1.3 GB50176-2016 《民用建筑热工设计规范》1.4 GB50016-2014(2018版)《建筑设计防火规范》1.5 DB34/1466-2011 《安徽省居住建筑节能设计标准》1.6 JGJ144 -2004《外墙外保温工程技术规程》1.7 JGJ/T 235-2011 《建筑外墙防水工程技术规程》1.8 DB34/1659 《安徽省住宅工程质量通病防治技术规程》1.9 JGJ289-2012 《建筑外墙外保温技术规程》1.10 GB50210-2018 《建筑装饰装修工程质量验收标准》1.11 GB50300-2013 《建筑工程施工质量验收统一标准》1.12 GB50203-2011 《砌体结构工程施工质量验收规范》1.13 GB50204-2015 《混凝土结构施工质量验收规范》二、工程概况本项目名称为合肥市瑶海区梦和苑二期施工,为新建住宅楼,位于当涂路以西、长江东大街以南、龙塘路以北、撮镇路东西两侧,总建筑面积172469.75m2,其中地上建筑面积126891.63m2,地下建筑面积45492.68 m2 。
主要建设内容包括:1#~17#住宅楼、东区地库、西区地库、社区中心、配电房、开闭所、室外附属工程(如围墙、道路、垃圾桶、监控路灯、标志标牌、绿化景观、给排水等)、土方支护、基坑支护等。
外墙保温施工安全技术交底

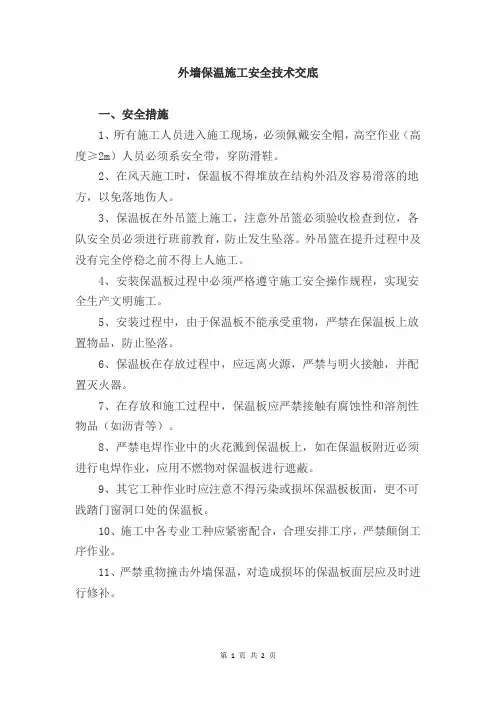

外墙保温施工安全技术交底一、安全措施1、所有施工人员进入施工现场,必须佩戴安全帽,高空作业(高度≥2m)人员必须系安全带,穿防滑鞋。
2、在风天施工时,保温板不得堆放在结构外沿及容易滑落的地方,以免落地伤人。
3、保温板在外吊篮上施工,注意外吊篮必须验收检查到位,各队安全员必须进行班前教育,防止发生坠落。
外吊篮在提升过程中及没有完全停稳之前不得上人施工。
4、安装保温板过程中必须严格遵守施工安全操作规程,实现安全生产文明施工。
5、安装过程中,由于保温板不能承受重物,严禁在保温板上放置物品,防止坠落。
6、保温板在存放过程中,应远离火源,严禁与明火接触,并配置灭火器。
7、在存放和施工过程中,保温板应严禁接触有腐蚀性和溶剂性物品(如沥青等)。
8、严禁电焊作业中的火花溅到保温板上,如在保温板附近必须进行电焊作业,应用不燃物对保温板进行遮蔽。
9、其它工种作业时应注意不得污染或损坏保温板板面,更不可践踏门窗洞口处的保温板。
10、施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。
11、严禁重物撞击外墙保温,对造成损坏的保温板面层应及时进行修补。
12、项目部及施工队设立专职安全员,负责整个工程的日常安全工作。
13、建立机电设备验收制度,凡未经验收的机电设备不得使用,非机电人员不得动用机电设备。
14、所有手持电动工具,必须有可靠的漏电保护器,使用前应进行绝缘检测,防止漏电伤人。
15、施工现场严禁烟火,且准备足够的消防器材,做好防火措施。
16、五级以上大风,严禁在吊篮上作业。
17、对工程上已搭好的安全防护装置,不经安全员同意,禁止拆除。
18、保温材板等易燃必须设专门的场地保管,保温存放场地远离生活区,悬挂“严禁烟火”的警示牌,并配备足够数量的灭火器等消防设备。
二、环保措施1、施工必须做到工完场清,及时收集落地灰,过筛后重新利用。
2、清理后的碎砖块、砌块等垃圾用水泥袋装好,运到垃圾分离处。
(属无毒的不可回收废弃物)。
外墙保温板施工技术交底

外墙保温板施工技术交底摘要:本文介绍了外墙保温板施工技术的基本流程和注意事项。
外墙保温板施工是一个关键的环节,直接影响建筑物的保温效果和使用寿命。
在施工过程中,需要注重细节,确保施工质量。
本文将详细介绍外墙保温板施工的各个环节,并提供一些建议,以提高施工效率和质量。
1. 引言外墙保温是建筑物保温系统的重要组成部分,可以有效提高建筑物的保温性能和节能效果。
外墙保温板是一种常用的材料,具有良好的保温效果和耐久性。
外墙保温板施工技术交底是确保施工质量的重要环节,本文将详细介绍外墙保温板施工的基本流程和注意事项。
2. 外墙保温板施工基本流程2.1 基层处理在外墙保温板施工前,需要对建筑物的基层进行处理。
首先,清除基层表面的灰尘、油污等杂质,并检查基层是否平整。
如果有凹凸不平的地方,需要进行修补。
其次,对基层进行打孔处理,以提高保温板的附着力。
2.2 粘贴保温板在基层处理完成后,可以开始粘贴保温板。
首先,在基层上涂抹一层粘接剂,然后将保温板按照规定的位置粘贴上去。
在粘贴过程中,要确保保温板的贴合度和粘贴牢固度。
2.3 打底层和保护层施工保温板粘贴完毕后,需要进行打底层和保护层的施工。
打底层通常使用水泥砂浆,用于填平保温板表面的凹凸不平。
保护层通常使用耐候性良好的涂料或涂料系统,用于保护保温板免受风雨侵蚀。
2.4 防火处理外墙保温板施工完成后,需要进行防火处理。
防火处理可以采用防火涂料或防火材料,以提高建筑物的防火性能。
3. 外墙保温板施工注意事项3.1 施工前准备在施工前,应对施工区域进行清理,确保施工区域整洁。
同时,应检查施工材料的质量,确保符合相关标准。
3.2 粘贴注意事项在粘贴保温板的过程中,要注意保温板的位置和贴合度。
保温板之间应保留适当的间隙,以便后续的施工和维护。
3.3 施工工艺在施工过程中,要按照标准工艺进行操作,尽量避免施工过程中出现的疏漏和错误。
3.4 施工质量检查在施工完成后,应进行质量检查,确保施工质量合格。
匀质防火保温板施工工艺

匀质防火保温板施工工艺(1)一般规定1.1 施工现场应建立相应的质量管理体系、施工质量控制和检验制度,并具有相应的施工技术标准。
1.2 匀质防火保温板外墙外保温系统工程施工前应编制专项施工方案,并对施工作业人员进行实际操作培训和技术、安全交底。
1.3 匀质防火保温板外墙外保温系统工程施工前应具备下列条件:1 主体结构应验收合格;2 应对基层墙面进行处理,基层墙面应坚实、平整,表面清洁,无油污、浮尘等影响粘结的附着物,并根据不同墙体采用相应的砂浆对基层墙体进行找平,找平层验收合格后方可施工保温层;3 外门窗洞口尺寸、位置应符合设计要求,门窗框或附框应安装完毕并验收;4 突出墙面的消防梯、管道、设备等的预埋件或连接件应安装完毕,并按外保温系统设计厚度预留出间隙;5 施工机具和安全防护用品已准备齐全;6 施工用吊篮或专用脚手架应搭设牢固,并验收合格。
1.4 匀质防火保温板外墙外保温系统工程的各道施工工序之间应进行交接检验,上道工序施工合格后方可进行下道工序施工,并做好隐蔽工程验收记录和必要的图像资料。
1.5 材料进场验收应符合下列规定:1 对材料的品种、规格、包装、外观和尺寸等进行检查验收,并经监理工程师(建设单位代表)确认,形成相应的验收记录。
2 对材料的质量证明文件进行核查,并经监理工程师(建设单位代表)确认,纳入工程技术档案。
进入施工现场用于匀质防火保温板外墙外保温系统的材料均应具有出厂合格证、中文说明书及相关型式检验报告。
3 应按本导则和《建筑节能工程施工质量验收规范》GB 50411的规定,在施工现场对材料进行抽样复验,复验应为见证取样送检。
1.6 粘结砂浆、抹面砂浆等材料质量应满足本导则的规定要求,并按照产品使用说明书或材料供应商提供的配比单进行配制,计量准确,配制好的材料应在规定的时间内用完。
1.7 匀质防火保温板外墙外保温系统工程施工期间及完工后24h内,基层及施工环境温度应不低于5℃,夏季应避免阳光曝晒。
(匀质板最新修订)匀质改性防火保温板施工方案

(最新修订)匀质改性防火保温板外墙外保温系统施工方案施工单位:合肥候鸟新型材料有限公司2017年10月18日目录一、编制依据二、工程概况三、施工准备四、施工安排五、产品性能及施工工艺5.1系统性能5.2组成材料性能5.3允许偏差项目5.4施工工艺5.5细部处理5.6特殊构件的处理六、质量保证程序6.1 质量保证措施6.2 质量保障措施七、安全文明施工7.1 安全保证措施7.2 环境保护措施八、成本节约措施及分包管理九、成品保护措施一、编制依据二.工程概况工程名称。
结构形式框架/框剪结构。
本工程共计幢楼,分别是匀质改性防火保温板,墙体采用匀质改性防火保温板外墙外保温系统,匀质改性防火保温板厚分别是,匀质改性防火保温板燃烧性能为A级;采用粘接砂浆连接板材,铺贴网格布和涂抹抹面砂浆。
三、施工准备3.1 技术准备3.1.1 做好图纸会审工作由技术负责人组织各专业人员进行图纸学习和自审,找出本专业图纸上的疑问,提出需由设计院解答的疑问,在设计交底会上予以解决,将影响施工的疑问消除在施工前。
3.1.2 做好项目计划编制工作依据企业管理体系程序文件要求,编制项目计划,使施工管理过程中,各项技术管理工作程序化、规范化。
3.1.3 编制质量通病的预防、纠正措施依据企业自身管理水平,编制质量通病的预防、纠正措施,进一步提高工程质量,确保质量目标的实现。
3.1.4 做好技术交底工作由技质室向参建的全体施工管理、技术人员做出施工方案交底,明确目标、任务,以实现本工程各项管理目标。
3.1.5 施工技术人员必须熟悉施工规范,准备施工所需各种资料、表格,明确检查验收程序及“三检”制度。
3.2 作业条件3.2.1 主体已通过验收,并验收合格没有质量问题,并完成交接手续。
3.2.2 所有外保温材料已经运至现场经检验合格。
3.2.3 伸出墙面雨水管、各种进户管线等的预埋件、连接件应安装完毕,并按外保温系统厚度留出间隙。
3.3 试验检验准备3.3.1墙体节能工程施工前,必须提供符合相关标准的有效合格的系统型式检验报告及原材型式检验报告,型式检验报应有合肥市内具有资质的检查机构出具,并注明原材生产厂家、规格、型号、品种等。
匀质防火保温板施工工艺

匀质防火保温板施工工艺(1)一般规定1.1 施工现场应建立相应的质量管理体系、施工质量控制和检验制度,并具有相应的施工技术标准。
1.2 匀质防火保温板外墙外保温系统工程施工前应编制专项施工方案,并对施工作业人员进行实际操作培训和技术、安全交底。
1.3 匀质防火保温板外墙外保温系统工程施工前应具备下列条件:1 主体结构应验收合格;2 应对基层墙面进行处理,基层墙面应坚实、平整,表面清洁,无油污、浮尘等影响粘结的附着物,并根据不同墙体采用相应的砂浆对基层墙体进行找平,找平层验收合格后方可施工保温层;3 外门窗洞口尺寸、位置应符合设计要求,门窗框或附框应安装完毕并验收;4 突出墙面的消防梯、管道、设备等的预埋件或连接件应安装完毕,并按外保温系统设计厚度预留出间隙;5 施工机具和安全防护用品已准备齐全;6 施工用吊篮或专用脚手架应搭设牢固,并验收合格。
1.4 匀质防火保温板外墙外保温系统工程的各道施工工序之间应进行交接检验,上道工序施工合格后方可进行下道工序施工,并做好隐蔽工程验收记录和必要的图像资料。
1.5 材料进场验收应符合下列规定:1 对材料的品种、规格、包装、外观和尺寸等进行检查验收,并经监理工程师(建设单位代表)确认,形成相应的验收记录。
2 对材料的质量证明文件进行核查,并经监理工程师(建设单位代表)确认,纳入工程技术档案。
进入施工现场用于匀质防火保温板外墙外保温系统的材料均应具有出厂合格证、中文说明书及相关型式检验报告。
3 应按本导则和《建筑节能工程施工质量验收规范》GB 50411的规定,在施工现场对材料进行抽样复验,复验应为见证取样送检。
1.6 粘结砂浆、抹面砂浆等材料质量应满足本导则的规定要求,并按照产品使用说明书或材料供应商提供的配比单进行配制,计量准确,配制好的材料应在规定的时间内用完。
1.7 匀质防火保温板外墙外保温系统工程施工期间及完工后24h内,基层及施工环境温度应不低于5℃,夏季应避免阳光曝晒。
(完整word版)匀质改性防火保温板施工技术交底

保温板错缝及转角示意图
)在粘贴窗框四周的阳角和外墙角时,应先弹出垂直基准线,门窗洞口四角部位的
”型进行铺贴,不得拼贴,
泛水坡度宜控制在20%左右。
拼缝距洞口
)檐沟部位的上下及侧面应采用匀质改性防火保温板整体包覆。
)基层墙面上保温系统的抹面层应延伸到空调机搁板上下表面的圆弧,并附加耐碱玻纤网格布增强处理;
)空调机搁板饰面层上表面宜向外有不小于6﹪的泛水坡度;)空调机搁板下表面应做滴水线。
)墙身变形缝的金属盖缝板应在匀质改性防火保温板粘贴前按设计定位,并采用塑料锚栓将其牢固地固定在基层墙体上;
)在墙身变形缝内填塞双面涂抹胶粘剂的难燃型膨胀聚苯板。
填缝深度应大于缝宽。
匀质保温板施工方案

匀质保温板施工方案一、匀质保温板的概述二、匀质保温板施工前的准备工作1.测量和规划:根据建筑结构和设计要求,进行测量和规划保温板的施工范围和要求。
2.检查基层:检查基层表面的平整度和牢固度,有必要时进行修补和加固。
3.材料准备:根据施工要求,准备好需要使用的匀质保温板、胶粘剂、固定件等材料和工具。
三、匀质保温板施工步骤1.清洁基层:清除基层表面的灰尘、杂物等,确保基层表面干净平整。
2.切割匀质保温板:根据需要,使用电热刀或其他切割工具将匀质保温板切割成所需尺寸。
3.涂抹胶粘剂:将胶粘剂均匀涂抹在基层表面或匀质保温板背面,确保胶粘剂的均匀性和粘结效果。
4.固定匀质保温板:将匀质保温板按照预定的位置,紧密贴合在基层表面上,并用固定件进行固定,以保证保温板的稳定性和密封性。
5.补充胶粘剂:在匀质保温板表面和板与板之间的缝隙处,补充胶粘剂,以增强保温板之间的粘结效果。
6.表面处理:对施工后的匀质保温板进行表面处理,确保其平整度和平整性。
四、匀质保温板施工注意事项1.施工环境:施工时要选择无风、无雨、无污染的环境进行施工,以确保施工质量。
2.温度控制:根据胶粘剂的要求,控制施工环境的温度,以保证胶粘剂的效果和匀质保温板的粘结效果。
3.施工要求:根据设计要求,严格按照施工图纸进行施工,确保施工质量和施工效果的一致性。
4.质量检查:施工后要进行质量检查,检查匀质保温板的粘结效果、平整度等,确保施工质量。
五、匀质保温板施工的优势和应用范围1.优势:匀质保温板具有优良的保温性能,能够有效隔热、防潮和防霉,提高建筑物的舒适度和能源利用效果。
2.应用范围:匀质保温板广泛应用于建筑外墙、屋面、地板等部位的保温施工,特别适用于高层建筑和冷热交替较大的环境中。
六、匀质保温板施工案例以住宅楼外墙保温为例,根据设计要求,选用匀质保温板进行施工。
施工前,对基层进行检查和修补,准备好匀质保温板、胶粘剂和固定件等材料和工具。
然后,进行基层的清洁和胶粘剂的涂抹,切割匀质保温板并固定在基层上。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称龙湖紫云别院交底日期
施工单位安徽中固建设有限公司分部分项工程名称匀质改性防火
保温板
交底提要
工程概况、施工准备、工艺流程、操作要点、质量要求等。
一侧100mm宽压入胶粘剂内,余下的另一侧甩出,待保温板粘贴牢固后进行翻包。
4.6、粘贴匀质改性防火保温板
1)匀质改性防火保温板非标准尺寸和局部不规则处可用切割机现场切割。
墙面边角处使用保温板材最小尺寸应大于200mm;
2)胶粘剂采取条粘法涂抹在保温板粘贴面,涂抹厚度以使胶粘剂经粘贴挤压后厚度约为3-5mm为宜,保温板有效粘结面积应不小于80%;
3)保温板粘贴时应轻揉、均匀挤压密实,并用2m靠尺及橡皮锤对板进行调整。
板与板之间要挤紧,板与板之间的接缝缝隙不得大于1.5mm,板间接缝处侧面挤出的胶粘剂应及时清理干净;
4)匀质改性防火保温板粘贴宜分段自下而上沿水平方
向横向铺贴,上下两排匀质改性防火保温板宜竖向错缝1/2
板长,局部最小错缝不得小于200mm;在墙体转角处,匀质
改性防火保温板端部应垂直交错互锁,并保证转角顺直。
保温板错缝及转角示意图5)在粘贴窗框四周的阳角和外墙角时,应先弹出垂直基准线,门窗洞口四角部位的匀质改性防火保温板应采用整块匀质改性防火保温板裁成“L”型进行铺贴,不得拼贴,
工程名称龙湖紫云别院交底日期
施工单位安徽中固建设有限公司分部分项工程名称匀质改性防火
保温板
交底提要
工程概况、施工准备、工艺流程、操作要点、质量要求等。
窗口上端应进行滴水处理,窗台面应内高外低,泛水坡度宜控制在20%左右。
拼缝距洞口四周距离应不小于100mm,并采用耐候密封胶嵌缝。
门窗洞口排版示意图
4.7、钻孔及安装膨胀锚栓
1)膨胀锚栓安装的数量、位置及在基层上的有效锚固深度应符合导则的规定和设计要求。
锚栓距匀质改性防火保温板边缘不应小于80mm;
2)在胶粘剂终凝后先安装占总量约50﹪膨胀锚栓,待铺设耐碱玻纤网格布后再安装其余50﹪膨胀锚栓;
3)锚栓在混凝土基层内的锚固深度不得小于30mm,在填充墙砌体内的锚固深度不应小于60mm;
4)匀质改性防火保温板锚固件数量应满足设计要求且建筑高度60m以下的墙面每平方米小少于8个,且每块板上至少有一个锚栓。
5)锚栓应按梅花状进行布设;
6)混凝土墙体、加气混凝土砌块墙采用普通的敲击式锚栓,对空心砖、多孔砖墙应
工程名称龙湖紫云别院交底日期
施工单位安徽中固建设有限公司分部分项工程名称匀质改性防火
保温板
交底提要
工程概况、施工准备、工艺流程、操作要点、质量要求等。
之间的接缝应采用耐候防水密封胶嵌缝。
3)涂料、装饰砂浆、柔性面砖饰面匀质改性防火保温板外墙外保温系统女儿墙部位应采用保温层全包覆做法,内侧保温的高度距离屋面完成面不低于500mm。
女儿墙顶面应设金属盖板或采取其他防止雨水渗入保温层的措施。
檐沟
1)檐沟部位的上下及侧面应采用匀质改性防火保温板整体包覆。
门窗
1)在粘贴窗框四周的阳角和外墙角时,应先弹出垂直基准线,门窗洞口四角部位的
工程名称龙湖紫云别院交底日期
施工单位安徽中固建设有限公司分部分项工程名称匀质改性防火
保温板
交底提要
工程概况、施工准备、工艺流程、操作要点、质量要求等。
匀质改性防火保温板应采取整块匀质改性防火保温板裁成〝L〞型进行铺贴,不得拼接,窗口上端应进行滴水处理,窗台面应内高外低,泛水坡度宜控制住20%左右,拼缝距洞口四周距离应不小于200mm,并采用耐候密封胶嵌缝。
2)门窗框四周间隙应采用弹性闭孔材料嵌填,保温系统与门窗框四周外侧边的接缝间隙宜为8-10mm,并应用耐候防水密封胶嵌封处理;
3)门窗洞口阳角部位应在抗裂层内设专用塑料护角条;
4)凸窗非透明部位外侧面、板底,应采用匀质改性防火保温板保温,锚栓设置应与墙面设置一致。
系统变形缝
1)涂料、饰面砂浆、柔性面砖饰面、幕墙饰面宜结合建筑外立面、楼层高度和托架
工程名称龙湖紫云别院交底日期
施工单位安徽中固建设有限公司分部分项工程名称匀质改性防火
保温板
交底提要
工程概况、施工准备、工艺流程、操作要点、质量要求等。
位置设置匀质改性防火保温板外墙外保温系统的水平、竖向系统变形缝,系统变形缝间距不大于6m;
2)变形缝宽度不大于20mm,在系统变形缝内背衬聚乙烯发泡棒,再填嵌耐候防水密封胶。
耐候防水密封胶填嵌应饱满、密实、平顺,厚度不应小于10mm。
该工程采用暗缝施工。
空调机搁板
1)基层墙面上保温系统的抹面层应延伸到空调机搁板上下表面100mm,阴角抹成约R20mm的圆弧,并附加耐碱玻纤网格布增强处理;
2)空调机搁板饰面层上表面宜向外有不小于6﹪的泛水坡度;
3)空调机搁板下表面应做滴水线。
落水管管箍,避雷带固定件处理落水管管箍固定件采用塑料膨胀螺栓,应锚入基层体内,避雷带支杆应钻孔埋入女儿墙压顶中,固定应牢固。
固定件四周应采用耐候防水密封胶密封严密。
穿墙管孔洞处理
工程名称龙湖紫云别院交底日期
施工单位安徽中固建设有限公司分部分项工程名称匀质改性防火
保温板
交底提要
工程概况、施工准备、工艺流程、操作要点、质量要求等。
1)根据穿墙管外径R,在保温层上开取R+(2~5)mm的圆孔,孔内壁做好防水处理;
2)穿墙管满涂粘结剂后塞入孔内,其外端应低于内端3~5mm;
3)用耐候密封胶将穿墙管与保温层之间的接缝填嵌密实。
墙身变形缝处理
1)墙身变形缝的金属盖缝板应在匀质改性防火保温板粘贴前按设计定位,并采用塑料锚栓将其牢固地固定在基层墙体上;
2)在墙身变形缝内填塞双面涂抹胶粘剂的难燃型膨胀聚苯板。
填缝深度应大于缝宽3倍,且不小于100mm;
3)在金属盖缝板与匀质改性防火保温板相接处应填嵌耐候防水密封胶(背衬聚乙烯发泡棒),密封膏填嵌应饱满、密实、平顺,并应注意不要污染周边墙体面层。
工程名称龙湖紫云别院交底日期
施工单位安徽中固建设有限公司分部分项工程名称匀质改性防火
保温板
交底提要
工程概况、施工准备、工艺流程、操作要点、质量要求等。
五、外墙保温质量要求
1、外墙外保温工程所用材料,应按设计要求选用,并符合本规程及国家和安徽省有关标准的要求。
生产厂应提供盖章的法定检测部门出具的检测报告及出厂合格证。
材料进场进行复试,复试合格后方可使用。
施工过程中材料进场进行现场抽查、检测。
2、外墙外保温工程施工前、墙体架眼,阳台栏杆和预埋铁件等堵塞密实。
3、外墙外保温工程应在基体或基层的质量检验合格后,方可施工。
4、胶粘剂和抹面砂浆的配合比,原材料计量必须符合相关规范和材料生产厂家的要求。
5、胶粘剂和抹面砂浆的配制应使用机械搅拌,超过凝结时间的不准使用。
6、保温板必须与墙面粘结牢固,无松动和虚粘现象。
7、保温板安装应上下错缝,保温板安装的允许偏差应符合下表的规定。
项目允许偏差(mm)检查方法
表面平整度 4 用2m靠尺检查
立面垂直度 4 用2m靠尺和塞尺检查
阴阳角方正 4 用直角检测尺检查装饰分格缝、线条直线度 4 用5m线,不足5m拉通线、钢直尺检查。
