外墙保温板技术交底(总5页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除一、工程简述本工程外墙保温挤塑板厚50㎜、薄抹面从上向下的施工顺序依次施工。

严格依据施工图纸及新06J108图集进行施工;本项目采用吊篮脚手架进行外墙外保温施工。

二、施工方案1.材料准备1.1根据设计要求准备:容重为26-34㎏/m3,B1级阻燃要求的挤塑板;有出厂合格证并经复试合格。

1.2粘结挤塑板的胶浆及薄抹面防裂砂浆均有出厂合格证经复试合格。

采用耐碱玻璃纤维涂塑网格布,并应具有合格证和检验报告单。

2.施工工具保温板电热丝切割器、开槽器、万能刀、剪刀、墨斗、棕刷、粗细砂纸、电动搅拌器、普通抹具、冲击钻、锤子、钢卷尺、水平靠尺、塑料量杯等。

3.工艺流程基层墙面处理→弹线→校准门窗洞口→挂垂直和拉水平线→排挤塑板→材料准备→配制粘接剂→镶贴挤塑聚苯乙烯板→打磨找平→嵌贴翻包网格布→安装锚固件→铺设网络布→涂抹抗裂砂浆→找平修补→涂面层涂料→验收。

3.1基层墙体的处理(1)基层墙体表面的浮灰浮尘、残留砂浆清理干净,打底砂浆抹面完成。

(2)墙体架眼洞,砖缝应先填实抹平,对混凝土构造柱及圈梁墙面不平处要事先凿平修好,以保证墙体表面平整。

所有外墙的门窗框、水落管、进户管线、墙面预埋件等都已安装到位,并通过隐蔽验收并办理交接手续。

(3)在施工过程中及施工后24小时内,施工现场环境温度和基层墙面表面温度不得低于5℃,风力不大于4级。

施工应避免直接日晒和雨淋,必要时,应在脚手架上搭设防晒布遮挡墙面以避免阳光的直射和雨水的冲刷。

(4)外墙保温施工应由专业队伍或经过专业培训考核合格后的人员进行,作业前应编制详尽的专项施工方案,对细部及特殊部位的做法进行事先策划,提出具有针对性的预控措施、细部具体做法等。

3.2墙面测量及弹线、挂线(1)根据建筑立面设计和外墙外保温技术要求,在外门窗洞口及伸缩缝、装饰线处弹水平、垂直控制线。

外墙保温工程技术交底

外墙保温工程技术交底

外墙保温工程技术交底一、工程概况1.1 项目名称:某小区外墙保温工程1.2 工程地点:某市某区某街道1.3 建设单位:某房地产开发公司1.4 施工单位:某建筑装饰工程有限公司1.5 监理单位:某工程监理有限公司二、工程要求2.1 工程目标:通过外墙保温措施提高建筑物的保温性能,减少能源消耗,提升居住舒适度。

2.2 工程范围:本工程包括某小区内所有建筑物的外墙保温工程。

2.3 工程材料:外墙保温材料采用聚苯板,厚度为60mm,保温层表面涂刷防火涂料。

三、工程步骤3.1 施工准备3.1.1 施工前,施工单位需对施工现场进行清理,确保施工区域无杂物妨碍施工。

3.1.2 施工单位需进行材料验收,确保所使用的外墙保温材料符合国家标准和相关要求。

3.1.3 施工单位需制定详细的施工方案,包括施工步骤、施工工艺、施工人员配备等。

3.2 基层处理3.2.1 施工前需对外墙进行基层处理,包括清洗、刮灰等步骤,确保基层平整、牢固。

3.2.2 基层处理结束后,需进行验收,确保基层处理符合要求。

3.3 聚苯板安装3.3.1 施工人员根据施工图纸进行聚苯板的切割和安装,确保板材之间无空隙。

3.3.2 聚苯板安装结束后,需进行验收,确保板材安装牢固、平整。

3.4 粘结层施工3.4.1 施工人员根据施工方案,将胶粘剂均匀涂抹在聚苯板表面。

3.4.2 粘结层施工结束后,需进行验收,确保粘结层牢固、均匀。

3.5 罩面层施工3.5.1 施工人员根据施工方案,将防火涂料均匀涂抹在粘结层表面。

3.5.2 罩面层施工结束后,需进行验收,确保涂层平整、牢固。

四、质量控制4.1 施工单位需严格按照国家相关标准和规范进行施工,确保工程质量。

4.2 施工单位需对施工过程进行监督,及时发现和解决施工中的质量问题。

4.3 监理单位需对施工过程进行监督检查,确保施工符合设计要求和相关规范。

五、安全措施5.1 施工单位需制定详细的安全操作规程,确保施工人员的人身安全。

外保温技术交底

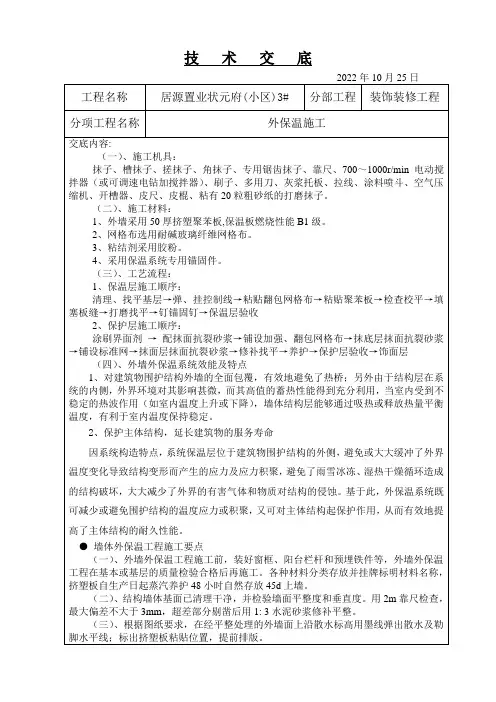

外保温技术交底

技术交底※基面处理1、墙面的缺损和孔洞填补密实、螺杆洞采用聚氨脂发泡剂填补密实;2、墙面上疏松的砂浆清除干净;3、不平的表面事先抹平;4、拆除墙外侧临时管道、线路;5、空调板设滴水槽;6、脚手架采用与墙体分离的吊篮脚手架。

※保温材料与墙体基面联结本工程保温材料与墙体基面连接采用粘锚结合以粘为主方式。

每层在窗下设300高岩棉板防火隔离带。

※粘贴挤塑板(50mm厚)1、保证保温板安设时及安设后至少24h内,空气温度和外墙表面温度不低于5℃。

及时收听天气预报确保气温合适。

2、外保温用挤塑板标准尺寸为600mm×1200mm,非标准尺寸或局部不规则处可现场裁切,但必须注意切口与板面垂直。

整块墙面的边角处用最小尺寸超过300mm的挤塑板。

挤塑板的拼缝不得正好留在门窗口的四角处。

3、本工程采用“点粘法”粘结方式固定挤塑板,应保证粘贴面积不小于50%,由甲方、监理与施工单位共同确定;不得在挤塑板侧面涂抹胶粘剂。

4、排板时从墙壁的基部或坚固的支撑处开始,自下而上逐排按水平顺序排列,上下错缝粘贴,拉线校核,并逐列用铅坠校直,在阳角与阴角的垂直接缝处交错排列。

5、粘板用专用工具轻柔、均匀挤压挤塑板,随时用2m靠尺和托线板检查平整度和垂直度。

粘贴时注意清除板边溢出的胶粘剂,使板与板之间无“碰头灰”。

板缝拼严,缝宽超出2mm时用相应厚度的聚苯片填塞。

拼缝高差不大于1. 0mm,否则用砂纸或专用打磨机具打磨平整。

※锚固件固定1、采用机械锚固件固定挤塑板时,锚固件安装至少在胶粘剂使用24h后进行。

2、用电锤(冲击钻)在挤塑板表面向内打孔,孔径8~10mm,进墙深度不得小于50mm。

3、拧入或敲入锚固钉,打头和园盘不得超出板面,锚固件数量应保证每块整板上至少不少于8颗锚栓。

4、固定件加密,阳角、檐口下、孔洞边缘四周应加密,其间距不大于300mm,距基层边缘不小于60mm。

具体做法如下图※配制抗裂砂浆按照生产厂提供的配合比配制抹面砂浆,做到计量准确,机械二次搅拌,搅拌均匀。

外墙外保温技术交底

外墙外保温技术交底

施工技术交底交底内容:外墙外保温聚苯板粘贴安装进入施工现场必须听从工程管理人员的管理,遵守平安交底操作规程和技术交底,遵守施工现场管理制度及施工细则。

一、施工打算1、材料及施工工具1)材料本工程是以聚苯乙烯泡沫塑料为保温材料,耐碱玻纤网格布为增加材料,丹娜DN-501外墙外保温专用粘接砂浆和DN-502外墙外保温专用罩面砂浆作面层的建筑外墙外保温体系的施工标准和验收标准。

2)工具电热丝切割器,壁纸刀,螺丝刀,剪刀,苕帚,钢丝刷,墨斗,开刀,棕刷,粗砂纸,电动搅拌器,冲击钻,抹子,压子,阴阳角抿子,托线板,2m靠尺等。

3)作业条件①外墙和外门窗口施工及验收完毕,基面到达现行建筑工程施工质量验收统一标准(GB 50300-2001)和建筑装饰装修工程质量验收标准(GB 50210-2001) 的要求。

②操作地点环境温度和基底温度不低于5℃,风力不大于5级。

雨天不能施工。

二、施工工艺流程基面打算一弹线一材料及工具打算一安装首层托架一基面润湿f配胶粘剂一预粘板块边网格布条一粘贴聚苯板一钻孔及安装固定件一刷界面剂一配底层砂浆一抹底层砂浆一贴网格布一抹面层砂浆一养护一检验一膨胀缝塞填发泡聚乙烯圆棒一填嵌缝膏一验收6,抹完胶粘剂后,马上将板立起就位粘贴,粘贴时应轻揉,匀称挤压,并随时用托线板检查垂直平整。

板及板挤紧,碰头缝处不抹胶粘剂。

粘贴聚苯板应做到上下错缝,每贴完一块板,应刚好去除挤出的胶粘剂,板间不留间隙,如出现间隙,交底内容:应用相应宽度的聚苯板填塞。

阳角处相邻的两墙面所粘聚苯板应交织连接。

详③膨胀缝处网格布应断开,但装饰缝处网格布不得搭接和断开。

④阴角及窗口作法(附图)。

交底内容:施工技术交底工程名称华建花园小区15 #住宅楼分部工程外墙外保温分部EPS板排幅员施工技术交底交底内容:3,粘贴EPS板时,必须及墙面粘结牢固,无松动和虚粘现象。

将胶粘剂涂在EPS板反面,涂胶粘剂面积不得小于EPS板面积的40%加强部位的粘结面积应符合设o计要求。

外墙保温板施工技术交底

外墙保温板施工技术交底

外装施工交底本工程外墙保温采用聚苯乙烯挤塑板(XPS)为保温材料,用聚合物改性粘结剂粘结,并用塑料膨胀螺栓辅助加强锚固,外层用聚合物改性抹面砂浆,并粘贴耐碱玻璃纤维网格布做加强层1、施工条件:(1)环境要求:施工现场的环境温度和基层墙体表面温度在施工及施工后24小时内不得低于5度,(2)风力不得大于5级,(3)基层墙面干燥,(4) 阴雨天不能施工;(5)工序要求:外墙施工没有交叉作业,(6) 外脚手架搭设完毕.(7)洁净度要求:基层墙面必须彻底清除表面的浮灰、污渍、脱模剂、空鼓、突出物及风化物等影响粘结强度的异物。

(8)平整度、垂直度要求:以2米的靠尺检查,(9)最大偏差应小于4mm;超差部位应修补.2、施工流程:主要事项:1、本楼东西外墙为80厚挤塑聚苯板,南北外墙为60厚挤塑聚苯板,2、首层阳台底板为20厚挤塑聚苯板,顶层阳台顶板为60厚挤塑聚苯板,栏板为20厚挤塑聚苯板;3、四层窗上口檐为100*60贯通腰线,窗口上下均设有100*60窗檐4、十八层以上部分每块板打三处钉,所有距阳角20cm处打加密钉;5、阳台板,空调板要求2%找坡;6、四层以下真实漆部分双层网7、(1)基面准备:本工程经过工程验收达到合格后方可进行外墙外保温施工。

墙面的混凝土残渣和脱模剂必须清理干净,墙面平整度超差部分应剔凿或修补.伸出墙面的(设备、管道)连接件已安装完毕,并留出外保温施工的余地。

(2)弹控制线:根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。

(3)挂基准线.在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制聚苯板的垂直度和平整度。

(4)配制聚合物砂浆胶粘剂。

根据生产厂使用说明书提供的配合比配制,专人负责,严格计量,机械搅拌,确保搅拌均匀。

拌好的胶粘剂在静停10min后还需经二次搅拌才能使用.配好的料注意防晒避风,以免水分蒸发过快。

外墙贴保温板技术交底

外墙贴保温板技术交底

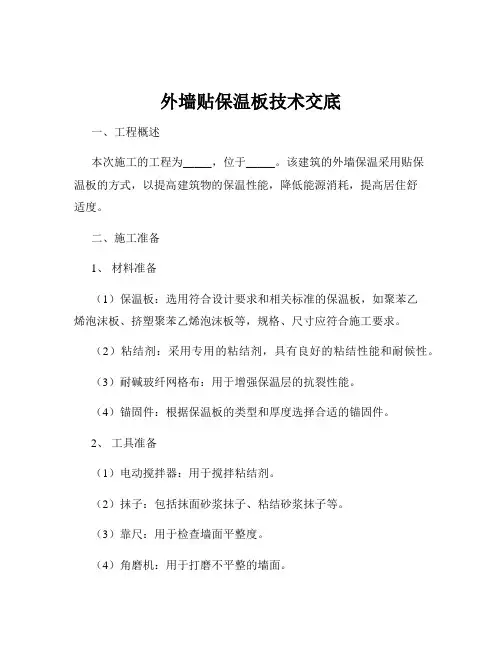

外墙贴保温板技术交底一、工程概述本次施工的工程为_____,位于_____。

该建筑的外墙保温采用贴保温板的方式,以提高建筑物的保温性能,降低能源消耗,提高居住舒适度。

二、施工准备1、材料准备(1)保温板:选用符合设计要求和相关标准的保温板,如聚苯乙烯泡沫板、挤塑聚苯乙烯泡沫板等,规格、尺寸应符合施工要求。

(2)粘结剂:采用专用的粘结剂,具有良好的粘结性能和耐候性。

(3)耐碱玻纤网格布:用于增强保温层的抗裂性能。

(4)锚固件:根据保温板的类型和厚度选择合适的锚固件。

2、工具准备(1)电动搅拌器:用于搅拌粘结剂。

(2)抹子:包括抹面砂浆抹子、粘结砂浆抹子等。

(3)靠尺:用于检查墙面平整度。

(4)角磨机:用于打磨不平整的墙面。

(5)其他工具:如美工刀、卷尺、墨斗等。

3、作业条件准备(1)基层墙面应平整、干燥、清洁,无油污、脱模剂、浮尘等妨碍粘结的附着物。

(2)外墙门窗洞口应通过验收,洞口尺寸、位置应符合设计要求,门窗框或辅框应安装完毕。

(3)施工现场环境温度和基层墙体表面温度在施工及施工后 24 小时内不得低于 5℃,风力不大于 5 级。

三、施工工艺流程1、基层处理用角磨机或砂纸等工具将基层墙面打磨平整,去除突出物和疏松层,然后用扫帚清扫干净。

对于墙面的裂缝、孔洞等缺陷,应先用水泥砂浆进行修补。

2、弹控制线根据建筑立面设计和外墙保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。

3、配制粘结剂按照粘结剂产品说明书的要求,将粘结剂与水按一定比例在搅拌桶中用电动搅拌器搅拌均匀,静置一段时间后再次搅拌,直至粘结剂达到适宜的施工稠度。

4、粘贴保温板(1)在保温板背面涂抹粘结剂,涂抹面积不得小于保温板面积的40%。

(2)将涂抹好粘结剂的保温板迅速粘贴在墙面上,并用手轻轻按压,确保保温板与墙面粘结牢固。

(3)保温板应自下而上沿水平方向横向铺贴,上下板应错缝排列,错缝长度不宜小于 1/3 板长。

(4)在墙角处,保温板应交错互锁。

外墙保温安全技术交底

外墙保温安全技术交底

外墙保温安全技术交底简介本文档旨在为参与外墙保温工程的相关人员提供技术交底,确保施工过程安全可靠。

以下是保温工程的主要技术要求和注意事项。

技术要求1. 材料选择:- 外墙保温材料应符合国家相关标准,并具备耐候性和耐久性。

- 外墙保温材料应具备抗火性能,符合建筑防火要求。

2. 施工准备:- 施工前应对施工区域进行清理,确保表面平整、干净。

- 施工前应对施工区域进行检查,确保无其他安全隐患。

3. 施工细节:- 外墙保温材料的粘结剂应选用符合要求的产品,并按照使用说明正确施工。

- 各部位的保温层应牢固、无空鼓、无裂缝,确保保温效果。

- 保温材料的封边、接缝处应进行密封处理,防止渗水和空气漏进。

4. 安全措施:- 施工人员应佩戴防护服和安全帽,并使用安全工具进行作业。

- 施工现场应设置安全警示标识,确保行人和其他人员的安全。

5. 环境保护:- 施工期间应注意噪音、粉尘和废弃物的控制,保护环境。

- 废弃的保温材料和其他废弃物应分类存储,并按照环境保护要求进行处理。

注意事项1. 施工前应根据施工方案制定施工计划,并明确责任人,确保施工过程有条不紊。

2. 施工人员应熟悉相关施工规范和操作要求,严格按照规范进行施工。

3. 如遇特殊情况或问题,应及时联系技术人员,并按照技术人员的指导进行处理。

4. 完工后应进行验收,确保保温工程符合设计要求和相关规范标准。

请参与本次外墙保温工程的相关人员仔细阅读本文档,并按照技术要求和注意事项进行施工。

在施工过程中如有任何问题,请及时向技术人员咨询。

保证施工质量和施工安全是我们共同的责任。

外墙保温施工技术交底技术交底全套

外墙保温施工技术交底技术交底全套

外墙保温施工技术交底技术交底全套一、施工准备:1人员准备:各分项工程施工人员必须配备专业人员施工。

2材料及机具准备:各分项工程材料及机具准备按照图纸设计要求准备,材料及机具进场必须堆放在指定位置。

二、工艺流程:基层清理一抄平放线一配粘砂浆一粘贴挤塑板一配制抹面砂浆一挂网罩面抹灰一验收三、施工要点:1弹控制线:根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩线,装饰线等。

2挂基准线:在建筑外墙大角(阴角、阳角)及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制挤塑板的垂直度和平整度。

3对结构墙体基面必须清理干净,并检验墙面平整度和垂直度。

用2m靠尺检查,最大偏差不大于5mm,超差部分应剔除或用水泥砂浆修未呼整。

砌块墙面必须用水泥砂浆找平。

用钢刷及抹子用力刷掉结构层上的油污、浮尘和粉化物并用扫帚扫干净,以确保砂浆与基层的粘接强度。

4安装挤塑板:(1)粘贴翻包网格布:凡在粘贴的挤塑板侧边外露出(如伸缩缝、建筑沉降缝等缝线两侧、门窗口处),都应预贴250mm宽翻包网格布。

门窗洞口部位做法详见下图。

在墙面上洞口四角处紧挨角部斜向45。

粘贴200mm×400mm 的网格布,防止应力集中,导致角部开裂。

(2)挤塑板切割标准面尺寸为1200χ60Omm.非标准板按实际需要的尺寸加工,尺寸允许偏差为±2mm,大小面垂直。

整块墙面的边角处应用最小尺寸超过300mm的挤塑板。

挤塑板的拼缝不得正好留在门窗口的四角边。

(3)配置聚合物胶粘剂搅拌单组份聚合物粘结砂浆(以下简称粘结砂浆),水与聚合物粘结砂浆粉料的重量比为1:5o机械搅拌均匀,应将配好的粘结剂静置10分钟,再搅拌一次即可使用。

一次配制量以45分钟内用完为宜。

(4)粘贴挤塑板粘贴挤塑板排版按照水平顺序排列,上下错缝粘接,板与板挤紧,碰头缝处不抹粘接剂。

阴阳角应做错茬处理。

每贴完一块板,应及时清除挤出的粘接剂,不得有碰头灰。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术交底记录
格及安装方法相同。

4 胶粘剂和抹面胶浆等浆料类单组份材料的配制:
1)应按生产厂家产品说明书或试验室给出的配合比配制;
2)拌制时严格控制加水量和搅拌时间,确保均匀度和粘稠度;
3)应视季节不同在2h-4h内使用完毕。

5 粘贴保温板前,先设置翻包耐碱玻纤网布并满足下列要求:
1)应在门窗洞口、系统变形缝两侧、墙身变形缝、檐口和勒脚等边缘处的基层上预粘160g/m2普通型耐碱玻纤网布;
2)翻包耐碱玻纤网布宽度不应小于“100mm+匀质改性防火保温板板厚度+100mm”;
3)应先在翻包处基层表面抹宽度100mm,厚度约2mm 的胶粘剂,将翻包网布的一侧100mm宽压入胶粘剂内,余下的另一侧甩出待保温板粘贴牢固后进行翻包。

6匀质改性防火保温板采用胶粘剂粘贴,并应满足下列要求:
1)匀质改性防火保温板非标准尺寸和局部不规则处可用切割机现场切割。

墙面边角处使用保温板材最小尺寸应大于200 mm;
2)将胶粘剂采取条粘法涂抹在保温板粘贴面,涂抹厚度以使胶粘剂经粘贴挤压后厚度约为3-5mm为宜,保温板有效粘结面积应不小于60%;
3)保温板粘贴时应轻揉、均匀挤压密实,并用2m靠尺及橡皮锤对板进
行调整。

板与板之间要挤紧,板间接缝处侧面挤出的胶粘剂应及时清理干净;
4)匀质改性防火保温板粘贴宜分段自下而上沿水平方向横向铺贴,上下两排匀质改性防火保温板宜竖向错缝1/2板长,局部最小错缝不得小于200mm;
5)在墙体转角处,匀质改性防火保温板端部应垂直交错互锁,并保证转角顺
直。

7钻孔及安装膨胀锚栓
1)膨胀锚栓安装的数量、位置及在基层上的有效锚固深度应符合合肥市导则的规定和设计要求,60米以上每平方米不低于十个,20-60米每平方米不低于八个,20米以下每平方米6-8个。

锚栓距匀质改性防火保温板边缘不应小于60mm;
2)在胶粘剂终凝后先安装占总量约50﹪膨胀锚栓,待铺设耐碱玻纤网格布后再安装其余50﹪膨胀锚栓;
3)锚栓在混凝土基层内的锚固深度不得小于25mm,在填充墙砌体内的锚固深度不应小于50mm;
4)锚栓应按梅花状进行布设;
5)混凝土墙体、加气混凝土砌块墙采用普通的敲击式锚栓,对空心砖、多孔砖墙应采用摩擦和机械锁定承载(即带回拧打结型)锚栓;
6)锚栓的最低安装温度应为0℃。

8 匀质改性防火保温板接缝不平处等表面应用粗砂纸打磨平整,并用刷子或吸尘器将表面碎屑、浮灰清理干净。

9 匀质改性防火保温板铺贴结束后,视气候条件2-3d后及时进行涂抹抹面胶浆施工。

并应符合以下要求:
1)抹面胶浆应分层施工。

涂料饰面的抹面胶浆分两遍进行施工,每遍厚度约2mm~3mm,总厚度不小于5mm。

2)在涂抹首遍抹面胶浆后应趁湿压入加强型耐碱玻纤网布,待胶浆初凝时再抹第二遍,抹面胶浆完全覆盖耐碱玻纤网布后紧接着再压入第二遍网格布并抹第三遍抹面砂浆并完全覆盖,总厚度5-7mm。

3)抹面胶浆施工间歇宜留在分格缝、阴阳角、挑板等自然断开处。

在连续
面上施工时如需停顿,面层抹面胶浆不应完全覆盖已铺好的耐碱玻纤网布,需与耐碱玻纤网布、底层胶浆留成坡茬,留茬宽度不小于150mm;
4)抹面层施工时,应在窗台、窗楣、雨篷、压顶以及其它突出墙面构件的顶面做出排水坡度,底面做出滴水槽或滴水线;
5)在同一墙面上,不同饰面面层之间应留设系统变形缝或设置装饰线条,并做好防水处理;
6)如匀质改性防火保温板粘贴后因雨淋等原因受潮,应待其干燥后方可进行抹面胶浆施工。

10 耐碱玻纤网布铺设应符合下列要求:
1)耐碱玻纤网布应铺设在抹面胶浆中间位置,且应平整、无褶皱、无外露;耐碱玻纤网布的剪裁应顺经纬向进行;
2)网布平面位置搭接宽度不应小于100mm;在墙体阴、阳角部位,每边耐碱玻纤网布应双向绕角相互搭接,各侧搭接宽度不小于200mm。

见下图
3) 预先甩出的翻包耐碱玻纤网布沿匀质改性防火保温板侧面翻转后压
入抹面胶浆中,并与板面网布进行搭接。

4)在外门窗洞口四角应附加一道300mm×400mm耐碱玻纤网布,铺贴方向为
45°;
5)涂料饰面建筑物首层外保温宜在阳角处双层网布之间设专用金属护角,护角高度为2m。

11 补洞及修理
1)当脚手架与墙体的连接拆除后应及时修补孔洞,对于墙体孔洞应使用细石混凝土分次进行填补,并用1∶3微膨胀水泥砂浆找平;
2)根据孔洞尺寸切割匀质改性防火保温板,板背面满涂胶粘剂后嵌入孔洞位置;
3)修补区域耐碱玻纤网布与周边相邻墙面中的耐碱玻纤网布搭接应不小于100mm;
4)在匀质改性防火保温板表面涂抹底层抹面胶浆,压入修补的两遍耐碱玻纤网布,再涂抹面层抹面胶浆,厚度应与周边一致。

12 外墙饰面层施工应符合以下要求:
1) 抹面层施工完毕,至少养护7d 后,方可进行饰面层施工;
2)涂料施工工艺及质量要求应符合相关标准规定,应采用柔性耐水腻子和弹性底涂;
3) 装饰砂浆的使用厚度不应大于6mm;
4) 柔性面砖粘贴应满足下列要求:
(1)按设计要求和施工样板进行试排,确定缝宽;弹出粘贴控制线;
(2)宜自上而下粘贴,粘结层厚度宜为2~3mm,均匀压实;
(3)在粘结层初凝后,不得再调整柔性饰面块材的位置和接缝宽度;
(4)勾缝宜按先水平后垂直的顺序进行;缝应平直、顺滑、无裂纹、无孔眼或空缺。

2.2 细部处理
1 勒脚
1)匀质改性防火保温板外墙外保温系统与散水间600mm高范围内,采用防水性能好的保温材料进行保温处理;
2)在散水与保温层下端收口处留设20mm宽变形缝,先压入聚乙烯泡沫塑料棒,然后用耐候防水密封胶嵌缝;
3)在有保温地下室情况下保温板的设置及墙面防水层做法应按专项设计进行施工。

2 女儿墙
1)应按设计文件要求进行保温工程施工;
2)对于采用混凝土压顶的女儿墙,其混凝土压顶的下底面与外保温系统的薄抹灰层之间的接缝应采用耐候防水密封胶嵌缝。

3 门窗
1)门窗框四周缝隙应采用弹性闭孔材料嵌填,保温系统与窗框四周外侧边的接缝缝隙宜为8~10mm,并用耐候防水密封胶嵌缝;
2)门窗上端应设置滴水线;
3)窗台面应内高外低,泛水坡度宜控制在10~15﹪左右。

4系统变形缝
在系统变形缝内背衬聚乙烯发泡棒,再填嵌耐候防水密封胶。

耐候防水密封胶填嵌应饱满、密实、平顺,厚度不应小于10 mm。

5 空调机搁板
1)基层墙面上保温系统的抹面层应延伸到空调机搁板上下表面100mm,阴角抹成约R20mm的圆弧,并附加耐碱玻纤网格布增强处理;
2)空调机搁板饰面层上表面宜向外有不小于6﹪的泛水坡度;
3)空调机搁板下表面应做滴水线。

6落水管管箍,避雷带固定件处理落水管管箍固定件采用塑料膨胀螺栓,应锚入基层体内,避雷带支杆应钻孔埋入女儿墙压顶中,固定应牢固。

固定件四周应采用耐候防水密封胶密封严密。

7 穿墙管孔洞处理
1)根据穿墙管外径R,在保温层上开取R+(2~5)mm的圆孔,孔内壁做好防水处理;
2)穿墙管满涂粘结剂后塞入孔内,其外端应低于内端3~5mm;
3)用耐候密封胶将穿墙管与保温层之间的接缝填嵌密实。

8墙身变形缝处理
1)墙身变形缝的金属盖缝板应在匀质改性防火保温板粘贴前按设计定位,并采用塑料锚栓将其牢固地固定在基层墙体上;
2)在墙身变形缝内填塞双面涂抹胶粘剂的难燃型膨胀聚苯板。

填缝深度应大于缝宽3倍,且不小于100mm;
3)在金属盖缝板与匀质改性防火保温板相接处应填嵌耐候防水密封胶(背衬聚乙烯发泡棒),密封膏填嵌应饱满、密实、平顺,并应注意不要污染周边墙体面层。

三.质量标准
1. 外墙外保温施工前应按照经审查合格的设计文件编制外保温施工技术方案,并采用与施工方案相同材料和工艺制做样板件。

2. 外墙外保温施工前门窗框、阳台栏杆(板)和预埋件应安装完毕,并将墙上的施工孔洞堵塞密实。

3. 外墙外保温施工应在基层处理、保温板粘贴、锚固件固定、增强网铺设和墙体热桥部位处理完后进行隐检,外饰面完成后进行验收。

4.各项目检查数量应符合以下要求:自检为全检,项目验收为全检。

监理甲方以每500~1000 m2划分为一个检验批,不足500 m2也应划分为一个检验批;每个检验批每100 m2应至少抽查一处,每处不得小于10 m2,每个检验批至少检查5处。

检验批的划分也可根据与施工流程相一致且方便施工与验收的原则。

也可楼层为验收批。

<一>主控项目
1. 外墙外保温系统性能及所用材料,必须符合国家规范及有关标准的要求。

材料进场后,应做质量检查和验收,其品种、规格、性能必须符合设计要求。

检验方法:检查系统型式检验报告和材料的产品合格证,现场抽样复验,复验应为见证取样送检。

2. 保温板与墙面必须粘结牢固,无松动和虚粘现象。

与基层墙体拉伸粘结强度保温板不得小于规范要求中的规定要求。

粘结面积率不小于60%。

检验方法:观察;拉伸粘结强度;检查隐蔽工程验收记录。

3. 锚固件数量、锚固位置、锚固深度和拉拔力应符合设计、规范及技术交底要求,并现场做拉拔试验。

检验方法:观察;卸下锚固件,实测锚固深度;
