防水施工遇到的问题及解决方案

防水施工遇到的问题及解决方案

防水施工碰到的问题及解决方案1、存在问题:沿沟底或预制檐沟的接头处,屋面与天沟交接处裂缝,沟底渗漏水。

原因分析:天沟、檐沟的结构变形,温差变形导致裂缝,防水构造层不符合要求,水落口杯直径太小或堵塞造成溢水、漏水。

预控措施或方法:沟内防水层施工前,先检查预制天沟的接头和屋面基层结合处的灌缝是否严密和平整,水落口杯要安装好,排水坡度不宜小于1%,沟底阴角要抹成圆弧,转角处阳角要抹成钝角,用与卷材同性质的涂膜做防水加强层,沟与屋面交接处空铺宽为200mm的卷材条,防水卷材必需铺到天沟外邦顶面。

见下图做法。

1—防水层;2—附加层;3—密封材料;4—干铺卷材2、存在问题:屋面山墙、女儿墙泛水处渗漏。

原因分析:1)材料收头构造不合理,卷材张口没有订牢,封口处未用密封材料密封或封闭不严。

2)女儿墙压顶板抹灰层开裂,雨水沿墙面进入;3)砌眉砖抹灰层开裂或后浇混凝土挑檐开裂。

预控措施或方法:砖砌女儿墙高度较低时,卷材收头可直接铺至女儿墙压顶下,用金属压条钉压固定,并用密封材料封闭严密,压顶上部抹灰放坡端部抹鹰嘴滴水。

见下图做法。

防水施工碰到的问题及解决方案_23、存在问题:屋面水落口处渗漏。

原因分析:1)返坡;2)水落口安装不牢,嵌缝不严,未做密封处理;3)防水层和附加层做法不正确。

预控措施或方法:1)水落口安装时位置、标高、坡向要正确。

标高不得过高也不宜过低。

水落口标高应考虑排水坡度和找平层、保温层、防水层等的厚度;2)水落口安装时与女儿墙或屋面板四周应用细石砼(掺膨胀剂)嵌填密实,安装坚固;3)水落口四周直径500mm范围内坡度不应小于5%,水落口与基层接触处,应留宽20mm,深20mm凹槽,嵌填密封材料。

见下图4、存在问题:屋面变形缝(双墙变形缝、高处与低处跨度变形缝)处漏水。

原因分析:1)屋面变形缝构造做法未按设计要求施工;2)屋面变形缝预制砼压顶板接缝处未用密封材料嵌缝或因抹灰开裂;3)金属压顶板搭接处焊缝开焊。

建筑基本部位及节点防水施工处理方案

建筑基本部位及节点防水施工处理方案

建筑基本部位及节点防水施工处理方案一、基础防水处理基础是建筑物的承重部分,因而基础防水处理就显得尤为重要。

基础的防水处理一般分为以下几个步骤:1.基础墙面防水处理:首先,进行基础墙面的清洁处理,确保墙面没有残留的灰尘、油污等杂质。

然后,刷涂基础专用防水涂料,确保涂层的平整度和附着力,并且涂层的厚度要均匀,确保防水效果。

最后,进行防水涂层的保护层处理,避免受到外界的损坏。

2.基础板面防水处理:首先,进行基础板面的清理处理,确保板面干燥清洁。

然后,采用高强度的基础防水涂料进行涂层处理,确保涂层厚度适当,并且均匀涂刷,确保涂层的附着力和防水效果。

最后,进行涂层的保护层处理,确保涂层不受到外界损害。

二、墙体防水处理墙体是建筑物的承重结构之一,因此墙体的防水处理也十分重要。

墙体的防水处理一般分为以下几个步骤:1.墙面防水处理:首先,进行墙面的清洁处理,确保墙面表面干燥、平整。

然后,采用适当的防水材料,如防水涂料、防水膜等进行涂刷或粘贴处理,确保涂层的厚度均匀,并且附着力强。

最后,进行墙面的保护层处理,确保墙面不受到外界的损害。

2.墙体节点防水处理:墙体节点是墙体与其他建筑部位连接处的重要部分,因此对节点的防水处理也很重要。

节点防水处理一般需根据具体情况来进行处理,常见的处理方法有采用防水带、防水膜等。

首先,进行节点的清洁处理,确保节点表面干燥、清洁。

然后,采用防水带或防水膜进行粘贴处理,确保防水材料与建筑物连接紧密,并且无渗漏现象。

三、屋面防水处理屋面是建筑物的重要部分,屋面的防水处理直接影响整个建筑物的安全性和使用寿命。

屋面的防水处理一般分为以下几个步骤:1.屋面基层防水处理:首先,进行屋面基层的清理处理,确保基层干燥、平整。

然后,根据具体情况选择适当的防水材料,如聚合物改性沥青防水卷材、重烧瓦等,在基层上进行铺贴处理,确保材料与基层之间的附着力强,并且无缝隙、无渗漏。

最后,进行涂层保护层的处理,确保涂层不受到外界的损害。

防水施工中的常见施工难点及解决方案

防水施工中的常见施工难点及解决方案

防水施工中的常见施工难点及解决方案在防水施工中,常常会遇到一些施工难点,这些难点会对施工的质量和效果产生一定的影响。

了解并解决这些常见施工难点,可以帮助施工人员提高工作效率,保证施工质量。

下面将介绍几个常见的施工难点,并提供相应的解决方案。

一、基面处理难点及解决方案在防水施工中,基面处理是十分重要的一步。

下列是几个常见的基面处理难点及对应的解决方案:1. 渗水问题:基面存在严重渗水现象,会对防水层的粘结质量产生负面影响。

解决方法是首先进行堵漏处理,修复渗水问题,然后再进行防水施工。

2. 平整度问题:基面存在较大的凹凸不平现象,这将导致防水层施工困难。

解决方法是通过打磨或填平等方式将基面处理至平整度符合要求。

3. 强度问题:基面的强度不足可能会导致防水层的开裂或起翘。

解决方法是增加基面的强度,可进行加固处理,例如使用钢筋网布加固。

二、施工材料选择难点及解决方案正确选择适合的防水施工材料对保证施工质量至关重要。

以下是一些常见的施工材料选择难点及解决方案:1. 防水卷材的选择:需要根据不同的施工环境及要求选择合适的防水卷材。

解决方法是在施工前详细了解卷材的性能、特点以及施工要求,确保选用的材料符合实际需求。

2. 粘结剂的选择:不同类型的基面及防水材料需要选择适合的粘结剂。

解决方法是根据施工材料制造商提供的数据以及实际施工情况进行选择,确保粘结剂具有良好的附着性能。

3. 材料施工的温度要求:材料施工时需要考虑温度的影响,过高或过低的温度都会影响施工效果。

解决方法是在适宜的温度范围内施工,如有需要可进行温度控制措施。

三、施工工艺难点及解决方案施工工艺的正确操作对防水施工的质量也有着重要的影响。

以下是几个常见的施工工艺难点及解决方案:1. 接缝处理:接缝是施工中容易发生问题的地方,需要进行合理的处理,以保证接缝处的防水性能。

解决方法是在施工前进行接缝处理的规划,并使用专用的防水胶进行处理。

2. 复杂构造处理:复杂的构造对防水施工提出了更高的要求,需要采用适当的工艺进行处理。

防水工程专项施工方案(精选6篇)

防水工程专项施工方案(精选6篇)

防水工程专项施工方案(精选6篇)防水工程专项施工方案1一、工程概况经我公司技术人员现场勘察,因原屋面防水层老化、防水层破损,致使屋面渗漏水,我公司将对此屋面防水层进行全面维修,屋面防水材料采用SBS3+3mm厚聚酯胎-20℃改性沥青防水卷材。

二、设计依据及原则1、《屋面工程技术规范》(—2022);2、《屋面工程质量验收规范〉(-2022)。

三、防水部位及材料选用屋面防水层:采用SBS 3+3mm厚聚酯胎-20℃改性沥青防水卷材。

屋面工程用卷材长、短边搭接宽度均不小于80mm。

相邻两幅卷材的接缝应错开,长边错开1/2~1/3幅宽卷材,短边错开1.5m。

阴阳角、转角处及细部节点部位加设300-500mm宽SBS卷材做附加增强层。

卷材铺贴平面示意图热熔搭接缝四、施工条件1、基层必须抹光、坚实、牢固,无空鼓、松动、起砂、麻面等缺陷;2、基层表面应平整光滑、均匀一致,其平整度用2m直尺检查,最大空隙不大于5㎜,且每米不多于1处;3基层表面含水率宜小于9%。

测定方法是:将1㎡的卷材覆盖在基层表面上,静置3~4h,若覆盖的基层表面无水印,且紧贴基层一侧的卷材亦无凝结水痕,即为符合粘贴施工要求;4、基层若高低不平或凹坑较大时,应用水泥砂浆进行找平处理;5、平立面交接处的阴阳角均应做成均匀一致、平整光滑的圆角,阴角圆弧半径不小于50mm,阳角圆弧半径不小于20mm;6、突出基层表面的尖锐硬物、砂浆疙瘩等铲除,不能铲除时应采用水泥砂浆抹面覆盖处理,抹面圆弧半径应大于300mm。

并将尘土杂物清除干净,阴阳角、管根部等处更应仔细清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等清除干净;7、穿出基层的构件安装完毕后方可进行防水施工;8、防水材料及系统配件需保存在通风、干燥的地方,并远离火源,应避免日晒、雨淋。

五、施工工艺(一)工艺流程拆除防水层→渣土外运→清理基层→涂刷基层处理剂→卷材附加层→弹线→铺贴第一遍SBS卷材→热熔焊接搭接缝→铺贴第二遍SBS卷材→热熔焊接搭接缝→检查验收(二)操作要点及技术要求1、拆除防水层:彻底铲除原屋面防水层。

防水补漏施工方案

防水补漏施工方案

防水补漏施工方案•相关推荐防水补漏施工方案(通用12篇)为了确保事情或工作扎实开展,常常需要提前制定一份优秀的方案,方案是从目的、要求、方式、方法、进度等方面进行安排的书面计划。

制定方案需要注意哪些问题呢?下面是小编为大家收集的防水补漏施工方案,欢迎大家分享。

防水补漏施工方案篇1经我厂路平安,周先生等人实地考察,对该楼屋面漏水情况有所了解,主要是楼板与雨儿墙脱裂,原有防水层严重破损。

根报以上情况特制以下方案:清除屋面原有隔热层及空鼓的原有防水层,并用水清洗干净。

找出楼板裂缝,凿开裂缝成V字型至原楼板,宽度不得低于8cm,然后用聚胺脂防水涂料涂刷2遍,待干后用水泥砂浆抹平。

雨儿墙处理:雨儿墙原有防水有空鼓的地方要清除,凹凸的滴水线要凿除,然后用水泥砂浆抹平。

防水层施工:a、材料采用2mm厚双面自粘卷材,辅料以宏安聚胺脂2mm厚防水材料做加强楼面的粘连型,做法为湿铺法。

b、将聚胺脂搅拌成浆糊状,然后均匀涂刷至楼面,开始铺设防水卷材。

c、卷材铺设首先从雨儿墙开始,雨儿墙铺设完毕后开始平面大面积铺设,铺设应从低到高处铺设,卷材接口搭接纵向不低于15cm,横向搭接不得低于5cm,卷材封口后进行淋水试验,并无漏水情况下施工下道工序。

d、防水卷材施工完毕后撕掉卷材表面的膜,然后做2cm水泥砂浆保护层,保养2-3天。

施工序图:①清理层面②处理楼板裂缝③辅料聚胺脂做加强粘连防水卷材④防水卷材铺设⑤砂浆保护层总工程造价:以上工程量大约按150m2计算,以下单价未含税费产品名称规格单价工程量约大约总工程款聚胺脂2mm厚25.5元每平方米150m23825.00防水卷材2mm厚35.8元每平方米150m25370.00人工费5.2元每平方米150m2780.00注:工程完工后清理建筑垃圾,做到文明施工,人走场清.防水补漏施工方案篇2一、工程概况韶关南雄市某大楼外墙渗漏水防水补漏治理,本办公大楼层高9层,为钢筋混凝土框架结构。

防水处理施工方案(3篇)

防水处理施工方案(3篇)

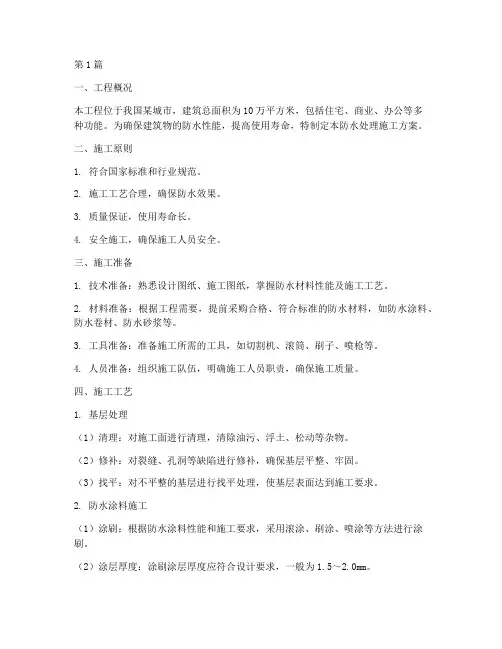

第1篇一、工程概况本工程位于我国某城市,建筑总面积为10万平方米,包括住宅、商业、办公等多种功能。

为确保建筑物的防水性能,提高使用寿命,特制定本防水处理施工方案。

二、施工原则1. 符合国家标准和行业规范。

2. 施工工艺合理,确保防水效果。

3. 质量保证,使用寿命长。

4. 安全施工,确保施工人员安全。

三、施工准备1. 技术准备:熟悉设计图纸、施工图纸,掌握防水材料性能及施工工艺。

2. 材料准备:根据工程需要,提前采购合格、符合标准的防水材料,如防水涂料、防水卷材、防水砂浆等。

3. 工具准备:准备施工所需的工具,如切割机、滚筒、刷子、喷枪等。

4. 人员准备:组织施工队伍,明确施工人员职责,确保施工质量。

四、施工工艺1. 基层处理(1)清理:对施工面进行清理,清除油污、浮土、松动等杂物。

(2)修补:对裂缝、孔洞等缺陷进行修补,确保基层平整、牢固。

(3)找平:对不平整的基层进行找平处理,使基层表面达到施工要求。

2. 防水涂料施工(1)涂刷:根据防水涂料性能和施工要求,采用滚涂、刷涂、喷涂等方法进行涂刷。

(2)涂层厚度:涂刷涂层厚度应符合设计要求,一般为1.5~2.0mm。

(3)干燥:涂层干燥后,进行下一道工序。

3. 防水卷材施工(1)铺贴:根据设计要求,将防水卷材铺贴在基层上,确保搭接牢固。

(2)焊接:对搭接部位进行焊接处理,确保焊接质量。

(3)收尾:对防水卷材的收尾部位进行密封处理,防止渗漏。

4. 防水砂浆施工(1)搅拌:按照防水砂浆配合比,进行搅拌。

(2)涂抹:将防水砂浆涂抹在基层上,厚度应符合设计要求。

(3)养护:涂抹完成后,进行养护,确保砂浆硬化。

五、施工质量控制1. 材料检验:对防水材料进行检验,确保材料质量符合标准。

2. 施工过程检验:对施工过程进行检验,确保施工质量。

3. 成品检验:对施工完成的防水工程进行检验,确保防水效果。

六、施工安全1. 施工人员应穿戴防护用品,如安全帽、手套、口罩等。

防水维修方案

防水维修方案
防水维修方案
第1篇
防水维修方案
一、项目背景
随着我国城市化进程的加快,建筑物的维护与修复日益成为社会关注的焦点。建筑物在使用过程中,由于受到自然环境的侵蚀及人为因素的影响,往往会出现渗水、漏水等问题,这不仅影响了建筑物的正常使用,还可能引发安全隐患。本方案针对某建筑物防水系统存在的实际问题,制定合理、有效的防水维修措施,以确保建筑物的安全、舒适和耐久。
第2篇
防水维修方案
一、项目背景
建筑物在使用过程中,受到气候、环境及时间等因素的影响,往往会出现渗漏现象。这不仅影响建筑物的美观与功能性,还可能引发结构安全问题。为了确保建筑物的安全、舒适与耐久性,针对某建筑物的防水系统问题,特制定本防水维修方案。
二、项目目标
1.彻底解决建筑物渗漏问题,提高防水效果;
2.选用聚合物水泥防水涂料或聚氨酯防水涂料;
3.施工至设计厚度,确保防水层完整;
4.设置防水保护层,防止施工过程中防水层受损;
5.施工完毕后,进行闭水试验,确保防水效果。
(4)外墙防水
1.清除外墙原有涂料层、防水层及基层;
2.选用聚合物水泥防水涂料或丙烯酸酯防水涂料;
3.采用多遍涂刷或喷涂施工,确保涂膜厚度均匀;
本防水维修方案针对建筑物不同部位,制定相应的维修措施。通过优选防水材料、规范施工管理、确保施工质量,旨在彻底解决渗漏问题,提高建筑物的安全、舒适与耐久性。同时,本方案遵循国家相关法规和行业标准,具有高度的合法性与合规性,为建筑物的长期使用提供有力保障。
2.严格按照施工工艺进行施工,确保防水效果;
3.施工完毕后,进行相应的试验,验证防水效果。
四、施工管理
1.施工前,组织施工人员进行技术培训,确保施工工艺和质量要求得到有效执行;

水泥地面防水施工方案及注意事项

水泥地面防水施工方案及注意事项

水泥地面防水施工方案及注意事项
一、方案及注意事项
为了保护水泥地面,防止水渗透引起地面损坏,需要进行防水施工。

下面将介绍水泥地面防水的方案及注意事项。

1. 防水方案
(1)清理地面:在进行水泥地面防水施工前,首先要对地面进行
清理,清除地面上的杂物、油污等,保持地面干净整洁。

(2)修补地面:如有地面裂缝或破损,需要先进行修补,保证地
面平整。

(3)底涂处理:在水泥地面进行防水施工前,需要先进行底涂处理,选择适合的底涂涂料进行施工。

(4)主体防水:在底涂处理完成后,进行主体防水,选择合适的
防水涂料进行施工,确保防水效果。

(5)收头处理:在施工完主体防水后,需要对收头部位进行处理,保证防水效果不留死角。

2. 注意事项
(1)选择合适的防水材料:在进行水泥地面防水施工时,要选择
质量可靠的防水材料,确保防水效果。

(2)施工环境:施工时要注意环境的湿度和温度,选择适合的施工时间和条件。

(3)施工人员:施工人员要具备一定的施工经验和技术,严格按照施工规范进行操作。

(4)验收及保养:施工完成后要进行验收,确保防水效果符合要求,同时要定期对防水层进行保养和检查,保持其长久效果。

二、总结
通过合理的方案及注意事项,进行水泥地面防水施工可以有效地保护地面,延长使用寿命。

在施工过程中要谨慎操作,确保防水效果达到预期要求,做到预防维护,提高地面的防水性能。

希望以上内容对您有所帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

防水处理方案
1、18层顶板渗水处理方式。

在19层同位置抹一层无机铝盐防水砂浆,厚度为2cm,(如果无做地暖)按此方法处理,如果已做地暖在此位置地暖面层上部施工,厚度为0.5cm。

2、窗户周边渗水处理方式。

在窗户外边四周打防水密封胶,此做法要求在涂料完成后。

在施工时,窗户周边不能有水渍,不能有杂物。

要干净干燥。

3、中间层顶板渗水处理
如果是放线孔渗水,处理方法同18层顶板渗水处理方式,如果是其他部位渗水,暂时不做处理。

4、2#楼西单元东山墙空洞冷凝水管大模眼渗水处理。

如果外墙未贴保温,在外墙抹防水砂浆,对于大模孔用防水砂浆满塞。

如果外墙已贴保温,从内部用防水砂浆满塞。

保温板四周要封口,特别是接茬部位和顶部。

防止雨水从保温板顶部和接茬处,经过大模孔渗入内墙。

5、冷凝水管上口要胶带封口。

空调预留洞要全部在保温板上开孔,并在保温板上放置一个φ50 PVC管,向外坡(坡度为2%),四周密封胶封口,上下要一致。

6、3#楼采光井东中户次卧西墙处理。

保温板在贴置檐下部时要封口,檐沟下部要做滴水槽或鹰嘴,并且要及时安装雨水管。

檐沟不允许有积水。

7、对于大模眼渗水处理,全部从内墙用防水砂浆满塞处理。

8、7#楼屋脊渗水处理。

在做屋面沥青瓦时,用普通沥青材料将屋脊满包,然后刮抗裂砂浆,刮白,最后刷外墙面层涂料。

(浅色)
9、伸缩缝处做法(屋面)
10、对于内墙体大角、根部渗水处理方式
将主楼周边的土方清至散水以下,然后用保温板压住卷材,最后用散水压住保温板(如图所示)
11、地库根部对拉杆渗水处理:
7#楼自行车坡道尽快浇筑,对拉杆要刷防锈漆,S1S2南边加固柱子钢板要做防锈处理。

4#~7#楼屋面露天的地方、女儿墙、斜顶、内墙内部为白色防水腻子。

12、5#楼北边地库顶板渗水处理:
清理5#楼北边地库顶板上的土方,5#楼北边墙体的防水和地库台阶周边的防水收头要重新粘贴,而且土方填方高度不能超过防水。

4#楼东边地库边的防水收头要重新粘贴。

S2号楼东边地库边的防水收头要重新处理,而且3#楼北边地库顶板要及时清理干净做防水处理。

13、主楼和地库过墙管道渗水处理:
如果没有回填土在外部用防水满粘,如果已回填土,在内部用防水满粘,过墙管道防水处理方式如图所示(12J2 -/C16、12J2 -/D8):。
