盖板渠施工技术交底
边沟盖板安全技术交底模板

一、交底对象全体参与边沟盖板施工的施工人员、管理人员及监理人员。
二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容1. 施工背景及目的为确保边沟盖板施工过程中的安全,提高施工质量,特进行安全技术交底。
2. 施工要求(1)严格按照国家及行业有关规定、标准进行施工作业。
(2)施工前,应对施工现场进行详细勘察,了解周边环境,确保施工安全。
(3)施工过程中,加强现场管理,确保施工人员的人身安全。
3. 安全技术措施(1)施工人员需穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
(2)施工过程中,必须遵循“三同时”原则,即施工、防护、管理同时进行。
(3)施工区域应设置明显的警示标志,确保过往行人、车辆的安全。
(4)施工机械操作人员必须取得相应操作资格证书,熟悉机械性能,确保操作安全。
(5)施工过程中,应避免交叉作业,确保施工人员的人身安全。
4. 施工注意事项(1)施工前,应对施工人员进行安全技术培训,提高施工人员的安全意识。
(2)施工过程中,应密切注意施工环境变化,发现安全隐患及时上报,并采取措施予以消除。
(3)施工过程中,应严格按照施工图纸进行施工,确保施工质量。
(4)施工结束后,应对施工现场进行清理,确保环境卫生。
5. 应急措施(1)发生安全事故时,立即停止施工,启动应急预案。
(2)组织施工人员迅速撤离危险区域,确保人员安全。
(3)及时上报事故情况,积极配合相关部门进行调查处理。
五、交底要求1. 施工人员应认真学习本交底内容,确保掌握施工安全知识。
2. 施工过程中,严格遵守安全技术措施,确保施工安全。
3. 施工管理人员应加强现场巡查,及时发现并消除安全隐患。
4. 监理人员应严格按照规定进行监理,确保施工质量。
六、交底人[交底人姓名]七、审核人[审核人姓名]八、备注1. 本交底适用于边沟盖板施工全过程。
2. 施工过程中如有变更,应及时调整本交底内容。
3. 本交底自[具体日期]起生效,至边沟盖板施工完成止。
盖板涵、通道施工技术交底

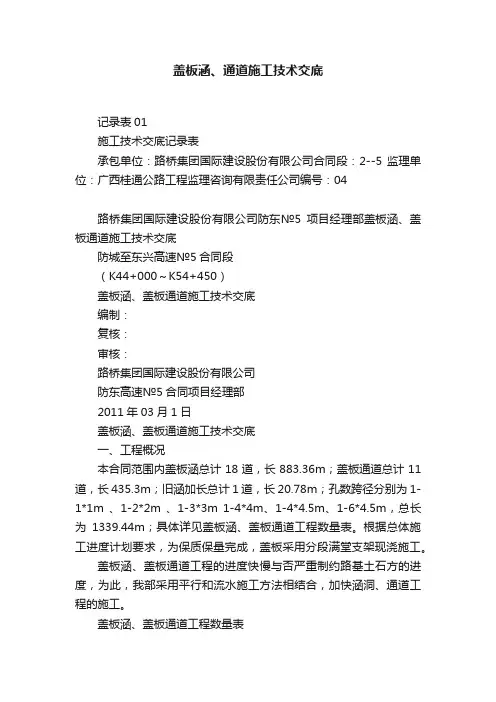

盖板涵、通道施工技术交底记录表01施工技术交底记录表承包单位:路桥集团国际建设股份有限公司合同段:2--5 监理单位:广西桂通公路工程监理咨询有限责任公司编号:04路桥集团国际建设股份有限公司防东№5项目经理部盖板涵、盖板通道施工技术交底防城至东兴高速№5合同段(K44+000~K54+450)盖板涵、盖板通道施工技术交底编制:复核:审核:路桥集团国际建设股份有限公司防东高速№5合同项目经理部2011年03月1日盖板涵、盖板通道施工技术交底一、工程概况本合同范围内盖板涵总计18道,长883.36m;盖板通道总计11道,长435.3m;旧涵加长总计1道,长20.78m;孔数跨径分别为1-1*1m 、1-2*2m 、1-3*3m 1-4*4m、1-4*4.5m、1-6*4.5m,总长为1339.44m;具体详见盖板涵、盖板通道工程数量表。
根据总体施工进度计划要求,为保质保量完成,盖板采用分段满堂支架现浇施工。
盖板涵、盖板通道工程的进度快慢与否严重制约路基土石方的进度,为此,我部采用平行和流水施工方法相结合,加快涵洞、通道工程的施工。
盖板涵、盖板通道工程数量表盖板涵、通道统计二、施工布置说明1、通过施工主线便道,在红线范围内向盖板涵、盖板通道修支便道。
保证材料及砼的浇筑正常运输通行能力。
砼采用在拌和站集中搅拌,利用运输罐车运至施工现场。
2、施工用水和生活用水利用黄淡水库中的水源;施工用电利用30kw的发电机发电。
2、钢筋在钢筋加工场加工成半成品,运输至现场绑扎加工成型,生活区就进租用居民现有房屋。
三、施工进度和主要工料机、人员安(1)、施工计划盖板涵、盖板通道施工计划横道图(2)、施工人员、设备见下表人员设备附助材料一览表四、施工方案与步骤1、施工工艺流程图2、施工方法(1)施工准备测量放样,放出轴线,端线及开挖边线,轴线桩放到开挖线以外后用水泥浆保护好,同时在开挖线附近加设一个临时水准点的固定位置,用来控制各结构部位的标高,经监理工程师确认无误后方可进行施工。
盖板渠施工技术交底

盖板渠施工技术交底
编号:
3、竖向方木背部横向背楞采用Φ48*3mm双钢管,竖向间距60cm。
4、侧墙模板采用既拉又撑的原则进行加固,拉杆采用Φ12止水对拉螺杆,对拉螺杆从横向双钢管背楞间穿过,并用蝴蝶卡与双钢管卡住,对拉螺杆竖向间距为60cm,水平间距为90cm。
内撑采用直径Φ16长度为20cm的短钢筋进行定位撑,布置间距为60cm*60cm。
5、盖板渠中间采用钢管加顶托内支撑,竖向间距为60cm,水平间距为1.5m。
6、盖板渠侧墙底部采用Φ12短钢筋定位,水平间距1.5m,盖板渠侧墙中部和顶部采用钢管加顶托外撑,水平间距1.5m,防止横向位移。
模板加固示意图
(4)模板拆除
模板拆除时限,除符合施工图纸的规定外,还应遵守下列规定:不承重侧面模板的拆除,应在混凝土强度达到其表面及棱角不因拆模而损伤时,方可拆除;在墩、墙和柱部位在其强度不低于3.5MPa时,方可拆除。
浇筑混凝土时,经常观察模板、支架、钢筋、预埋件和止水设施的情况,如发现有变形、移位时,立即停止浇筑,并在已浇筑混凝土凝结前修整完好。
(4)模板施工工序
模板表面清理→涂刷脱模剂→测量放线→模板安装→模板支撑加固→测量检查、调。
水沟盖板交底

技 术 交 底 书单位 施技科 T18—3CX —03 主送单位隧道一队预制盖板工班 编号 技交FJPJK-2011-003 工程项目名称 西秦岭隧道水沟、电缆槽盖板预制作业 日期 2011年06月25日交底内容:西秦岭隧道水沟、电缆槽预制盖板作业技术交底一、编制依据1、兰渝施隧Ⅰ-53(第四册、第五册),兰渝施隧Ⅰ-522、铁路隧道工程施工技术指南(TZ204-2008)3、铁路混凝土工程施工技术指南(铁建设[2010]241号)4、铁路隧道工程施工质量验收标准(TB10417-2003)5、铁路混凝土工程施工质量标准(TB10424-2010)6、兰渝铁路水沟、电缆槽盖板建设管理细则7、本公司施工经验二、工序流程安排三、施工准备工作1、选择足够的平整场地作为施工场地和盖板存放场地。
2、拌和站经标定合格,能连续生产、供应合格的砼原料。
3、根据设计要求,加工足够数量的盖板专用模板,并配备振动平台等相应的施工机器具。
4、对所有进场的劳务人员进行质量安全、技术标准、作业标准、施工工艺、法律法规和规章制度的培训教育,经考试合格后持证上岗。
四、施工作业1、各类盖板尺寸及数量见“技交XQLGCB-2011-002”号交底。
钢筋布置见附图。
编制者 复核者 签收者钢筋骨架制作 合模钢筋安放 浇筑砼 抹面养护 脱模验收 存放技术交底书单位施技科 T18—3CX—03 主送单位隧道一队预制盖板工班编号技交FJPJK-2011-003日期2011年06月25日工程项目名称西秦岭隧道水沟、电缆槽盖板预制作业2、施工场地应保证能摆放每一循环的周转使用的模板数量并能展开施工,做好场地的硬化和排水工作。
3、钢筋骨架的制作。
钢筋骨架的制作应在加工棚制作成成品,钢筋的长度和弯折位置等应符合设计要求。
横、纵向钢筋间连接采用绑扎连接,每个结点均需绑扎牢固。
骨架制作完成后存放在加工棚应进行下垫上盖,防止生锈。
4、在平整硬化过的场地上安放好振动平台,模板放置在振动台上,将侧模和端模进行调整,使钢模长、宽尺寸偏差在±1.5mm范围内。

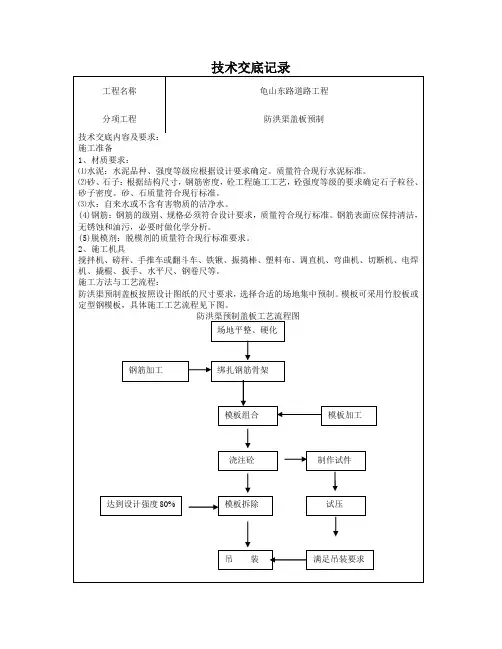

防洪渠盖板技术交底

技术交底记录1、钢筋施工钢筋在运输、储存过程中,应防止锈蚀、污染和避免压弯钢筋(含加工完毕待安装的钢筋),级别、规格分类架空放置在仓库(棚)内,并分类标识。
钢筋在加工前应进行调直,钢筋表面的油渍、水泥浆和用锤击能够剥落的浮皮、铁锈等均应清除干净,钢筋应平直,无局部扭曲,加工后的钢筋,表面不应有削弱钢筋截面的痕迹。
钢筋的弯制和末端弯钩应符合设计要求。
钢筋接头设置在钢筋承受应力较小处,并应分散布置。
配置在同一截面的受力钢筋的接头的截面面积不超过全面积的50%,钢筋接头处距弯点不应小于10d。
同一截面指两钢筋接头相距在30d以内或两钢筋接头相距50cm以内,一根钢筋不得有2个接头,在施工中分不清受拉还是受压,按受拉考虑。
同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。
绑扎搭接接头中钢筋的横向净距不应小于钢筋直径,且不应小于25mm。
钢筋安装时,钢筋的位置和保护层厚度要符合设计要求,当设计未注明保护层厚度时,受力筋的保护层厚度不应小于30mm,亦不应大于50mm,对于厚度在30cm以内结构,保护层厚度不应小于20mm。
箍筋和不计算应力的次要钢筋,其保护层厚度不应小于15mm,在钢筋和模板之间可用水泥砂浆块支垫,其强度不应低于混凝土设计强度,垫块相互错开,分散布置。
钢筋骨(网)架宜先行预制并应有足够的刚度,必要时可以补入少量的辅助钢筋或在钢筋某些交叉点处焊牢,但不能在主筋上起弧。
安装钢筋骨(网)架时,应保证其在模型中的正确位置,不得倾斜、扭曲,亦不得变更保护层的规定厚度,安装就位后应进行检查,做好检查记录,不得在其上行走和递送材料。
2、模板工程模板及其支架应根据工程结构形式、荷载大小、施工设备和材料供应等条件进行选择。
模板安装和浇筑砼时,应对模板及其拉杆进行观察和维护。
模板及其拉杆应具有足够的承载能力和刚度,能可靠的承受浇筑砼的重量,保证不变形。
在涂刷模板隔离剂时,不得沾污钢筋。
模板的接缝不应漏浆;在浇筑砼前,木模板应浇水湿润,但模板内不应有积水。

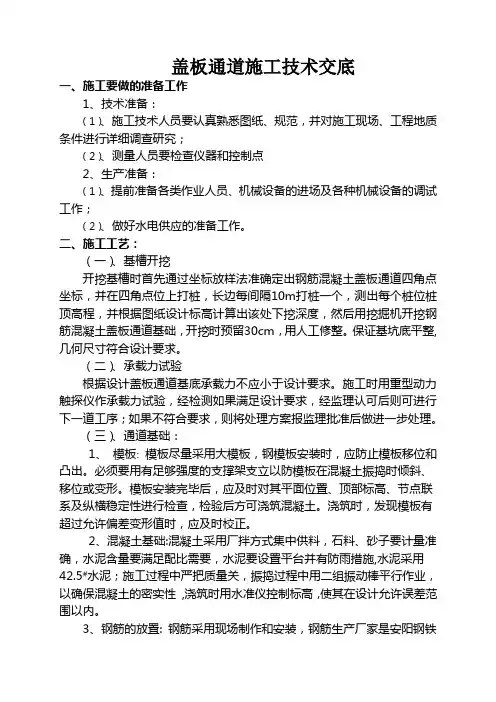

盖板通道施工技术交底

盖板通道施工技术交底一、施工要做的准备工作1、技术准备:(1)、施工技术人员要认真熟悉图纸、规范,并对施工现场、工程地质条件进行详细调查研究;(2)、测量人员要检查仪器和控制点2、生产准备:(1)、提前准备各类作业人员、机械设备的进场及各种机械设备的调试工作;(2)、做好水电供应的准备工作。
二、施工工艺:(一)、基槽开挖开挖基槽时首先通过坐标放样法准确定出钢筋混凝土盖板通道四角点坐标,并在四角点位上打桩,长边每间隔10m打桩一个,测出每个桩位桩顶高程,并根据图纸设计标高计算出该处下挖深度,然后用挖掘机开挖钢筋混凝土盖板通道基础,开挖时预留30cm,用人工修整。
保证基坑底平整,几何尺寸符合设计要求。
(二)、承载力试验根据设计盖板通道基底承载力不应小于设计要求。
施工时用重型动力触探仪作承载力试验,经检测如果满足设计要求,经监理认可后则可进行下一道工序;如果不符合要求,则将处理方案报监理批准后做进一步处理。
(三)、通道基础:1、模板: 模板尽量采用大模板,钢模板安装时,应防止模板移位和凸出。
必须要用有足够强度的支撑架支立以防模板在混凝土振捣时倾斜、移位或变形。
模板安装完毕后,应及时对其平面位置、顶部标高、节点联系及纵横稳定性进行检查,检验后方可浇筑混凝土。
浇筑时,发现模板有超过允许偏差变形值时,应及时校正。
2、混凝土基础:混凝土采用厂拌方式集中供料,石料、砂子要计量准确,水泥含量要满足配比需要,水泥要设置平台并有防雨措施,水泥采用42.5#水泥;施工过程中严把质量关,振捣过程中用二组振动棒平行作业,以确保混凝土的密实性,浇筑时用水准仪控制标高,使其在设计允许误差范围以内。
3、钢筋的放置: 钢筋采用现场制作和安装,钢筋生产厂家是安阳钢铁有限公司,预制好的成品钢筋采用人工移动拖入模内,既混凝土浇筑到放钢筋网片的标高后,人工用绳子拴住钢筋网片一侧,慢慢的拖入模内,在钢筋就位后进行必要的修整,直至满足设计要求后进行顶面混凝土的浇筑. (四)、盖板通道台身:盖板通道台身为10#浆砌片石,外露面为10#浆砌块石,石料强度不小于30号。
水沟盖板安全技术交底模板

一、交底目的为确保水沟盖板施工过程中的安全,防止安全事故发生,特进行本次安全技术交底。
通过交底,使所有参与施工人员充分了解水沟盖板施工过程中的安全注意事项,提高安全意识,确保施工安全。
二、交底对象1. 施工负责人2. 施工班组长3. 作业人员4. 监理人员三、交底内容一、施工前的准备工作1. 施工人员应熟悉水沟盖板施工图纸,了解施工工艺和施工要求。
2. 施工现场应设置安全警示标志,明确危险区域。
3. 施工人员必须穿戴好个人防护用品,如安全帽、工作服、安全鞋等。
4. 施工前应对施工设备进行检查,确保其正常运行。
二、施工过程中的安全注意事项1. 人员安全- 施工人员应严格遵守操作规程,不得擅自改变施工方法。
- 高处作业时,必须系好安全带,并确保安全带连接牢固。
- 上下传递物品时,应使用工具,不得直接抛掷。
- 施工现场严禁酒后作业、疲劳作业。
2. 机械安全- 施工机械必须定期检查、维护,确保其安全性能。
- 机械设备操作人员应持有相应资格证书,熟练掌握操作技能。
- 机械设备操作区域应设置警示标志,非操作人员不得进入。
3. 材料安全- 水沟盖板材料应检验合格,不得使用不合格产品。
- 材料堆放应整齐有序,不得超高堆放,以免发生倾倒事故。
4. 施工环境安全- 施工现场应保持通风良好,防止有害气体积聚。
- 施工现场应设置排水沟,防止雨水浸泡施工区域。
- 施工现场应设置临时围挡,防止无关人员进入。
三、事故应急处理1. 发生事故时,应立即停止施工,并立即上报相关部门。
2. 组织人员进行现场救援,确保伤者安全。
3. 保护事故现场,等待相关部门进行调查处理。
四、交底人及日期交底人:XXX交底日期:XXXX年XX月XX日五、接受人签字施工负责人:________________班组长:________________作业人员:________________监理人员:________________六、备注1. 本交底内容为水沟盖板施工过程中的基本安全要求,具体施工过程中应结合实际情况进行调整。
水沟盖板安全技术交底模板

一、工程名称:[工程名称]二、施工部位:[施工部位]三、施工时间:[施工时间]四、参加人员:[参加人员名单]五、交底人:[交底人姓名]六、安全负责人:[安全负责人姓名]七、质量负责人:[质量负责人姓名]一、工程概况1. 水沟盖板工程是本工程的重要组成部分,主要用于排水、防渗和美化环境。
2. 水沟盖板采用[材料名称],规格为[尺寸]。
3. 水沟盖板安装位置为[具体位置]。
二、安全技术交底内容1. 施工前准备(1)施工人员必须经过专业培训,了解水沟盖板安装的相关知识和操作技能。
(2)熟悉施工现场环境,了解周边设施,确保施工安全。
(3)施工前对水沟盖板进行检查,确保无裂纹、变形等缺陷。
2. 施工操作要求(1)安装前,应将水沟清理干净,确保排水畅通。
(2)安装过程中,操作人员应站在稳固的支点上,避免因地面湿滑导致滑倒。
(3)安装时,应确保水沟盖板与沟槽的间隙均匀,避免排水不畅。
(4)安装完成后,对水沟盖板进行检查,确保无松动、翘起等现象。
3. 安全防护措施(1)操作人员必须佩戴安全帽、安全带等个人防护用品。
(2)高处作业时,应设置安全网或护栏,防止人员坠落。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工区域应设置警示标志,提醒过往人员注意安全。
4. 紧急救援措施(1)施工现场应配备急救箱、消防器材等应急救援设备。
(2)操作人员应掌握基本的急救知识和技能,以便在发生意外时进行自救和互救。
(3)一旦发生事故,应立即启动应急预案,确保人员安全。
三、质量要求1. 水沟盖板安装应平整、牢固,无明显翘起、松动等现象。
2. 水沟盖板与沟槽的间隙均匀,排水畅通。
3. 施工过程中,严格按照设计要求进行,确保工程质量。
四、注意事项1. 施工过程中,严禁违规操作,确保施工安全。
2. 施工结束后,应及时清理施工现场,保持环境整洁。
3. 施工过程中,如遇特殊情况,应立即向项目负责人汇报,及时处理。
五、验收标准1. 水沟盖板安装平整、牢固,无明显翘起、松动等现象。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
盖板渠施工技术交底
3施工技术要点
3.1沟槽开挖
根据设计图纸要求,雨水渠沟槽采用放坡开挖,坡比为1:1,当开挖深度超过3m 时,采取分层留台、上部放坡,下部支护的方法的开挖方法,留台宽度为0.8m,上部放坡开挖坡比为1:1,下部采用木板支护,坡比为1:0.1,留台宽度及坡比见下表:
沟槽开挖施工参数统计表
尺寸 平均
挖深 底部2m 分层参数 中部2m 层参数 上部分层参数 沟槽底宽 底部坡比 留台宽度 中部坡比
留台宽度
放坡坡比
1.2*1.2
2.7m 3m 1:1 1.4*1.2 2.2m
3.2m 1:1 1.6*1.2 2.8m
4.2m 1:1 1.8*1.2 4.5m 4.4m 1:0.1 0.8m 1.1 2.0*1.2
3.6m
4.6
1:0.1
0.8m
1.1
预埋件制作、运输
施工准备
测量放线
基础施工缝处理
模板、埋件止水安装 钢筋、预埋件安装
清仓、验收 混凝土浇筑
养护
模板拆除
钢筋加工、运输
模板加工、运输 混凝土拌合、运输
混凝土取样试验
盖板安装
杆从横向双钢管背楞间穿过,并用蝴蝶卡与双钢管卡住,对拉螺杆竖向间距为60cm,水平间距为90cm。
内撑采用直径Φ16长度为20cm的短钢筋进行定位撑,布置间距为60cm*60cm。
5、盖板渠中间采用钢管加顶托内支撑,竖向间距为60cm,水平间距为1.5m。
6、盖板渠侧墙底部采用Φ12短钢筋定位,水平间距1.5m,盖板渠侧墙中部和顶部采用钢管加顶托外撑,水平间距1.5m,防止横向位移。
模板加固示意图
(4)模板拆除
模板拆除时限,除符合施工图纸的规定外,还应遵守下列规定:不承重侧面模板的拆除,应在混凝土强度达到其表面及棱角不因拆模而损伤时,方可拆除;在墩、墙和柱部位在其强度不低于3.5MPa时,方可拆除。
浇筑混凝土时,经常观察模板、支架、钢筋、预埋件和止水设施的情况,如发现有变形、移位时,立即停止浇筑,并在已浇筑混凝土凝结前修整完好。
(4)模板施工工序
模板表面清理→涂刷脱模剂→测量放线→模板安装→模板支撑加固→测量检查、调整、加固→验收
模板施工前必须将表面砂浆等清理干净,并检查模板平整度,合格后才允许用于施。
