施工临时用水量管径计算方法

合集下载

施工临时用水计算计算书(品茗)

施工临时用水计算计算书(品茗)

施⼯临时⽤⽔计算计算书(品茗)施⼯临时⽤⽔计算书计算依据:1、《建筑施⼯计算⼿册》江正荣编著建筑⼯地临时供⽔主要包括:⽣产⽤⽔、⽣活⽤⽔和消防⽤⽔三种。

⽣产⽤⽔包括⼯程施⼯⽤⽔、施⼯机械⽤⽔。

⽣活⽤⽔包括施⼯现场⽣活⽤⽔和⽣活区⽣活⽤⽔。

⼀、⼯程⽤⽔量计算:⼯地施⼯⼯程⽤⽔量可按下式计算:q1=K1·ΣQ1·N1·K2/(T1·b·8·3600)其中q1──施⼯⼯程⽤⽔量(L/s);K1──未预见的施⼯⽤⽔系数,取1.1;Q1──年(季)度⼯程量(以实物计量单位表⽰),取值如下表;N1──施⼯⽤⽔定额,取值如下表;T1──年(季)度有效⼯作⽇(d),取228天;b ──每天⼯作班数(班),取1;K2──⽤⽔不均匀系数,取1.4。

⼯程施⼯⽤⽔定额列表如下:序号⽤⽔名称⽤⽔定额N1⼯程量Q1单位1 浇筑混凝⼟全部⽤⽔1700 5800 M^32 砌筑⼯程全部⽤⽔150 1675 M^3经过计算得到q1 =1.1×10111250×1.4/(228×1×8×3600)=2.37L/S。

⼆、机械⽤⽔量计算:施⼯机械⽤⽔量计算公式:q2=K1·ΣQ2·N2·K3/(8·3600)其中q2──施⼯机械⽤⽔量(L/s);K1──未预见的施⼯⽤⽔系数,取1.05;Q2──同⼀种机械台数(台),取值如下表;N2──施⼯机械台班⽤⽔定额,取值如下表;K3──施⼯机械⽤⽔不均匀系数,取2。

施⼯机械⽤⽔定额列表如下:序号机械名称型号单位耗⽔量N1(L) 机械台数Q2 1 空压机M^3/min· 2 0经过计算得到q2 =1.05×0×2/(8×3600)=0L/S。

三、⼯地⽣活⽤⽔量计算:施⼯⼯地⽤⽔量计算公式:q3=P1·N3·K4/(b·8·3600)其中q3──施⼯⼯地⽣活⽤⽔量(L/s);P1──施⼯现场⾼峰期⽣活⼈数,取150⼈;N3──施⼯⼯地⽣活⽤⽔定额,取值如下表;K4──施⼯⼯地⽣活⽤⽔不均匀系数,取1.3;b ──每天⼯作班数(班),取2。

施工临时用水计算计算书【范本模板】

施工临时用水计算计算书【范本模板】

施工临时用水计算计算书轻汽小学工程;工程建设地点:;属于结构;地上0层;地下0层;建筑高度:0m;标准层层高:0m ;总建筑面积:0平方米;总工期:0天.本工程由投资建设,设计,地质勘察,监理,组织施工;由担任项目经理,担任技术负责人。

建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。

生产用水包括工程施工用水、施工机械用水.生活用水包括施工现场生活用水和生活区生活用水.一、工程用水量计算:工地施工工程用水量可按下式计算:q1 = K1·ΣQ1·N1·K2/(T1·b·8·3600)其中 q1──施工工程用水量(L/s);K1──未预见的施工用水系数,取1。

05;Q1──年(季)度工程量 (以实物计量单位表示),取值如下表;N1──施工用水定额,取值如下表;T1──年(季)度有效工作日(d),取365天;b ──每天工作班数(班),取1;K2──用水不均匀系数,取1.5。

工程施工用水定额列表如下:———-—---———-—--—-—----—------—--—---—----—-————------—--—-———序号用水名称用水定额N1 工程量Q1 单位1 混凝土自然养护 200 3500 M32 模板浇水湿润 10 25000 M23 砌筑工程全部用水 150 2500 M34 抹灰工程全部用水 30 50000 M2—-——----—--—-————------————-—-———————-——--———--—--—-——--—--—-经过计算得到 q1 =1.05×2825000×1.5/(365×1×8×3600)=0。

42L/S.二、机械用水量计算:施工机械用水量计算公式:q2 = K1·ΣQ2·N2·K3/(8·3600)其中 q2──施工机械用水量(L/s);K1──未预见的施工用水系数,取1.05;Q2──同一种机械台数(台),取值如下表;N2──施工机械台班用水定额,取值如下表;K3──施工机械用水不均匀系数,取2.施工机械用水定额列表如下:——————-—----—-—-—————-—-———--—-——-———-—--—-—————----———-—-----—-———-——-———-——-———序号机械名称型号单位耗水量N1(L) 机械台数Q2———-———------—-——-—---------——----—-—--——--—---————--——-————————-—————--———--——-—经过计算得到 q2 =1。

施工用水量计算

施工用水量计算

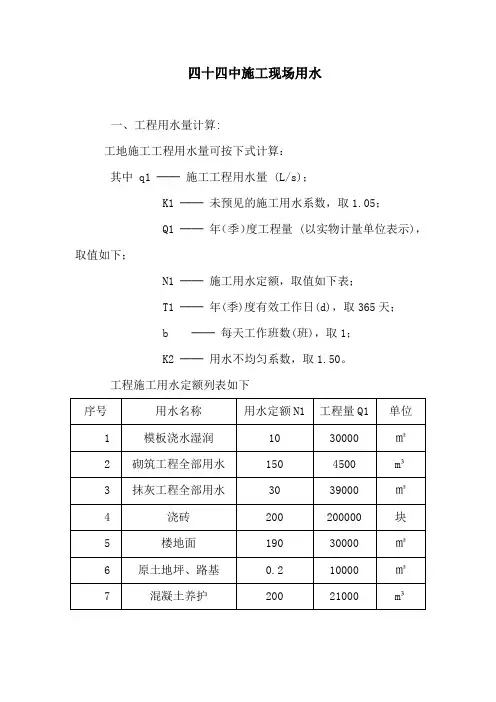

四十四中施工现场用水一、工程用水量计算:工地施工工程用水量可按下式计算:其中 q1 ──施工工程用水量 (L/s);K1 ──未预见的施工用水系数,取1.05;Q1 ──年(季)度工程量 (以实物计量单位表示),取值如下;N1 ──施工用水定额,取值如下表;T1 ──年(季)度有效工作日(d),取365天;b ──每天工作班数(班),取1;K2 ──用水不均匀系数,取1.50。

工程施工用水定额列表如下经过计算得到q1 =1.05*52047000(N1*Q1)*1.500/(365*1*8*3600)=7.8L/S。

二、生活用水量计算:施工工地用水量计算公式:其中 q2 ──施工工地生活用水量 (L/s);P1 ──施工现场高峰期生活人数,取150人;N2 ──施工工地生活用水定额,取值如下表;K3 ──施工工地生活用水不均匀系数,取1.30;b ──每天工作班数(班),取1施工工地用水定额列表如下经过计算得到q2 = 150.00×225.00×1.30/(1×8×3600)=1.52L/S。

三、生活区用水量计算:生活区生活用水量计算公式:其中 q3 ──生活区生活用水量 (L/s);P3 ──生活区居住人数,取150人;N4 ──生活区昼夜全部生活用水定额,取值如下表;K4 ──生活区生活用水不均匀系数,取2.00;生活区生活用水定额列表如下:经过计算得到q3= 150.00*225.00*2.00/(24*3600)=0.78L/S。

四、消防用水量计算:根据消防范围确定消防用水量 q4=10.00L/S。

五、施工工地总用水量计算:施工工地总用水量Q可按以下组合公式计算:在此计算中得:Q =(q1+q2+q3)=(7.8+1.52+0.78)=10.1L/S;最后计算出的总用水量,还应增加10%,以补偿不可避免的水管漏水损失。

最后Q还应增加10%,得出 Q =10.1+1.01=11.11L/S;施工用水量大于消防水量,故取11.11L/s.六、供水管径计算:工地临时网路需用管径,可按下式计算:其中: d ──配水管直径(m);Q ──施工工地用水量(L/S);V ──管网中水流速度(m/s),取V=2.00(m/s);供水管径由计算公式:d= √4*Q/3.14*2*1000≈0.08m. 得临时网路需用内径为80mm的供水管。

施工现场临时用水计算方法

施工现场临时用水计算方法

施工现场临时用水计算方法1. 施工临水总量计算1) 计算公式:q1=K1Σ(T1.t) ×K2/(8×3600)q1——施工用水量(L/S)K1——未预计的施工用水系数(—)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t——每天工作班数k2——用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照各工作班计算;因此:K1=Q1=23000立方米N1=750 升/立方米T1=120天t =班k2=3) 工程用水计算q1=K1Σ(T1 .t) ×K2/(8×3600)=×(23000×950)/(120×)×(8×3600)=S2. 工人生活区用水1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20升/人.班)t——每天工作班数(班)k3——用水步均衡系数(—)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3 =(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×(24×3600)=S3. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取q4= 10L/S (q4——消防用水施工定额)∵q1+ q2+q3=+=S< q4= 10L/S∴计算公式:Q= q4Q= q4 =10L/S6. 给水主干管管径计算1) 计算公式D=√4Q/(π)其中:D——水管管径(m)Q——耗水量(m/s)V——管网中水流速度(m/s)2) 消防主干管管径计算D=√4Q/(π)=√4×10/(××1000)=其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=s根据北京市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。

工地用水计算

工地用水计算

工地临时供水计算书建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。

生产用水包括工程施工用水、施工机械用水。

生活用水包括施工现场生活用水和生活区生活用水。

一、工程用水量计算:工地施工工程用水量q1计算公式:K1 = 1.10(未预见的施工用水系数) ;K2 = 1.50(用水不均匀系数);T1 = 1.00(年度有效工作日(d));b = 1.00(每天工作班数(班))Q1 ──年(季)度工程量 (以实物计量单位表示),取值列下表;N1 ──施工用水定额,取值列下表;工程施工用水定额列表如下:经过计算得到 q1 = 1.10 × (164000.00/ (1.00 × 1.00)) × (1.50/(8 × 3600)) =9.40 L/S。

二、施工机械用水量计算:施工机械用水量计算公式:其中 q2 ──施工机械用水量 (L/s);K2 ── 1.10(未预见的施工用水系数);Q2 ──同一种机械台数(台),取值列下表; N2 ──施工机械台班用水定额,取值列下表; K3 ── 1.50(施工机械用水不均匀系数)。

施工机械用水定额列表如下:序号机械名称用水额定N1 机械台数Q21 内燃挖土机300.00 02 内燃起重机18.00 0经过计算得到 q2 = 1.10 × 0 × (1.50 /(8 × 3600)) = 0L/S。

三、工地生活用水量计算:施工工地用水量计算公式:其中 q3 ──施工工地生活用水量;P1 ── (施工现场高峰期生活人数);N3 ──施工工地生活用水定额,取;K4 ── 1.30(施工工地生活用水不均匀系数);b ── 2.00(每天工作班数(班))。

施工工地用水定额列表如下:序号用水名称用水量L 用水人数1 盥洗、饮用用水40.00 02 食堂15.00 03 沐浴带大池60.00 04 洗衣房60.00 05 施工现场生活用水40.00 400.00经过计算得到 q3 = (16000.00 × 1.30)/(2.00 × 8 × 3600) = 0.36L/S。

施工用水量计算

施工用水量计算

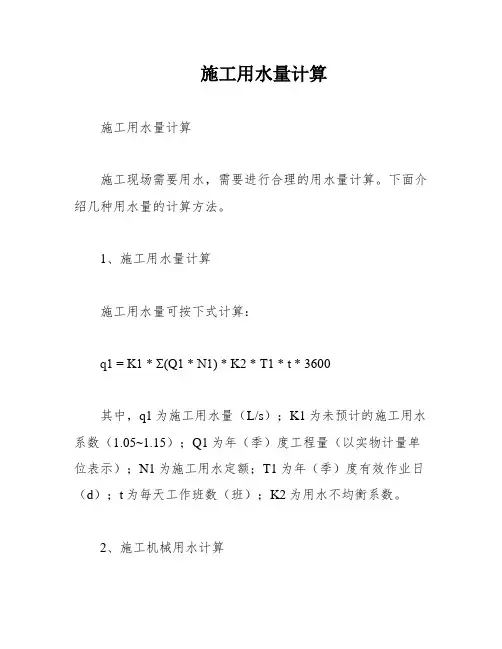

施工用水量计算施工用水量计算施工现场需要用水,需要进行合理的用水量计算。

下面介绍几种用水量的计算方法。

1、施工用水量计算施工用水量可按下式计算:q1 = K1 * Σ(Q1 * N1) * K2 * T1 * t * 3600其中,q1为施工用水量(L/s);K1为未预计的施工用水系数(1.05~1.15);Q1为年(季)度工程量(以实物计量单位表示);N1为施工用水定额;T1为年(季)度有效作业日(d);t为每天工作班数(班);K2为用水不均衡系数。

2、施工机械用水计算施工机械用水可按下式计算:K3 * q2 = K1 * Σ(Q2 * N2) * 8 * 3600其中,q2为机械用水量(L/s);K1为未预计施工用水系数(1.05~1.15);Q2为同一种机械台数(台);N2为施工机械台班用水定额;K3为施工机械用水不均衡系数。

3、施工现场生活用水计算施工现场生活用水量可按下式计算:q3 = P1 * N3 * K4 / (t * 8 * 3600)其中,q3为施工现场生活用水量(L/s);P1为施工现场高峰人数(人);N3为施工现场用水定额(一般为20~60L/人.班);K4为施工现场不均衡系数;t为每天工作班数。

4、生活区生活用水计算生活区生活用水量可按下式计算:q4 = P2 * N4 * K5 / (24 * 3600)其中,q4为生活区生活用水(L/s);P2为生活区居民人数(人);N4为生活区昼夜全部生活用水定额,每一居民每昼夜为100~120L;K5为生活区用水不均衡系数。

5、消防用水量计算6、总用水量计算总用水量(Q)计算公式为:当(q1+q2+q3+q4)≤q5时,则Q=q5+(q1+q2+q3+q4)/2当(q1+q2+q3+q4)>q5时,则Q=q1+q2+q3+q47、管径的选择管径的选择公式为:d = 4Q / (π * υ * 1000)其中,d为配水管直径(m);Q为耗水量(L/s);υ为管网中水流速度(m/s)。

施工现场临时用水计算方法

施工现场临时用水计算方法

施工现场临时用水计算方法1. 施工临水总量计算1) 计算公式:q1=K1Σ×K2/(8×3600)q1——施工用水量(L/S)K1——未预计的施工用水系数(—)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t——每天工作班数k2——用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照各工作班计算;因此:K1=Q1=23000立方米N1=750升/立方米T1=120天t=班k2=3) 工程用水计算q1=K1Σ×K2/(8×3600)=×(23000×950)/(120×)×(8×3600)=S2. 工人生活区用水1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20升/人.班)t——每天工作班数(班)k3——用水步均衡系数(—)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3=(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×(24×3600)=S3. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取q4=10L/S(q4——消防用水施工定额)∵q1+q2+q3=+=S<q4=10L/S∴计算公式:Q=q4Q=q4=10L/S6. 给水主干管管径计算1) 计算公式D=√4Q/(π)其中:D——水管管径(m)Q——耗水量(m/s)V——管网中水流速度(m/s)2) 消防主干管管径计算D=√4Q/(π)=√4×10/(××1000)=其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=s根据北京市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。

最新施工现场临时用水计算详解

最新施工现场临时用水计算详解

最新施工现场临时用水计算详解01设计依据1、《建筑设计防火规范》(GB50016-2014)2、《建筑给水排水设计手册》(第二版)3、《建筑施工组织设计和项目管理》4、《建设工程施工现场消防安全技术规范》(GB50720-2011)5、《建筑施工计算手册》(第二版)02 相关计算1、施工工地总用水量计算根据中国建筑工业出版社出版的《建筑施工手册》第五版,现场临时供水量及管径计算如下:现场总体临时供水量及管径计算(以深圳平安为例)1)工程施工用水量工程用水量q1,采用公式q1 = K1∑Q1N1K2/(8×3600)取用水量最大的地下室楼板混凝土浇注阶段进行计算,即q1=1.10×1000×200×1.5/(8×3600)=11.46L/s。

K1—未预计的施工用水系数,取1.10;Q1—每班计划完成工程量,按每班浇筑1000m3混凝土;N1—施工用水定额,混凝土采用预拌混凝土,仅考虑混凝土自然养护,耗水量取200L;K2—现场施工用水不均衡系数,取1.5。

2)工地生活用水量工程生活用水量q2采用公式:q2=(P1·N3·K4)/(bx8x3600)其中q2—工地生活用水量(L/s);P1—施工现场内高峰期生活人数,取1500;N3—施工工地生活用水定额,取60L/人;K4—施工工地生活用水不均匀系数,取1.3;b---每天工作班数,取1。

3)消防用水量消防用水量q3计算,本工程q3=q31+ q32Q31—室外消防用水量,取20L/S;Q32—室内消防用水量,取15L/S。

4)施工现场总用水量施工现场总用水量Q计算Q = q3 =35L/s。

因q3>q1 +q2,故Q = q3环网管径选择:d=其中Q取消防用水量与生活生产用水量之间的较大值q3=35L/s;一般生活及施工用水流速v取1.5 m/s,消防用水取2.5 m/s,代入上式计算得出,d==0.134m;施工现场配置DN150mm的主管道可满足要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工临时用水量及管径计算方法
1、假定背景
某工程,建筑面积为18133㎡,占地面积为4600㎡。

地下一层,地上9层。

筏形基础,现浇混凝土框架剪力墙结构,填充墙空心砌块隔墙;生活区与现场一墙之隔,建筑面积750㎡,常住工人330名。

水源从现场南侧引入,要求保证施工生产,生活及消防用水。

2、问题
⑴ 当施工用水系数15.12=K ,年混凝土浇筑量
11743m 3,施工用水定额2400L/ m 3 ,年持续有效工作日为150d ,两班作业,用水不均衡系数5.12
=K 。

要求计算现场施工用水? S L K t T N Q K q /626.53600
85.1215024001174315.136008211111=⨯⨯⨯⨯⨯=⨯⨯⨯=
⑵ 施工机械主要是混凝土搅拌机,共4台,包括混凝土输送泵的清洗用水、进出施工现场运输车辆冲洗等,用水定额平均台/3002L N =。

未预计用水系数15.11=K
,施工不均衡系数0.23=K ,求施工机械用水量?
s L K N Q K q /0958.03600
80.2300415.136********=⨯⨯⨯⨯=⨯=∑
⑶ 假定现场生活高峰人数,P 人3501
=施工现场生活用水定额,L N
班/403=施工现场生活用水不均衡系数,。

K 514=每天用水2个班,要求计算施工现场生活用水量?
s L t K N P q /365.03600
825.140350360084313=⨯⨯⨯⨯=⨯⨯••=
⑷ 假定生活区常住工人平均每人每天消耗水量为L N 1204=,生活区用水不均衡系数K 5按2.5计取;计算生活区生活用水量?
s
L K N p q /15.13600245
.21203303600245
424=⨯⨯⨯=⨯••=
⑸请根据现场占地面积设定消防用水量?消防用水量 q5的确定。

按规程规定,施工现场在25ha(250000㎡)以内时,不大于15L/s;(注:一公倾hectare(ha)等于10000㎡)。

由于施工占地面积远远小于250000㎡,故按最小消防用水量选用,为s L。

10
q/
5
⑹ 计算总用水量?
s L q q q q /237.715.1365.00958.0626.54321=+++=+++﹤5
q ,故总用水量按消防用水量考虑,即总用水量s L q Q /105==。

若考虑10%的漏水损失,则总用
水量:
s L Q /1110%)101(=⨯+=。

⑺ 计算临时用水管径?
供水管管径是在计算总用水量的基础上按公式计算的,如果已知用水量,按规定设定水流速度(假定为:1.5m/s ),就可以进行计算。

计算公式如下: m Q q 096.01000
5.114.311410004=⨯⨯⨯=••=νπ 按钢管管径规定系列选用,最接近96mm 的规格是100 mm ,故本工程临时给水干管选用100φmm
管径。

3、解答
⑴ 计算现场施工用水量: S L K t T N Q K q /626.5360085.1215024001174315.136008211111=⨯⨯⨯⨯⨯=⨯⨯⨯= 式中:s ,L q /___1施工用水量 ; )15.1~05.1(____1可取未预计的用水系数K ; 度工程量季年)(____1Q ; )/250/2400(____1s L s 、L N 砌筑耗水量浇筑混凝土耗水量施工用水定额 ,d T 度有效作业日季年)(____1;
每天工作班数____t ; )5.1(____2现场施工用水取用水不均衡系数K 。

⑵ 计算施工机械用水量: s L K N Q K q /0958.0360080.2300415.136********=⨯⨯⨯⨯=⨯=∑ 式中:s ,L q /____2机械用水量; )15.1~05.1(____1可取未预计的施工用水系数K ; 台同一种机械台数,Q ____2; 施工机械台班用水定额____2N ; )0.2(____3可取数施工机械用水不均衡系K 。

⑶ 计算施工现场生活用水量: s L t K N P q /365.03600
825.140350360084313=⨯⨯⨯⨯=⨯⨯••= ⑷ 计算生活居住区生活用水量 s L K N p q /15.13600245
.21203303600245
424=⨯⨯⨯=⨯••=
式中:s ,L q /____4生活居住区生活用水;
人生活区居住人数,p ____2;
水定额生活区昼夜全部生活用____4N ;
)5.2~0.2(____5可取生活区用水不均衡系数K 。

⑸ 设定消防用水量:
消防用水量 q 5的确定。

按规程规定,施工现场在25ha(250000㎡)以内
时,不大于15L/s ;(注:一公倾(ha )等于10000㎡)。

由于施工占地面积远远小于250000㎡,故按最小消防用水量选用,为s L q /105=。

⑹ 计算总用水量
s L q q q q /237.715.1365.00958.0626.54321=+++=+++﹤5q ,故总用水量按消
防用水量考虑,即总用水量s L q Q /105==。

若考虑10%的漏水损失,则总用水量:s L Q /1110%)101(=⨯+=。

⑺ 计算临时用水管径
供水管管径是在计算总用水量的基础上按公式计算的,如果已知用水量,按规定设定水流速度(假定为:1.5m/s ),就可以进行计算。

计算公式如下: m Q q 096.01000
5.114.311410004=⨯⨯⨯=••=νπ 按钢管管径规定系列选用,最接近96mm 的规格是100 mm ,故本工程临时给水干管选用100φmm 管径。

参考:《施工管理规范》
注:以上内容仅供参考,应用时,需根据各自现场的具体实际调整计算。
