监理工作报告
监理报告模板(精选8篇)

监理报告模板篇1一、工作情况初到工地,人地生疏,而本人面临着监理任务量大,监理区域广,监理工作人员少,等客观不利因素,因此在实际监理工作中,确实遇到了一些困难,面对困难本人并未退缩,知难而进,在实际工作中,积极主动接近业主和承包商与他们沟通,协调各种关系,以便尽快地开展监理工作,并抓紧时间熟悉施工图纸及有关设计说明资料,在最短的时间内了解工地状况及施工队伍的情况,很快的进入了工地监理工程师的角色。
在监理实际工作中,本人要求施工单位推行全面质量管理,建立健全质量保证体系,做到开工有报告,施工有措施,技术有交底,定位有复查,材料、设备有试验,隐蔽工程有记录,质量有质检、专检,交工有资料。
在工程质量控制方面,采取主动控制与被动控制相结合,监理工作主动进行,以预防为主,对承包商资质进行审查,重点审查企业注册证明和技术等级,交验有关证件(复印件),了解技术力量简况,主要施工安装经历等,检查砂、石、水泥、钢筋等材料的供应情况及砼、砂浆的配合比。
根据工程特点及影响工程质量的关键部位,审核承包人提交的施工组织设计,并针对其不足之处提出改进意见,核查进厂材料的原始凭证、检测报告等质量证明文件。
进行事前控制,确保工程质量事故不发生或少发生。
例如:冬季施工,气温较低,砼浇灌、砌体砌筑、墙壁抹灰等都不易保证质量,因此要求施工单位提供冬季施工方案,提前预防,避免冻害发生。
对重要工程部位及易出现质量问题的分部工程制定质量预检措施,例如:电力工程专业电缆排管埋设工程施工中,人孔井是工程的重点部位,涉及到墙体砌筑、模板、钢筋绑扎、砼浇灌等多道工序,一旦疏忽就可能造成工程质量事故,特别是位于机动车道上的人孔井,一旦出现质量问题后果严重,因此在该部位施工中,加强监控,采取旁站监理措施,严格监理各部位的施工,并对影响施工质量的因素事前提出,要求施工单位编制预防措施及施工方案,从而保证了人孔井的施工质量。
加强事中控制,在监理轩宇二建施工队的施工过程中,发现该队伍使用的建筑材料红砖有质量问题,虽然承包商有实验室的质检报告,但本着为业主负责的态度,及时对该批红砖采取平行检验手段进行抽检,确信其各项强度指标满足设计要求后方允许施工单位使用。
监理个人工作总结报告格式6篇

监理个人工作总结报告格式6篇篇1一、引言在过去的一年中,我作为监理团队的一员,参与了多个项目的监理工作。
通过努力学习和不断积累经验,我在监理领域取得了一定的成绩。
以下是我个人在监理工作中的总结报告。
二、项目概况本报告主要涉及以下几个项目的监理工作:1. XX住宅小区项目;2. XX商业广场项目;3. XX医院改扩建项目。
这些项目涵盖了住宅、商业和医疗等多个领域,具有不同的规模和复杂度。
在监理过程中,我主要负责项目进度、质量、成本和安全等方面的监督和管理。
三、主要工作内容1. 进度控制在项目实施过程中,我严格按照合同约定和设计要求,对施工单位的进度计划进行审核和监督。
通过定期召开进度协调会,及时了解施工单位的实际进度情况,并对存在的问题进行协调解决。
同时,我还协助建设单位制定了合理的工期安排,确保了项目的按时完工。
2. 质量控制质量是项目的核心,我在监理过程中始终把质量放在首位。
通过加强现场巡查和验收工作,我确保了施工单位的施工质量符合设计要求和标准。
同时,我还协助建设单位建立了完善的质量管理体系,提高了项目的整体质量水平。
3. 成本控制在成本控制方面,我主要通过审核施工单位的预算和结算资料,对项目的成本进行控制和监督。
通过与施工单位的密切沟通,我及时了解了项目的实际成本情况,并对存在的问题进行了调整和控制。
最终,这些项目的成本均得到了有效控制,实现了预期的成本目标。
4. 安全监督安全是项目的重中之重,我在监理过程中始终把安全放在首位。
通过加强现场安全巡查和监督工作,我确保了施工过程中的安全措施得到有效执行。
同时,我还协助建设单位制定了完善的安全管理制度和应急预案,提高了项目的安全保障能力。
四、经验教训和改进建议在监理工作中,我也遇到了一些问题和挑战。
通过总结经验和教训,我认为以下几个方面需要进一步改进:1. 加强与建设单位和施工单位的沟通协调,提高项目的整体管理水平;2. 加强现场管理和监督工作,确保施工过程中的各项要求得到有效执行;3. 加强学习培训工作,提高自身的专业素养和综合能力。
监理工作报告和监理工作总结报告5篇

监理工作报告和监理工作总结报告5篇监理工作报告和监理工作总结报告1时间一晃而过,如白隙之间,20xx年已接近尾声,回顾本部门这一年来的工作,在领导的悉心关怀和直接指导下,在同事的支持和配合下,通过部门的团结和合作,在工作上取得了一定的成果,但也存在了诸多不足。
现就本部门一年来的工作情况,向上级领导汇报如下:一、监理工作开展情况(一)施工准备阶段监理人员于施工准备阶段全部进入施工现场,对本工程项目监理工作进行了规划和准备;对建筑公司开工前的施工准备工作进行了检查,主要进行了如下工作:1、检查了施工单位质量、安全保证体系和质量、安全管理体系的建立情况,现场管理制度和责任制度的建立和落实情况;2、审查了施工单位报送的施工组织设计及相关的安全生产施工方案;3、检查了施工单位施工技术、施工机具、设备、物质、临时设施的准备情况;4、编制了监理规划及分部分项工程的监理细则;5、组织监理人员认真熟悉图纸,找出施工质量控制的重点和难点,制定应对措施;(二)施工阶段1、核查施工现场质量管理体系、施工质量检验制度的实施情况和现场施工技术管理人员的到岗到位情况;审查施工单位编制的施工组织设计、安全文明施工方案、脚手架搭拆方案、同条件养护方案、施工临时用电方案及施工技术交底等。
2、督促施工单位对进入施工现场的原材料、半成品、成品等进行现场验收,均满足设计要求和相关质量标准,保证了工程所用材料均为合格产品。
3、对可能影响结构安全和使用功能的关键工序或部位设置了质量控制点,如:基础定位放线、桩基的检查验收、钢筋工程隐蔽验收、模板及支撑的制作及安装、混凝土的进场验收和浇灌、装修工程的样板墙等,在施工中采取了旁站、巡视、平行检验和见证取样等监理手段。
施工中填写旁站监理记录206份、整改通知书18份,对于现场存在的问题,监理部基本上采取现场解决。
对于现场不能解决的,监理部将向公司上一级领导汇报加以解决。
4、对隐蔽工程和关键工序逐项进行核查验收签认。
监理工作报告8篇

监理工作报告8篇(实用版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的实用资料,如工作总结、心得体会、申请书、工作计划、工作报告、读后感、作文大全、演讲稿、教案大全、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor.I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of practical materials for everyone, such as work summaries, experiences, application forms, work plans, work reports, post reading feedback, essay summaries, speech drafts, lesson plans, and other materials. If you want to learn about different data formats and writing methods, please pay attention!监理工作报告8篇监理工作报告是一份对工程项目进行监理的整体性报告。
监理工作总结报告2023(精品6篇)

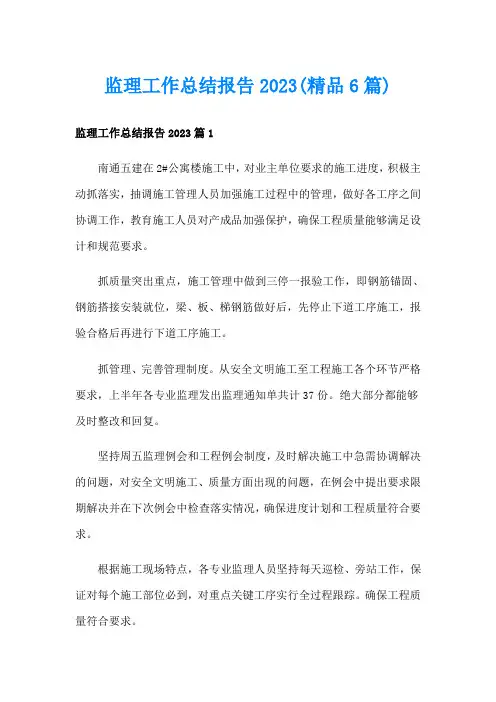

监理工作总结报告2023(精品6篇)监理工作总结报告2023篇1南通五建在2#公寓楼施工中,对业主单位要求的施工进度,积极主动抓落实,抽调施工管理人员加强施工过程中的管理,做好各工序之间协调工作,教育施工人员对产成品加强保护,确保工程质量能够满足设计和规范要求。
抓质量突出重点,施工管理中做到三停一报验工作,即钢筋锚固、钢筋搭接安装就位,梁、板、梯钢筋做好后,先停止下道工序施工,报验合格后再进行下道工序施工。
抓管理、完善管理制度。
从安全文明施工至工程施工各个环节严格要求,上半年各专业监理发出监理通知单共计37份。
绝大部分都能够及时整改和回复。
坚持周五监理例会和工程例会制度,及时解决施工中急需协调解决的问题,对安全文明施工、质量方面出现的问题,在例会中提出要求限期解决并在下次例会中检查落实情况,确保进度计划和工程质量符合要求。
根据施工现场特点,各专业监理人员坚持每天巡检、旁站工作,保证对每个施工部位必到,对重点关键工序实行全过程跟踪。
确保工程质量符合要求。
监理工作总结报告2023篇2,在公司的正确领导下,紧紧围绕公司的整体工作思路及工作重点,不断提高工程监理的水平,杜绝重大安全事故的发生。
以公司质量目标为工作目标,本着严格监理、热情服务、守法公正、科学诚信的企业精神,通过一年的努力,本人基本实现了本年度的工作目标。
作为监理公司的一员,现将本年度工作、学习情况向领导作以下汇报:一、现场工作总结:1、在工程进行过程中掌握工程设计图纸,找出质量控制难点确定控制目标,同时查阅本工程各种专业的施工规范和质量检验标准以满足本工程的需要。
对进场的专业施工单位进行资质及方案审查。
2、重视对进场材料、构配件的检查和验收,要求施工单位进场材料必须附产品出厂合格证,并及时报监理部进行进场材料的外观检验和质量证明文件审查,并签署合格材料报审资料。
对于外观检验和检测结果不合格的材料,要求承包单位立即清出现场,不得使用。
同时在监理过程中对使用的材料采取跟踪监督,杜绝承包单位在使用材料时存在以次充好,偷梁换柱的现象发生。
监理工作总结报告内容5篇

监理工作总结报告内容5篇第1篇示例:监理工作总结报告一、工作概况自去年10月以来,我担任公司XX项目的监理工作,全面负责该项目的工程质量监理工作。
在此期间,我全面负责了项目的工程验收、开工、施工、竣工等各个阶段的监理工作,并在公司领导的指导下,全面保障了项目的质量和安全。
二、工作内容1. 巡视与检查在项目施工期间,我每天都积极参与工地的巡视与检查工作,对施工现场进行全面了解,并及时发现和处理施工中的问题和隐患。
2. 施工过程管控我密切监督施工队的作业进度,对每个工序进行仔细把控,确保施工按照设计图纸要求进行,并达到质量标准。
对施工现场所用材料进行抽检,并对施工人员的技术操作进行实时监控。
3. 质量问题处理在施工过程中,我积极配合工程部门解决现场遇到的质量问题,尽快完成变更设计和整改工作,确保工程按计划进行。
4. 文档整理我认真整理工程过程中的各类监理记录和资料,建立好档案资料库,并及时报送给公司领导和业主方,保持透明度和及时性。
5. 安全监督我加强了对施工现场的安全监督,并且组织开展了安全知识培训和演练,提高了施工人员的安全意识和技能水平。
三、工作成果1. 在我的严格监管和协助下,项目在规定时间内按计划完成,并且未发生任何事故和质量问题。
2. 戊在施工监理工作中,及时发现和解决了一系列施工过程中的质量隐患,大大提高了工程的质量。
3. 我提供的监理报告和意见,得到了业主方的认可,提高了我在公司和项目方面的工作声誉。
4. 在施工过程中,我积极参与了施工组织与协调会议,与各方保持了良好的合作关系,为项目圆满完成打下了良好的基础。
四、工作不足1. 在工作中,我发现自己在安全监督方面还有所欠缺,需要继续学习提高。
2. 在日常监理工作中,有时因为时间紧迫,未能全面监督每个细节,这是我需要改进的地方。
五、下阶段工作计划1. 加强安全监督,提高安全管理水平,及时发现并处理施工安全隐患。
2. 继续加强施工现场的质量监理工作,确保工程质量达标。
监理工作总结报告范文12篇

监理工作总结报告范文12篇监理工作总结报告范文一20xx年8月份,我监理部受公司委派至建业壹号城邦三期项目开展工程监理工作。
一年多以来,我监理部严格遵守国家法律、法规和各项制度,爱岗敬业,坚持为业主服务的思想意识,对工作认真负责,严格按照设计要求和有关标准、规范进行监理,监理工作成果做到了让业主满意、让公司放心,圆满的完成了本项目本年度的监理任务。
1、工程名称:2、工程类别:3、工程地址:4、建设单位:5、设计单位:6、施工承包单位:在本项目的监理工作中,我监理部工作人员能够严格遵守国家法律、法规和各项制度,爱岗敬业,对工作认真负责,诚实守信。
坚持为业主服务的思想意识,对工作认真负责,严格按照设计图纸和相关专业技术标准、规范进行监理,围绕“三控制三管理一协调”的工作方针,在建设单位的领导、施工单位的配合以及我公司领导的长期关注下,将工程质量作为监理工作的重中之重,认真抓好安全生产和礼貌施工,做好工程施工过程中各方的协调工作,圆满完成了本项目本年度的监理工作任务,基本情景如下:1.质量控制:在质量控制过程中,工人坚持质量第一的原则。
根据有关国家和部门颁布的质量管理法律法规文件、工程合同文件、施工规范、与本工程有关的检验和评定标准及方法、设计图纸,确定质量控制程序;采取事前控制、事中控制和事后控制相结合的质量控制方法,对投入的材料资源、施工过程和工程产品进行质量控制,以过程质量控制为重点,确保分项工程和单位工程的质量,进而确保工程项目的质量。
2.进度控制:影响项目进度的因素很多。
因此,本项目监理机构进度控制的重点是对本项目的进度进行检查和评估,对具备施工条件的局部项目的施工进度进行监督,以消除承包商自身管理水平的影响。
主要采取技术措施和合同措施,消除承包商自身管理水平的影响,及时处理工程中遇到的技术问题,尽可能为建设单位创造条件;监理指令下达后,督促施工单位加大资源投入,改进施工工艺,加快施工进度。
监理员工作报告怎么写(7篇)

监理员工作报告怎么写(7篇)监理员工作报告篇1一年来,在市委老干局的正确领导下和老干活动中心全体员工的大力支持下,坚持解放思想、实事求是、大胆开拓。
遵守各项规章制度,积极参与各项政治活动,办事公道正派,能顾全大局,服务意识强,敬业爱业,与老干活动中心全体员工一起齐心协力,在老干部服务工作都取得了一些的成绩。
一、提高认识,充实自已。
自活动中心大楼奠基以来,我一直在工地管理监督和协调各项施工单位工作。
当前,工地工作历来是一件辛苦的工作,我从一个服务行业的工作人员转为一个建筑管理人员,对业务不熟悉,一切要从头学起,对我来真是难上加难。
我开始思想不通,但经过领导的耐用解释和帮助,我终于认识到,搞好老干活动中心大楼也是为老干部服务的一项重要工作,它体现了市委、市政府对老同志的关怀。
我深知责任重大,也是领导给我一个煅炼机会和对我的信任。
我一定不能辜负领导对我的期望。
带着这个理想,我一方面搜集有关资料,购买书籍,学习建筑相关知识。
另一方面,虚心请教有经验的建筑专业技术人员。
经过一段时间的刻苦努力,我终于掌握了一些建筑有关的知识。
二、对工程施工建成设的质量控制工作工程质量的好坏,直接体现我工作的成坏。
也是整项工程的关健部分。
在收到工程施工图纸后,我就先进行熟悉图纸,了解设计意图,明了施工过程的主要工艺流程、工程特点,对施工图纸上所存在的异议之处采用书面形式进行记录,在图纸会审会议上提出,由设计进行明确。
针对在工程关键部位的施工时,做到提前到达旁站位置,检查施工准备工作,并旁站施工全过程,对一般施工的各道工序作业,做好日常的巡视、巡检、检查工作。
对各施工过程中的巡视、巡检、检查所发现的问题,及时采用口头形式通知施工单位工程项目管理部,做到发现问题及时向领导汇报,并督促施工单位落实整改及进行再次的复核检查发现问题及时停顿整改。
例一:在检查中发现施工单位C25#水坭砼配比未通过检测部门监定就进行施工,我立即要求施工队停工,直到施工单位送检后确定配比才进行施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工
作
报
告
告
福建恒源工程管理有限公司
二O一七年四月
批准:
审核:
编写:
1工程概况错误!未指定书签
1.1工程位置、任务及规模错误!未指定书签
1.2各参建单位情况错误!未指定书签
2监理规划错误!未指定书签
2.1监理质量方针、目标错误!未指定书签
2.2监理组织机构错误!未指定书签
(6)审核批准承包人提出的工程主材(钢筋、水泥、砂石料)用量供应计划,并按 施工承包合同和设计文件规定对其规格、数量、质量进行控制。
(7)按施工承包合同规定检查承包人的各项试验和现场的检测设施、手段和试验成 果,以及必要的施工期原始观测资料;对试验资料和相关成果,做必要的抽样 试验检测,对现场不能完成的试验项目请符合资质等级要求的部门进行检测。
(10)工程投资控制:本单位工程为单价承包项目,在施工过程中严格认真、负责地 控制工程变更,以免造成合同外投资的增加。
(11)施工安全监督:检查施工安全措施、劳动保护和环境保护措施,并提出建议, 协助发包人检查防洪渡汛措施并提出建议,参加重大的安全事故调查;参加发 包人组织的质量与安全文明生产考核检查,并提供足够的考核依据。
2.1.3.3监理部严格按照公司质量管理体系的要求,建立健全了质量监控和质量保证体 系,并按此开展监理工作。
2.2
理机构—福建源工程管理有限公司光泽县监理部。工程监理部在公司领导下,实行总监理工程师负责制,统一领导监理部各级监理人 员开展工作。 总监理工程师代表福建源工程管理有限公司全面履行光泽县项目监理部工 程监理合同规定的监理职责,对业主及工程质量负责。
2 . 1 .2监理总目标
监理依据国家和相应主管部门制定、颁发的有关法律、法规、技术标准、政策批准 的设计文件和依法签定的施工承包合同,按监理服务的范围和内容,履行监理义务,独 立、公正、科学、有效地服务于本工程,实施全面监理,使工程质量、工期和投资基本 满足施工合同要求。
2.1.3监理质量保证体系
(8)工程进度控制:根据工程建设合同总进度计划,监督施工人采取并落实措施, 实现合同的工期目标要求,当实施进度发生较大偏差时,及时指出执行赶工措 施,必要时向发包人提出调整控制性进度计划的建议意见,经发包人批准后, 完成进度计划的调整。
(9)施工质量控制:审查施工单位的质量保证体系和措施,核实质量文件,依据工 程建设合同文件、设计文件、技术标准,对施工的全过程进行检查,对重要工 程部位和主要工序进行跟踪监督。以单元工程为基础,按水利部《水利水电基 本建设工程单元工程质量等级评定标准》和《水利水电工程施工质量评定规程》 的要求,对施工单位评定的工程质量等级进行复核。
(3)全面管理工程建设合同,督促承包人全面履行施工承包合同。
(4)签发设计图纸和设计文件,及时组织设计交底,组织有关单位研究工程技术问 题并作出决策,重大问题提请业主决断。
(5)审查批准承包人提交的施工组织设计、施工进度计划、施工技术措施、作业规 程、工艺试验成果、临建工程设计以及使用的原材料等,并监督实施。
3.6安全生产与文明施工管理情况......错误!未指定书签
4监理效果错误!未指定书签
4.1质量控制效果错误!未指定书签
4.2进度控制效果错误!未指定书签
4.3投资控制效果错误!未指定书签
4.4安全管理效果错误!未指定书签
5工程评价错误!未指定书签
5.1设计评价错误!未指定书签
5.2质量、进度、安全评价
2.3监理职责与制度
2.3.1监理职责
工程监理范围包括光泽县崇仁乡2016年水土流失综合治理项目的施工过程监理。监理 部依据项目业主与承包商签订的工程承包合同及监理服务合同进行全面监理, 严格履行 监理委托合同所规定的职责。具体包括:
(1)协助业主与设计单位签订供图计划。
(2)监督发包人按工程建设合同的规定,落实必须提供的施工条件,检查工程施工 单位的开工准备条件,并在检查与审查合格后签发工程开工令。
6结论与建议
7附件
附件一监理主要工作人员表
附件二建设监理工作大事记
1
1.1工程位置、任务及规模
光泽县崇仁乡2016年水土流失综合治理项目,项目总投资:1295515元。
1.2各参建单位情况
本单位工程各参建单位如下:
业主单位:光泽县崇仁乡人民政府 设计单位:泉州市荣源水土保持科技咨询有限公司 监理单位:福建恒源工程管理有限公司
2.3监理职责与制度错误!未指定书签
2.4监理检测方法与设备错误!未指定书签
2.5监理措施错误!未指定书签
3监理过程错误!பைடு நூலகம்指定书签
3.1质量控制情况错误!未指定书签
3.2进度控制情况错误!未指定书签
3.3投资控制情况错误!未指定书签
3.4信息及合同管理情况错误!未指定书签
3.5现场协调与设计协作情况错误!未指定书签
2.1.3.1本项目工程建设,从一开始,就已建立了“业主负责、设计施工保证、监理控 制、政府监督”这一完整的质量保证体系,且运行有效,为水利工程建设树立了榜样。
2.1.3.2设计和施工是整个质量保证体系的基础和关键。设计单位建立了严格的三级校 审制度,对设计过程和设计成果做到层层把关;施工单位为国家三级施工企业,在现场 建立了“班组自检、队处复检、公司终检”的三级自检体系。
(12)主持监理合同授权范围工程建设各方的协调工作会议。
本项目于2017年3月19日施工完毕,将对本项目单位工程进行验收。
2
2.1监理质量方针、目标
2.1.1质量方针
福建恒源工程管理有限公司的质量方针是“管理科学、行为规范、服务热情、顾客 满意”。光泽县项目监理部工作以公司质量方针为行动指南,科学管理,通过不断地强 化培训和学习,规范监理行为,严格按程序办事,对承包人做到监帮结合,为业主单位 出谋划策,为业主的科学决策提供有效的支持,使顾客满意。
承建单位:福建闽湖水利水电建设工程有限公司
1.3工程施工概况
共完成生态护岸长1521.6m(其中左护岸建设长869m、右护岸建设652.6m);河道 清淤长1000m,清淤工程量4550.69m3;堤岸步行道长1376.4m;生产机耕道硬化长297.1m;按设计要求完成绿化种植;生态亲水工程二处;林草措施按设要求完成。
