二次结构施工方案(轻集料小型空心砌块)c

合集下载

二次结构装修施工技术交底

二次结构装修施工技术交底
(9)板面装修:先用腻子刮平,再做饰面层。对刮完腻子的隔墙,不得进行任何剔凿。
(10)隔墙板粘结7d内不得碰撞敲打,不得进行下道工序施工。
审核人
交底人
接受交底人
本表由施工单位填写。

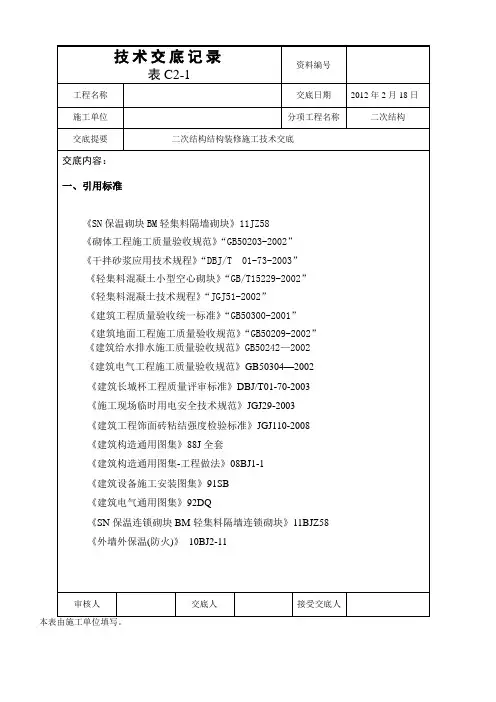

技术交底记录
表C2-1
资料编号
工程名称
交底日期
2012年2月18日
施工单位
分项工程名称
二次结构
交底提要
二次结构结构装修施工技术交底
交底内容:
7.3室内装修施工方法(见户型平面图)
7.3.1楼地面施工
1.CL7.5轻集料混凝土楼面做法(卧室、客厅、餐厅、封闭阳台(无洗衣机))
交底提要
二次结构结构装修施工技术交底
交底内容:
②砌筑时砌块错缝搭砌,搭结长度不小于90mm,不能保证时,设置拉结筋。
③宜采用“三一”砌筑法,即一铲灰、一块砖、一揉压。
④灰缝横平竖直,厚薄均匀,并填满砂浆。水平灰缝的砂浆饱满度不得小于80%;砌筑时砖竖缝先挂浆,后砌筑。每砌完一层,要从上部加浆填满竖缝,不得出现透明缝、瞎缝。灰缝厚度宜为5mm。上下皮砌块的竖向灰缝相互错开,长度不宜小于砌块长度的1/3并不小于150mm。
⑤每日砌筑高度不大于1.8m。相临工作段砌筑高度不大于2m,砌体临时间断处高差不大于一步脚手架高,不大于1.5m。
⑥砌筑时砖孔应垂直于受压面方向放置。
⑦填充墙与结构墙体间的缝隙应采用砂浆填满。
⑧墙体应拉通线砌筑,并应随砌随吊、靠,确保墙体垂直、平整,不得砸砖修墙。不够整块砖的部位,应用小规格砌块来补砌,或用切割的大于半砖的砌块补砌,严禁用砍过的砖填补。
③砂浆拌成后和使用时,均应盛入贮灰器中,如砂浆出现泌水现象,应在砌筑前再次拌合。
④水泥砂浆应随拌随用,必须在拌后3~4小时内使用完毕;如施工期间最高气温超过30℃时,必须在拌后2~3小时内使用完毕。

轻集料混凝土小型空心砌块 解释说明以及概述

轻集料混凝土小型空心砌块 解释说明以及概述

轻集料混凝土小型空心砌块解释说明以及概述1. 引言1.1 概述轻集料混凝土小型空心砌块是一种在建筑和农业领域广泛应用的材料。

它由轻质骨料和水泥等材料混合而成,具有较低的密度和良好的保温性能。

这种砌块因其结构特点,在各行业中受到了广泛的关注和使用。

1.2 文章结构本文分为五个部分来详细介绍轻集料混凝土小型空心砌块。

首先,在引言部分我们将概述本篇文章的内容,并说明文章结构和目的。

接下来,第二部分将详细解释说明轻集料混凝土和小型空心砌块的概念及相关特点,以及制作工艺。

第三部分将探讨该材料在建筑、农业和环保领域的具体应用情况。

紧接着,第四部分将重点对比轻集料混凝土小型空心砌块的优缺点,并进行评价与分析。

最后,在第五部分我们将总结所述要点,并展望未来该材料的发展趋势。

1.3 目的本文旨在全面介绍轻集料混凝土小型空心砌块的特点、制作工艺和应用领域,并对其进行优缺点对比分析。

通过这篇文章,读者将能够更好地了解这种材料以及它在各个行业中的应用。

同时,本文也将探讨未来轻集料混凝土小型空心砌块的发展趋势,为相关领域的研究和实践提供参考和指导。

2. 轻集料混凝土小型空心砌块解释说明2.1 轻集料混凝土概念轻集料混凝土是一种采用陶粒、蛭石、珍珠岩等轻质骨料,经过掺入水泥、石灰和其他外加剂进行调配制成的一种新型建筑材料。

与传统的普通混凝土相比,轻集料混凝土具有更低的密度和更好的保温性能。

2.2 小型空心砌块定义与特点小型空心砌块是一种中空且较小尺寸的建筑材料,其内部结构为多个大小相等的空腔。

这些空腔可以有效降低砌块的自重,从而减少整体结构的负荷。

小型空心砌块通常由轻集料混凝土或其他类似材料制成。

它们具有良好的隔音性能、保温性能以及施工方便等特点。

2.3 轻集料混凝土小型空心砌块制作工艺轻集料混凝土小型空心砌块的制作工艺包括以下几个关键步骤:a. 原材料准备:根据配比要求,准备适量的水泥、轻集料(如陶粒、珍珠岩等)、石灰以及其他外加剂。

二次砌体结构施工方案

二次砌体结构施工方案

目录一、工程概况 (1)1.1总体简介 (1)1.2建筑设计概况 (1)二、编制依据 (3)2.1施工图纸 (3)2.2工程应用的主要规程、规范、标准 (4)2.3工程应用的主要图集 (5)2.4其它 (5)三、施工安排 (6)3.1施工任务划分 (6)3.2总体施工安排 (6)3.3现场施工布置 (6)3.4样板间计划 (6)3.5施工管理小组 (6)3.6劳动力计划 (7)四、施工准备 (7)4.1技术准备 (7)4.2施工材料准备 (8)4.3、机具准备 (9)4.4、二次结构工程施工的水平运输及垂直运输 (9)4.5、试验计划 (9)4.6、施工作业条件 (9)五、施工方法 (10)5.1.工艺流程 (10)5.2施工准备 (10)5.3排砖撂底 (10)5.4砂浆 (10)5.5砌筑施工做法及施工方法 (11)5.6填充墙与结构的拉结 (12)5.7墙体拉结筋 (16)5.8管线及挂件安装要求 (17)六、质量标准和验收 (17)七、注意事项 (18)7.1质量保证措施 (18)7.2成品保护措施 (19)7.3安全保证措施 (19)7.4环境保护措施 (19)7.5文明施工措施 (19)二次结构施工方案一、工程概况本工程位于大兴区黄村镇孙村组团A-06、07、13、14地块,本标段为地块南区的西标段,本工程西侧为规划纵一路,东侧为城乡建设集团同期施工标段,南侧为规划横六路,北侧为小区内现状道路,场外交通主要利用西、南两侧的规划横六路及规划纵一路。

本工程由八幢住宅楼及一栋幼儿园和一个两层的地下车库组成,总建筑面积为73461m2。

1.1 总体简介1.2 建筑设计概况二、编制依据2.1 施工图纸2.2工程应用的主要规程、规范、标准2.3工程应用的主要图集2.4其它三、施工安排3.1施工任务划分本工程砌体分项工程计划分三个施工区域、安排三个劳务队伍进行施工。

31#和38 #楼、P3车库部分为一个劳务队负责施工;32#、33#楼、37#楼、P3车库部分为一个劳务队负责施工;34#、35#楼、36#楼为一个劳务队负责施工。

二次结构施工方案

二次结构施工方案

目录第一章编制依据 1第二章二次结构概况 2第三章施工布署 4第一节工期安排 4第二节二次结构施工顺序 4第三节劳动力安排 5第四节现场安排 5第五节任务划分 6第四章施工准备 6第一节技术准备 6第二节生产准备 7第三节机械、机具准备 8第五章施工方法 8第一节二次结构施工方法 8第二节二次结构测量放线 13第三节二次结构植筋 13第四节二次结构砌筑 14第五节隔墙抹灰 15第六章质量控制措施 17第七章安全管理措施 18第八章成品保护措施 19第九章消防、环保管理措施 20第九章工期保证措施 21第一章编制依据第二章二次结构概况一、本工程为*********工程,地下一层地上五层,框架结构,地下一层层高5.10m,地上一、二层层高4.80m,地上三~五层层高4.50m,建筑面积8700m2,建筑总高度为27.30m。

二、本工程-5.10m标高以下隔墙基础为240厚页岩煤干石砖砌体。

地下室和地上一~五层室内填充墙和外墙围护均采用大孔轻集料混凝土砌块填充墙。

三、填充墙材料要求:1、本工程大孔轻集料填充墙砌块外墙为250厚,内隔墙为200厚。

2、砌块干密度≤1200kg/m3,砌块抗压强度≥3.5Mpa,隔声40~50dB,耐火极限大于3.5h。

3、页岩煤干石砖抗压强度为MU10,±0.00以下填充墙砌筑砂浆为M5水泥砂浆,±0.00以上填充墙砌块为DM5混合砂浆。

四、填充墙构造要求:1、有防水要求的房间和地下一、二层砌体下部均采取浇筑200高C20混凝土坎台。

2、一、二、三层砌块填充墙距地1.20m和距顶1.20m各设一道水平系梁,其余层填充墙在墙体半层处或门顶处设水平系梁一道,水平系梁通长设置,且与墙、柱相连,水平系梁截面为墙厚×200mm,配筋为上下各2 12, 6@200,当水平系梁兼作洞口过梁时在洞口过梁区段另增加钢筋,其过梁配筋按结施-1(2/2)表一,门窗洞口过梁配筋表。

轻集料混凝土小型空心砌块建筑体砌筑施工方法

轻集料混凝土小型空心砌块建筑体砌筑施工方法

轻集料混凝土小型空心砌块建筑体砌筑施工方法随着经济的发展和人们生活水平的提高,建筑业也在不断发展壮大,各种新型建筑材料应运而生。

轻集料混凝土小型空心砌块是其中一种新型建筑材料,在现代建筑中得到了广泛的应用。

本文将从轻集料混凝土小型空心砌块的特点、施工前的准备工作、施工过程和施工后的处理等方面进行详细的介绍。

一、轻集料混凝土小型空心砌块的特点轻集料混凝土小型空心砌块是一种新型的建筑材料,具有以下几个特点:1、轻质:轻集料混凝土小型空心砌块的体积重量只有普通砖的1/4左右,大大减轻了建筑物的自重,降低了建筑物的地基要求,提高了建筑物的抗震性。

2、保温隔热:轻集料混凝土小型空心砌块的空心结构和轻质材料的特性,使其具有很好的保温隔热性能,可有效降低建筑物的能耗。

3、强度高:轻集料混凝土小型空心砌块的强度比传统的砖块高,且不易开裂,能够承受较大的荷载。

4、施工方便:轻集料混凝土小型空心砌块的造型规整,大小统一,施工方便,可大大提高施工效率。

二、施工前的准备工作1、材料准备:在施工前,需要准备好轻集料混凝土小型空心砌块、水泥、砂浆、水等材料。

2、施工工具准备:在施工前,需要准备好铁锤、砖切机、水平仪、搅拌机、钢筋切割机等施工工具。

3、施工图纸:在施工前,需要准备好建筑设计图纸和施工图纸,以便进行施工。

4、场地准备:在施工前,需要对施工场地进行清理和平整,以便进行施工。

三、施工过程1、基础处理:在施工前,需要对建筑基础进行处理,保证其平整、牢固。

2、砌块铺设:将轻集料混凝土小型空心砌块按照设计图纸要求,从下往上逐层铺设,每层需要使用水平仪进行调整,确保砖块水平、垂直。

3、钢筋加固:在砌块铺设过程中,需要按照设计要求设置钢筋加固,以提高建筑物的抗震性。

4、砂浆砌缝:在砌块铺设完成后,需要在砖块之间填充砂浆,使其紧密连接,增加建筑物的稳定性。

5、开窗门洞:在砌块铺设完成后,根据设计要求,在墙体上开窗门洞。

6、砖切割:在砌块铺设过程中,如遇到需要切割的砖块,使用砖切机进行切割。

二次结构施工方案 豆丁网

二次结构施工方案 豆丁网

二次结构施工方案背景介绍二次结构施工是建筑施工过程中的重要环节,它包括了各种内部构件的安装和装修工作,如墙体、地面、天花板等。

本文将介绍二次结构施工方案的主要内容。

施工准备工作在进行二次结构施工之前,需要做好一系列的准备工作,以确保施工的顺利进行。

包括以下几个方面:1.设计方案的准备:根据建筑设计图纸,确定二次结构的具体要求,包括墙体厚度、地面材料、天花板设计等。

2.材料采购和准备:根据设计方案,采购所需的材料,如砖块、木材、水泥等,并做好储存和准备工作。

3.施工队伍的组织:根据施工的规模和要求,组织一支合适的施工队伍,包括工人、技术人员等。

4.施工设备的准备:根据施工需要,准备所需的施工设备,如砌筑机、切割机、混凝土搅拌机等。

施工步骤墙体施工墙体是建筑物的重要组成部分,其施工过程需要经过以下几个步骤:1.找平墙体底部:首先需要在地面上找平墙体底部,以确保墙体的垂直度和水平度。

2.砌筑墙体:根据设计要求和标准,使用砖块或其他材料进行墙体的砌筑。

注意砌筑过程中保持墙体的垂直度和水平度。

3.涂抹墙面:在墙体砌筑完毕后,需要对墙面进行涂抹,以达到设计方案要求的平整度和光滑度。

地面施工地面的施工需要经过以下几个步骤:1.打底处理:首先需要对地面进行打底处理,包括填土、夯实等工作。

确保地面平整并具备良好的承重能力。

2.安装地面材料:根据设计要求,选择适合的地面材料进行安装,如瓷砖、地板等。

注意材料的平整度和接缝的处理。

3.铺设防水层:根据需要,对地面进行防水处理,以保护地面和楼下空间。

天花板施工天花板的施工需要经过以下几个步骤:1.安装脚手架:首先需要安装脚手架,以确保施工人员的安全。

2.装修天花板:根据设计要求,进行天花板的装修工作,如吊顶、吊灯等。

3.涂装饰处理:在天花板装修完毕后,根据设计要求进行涂装饰处理,以达到设计方案的效果。

安全措施在进行二次结构施工过程中,需要注意以下安全措施:1.施工现场的安全:确保施工现场的安全,设置明显的警示标志,并做好防护措施。

二次结构砌筑工程施工方案

二次结构砌筑工程施工方案

二次结构砌筑工程施工方案本工程除了钢筋混凝土墙、柱外,其他墙体采用加气混凝土砌块。

一、砌体施工方法1.1施工准备1、技术准备1)施工前应由施工单位技术负责人组织施工班组进行图纸交底。

2)图纸会审记录、设计变更应及时标注于施工图纸上,避免出现遗漏。

3)由甲方、监理、施工单位讨论确定砌体工程样板的施工标准,必须保证不得低于施工规范及企业标准,当施工规范与企业标准不一致时,按较严格的执行。

并对施工班组进行技术交底。

2、材料机具准备1)砌体工程所用的材料应有产品的合格证书、产品性能检测报告。

块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复检报告。

严禁使用国家明令淘汰的材料。

所用砌块产品龄期不应小于28天。

2)砌块在运输装卸过程中,严禁抛掷和倾倒。

进场后应按品种、规格分别堆放整齐,堆置高度不宜超过2m。

同时应防止雨淋。

3)砌体工程所用材料在合同中有约定的,必须以合同为准,选用合同中指定的品牌。

4)模板、脱模剂等必须符合要求。

5)砌体工程施工前外用电梯或物料提升机等垂直运输工具应已具备使用条件。

3、其他准备1)砌体样板最迟于主体结构施工至8层时完成。

2)现场结构施工阶段的周转材料及建筑垃圾清运完毕。

3)结合施工图纸对主体结构复核完成。

4)完成水电预埋施工,检查结构阶段预埋管线是否符合设计和使用功能要求。

5)检查结构阶段预留钢筋位置是否正确。

6)测量放线完成,并完成验收。

1.2砌体工程施工1、测量放线依据建筑施工图及相关设计变更进行现场测量放线,测量放线过程中,应将已确定的相关点位依据相关图纸现场放样。

测量放线完成后应及时进行验线,其中住宅砌体样板验线时,应组织施工单位、监理单位、甲方主要负责人进行现场验线,并对设计不合理的地方进行优化,形成设计变更,待调整完成,并验线合格后方可组织砌体样板施工。

二次结构施工执行样板制,二次结构水电预埋、预留须保证最终的使用功能,特别是精装修工程,必须保证水电预留位置准确、一次到位;砌体施工前必须弹控制线(如下图),严禁随梁或墙直接砌筑,特别是飘窗及空调板等转角部位,并且在距墙边150mm或200mm的位置弹出墙体控制线,作为抹灰时打点套方的控制线。

二次结构BM轻集料砌块施工方案

二次结构BM轻集料砌块施工方案

二次结构BM轻集料砌块施工方案在建筑领域中,砌块是一种常见的建筑材料,具有重量轻、隔热性能好等特点。

而在建筑的二次结构中,BM轻集料砌块是一种常用的材料,其施工方案至关重要。

本文将就二次结构BM轻集料砌块的施工方案进行详细介绍。

1. 施工前准备在进行BM轻集料砌块的施工前,需要做好充分的准备工作。

首先,要对施工区域进行清理,确保施工区域的平整清洁;其次,要做好施工材料的准备,包括BM轻集料砌块、水泥、砂浆等;同时,要做好相关设备的调试和检查,确保施工设备的正常运行。

2. 砌块规划与设置在进行BM轻集料砌块的施工时,需要先进行砌块的规划和设置工作。

首先,要确定砌块的尺寸和布局,根据设计要求进行合理的规划;然后,要进行砌块的设置,确保砌块的稳固性和整齐度。

3. 砌块砂浆配制与涂抹在砌块的施工过程中,砂浆的配制和涂抹是关键的步骤。

首先,要根据设计要求进行砂浆的配制,确保砂浆的质量符合要求;然后,要将砂浆均匀地涂抹在砌块上,确保砌块之间的粘合牢固。

4. 拼凑与固定在进行BM轻集料砌块的施工时,拼凑与固定是至关重要的步骤。

在砌块的拼凑过程中,要确保砌块之间的接口紧密,避免出现空隙;同时,在固定砌块时,要选择适合的固定方式,确保砌块的稳固性。

5. 完工验收与保养最后,在完成BM轻集料砌块的施工后,要进行完工验收和保养工作。

验收时要检查砌块的质量和外观是否符合设计要求;同时,在保养过程中,要注意砌块的湿润保养,以确保砌块的质量和稳固性。

通过以上的施工方案,可以有效地实现二次结构BM轻集料砌块的施工,确保施工质量和安全性的同时,提高建筑的使用寿命和外观效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

租赁房项目砌体结构工程施工方案修改稿租赁房项目砌体结构工程施工方案修改稿编制说明:租赁房项目砌体结构工程方案已于2013年8月18日报审,现依据砌体结构工程设计变更,在遵守部分原有方案基础上,对该方案作出《租赁房项目二次结构工程方案修改稿》。

设计变更内容说明:墙体由原来的蒸压加气混凝土砌块(板)变更为内外墙均为BM 轻集料混凝土空心连锁砌块砌筑,其中100厚墙体变更为安装钢丝增强轻骨料混凝土空心条板。

具体部位变更说明:屋面女儿墙砌体(150厚)、管道井、强弱电井、通风道墙体变更为BM轻集料混凝土空心连锁砌块(140厚)砌筑;首层原有250厚砌体变更为BM 轻集料混凝土空心连锁砌块(240厚)砌筑;原有墙体(200厚)变更为BM轻集料混凝土空心连锁砌块(200厚)砌筑。

1、编制依据有改变;2、工程概况作相应改变;3、施工安排基本不变;4、施工准备:材料准备有改变;5、主要施工方法:有改变;6、冬期施工:暂不考虑;7、其他措施基本不变。

目录(增改)1 编制依据(修改) (2)2 工程概况 (2)2.1项目概况 (2)2.2二次结构设计概况(修改) (3)3 施工安排 (3)3.1施工原则.......................................... 错误!未定义书签。

3.2施工区段划分...................................... 错误!未定义书签。

3.3组织机构.......................................... 错误!未定义书签。

3.4劳动力安排........................................ 错误!未定义书签。

4 施工准备 (3)4.1技术准备 (3)4.2机械及施工条件准备 (4)4.3材料准备(修改) (4)5 主要施工方法(修改) (7)5.1施工工艺 (7)5.2施工作业条件 (7)5.3轻集料混凝土小型空心砌块砌筑施工方法 (8)5.4轻集料砌块施工质量验收............................ 错误!未定义书签。

5.5建筑用轻质隔墙(空心)条板施工方法 (15)6 文明标准化施工保证体系(修改) (19)7 冬期施工(暂不考虑) (22)8 质量标准及保证措施 (22)9 成品保护措施 (22)10 安全措施(修改) (23)1 编制依据(修改部分)2 工程概况2.1二次结构设计概况(修改部分)2.2 其他3 施工安排说明:本工程二次结构砌筑依据工程主体结构验收情况遵循先地下后地上一层~八层,再由地上17层逐层(或数层)向下砌筑;水、电、暖通穿插进行的施工原则,严格按照合理的施工顺序进行施工。

总体实行先屋面施工,次砌体结构施工,再外墙保温施工,后装饰工程施工的施工顺序,前后搭接、总体连续,确保连续均衡作业。

4 施工准备4.1 技术准备4.1.1 在砌筑前,认真熟悉图纸(含图集、规范、规程)、图纸会审、变更、洽商、核实门窗洞口位置及洞口尺寸,明确预留、预埋位置,核实各部分的所用的砌块类型,计算出窗台系梁及门窗顶部系梁标高并弹出位置线,计算墙体中门窗洞口两侧芯柱及墙身芯柱位置并弹芯柱位置线。

熟悉相关构造及材料要求。

4.1.2 做好钢筋翻样及钢筋下料。

4.1.3 有试验室出具完整的砌体工程原材料复试报告、干拌砂浆检验报告,且保证原材料合格。

4.1.4 制定本分项工程的质量标准及检查制度。

4.1.5 开始砌筑之前,做好安全、技术交底工作。

4.1.6 确定好砌筑工序,设备间根据设备体积大小进行最后砌筑封闭,管道井待管道安装完成后方能砌筑,并保证管道井封堵材料的耐火极限不低于3.0h。

4.2 机械及施工条件准备4.2.1 垂直和水平运输:地下层利用建筑物汽车坡道做为物资运输通道,采用人力平板车运输材料。

利用洞口时,洞口侧边防护照设,在下料口一侧设一道防护门,门宽800mm,高1200mm,采用Ф16钢筋焊制。

下料时,将门打开,其他时候,关好防护门。

汽车坡道做为运输道路,必须做小型车辆(总荷载不大于1.5T)货运道与人行道单独使用,不得混用。

地上利用施工电梯作为垂直运输工具(特注:施工电梯必须具备验收备案手续后,方可进行使用),配以手推车进行水平运输。

4.2.2 施工照明:楼梯间、地下室人行通道照明采用低压照明系统,照明电压为36V,施工部位照明要加强,采用碘钨灯。

详见“施工现场临电方案”。

砌体施工阶段,地上部分,因结构梁底距地高度为2.50m,不满足220V照明布线的安全高度,所以仍然采用低压照明措施。

照明布线原则要求各相线路负荷均衡。

4.2.3 砂浆搅拌机9台(其中A、C座各3台,B座2台、D座1台),基本满足施工需要。

砂浆搅拌机布置位置要靠近施工电梯,减少运距(布置位置参见电梯位置布置图)。

4.2.4轻集料混凝土小型空心砌块与干拌砂浆堆场位置要与砂浆搅拌机靠近,并要做好防雨防潮措施。

堆场范围需高于外围场地,以便于排水及时、有利。

4.3 材料准备根据工程进度由工长向材料组提供材料计划单(材料进场时间确定),材料组应确保材料的供应能够满足施工进度需要,对材料要求如下:4.3.1 对进场的各种砌块,砌筑用专用干拌砂浆(DM5.0-MR)、按照《砌体工程施工质量验收规范》GB50203-2011的要求做好送样试验,合格后方可使用。

并轻集料混凝土小型空心砌块尚应符合《轻集料混凝土小型空心砌块》GB/T15229-2011的要求。

4.3.2 轻集料小型空心砌块砌筑时的产品龄期应超过28d。

4.3.3 砂浆用水必须符合厂家使用说明的要求。

4.3.4 钢筋原材应有出厂合格证、质量证明单和复试报告。

4.3.5 植筋用的植筋胶及固化剂必须有出厂合格证,检测报告。

植筋完成24h后进行拉拔试验,试验合格后方可进行砌筑工作。

4.3.6进场的物资应安排专门的存放位置,各种砌块按品种、规格分别堆放整齐,堆置高度不宜超过1.8m。

各种材料分开挂牌堆放。

4.3.7 主要轻集料混凝土空心砌块的规格(GB)选用表:单位:mm砌块密度等级采用≤900;砌块强度等级为MU5.0。

砌块标记(示例)LB 2 900 MU5.0 GB/T15229-2011砌块尺寸偏差和外观质量应符合下表要求数应不小于0.8;软化系数应不小于0.8。

砌块抗冻性D35,强度损失率≤25%、质量损失率≤5%。

砌块放射性核素限量应符合GB6566的规定。

砌块其他性能指标的试验应按GB/T4111规定进行。

砌块产品合格证、贮存和运输:砌块出厂时,生产厂应提供产品质量合格证书,其内容包括:厂名与商标;合格证编号及生产日期;产品标记;性能检验结果;批次编号与砌块数量(块);检验部门与检验人员签字盖章。

砌块应按类别、密度等级和强度等级分批堆放;砌块装卸时,严禁碰撞、扔摔,应轻码轻放,不许用翻斗车倾卸;砌块堆放和运输时应有防雨、防潮和排水措施。

砌块材料进入施工现场时,质量检查员、施工员(工长)、材料员、试验员并报请监理工程师进行联合检查验收并形成验收记录。

砌块经检查验收合格后,方可使用。

4.3.9 砌筑之前施工员及质量检查员要审核好过梁(系梁兼)的规格尺寸,过梁采用商砼,全部采用现浇,过梁混凝土标号采用C25。

4.3.10砌块砌筑用专用干拌砂浆技术要求详见下表砌块砌筑用专用干拌砂浆技术要求轻集料普通砌块性能要求(DB11/T742-2010)5 主要施工方法5.1 施工工艺基层清理→墙体定位放线→测量员验线→植筋(系梁钢筋、芯柱、构造柱钢筋)→植筋拉拔试验→送样复试、拌制(混凝土)砂浆→立皮数杆→排砖摞底→挂线砌填充墙→浇筑芯柱混凝土(含门窗抱框芯柱)→水平系梁浇注→收缩稳定后将填充墙顶部与结构的缝隙填实→验收、填表、资料归档5.2 施工作业条件5.2.1与轻集料砌块施工相关的主体结构应通过质量验收。

5.2.2施工前施工员应按照建筑设计施工图,墙体位置,砌块尺寸,楼层标高,连系梁、芯柱数量,梁、柱、墙及门、窗位置等绘制每一道墙体的砌块排列图。

5.2.3施工前应搭设脚手架并验收合格,不得在轻集料砌块墙体上固定脚手架孔。

5.2.4砌体结构工程施工方案应经监理单位审核后施工。

5.2.5施工前应对施工操作人员进行技术、安全交底。

5.2.6应在墙体阴阳角处设立皮数杆,皮数杆间距不大于5m。

5.2.7轻集料砌块在砌筑前不宜浇水。

砌筑时应反砌,即小孔面朝上。

5.2.8砌体结构工程施工前,施工电梯等大型机械设备必须经专业检测机构检测验收并备案手续完成后,方可进行砌体施工作业。

5.2.9砌体结构工程施工前,所有楼层的危险部位(楼层临边、电梯井洞口临边、管道井洞口临边、板墙预留洞口临边、楼梯临边、变形缝伸缩缝临边、门窗洞口临边、施工电梯门洞口临边、通风洞口临边、交叉作业工序转换临时防护不到位临边、脚手架搭设、各级配电漏电保护装置等)必须经项目安全负责人检查验收合格后,方可进行砌体作业。

5.2.10砌体结构工程施工前,所有施工现场的务工人员必须经得总包安全管理人员的安全教育培训后,方可进行砌体施工作业。

5.2.11砌体结构工程施工,特殊工种人员必须持证上岗。

5.2.12轻集料砌块质量应符合GB/T15229-2011《轻集料混凝土小型空心砌块》的要求。

进场后应品种、规格分别码放整体,堆置高度不超过1.8m,并做好标识。

5.2.13砌筑砂浆为干混砂浆,其技术要求应符合相应规程规定。

砌筑砂浆的拌合用水应符合JGJ63《混凝土拌合用水标准》的规定。

5.2.14芯柱混凝土采用专用C混凝土,粗骨料粒径宜为5~15mm。

b5.2.15钢筋的品种、规格数量应符合设计要求,并应有质量合格证书及按要求取样复验,复验合格后方可使用。

5.2.16其他原材料经试验应符合相应标准规定的要求后,方可使用。

5.2.17砂浆搅拌器、砂浆铺灰器、提升架、切割机、磅秤、小型翻斗车、小型振捣器等均应准备到位。

5.3轻集料混凝土小型空心砌块砌筑施工方法5.3.1 结构经验收合格后,把砌筑基层楼地面的浮浆残渣清理干净进行二次结构施工放线。

填充墙的边线、门窗洞口位置线、芯柱位置线必须准确,偏差控制在规范允许的范围内,经监理验收合格后方可进行下道工序。

同时,在门窗相应就近的柱、墙面上弹门窗洞口标高位置线,并经监理验收合格后方可进行下道工序。

5.3.2 利用皮数杆将砌块的皮数线和水平系梁、门窗洞口芯柱、墙体芯柱的位置用红色油漆标识出来,皮数杆应立在填充墙的两端或转角处,并拉通线。

5.3.3 填充墙砌筑时应预选、预排砌块,并清除砌块表面污物,剔除外观质量不合格的砌块。

5.3.3.1轻集料砌块应按设计图从门窗洞口或柱边方向开始砌筑,尽量采用395mm长主砌块,用195mm半长辅砌块错缝,不足主、半砌块尺寸时可切割;门窗侧洞口应用洞口块,砌块上下孔应基本对齐,便于灌芯柱,芯柱下部应留清扫口。
