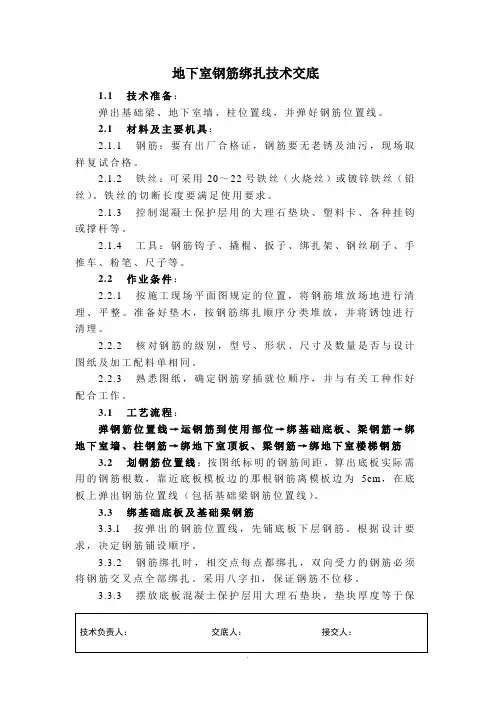

地下室钢筋绑扎技术交底1.1 技术准备:弹出基础梁、地下室墙、柱位置线,并弹好钢筋位置线。

2.1 材料及主要机具:2.1.1 钢筋:要有出厂合格证,钢筋要无老锈及油污,现场取样复试合格。

2.1.2 铁丝:可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)。

铁丝的切断长度要满足使用要求。

2.1.3 控制混凝土保护层用的大理石垫块、塑料卡、各种挂钩或撑杆等。

2.1.4 工具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。

2.2 作业条件:2.2.1 按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整。

准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理。

2.2.2 核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同。

2.2.3 熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作。

3.1 工艺流程:弹钢筋位置线→运钢筋到使用部位→绑基础底板、梁钢筋→绑地下室墙、柱钢筋→绑地下室顶板、梁钢筋→绑地下室楼梯钢筋3.2 划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,靠近底板模板边的那根钢筋离模板边为5cm,在底板上弹出钢筋位置线(包括基础梁钢筋位置线)。

3.3 绑基础底板及基础梁钢筋3.3.l 按弹出的钢筋位置线,先铺底板下层钢筋。

根据设计要求,决定钢筋铺设顺序。

3.3.2 钢筋绑扎时,相交点每点都绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。

采用八字扣,保证钢筋不位移。

3.3.3 摆放底板混凝土保护层用大理石垫块,垫块厚度等于保护层厚度,按每1m距离梅花型摆放。

3.3.4 基础梁,根据梁位置线就地绑扎成型。

3.3.5 绑完下层钢筋后,摆放钢筋支架(间距1m),在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。

3.3.6 底板钢筋绑扎接头时,钢筋搭接长度及搭接位置要符合施工规范要求,同一截面面积百分率不能大于25%,钢筋搭接处要用铁丝在中心及两端扎牢。

印务项目13楼钢筋工程施工方案

印务项目13楼钢筋工程施工方案

印务项目13楼钢筋工程施工方案一、项目概况印务项目位于13楼,是一座多层的办公楼。

在进行钢筋工程施工前,首先需要进行项目概况的清晰了解。

具体内容包括建筑平面图、剖面图、结构施工图纸、钢筋清单等。

二、施工准备1.施工资料准备:包括项目相关文件、合同、设计图纸等。

2.材料准备:根据设计图纸和钢筋清单,准备所需的钢筋、支撑材料等。

3.车辆和机械准备:准备所需的起重机、吊篮、混凝土泵车等。

三、安全措施1.安全培训:对施工人员进行安全培训,包括作业规程、安全注意事项等。

2.安全设施:设置安全防护网、警示标识等,确保施工现场安全。

3.施工人员配备:配备足够数量合格的施工人员,确保施工质量和安全。

四、施工步骤1.基础处理:根据设计要求,对地基进行处理,清除沉浸、凹凸不平的地面。

2.支模安装:根据结构施工图纸,进行支模的安装,并进行支模的调整,确保准确度和稳定性。

3.钢筋加工及预埋件安装:根据设计要求,对钢筋进行加工和预埋件进行安装,在施工现场进行组装和调整。

4.编制钢筋骨架:根据设计图纸和钢筋清单,对钢筋进行编制,然后进行绑扎。

5.钢筋混凝土浇筑:进行混凝土的配制和搅拌,然后使用混凝土泵车进行浇筑,保证浇筑的均匀性和密实性。

6.钢筋保护:在混凝土凝固后,对钢筋进行保护,采取防腐、防锈等措施。

7.施工质量检测:对施工质量进行检测,包括钢筋的尺寸、间距、弯曲、连接等。

8.阶段性验收:对施工过程中的钢筋工程进行阶段性的验收,确保施工质量和安全。

五、施工注意事项1.施工进度:根据项目计划,合理安排施工进度,并根据实际情况进行调整。

2.施工质量:保证施工质量,严格按照设计要求、规范进行施工,确保钢筋骨架的牢固性。

3.施工安全:施工过程中,严格遵守安全操作规程和操作规范,加强施工现场管理,做好施工安全防护工作。

4.施工造价:合理控制施工造价,尽量避免浪费和损耗。

六、施工总结施工完成后,对施工过程进行总结和评价,检查是否存在质量问题和安全隐患,并采取相应措施加以改进。

抗震结构钢筋不带E用在哪些部位

抗震结构钢筋不带E用在哪些部位

抗震结构钢筋不带E用在哪些部位
在建筑领域中,抗震结构是一项重要的设计考虑因素。

而钢筋是构建抗震结构中不可或缺的材料。

其中,钢筋分为带有E标识和不带E标识,而抗震结构中所用的钢筋不带E的一般用途和部位有以下几个方面:
1. 结构受力较小的部位
抗震结构钢筋不带E可以用在结构受力相对较小的部位,例如一些次要构件、装饰构件等。

这些部位在地震等外部力作用下受力较小,因此可以采用不带E的钢筋,以节约成本。

2. 非承重墙体
在建筑结构中,非承重墙体承担的是间隔和隔墙的作用,其受力相对较小。

抗震结构钢筋不带E可以用于非承重墙体的加固和连接,能够满足其在整体结构中的功能要求。

3. 地下室、地下通道等区域
地下室、地下通道等结构在地震时受力较小,因为地下结构受地层支撑和周围土层的约束,有一定的阻尼和缓冲作用。

在这些地下区域的建筑结构中,可以考虑使用抗震结构钢筋不带E,以满足工程的实际需要。

4. 局部结构细部构件
在一些较为细部的结构构件中,不带E标识的钢筋也可以使用。

例如一些柱、梁的连接节点处、楼板边梁等局部构件中,可以考虑采用抗震结构钢筋不带E,以满足局部的受力需求。

总体而言,抗震结构钢筋不带E可以在结构受力较小或次要构件中使用。

在设计和施工时,需根据具体的工程要求和实际情况综合考虑,在保证结构安全的前提下选择合适的钢筋材料,确保工程质量和安全性。

mf13标盾构井钢筋施工方案

mf13标盾构井钢筋施工方案

地铁八号线三期工程和义站~西洼地站区间盾构井钢筋施工方案编制人:审核人:审批人:北京城建设计发展集团股份有限公司北京地铁八号线三期十三标项目经理部2015年1 月26 日目录第一章编制依据及编制原则 (3)1.1编制依据 (3)1.2编制原则 (4)第二章工程概况 (4)2.1工程概况 (4)2.3主要工程材料 (7)2.4钢筋工程 (7)第三章施工部署 (8)3.1工程目标 (8)3.2组织机构 (9)3.3施工准备 (10)第四章施工方法 (12)4.1材料控制 (12)4.2钢筋的存放和运输 (13)4.3钢筋放样 (13)4.4钢筋施工工艺 (14)4.5钢筋冬季施工 (22)第五章钢筋施工质量控制 (22)5.1质量保证体系 (22)5.2质量管理措施 (23)5.3钢筋工程质量控制措施 (25)5.4成品保护措施 (28)第六章安全、消防、文明施工措施 (28)6.1安全管理体系 (28)6.2钢筋工程安全保证措施 (30)6.3消防保证措施 (30)6.4文明施工保证措施 (31)第七章应急保证措施 (32)7.1应急救援领导小组与职责 (32)7.2应急人员职责 (32)7.3各类事故的预防 (33)7.4事故应急救援措施 (34)第一章编制依据及编制原则1.1 编制依据1、《北京地铁八号线三期工程和义站~西洼地站区间盾构井主体结构施工图》2、地下铁道工程施工及验收规范(GB50299-1999)(2003年修订版)3、轨道交通单位工程、分部工程和分项工程划分标准(QGD-004-2005)4、轨道交通土建工程施工质量验收统一标准(QGD-006-2005)5、《混凝土结构工程施工质量验收规范》(GB50204-2002)(2011年版)6、工程测量规范(GB50026-2007)7、城市测量规范(CJJ8-99)8、钢筋焊接及验收规程(JGJ18—2012)9、钢筋机械连接通用技术规程(JGJ107—2010)10、带肋钢筋套筒挤压连接技术规程(JGJ108—96)11、建筑工程施工质量验收统一标准(GB50300—2001)12、建筑工程质量检验评定标准(GB50210—2001)13、钢筋焊接接头试验方法(JGJ/T27—2001)14、施工现场临时用电安全技术规范(JGJ 46—2005)15、建设工程施工现场供用电安全规范(GB 50194—93)16、建筑施工高处作业安全技术规范(JGJ80—91)17、建筑机械使用安全技术规程(JGJ33—2001)18、建设工程施工现场安全资料管理规程(DB11/383—2006)19、北京市建设工程施工现场生活区设置和管理标准(DBJ01-72-2003)20、消防安全疏散标志设置标准(DBJ01—611—2002)21、北京市建设工程施工现场安全监督工作规定(京施建「2006」651号)22、建筑施工安全检查标准(JGJ59—99)23、北京市建筑施工现场安全防护基本标准24、北京市建设工程施工现场环境保护标准25、其他由总包人或监理人指定的工程规范和技术说明26、相关国家、部颁发的其他规范和标准,以上技术标准如有更新版本的,遵照新版本执行27、城市区域环境噪声标准(GB3096—93)28、建设工程施工现场供用电安全规范(GB50194-93)29、《建设工程安全生产管理条例》(国务院第393号令)30、《危险性较大的分部分项工程安全生产管理办法》(建质【2009】87号)31、《北京市实施<危险性较大的分部分项工程安全生产管理办法>规定》京建施【2009】841号)1.2 编制原则实行严密的管理和施工措施,针对工程中可能出现安全隐患的部位和施工过程,实行重点监控,确保万无一失。

13#架空层钢筋技术交底

13#架空层钢筋技术交底

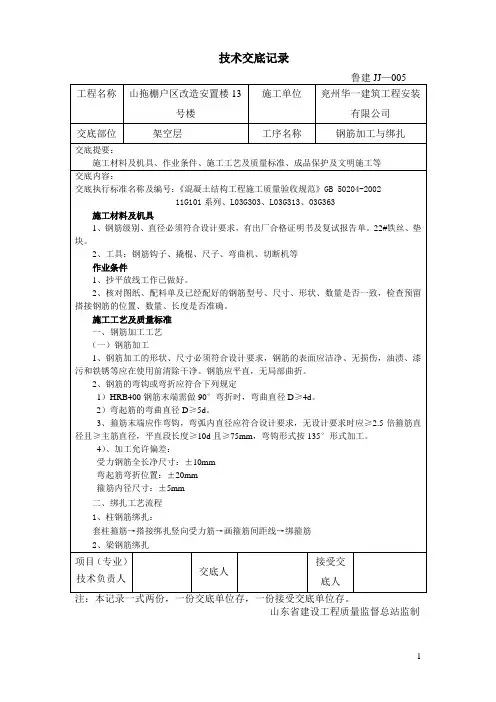

技术交底记录鲁建JJ—005工程名称山拖棚户区改造安置楼13号楼施工单位兖州华一建筑工程安装有限公司交底部位架空层工序名称钢筋加工与绑扎交底提要:施工材料及机具、作业条件、施工工艺及质量标准、成品保护及文明施工等交底内容:交底执行标准名称及编号:《混凝土结构工程施工质量验收规范》GB 50204-200211G101系列、L03G303、L03G313、03G363施工材料及机具1、钢筋级别、直径必须符合设计要求,有出厂合格证明书及复试报告单。

22#铁丝、垫块。

2、工具:钢筋钩子、撬棍、尺子、弯曲机、切断机等作业条件1、抄平放线工作已做好。

2、核对图纸、配料单及已经配好的钢筋型号、尺寸、形状、数量是否一致,检查预留搭接钢筋的位置、数量、长度是否准确。

施工工艺及质量标准一、钢筋加工工艺(一)钢筋加工1、钢筋加工的形状、尺寸必须符合设计要求,钢筋的表面应洁净、无损伤,油渍、漆污和铁锈等应在使用前清除干净。

钢筋应平直,无局部曲折。

2、钢筋的弯钩或弯折应符合下列规定1)HRB400钢筋末端需做90°弯折时,弯曲直径D≥4d。

2)弯起筋的弯曲直径D≥5d。

3、箍筋末端应作弯钩,弯弧内直径应符合设计要求,无设计要求时应≥2.5倍箍筋直径且≥主筋直径,平直段长度≥10d且≥75mm,弯钩形式按135°形式加工。

4)、加工允许偏差:受力钢筋全长净尺寸:±10mm弯起筋弯折位置:±20mm箍筋内径尺寸:±5mm二、绑扎工艺流程1、柱钢筋绑扎:套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋2、梁钢筋绑扎项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制工程名称山拖棚户区改造安置楼13号楼施工单位兖州华一建筑工程安装有限公司交底部位架空层工序名称钢筋加工与绑扎交底提要:施工材料及机具、作业条件、施工工艺及质量标准、成品保护及文明施工等交底内容:(1)模内绑扎:画主次梁箍筋间距→放主梁次梁箍筋→穿主梁底层纵筋及弯起筋→穿次梁底层纵筋并与箍筋固定→穿主梁上层纵向钢筋→按箍筋间距绑扎→穿次梁上层纵向钢筋→按箍筋间距绑扎(2)模外绑扎(先在梁模板上口绑扎成型后再入模内)画箍筋间距→在主次梁模板上口铺横杆数根→在横杆上画放箍筋→穿主梁下层纵筋→穿次梁下层钢筋→穿主梁上层钢筋→按箍筋间距绑扎→穿次梁上层纵筋→按箍筋间距绑扎→抽出横杆落骨架于模板内3、板钢筋绑扎:清理模板→模板上画线→绑板下受力筋→绑负弯矩钢筋4、楼梯钢筋绑扎:划位置线→绑主筋→绑分布筋→绑踏步筋三、操作工艺(一)柱钢筋绑扎1、套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内绑扣不少于3个。

地下通道及综合管沟钢筋专项施工方案

地下通道及综合管沟钢筋专项施工方案

xx地下通道及综合管沟钢筋专项施工方案施工单位:编制人:审核人:审批人:编制日期:目录1、编制依据 (4)2、工程概况 (4)2.1钢筋工程概况: (4)3、施工部署 (4)4、施工准备 (4)4.1 施工技术准备 (4)4.2、物资设备准备 (5)4.2.1、设备准备: (5)4.2.2物资准备 (5)4.2.3钢筋加工 (6)5、钢筋绑扎施工工艺 (15)5.1 梁钢筋绑扎工艺 (15)5.2 板钢筋绑扎工艺 (16)5.3 楼板钢筋绑扎工艺: (17)5.4基础底板钢筋施工 (17)5.5剪力墙、柱插筋施工 (17)5.6柱钢筋绑扎工艺 (17)5.7 剪力墙钢筋绑扎工艺 (18)5.7.1 暗柱绑扎: (18)5.7.2 注意事项 (18)5.8 钢筋定位和间距控制措施 (19)5.9 细部构件配筋处理 (19)5.9.1 投测孔的处理 (19)5.9.2 止水钢板与墙体钢筋的连接 (20)5.10 钢筋绑扎应注意的问题 (20)6、钢筋工程质量控制 (21)6.1、主控项目 (21)6.2 一般项目 (21)6.3 允许偏差项目(单位:mm) (22)7、成品保护措施 (22)8. 安全注意事项 (23)9.环境保护与文明施工措施 (23)1、编制依据1规程和规范《混凝土结构施工质量验收规范》GB50204—2002 《钢筋混凝土用热扎带肋钢筋》GB1499—1998 《钢筋混凝土用热扎光圆钢筋》GB13013—1991 《钢筋机械连接通用技术规程》JGJ107-2003《冷轧带肋钢筋混凝土结构技术程》JGJ95-2003《滚轧直螺纹钢筋连接接头》JG163-2004《混凝土结构施工图平面整体表示方法制图规则和构造详图》03G101-103G101-12 《地下通道工程施工图》3 本工程施工组织设计有关施工、施工质量、安全标准和技术管理等文件2、工程概况本工程为城市道路交叉口处的3个地下过街通道,分别位于湖北省荆门市漳河新区xx 与惠泉路、龙泉路、上马墩路的交叉口处。

13#14#钢筋施工方案

13#14#钢筋施工方案

德信·九龙城13#14#楼及6#车库钢筋施工方案恒德控股集团有限公司年月日目录一、工程概况及设计要求二、施工准备三、材料管理四、施工方法五、钢筋质量要求及验收六、钢筋工程技术资料七、质量要求八、质量保证措施九、安全保证措施一、工程概况1、工程情况:本工程位于沛县新城区内,樊哙路以北,汉城路以东,正阳路以西。

13#14#楼及其中间部位的地下车库工程,均为框架结构。

其中13#14#楼为地上5层局部4层,地下储藏室一层;地下车库为13#14#中间部位。

2、设计要求:2.1 13#14#楼基础设计采用预应力空心管桩,设承台,基础梁。

车库位置为无管桩,有基础梁设置。

2.2抗震设防烈度为7度。

结构安全等级为二级;钢筋混凝土结构抗震等级为:框架三级。

2.3钢筋的搭接和锚固及施工方法,详见11G101-1图集。

2.4有关的图纸会审和变更联系单。

2.5抗震锚固长度:(单位:D)HPB235 HRB335 HRB400 三级C20 32D 40D 48DC25 28D 35D 42DC35 23D 28D 34D3、其它说明:桩顶高出垫层面100以内,低于垫层面300以内,均按照不截桩考虑,垫层面下凹处理。

二、施工准备熟悉图纸,了解设计对本工程的特殊要求和设计,确定钢筋绑扎顺序及绑扎方法,确定钢筋施工过程中与其他各工种间相互穿插时间及相互配合要求及工期的要求.1、作业条件(1)钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,对有轻微锈蚀现象的除锈后再运至施工部位。

(2)做好放线工作,弹出柱、墙的位置线,并弹好钢筋位置线。

(3)做完技术交底。

2、材质要求(4)钢筋:级别、规格符合设计要求。

质量符合现行规范要求。

(5)20-22号火烧丝、水泥砂浆(塑料)垫块。

3、主要机具(6)钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断火烧丝铡刀。

4、规范要求:参照GB50010-2010、11G101-1等。

人行地下通道估算清单

人行地下通道估算清单

人行地下通道估算清单
人行地下通道的估算清单需要考虑多个因素,包括但不限于以
下几个方面:
1. 地下通道的设计与规划,首先需要考虑地下通道的设计方案,包括通道的长度、宽度、高度、通道结构、地下水情况等因素。

些因素将直接影响材料的用量和施工工艺,从而影响成本估算。

2. 地下通道的材料与施工费用,地下通道的建设需要用到各种
材料,比如混凝土、钢筋、防水材料等。

此外,还需要考虑到施工
人工费用、机械设备租赁费用等。

这些都是估算清单中需要考虑的
部分。

3. 土建工程与设备安装,地下通道建设可能涉及到土建工程和
设备安装,比如排水系统、通风系统、照明系统等。

这些设备的选型、数量和安装费用都需要计入估算清单。

4. 环境保护与安全措施,在地下通道建设过程中,需要考虑环
境保护措施和安全措施的费用,比如施工期间的环境监测、噪音控制、扬尘防治等费用,以及施工安全措施的费用。

5. 监理与管理费用,除了施工费用外,还需要考虑到监理费用
和项目管理费用,这些费用也需要计入估算清单。

综上所述,人行地下通道的估算清单涉及到多个方面的费用,
需要综合考虑设计、材料、施工、设备安装、环境保护、安全措施、监理和管理等因素,才能做出全面完整的估算。

希望以上信息能够
对你有所帮助。
