12米层高模板支架专项施工方案

合集下载

钢管模板支架施工方案

钢管模板支架施工方案

钢管模板支架施工方案一、工程概况与目标本工程是一座高层建筑,需要使用钢管模板支架作为施工过程中的临时支撑结构。

目标是确保施工过程中的安全、稳定和高效,同时满足设计要求的施工质量。

二、材料选择与准备2.1 材料选择钢管模板支架的主要材料为钢管和模板。

钢管应选择高强度、高韧性的材质,并满足国家相关标准。

模板应选择平整、耐用、易于安装的材料。

2.2 材料准备根据施工图纸和设计要求,计算所需的钢管和模板数量,并进行采购。

同时,检查材料的质量,确保符合施工要求。

三、支架设计计算根据施工图纸和施工要求,进行支架设计计算。

计算支架的承载力、稳定性等参数,确保支架在施工过程中能够承受各种荷载。

四、基础处理与支承4.1 基础处理在支架安装前,对基础进行处理,确保基础的平整度和承载力满足要求。

如有必要,进行地基加固处理。

4.2 支承设置根据设计要求,在基础上设置支承,确保支架的稳定性和承载力。

五、钢管与模板安装5.1 钢管安装按照设计要求,进行钢管的安装。

确保钢管的连接牢固、稳定,满足施工要求。

5.2 模板安装在钢管安装完成后,进行模板的安装。

确保模板的平整度和垂直度满足要求,同时保证模板与钢管之间的连接牢固。

六、安全防护措施6.1 安全警示标识施工现场在设置安全警示标识,提醒施工人员注意安全。

6.2 安全在施工过程中防护措施,对支架采取的质量和必要稳定性的安全进行防护措施定期,检测如,设置确保安全满足网施工、要求安装。

防护栏等###,确保7施工.过程中的2安全。

验收七、质量检测与验收7.1 质量检测施工完成后,进行支架的验收工作。

检查支架的承载力、稳定性等参数是否满足设计要求,确保施工质量。

八、施工注意事项8.1 严格遵守施工规范在施工过程中,严格遵守施工规范和技术要求,确保施工质量和安全。

8.2 加强现场管理加强施工现场管理,确保施工现场的整洁、有序。

8.3 注意安全施工在施工过程中,始终将安全放在首位,加强安全教育和培训,提高施工人员的安全意识。

高支撑模板专项施工方案

高支撑模板专项施工方案

大越安置小区一期工程高支撑模板专项施工方案中铁二十一局集团二0一八年三月十六日目录第一章、编制依据 (3)第二章、工程概况 (4)第三章、施工方案 (4)第四章、构造要求 (5)第五章、主要施工方法 (7)第六章、质量标准 (12)第七章、质量通病的预防及纠正: (13)第八章、质量保证措施 (14)第九章、施工平安措施 (14)第十章、扣件钢管楼板模板高支架计算书 (15)一、模板面板计算 (16)二、支撑方木的计算 (19)三、横向支撑钢管计算 (21)四、扣件抗滑移的计算 (22)五、模板支架荷载标准值(立杆轴力) (23)六、立杆的稳定性计算 (24)七、楼板强度的计算 (27)八、模板的搭设要求: (29)九、梁模板扣件钢管高支撑架计算书 (33)十、梁侧模板计算书 (47)第十二章、模板撤除 (60)第十三章、模板技术措施 (61)第十四章、平安、环保文明施工措施 (66)高支撑模板专项施工方案第一章、编制依据1设计图纸2现行有关工程建设的法律、法规、强制性条文、标准、标准的文件3 关于印发【建设工程高大模板支撑系统施工平安监督管理导那么】的通知建质【2021】254号4 【混凝土结构设计标准】〔GB5010-2002〕2021版5 【建筑施工扣件式钢管脚手架平安技术规程】〔JGJ130-2021〕6 【建筑施工模板平安技术标准】〔JCJ162-2021〕7 【建筑高处作业平安技术标准】〔JCJ80-2021〕8 【建筑施工平安检查标准】〔JCJ59-2021〕9 【混凝土结构工程施工质量验收标准】〔GB50204-2002〕2021版10【建筑结构荷载标准】〔GB50009-2021〕11【建筑工程施工质量验收统一标准】〔GB50300-2021〕12【混凝土结构工程施工质量验收标准】〔GB50204-2021〕13【建筑施工扣件式钢管模板支架技术规程】〔DB33/1035-2006〕14【建设工程高大模板支撑系统施工平安监督管理导那么】15【绍兴市区危险性较大的分局部项工程平安实施细那么】16【建筑施工承插型盘扣式钢管支架平安技术规程】〔JCJ231-2021〕17企业标准第二章、工程概况本工程为浙江绍兴市镜湖新区,南至兴越东路,北近裕民路,东近站前大道,西至大越路。

模板及支架工程专项施工方案

模板及支架工程专项施工方案

模板及支架工程专项施工方案目录一、工程概况 (4)二、编制依据 (5)三、施工准备 (5)(一)技术准备 (5)(二)机具准备 (5)(三)材料准备 (6)四、支模架形式的选用及设计 (6)五、施工部署 (10)六、水平拉接的布置与构造 (11)七、模板支架构造要求 (11)八、模板支架材料要求 (13)九、模板安拆操作工艺 (14)(一)模板安装前准备工作 (14)(二)模板支设 (14)(三)模板拆除 (16)十、模板及其支撑总要求 (17)十一、质量保证措施 (18)十二、安全保证措施 (19)十三、文明施工措施 (20)十四、模板检查和验收要求 (21)十五、支撑体系检查和验收 (22)十六、应急预案 (24)(一)应急组织 (24)(二)材料准备 (24)(三)模板工程易发生事件及处理方法 (24)十七、模板及支撑体系计算(计算钢管采用Φ48×3.0钢管). 24(一)600×600柱模板支撑计算书 (24)(二)300mm厚墙模板计算书 (32)(三)500×900梁木模板与支撑计算书 (41)(四)500×900梁模板扣件钢管高支撑架计算书(支架高度4.9m) (44)(五)300×600梁木模板与支撑计算书 (55)(六)300×600梁模板扣件钢管高支撑架计算书(支架高度4.9m) (59)(七)250×550梁木模板与支撑计算书 (70)(八)250×550梁模板扣件钢管高支撑架计算书(支架高度3.5m) (74)(九)250mm厚楼板模板扣件钢管高支撑架计算书(支架高度4.9m) (85)(十)130mm楼板模板扣件钢管高支撑架计算书(支架高度3.5m) (95)十八、附图 (104)模板工程专项施工方案一、工程概况本工程总建筑面积约26万m2,共包括1#-9#楼、11#楼、15#楼、商铺S1-S3、局部地下室,地下一层,地上二十四至三十四层,其中地下室面积约47000 m2,商铺面积约12200 m2,住宅面积约200800 m2。

高大模板专项施工方案

高大模板专项施工方案

七、施工工艺技术1、工艺流程高大支撑满堂架根据现场实际条件,现制定以下施工流程:(1)弹梁轴线并复核→搭支模架→调整托梁→摆主梁→安放梁底模并固定→梁底起拱→扎梁筋→侧模拉线支撑(梁高加对拉螺栓)→复核梁模尺寸、标高、位置→与相邻模板连固。

检查验收→浇筑柱砼→绑扎梁板钢筋→检查验收梁板钢筋→浇筑梁板砼→养护到设计强度→拆模。

(2)定距定位,根据构造要求在脚手架搭讪范围内用尺量出内、外立杆距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平衡,不得悬空,并垂直于墙面设置。

(3)在搭设首层满堂支撑架的过程中,沿柱子外围设一圈斜支撑,待该部位支撑架与主体结构的连墙可靠拉结后方可拆除。

当支撑架操作层高出连墙杆两步时,应采取临时稳定措施,直到连墙件搭设完毕后方可拆除。

(4)立杆之间必须按步距满设双向水平杆,确保两方向足够的设计刚度;由于框架梁和楼板荷载相差较大时,本工程采用不同的立杆间距,在一个方向变距,而另一个方向不变,确保架体的整体性和便于施工,具体从平面布置图设置的立杆间距可以体现。

2、施工方法(1)在保障安全可靠的前提下,须兼顾施工操作简便、统一、经济、合理等要求,因此梁与板整体支撑体系设计的一般原则是:立柱步距要一致,便于统一搭设;立柱纵或横距尽量一致或成倍数,便于立柱纵横向水平杆件拉通设置;构造要求规范设置,保证整体稳定性和满足计算前提条件。

(2)柱模板搭讪完毕经验收合格后,先浇捣柱砼,然后再绑扎梁板钢筋,梁板支撑架与浇好并有足够强度的柱拉结牢固。

经有关部门对钢筋和模板支架验收合格后方可浇捣梁板砼。

(3)浇筑时按梁中间向两端对称推进浇捣,由标高低的地方向标高高的地方推进,每层浇捣厚度不得大于400mm。

事先根据浇捣砼的时间间隔和砼供应情况设计施工缝的留设位置。

搭设本方提及的架子开始至砼施工完毕具备要求的强度前,该施工层下支顶不允许拆除。

高大模板工程专项施工方案

高大模板工程专项施工方案

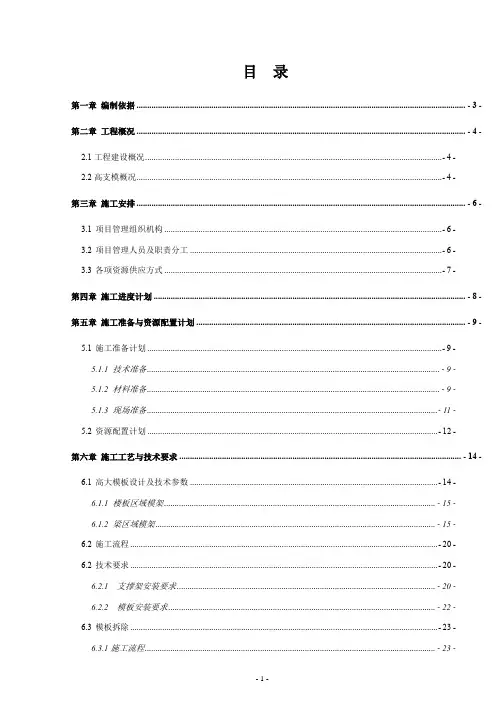

目录第一章编制依据 .......................................................................................................................................................... - 3 -第二章工程概况 .......................................................................................................................................................... - 4 -2.1工程建设概况 (4)2.2高支模概况 (4)第三章施工安排 .......................................................................................................................................................... - 6 -3.1项目管理组织机构 (6)3.2项目管理人员及职责分工 (6)3.3各项资源供应方式 (7)第四章施工进度计划 .................................................................................................................................................. - 8 -第五章施工准备与资源配置计划 .............................................................................................................................. - 9 -5.1施工准备计划 (9)5.1.1 技术准备......................................................................................................................................... - 9 -5.1.2 材料准备......................................................................................................................................... - 9 -5.1.3 现场准备........................................................................................................................................ - 11 -5.2资源配置计划 (12)第六章施工工艺与技术要求 .................................................................................................................................... - 14 -6.1高大模板设计及技术参数 (14)6.1.1 楼板区域模架............................................................................................................................... - 15 -6.1.2 梁区域模架................................................................................................................................... - 15 -6.2施工流程 (20)6.2技术要求 (20)6.2.1 支撑架安装要求 ......................................................................................................................... - 20 -6.2.2 模板安装要求............................................................................................................................. - 22 -6.3模板拆除 (23)6.3.1施工流程........................................................................................................................................ - 23 -6.3.2拆除时间要求................................................................................................................................ - 23 -6.3.3 技术措施及要求........................................................................................................................... - 24 -6.4高支模使用要求 (25)第七章质量保证措施 ................................................................................................................................................ - 27 -7.1模板安装质量验收要求 (27)7.2支撑架安装质量验收要求 (28)7.3模板工程质量保证措施 (28)7.4质量通病及预防措施 (29)7.5成品保护 (29)第八章安全文明保证措施 ........................................................................................................................................ - 30 -8.1高支模工程危险源辨识 (30)8.2安全文明生产管理制度 (30)8.3安全文明保证措施 (31)第九章应急预案 ...................................................................................................................................................... - 35 -9.1机构设置 (35)9.2机构的职责 (35)9.3应急救援工作程序 (35)9.4救援方法 (36)9.4.1高空坠落应急救援方法 ................................................................................................................ - 36 -9.4.2模板、坍塌应急救援方法 ............................................................................................................ - 36 -9.4.3物体打击应急救援方法 ................................................................................................................ - 37 -9.4.4触电事故应急救援方法 ................................................................................................................ - 37 -9.4.5火灾事故应急救援方法 ................................................................................................................ - 38 -第十章附件 ...................................................................................................................................... 错误!未定义书签。

高大模板支撑架专项施工方案

高大模板支撑架专项施工方案

目录一、工程概况 (3)二、编制依据 (3)三、支模架设计范围 (4)四、支撑形式选用及设计 (5)(一)支撑形式选择及搭设参数 (5)(二)架体基础 (8)(三)水平拉接的布置与构造 (8)(四)剪刀撑布置 (8)(五)支撑架施工荷载取值 (9)五、混凝土浇捣施工部署 (9)六、支模架的构造要求及措施 (10)七、支模架的搭设及拆除 (11)八、支撑体系检查和验收 (12)九、安全管理与维护 (15)十、质量保证措施 (15)十一、应急预案 (16)十二、支撑架施工安全防护领导小组 (17)十三、管理体系及项目部组成 (17)十四、模板及支撑架计算书 (19)(一)500×1500mm梁模板扣件钢管支撑架计算书(支架搭设高度5。

8m) (19)(二)550×1300mm梁模板扣件钢管支撑架计算书(支架搭设高度5。

8m) (22)(三)500×1200mm梁模板扣件钢管高支撑架计算书(支架搭设高度10。

2m)26(四)400×900mm梁模板扣件钢管高支撑架计算书(支架搭设高度10。

2m) (29)(五)350×700mm梁模板扣件钢管高支撑架计算书(支架搭设高度29。

45m) (33)(六)180mm厚楼板模板扣件钢管高支撑架计算书(支架搭设高度5.80m) (36)(七)120mm厚楼板模板扣件钢管高支撑架计算书(支架搭设高度29.45m) (40)十五、附图 (43)附图一超重梁结构平面布置图附图二超高梁板位置示意图附图三超重梁支模架平面及剖面布置图附图四裙房南侧门厅部位超高支模架搭设布置图附图五裙房西侧门厅部位超高支模架搭设布置图附图六北侧门厅超高支模架搭设布置图附图七扶梯部位超高支模架布置图附图八各类梁模板支撑体系大详图附图九节点详图①、②、③附图十现场施工总平面布置图超高、超重模板支撑架专项施工方案一、工程概况本工程位于浙江省嘉兴市,中山路的南侧,并由禾兴路、府忠埭路、安乐路围合的街坊内.基地规划用地面积:40862.4平方米,拟建1幢高层酒店式公寓、2幢住宅以及大型商业购物中心。

模板支撑专项施工方案

模板支撑专项施工方案

目录一、编制依据1二、工程概况1三、结构施工分析2四、施工工艺及操作要求24.1内外剪力墙支模 (3)4.2 梁模板施工 (4)4.3楼板模板施工 (4)五、模板的拆除••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••5六、成品保护措施5七、质量保证措施及施工注意事项6八、安全施工注意事项6九、文明施工及环保措施7十、模板系统验算710.1 模板支撑架计算书710.2 梁模板计算书11十一、支撑支撑施工安全防范措施2311.1 预防坍塌事故安全技术措施2311.2 预防高空坠落事故安全技术措施2311.3 监测措施24十二、应急救援预案2512.1机构设置2512.2应急救援工作程序2712.3救援方法27模板工程专项施工方案本施工专项设计方案编制的目的是:为“香榭华庭二标段”模板支撑施工提供较为完整的纲领性技术文件,用以指导工程施工及管理,特制定本方案,施工过程中必须严格按此方案执行,以确保优质、高效、安全、文明地完成该工程的建设任务一、编制依据1.建设单位及设计单位提供的施工图纸;2.有关国家规范、规程及行业标准:《建筑结构荷载规范》GB50009-2012《混凝土结构设计规范》GB50010-2011《建筑施工模板安装技术规范》JGJ162-2008《钢管扣件水平模板的支撑系统安全技术规程》DGJ/T08-016-2011《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑施工安全检查标准》JGJ59-2011《建筑施工高空作业安全技术规范》JGJ80-2011《施工现场临时用电安全技术规范》JGJ46-2012二、工程概况基础底面到基础项面标高为-4.2m、4.5m,楼层板厚200mm,局部180mm、160mm,最大梁截面尺寸为600×1200mm,最小梁截面尺寸为300×600mm剪力墙厚300㎜,局部250mm、200mm。

12米层高模板支架专项施工方案

12米层高模板支架专项施工方案

局部高支架专项施工方案工程名称:九三管理局青少年宫施工单位:垦区鹤山宏利建筑安装有限公司监理单位:九三天诚监理有限责任公司目录1. 编制依据--------------------------------------------------------------- 32. 工程概况--------------------------------------------------------------- 33. 组织机构设置----------------------------------------------------------- 44.材料要求-------------------------------------------------------------------------- 45搭设技术要求 ---------------------------------------------------------------------- 5 6.脚手架搭设施工准备------------------------------------------------------ 6立杆垫板高出自然地坪100MM,自然地坪经人工夯实,达到回填要求。

------------- 6 7、脚手架搭设施工--------------------------------------------------------- 6(1)纵向扫地杆应用直角扣件固定在距底座上皮100MM的立杆上。

---------------- 6(2)横向扫地杆用直角扣件锁定在紧靠纵向扫地杆下方的立杆上。

---------------- 6(3)当立杆采用对接接长时,立杆的对接扣件应交错布置,两根相邻立杆的结合不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向做开的距离不宜小于500MM。

隔接头中心至主节点的距离不宜大于步距的三分之一。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

局部高支架专项施工方案工程名称:九三管理局青少年宫施工单位:垦区鹤山宏利建筑安装有限公司监理单位:九三天诚监理有限责任公司目录1. 编制依据---------------------------------------------------------------- 42. 工程概况---------------------------------------------------------------- 43. 组织机构设置------------------------------------------------------------ 54.材料要求 --------------------------------------------------------------------------------------------------------------------- 55搭设技术要求--------------------------------------------------------------------------------------------------------------- 66.脚手架搭设施工准备 ------------------------------------------------------ 7立杆垫板高出自然地坪100MM,自然地坪经人工夯实,达到回填要求。

----------- 77、脚手架搭设施工--------------------------------------------------------- 7(1)纵向扫地杆应用直角扣件固定在距底座上皮100MM的立杆上。

------------- 7(2)横向扫地杆用直角扣件锁定在紧靠纵向扫地杆下方的立杆上。

---------------- 7(3)当立杆采用对接接长时,立杆的对接扣件应交错布置,两根相邻立杆的结合不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向做开的距离不宜小于500MM。

隔接头中心至主节点的距离不宜大于步距的三分之一。

立杆间距1.0×1.0,脚手架开始搭设时应每隔6跨搭设一个抛撑,直至连墙件安稳厚方可拆除,当架体搭设至有连墙件的主节点时,在搭设完该处的立杆,纵向水平杆厚,立即设置连墙杆件。

4、连墙件采用菱形布置,距离不大于4米,连墙件的连墙杆成水平设置。

脚手架搭设纵向水平杆,应随立杆按部搭设,并用直角扣件,与立杆固定。

纵向水平杆应设置在立杆内侧。

当根杆长度不应少于3跨,2根相邻纵向水平杆的接头,不设在同步和同跨内,当不同步和不同跨的两个相邻接头,在水平方向错开的距离不应小于500MM。

5、横向水平杆应根据支撑脚手板等间距设置,最大间距应小于纵距的二分之一。

主节点处必须设置一个横向水平杆,用直角扣件锁定。

-------------------------------------------------------------------------- 7(4)脚手架体横向每隔5米由底至上设置连续竖向剪刀撑,剪刀撑宽度在58米范围内。

在水平剪刀撑至架底平面距离不宜超过8M。

--------------------------------------------- 8恐龙石化展厅与礼仪大厅 ---------------------------------------------------- 8(5)在搭设圆弧恐龙石化展厅外围护时,因造型要求底面小上面宽呈水桶型状,在搭设要求立杆间距1M,扫地杆距地100MM,因搭设是双排脚手架,其内层立杆间距为0.8M,在完成第一层高4.2时,在其双排架外侧,再次重新搭设脚手架,立杆间距继续保持1M,其横向水平杆将4根立杆用扣件锁定,因造型为圆筒形,其纵向水平杆用3米短杆连接,在4根纵向立杆之间,设置菱形水平剪刀撑,其横向水平杆根据跳板的长度设置。

使其跳板两端均有横向水平杆,防止飞跳。

在搭设完成8.4米层高后,继续向外延伸2根立杆,使其高度达到12.6米,满足施工要求高度,其搭设方法同一至二层相同,当外围搭设完成12.6米后,每隔5米设置垂直剪刀撑,其间隔5米,宽度5米。

将圆弧周边包围。

为保证架体稳定,在横向水平杆、纵向水平杆与立杆设置30°斜杆,纵向横向固定。

以保证架体在X方向与Y方向受外力及风荷载时,具有足够的刚度和稳定性,保证施工安全。

8 (6)2-4轴交A-B轴恐龙石化展厅与4-7轴交A-C轴礼仪大厅内侧局部层高12.6M,具体施工方法如下:-------------------------------------------------------------------- 8(1)立杆垫板高出自然地坪100MM,自然地坪经人工夯实,达到回填要求。

------ 910.计算书---------------------------------------------------------------- 139、安全管理1.编制依据(1)本工程的施工图纸;(2)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);(3)《混凝土结构工程施工质量验收规范》(GB50204-2002);(4)《建筑施工手册》(第四版);(5)《建筑施工钢管安全技术规程》(JGJ162-2008);2.工程概况九三管理局青少年宫位于九三局直一马路,建筑面积约10000m2。

本工程地上七层,高31米,层高4.2m。

其中恐龙石化展厅2~4轴交A~B 轴局部层高12.6m,面积为198.9㎡礼仪大厅4-7轴交A-C轴局部层高12.6m,面积为312.48.㎡。

中华人民共和国建设部在2004年发布的《危险性较大工程安全专项施工方案编制及专家论证审查办法》(建质[2004]213号)中明确规定,高大模板工程中,水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于15kN/m2,或集中线荷载大于20kN/m的模板支撑系统,建筑施工企业要组织专家组对高大模板专项施工方案进行论证和审查;在实施过程中,施工企业要严格按专项施工方案组织施工。

经研究决定采用以下方法施工。

3.组织机构设置为保证施工安全,现场成立钢管支架施工安全领导小组。

组长:徐艳军副组长:郭树槐组员:杨春雷、何学全、张文、穆宪明在搭设、使用、拆除施工过程中,严格按照施工规范及搭设方案施工,完善管理制度,定期和不定期检查,密切注意使用安全,确保实用稳固。

4.材料要求钢管直径48mm、壁厚不小于3.5mm。

(1)、支模架材质。

支模架钢管选用外径48mm,壁厚不小于3.5mm的A3钢管,其材质应符合国家的技术要求,每100毫米重量3.84千克,钢管表面平整光滑,无裂纹,分层和硬弯。

支模架搭设使用的扣件应符合建设部《钢管脚手架扣件标准》要求,规格与钢管匹配,采用可锻铸铁,不得有裂纹,气孔,缩松,砂眼等锻造缺陷,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于50mm。

进场使用的钢管、扣件需有出厂合格证,对质量有怀疑的钢管、扣件应送检做试验。

(2)、木钢管表面平整,在使用前先上好脱模油。

(3)、方木应无断疤,樟节,腐烂而影响方木强度。

5搭设技术要求(1)搭设顺序:放置纵向扫地杆→立杆→第一步纵向水平杆→横向扫地杆→第一步横向水平杆→第二步纵向水平杆→第二步横向水平杆……(2)立杆在搭设时纵横向的距离要均匀,要拉通线对齐,立杆柱脚均为60mm厚落叶松木跳板。

(3)支架立杆应竖直搭设,全高度的垂直度允许偏差为20 mm。

(4)立杆、水平杆要采用对接,对接扣件应交错布置,两根相邻纵向水平杆的接头不设置在同跨内或同步内;不同步或不同跨的两个相邻接头错开的距离不小于500mm;各接头至最近主节点的距离不大于步距或纵距的1/3。

(5)立杆之间必须按步距满设双向水平拉杆,确保两个方向有足够的刚度。

(6)支撑架的水平剪刀撑加强层须与立杆连接。

(7)主节点的两个直角扣件的中心距不大于150mm。

(8)每个扣件的拧紧力矩控制在65N·M。

(9)支撑横杆与立杆的连接扣件采用双扣件。

(10)每个水平杆与立杆交汇处必须用直角扣件扣紧。

(11)严禁将上段的钢管立柱与下段钢管立柱错开固定在水平拉杆上。

(11)搭架子前,钢管及扣件须进行检验,不得使用不合格的构配件。

(12)未经原审批部门同意,任何人不得变更技术方案,(13)验评合格后方可使用。

(14)满堂脚手架搭设高度不宜超过36m;满堂脚手架施工层不超过1层。

(15)底座、垫板均应准确地放在定位线上;(16)垫板宜采用长度不少于2跨、厚度不小于50mm宽度不小于200mm 的木垫板。

6.脚手架搭设施工准备脚手架搭设前,应按专项施工方案向施工人员进行交底。

应按本规范规定和脚手架专项施工方案要求对钢管、扣件、脚手板、可调托撑等进行检查验收,不合格产品不得使用。

经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。

应清除搭设场地杂物,平整搭设场地,并使排水畅通。

立杆垫板高出自然地坪100mm,自然地坪经人工夯实,达到回填要求。

7、脚手架搭设施工(1)纵向扫地杆应用直角扣件固定在距底座上皮100mm的立杆上。

(2)横向扫地杆用直角扣件锁定在紧靠纵向扫地杆下方的立杆上。

(3)当立杆采用对接接长时,立杆的对接扣件应交错布置,两根相邻立杆的结合不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向做开的距离不宜小于500mm。

隔接头中心至主节点的距离不宜大于步距的三分之一。

立杆间距1.0×1.0,脚手架开始搭设时应每隔6跨搭设一个抛撑,直至连墙件安稳厚方可拆除,当架体搭设至有连墙件的主节点时,在搭设完该处的立杆,纵向水平杆厚,立即设置连墙杆件。

4、连墙件采用菱形布置,距离不大于4米,连墙件的连墙杆成水平设置。

脚手架搭设纵向水平杆,应随立杆按部搭设,并用直角扣件,与立杆固定。

纵向水平杆应设置在立杆内侧。

当根杆长度不应少于3跨,2根相邻纵向水平杆的接头,不设在同步和同跨内,当不同步和不同跨的两个相邻接头,在水平方向错开的距离不应小于500mm。

5、横向水平杆应根据支撑脚手板等间距设置,最大间距应小于纵距的二分之一。

主节点处必须设置一个横向水平杆,用直角扣件锁定。

(4)脚手架体横向每隔5米由底至上设置连续竖向剪刀撑,剪刀撑宽度在58米范围内。

在水平剪刀撑至架底平面距离不宜超过8m。

恐龙石化展厅与礼仪大厅(5)在搭设圆弧恐龙石化展厅外围护时,因造型要求底面小上面宽呈水桶型状,在搭设要求立杆间距1m,扫地杆距地100mm,因搭设是双排脚手架,其内层立杆间距为0.8m,在完成第一层高4.2时,在其双排架外侧,再次重新搭设脚手架,立杆间距继续保持1m,其横向水平杆将4根立杆用扣件锁定,因造型为圆筒形,其纵向水平杆用3米短杆连接,在4根纵向立杆之间,设置菱形水平剪刀撑,其横向水平杆根据跳板的长度设置。
