大体积混凝土施工方案

合集下载

大体积混凝土施工方案(完整版)

大体积混凝土施工方案(完整版)

大体积混凝土施工方案(完整版)范本一:大体积混凝土施工方案(详细版本) 1. 项目背景及目标1.1 项目背景1.2 项目目标2. 工程概述2.1 工程名称2.2 工程位置2.3 工程规模2.4 工程材料2.5 工程周期3. 施工组织设计3.1 施工组织机构3.2 施工班组配置3.3 施工划分3.4 施工生产流程3.5 施工设备调配4. 施工方法与工艺4.1 地基处理工艺4.2 基础浇筑工艺4.3 混凝土配合比设计4.4 混凝土搅拌与浇筑工艺4.5 钢筋布置工艺4.6 渗透混凝土施工工艺4.7 喷射混凝土施工工艺4.8 环境保护措施5. 资源计划与调配5.1 人力资源5.2 设备资源5.3 材料资源5.4 财务资源6. 施工进度计划6.1 主要施工阶段划分6.2 关键工序排期6.3 施工进度控制措施7. 质量控制7.1 施工质量管理体系7.2 质量控制措施7.3 质量检查与验收标准8. 安全施工8.1 安全管理体系8.2 安全防护措施8.3 突发事件应急预案9. 成本控制9.1 施工成本管理体系9.2 成本控制措施9.3 施工成本监督与考核10. 沟通协调与风险管理10.1 沟通协调机制10.2 风险识别与评估10.3 风险应对措施11. 项目验收11.1 验收标准11.2 验收过程与程序11.3 技术交底与档案归档12. 附件注释:本文涉及的法律名词及注释略。

范本二:大体积混凝土施工方案(标准版本) 1. 项目背景及目标1.1 项目概述1.2 施工目标2. 工程概况2.1 工程名称2.2 工程地址2.3 工程规模2.4 工程材料2.5 工程周期3. 施工组织设计3.1 施工组织机构3.2 施工班组配置3.3 施工划分3.4 施工流程3.5 施工设备配置4. 施工方法与工艺技术4.1 地基处理工艺4.2 基础浇筑工艺4.3 混凝土配合比设计4.4 混凝土搅拌与浇筑工艺4.5 钢筋布置工艺4.6 渗透混凝土施工工艺4.7 喷射混凝土施工工艺4.8 环境保护措施5. 资源计划与调配5.1 人力资源5.2 设备资源5.3 材料资源5.4 财务资源6. 施工进度计划6.1 施工阶段划分6.2 关键工序排期6.3 进度控制措施7. 质量控制7.1 施工质量管理体系7.2 质量控制措施7.3 质量检查与验收标准8. 安全与环境保护8.1 安全生产管理体系8.2 安全防护措施8.3 突发事件应急预案8.4 环境保护措施9. 成本控制9.1 施工成本管理体系9.2 成本控制措施9.3 成本监督与考核10. 沟通协调与风险管理10.1 沟通协调机制10.2 风险识别与评估10.3 风险应对措施11. 项目验收11.1 验收标准11.2 验收过程与程序11.3 技术交底与档案归档12. 附件注释:本文涉及的法律名词及注释略。

大体积混凝土专项施工方案大体积砼施工方案

大体积混凝土专项施工方案大体积砼施工方案

大体积混凝土专项施工方案大体积砼施工方案
大体积混凝土专项施工方案是指在建筑施工过程中需要使用大体积的混凝土,例如基础、墙体、楼板等。

以下是一般的大体积砼施工方案:
1. 前期准备:确保施工现场平整并清理干净,将施工区域做好标明,并确保供应混凝土的道路通畅。

2. 原材料准备:按照设计要求采购合适的水泥、砂子、石子和添加剂等材料,并将其储存于安全的地方。

3. 模板安装:根据设计图纸准确安装好施工所需的脚手架和模板,确保其稳定性和垂直度。

4. 钢筋加工:根据设计图纸将需要加固的部位预留好钢筋骨架,确保钢筋的数量和位置准确无误。

5. 混凝土搅拌:将预先准备好的原材料按照一定比例投入搅拌车中进行搅拌,搅拌时间约为3-5分钟,直至混凝土均匀。

6. 混凝土运输:将搅拌好的混凝土通过搅拌车运送至施工现场,确保运输过程中混凝土不发生分离和固结。

7. 浇筑施工:将混凝土倒入模板内,并使用振动器进行振捣,以确保混凝土的密实性和均匀性。

8. 养护处理:在混凝土浇筑完成后,对其进行养护处理,包括覆盖保湿布以防止过早干燥、强度发育和表面开裂等情况。

9. 后期维护:待混凝土养护期结束后,根据需要进行后续的抹灰、装饰和保护等工作。

需要注意的是,在进行大体积混凝土施工时,应根据具体工程情况制定详细的施工方案,并遵守相关的安全操作规程和国家标准。

大体积混凝土施工方案

大体积混凝土施工方案

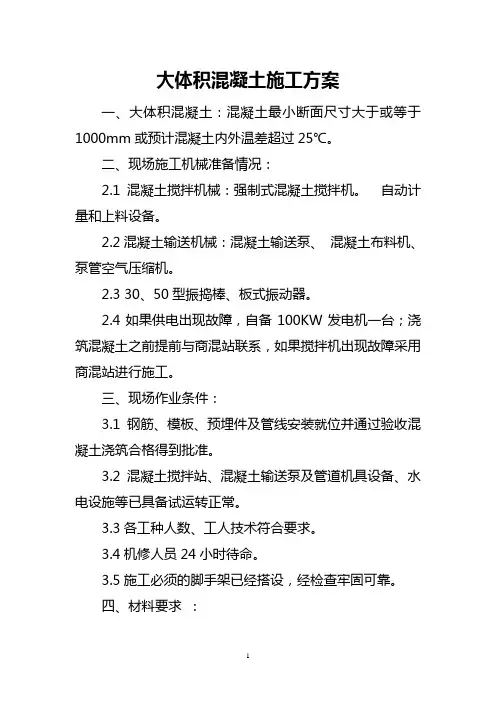

大体积混凝土施工方案一、大体积混凝土:混凝土最小断面尺寸大于或等于1000mm或预计混凝土内外温差超过25℃。

二、现场施工机械准备情况:2.1混凝土搅拌机械:强制式混凝土搅拌机。

自动计量和上料设备。

2.2混凝土输送机械:混凝土输送泵、混凝土布料机、泵管空气压缩机。

2.3 30、50型振捣棒、板式振动器。

2.4如果供电出现故障,自备100KW发电机一台;浇筑混凝土之前提前与商混站联系,如果搅拌机出现故障采用商混站进行施工。

三、现场作业条件:3.1钢筋、模板、预埋件及管线安装就位并通过验收混凝土浇筑合格得到批准。

3.2 混凝土搅拌站、混凝土输送泵及管道机具设备、水电设施等已具备试运转正常。

3.3各工种人数、工人技术符合要求。

3.4机修人员24小时待命。

3.5施工必须的脚手架已经搭设,经检查牢固可靠。

四、材料要求:4.1水泥采用冀东盾石PO.42.5R,必须有质量合格证和复试报告。

4.2砂采用中粗砂,(粒径0.31~3.5mm)含泥量小于3%,石子采用泾阳口镇碎石(5mm~300mm),含泥量控制在1%以下。

粉煤灰采用户县电厂Ⅱ级粉煤灰,细度为0.08ml,方孔筛余量不大于8‰。

外加剂采用FXS-Ⅱ膨胀剂和减水泵送剂。

砂率控制在35%~45%之间。

五、混凝土的搅拌:为保证混凝土搅拌质量,混凝土搅拌站应配制专职试验员并做到:5.1每半个班(4小时)至少抽查一次混凝土配比计量情况。

5.2每半个班至少抽查两次混凝土的搅拌时间。

5.3每半个班至少抽查两次混凝土的坍落度检查和易性。

5.4按规范要求制作混凝土试件。

以上行为都要做好记录,建立台帐。

六、测温孔的布设:用直径为¢15的钢管长度为:300mm、600mm、900mm各3根,下端用电焊封堵,分别安装在JZL③、13、23轴上、中、下三处以备测温时用。

七、浇筑方案7.1本工程为梁筏基础,筏板厚700mm,基础梁为600mm*1000mm、400mm*1000mm、600mm*1200mm.7.2按后浇带分两个施工段,从东段开始斜向分层连续浇筑。

大体积混凝土施工方案

大体积混凝土施工方案

大体积混凝土施工方案以下是关于大体积混凝土施工方案,希望内容对您有帮助,感谢您得阅读。

大体积混凝土施工方案(一)一、工程概况:本工程是一座集商业、办公公寓为一体的现代化建筑,地下一层地上裙楼四层,A座无虚席24层,B座29层,总建筑面积74500余平方米。

结构型式为框支剪力墙结构。

本工程地下室为停车场,有消防水池、水泵室、配电室及发电机室,一层至四层主要是商业及办公用房,五层起为电梯公寓。

本工和基础地下室部分按后浇带分为6个作业分区,1、3区为了1600厚筏板基础,其余为400厚基础抗水板,承台设计底标高-5.2米,采用C40防渗混凝土,抗渗等级为0.8Mpa,整个基础底板的混凝土量约为4000立方米。

除2区、5区、6区外,其它已经浇筑完成,本本方案适用于2区、5区、6区的基础混凝土浇筑施工。

二、施工准备工作:大体积混凝土的施工技术要求比较高,特别在施工中要防止混凝土因水泥水化热引起的温度差产生温度应力裂缝。

因此需要从材料选择上、技术措施等有关环节做好充分的准备工作,·才能保证基础底板大体积混凝土顺利施工1、材料选择本工程采用商品混凝土浇筑。

对主要材料要求如下:(1)水泥:考虑普通水泥水化热较高,特别是应用到大体积混凝土中,大量水泥水化热不易散发,在混凝土内部温度过高,与混凝土表面产生较大的温度差,便混凝土内部产生压应力,表面产生拉应力。

当表面拉应力超过早期混凝土抗拉强度时就会产生温度裂缝,因此确定采用水化热比较低的矿渣硅酸盐水泥,标号为525#,通过掺加合适的外加剂可以改善混凝土的性能,提高混凝土的抗渗能力。

(2)粗骨料:采用碎石,粒径5-25mm,含泥量不大于1%。

选用粒径较大、级配良好的石子配制的混凝土,和易性较好,抗压强度较高,同时可以减少用水量及水泥用量,从而使水泥水化热减少,降低混凝土温升。

(3)细骨料:采用中砂,平均粒径大于0.5mm,含泥量不大于5%。

选用平均粒径较大的中、粗砂拌制的混凝土比采用细砂拌制的混凝土可减少用水量10%左右,同时相应减少水泥用量,使水泥水化热减少,降低混凝土温升,并可减少混凝土收缩。

大体积混凝土施工方案

大体积混凝土施工方案

大体积混凝土施工方案目录第一章编制依据 (1)第二章工程概况 (1)第三章施工准备 (4)3.1基础浇筑总体规划 (4)3.2原材料及混凝土试配 (5)3.2.1原材料 (5)3.2.2配合比实验 (6)3.3劳动力计划的安排以及设备的投入计划 (6)3.3.1整体劳动力投入计划 (6)3.3.2混凝土浇筑现场人员组织 (7)3.3.2.1控制指挥中心 (7)3.3.2.2劳动力计划安排 (7)3.4主要设备材料用表 (10)3.4.1混凝土输送方式的选择 (10)3.4.2主要材料投入及物资供应计划(估值) (10)3.4.3底板混凝土浇筑物资设备准备 (11)3.5混凝土的供应 (11)3.5.1最小混凝土需求量的计算 (11)3.5.2混凝土输送泵需用台数计算 (12)3.5.3混凝土搅拌运输车需用台数计算 (12)3.5.4混凝土搅拌站的选择以及混凝土运输车线路的选择 (13)3.5.4.1搅拌站的选择 (13)3.5.4.2混凝土运输车主要供应线路的选择 (13)3.5.4.3备用供应线路的选择 (13)3.5.4.4混凝土浇注前对搅拌站工作的检查 (13)第四章主要施工方法 (14)4.1分区段浇筑部署 (14)4.3浇筑及振捣 (21)4.4混凝土浇捣时间的控制 (22)4.5泌水处理 (22)4.6表面处理 (22)4.7混凝土测温及养护 (23)4.7.1混凝土拌合温度计算 (23)4.7.2混凝土浇筑温度计算 (24)4.7.3底板砼中心最高温度估算 (24)4.7.4混凝土的温度控制计算 (26)4.7.5测温 (26)4.7.6混凝土养护 (28)第五章大体积混凝土质量控制措施 (28)5.1双掺技术 (28)5.2和易性 (29)5.3配合比设计 (29)5.4入模温度 (29)5.5生产运输 (30)5.6养护 (30)5.7混凝土质量标准 (30)5.8生产协调保证措施 (32)第六章可能导致混凝土浇筑中断的应急措施 (32)6.1机械方面 (32)6.2施工用电方面 (32)6.3防止雨水的措施 (33)第七章安全、健康及环境保护措施 (33)7.1施工安全、职业健康措施 (33)7.2环境保护措施 (35)7.2.1模板的保护 (35)7.2.2脚手架的保护 (35)7.2.3钢筋的保护 (35)第一章编制依据1.《混凝土结构工程施工质量验收规范》GB50204—2002(2011年版)2.《混凝土结构设计规范》GB50010—20103.《混凝土泵送施工技术规程》JGJ/T10-20114.《硅酸盐水泥普通硅酸盐水泥》GB175-20075.《用于水泥和混凝土中的粉煤灰》GB1596-20056.《混凝土外加剂》GB8076-20087.混凝土强度检验评定标准GB/T50107-20108.《混凝土外加剂应用技术规范》GB50119-20039.《粉煤灰在混凝土和砂浆中应用技术规程》JGJ28-8610.《普通混凝土配合比设计技术规程》JGJ55-201111.《建筑工程施工质量验收统一标准》GB50300—201312.泉州上实海上海项目c-8-2地块最新版结构施工图纸13.国家,福建省,泉州市有关安全,文明施工规范,规定。

大体积混凝土施工方案及注意事项

大体积混凝土施工方案及注意事项

大体积混凝土施工方案及注意事项一、施工准备1、商品砼供应:在浇筑前一周时间提前将砼的性能参数要求告知砼搅拌站,在浇筑前两天通知搅拌站,提前做好车辆调配和原材料储备工作、操作人员安排工作,保证供应及时,到场塌落度控制在200±20mm。

2、保温材料准备:保温材料采用薄膜和棉毡,计划棉毡2000m2、薄膜10卷,储备在现场。

3、测温仪器:准备温度传感片,20cm长8根,80cm长8根、150cm长8根;测温仪一台,温度计8根。

4、机械机具准备:地泵两台HBT80、汽车泵一台(47米,备用)、现场塔吊QTZ5513和砼吊斗一个,砼振动棒10根。

5、劳动力组织准备:砼方量在4870m3左右,预计浇筑时间在3-4天,需准备两个班组轮换,安排劳动力28人,每14人一个班组。

砼浇筑时,1人引导管,2人振捣砼,2人收面,3人专铺平铲运,2人在后台,2个钢筋工、2个木工。

6、其他工具:砼塌落筒1个,普通试模25组,抗渗试模10组。

7、钢筋绑扎完毕,1.5米厚筏板30cm外墙、500厚筏板130cm 导墙、100cm上翻梁吊模、集水井、电梯井模板安装完毕,落实预埋件、线管、预留孔洞的位置、数量及固定情况,检查模板标高、位置尺寸;支架的稳定,支撑和模板的固定是否可靠,模板拼缝是否严密。

并且经过监理、甲方、质监站验收。

8、浇筑混凝土前要组织施工人员进行技术交底岗前培训,做到人人心中有数。

浇筑混凝土用的架子、走道板工作台要安全稳固,能够满足浇筑的要求。

二、混凝土浇筑1、筏板混凝土浇筑施工段划分:筏板以沉降后浇带划分为2个区段进行浇筑,先浇筑有桩区混凝土,即1.5米后筏板,后浇筑无桩区筏板。

6-8轴伸缩后浇带改为2米宽连续式膨胀加强带施工。

2、本工程膨胀加强带按要求设置在原6-8轴间伸缩后浇带位置处,将原1米宽后浇带改为2米宽膨胀加强带,带的两侧上下层钢筋之间设置用Ф14mm@200钢筋固定钢丝网,两端分别绑扎在上下层钢筋上,将带内混凝土与带外的分隔开。

大体积混凝土专项方案

大体积混凝土专项方案

大体积混凝土专项方案一、混凝土浇筑施工(一)浇筑前准备工作浇筑前应将钢筋内杂物进行清理,对混凝土垫层应浇水润湿,但基层表面不应留有积水。

项目测量员密切关注,及时组织定位测量放线复核工作,做好柱、剪力墙等部位钢筋的轴线控制工作。

投入足够的劳动力,并密切关注天气变化情况,合理安排施工工序穿插,以尽可能快的速度完成混凝土浇筑施工任务。

(二)混凝土浇筑施工方法1、混凝土浇筑采用斜向推进、分层浇筑的方法,每层浇筑厚度500mm 左右,由远端向泵方向斜向推进的方式组织施工。

2、混凝土振捣采用插入式振捣器,振捣棒要求快插慢拔,保证振捣棒下插深度和混凝土有充分的时间振捣密实。

振捣点的间距按照振捣棒作用半径的1.5 倍一般以400~500mm 进行控制。

振捣时间控制具体以混凝土不再下沉并无气泡产生为准。

振捣应随下料进度,均匀有序的进行,不可漏振,亦不可过振;3、钢筋密集处要求多次振捣,保证该处混凝土密实到位,注意不要一次振捣时间过长,防止局部混凝土过振离析。

在预埋件和钢筋交错密集区域,需用粗钢筋棒辅以人工插捣。

对于柱墙插筋的部位,亦必须遵循上述原则,保证其位置正确,在混凝土浇筑完毕后,应及时复核轴线,若有异常,应在混凝土初凝之前及时校正;4、结构板面上翻起墙体段以及板面粗钢筋,都是容易在振捣后、初凝前容易出现早期沉缩裂缝的部位,必须通过控制补充下料和二次振捣予以消除;1)凡板面上有墙体“吊脚模板”部位,应控制下料,在板浇平振实后,稍作停歇,再浇板面上“吊脚模板”内的墙体,浇筑墙体并振捣之后,不得再插捣“吊脚模板”附近墙体,必要时可用木槌适度敲打“吊脚模板”外侧,使可能存在的沉缩裂缝闭合;2)有埋管部位及表面有粗大钢筋部位,振捣之后、初凝之前易在混凝土表面出现沉缩裂缝,应及时用磨光机或人工压抹予以消除;3)混凝土表面水分散失,接近初凝时会在表面形成不规则裂缝,应及时用磨光机或人工压抹予以消除。

处理之后,应防止水分继续蒸发使混凝土表面干缩,应及时进行蓄湿养护;5、混凝土板面标高控制采用每隔2m 设标筋找平,浇筑工程中辅以水准仪抄平校核;6、混凝土分两次找平,第一次随振捣随找平,表面还留有部分水分时立即进行第二次找平,并随即覆盖塑料薄膜,以免因表面水分散失过快导致干缩裂缝出现的几率增加。

大体积混凝土施工方案

大体积混凝土施工方案

大体积混凝土施工方案
目录
1. 混凝土施工方案的重要性
1.1 施工前准备工作
1.2 混凝土搅拌和浇筑
1.3 施工过程中的质量控制
1.4 施工完成后的验收和保养
2. 施工前准备工作
2.1 地基处理
2.2 混凝土配合比的确定
2.3 材料采购和储存
2.4 施工队伍和设备的准备
3. 混凝土搅拌和浇筑
3.1 搅拌设备的选择
3.2 施工现场布置
3.3 混凝土浇筑工艺
3.4 施工中的安全措施
4. 施工过程中的质量控制
4.1 强度试验和坍落度检测
4.2 温度和湿度控制
4.3 质量监测与记录
4.4 施工中的问题处理
5. 施工完成后的验收和保养
5.1 结构验收及评估
5.2 表面处理和保养
5.3 后续维护建议
在进行大体积混凝土施工时,施工方案的制定是至关重要的。

首先,需要进行充分的施工前准备工作,包括地基处理、确定混凝土配
合比、采购材料和准备施工队伍及设备。

在混凝土搅拌和浇筑阶段,
需选择合适的搅拌设备、布置施工现场、控制浇筑工艺并注意安全措施。

在施工过程中,必须进行质量控制,包括强度试验、坍落度检测、温度和湿度控制、质量监测与记录以及问题处理。

施工完成后,需进
行结构验收评估、表面处理和保养,并给出后续维护建议。

通过严格
执行施工方案,可以确保大体积混凝土工程的质量和安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

擎天·海澳城二期一标工程大体积混凝土专项施工方案擎天·海澳城二期一标工程大体积混凝土专项施工方案编制人:审核人:审批人:编制单位:广西华业建筑工程有限公司编制日期:年月日擎天·海澳城二期一标工程大体积混凝土专项施工方案目录第一章编制说明及依据 (1)1.1编制依据 (1)第二章工程概况 (2)2.1工程名称和工程概况 (2)2.2项目建设相关方 (2)第三章施工准备 (3)3.1技术准备 (3)3.2筏板混凝土温差计算 (3)3.3 大体积混凝土裂缝控制计算 (5)3.4 混凝土浇筑领导小组 (5)3.5施工现场准备 (6)3.6施工交底准备 (7)3.7机械准备 (7)3.8施工总平面布置图 (8)第四章施工部署 (9)第五章混凝土的浇筑 (9)5.1底板浇筑方式 (9)5.2基础底板浇筑技术要求 (10)5.3底板混凝土养护方法 (11)第六章混凝土测温 (11)6.1测温点的布置方式 (11)6.2 测温记录要求 (12)第七章保温保湿养护降温措施 (13)第八章大体积混凝土的裂缝质量控制 (13)第九章混凝土施工应急准备 (14)第十章质量保证措施 (14)10.1本工程的关键和特殊工序关键控制点 (14)10.2质量控制措施 (14)10.3混凝土工程浇筑质量控制 (14)10.4大体积混凝土裂缝、收缩、防裂措施 (15)第十一章安全文明施工 (18)第一章编制说明及依据1.1编制依据混凝土结构工程施工质量验收规范GB50204—2015建筑地基基础工程施工质量验收规范GB50202—2018 建筑工程施工质量验收统一标准GB50300—2013大体积混凝土施工规范GB50496-2018混凝土强度检验评定标准GB/T 50107-2010混凝土外加剂应用技术规范GB50119-2013混凝土泵送施工技术规程JGJ/T10-2011施工现场临时用电安全技术规范JBJ 46—2005建筑机械使用安全技术规程JGJ 33-2012混凝土结构工程施工规范GB 50666-20112.1工程名称和工程概况2.1.1工程名称擎天·海澳城二期二标段(13#、15#、22#、23#楼)及地下室工程。

2.1.2工程地点广西防城港市沙潭江街道。

2.1.3工程概况防城港擎天房地产开发有限公司擎天·海澳城二期工程由福州市建筑设计院设计,其中一标段由13#、15#、22#、23#共计四栋高层楼住宅组成,地下室为整体地下室,地下室建筑面积为12500.86㎡,地下室以上为四栋独立建筑物,地下以上总建筑面积为63501.36㎡(其中13#楼地上22层,地上建筑面积10194㎡,15#楼地上24层,地上建筑面积11036.422㎡,22#楼25层,地上建筑面积13178.35㎡,23#楼30层,地上建筑面积29092.59㎡)。

13#、15#、22#、23#楼均为砼框剪结构,地上一层为架空或商铺,二层及以上为住宅,总建筑面积76002.22㎡。

住宅楼及地下室消防耐火等级为一级,地下室防水等级为二级,设备用房、地下室种植物顶板的防水等级为一级,屋面防水等级为一级;剪力墙和框架柱抗震设防等级均为三级;合理使用年限为50年。

其中,13#楼筏板基础为1400mm厚,15#、22#筏板基础为1800mm厚,23#筏板基础为1600mm厚,采用C35混凝土,膨胀加强带均采用C40混凝土,混凝土的抗渗等级均为P6。

地下室外墙、侧墙均采用C35混凝土,混凝土抗渗等级均为P6,混凝土浇筑厚度超过1000mm,属于大体积混凝土施工。

具有水化热高、收缩量大、容易开裂等特点,筏板基础采用膨胀收缩混凝土,限制膨胀率不小于0.015%,限制干缩率不大于0.03%,设置的膨胀加强带采用掺防水剂剂的混凝土同时浇筑。

故筏板大体积混凝土浇筑做为一个施工重点和难点认真对待。

筏板大体积混凝土施工重点主要是将温度应力产生的不利影响减少到最小,防止和降低裂缝的产生和发展。

因此,特编制大体积砼施工方案。

2.2项目建设相关方(1)业主单位:防城港擎天房地产开发有限公司(2)施工单位:广西华业建筑工程有限公司(3)监理单位:广西恒基建设工程咨询有限公司(4)设计单位:福州市建筑设计院(5)勘察单位:武汉浅层工程技术有限公司3.1技术准备大体积混凝土施工过程中要控制混凝土的中心温度,防止混凝土出现温度裂缝。

混凝土的中心温度可以通过以下两个方面的措施进行控制:一是降低混凝土的水化温升;二是提高混凝土入模浇筑温度。

以上两条措施分别是从混凝土配合比、原材料升温这两方面进行技术处理。

具体措施有以下几条:(1)混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范中相关的规定。

(2)混凝土的配合比、原材料计量、搅拌、养护必须符合施工规范的规定。

(3)砼试块的取样、制作、养护和试验必须符合规范要求,其强度必须达到规范标准。

(4)对设计不允许有裂缝的结构,严禁出现裂缝。

(5)确定采用阶梯式递进分层浇筑方法,每层浇筑500mm,紧接着施工第二层,每层施工宽度6米左右。

(6)配合比委托试验室提前试配,掺用外加剂按照图纸设计进行配置。

(7)砼采用泵送商品混凝土,使用粗骨料,尽量选用粒径大(10mm-30mm)级配良好的粗骨料,掺用粉煤灰等掺合料,以改善砼和易性,降低水灰比,以达到减少水泥用量,降低水化热的目的。

(8)加强砼测温工作,根据温差关系确定采取相应措施。

3.2筏板混凝土温差计算水泥水化热引起的绝热温升与混凝土单位体积中水泥用量和水泥品种有关,并随混凝土的龄期增长按指数关系增长,混凝土内部的最高温度多数发生在浇筑后的3-5天,一般在3-5天接近于最终绝热温升,在计算中取t=3。

根据底板要求选取计算模型为:坍落度160mm、混凝土入模温度20℃、大气平均温度30℃,其他相关数据依据相应的数表查得。

本配合比采用P.042.5水泥,最终水化热380KJ/kg。

(1)混凝土内部最终绝热温升Th计算公式为Th =(WQ/Cr)×(1-e-mt)(354+53×0.25)×380/(0.96×2400) ×1-e-20×0.362= 60.57℃W——水泥用量,含粉煤灰的有效量,折减系数取0.25(kg/m³)Q——水泥的水化热380KJ/kg(为30天的累计水化热)C——混凝土的比热0.96J/(kg.K)r——混凝土的容重2400kg/m³m——与水泥品种、浇筑时温度有关查表1浇筑温度为20℃时系数取0.362t——龄期d(2)混凝土拌和物的浇筑温度根据气候条件,混凝土浇筑时大气温度按30℃计算。

(3)混凝土内部中心实际最高温度(℃)Tmax板厚为1400mm时,Tmax=Tj+Thζ=20+60.57×0.455=47.559℃板厚为1600mm时,Tmax=Tj+Thζ=20+60.57×0.506=50.645℃板厚为1800mm时,Tmax=Tj+Thζ=20+60.57×0.538=52.587℃Tj——混凝土入模温度,取20℃ζ——不同底板厚度,不同龄期的降温系数,当t=3时板厚为1600mm时ζ取值为0.506,板厚为1800mm时ζ取值为0.538。

(4)混凝土的表面温度Tb(t)=Tq+4h’(H-h’)DT(t)/H²Tq——环境温度取30℃DT(t)—混凝土内部与外界气温之差DT(3)=Tmax-Tq=47.559-30=17.645℃(底板1400mm)DT(3)=Tmax-Tq=50.645-30=20.645℃(底板1600mm)底板1800mm时,DT(3)=52.587-30=22.587℃H——为底板计算厚度,底板以单面暴露于空气中的平板看待,混凝土基础底板实际厚度h=1.6m、1.8m、1.4mh’——混凝土结构虚厚度h’=kl/bk为计算折减系数,取0.666;混凝土导热系数l=2.33w/mk;b为保温层的传热系数,b=1/(∑(di/li)+1/bq),砼浇筑完后表覆盖一层塑料布养护,di为各种保温层的厚度,l 为保温材料的导热系数,l=0.0882,bq为空气层的传热系数,取5.59 w/mk,则b=5.59w/mk 需要采取保温保湿养护,表面覆盖塑料薄膜,二层棉毡,每层棉毡厚度6mm,经计算h’=kl/b=0.666*2.33/5.59=0.28m则H=h+2h’=1.6+2*0.28=2.16m所以:Tb(t)= Tq+4h’(H-h’)DT(t)/H²=30+4×0.28(2.16-0.28)×20.645/2.16²=32.33℃(底板厚度1600mm)同理底板厚度为1400mm时,Tb(t)=31.427℃同理底板厚度为1800mm时,Tb(t)=39.447℃(5)混凝土结构实体内外温差值混凝土内、表最大温差DT1=50.645-31.427=19.218℃<25℃(底板1400mm)DT1=50.645-32.33=18.32℃<25℃(底板1600mm)DT1=52.587-39.447=13.14℃<25℃(底板1800mm)(6)混凝土表面温度与环境温度差值DT2=31.427-20=11.33℃<20℃(底板1400mm)DT2=32.33-20=12.33℃<20℃(底板1600mm)DT2=39.447-20=19.447℃<20℃(底板1800mm)均符合规范要求。

3.3 大体积混凝土裂缝控制计算由于混凝土的贯穿性或深层裂缝,主要是由温差和收缩引起过大的温度应力和收缩应力所造成的,为此对混凝土温度应力和收缩应力的安全性进行验算,以确保基础底板无危害性裂缝产生,保证底板混凝土的耐久性可满足工程质量要求。

1、计算参数的确定混凝土浇筑后3-5天内外温差较大,即此龄期的混凝土温度应力、收缩应力较大,所以龄期T=3d进行计算,其他参数取值同混凝土温控计算的各参数。

2温度应力计算σ=ΕtαΔT/(1-υ)S(t)Rkσ—混凝土的温度(包括收缩)应力(Mpa)Εt—混凝土龄期T=3时的弹性模量0.745×104N/mm2α—混凝土的线膨胀系数,取10×10-6 ℃ΔT—混凝土的最大综合温差,按下式计算ΔT=Tj+2/3T(t)+Ty(t)-Tq=20+2/3×25.25+1.385-30=8.22Tj—混凝土的浇筑温度为20℃T(t)—混凝土在龄期T=3时水化热绝热温升为(354+53×0.25)×240/(0.96×2400) ×0.66=25.25℃.Ty(t) —混凝土收缩当量温差;Tq—混凝土浇筑时的大气平均温度为30℃S(t) —考虑徐变影响的松弛系数,查表得0.57Rk—混凝土外约束系数(考虑柱的约束影响,按一般偏上地基计算取Rk =0.70)υ—混凝土的泊松比取0.15Εt=Eh(1-e-0.09t)=3.15×104×(1- e-0.09×3)=0.74×104 Mpa其中:Eh为C30混凝土的弹性模量3.15×104MpaTy(t) =εy(1-e-0.01t)×M1×M2×M3×…M11/α=3.24×10-4×(1-e-0.03)×1.1×1.13×1.0×1.2×1.11×1.18×0.76×0.85×1.3×0.86×1.01÷(10×10-6)=1.385其中:εy混凝土在标准条件下极限收缩值3.24×10-4 ℃M1、M2、M3、…M11为不同条件下修整系数,查得。
