混凝土圈梁与构造柱的施工钢筋混凝土具有良好的抗震性、抗裂性。

所以,为了保证砖砌体的抗裂性能和防震能力,增加砌体的强度和稳定性,需在墙体中配制相应的钢筋混凝土构件,这就是平常所说的砖混结构。

在砖墙砌体中配制钢筋,主要有墙体上设置的圈梁、构造柱等构件。

这些构件,与砖墙体连成了一个整体。

一、砖墙圈梁圈梁是砖混结构中的一种钢筋混凝土结构,有的地方又称墙体腰箍,它可以提高房屋的空间刚度和整体性,增加墙体的稳定性,避免和减少由于地基的不均匀沉降而引起的墙体开裂。

圈梁是沿外墙、内纵墙和主要横墙设置的处于同一水平面内的连续封闭形结构梁。

如图4-54所示为某一圈梁的配筋。

圈梁设在+0.000以下的称为地圈梁,如图4-55所示,图样上常用DQL来表示,凡是承重墙的下边均应设置地圈梁。

装配式混凝土楼群层、屋盖的砖房、砌块房,在抗震设防区,应在安装楼板的下边沿承重外墙的周围、内纵墙和内横墙上,设置水平闭合的层间圈梁和屋盖圈梁,图样上常用QL来表示。

如果圈梁设在门窗洞口的上部,兼作门窗过梁时,则应按图4-56所示进行施工。

如果圈梁被门窗或其他洞口切断不能封闭时,则应在洞口上部设置附加圈梁,附加圈梁与墙的搭接长度应大于圈梁之间的2倍垂直间距,并不得少于1m,如图4-57所示。

图4-54 某一圈梁的配筋示意图4-55 地圈梁图4-56 圈梁兼作过梁圈梁骨架的安装应按下面要求进行:(1)圈梁施工前,必须对所砌墙体的标高进行复测,当有误差时,应用细石混凝土进行找平。

(2)圈梁钢筋骨架一般是待模板安装完毕后进行。

圈梁骨架一般在墙体上进行绑扎,有的为了赶施工进度,常在场外预先进行绑扎,或者委托钢筋加工单位进行加工。

当采用预先绑扎和加工的骨架,可先进行编号组装。

有构造柱时,则应在构造柱处进行绑扎。

图4-57 附加圈梁设置当在模内进行绑扎圈梁骨架时,应按箍筋间距的要求在模板侧划上间距线,然后装主筋穿入箍筋内,箍筋开口处,应沿上面主筋的受力方向左右错开,不得将箍筋的开口放在同一侧。

构造柱圈梁过梁施工方法

构造柱圈梁过梁施工方法

构造柱圈梁过梁施工方法1)构造柱、圈梁、过梁的布置:(1)构造柱布置:A、外墙转角及内外交接处、外墙端部应设构造柱;砌体女儿墙、支承在悬臂梁或悬臂板上的墙,在端部或转角和每隔3m设构造柱;外墙设置通长外窗时,窗台墙设构造柱间距不大于3m;构造柱截面:墙厚X200,配筋412,箍筋6@200。

B、当墙体水平长度大于5m时,应沿墙长每3米左右设置一根钢筋混凝土构造柱,当端部没有钢筋砼柱时,应从墙端部起设。

构造柱柱宽同墙宽,截面高200,纵筋412,箍筋6@200,施工主体结构时,应于构造柱位置预埋412插筋,与构造柱主筋搭接不少于450(上下均同),要求先砌墙后浇柱。

C、构造柱上下端的箍筋应加密,加密范围在梁或圈梁上下均不应小于450或1/6层高,箍筋间距不应大于100mm。

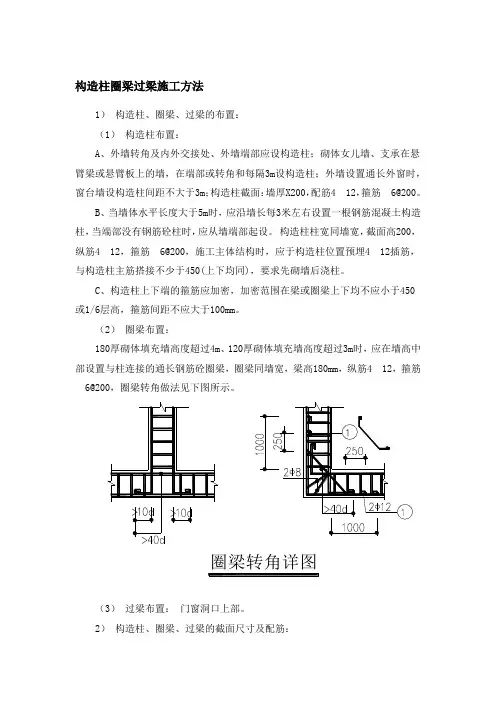

(2)圈梁布置:180厚砌体填充墙高度超过4m、120厚砌体填充墙高度超过3m时,应在墙高中部设置与柱连接的通长钢筋砼圈梁,圈梁同墙宽,梁高180mm,纵筋412,箍筋6@200,圈梁转角做法见下图所示。

圈梁转角详图(3)过梁布置:门窗洞口上部。

2)构造柱、圈梁、过梁的截面尺寸及配筋:(1)构造柱截面尺寸及配筋:A、构造柱截面尺寸:墙交接处或墙端部:墙厚×墙厚;墙中部位置:墙厚×200mm。

B、构造柱配筋:纵筋4Ф12、箍筋φ6@200锚入梁(板)内15d。

(2)圈梁截面尺寸及配筋:A、圈梁截面尺寸:墙厚×180mm。

B、圈梁配筋:纵筋4φ12、箍筋φ6@200。

圈梁兼过梁时,过梁处断面尚需满足过梁要求,配筋应增加过梁所需纵向钢筋面积。

(3)过梁截面尺寸及配筋:本工程洞口过梁根据施工图纸要求选用,当洞口紧贴柱或钢筋混凝土墙时过梁改为现浇。

过梁截面尺寸:过梁长度:洞口宽度+500mm,即过梁支座长度不小于250mm;过梁尺寸及配筋见下图所示过梁此外,本工程裙楼部位外围有较多超长洞口,此部分洞口过梁尺寸根据工程联系单169号设计单位回复意见,裙楼部位跨度8m的过梁尺寸200*500;配筋:面筋218;底筋225;箍筋8@200。

构造柱及圈梁模板施工方案

构造柱及圈梁模板施工方案

构造柱及圈梁模板施工方案一、工程概况与目标工程概况本工程位于[地点],涉及构造柱及圈梁模板的施工。

本项目的目标是确保构造柱及圈梁模板的施工质量和进度,满足设计要求和相关规范,保证工程的安全性和稳定性。

目标严格按照设计图纸和规范要求进行施工。

保证施工质量和安全。

高效有序地进行施工,确保工程进度。

二、施工材料准备确保使用合格、符合设计要求的钢筋、模板、混凝土等材料。

对所有材料进行严格检查,确保无损坏、无污染。

三、钢筋加工与预埋钢筋加工应严格按照设计图纸进行,确保尺寸准确。

对预埋件进行定位和固定,确保位置准确、牢固。

四、模板安装与拆除模板安装模板安装前,应清理基础表面,确保无杂物。

按照设计图纸进行模板安装,确保尺寸、位置准确。

使用合格的连接件和支撑,确保模板稳固。

模板拆除模板拆除应在混凝土达到规定强度后进行。

拆除时应轻拿轻放,避免损坏模板和混凝土。

五、混凝土浇筑与养护混凝土浇筑前,应检查模板、钢筋等是否合格。

浇筑过程中应确保混凝土均匀、无空洞。

浇筑完成后应进行养护,确保混凝土达到设计强度。

六、质量检测与验收施工过程中应定期进行质量检测,确保施工质量。

施工完成后应进行全面验收,确保工程符合设计要求和相关规范。

七、安全文明施工措施施工现场应设置明显的安全警示标志。

施工人员应佩戴合格的安全防护用品。

施工现场应保持整洁,废料应及时清理。

八、施工进度与人员安排施工进度制定详细的施工进度计划,确保工程按期完成。

定期对施工进度进行检查和调整,确保进度符合要求。

人员安排根据施工进度和工程需求,合理安排施工人员。

对施工人员进行培训和交底,确保施工质量和安全。

通过上述方案的实施,我们将确保构造柱及圈梁模板施工的高质量、高效率和高安全性。

同时,我们将严格遵守相关规范和设计要求,确保工程的质量和稳定性。

构造柱、圈梁钢筋绑扎施工方法和施工措施

构造柱、圈梁钢筋绑扎施工方法和施工措施

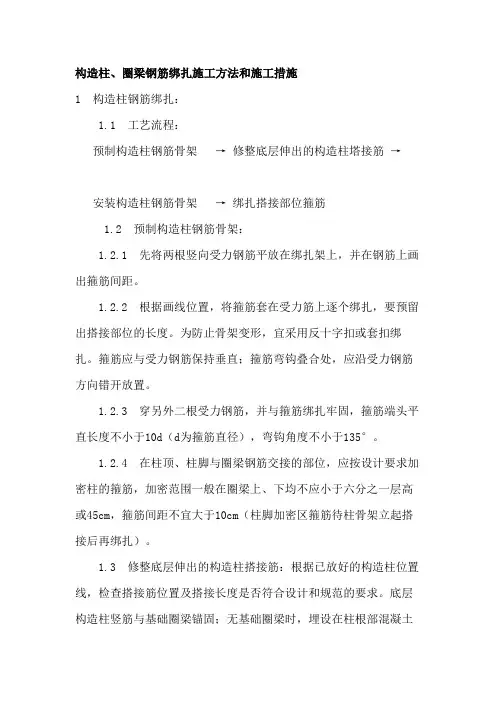

构造柱、圈梁钢筋绑扎施工方法和施工措施1 构造柱钢筋绑扎:1.1 工艺流程:预制构造柱钢筋骨架→修整底层伸出的构造柱塔接筋→安装构造柱钢筋骨架→绑扎搭接部位箍筋1.2 预制构造柱钢筋骨架:1.2.1 先将两根竖向受力钢筋平放在绑扎架上,并在钢筋上画出箍筋间距。

1.2.2 根据画线位置,将箍筋套在受力筋上逐个绑扎,要预留出搭接部位的长度。

为防止骨架变形,宜采用反十字扣或套扣绑扎。

箍筋应与受力钢筋保持垂直;箍筋弯钩叠合处,应沿受力钢筋方向错开放置。

1.2.3 穿另外二根受力钢筋,并与箍筋绑扎牢固,箍筋端头平直长度不小于10d(d为箍筋直径),弯钩角度不小于135°。

1.2.4 在柱顶、柱脚与圈梁钢筋交接的部位,应按设计要求加密柱的箍筋,加密范围一般在圈梁上、下均不应小于六分之一层高或45cm,箍筋间距不宜大于10cm(柱脚加密区箍筋待柱骨架立起搭接后再绑扎)。

1.3 修整底层伸出的构造柱搭接筋:根据已放好的构造柱位置线,检查搭接筋位置及搭接长度是否符合设计和规范的要求。

底层构造柱竖筋与基础圈梁锚固;无基础圈梁时,埋设在柱根部混凝土座内,1.4 安装构造柱钢筋骨架:先在搭接处钢筋上套上箍筋,然后再将预制构造柱钢筋骨架立起来,对正伸出的搭接筋,搭接倍数不低于35d,对好标高线,在竖筋搭接部位各绑3个扣。

骨架调整后,可绑根部加密区箍筋。

1.5 绑扎搭接部位钢筋:1.5.1 构造柱钢筋必须与各层纵横墙的圈梁钢筋绑扎连接,形成一个封闭框架。

1.5.2 在砌砖墙大马牙槎时,沿墙高每50cm埋设两根φ6水平拉结筋,与构造柱钢筋绑扎连接。

1.5.3 当构造柱设置在无横墙的外墙处时,构造柱钢筋与现浇或预制横梁梁端连接绑扎构造,要符合《多层砖混设置钢筋混凝土构造柱抗震设计与施工规范》(JGJ132)第3.2.5条的规定。

1.5.4 砌完砖墙后,应对构造柱钢筋进行修整,以保证钢筋位置及间距准确。

2 圈梁钢筋的绑扎:2.1 工艺流程:画钢筋位置线→放箍筋→穿圈梁受力筋→绑扎箍筋2.2 支完圈梁模板并做完预检,即可绑扎圈梁钢筋,如果采用预制骨架时,可将骨架按编号吊装就位进行组装。

构造柱、圈梁施工工艺

构造柱、圈梁施工工艺

工艺标准适用于砖混结构、外砖内模结构的构造柱、圈梁、板缝钢筋绑扎工艺。

2.1 材料及主要机具:2.1。

1 钢筋:应有出厂合格证,按规定作力学性能复试,当加了过程中发生脆断等特殊情况,还需作化学成分检验.钢筋应无老锈及油污。

2。

1.2 铁丝;可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝).2.1。

3 控制混凝土保护层用的砂浆垫块、塑料卡.2.1。

4 工具:钢筋钩子、撬棍、钢筋板子、绑扎架、钢丝刷子、手推车、粉笔,尺子等。

2.2 作业条件:2。

2.1 按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整,准备好垫木。

按不同规格型号堆放并垫好垫木.2.2。

2 核对钢筋级别、型号、形状、尺寸及数量,是否与设计图纸及加工配料单相同。

2.2.3 弹好标高水平线及构造柱、外砖内模混凝土墙的外皮线。

2.2.4 圈梁及板缝模板已做完预检,并将模内清理干净。

2。

2。

5 预应力圆孔板的端孔已按标准图(96G44)的要求堵好。

3.1 构造柱钢筋绑扎:3。

1。

1 工艺流程:预制构造柱钢筋骨架→修整底层伸出的构造柱塔接筋→安装构造柱钢筋骨架→绑扎搭接部位箍筋3。

1.2 预制构造柱钢筋骨架:3。

1。

2。

1 先将两根竖向受力钢筋平放在绑扎架上,并在钢筋上画出箍筋间距.3。

1.2.2 根据画线位置,将箍筋套在受力筋上逐个绑扎,要预留出搭接部位的长度。

为防止骨架变形,宜采用反十字扣或套扣绑扎。

箍筋应与受力钢筋保持垂直;箍筋弯钩叠合处,应沿受力钢筋方向错开放置。

3.1.2.3 穿另外二根受力钢筋,并与箍筋绑扎牢固,箍筋端头平直长度不小于10d(d为箍筋直径),弯钩角度不小于135°。

3.1。

2。

4 在柱顶、柱脚与圈梁钢筋交接的部位,应按设计要求加密柱的箍筋,加密范围一般在圈梁上、下均不应小于六分之一层高或45cm,箍筋间距不宜大于10cm(柱脚加密区箍筋待柱骨架立起搭接后再绑扎).3。

1.3 修整底层伸出的构造柱搭接筋:根据已放好的构造柱位置线,检查搭接筋位置及搭接长度是否符合设计和规范的要求。

砖混结构构造柱圈梁板缝等混凝土施工工艺

砖混结构构造柱圈梁板缝等混凝土施工工艺
3.2.7混凝土搅拌时间,400L自落式搅拌机一般不应少于1.5min。
3.2.8混凝土坍落度,一般控制在5~7cm,每台班应测两次。
3.3混凝土运输:
3.3.1混凝土自搅拌机卸出后,应及时用翻斗车、手推车或吊斗运至浇筑地点。运送混凝土时,应防止水泥浆流失。若有离析现象,应在浇筑地点进行人工二次拌合。
3.4.3浇筑混凝土构造柱时,先将振捣棒插入柱底根部,使其振动再灌入混凝土,应分层浇筑、振捣,每层厚度不超过60cm,边下料边振捣,一般浇筑高度不宜大于2m,如能确保浇筑密实,亦可每层一次浇筑。
3.4.4混凝土振捣:振捣构造柱时,振捣棒尽量靠近内墙插入。振捣圈梁混凝土时,振捣棒与混凝土面应成斜角,斜向振捣。振捣板缝混凝土时,应选用φ30mm小型振捣棒。振捣层厚度不应超过振捣棒的1.25倍。
4.2基本项目:
混凝土应振捣密实,不得有蜂窝、孔洞露筋、缝隙、夹渣。
4.3允许偏差项目,见表4-31。
5成品保护
5.1浇筑混凝土时,不得污染清水砖墙面。
5.2振捣混凝土时,不得碰动钢筋、埋件,防止移位。
5.3钢筋有踩弯、移位或脱扣时,及时调整、补好。
5.4散落在模板上的混凝土应及时清理干净。
6应注意的质量问题
6.1混凝土材料计量不准:影响混凝土强度,施工前要检查,校正好磅秤,车车过秤,加水量必须严格控制。
6.2混凝土外观存在蜂窝、孔洞、露筋、夹渣等缺陷:混凝土振捣不实,漏振,钢筋缺少保护层垫块,尤其是板缝内加筋位置,应认真检查,发现问题及时处理。
7质量记录
本工艺标准应具备以下质量记录:
7.1材料(水泥、砂、石、掺合料、外加剂等)出厂合格证明、试验报告。
作业准备

混凝土搅拌

最新砖混结构构造柱、圈梁、板缝支模施工技术方案

最新砖混结构构造柱、圈梁、板缝支模施工技术方案

砖混结构构造柱、圈梁、板缝支模1范围本工艺标准主要适用于工业与民用建筑砖混结构、外砖内模和外板内模结构构造柱、圈梁、板缝的模板工程。

2施工准备2.1材料及主要机具:2.1.1木板(厚度为20~50mm)、定型组合钢模板(长度为600、750、900、1200、1500mm,宽度为100、150、200、250、300mm)、阴阳角模、连接角模。

2.1.2 方木、木楔、支撑(木或钢),定型组合钢模板的附件(U形卡、L形插销、3形扣件、碟形扣件、对拉螺栓、钩头螺栓、紧固螺0)、铅丝(12号~14号)、隔离剂等。

2.1.3 打眼电钻、搬手、钳子。

2.2作业条件2.2.1 弹好墙身+50cm水平线,检查砖墙(或混凝土墙)的位置是否符线,办理预检手续。

2.2.2 构造柱钢筋绑扎完毕,并办好隐检手续。

2.2.3 模板拉杆如需螺栓穿墙,砌砖时应按要求预留螺栓孔洞。

2.2.4 检查构造柱内部是否清理干净,包括砖墙舌头灰、钢筋上挂的灰浆及柱根部的落地灰。

3操作工艺3.1工艺流程:支构造柱模板准备工作→支圈梁模板→办预检支板缝模板3.2 支模前将构造柱、圈梁及板缝处杂物全部清理干净。

3.3 支模板:3.3.1构造柱模板:3.3.1.1砖混结构的构造柱模板,可采用木模板或定型组合钢模板。

可用一般的支模方法。

为防止浇筑混凝土时模板膨胀,影响外墙平整,用木模或组合钢模板贴在外墙面上,并每隔1m以内设两根拉条,拉条与内墙拉结,拉条直径不应小于φ16。

拉条穿过砖墙的洞要预留,留洞位置要求距地面30cm开始,每隔1m以内留一道,洞的平面位置在构造柱大马牙槎以外一丁头砖处。

3.3.1.2 外砖内模结构的组合柱,用角模与大模板连接,在外墙处为防止浇筑混凝土挤胀变形,应进行加固处理,模板贴在外墙面上,然后用拉条拉牢。

3.3.1.3 外板内模结构山墙处组合柱,模板采用木模板或组合钢模板,用斜撑支牢。

3.3.1.4根部应留置清扫口。

3.3.2圈梁模板:3.3.2.1 圈梁模板可采用木模板或定型组合钢模板上口弹线找平。

构造柱及圈梁施工方案

构造柱及圈梁施工方案

构造柱及圈梁施工方案一、施工准备1.组织施工人员,明确施工任务和标准要求,进行逐级复核,确保施工人员熟悉施工程序和安全规范。

2.准备施工所需的设备、材料和工具,检查设备的安全性和完好程度,保证施工过程中的安全。

3.进行施工场地的清理和平整,确保施工区域没有杂物和碍事物。

二、基础施工1.根据设计要求,在施工场地选择合适的位置进行定位,用钢筋和木匾标记出柱的位置。

2.进行基坑开挖,清理底部杂物和碎石,确保基坑底部平整。

3.进行基坑坑底垫层的施工,用压实机对垫层进行压实,确保坚实平整。

4.沿基坑周边施工支撑边框,利用钢筋焊接成型,并用脚手架支撑,确保施工安全。

5.在基础底板上进行柱的定位和支模,采用木模板进行支模,严格按照设计要求和施工标准进行。

三、柱筋骨架的安装1.根据设计图纸,将预埋立柱钢筋清理干净,并将其插入到钢筋筏板中。

注意保持钢筋的垂直度和水平度。

2.用钢筋捆扎将立柱钢筋进行捆扎,确保钢筋的稳定性。

3.用彩钢筋网围绕柱身,根据设计要求进行绑扎,确保柱体的整体结构牢固。

四、柱的浇筑1.在柱底部设置挡板,挡住混凝土的流动,以保证柱底部的牢固性。

2.协调混凝土搅拌车和泵车,将混凝土顺利送达工地,并根据需要进行抹光和振捣,确保混凝土的密实性。

3.在浇筑完成后,对柱体进行检查,确保柱体外观没有明显缺陷和表面破坏。

五、圈梁的施工1.在柱顶部,根据设计要求进行圈梁的定位和支模,采用木模板进行支模。

2.进行圈梁钢筋骨架的安装,将钢筋按照设计要求进行定位和捆扎,确保钢筋的稳定性。

3.在钢筋安装完成后,进行圈梁的浇筑,采用相同的混凝土浇筑工艺,确保浇筑质量和密实性。

4.在浇筑完成后,对圈梁进行检查,确保没有明显的缺陷和表面破坏。

六、施工安全1.施工现场的安全措施必须到位,设置警示标志和临时围栏,防止外来人员进入施工区域。

2.施工人员必须戴好安全帽和防护鞋,并严格按照操作规程进行施工,避免事故的发生。

3.对施工现场进行定期巡视,消除隐患和安全风险,确保施工过程中的安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

3#仓库地圈梁及构造柱施工方案
一、工程概况
3#配送仓库5804 〃(长192m*宽30m*高10m),单层钢结构。

根据蚌埠新港二期工程(后方配套区第一阶段)施工图设计[图号:BWS-2-09].3#仓库承台及承台梁上不砌筑砖墙并采用钢筋混凝土构造柱及圈梁,构造柱截面形式为矩形截面(240*240 mm),高度为 850mm,构造柱共74个,横向64个,纵向10个。

构造柱起自承台梁底(承台梁底标高为-2.20m),构造柱与承台梁连接处设608的箍筋,每边加密设置三根,在承台梁与构造柱之间设2Q16的吊筋加密,所有构造柱承台梁和地圈梁跨中连接。

地圈梁底标咼在砖墙顶部(绝对标咼-0.75m处),圈梁贯通整个仓库,圈梁高400mm尺寸为240*400mm,圈梁顶标高为-0.35m, 底标高为-0.75m。

地圈梁与构造柱和力柱相连接,构造柱、地圈梁砼强度等级为C30。

二、施工准备
1、技术准备
认真学习,熟悉施工图纸,领会设计意图,为技术交底做好准备。

准备施工测量仪器、工具。

2、测量准备
由于地圈梁与构造柱的要求不高,故只需用水准仪控制地圈梁的底标高和顶标高,用现有的X1水准点就能满足测量要求。

3、试验准备
钢筋等原材料进场后,试验室进行检验,确定混凝土施工配合比
4、劳动力准备
组建钢筋加工班组、木工组和混凝土班组,对职工进行岗前培训, 做好安全技术交底和技能考核。

三、施工人员及机械安排
1、施工人员配备情况
项目部管理人员一览表
2、班组人员安排
本工程预计安排钢筋加工班组、木工班组和混凝土班组
3、机械设备安排
四、施工方案
1、主要施工工艺
构造柱:预插钢筋-钢筋加工-模板安装-浇筑混凝土 -拆除模板T养护
地圈梁:钢筋加工绑扎-安装模板-浇筑砼-拆除模板-养护
2、各施工工艺要点
(一)钢筋工程
因砌筑砖墙后才能进行构造柱、地圈梁施工,因构造柱需要预埋钢筋,构造柱先进行施工。

1)、钢筋预埋
构造柱的底部钢筋与承台梁一同施工,,在承台梁进行混凝土浇
筑时构造柱的钢筋必须绑扎好,构造柱的钢筋在承台及承台梁施工时就一同预埋和绑扎好,待与地圈梁一同在进行混凝土施工。

2)、钢筋加工
地圈梁的在砌筑好砖墙后方能施工,在地圈梁施工时应注意用最小保护层垫块使混凝土能充分保护钢筋。

①钢筋除锈:钢筋在使用前如果有浮皮、铁锈和油污,应人工使用钢丝刷等清除。

②钢筋调直:对于成盘的钢筋或发生弯曲的钢筋应调直后方可使用。

钢筋调直一般采用钢筋调直机或卷扬机拉伸调直等机械调直。

③钢筋切断:钢筋切断应采用常温切断,不得用加热切断。

断口不得有劈裂、缩头或弯头现象。

应根据配料单加工下料,长短搭配,统筹排料,先下长料后下短料,减少接头,降低损耗。

④钢筋弯曲:钢筋弯曲应在常温下进行,不允许加热弯曲。

弯制钢筋时宜以中部开始逐步弯曲两端,弯勾必须一次弯成,不得反复弯折,加工完成的钢筋应放置指定地点,应下铺上盖,避免锈蚀及污染。

(二)、模板安装
1)、模板组装
本工程模板采用木模板,以方木和钢管作为支撑。

模板应按轮廓墨线安装,表面清理干净。

脚手架安装不得与模板连接,以免引起模板变形。

模板的支撑以及螺栓要牢固。

模板的尺寸标高应符合设计要求,严格安装图纸及规范施工,纵横轴线不得有误。

在混凝土浇筑之前要进行复查。

2)、工艺流程
弹柱中心线、标高控制线T(柱筋绑扎)7控制柱截面、轴线位置-
沿柱柱皮外侧5伽贴20伽宽海绵条-安装柱内十字型支撑-安装柱四周外模7安装拉杆7模板支撑加固。

( 2)操作工艺
1)在封柱模前,先凿除表层浮浆,并用水冲洗干净。

2)将轴线、标高控制点引测至柱侧面。

3)根据柱中心线,在距柱墩面上 5 cm高处焊接限位钢筋,用以控制柱截面尺寸,轴线位置。

4)在柱皮外侧5伽贴20伽宽海绵条,以保证下口及接缝严密。

5)安装柱模板。

先安装十字形支撑、后安装柱四周外模板。

柱模板按通排柱安装,先安装两边柱,经校正、加固后再拉通线安装中间各柱。

6)柱模板校正、加固:首先按柱轴线加固、校正好两边柱模板,然后挂上通线校正中间柱模板,柱模板校正时必须确保四面在同一直线上,垂直度偏差、轴线偏差、相邻两表面高低差,表面平整度及截面内部尺寸均控制在施工规范允许偏差范围内。

柱模板支撑加固在柱四周钢管排架上。

(三)、混凝土施工
混凝土采用商品混凝土,汽车泵送浇筑。

浇筑砼之前应将模板内杂物清理干净,用水湿润模板,并对钢筋及模板再次检查。

砼浇筑应从低处逐层扩展升高,并保持水平分层。

振捣使用插入式振捣棒,分层厚度宜为20cm 左右。

振捣棒插入距离应以直线行列控制,间距不得超过作业半径的 1.5 倍。

振捣时应尽量避免碰触钢筋,应做到快插慢拔。

砼浇筑完底层后,在浇筑上层时,振捣棒应稍微插入下层使两层结合为一体。

振捣
合格的要求 :砼停止下沉,无气泡上升,表面平坦、泛浆。

砼浇筑应连续进行,不允许超过间歇时间,在前层砼初凝前将本层浇筑振捣完毕。

地圈梁及构造柱分段浇筑,浇筑前接头部分必须凿毛处理,以利砼结合。

试验室在砼浇筑过程中,按砼批次、方量留置砼试块。

(四)、拆模及养生
地圈梁构造柱属非承重构件,一般砼强度达到 2.5Mpa 时可拆除。

拆除时安排专人指挥和监督,保证其表面以及棱角不因拆模而导致损坏。

砼养护采用塑料布或土工布覆盖洒水养护,保持湿润。

五、工期安排
本分项工程计划从 2015 年 1 月 1 日至 2015年 1月 7日。

为保证工程进度,地圈梁和构造柱的模板支护和钢筋板扎交叉同步进行,待模板与钢筋安装完毕后方可浇筑混凝土。

六、质量保证措施 1、对新浇混凝土盖上土工布和撒上防冻液,防止混凝土冻坏。

2、进场钢筋必须具备合格证、附件清单、有关材质报告或检查报告。

3、砼浇筑时试验室必须对砼塌落度等检查,并留置砼试块。

七、安全保证措施
1、文明施工措施
(1)、现场布置
1)工地必须严格执行施工现场文明卫生规定。

施工基地外侧设置工程名称和施工标语。

2)施工现场必须有“五牌一图”,①施工单位及工地名称牌;②安全生产六大纪律牌;③防火须知牌;④安全无重大事故牌;⑤工地主要管理人员名单牌;施工总平面图。

图牌应规格统一,字迹端正,表示明确。

3)施工工地必须有安全生产宣传牌。

在主要施工部位、作业点、危险主要通道口都必须挂有安全宣传标语或安全警告牌。

4)采用宣传牌、墙报、标语、简报等形式宣传安全文明施工。

5)建筑垃圾必须集中堆放。

(2)、综合治理
1)严格执行当地的治安管理条例,不准外人留宿,不准在工地进行违法活动。

2)工地实行综合治理责任制,落实分工责任,搞好综合治理工作。

3)进场人员按公安及有关部门规定办理手续,进行岗前培训及安全、纪律法制教育。

4)教育工地人员要遵纪守法,自觉维护项目部形象。

(3)、生活卫生
1)生活卫生应列入工地总体规划,落实卫生专(兼)职管理人员和保洁人员落实责任制。

2)在现场设一名专职保洁工,负责现场办公室、材料室、休息室和厕所的清洁卫生工作。

3)生活区内设有厕所,落实专人管理,保持清洁无害。

4)施工人员的宿舍和饭堂设置在施工现场外边。

2、环保措施
(1)、施工场地四周设置警示标志。

同时施工区进出大门处均设专人指挥,协调进出施工区的施工车辆及其它过往车辆的交通。

(2)、施工现场设排水沟排出口处设置沉淀池,现场废水和雨水必须排入沉淀池后,方能排入施工现场外的排水系统,沉淀池派专人定期清理。

(3)、施工区内设厕所,保洁工专职管理。

(4)、工地设置垃圾筒,工地产生的生活垃圾经专人统一收集后用车辆运至指定的地点处理。

(5)、在不妨碍施工及不影响施工质量的情况下,工地范围派专人经常撒水,减少工地的尘土。

(6)、工地的施工机械要加强维护保养,维持良好的运行情况,降低噪音,减少振动。
