土石方开挖工程质量控制措施
土石方开挖工程质量控制措施
土石方开挖工程的质量控制措施
开挖基坑(槽)和管沟,土质条件好,地下水位低于其底面标高时,挖方深度5m以内不
加支撑的边坡坡度在1:1.33~1:2,施工期较长,挖方深度小于2m以内时,应作成直立壁加
支撑。
在坡顶上弃土、堆载时,弃土堆坡脚至挖方上边缘的距离,应根据挖方深度、边坡坡度
和土的性质确定。土质干燥密实时,其距离不得少于3m,土质松软时,不得小于5m。
机械开挖应离设计标高预留200mm的预留层采用人工开挖,严禁机械超挖,按照技术
交底规定的开挖路线挖土;
开挖时,测量人员跟踪测量,及时设置水平标记桩,用水准仪控制标高,指挥开挖,确
保坑底的标高误差在-50~0mm以内、平整度误差在20mm以内,用经纬仪复核基坑的长宽
尺寸,控制在允许误差以内;
基坑周围应设排水沟,挖土放坡时,坡顶和坡脚至排水沟均应保持一定距离,一般为
0.5~1.0m。对永久性挖方边坡上缘至山坡截水应保持5m距离。
基坑开挖时应逐层开挖,逐层放坡,并加深排水沟和集水井,随时检查边坡坡度,不允
许偏陡。边坡上缘堆土或堆置材料时,至坡边应保持一定距离,一般在0.8m以上,堆土高
度不超过1.5m。
人工开挖应逐层清底和出土,机械开挖应预留0.3m厚预留层采用人工开挖、修坡。
尽量不要挠动基坑的原土,超挖部分用道渣补填压实;
及时组织勘察设计、建设单位验槽,尽快浇筑垫层混凝土;
感谢您的阅读!
土石方开挖作业基本管控要点
土石方开挖作业基本管控要点前言土石方开挖作业是施工阶段中非常重要的一项工作内容。
该作业的开展对于工程的顺利进行至关重要,同时也伴随着很高的安全风险。
因此,对土石方开挖作业的管控和管理是非常必要的。
本文着重介绍土石方开挖作业的基本管控要点,供工程管理人员和监理人员参考。
现场准备工作1.将施工现场清理干净,杂物和垃圾进行分类处理。
2.在开挖区域确定进行防污染措施。
3.按照相关规范和要求进行设备检查,确保施工设备状态良好并符合安全要求。
施工环境控制1.环境监测:对施工现场进行环境监测,如噪声、震动、空气质量等,并根据监测结果采取必要措施。
2.空气质量保护:确保施工现场的空气质量符合国家标准,对于有害气体的排放采取必要的措施,如使用除尘设备、进行通风降温等。
施工机具和人员安全控制1.确保施工设备状态良好,定期进行维护和保养。
未经检修的设备不得使用。
2.按照规范和要求对施工人员进行安全培训,确保其了解施工安全措施和应急处理方法。
禁止未经安全培训的人员在施工现场作业。
3.确保施工人员配备必要的个人防护用品,如安全帽、安全鞋、防护手套等,并确保其正确使用。
土石方开挖作业控制1.严格按照设计和施工方案进行开挖作业,禁止对开挖范围和深度进行随意调整。
2.施工时应有专人负责指挥,并配合使用必要的工具和机械设备,确保开挖作业顺利进行。
3.经常对施工现场进行巡视,确保施工现场的卫生和安全。
施工质量控制1.对于土石方开挖过程中出现的问题及时处理,并采取有效措施进行修补。
2.开挖作业完成后,应进行验收。
验收时,根据设计要求进行检查,如表面粗糙度、坡度等,确保开挖质量符合要求。
总结对于土石方开挖作业的管控和管理非常必要。
在施工前,应对施工现场进行充分准备,并确保环境和设备状态良好;在施工中,应严格按照规范和要求进行作业,对于出现的问题及时处理;在施工后,应进行验收,确保开挖质量符合要求。
以上基本管控要点可以为工程管理和监理人员提供参考。
土石方及基础施工质量保证措施
土石方及基础施工质量保证措施1.施工前的勘察与设计:在施工前,必须进行详细的勘察和设计工作,包括地质勘察、地基承载力检测等。
只有明确了地质土质状况、地基承载力等相关参数,才能进行合理的施工工艺设计,减少工程风险。
2.强化施工管理:施工单位要完善施工组织设计和施工方案,明确施工责任和任务。
施工现场应设立符合要求的施工安全管理机构,实行安全监督。
同时,要严格按照规范要求对施工设备、工具、材料等进行验收和管理。
3.严格执行施工技术规范:施工人员要严格按照相关规范进行施工,包括土方施工工艺规程、地基基础处理要求等。
同时,要注重制定合理的施工工序,控制土方开挖、填方均匀度等参数,确保土石方施工的质量。
4.合理运用机械设备:根据土石方的性质和规模,采用合适的机械设备进行施工。
例如,在土方开挖时,可以采用推土机、挖掘机等设备,提高施工效率,同时掌握合理操作方法和施工速度,以保证土方工程的质量。
5.进行质量检测和监控:在施工过程中,要根据相关标准进行质量检测和监控,包括土方开挖坑底的平整度、土方填筑的压实度等。
对于施工中出现的质量问题,要及时进行整改,并进行记录和报告。
6.加强安全管理:土石方及基础施工涉及到较多的机械设备和人员操作,安全意识和措施必不可少。
施工单位要加强安全教育和培训,确保施工人员具备必要的安全知识和技能。
同时,要建立健全的安全管理制度,进行安全巡查和隐患排查,及时采取措施消除安全隐患。
7.档案管理和验收:施工单位要及时整理施工过程中的相关资料和记录,建立档案管理制度,以备后期的审计和验收。
对于土石方及基础工程,还应按照相应规定进行工程验收,确保施工质量符合规范要求。
总之,土石方及基础施工质量保证措施涉及到多个环节,需要施工单位、监理单位和业主单位等多方共同努力。
只有综合考虑勘察设计、施工管理、技术规范等方面,才能保证土石方及基础施工的质量和工期的安全。

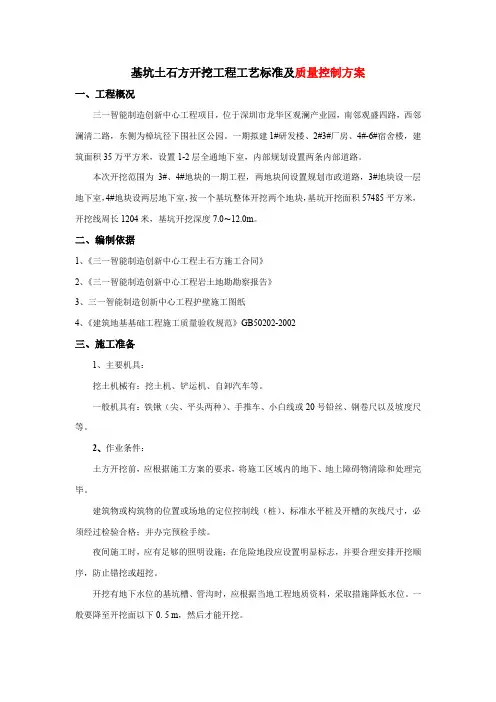

基坑土方开挖施工标准及质量控制要点
基坑土石方开挖工程工艺标准及质量控制方案一、工程概况三一智能制造创新中心工程项目,位于深圳市龙华区观澜产业园,南邻观盛四路,西邻澜清二路,东侧为樟坑径下围社区公园。
一期拟建1#研发楼、2#3#厂房、4#-6#宿舍楼,建筑面积35万平方米,设置1-2层全通地下室,内部规划设置两条内部道路。
本次开挖范围为3#、4#地块的一期工程,两地块间设置规划市政道路,3#地块设一层地下室,4#地块设两层地下室,按一个基坑整体开挖两个地块,基坑开挖面积57485平方米,开挖线周长1204米,基坑开挖深度7.0R12.0m。
二、编制依据1、《三一智能制造创新中心工程土石方施工合同》2、《三一智能制造创新中心工程岩土地勘勘察报告》3、三一智能制造创新中心工程护壁施工图纸4、《建筑地基基础工程施工质量验收规范》GB50202-2002三、施工准备1、主要机具:挖土机械有:挖土机、铲运机、自卸汽车等。
一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝、钢卷尺以及坡度尺等。
2、作业条件:土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。
建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。
夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低水位。
一般要降至开挖面以下0. 5 m,然后才能开挖。
施工机械进入现场所经过的道路、卸车设施等,应事先经过检查,必要时要进行加固或加宽准备工作。
选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率确定,编好施工方案。
施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。
在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。

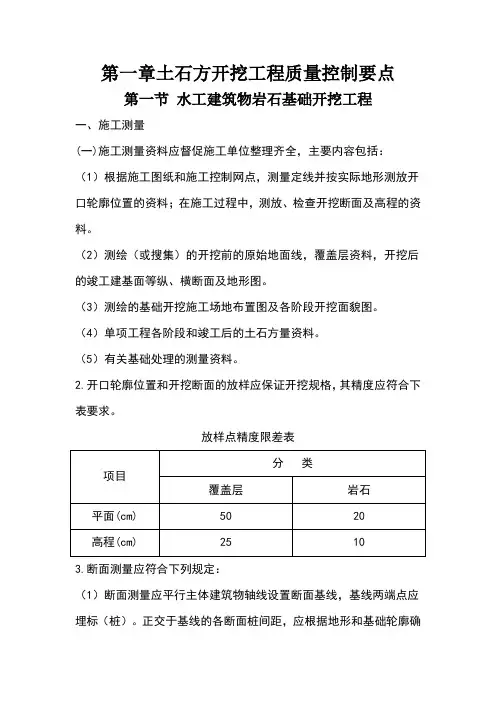

土石方开挖工程质量控制要点
第一章土石方开挖工程质量控制要点第一节水工建筑物岩石基础开挖工程一、施工测量(一)施工测量资料应督促施工单位整理齐全,主要内容包括:(1)根据施工图纸和施工控制网点,测量定线并按实际地形测放开口轮廓位置的资料;在施工过程中,测放、检查开挖断面及高程的资料。
(2)测绘(或搜集)的开挖前的原始地面线,覆盖层资料,开挖后的竣工建基面等纵、横断面及地形图。
(3)测绘的基础开挖施工场地布置图及各阶段开挖面貌图。
(4)单项工程各阶段和竣工后的土石方量资料。
(5)有关基础处理的测量资料。
2.开口轮廓位置和开挖断面的放样应保证开挖规格,其精度应符合下表要求。
放样点精度限差表3.断面测量应符合下列规定:(1)断面测量应平行主体建筑物轴线设置断面基线,基线两端点应埋标(桩)。
正交于基线的各断面桩间距,应根据地形和基础轮廓确定,一般为10-15m。
混凝土建筑物基础的断面应布设各坝段的中线、分缝线上;弧线段应设立以圆弧中心为准的正交弧线断面,其断面间距的确定,除服从基础设计轮廓外,一般应均分圆心角。
(2)断面间距用钢卷尺实量,实量各间距总和与断面基线总长的差值应控制在500m以内。
(3)断面测量需设转点时,其距离可用钢卷尺或皮卷尺实量。
若用视距观测,必须进行往测、返测,其校差应不大于L/200。
(4)开挖中间过程的断面测量,可用经纬仪测量断面桩高程,但在岩基竣工断面测量时,必须以五等水准测定断面桩高程。
4.基础开挖完成后,应及时测绘最终开挖竣工地形图以及与设计施工详图同位置、同比例的纵横剖面图。
竣工地形图及纵横剖面图的规格应符合下列要求:(1)原始地面(覆盖层和基岩面)地形图比例一般为1/200-1/1000。
(2)用于计算工程量(覆盖层和基岩面)的横断面图,纵向比例一般为1/100-1/200,横向比例一般为1/100-1/200。
(3)竣工基础横断面图纵、横比例一般为1/100-1/200。
(4)竣工建基面地形图比例一般为1/200,等高距可根据坡度和岩基起伏状况选用或,也可仅测绘平面高程图。

土石方工程基坑开挖、支护监理控制要点
土石方工程基坑开挖、支护监理控制要点土石方工程基坑开挖和支护监理控制是确保基坑工程安全顺利进行的重要环节。
下面将介绍土石方工程基坑开挖和支护监理控制的要点,以便工程监理人员能够对其进行有效的控制。
1. 开挖前的准备工作:在进行土石方工程基坑开挖前,需要进行相关的准备工作。
首先需要搞清楚基坑的周边环境,包括周边建筑、地质情况等,以便合理安排开挖方案。
其次,要了解开挖工程的施工工艺和方法,以及相关的设备和材料,确保能够按照规范和要求进行开挖工作。
2. 地质勘察和设计:在开挖过程中,地质勘察和设计是非常重要的。
地质勘察能够了解地下水位、土层及其性质等情况,在设计时可以充分考虑这些因素,确保基坑的稳定和安全。
同时,在开挖过程中,要及时采取相应的支护措施,以确保工程的稳定性。
3. 开挖监测:在进行基坑开挖过程中,需要对开挖深度、土体变形、周边地面沉降等进行监测。
监理人员需要及时收集并分析监测数据,判断开挖过程中是否存在异常情况,并根据监测数据对开挖过程进行调整和控制。
4. 基坑支护监理:基坑的支护工程对于保证基坑的稳定和安全至关重要。
监理人员需要对支护工程的施工进行监督,确保支护结构的质量和稳定性。
监理人员还需要定期检查支护工程的施工进展和质量,并及时处理各种施工中的问题和难点。
5. 地下水处理:在基坑开挖的过程中,地下水会因为水平和垂直的渗透作用而产生一定的压力,如果不进行处理,会对基坑的稳定性产生很大的影响。
因此,需要对地下水进行处理,采取相应的排水措施,以保证基坑开挖的安全和顺利进行。
6. 施工现场安全管理:在基坑开挖和支护过程中,要做好施工现场的安全管理工作。
监理人员要对施工现场进行监督,确保施工过程中的安全措施得到落实。
监理人员还要加强施工人员的安全教育和培训,提高他们的安全意识和防范意识,减少事故的发生。
7. 施工质量管理:在基坑开挖和支护过程中,施工质量的管理同样非常重要。
监理人员要对施工质量进行检查和验收,确保工程质量符合相关规范和要求。
土石方工程管控方案
土石方工程管控方案一、前言土石方工程是指在建筑工程中对土石料进行开挖、填方、挖土运输、堆场料场管理等一系列工序。
土石方工程过程中的科学合理的管理和控制对工程的施工进度、质量、安全和成本都有着重要的影响。
因此,制定有效的土石方工程管控方案是施工的重要一环,可以有效的提高施工效益和工程品质。
二、土石方工程管控方案的基本要求1. 合理规划土石方工程的开挖、填方和堆场管理等施工流程,确保施工的科学性和规范性。
2. 精准掌握土石料的源头,保证施工所需的土石料能够及时、持续的供应,避免因为缺料而影响施工进度。
3. 严格控制土石方工程中的每个流程的施工质量,保证土石方工程的工程质量达到规定标准。
4. 加强对土石方工程中的安全生产管理,保证施工人员的生命财产安全,减少施工事故的发生。
5. 优化土石方作业流程,提高土石方开挖、填方和堆场管理的效率,降低施工成本,提高施工效益。
三、土石方工程管控方案的具体内容1. 土石方工程的开挖(1)合理规划土石方开挖的位置和深度,确保不影响建筑物和地基的稳定性。
(2)严格按照设计要求进行土石方开挖,保证土石方施工的工程质量。
(3)加强对土石方开挖过程的监测和控制,及时发现和解决问题,确保土石方开挖施工的安全性。
2. 土石方工程的填方(1)合理规划土石方填方的顺序和方式,确保填方的均匀性和稳定性。
(2)严格控制填方施工过程的土石料品质,杜绝垃圾和有害物质的混入,保证填方施工的环境友好。
(3)对填方施工现场进行严格的管控,保证填方施工的安全性和质量。
3. 土石方运输(1)严格控制运输车辆的数量和运输路线,避免因为土石方运输车辆过多而影响施工进度和安全。
(2)加强对土石方运输车辆的监测和管理,保证运输车辆的安全和正常运行。
(3)加强对土石方运输现场的协调和管理,确保运输作业的顺利进行,减少因为运输作业而引发的安全事故。
4. 土石方堆场管理(1)合理规划土石方堆场的位置和规模,确保土石方堆场的空间利用率和作业效率。
2024年土石方工程基坑开挖、支护监理控制要点(三篇)
2024年土石方工程基坑开挖、支护监理控制要点1)施工方案检查要点①.基础施工前必须进行地质勘探和了解地下管线情况,根据土质情况和基础深度编制专项施工方案。
施工方案应与施工现场实际相符,能指导实际施工。
其内容包括:放坡要求或支护结构设计、机械类型选择、开挖顺序和分层开挖深度、坡道位置、坑边荷载、车辆进出道路、降水排水措施及监测要求等。
对重要的地下管线应采取可靠保护措施。
②.施工方案必须经企业技术负责人审批,签字盖章后方可实施。
2)临边防护检查要点①.基坑施工必须进行临边防护。
基坑深度超过2m的基坑施工,必须采用密止式安全网做封闭式防护。
②.临边防护栏杆离基坑边口的距离不得小于50cm.3)坑壁支护检查要点①.坑槽开挖时设置的边坡符合安全要求。
坑壁支护的做法以及对重要地下管线的加固措施必须符合专项施工方案和基坑支护结构设计方案的要求。
②.支护设施产生局部变形,应会同设计人员提出方案并及时采取相应措施进行调整加固。
4)排水措施检查要点①.基坑施工应根据施工方案设置有效的排水、降水措施。
②.深基坑施工采用坑外降水的,必须有防止临近建筑物危险沉降的措施。
5)坑边荷载检查要点①.基坑边堆土、料具堆放的数量和距基坑边距离等应符合有关规定和施工方案的要求。
②.机械设备施工与基坑(槽)边距离不符合有关要求的,应根据施工方案对机械施工作业范围内的基坑壁支护、地面等采取有效措施。
6)上下通道检查要点①.基坑施工必须有专用通道供作业人员上下。
②.设置的通道,在结构上必须牢固可靠,数量、位置满足施工要求并符合有关安全防护规定。
7)土方开挖检查要点①.施工机械应由企业安全管理部门检查验收后进场作业,关有验收记录。
②.施工机械操作人员应规定培训考核,持证上岗,熟悉本工种安全技术操作规程。
③.施工作业时,应按施工方案和规程挖土,不得超挖、破坏基底土层的结构。
④.机械作业位置应稳定、安全,在挖土机作业半径范围内严禁人员进入。
8)基坑支护变形监测检查要点基坑支护结构应按照方案进行变形监测,并有监测记录。
边坡开挖质量控制措施
边坡开挖质量控制措施(一)土石方开挖质量控制措施1、表土清除后,应对地面线进行复测,当地面线误差将导致边坡坡率和占地宽度发生变化时,及时通报业主、监理工程师和设计单位进行处理。
每挖填5m应复测中线桩,测定标高及宽度,以控制边坡的大小。
开挖前,先修好路堑天沟等排水系统。
2、在全线导线点复测、水准点加密、路基横断面复测工作完成后,放出路线中桩,标明路堤坡脚、路堑堑顶、边沟的具体位置。
严格测定和掌控边坡的开挖(定位和坡率);纵横台阶法逐级开挖。
3、每开挖至一级台阶后,及时复测,及时修整,及时护砌和植被。
施工过程中及时测量检查,避免超欠挖,边挖边修整边坡,以防坍塌。
4、边坡在开挖中和防护过程中,随时以塑料布覆盖,防雨水冲刷。
5、提前、充分做好机具和器材的准备。
(二)石方爆破质量控制措施1、爆破设计的制定爆破作业严格执行“一炮一设计”制度,由技术部门根据开挖分块分层编制《爆破设计》,《爆破设计》中对预裂孔、缓冲孔、主爆孔布孔方向,孔网间距、装药结构及爆破网络联接等相关技术参数提出严格要求,在施工时部位工程师和质检员严格要求按照爆破设计进行开挖施工。
2、开挖工作面准备在进行钻孔作业前,要求作业队伍认真清理作业场地,防止因松动岩体、浮石等情况影响钻孔质量。
3、测量控制预裂孔,缓冲孔、主爆孔的孔位和方向孔口高程均由测量队逐孔放样,严格按照爆破设计提供孔位、孔深、倾角、等参数并提交施工作业队施工,钻孔过程中要求作业队严格测量数据控制孔底高程,以利下一梯段开孔作业。
4、钻孔控制预裂孔、缓冲孔采用潜孔钻钻孔,经部位工程师和质检员检查方向,角度正确,钻机样架牢固后才允许开钻;在钻孔过程中,对预裂孔,缓冲孔钻孔的方位角,倾角的质量控制严格实行“三检制”,若因地质问题发生孔位偏差等情况,必须重新开挖钻进,以确保预裂面平整度,钻孔质量最终由施工局质检部人员把关,三检人员在整个过程进行跟踪控制。
5、装药及爆破控制钻孔作业结束后,技术人员在现场进行装药、联网技术交底,装药联网过程中,预裂孔装药结构在依据《爆破设计》的基础上,结合造孔过程中,岩灰反映的岩石状况进行适当调整,同时严格控制装药量和炮孔堵塞长度,以确保预裂爆破质量。
场地平整(土石方及边坡工程)施工质量控制
场地平整(土石方及边坡工程)施工质量控制1. 引言本文档旨在规范场地平整(土石方及边坡工程)的施工质量控制步骤,以确保工程质量符合标准要求。
本文档适用于土石方工程和边坡工程的施工单位和相关人员。
2. 施工前的准备在开始施工之前,必须进行充分的准备工作。
以下是准备工作的主要步骤:- 完成设计图纸的评审和确认。
- 准备施工所需的设备、材料和人力资源。
- 安排施工计划,并进行适当的调整和优化。
3. 场地平整施工步骤场地平整的施工步骤包括以下几个主要阶段:3.1. 场地勘察和标记在施工前,应进行场地勘察,并根据设计图纸进行标记。
确保勘察工作准确无误,并按照标记进行施工。
3.2. 土石方开挖按照设计要求,进行土石方的开挖工作。
确保开挖的深度和形状符合设计要求,并遵守安全操作规范。
3.3. 土石方填筑根据设计要求,进行土石方的填筑工作。
确保填筑的密实度和坡度符合要求,并进行必要的压实措施。
3.4. 边坡处理对于需要进行边坡处理的区域,按照设计要求进行施工。
确保边坡的稳定性和坡度满足要求,并采取必要的支护措施。
4. 施工质量控制措施为了保证施工质量达到标准要求,必须采取以下质量控制措施:- 对施工过程进行现场监督和检查,及时发现和纠正施工中的问题。
- 对施工材料进行检验,确保质量符合标准要求。
- 进行必要的试验和检测,以验证施工结果是否满足设计要求。
5. 施工质量评估完成施工后,应进行质量评估,以确保工程质量符合标准要求。
评估包括对场地平整度、边坡稳定性等方面进行检查和评定。
6. 结论本文档总结了场地平整(土石方及边坡工程)施工质量控制的步骤和措施。
施工单位和相关人员应按照本文档的要求进行施工,并进行质量控制和评估,以确保工程质量符合标准要求。
土石方开挖施工质量控制措施
1、土石方开挖施工质量控制措施严格按合同文件指定的技术规范施工,加强开挖、夯实的过程控制,保证旱地施工,加强施工排水,降雨前对已完成开挖的坡面用塑料布覆盖保护。
施工根据施工控制网采用全站仪测量放样,施工过程中整治线、坡脚线现场插样桩。
施工员、技术员在削坡过程中随时用靠尺对坡度进行检测,测量员对标高进行检测。
在人工削坡时,每2m插一样桩,中间拉线,将边坡切割成纵向方格网,并在拐点处加密样桩,测量员跟班放样控制坡面坡比。
按监理工程师指示进行必要的基础处理。
基础处理工作完成后基础面应进行必要的碾压。
严格按监理工程师批准的施工参数施工,若发现违规现象应及时纠正,直至达到监理工程师的要求。
遇有内外渗等特殊问题,立即报告监理工程师,按监理工程师指示进行迅速处理,保证边坡稳定和质量。
2、土石方回填施工质量控制措施根据已认可的填料,由试验室作出最大干容重及最佳含水率试验数据,根据规范确定的压实密度系数,进行试填,经核子密度仪测试,确定保证不同回填部位检测数据达到要求的碾压遍数和最大摊铺厚度。
试验结束后,下达作业指导书,作业指导书要规定填料来源、施工机具、压实遍数、断面尺寸和检测方法。
并留有一定备用余地。
机械要配套,能力和型号符合规定,按试验和规范要求决定回填土填筑层的松铺厚度、最佳含水率和压实遍数,以保证每层都达到《规范》压实度标准。
施工中按透水性大小分层填筑碾压,透水性小的留4%的双向排水坡,不合格填料不得用来充作填料。
预加沉落度符合《JTJ033-95》规定及低温和雨季施工规定。
开工前,进行施工测量,准确确定堤线中桩、边桩的位置和高程。
基础开挖施工前,对将要破坏的桩要由项目总工程师组织埋设护桩,护桩不少于三个方向,每个方向不少于三个桩,并在现场画出护桩埋设平面示意图。
在回填土施工区,认真进行基底处理。
对于基底如发现特殊情况时,应报监理和设计单位进行处理,检查签认后,才能继续施工。
回填土填料须符合要求,施工前对回填区填料料源进行抽样检验,取一定数量的土样进行土工试验,以检验其是否符合要求。
