(完整版)水泥混凝土路面面层施工工艺
水泥混凝土面层施工方案

水泥混凝土面层水泥混凝土面层施工水泥混凝土路面的施工工艺流程:测量放样 → 安装模板 → 安装胀逢、缩缝、嵌缝、嵌条、传力杆、拉杆、边缘钢筋、角隅钢筋 → 拌和及运送混合料 → 摊铺及捣实混凝土 → 抹平表面 → 湿治养生→ 拆模、填凝缝等。
路面混凝土的施工必须严格按照设计图纸及《水泥混凝土路面施工及验收规范》(JTG F30—2003)施工。
施工应注意以下几点:(1)备料该工程施工时,由项目经理部按施工进度作业计划,提供路面施工每日所需的砼用量计划及需要时间,以便按计划供应。
(2)配合比设计和试拌选定的配合比和材料试验报告提交监理工程师批准后,才能组织现场开工。
砼采用两台搅拌机搅拌,汽车运至工地。
(3)模板制作与安装模板采用槽钢加工制成的钢模板。
模板接头处要加密铁钎以保证直顺,并按要求的坡度和线向安设,其平面位置和高程应符合设计要求,支立准确稳固,不得有离缝、前后错茬和高低不平等现象。
浇筑前,模内侧应涂刷脱模剂。
(4)传力杆安装①纵向传力杆在安装模板后完成安放。
为了防止传力杆在浇筑混凝土时发生移位,先在传力杆位置铺一条30~50cm宽的混凝土埂,将其振平整并预留2~3cm的沉落高度,然后按设计位置将传力杆压入混凝土埂内,并用混凝土将传力杆覆盖,防止脚踩。
②安好后的模板外侧传力杆上下用木板将传力杆夹紧固定,防止振捣时传力杆外移或翘头。
(5)摊铺混凝土摊铺前检查下列工作①模板尺寸、位置、高度及脱模剂的涂刷是否合乎要求,支撑是否牢固,模板内杂物是否清理干净。
②边缘、角隅及其它加固钢筋的位置、安放是否准确,传力杆是否与伸缝、纵缝垂直,套筒是否套好。
③混凝土运输路线是否符合安全要求,雨季施工时是否备有防雨罩。
混凝土摊铺程序①首先摊铺边缘钢筋处,待传力杆安放就位后,再继续摊铺上面的混凝土。
②在混凝土板四角处,先摊铺角隅处和加固钢筋下的混凝土,然后依据设计图位置与高度安放角隅钢筋与边缘加固钢筋,待安放就位后,再继续摊铺上层砼。
农村公路水泥混凝土路面面层施工工艺

农村公路水泥混凝土路面面层施工工艺
一、水泥混凝土路面施工准备工作:
1. 根据设计要求进行路面的布置和标定,确定路面的坡度和标高。
2. 清理路面上的杂物和尘土,确保路面干净。
3. 安装好施工标志和安全警示标志,确保施工安全。
4. 配置好施工所需的水泥、砂石、碎石和混凝土等材料。
5. 检查施工机械和设备的完好性,确保施工的顺利进行。
二、水泥混凝土路面面层施工步骤:
1. 打桩定位:根据设计要求,在路基上进行桩位的标定,确定路面的宽度和长度。
2. 框架制作:按照标定的桩位,制作好路面的框架。
框架一般采用木方或者钢筋混
凝土等材料,保证框架的平整和稳固。
3. 配置混凝土:按照混凝土的配合比例,将水泥、砂石、碎石和水按比例进行配制,搅拌均匀。
4. 浇筑混凝土:将配置好的混凝土倒入路面的框架内,并利用振动器进行震动,使
混凝土均匀分布,并尽量排除空气泡沫。
5. 养护:在混凝土凝固后,进行养护。
主要包括覆盖保湿膜,定期浇水养护,确保
混凝土的强度和密实度。
三、水泥混凝土路面面层施工要点:
1. 施工机械要保持干净,避免对混凝土造成污染。
2. 混凝土浇筑要进行均匀振动,以确保混凝土的密实性。
3. 混凝土在浇筑后要及时进行养护,防止干裂和起泡。
4. 施工过程中要注意安全,做好施工标志和安全警示标志的设置。
5. 施工前要对材料进行检验,确保材料的质量符合要求。
水泥混凝土面层施工方法

水泥混凝土面层施工方法一、施工工序施工准备→运输→摊铺与振捣→刻纹、切缝→养护二、施工准备1、基层的强度、宽度、平整度、横坡度、压实度和弯沉值均达到设计要求,并经验收达到合格标准,质保资料齐全。
2、已完成水泥砼路面试验段的施作,施工设备及作业人员的配备已到位,已总结确定施工工艺参数。
3、水泥砼拌合站已配备并经校核、审批,各种原材料质量经检测合格、砼配合比设计已完成并经监理单位复核、审批。
4、水泥砼面层施工模板及配件已全部配备齐全,并完成进场验收。
5、现场作业区域已完成测量放线,道路中线、路面边线已恢复并经复测检验,路面高程控制点已完成复核。
6、施工现场基层顶面已完成清理,表面无碎屑、无杂物,并洒水湿润。
7、水泥砼面层施工纵缝、横峰、角隅所需钢筋已进场且经验收合格,并且已按设计要求完成加工制作,各种接缝材料已配备到位。
三、施工方法1、模板的安装(1)采用钢模板进行施工,模板应当平直,拆、装方便,而且加载后挠度小,连接牢固、紧密、不漏浆,并按要求的坡度和线形安设。
同时,模板高度与混凝土板厚相同。
模板用厚钢板和角(槽)钢组合构成,接头处设置牢固的拼装配件,无错台。
(2)在安装模板前,应根据设计图纸定出中心线和路面边缘线,模板顶面应与路面设计标高一致。
模板两侧用铁钎打入基层以固定位置,接头处牢固紧密,严禁在基层上挖槽嵌入模板。
安装完毕后,应检查模板相连接处的高差和模板内侧是否有错位和不平整等情况。
确认安装合格后,在模板内侧表面刷涂隔离剂,以利于拆模。
两侧模板安装就位后,应横跨路面拉线,并用直尺检测拉线至基层表面的距离是否满足混凝土板厚的要求,基层局部高出部分应予以凿除。
2、钢筋安装3、水泥砼的拌和为保证砼的质量,砼拌和采用具有进料自动计量装置的强制式砼拌和机,并从材料的选择、先进的检测手段、严密的操作工艺等方面进行严格把关,以保证水泥砼的质量。
(1)首先对水泥、石子、黄砂、减水剂等原材料进行试验,水泥采用普通硅酸盐水泥,水泥标号按设计抗折强度确定。
(完整版)水泥混凝土路面施工工艺

水泥混凝土路面施工工艺1、施工准备1)、基层验收:基层表面应平整,表面高程、横坡度、宽度、平整度、密实度及强度等应符合设计要求,有现场监理工程师工序验收的合格签认.混凝土面层施工前应对基层做全面检查,建立严格的交接制度。
2)、拌合站人员、配套机械设备、材料、原材料试验设备及人员都已齐备.经试拌、生产的混凝土符合要求.3)、施工设备:混凝土施工现场配置三辊轴摊铺机、运输设备、测量仪器等.4)、砂石料准备:砂子要求含泥量不超过3%,细度模数大于2。
5,级配良好;石子要求级配良好,针片状含量控制在10%以内,最大粒径控制在30mm以内.5)、水泥准备:宜用终凝时间不超过6h的普通硅酸盐水泥,结块水泥严禁使用.6)、混凝土配合比:选择合适的混凝土配合比和外加剂,对所选用的砂石料、水、水泥抽检取样,进行试配,制作试样,根据试件养护7天的抗压强度,得出试配结果,做为控制指标(附后)。
7)、混凝土的运输:混凝土采用自卸车进行运输,车厢要求平整、光滑、严密、不漏浆,使用前后冲洗干净。
混凝土拌和料在搅拌机出料后,蓬布覆盖并运输过程中防颠簸导致离析,运至现场浇筑的时间最长不超过1小时,在气温30—35摄氏度时最长时间不得超过45分钟。
运到浇筑地点的混凝土,应具有符合规范要求的坍落度和均匀性。
车辆倒车及卸料时,设专人进行指挥,分多堆进行卸料,卸料到位后运输车迅速离开现场。
2、支立模板支立模板:模板采用槽钢,槽钢高度与砼高度相同。
每米模板应设置1处支撑固定装置。
横向施工缝端模板应按设计规定的传力杆直径和间距设置传力杆插入孔和定位套管.两边缘传力杆到自由边距离不宜小于150mm。
每米设置一个垂直固定孔套。
按照事先分好的板块铺设模板,模板安装稳固、直顺、平整、无扭曲,相邻模板连接应紧密平顺,不得有底部漏浆、前后错茬、高低错台等现象。
模板应能承受摊铺、振实、整平设备的负载进行、冲击和震动时不发生移位。
严禁在基层上挖槽,嵌入暗转模板。
水泥混凝土路面面层施工工艺

水泥混凝土路面面层施工工艺1、安装模板模板宜采用钢模板,弯道等非标准部位以及小型工程也可采用木模板。
模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3mm,振捣时模板横向最大挠曲应小于4mm,高度应与混凝土路面板厚度一致,误差不超过±2mm,纵缝模板平缝的拉杆穿孔眼位应准确,企口缝则其企口舌部或凹槽的长度误差为钢模板±1mm,木模板±2mm.2、安设传为杆当侧模安装完毕后,即在需要安装传力杆位置上安装传为杆.当混凝土板连续浇筑时,可采用钢筋支架法安设传力杆。
即在嵌缝板上预留园孔,以便传力杆穿过,嵌缝板上面设木制或铁制压缝板条,按传力杆位置和间距,在接缝模板下部做成倒U形槽,使传力杆由此通过,传力杆的两端固定在支架上,支架脚插入基层内。
当混凝土板不连续浇筑时,可采用顶头木模固定法安设传为杆。
即在端模板外侧增加一块定位模板,板上按照传为杆的间距及杆径、钻孔眼,将传力杆穿过端模板孔眼,并直至外侧定位模板孔眼。
两模板之间可用传力杆一半长度的横木固定。
继续浇筑邻板混凝土时,拆除挡板、横木及定位模板,设置接缝板、木制压缝板条和传力杆套管。
3、摊铺和振捣对于半干硬性现场拌制的混凝土一次摊铺容许达到的混凝土路面板最大板厚度为22~24cm;塑性的商品混凝土一次摊铺的最大厚度为26cm。
超过一次摊铺的最大厚度时,应分两次摊铺和振捣,两层铺筑的间隔时间不得超过3Omin,下层厚度约大于上层,且下层厚度为3/5.每次混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施工缝,其位置应在设计规定的接缝位置.振捣时,可用平板式振捣器或插入式振捣器。
施工时,可采用真空吸水法施工。
其特点是混凝土拌合物的水灰比比常用的增大5%~10%,可易于摊铺、振捣,减轻劳动强度,加快施工进度,缩短混凝土抹面工序,改善混凝土的抗干缩性、抗渗性和抗冻性.施工中应注意以下几点:1)真空吸水深度不可超过30cm.2)真空吸水时间宜为混凝土路面板厚度的1。
市政道路工程:水泥混凝土路面面层施工技术

⑶加设垫层,以缓和可能产生的不均匀变形对面层的不利影响。 本教科书介绍的统计内容是在义务教育阶段有关抽样调查知识的基础上展开的,侧重点放在了介绍获得高质量样本的方法、方便样本的缺点以及随机样本的简单性质上。教科书首先通过 大量的日常生活中的统计数据,通过边框的问题和探究栏目引导学生思考用样本估计总体的必要性,以及样本的代表性问题。为强化样本代表性的重要性,教科书通过一个著名的预测结 果出错的案例,使学生体会抽样不是简单的从总体中取出几个个体的问题,它关系到最后的统计分析结果是否可靠。然后,通过生动有趣的实例引进了随机样本的概念。通过实际问题情 景引入系统抽样、分层抽样方法,介绍了简单随机抽样方法。最后,通过探究的方式,引导学生总结三种随机抽样方法的优缺点。3.随机现象在日常生活中随处可见,概率是研究随机
路基一般要求,干燥或中湿。
在本模块中,学生将学习算法初步、统计、概率的基础知识。1.算法是数学及其应用的重要组成部分,是计算科学的重要基础。随着现代信息技术飞速发展,算法在科学技术、社会发
⑵良好的排水性能,对于湿软地基,需要采用加固措施。 展中发挥着越来越大的作用,并日益融入社会生活的许多方面,算法思想已经成为现代人应具备的一种数学素养。中学数学中的算法内容和其他内容是密切联系在一起的,比如线性方程 组的求解、数列的求和等。具体来说,需要通过模仿、操作、探索,学习设计程序框图表达解决问题的过程,体会算法的基本思想和含义,理解算法的基本结构和基本算法语句,并了解 中国古代数学中的算法。在本教科书中,首先通过实例明确了算法的含义,然后结合具体算法介绍了算法的三种基本结构:顺序、条件和循环,以及基本的算法语句,最后集中介绍了辗 转相除法与更相减损术、秦九韶算法、排序、进位制等典型的几个算法问题,力求表现算法的思想,培养学生的算法意识。2.现代社会是信息化的社会,人们面临形形色色的问题,把
水泥混凝土路面施工工艺及流程图

水泥混凝土路面施工工艺(一)准备工作1、施工复测:对被交道、收费站道路中心桩位置、水准点基点桩及其他测量资料进行复测,对控制桩进行加固。
2、原材料的准备(1)、集料:质地坚硬、清洁、无风化,针片状颗粒、含泥量、有机质含量符合规范要求,集料级配符合设计及规范要求.(2)、水泥:安定性、细度模数、初终凝时间等各项指标符合设计及规范要求.(3)、石料:质地坚硬、清洁、密实、无风化,极限抗压强度等各项物理力学指标符合设计规定,几何尺寸等外观指标符合规范要求.(二)混凝土配合比1、将计划用于每一处机械化施工和小型配套机具施工的混凝土路面的水泥、碎(砾)石、砂、外加剂等材料,在用于工程之前5天,委托中心试验室按有关规定的标准方法要求进行原材料试验和混合料组成配合比设计,配合比设计应包括混凝土弯拉和抗压强度、集料级配要求、水灰比、稠度、水泥用量、质量控制等细节。
2、及时将配合比设计报告单和总说明报送监理工程师认可。
混凝土配合比设计经批准后,立即进行试拌。
(三)抽样检验按有关规范要求频率做抽样检验,制作抗压和弯拉试件各二组,分别作7天、28天的抗压、弯拉强度试验。
四、混凝土浇筑1、基层准备:(1)在铺筑水泥混凝土面层前,应将基层上的浮石、杂物、尘土等全部清除,保持表面整洁,并整理排水设施。
(2)基层如有车辙、松软及其他不符规定要求的部位。
均应翻挖、清除,并以同类混合料填补,其压实厚度不得小于8cm,重新整型、碾压,并符合密实度的要求。
2、施工机械准备:根据工程规模、施工质量和进度要求,配置合适的施工机械,其技术性能应满足混凝土路面施工的要求。
并应将工地配置的各种施工机械的名称、机型、规格、数量等,列表报监理工程师认可。
3、模板:(1)模板以钢板材料制成,并配有合适的装置以保证模板连接牢固可靠,使在浇注混凝土时能经受捣实和饰面设备的冲击和振动。
(2)模板安装应顺直,无扭曲;相邻钢模应平头锁接方式紧密联接,不得漏浆;模板接缝在任何方向都应不能活动。
混凝土路面施工工艺

混凝土路面施工工艺混凝土路面施工,其工艺流程为:基层验收→安装模板→混合料拌和、运输→人工摊铺、振捣→提浆整平→真空吸水→小平板快速振捣→磨光→人工刮尺整平→人工二次做面→机械抹面→养护→切缝→灌缝、养护→割槽→开放交通。
1 .控制路面基层的质量路面基层质量和平整度对混凝土面层有很大的影响。
基层施工过程中,注意以下几点:基层平整度的控制;由于基层早期强度未到,过早开放交通,造成基层表面脱粒,形成坑槽;路面面层、冬季备料和混凝土面层摊铺重交通运输以及二灰基层受冻融影响,表面松散,形成坑槽;均造成基层表面凹凸不平,基层标高改变,影响混凝土路面面层摊铺平整度。
2.安装模板模板必须在质量验收合格的基层上安装,模板的质量及安装质量直接影响混凝土路面的平整度。
模板应采用相同规格的钢模板,相邻两块模板应设置在同一支点上,支点应采用压缩性较小的材料,如材质较好的木块等,切忌将模板直接放在松软的砂石材料上面,立好的模板相邻高差应控制在2mm以内。
模板安装好以后,如果局部不平或模板底部有空隙,应用贫混凝土填塞并坐实。
一方面可以防止水泥混凝土浇筑时“漏浆”,另一方面可以减小机械在上面行走振动时产生的挠度。
在整个施工过程中应随时检查模板是否稳固,防止出现松动、变形、下沉等现象,一理出现上述现象,应及时修复、纠正,否则就会造成局部塌陷,从而影响平整度。
3.运输和摊铺对混凝土在运输过程中,应注意行车平稳,防止混合料离析,运输距离不宜超5公里。
如遇下雨、烈日等气候,混合料表面须加盖覆盖物以防雨水的渗透和水份的蒸发,从而保证混合料的均匀性拌合不均或运料发生离析的混合料,摊铺前须重新翻拌均匀,否则不得进行下道工序施工。
摊铺时混凝土不得掷抛,尤其是近模处要反扣铁锹铺放。
应用平板振捣器纵横全面振捣,相邻行列重叠20厘米左右。
防止漏振。
既要防止漏振或振捣不足。
也要防止振捣过度,以混合料理停止下沉、表面泛浆不再冒泡过度,以免产生分层离析。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

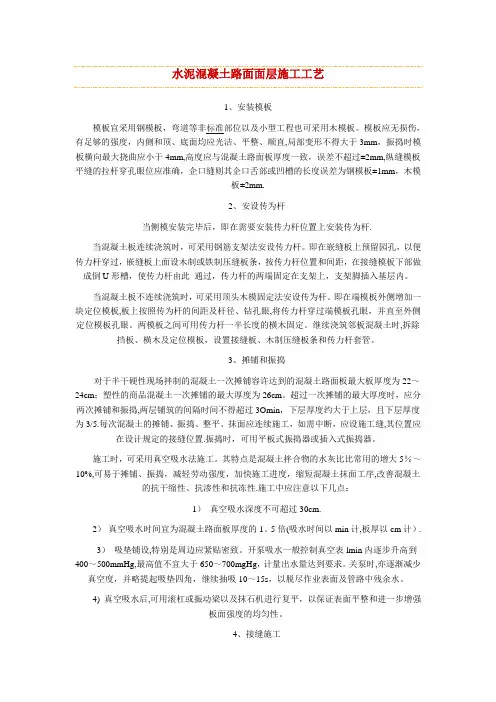

水泥混凝土路面面层施工工艺
1、安装模板
模板宜采用钢模板,弯道等非标准部位以及小型工程也可采用木模板。
模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3mm,振捣时模板横向最大挠曲应小于4mm,高度应与混凝土路面板厚度一致,误差不超过±2mm,纵缝模板平缝的拉杆穿孔眼位应准确,企口缝则其企口舌部或凹槽的长度误差为钢模板±1mm,木模板±2mm。
2、安设传为杆
当侧模安装完毕后,即在需要安装传力杆位置上安装传为杆。
当混凝土板连续浇筑时,可采用钢筋支架法安设传力杆。
即在嵌缝板上预留园孔,以便传力杆穿过,嵌缝板上面设木制或铁制压缝板条,按传力杆位置和间距,在接缝模板下部做成倒U形槽,使传力杆由此通过,传力杆的两端固定在支架上,支架脚插入基层内。
当混凝土板不连续浇筑时,可采用顶头木模固定法安设传为杆。
即在端模板外侧增加一块定位模板,板上按照传为杆的间距及杆径、钻孔眼,将传力杆穿过端模板孔眼,并直至外侧定位模板孔眼。
两模板之间可用传力杆一半长度的横木固定。
继续浇筑邻板混凝土时,拆除挡板、横木及定位模板,设置接缝板、木制压缝板条和传力杆套管。
3、摊铺和振捣
对于半干硬性现场拌制的混凝土一次摊铺容许达到的混凝土路面板最大板厚度为22~24cm;塑性的商品混凝土一次摊铺的最大厚度为26cm。
超过一次摊铺的最大厚度时,应分两次摊铺和振捣,两层铺筑的间隔时间不得超过3Omin,下层厚度约大于上层,且下层厚度为3/5。
每次混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施工缝,其位置应在设计规定的接缝位置。
振捣时,可用平板式振捣器或插入式振捣器。
施工时,可采用真空吸水法施工。
其特点是混凝土拌合物的水灰比比常用的增大5%~10%,可易于摊铺、振捣,减轻劳动强度,加快施工进度,缩短混凝土抹面工序,改善混凝土的抗干缩性、抗渗性和抗冻性。
施工中应注意以下几点:
1) 真空吸水深度不可超过30cm。
2) 真空吸水时间宜为混凝土路面板厚度的1.5倍(吸水时间以min计,板厚以cm计)。
3) 吸垫铺设,特别是周边应紧贴密致。
开泵吸水一般控制真空表lmin内逐步升高到400~500mmHg,最高值不宜大于650~700mgHg,计量出水量达到要求。
关泵时,亦逐渐减少真空度,并略提起吸垫四角,继续抽吸10~15s,以脱尽作业表面及管路中残余水。
4) 真空吸水后,可用滚杠或振动梁以及抹石机进行复平,以保证表面平整和进一步增强板面强度的均匀性。
4、接缝施工
纵缝应根据设计文件的规定施工,一般纵缝为纵向施工缝。
拉杆在立模后浇筑混凝土之前安设,纵向施工缝的拉杆则穿过模板的拉杆孔安设,纵缝槽宜在混凝土硬化后用锯缝机锯切;也可以在浇筑过程中埋人接缝板,待混凝土初凝后拔出即形成缝槽。
锯缝时,混凝土应达到5~10Mpa强度后方可进行,也可由现场试锯确定。
横缩缝宜在混凝土硬结后锯成,在条件不具备的情况下,也可在新浇混凝土中压缝而成。
锯缝必须及时,在夏季施工时,宜每隔3~4块板先锯一条,然后补齐;也允许每隔3~4块板先压一条缩缝,以防止混凝土板未锯先裂。
横胀缝应与路中心线成90°,缝壁必须竖直,缝隙宽度一致,缝中不得连浆,缝隙下部设胀缝板,上部灌封缝料。
胀缝板应事先预制,常用的有油浸纤维板(或软木板)、海绵橡胶泡沫板等。
预制胀缝板嵌大前,应使缝壁洁净干燥,胀缝板与经壁紧密结合。
5、表面修整和防滑措施
水泥混凝土路面面层混凝土浇筑后,当混凝土终凝前必须用人工或机械将其表面抹平。
当采用人工抹光时,其劳动强度大,还会把水分、水泥和细砂带到混凝土表面,以致表面比下部混凝土或砂浆有较高的干缩性和较低的强度。
当采用机械抹光时,其机械上安装圆盘,即可进行粗光;安装细抹叶片,即可进行精光。
为了保证行车安全,混凝土表面应具有粗糙抗滑的表面。
而抗滑标准,据国际道路会议路面防滑委员会建议,新铺混凝土路面当车速为45km/h时,摩擦系数最低值为0.45;车速为50km/h时,摩擦系数最低值为0.40。
其施工时,可用棕刷顺横向在抹平后的表面轻轻刷毛,也可用金属丝梳子梳成深1~2mm的横槽;目前,常用在已硬结的路面上,用锯槽机将路面锯成深5~6mm、宽2~3mm、间距2Omm的小横槽。
6、养护和填缝
混凝土板做面完毕应及时进行养护,使混凝土中拌合料有良好的水化、水解强度发育条件以及防止收缩裂缝的产生。
养护时间一般约为14~2ld。
混凝土宜达到设计要求,且在养护期间和封缝前,禁止车辆通行,在达到设计强度的40说后,方可允许行人通行。
其养护方法一般有两种方法:
湿治养生法,这是最为常用的一种养护方法。
即是在混凝土抹面2h后,表面有一定强度,用湿麻袋或草垫,或者20~3Omm厚的湿砂覆盖于混凝土表面以及混凝土板边侧。
覆盖物还兼有隔温作用,保证混凝土少受剧烈的天气变化影响。
在规定的养生期间,每天应均匀洒水数次,使其保持潮湿状态。
塑料薄膜养生法,即在混凝土板做面完毕后,均匀喷洒过氯乙烯等成胰液(由过氯乙烯树脂、溶剂油和苯二甲酸二丁脂,按10%、88%和3%的重量比配制而成),使形成不透气的薄膜保持膜内混凝土的水分,保湿养生。
但注意过氯乙烯树脂是有毒、易燃品,应妥善防护。
封(填)缝工作宜在混凝土初凝后进行,封缝时,应先清除干净缝隙内泥砂等杂物。
如封缝为胀缝时,应在缝壁内涂一薄层冷底子油,封填料要填充实,夏天应与混凝土板表面齐平,冬天宜稍低于板面。
常用的封缝料有两大类,即:
加热施工式封缝料常用的是沥青橡胶封缝料,也可采用聚氯乙烯胶泥和沥青玛蹄脂等。
常温施工式封缝料主要有聚氨脂封缝胶、聚硫脂封缝胶以及氯丁橡胶类、乳化沥青橡胶类等常温施工式封缝料。
目前已广泛使用滑动模板摊辅机建筑混凝土路面。
这种机械尾部两侧装有模板随机前进,能兼做摊铺、振捣、压人杆件、切缝、整面和刻划防滑小槽等作业,可铺筑不同厚度和宽度的混凝土路面,对无筋或配筋的混凝土路面均可使用。
这种机械工序紧凑、施工质量高,行驶速度一般为1.2~3.0m/min,每天能铺筑1600m双车道路面。
