屋面找平层水泥砂浆施工工艺

合集下载

水泥砂浆找平层工程施工工艺及要求

水泥砂浆找平层工程施工工艺及要求

5.1 水泥砂浆找平层工程:5.1.1适用范围:本作业指导书适用于建筑工程屋面水泥砂浆找平层施工。

5.1.2 施工准备:5.1.2.1 技术准备在开工前根据图纸设计和工期要求,编制实施性水泥砂浆找平层施工方案,完善作业指导书内容,报请有关部门审批后下达作业队实施。

5.1.2.2材料准备1.PO32.5或PO42.5普通硅酸盐水泥2.中砂:含泥量小于3%,不含有机杂质。

3.工具:抹铲、靠尺、刮杠等。

5.1.3 作业条件:1.屋面楼板浇筑完毕,达到终凝后,表面清理干净。

2.或屋面保温层、找坡层施工完毕。

5.1.4 操作方法:5.1.4.1工艺流程清理表面→抹垫层找平层→养护5.1.4.2 施工工艺1.洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,以利于基层与找平层的结合。

2.屋面做分格块,每块边长不大于6.0m, 宽度一般为20mm,并且将缝与保温层连通,分格缝用长木条制作,用重物压住。

3.贴点标高、冲筋:根据坡度要求,拉线找坡,一般按1~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距1~2m冲筋,并设置找平层分格缝,4.铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。

待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。

找平层水泥砂浆一般配合比为1﹕3,拌合稠度控制在7cm。

5.养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。

6.抹完水泥砂浆初凝后,取出长木条,缝隙中在塞入细水泥砂浆抹平。

7.水泥砂浆终凝后,覆盖塑料薄膜,浇水养生至少14天。

5.1.5 质量标准:5.1.5.1 保证项目:1.原材料及配合比,必须符合设计要求和施工及验收规范的规定。

2.屋面、天沟、檐沟找平层的坡度,必须符合设计要求,平屋面坡度不小于3%;天沟、檐沟纵向坡度不宜小于5‰;3.水泥应有出厂合格证,或试验资料。

5.1.5.2 基本项目:1.水泥砂浆找平层无坑凹、脱皮、起砂、较大裂缝等缺陷。

(完整版)墙面找平层(水泥砂浆)施工工艺

(完整版)墙面找平层(水泥砂浆)施工工艺

(完整版)墙面找平层(水泥砂浆)施工工艺墙面找平层(水泥砂浆)施工工艺1. 准备工作在进行墙面找平层施工之前,需要进行以下准备工作:- 清理墙面:清除墙面上的灰尘、油污和其他杂物,确保墙面干净。

- 检查墙面:检查墙面的平整度和牢固性,修复墙面上的裂缝和破损。

- 准备水泥砂浆:准备适量的水泥、砂子和水,按比例混合成砂浆。

2. 施工步骤以下是墙面找平层(水泥砂浆)施工的步骤:1. 砂浆涂抹:用铁锹或砂浆刀将混合好的水泥砂浆均匀地涂抹在墙面上,厚度一般为5-8mm。

2. 整平墙面:使用木平板或墙面找平工具将砂浆进行整平,确保墙面表面平整。

3. 去除浮露石子:在砂浆干燥前,用刷子或抹刀清理墙面上突出的石子和其他杂物。

4. 磨光墙面:在砂浆完全干燥后,使用砂纸或磨光机对墙面进行磨光,使其更加光滑。

3. 施工注意事项在进行墙面找平层(水泥砂浆)施工时,需要注意以下事项:- 控制水泥砂浆的配比:按照设计方案要求合理配比水泥、砂子和水,确保砂浆质量稳定。

- 控制砂浆厚度:施工时需要控制砂浆的厚度,以保证后续施工的质量和效果。

- 室内通风:在施工过程中,应保持室内通风,以加快水泥砂浆的干燥速度。

- 沟通协调:与其他施工团队保持良好的沟通和协调,确保施工进度和质量。

4. 施工验收施工完成后,需要进行墙面找平层的验收工作:- 检查平整度:使用平直工具检查墙面的平整度,确保达到设计要求。

- 检查质量:检查墙面的光滑度、无裂痕和破损等质量要求。

- 验收记录:记录墙面找平层施工的验收结果,包括照片和文字描述。

以上是墙面找平层(水泥砂浆)施工工艺的完整版文档,希望对您有所帮助!。

水泥砂浆找平施工技术交底

水泥砂浆找平施工技术交底
三、操作工艺
1、抹找平层水泥砂浆前,适当洒水湿润基层表面,主要是利于找坡层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥。
2、根据坡度要求,拉线找坡,按2m距离贴点标高(贴灰饼)。
3、铺抹找平砂浆时,先按流水方向以间距2m冲筋,并设置找平层分格缝,宽度为20mm,并且将缝与保温层连通,分格缝最大间距为6m。按分格块顺流水方向装灰,用2米刮杆沿两边冲筋刮平,找坡后木抹子压光。待砂浆稍干后,即人踩上去有脚印、但不下陷为度,再用铁抹子第二次压光,达到表面平整密实即可成活。找平层常温不超过24h可浇水养护,养护时间不少于7d,经干燥后铺设防水层。
3、找平层施工中应掌握抹压时间,收水后要二次压光,使表面密实、平整,找平层施工后应及时养护,以免早期脱水而造成酥松、起砂现象。
交底人:
日期:年月日
被交底人:
日期:年月日
水泥砂浆找平
工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、材料要求:
(1)水泥采用强度等级为32.5的矿渣硅酸盐水泥。
(2)砂采用中砂,含泥量不大于3%,不含有机杂质,级配要良好。
2、施工机具:
混凝土搅拌机、运料手推车、铁锹、铁抹子、水平刮杠、水平尺等。
3、作业条件:
(1)找平层施工前,屋面找坡层应进行检查验收,并办理验收手续。
(2)屋面找平层的坡度,必须符合设计要求。
2、一般项目:
(1)水泥砂浆找平层应平整、压光,无脱皮、起砂等缺陷。
(2)找平层与突出屋面构造交接处和转角处,应做成圆弧形或钝角,且要求整齐平顺。
(3)找平层分格缝留设位置和间距,应符合设计和施工及验收规范的规定。
(4)屋面找平层平整度的允许偏差为5mm,用2m的靠尺和楔形塞尺。

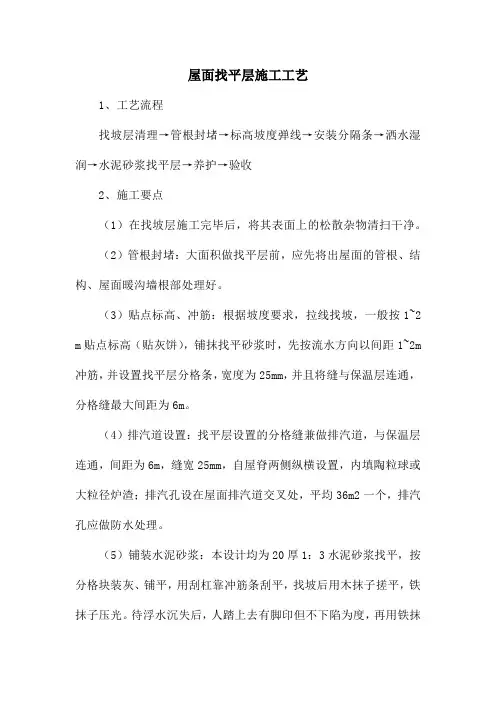

屋面找平层施工工艺

屋面找平层施工工艺

屋面找平层施工工艺
1、工艺流程
找坡层清理→管根封堵→标高坡度弹线→安装分隔条→洒水湿润→水泥砂浆找平层→养护→验收
2、施工要点
(1)在找坡层施工完毕后,将其表面上的松散杂物清扫干净。

(2)管根封堵:大面积做找平层前,应先将出屋面的管根、结构、屋面暖沟墙根部处理好。

(3)贴点标高、冲筋:根据坡度要求,拉线找坡,一般按1~2 m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距1~2m 冲筋,并设置找平层分格条,宽度为25mm,并且将缝与保温层连通,分格缝最大间距为6m。

(4)排汽道设置:找平层设置的分格缝兼做排汽道,与保温层连通,间距为6m,缝宽25mm,自屋脊两侧纵横设置,内填陶粒球或大粒径炉渣;排汽孔设在屋面排汽道交叉处,平均36m2一个,排汽孔应做防水处理。

(5)铺装水泥砂浆:本设计均为20厚1:3水泥砂浆找平,按分格块装灰、铺平,用刮杠靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。

待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹
子压第二遍,取出分格条即可交活。

(6)养护:找平层抹平、压实以后12h可洒水养护,一般养护期为7d,经干燥后铺设防水层。

(7)找平层硬化前,应用密封材料嵌填分格缝。

(8)基层与突出屋面的结构,如女儿墙、穿板管道、等相连接的阴角,应抹成均匀一致和平整光滑的小圆角,基层与檐口、天沟、水落口、屋脊等相连接的转角,应抹成光滑的小圆弧形,其半径控制在100~150mm之间。

3、质量标准
找平层应抹平压光,坚实牢固、平整不起砂、不得有凹凸、松动、鼓包、裂缝、麻面等现象。

屋面找平层允许偏差。

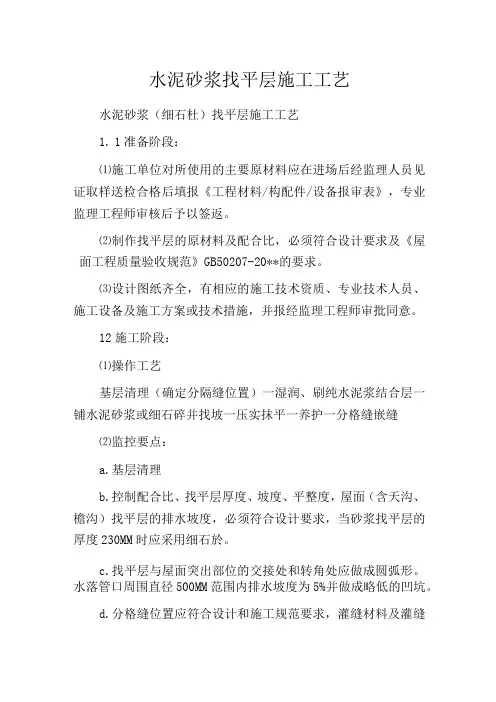

水泥砂浆找平层施工工艺

水泥砂浆找平层施工工艺

水泥砂浆找平层施工工艺水泥砂浆(细石杜)找平层施工工艺1.1准备阶段:⑴施工单位对所使用的主要原材料应在进场后经监理人员见证取样送检合格后填报《工程材料/构配件/设备报审表》,专业监理工程师审核后予以签返。

⑵制作找平层的原材料及配合比,必须符合设计要求及《屋面工程质量验收规范》GB50207-20**的要求。

⑶设计图纸齐全,有相应的施工技术资质、专业技术人员、施工设备及施工方案或技术措施,并报经监理工程师审批同意。

12施工阶段:⑴操作工艺基层清理(确定分隔缝位置)一湿润、刷纯水泥浆结合层一铺水泥砂浆或细石碎并找坡一压实抹平一养护一分格缝嵌缝⑵监控要点:a.基层清理b.控制配合比、找平层厚度、坡度、平整度,屋面(含天沟、檐沟)找平层的排水坡度,必须符合设计要求,当砂浆找平层的厚度230MM时应采用细石於。

c.找平层与屋面突出部位的交接处和转角处应做成圆弧形。

水落管口周围直径500MM范围内排水坡度为5%并做成略低的凹坑。

d.分格缝位置应符合设计和施工规范要求,灌缝材料及灌缝施工质量应满足要求。

E.加强养护;⑶监理工程师每日将监理工作记录于《监理日记》中,对巡查过程中发现的一般不符合项,口头指令施工单位整改,对较严重的不符合项,签发《监理工程师通知单》要求施工单位及时整改,经整改自检合格后填报《监理工程师通知回复单》,经监理工程师得复查确认,对需向业主专项说明的事项及需确认存证事项以《监理工作联系单》报送相关单位。

13水泥砂浆找平层质量通病的防治:(见下表)现象原因防治对策开裂、空鼓脱皮、起砂1、基层清理不干净,未事先浇水湿润;2、砂浆配合比不合理或水灰比过大,原材料不合格;3、施工后养护、保护未做好。

1、基层清理干净,提前浇水湿润;2、严格控制配合比及原材料质量,当厚度大于30MM宜采用细石聆;3、及时养护,雨季做好覆盖;4、控制下道工序进场施工时间。

细部及找坡施工管理不到位,技术交底不清楚,未按设计及规范要求1、作好技术交底,做好技术复核;2、做好测量控制标志。

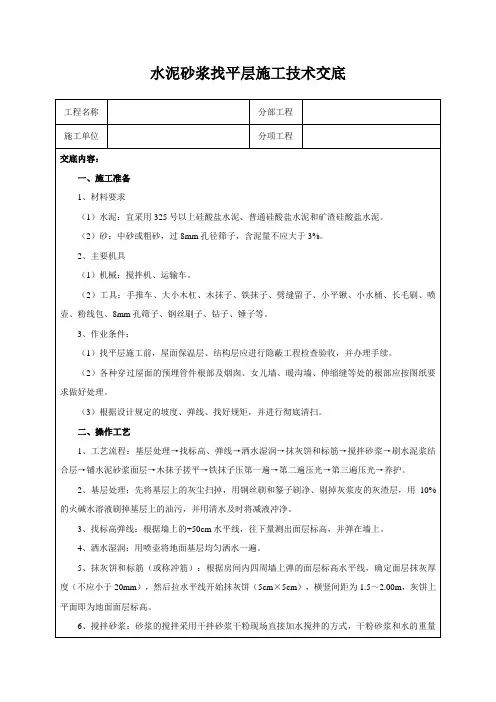

水泥砂浆找平层施工技术交底

水泥砂浆找平层施工技术交底
10、铁抹子压第一遍:木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂的拌合料(砂子要过3mm筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。如有分格要求的地面,在面层上弹分格线,用劈缝溜子开缝,再用溜子将分缝内压至平、直、光。上述操作均在水泥砂浆初凝之前完成。
1、找平层起砂:水泥砂浆找平层施工后养护不好,使找平层早期脱水。砂浆拌合加水过多,影响成品强度。抹压时机不对,过晚破坏了水泥硬化。过早踩踏破坏了表面养生硬度。施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。
2、找平层空鼓、开裂:基层表面清理不干净,水泥砂浆找平层施工前未用水湿润好,造成空鼓。应重视基层清理,认真施工结合层工序,注意压实。由于砂子过细、水泥砂浆级配不好、找平层厚薄不均、养护不够,均可造成找平层开裂。注意使用符合要求的砂浆,保温层平整度应严格控制,保证找平层的厚度基本一致,加强成品养护,防止表面开裂。
2
预制找平层接缝高低差
3
用直尺和楔形塞尺检查
四、成品保护
1、地面操作过程中要注意对其它专业设备的保护,如埋在地面内的管线不得随意移位,地漏内不得堵塞砂浆等。
2、面层做完之后养护期内严禁进人。
3、在已完工的地面上进行油漆、电气、暖卫专业工序时,注意不要碰坏面层,油漆、浆活不)水泥砂浆找平层无脱皮和起砂等缺陷。
(2)沥青砂浆找平层拌和均匀,表面密实,无蜂窝等缺陷。
(3)找平层与脱出屋面结构的连接处和转角处应做成弧形或钝角,且整齐平顺。
(4)分格缝的留设、位置和间距符合设计和施工规范规定。
3、允许偏差项目:
项次
项目
允许偏差(mm)
检验方法
1

屋面工程施工工艺

屋面工程施工工艺

屋面工程施工工艺1.1.1施工要点1、水泥砂浆找平层水泥砂浆找平层施工前,应清扫干净基层表面,施工中尽量避开雨天,否则必须采取相应的技术措施,适当调整砂浆水灰比并覆盖保护,等砂浆稍收水后时行二次压光,表面应平整。

2、保温层施工保温层施工前,应先将屋面清扫干净,要求基层平整、干净、干燥。

按设计要求范围弹出铺设墨线,每隔五块隔热板弹出大方格,拉线纵横身先铺设粘贴标准行,标准行铺设粘贴完成后,向两侧和后退方向顺序块铺巾,并拉通长线对缝的平直度进行控制,铺块间隙不在于2mπu在铺贴过程遇到缺棱掉角破碎不齐的,应锯平拼接使用。

板缝间或缺角处于碎屑用胶水填补严密。

3、防水卷材施工1)施工前应做好材料、施工机具、安全防护等的物质装备和技术准备。

防水材料进场后应抽检合格。

2)卷材短途运输平放不宜高于四层,均不得倾斜或横压。

卷材在运输及保管时,应避免雨淋、日晒、受潮,要注意通风。

3)基层表面应清洁平整,用直尺检,不得有空鼓、开裂及起砂、脱皮等缺陷。

4)卷材铺贴不得在雨天和大风环境中施工,最佳施工温度5℃以上。

5)卷材铺设方向,采用平行屋脊方向铺设,卷材搭接采用顺流水方向搭接,采用满粘法铺设,短边搭接长度为150mm,长边搭接长度为IOOnImo4、细石舲施工25厚200#细石碎,坍落度5〜7cm为宜,瓜子片用水冲洗干净,搅拌均匀,和易性好,用铁抹找平拍实压光。

5、英红瓦施工在细石於基层上按英红瓦规格弹出基线,然后用1:2水泥砂浆抹出50X25的挂瓦条,挂瓦条要平整,顺直,挂英红瓦设置三条线(檐头水平线、垂直线、斜线)为挂瓦操作基线,先铺设檐头瓦,后向上逐行铺设,瓦缝应错开,瓦铺设牢固。

112成品保护屋面施工完毕后,对屋面要进行浇水试验。

应对整个屋面不间断地连续浇水2h以上,或一次连续下雨2h以上的观察,无渗漏为合格。

并委邀请建设、监理方代表在场、检查合格后有观察记录上签字。

1.1.3操作要求在屋面施工前,应先了解天气情况,应尽是避开雨天施工。

屋面找平层水泥砂浆刚性防水层施工标准

屋面找平层水泥砂浆刚性防水层施工标准

屋面找平层水泥砂浆刚性防水层施工标准水泥砂浆刚性防水层水泥砂浆防水层,主要是利用砂浆层本身的憎水性和密实性来达到抗渗防水效果,适用于一般深度不大、干燥程度要求不高的现浇钢筋混凝土整体层面的施工。

一、施工准备:1、材料:⑴水泥:不低于标号425号的普通硅酸盐或矿渣硅酸盐水泥。

⑵砂:粒径不应超过3mm与水泥砂浆厚度有关,宜用含泥量不超过3%的中砂。

⑶外加剂:防水油、防水粉,也可采用氯化物金属盐类的防水剂,或使用膨胀剂、减水剂。

2、作业条件:⑴基层表面应密实、粗糙、平整、干净。

⑵主体结构已进行验收,凸出屋面的梯屋、机房、烟囱、女儿墙、水池等已按设计施工完毕。

⑶已清干净场地。

二、操作工艺:1、掺加各种防水剂的防水砂浆防水层⑴基层清理:基层必须坚实、清洁、保持湿润。

⑵刷素水泥浆:用水泥:防水油=1:0.03(重量比) 加上适量的水拌合成糊状,铺摊在屋面上,用扫帚均匀扫一遍。

⑶防水砂浆按设计的原材料、外加剂、配合比,按掺合水泥量3%~5%的防水剂,将拌和好的砂浆倒在屋面上,用木刮尺刮平,用木抹子顺平,另用铁抹子压抹一遍。

⑷相隔24小时之后,又刷素水泥浆一次,配合比仍为水泥: 防水油1:0.03。

适当加水。

⑸刷好素水泥浆后,即抹一层与底层配比相同的面层防水砂浆。

⑹当面层防水砂浆初凝后,再刷一遍素水泥浆,配比可用水泥: 防水油1:0.01,并适量加水与面层砂浆紧密结合在一超,压实抹光。

2、膨胀水泥与无收缩性水泥砂浆防水层⑴基层必须坚实、清洁、保持湿润。

⑵这种砂浆主要是由于膨胀与无收缩水泥具有良好的抗渗性所形成的防水效果,砂浆配比为1:2.5(体积比),水灰比为0.4~0.5,铺抹方法与五皮式防水砂浆相同。

三、质量标准:1、主控项目:⑴防水砂浆的原材料、防水剂、配合比及分层做法必须符合设计要求和施工规范规定。

⑵屋面坡度应符合设计要求。

⑶防水砂浆防水层各层之间必须结合牢固无空鼓。

2、允许偏差表面平整度:用2m靠尺和楔形塞尺检查,允许偏差为5mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

屋面找平层水泥砂浆施
工工艺
Pleasure Group Office【T985AB-B866SYT-B182C-BS682T-STT18】
一、水泥砂浆屋面找平层
1、工艺流程:
基层清理→管根封堵→标高坡度弹线→洒水湿润→施工找平层 (水泥砂浆找平层) →养护→验收
2、基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。

3、管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好。

4、抹水泥砂浆找平层:
洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。

所以洒水达到基层和找平层能牢固结合为度。

贴点标高、冲筋:根据坡度要求,拉线找玻,一般按l~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距l~2m冲筋,并设置找平层分格缝,宽度一般为20mm,并且将缝与保温层连通,分格缝最大间距为6m。

铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光。

待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。

找平层水泥砂浆一般配合比为1∶3,拌合稠度控制在7cm。

养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。

5、保证项目:
原材料及配合比,必须符合设计要求和施工及验收规范的规定。

屋面、天沟、檐沟找平层的坡度,必须符合设计要求,平屋面坡度不小于3%;天沟、檐沟纵向坡度不宜小于5‰;
水泥应有出厂合格证,或试验资料。

基本项目:
5.4.1水泥砂浆找平层无脱皮、起砂等缺陷。

5.4.2找平层与突出屋面构造交接处和转角处,应做成圆弧形或钝角,且要求整齐平顺。

5.4.3找平层分格缝留设位置和间距,应符合设计和施工及验收规范的规定。

5.4.4允许偏差项目,见下表。

屋面找平层允许偏差
6、注意事项:
抹好的找平层上,推小车运输时,应先铺脚手板车道,以防止破坏找平层表面。

找平层施工完毕,未达到一定强度时不得上人踩踏。

雨水口、内排雨口施工过程中,应采取临时措施封口,防止杂物进入塔塞。

找平层起砂:水泥砂浆找平层施工后养护不好,使找平层早期脱水;砂浆拌合加水过多,影响成品强度;抹压时机不对,过晚破坏了水泥硬化;过早踩踏破坏了表面养生硬度。

施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。

找平层空鼓、开裂:基层表面清理不干净,水泥砂浆找平层施工前未用水湿润好,造成空鼓;应重视基层清理,认真施工结合层工序,注意压实。

由于砂子过细、水泥砂浆级配不好、找平层厚薄不均、养护不够,均可造成找平层开裂;注意使用符合要求的砂料,保温层平整度应严格控制,保证找平层的厚度基本一致,加强成品养护,防止表面开裂。

倒泛水:保温层施工时须保证找坡泛水,抹找平层前应检查保温层坡度泛水是否符合要求,铺抹找平层应掌握坡向及厚度。

相关文档
最新文档
