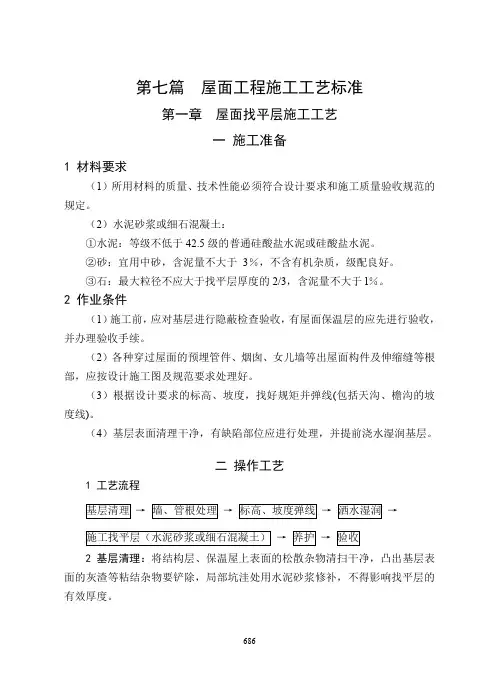

第七篇屋面工程施工工艺标准第一章屋面找平层施工工艺一施工准备1 材料要求(1)所用材料的质量、技术性能必须符合设计要求和施工质量验收规范的规定。

(2)水泥砂浆或细石混凝土:①水泥:等级不低于42.5级的普通硅酸盐水泥或硅酸盐水泥。

②砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配良好。

③石:最大粒径不应大于找平层厚度的2/3,含泥量不大于l%。

2 作业条件(1)施工前,应对基层进行隐蔽检查验收,有屋面保温层的应先进行验收,并办理验收手续。

(2)各种穿过屋面的预埋管件、烟囱、女儿墙等出屋面构件及伸缩缝等根部,应按设计施工图及规范要求处理好。

(3)根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度线)。

(4)基层表面清理干净,有缺陷部位应进行处理,并提前浇水湿润基层。

二操作工艺1 工艺流程→→→→→→2 基层清理:将结构层、保温屋上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲除,局部坑洼处用水泥砂浆修补,不得影响找平层的有效厚度。

3 墙、管根处理:大面积做找平层前,应先将凸出屋面的管、墙等构件及变形缝根部处理好,并按设计及规范要求做好泛水。

4 抹水泥砂浆找平层或铺细石混凝土:(1)洒水湿润:抹找平层水泥砂浆或细石混凝土前,应提前洒水湿润基层表面,但不可洒水过量,以表面不见明水可使基层和找平层牢固结合为度。

(2)贴灰饼、冲筋:根据设计坡度要求,拉线找坡,按1~2m贴灰饼,按流水方向以间距1~2m冲筋,并按设计要求设置找平层分格缝,如设计无具体要求,分格缝宽度一般为20mm,最大间距为6m。

如基层为预制构件,分格缝应设置在预制构件拼缝处。

分格缝采用镶嵌分格木条留设,分格条作业前充分湿润。

(3)铺抹水泥砂浆或细石混凝土:按分格块装灰、铺平,用刮尺靠贴冲筋条刮平,找平后用木抹子搓揉、压实。

待砂浆表面稍干后,用铁抹子压实,细石混凝土应用平板振动器振捣密实,分三次成活。

头道压实,提浆压平,将砂浆内多余水分压出,使砂浆均匀密实;二道压实在砂浆表面人踩有脚印但不下陷时进行,将砂浆表面压实平整,并将表面坑洼、砂眼抹平;三道压实在用手指轻按有指印时进行,将二道压实的抹印压平并使砂浆密实,封闭表面毛细孔。

屋面工程施工工艺标准

屋面工程施工工艺标准

屋面保温层施工工艺标准1。

1总则1.1.1适用范围本工艺标准适用于一般工业与民用建筑工程采用松散、板状保温材料或整体现浇的屋面保温层工程施工.1.1。

2编制参考标准及规范(1)《屋面工程质量验收规范》 GB 50207-2002(2)《建筑工程施工质量验收统一标准》 GB 50300-2001(3)《聚氨酯硬泡体防水保温工程技术规范》 JGJ 14-19991.2术语倒置式屋面:将保温层设置在防水层上的屋面。

1.3基本规定(1)屋面工程所采用的保温隔热材料应有产品合格证和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。

(2)保温层应干燥,封闭式保温层含水率应相当于该材料在当地自然干燥状态下的平衡含水率。

(3)屋面保温层严禁在雨天、雪天和五级风及其以上时施工。

施工环境气温宜符合表1.3的要求,施工完成后应及时进行找平层和防水层的施工. (4)屋面保温层的施工质量检验批量:应按屋面面积每100m2,抽查一处,每处10m2,且不得少于3处。

(5)屋面保温层应进行隐蔽验收,施工质量应验收合格,质量控制资料应完整。

1。

4施工准备1。

4。

1技术准备施工前,应进行图纸会审,掌握施工图中的细部构造和有关技术要求,并编制防水工程的施工方案或技术措施.1.4。

2材料要求(1)板状保温材料:产品应有出厂合格证,根据设计要求选用厚度(一般不小于 3cm)、规格应一致,外观整齐;密度、导热系数、强度应符合设计要求。

板状保温材料质量应符合表1.4。

2的要求。

(2)整体保温隔热材料:产品应有出厂合格证、样品的试验报告及材料性能的检测报告。

根据设计要求选用厚度,壳体应连续、平整;密度、导热系数、强度应符合设计要求。

1)现喷硬质聚氨酯泡沫塑料:表观密度35~40kg/m3;导热系数≤0。

03W/(m·K);压缩强度大于150KPa;封孔率大于92%。

2)板状制品:表面密度 400~500kg/m3;导热系数 0.07~0.08W/(m·K);抗压强度应≥0。

屋面工程施工工艺

屋面工程施工工艺

屋面工程施工工艺1、屋面基层施工基面处理:基面要求必须平整、牢固、干净、无明水、无渗漏,不平及裂缝处须先找平,渗漏处须先进行堵漏处理,阴阳角应做成圆弧角。

防水涂料隔汽层:为保证涂层厚度及施工质量,工序选择上按照打底层→下涂层→中涂层→上涂层的次序逐层完成。

工具上可用滚子或刷子进行涂覆。

为堵塞毛细孔要求打底层,涂层施工:分2~3次涂刷防水涂料。

每次施工间隔要等上次干后才能施工下一次。

但下涂层、中涂层必须连续施工。

表层涂膜干燥后及时做防水保护层。

涂覆要领:涂料(尤其是打底料)涂覆时随时搅拌均匀;涂覆要尽量均匀,不能局部沉积;当采用涂刷施工时,每遍的涂刷方向宜以前一遍相互垂直;各层之间的时间间隔以前一层涂膜干固不粘手为准,但下涂层、中涂层必须连续施工;每层涂覆必须按规定用量取料,且不能过厚或过薄,通常用量为2.5~3.5Kg/m2。

位于胎体下面的涂层厚度不得小于1mm,胎体上的涂层涂布不得小于两遍,以确保涂层厚度。

2、屋面找平层施工(水泥砂浆找平、白灰焦渣找坡层)1)材料及要求所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。

水泥砂浆:1:3水泥砂浆水泥:不低于32.5号的普通硅酸盐水泥。

砂:采用中砂,含泥量不大于3%,不含有机杂质,级配要良好。

2)工艺流程基层清理→管根封堵→标高弹线→洒水湿润→施工找平层→养护→验收。

3)水泥砂浆找平操作工艺基层清理:将结构层、防水层上表面的松散杂物清扫干净,突出基层表面的灰渣、混凝土块等粘结杂物要铲平,且不得影响找平层的有效厚度。

管根封堵:在做找平层前,应先将出屋面的管根、变形缝根部处理好。

抹水泥砂浆找平层的做法和厚度要求:厚度为20mm。

洒水湿润:抹水泥砂浆找平层前,应适当洒水湿润基层表面,有利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,使防水层施工滞后留有水气,导致防水层产生空鼓。

所以洒水达到基层和找平层能牢固结合为度,并用扫帚均匀涂刷水泥浆,随刷随做水泥砂浆找平层。

屋面工程施工工艺

屋面工程施工工艺

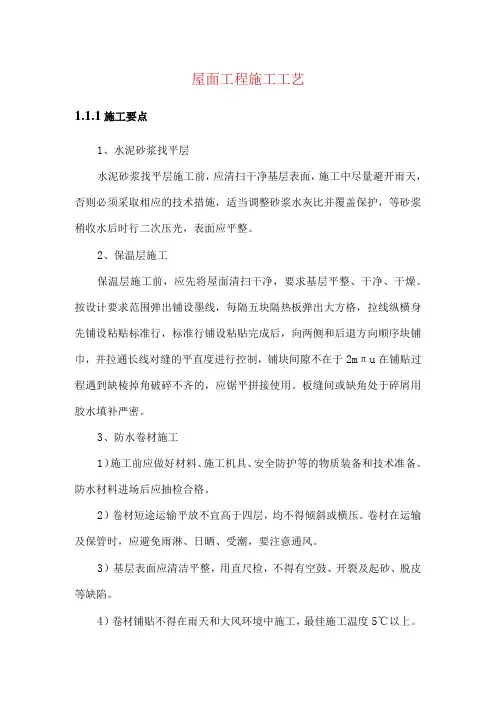

屋面工程施工工艺1.1.1施工要点1、水泥砂浆找平层水泥砂浆找平层施工前,应清扫干净基层表面,施工中尽量避开雨天,否则必须采取相应的技术措施,适当调整砂浆水灰比并覆盖保护,等砂浆稍收水后时行二次压光,表面应平整。

2、保温层施工保温层施工前,应先将屋面清扫干净,要求基层平整、干净、干燥。

按设计要求范围弹出铺设墨线,每隔五块隔热板弹出大方格,拉线纵横身先铺设粘贴标准行,标准行铺设粘贴完成后,向两侧和后退方向顺序块铺巾,并拉通长线对缝的平直度进行控制,铺块间隙不在于2mπu在铺贴过程遇到缺棱掉角破碎不齐的,应锯平拼接使用。

板缝间或缺角处于碎屑用胶水填补严密。

3、防水卷材施工1)施工前应做好材料、施工机具、安全防护等的物质装备和技术准备。

防水材料进场后应抽检合格。

2)卷材短途运输平放不宜高于四层,均不得倾斜或横压。

卷材在运输及保管时,应避免雨淋、日晒、受潮,要注意通风。

3)基层表面应清洁平整,用直尺检,不得有空鼓、开裂及起砂、脱皮等缺陷。

4)卷材铺贴不得在雨天和大风环境中施工,最佳施工温度5℃以上。

5)卷材铺设方向,采用平行屋脊方向铺设,卷材搭接采用顺流水方向搭接,采用满粘法铺设,短边搭接长度为150mm,长边搭接长度为IOOnImo4、细石舲施工25厚200#细石碎,坍落度5〜7cm为宜,瓜子片用水冲洗干净,搅拌均匀,和易性好,用铁抹找平拍实压光。

5、英红瓦施工在细石於基层上按英红瓦规格弹出基线,然后用1:2水泥砂浆抹出50X25的挂瓦条,挂瓦条要平整,顺直,挂英红瓦设置三条线(檐头水平线、垂直线、斜线)为挂瓦操作基线,先铺设檐头瓦,后向上逐行铺设,瓦缝应错开,瓦铺设牢固。

112成品保护屋面施工完毕后,对屋面要进行浇水试验。

应对整个屋面不间断地连续浇水2h以上,或一次连续下雨2h以上的观察,无渗漏为合格。

并委邀请建设、监理方代表在场、检查合格后有观察记录上签字。

1.1.3操作要求在屋面施工前,应先了解天气情况,应尽是避开雨天施工。

最新屋面工程施工规范

最新屋面工程施工规范

随着我国建筑行业的不断发展,屋面工程作为建筑的重要组成部分,其施工规范也不断更新和完善。

以下是根据最新规定整理的屋面工程施工规范,旨在提高屋面工程的质量,确保施工安全,延长使用寿命。

一、施工准备1. 施工单位应按照工程设计图纸和施工技术标准进行施工,不得擅自修改工程设计。

2. 施工单位应建立、健全施工质量的检验制度,严格工序管理,做好隐蔽工程的质量检查和记录。

3. 施工前应通过图纸会审,施工单位应掌握施工图中的细部构造及有关技术要求。

4. 施工单位应编制屋面工程专项施工方案,并经监理单位或建设单位审查确认后执行。

二、施工工艺1. 屋面找坡:找坡应满足设计排水坡度要求,结构找坡不应小于3%,材料找坡宜为2%。

檐沟、天沟纵向找坡不应小于1%,沟底水落差不得超过200mm。

2. 找平层:找平层分格缝纵横间距不宜大于6m,分格缝宽度宜为5mm~20mm。

找坡层表面平整度的允许偏差为7mm,找平层表面平整度的允许偏差为5mm。

3. 防水层:防水层应满足防水要求,合理使用年限。

一道防水设防具有单独防水能力的一道防水层。

分格缝在屋面找平层、刚性防水层、刚性保护层上预先留设的缝。

铺贴防水卷材可采用满粘法、空铺法或点粘法。

4. 保护层:用块体材料做保护层时,宜设置分格缝,分格缝纵横间距不应大于10m,分格缝宽度宜为20mm。

用细石混凝土做保护层时,混凝土应振捣密实,表面应抹平压光,分格缝纵横间距不应大于6m。

三、施工质量控制1. 施工过程中,应建立各道工序的自检、交接检和专职人员检查的三检制度,并应有完整的检查记录。

2. 每道工序施工完成后,应经监理单位或建设单位检查验收,并应在合格后再进行下道工序的施工。

3. 屋面工程施工中所采用的工程技术文件以及承包合同文件,对施工质量验收的要求不得低于本规范的规定。

四、验收标准1. 屋面工程质量的验收除应执行本规范外,尚应符合国家现行有关标准规范的规定。

2. 屋面工程质量验收应包括材料、施工工艺、质量检验和验收等环节。

屋面工程施工工艺

屋面工程施工工艺

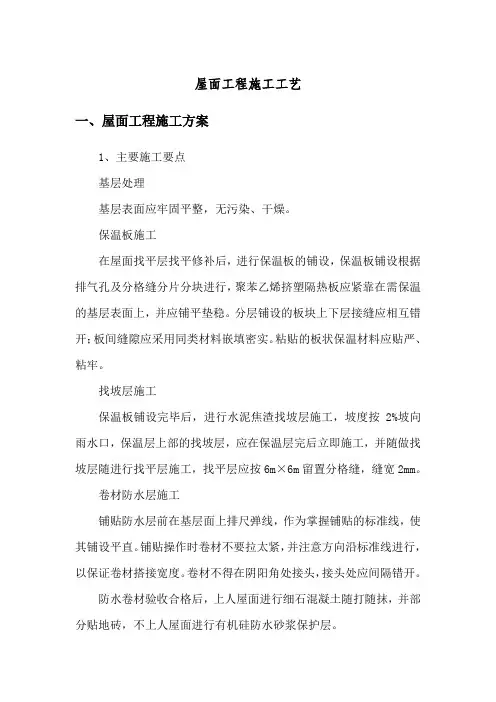

屋面工程施工工艺一、屋面工程施工方案1、主要施工要点基层处理基层表面应牢固平整,无污染、干燥。

保温板施工在屋面找平层找平修补后,进行保温板的铺设,保温板铺设根据排气孔及分格缝分片分块进行,聚苯乙烯挤塑隔热板应紧靠在需保温的基层表面上,并应铺平垫稳。

分层铺设的板块上下层接缝应相互错开;板间缝隙应采用同类材料嵌填密实。

粘贴的板状保温材料应贴严、粘牢。

找坡层施工保温板铺设完毕后,进行水泥焦渣找坡层施工,坡度按2%坡向雨水口,保温层上部的找坡层,应在保温层完后立即施工,并随做找坡层随进行找平层施工,找平层应按6m×6m留置分格缝,缝宽2mm。

卷材防水层施工铺贴防水层前在基层面上排尺弹线,作为掌握铺贴的标准线,使其铺设平直。

铺贴操作时卷材不要拉太紧,并注意方向沿标准线进行,以保证卷材搭接宽度。

卷材不得在阴阳角处接头,接头处应间隔错开。

防水卷材验收合格后,上人屋面进行细石混凝土随打随抹,并部分贴地砖,不上人屋面进行有机硅防水砂浆保护层。

分格缝及排气管分格缝按设计及规范留设,待屋面完工后,才进行灌缝,排气管按规范布设,管道根部应增设附加防水层。

细部处理在阴阳角,管道根部,檐沟、排水口等易发生渗漏部位,在卷材铺贴前,必须先进行增强处理,局部增强处理并干燥后,方可进行大面积铺贴。

施工完后必须进行灌水实验,合格后方可进行下一道工序。

屋面细部防水构造处理出屋面管道防水细部作法混凝土墙卷材泛水收头女儿墙泛水收头与压顶2、成品保护出屋面的预埋管道,在施工中不得碰损和堵塞杂物。

卷材防水层铺贴完成后,在蓄水试验合格后,及时做好保护层,并在保护层施工时必须注意不得损伤防水卷材层。

屋面防水层施工完毕后,保护层养护强度未达要求的时严禁上人。

二、屋面渗水修补方案(一)渗水原因分析1、施工期间温度较高,且屋面风大,混凝土在终凝前几乎没有强度或强度很小,或者混凝土刚刚终凝而强度很小时,受高温或较大风力的影响,混凝土表面失水过快,造成毛细管中产生较大的负压而使混凝土体积急剧收缩,而此时混凝土的强度又无法抵抗其本身收缩,因此产生龟裂。

屋面工程施工工艺标准

屋面工程施工工艺标准

屋面工程施工工艺标准第一小节屋面找平层施工艺标准1范围本工艺标准适用于工业与民用建筑铺贴卷材屋面基层找平层施工。

2施工准备2.1材料及要求:2.1.1用材料的质量、技术性能必须符合设计要求和施工质量验收规范的规定。

2.1.2水泥砂浆:2.1.2.1水泥∶不低于32.5级的普通硅酸盐水泥。

2.1.2.2砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好。

2.1.3沥青砂浆:2.1.3.1沥青采用10号、30号建筑石油沥青,也可采用60号甲、60号乙的道路石油沥青或其熔合物。

2.1.3.2砂:中砂,含泥量不大于3%,不含有机杂质。

2.1.3.3粉料:可采用矿渣、页岩粉、滑石粉等。

2.2主要机具:2.2.1机械:砂浆搅拌机或混凝土搅拌机。

2.2.2工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁。

2.3作业条件:2.3.1找平层施工前,屋面保温层应进行检查验收,并办理验收手续。

2.3.2各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部及装配式钢筋砼板缝等,应按设计施工图及GB50207规范要求处理好。

2.3.3根据设计或现行规范要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)。

2.3.4施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润、喷涂沥青稀料等。

3操作工艺3.1工艺流程:基层清理→管根封堵→标高坡度弹线→洒水湿润→施工找平层(水泥砂浆及沥青砂找平层)→养护→验收3.2基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。

3.3管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好。

3.4抹水泥砂浆找平层:3.4.1洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面(有保温层时不得洒水),主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。

屋面工程施工工工艺标准

屋面工程施工工工艺标准

屋面工程施工工工艺标准1. 施工前准备1.1 对施工现场进行勘查,确认屋面设计图纸和规划施工方案,确保施工准确无误。

1.2 准备施工所需的材料和工具,包括但不限于屋面材料、防水材料、施工设备等。

1.3 做好安全防护措施,如搭设安全护栏、穿着安全帽、安全带等。

2. 屋面结构施工2.1 搭设起重机械,进行屋面结构的吊装和安装,确保结构牢固。

2.2 按照设计图纸要求进行屋面结构的连接和固定,保证结构稳固完整。

2.3 对屋面结构进行检查,确保无任何质量问题和安全隐患。

3. 屋面防水施工3.1 对屋面进行清洁,清除表面杂物和尘土,确保防水材料能够粘结密实。

3.2 进行防水材料的施工,如涂刷防水涂料、铺设防水卷材等,确保质量符合标准要求。

3.3 进行防水层的检测,对施工质量进行验收,并做好相应的记录。

4. 屋面保温施工4.1 在防水层施工完成后,进行屋面保温材料的安装,如EPS板、XPS板等。

4.2 对保温材料进行对接、切割和固定,确保整体保温效果良好。

4.3 对保温材料的施工进行检测和验收,确保保温质量符合要求。

5. 屋面装饰面层施工5.1 进行装饰面层材料的施工,如瓦片、涂料等,确保装饰美观耐用。

5.2 对装饰面层的施工进行验收,确保质量无任何问题。

5.3 进行整体屋面的总检验,确认整体质量符合相关标准和规定。

6. 完工验收6.1 对整体屋面工程进行竣工验收,确保施工质量无误。

6.2 对施工过程中出现的问题进行记录并整改,确保施工质量达到标准要求。

6.3 编制整体施工工艺标准书,作为以后施工参考和改进的依据。

总结:屋面工程施工工艺标准的制定和执行对保证屋面工程的质量和安全具有重要意义,施工人员需要严格按照工艺标准要求进行操作,确保施工质量,做好屋面工程的安全保障,提高工程的可靠性和耐久性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

屋面工程施工工艺
标准
1
屋面与防水工程工艺标准
本工艺标准适用于工业与民用建筑铺贴卷材的整体和预制板块屋面水泥砂浆、沥青砂浆找平层施工。

1.材料要求
(1)所用材料的质量、技术性能必须符合设计要求和施工规范的规定。

1)水泥:不低于325号普通硅酸盐水泥或矿渣硅酸盐水泥。

2)砂:宜用中砂:含泥量不大于3%,不含有机杂质,级配要良好。

(2)沥青砂浆:最好选用与砂同类性质的矿物粉料,也可用矿渣、页岩粉、滑石粉等,但不得用石灰及粘土粉等;含泥量及有机杂质的要求同砂的要求。

(3)沥青:沥青砂浆用的沥青、可采用60号甲、60号乙的道路石油沥青或75号普通石油沥青。

2.主要机具
一般应有砂浆搅拌机或混凝土搅拌机、运砂浆手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、加热炒盘、温度计、烙铁等。

3.作业条件
(1)找平层施工前,屋面保温层、结构层应进行隐蔽工程检查验收,并办理手续。

(2)各种穿过屋面的预埋管件根部及烟囱、女儿墙、暖沟墙、伸缩缝等处的根部应按图纸要求做好处理。

(3)根据设计规定的坡度、弹线、找好规矩、(包括天沟、檐沟的坡度),并进行彻底清扫。

4.操作工艺
工艺流程:
基层清理→管根堵孔、固定弹线找坡度→洒水湿润→打底找坡→→铺沥青砂浆、抹水泥浆→养护、辗压→验收
(1)找平层的施工见表3-2。

找平层的施工标准表3-2
(2)抹水泥砂浆找平层:
1)基层清理:将结构层、保温层或隔热层上面的松散杂物清扫干净,凸出基层表面的硬块要剔平扫净。

2)如采用加气板块等预制保温层时,应先将板底垫实找平,不易填塞的立缝、边角破损处、宜用同类保温板块的碎末填实填平。

3)洒水湿润,在抹找平层之前,应对基层洒水湿润,但不能将水浇透,宜适当掌握,以达到找平层、保温层能牢固结合为度。

4)无保温层的屋面应在混凝土预制构件表面上均匀撒上水泥,然后浇水,用扫帚把水泥素浆涂刷均匀,随刷随做水泥砂浆找平层。

5)冲筋贴灰饼,根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m,在排水沟、雨水口处找出泛水,冲筋后进行找平层抹灰。

6)找平层要留分格缝,分格缝兼做排气屋面的排气道时,分格缝应适当加宽,并与保温层连通,一般分格缝的宽度应为20mm;留置分格缝的位置应在预制支承的拼缝处,其纵缝的最大间距:水泥砂浆找平层不宜大于
6m,沥青砂浆不宜大于4m。

7)铺灰压头遍:沟边、拐角,根部等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排水要求。

大面积抹灰在两筋中间铺砂浆(配合比应按设计要求),用抹子摊平,然后用短木杆根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。

8)铁抹子压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆初凝前进行。

砂浆的稠度应控制在7cm左右。

9)养护:找平层抹平、压实后,常温时在24h后浇水养护,养护时间一般不小于7d,干燥后即可进行防水层施工。

(3)沥青砂浆找平层:
1)基层清理:参照水泥砂浆找平层的要求。

2)干燥的基层清理干净后,满涂冷底子油1~2道,要涂刷均匀,表面必须保持清洁。

3)配制沥青砂浆:先将沥青熔化脱水,同时将中砂和粉料按配合比要求拌合均匀,预热烘干至120~140℃,然后将熔化的沥青按计量倒入拌合盘上与砂和粉料均匀拌合,并继续加热至要求温度,但不使升温过高,防止沥青碳化变质。

沥青砂浆施工的温度要求见表3-3。
