抹水泥砂浆工程施工要求及施工工艺
外墙水泥砂浆抹面施工方案及工艺方法

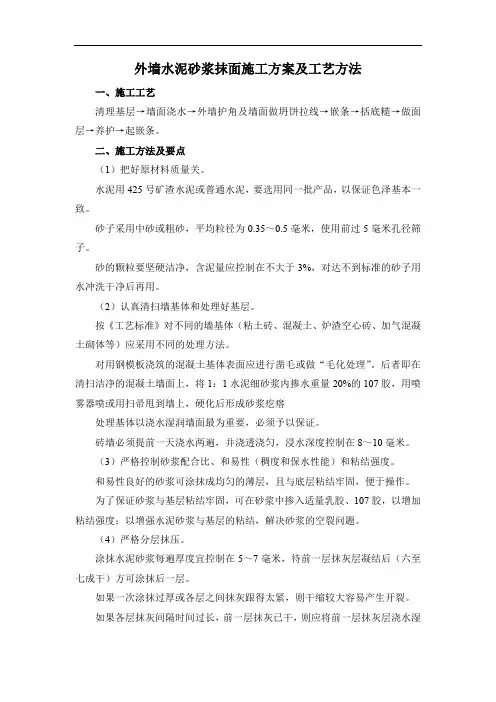

外墙水泥砂浆抹面施工方案及工艺方法一、施工工艺清理基层→墙面浇水→外墙护角及墙面做坍饼拉线→嵌条→括底糙→做面层→养护→起嵌条。
二、施工方法及要点(1)把好原材料质量关。
水泥用425号矿渣水泥或普通水泥,要选用同一批产品,以保证色泽基本一致。
砂子采用中砂或粗砂,平均粒径为0.35~0.5毫米,使用前过5毫米孔径筛子。
砂的颗粒要坚硬洁净,含泥量应控制在不大于3%,对达不到标准的砂子用水冲洗干净后再用。
(2)认真清扫墙基体和处理好基层。
按《工艺标准》对不同的墙基体(粘土砖、混凝土、炉渣空心砖、加气混凝土砌体等)应采用不同的处理方法。
对用钢模板浇筑的混凝土基体表面应进行凿毛或做“毛化处理”。
后者即在清扫洁净的混凝土墙面上,将1:1水泥细砂浆内掺水重量20%的107胶,用喷雾器喷或用扫帚甩到墙上,硬化后形成砂浆疙瘩处理基体以浇水湿润墙面最为重要,必须予以保证。
砖墙必须提前一天浇水两遍,并浇透浇匀,浸水深度控制在8~10毫米。
(3)严格控制砂浆配合比、和易性(稠度和保水性能)和粘结强度。
和易性良好的砂浆可涂抹成均匀的薄层,且与底层粘结牢固,便于操作。
为了保证砂浆与基层粘结牢固,可在砂浆中掺入适量乳胶、107胶,以增加粘结强度;以增强水泥砂浆与基层的粘结,解决砂浆的空裂问题。
(4)严格分层抹压。
涂抹水泥砂浆每遍厚度宜控制在5~7毫米,待前一层抹灰层凝结后(六至七成干)方可涂抹后一层。
如果一次涂抹过厚或各层之间抹灰跟得太紧,则干缩较大容易产生开裂。
如果各层抹灰间隔时间过长,前一层抹灰已干,则应将前一层抹灰层浇水湿润后再抹后一层。
(5)为减少水泥砂浆收缩和温差引起的开裂、使操作间歇不显接槎痕迹、水泥砂浆外墙面都应设分格缝。
(6)夏季应尽可能避免在阳光曝晒下作业,因为失水过快容易产生干缩裂缝。
罩面完成后,次日应浇水养护,宜用喷雾器对墙面喷淋,保持墙面湿润7天以上。
因为墙面养护保水较困难,要派责任心强的人员负责,务必认真落实。
室外水泥砂浆抹灰工程施工工艺规程

本施工工艺标准适用于工业和民用建筑物的外墙抹水泥砂浆工程。
一、材料要求(1)水泥宜采用普通水泥或硅酸盐水泥,彩色抹灰宜采用白色硅酸盐水泥。
水泥强度等级宜采用32.5 级以上颜色一致、同一批号、同一品种、同一强度等级、同一生产厂家的产品。
水泥进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证。
(2)砂宜采用平均粒径0.35~0.5mm 的中砂,在使用前应根据使用要求过筛,筛好后保持洁净。
(3)磨细石灰粉其细度过0.125mm 的方孔筛,累计筛余量不大于13%,使用前用水浸泡使其充分熟化,熟化时间最少不小于3d。
浸泡方法:提前备好大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层,再浇一层水,依次进行,当达到容器的2/3 时,将容器内放满水,使之熟化。
(4)石灰膏用块状生石灰淋制时,用筛网过滤,贮存在沉淀池中,使其充分熟化。
使用时石灰膏内不得含有未熟化的颗粒和其他杂质。
在沉淀池中的石灰膏要加以保护,防止其干燥、冻结和污染。
(5)掺加材料当使用胶粘剂或外加剂时,必须符合设计及国家规范要求。
二、主要机具(1)砂浆搅拌机:可根据现场使用情况选择强制式或小型鼓筒混凝土搅拌机等。
(2)手推车:室内抹灰时采用窄式卧斗或翻斗式,室外可根据使用情况选择窄式或普通式斗车。
手推车宜采用胶胎轮或充气胶胎轮,不宜采用硬质胎轮。
(3)施工工具:铁锹、筛子、水桶(大小)、灰槽、灰勺、刮杠(大2.5m,中1.5m)、靠尺板、线坠、钢卷尺(标、验*)、方尺(标、验*)托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、方口尺(标、验*)、阴阳角抹子、长舌铁抹子、金属水平尺(标、验*)、捋角器、软水管、长毛刷、鸡腿刷、钢丝刷、笤帚、喷壶、小线、钻子(尖、扁)、粉线袋、铁锤、钳子、钉子、托线板等。
*标:指检验合格后进行的标识。
验:指量具在使用前应进行检验合格。
三、作业条件(1)主体结构必须经过相关单位(建设单位、施工单位、质量监理、设计单位)检验合格并已验收。
水泥砂浆墙面施工工艺

水泥砂浆墙面施工工艺
一、引言
水泥砂浆墙面施工是建筑装修过程中常用的一种墙面装饰方式。
正确的水泥砂浆墙面施工工艺能够保证施工质量,增强墙体的坚固
性和美观性。
本文将详细介绍水泥砂浆墙面施工的工艺流程和注意
事项。
二、施工前的准备工作
1. 材料准备:水泥、砂、混凝土外加剂、墙面漆;
2. 工具准备:批刀、打磨机、滚筒刷、水平仪、测量工具等;
3. 老墙处理:将老墙表面的油污、灰尘等清除干净,并进行必
要的修补;
4. 墙面清洁:墙面要求平整、干净,可以使用吸尘器清理墙面;
三、施工步骤
1. 基层处理:将墙面上的凸起部分修平,并用批刀切割线条,
增加墙面的立体感和美观度;
2. 基层处理:添加混凝土外加剂和水泥胶水,将其均匀地涂抹在墙面上,使用批刀将之刮平,确保墙面的平整度;
3. 等待干燥:在一定的时间里等待墙面的砂浆干燥,通常需要1-2天时间;
4. 打磨处理:使用打磨机对砂浆表面进行打磨处理,去除粗糙和不平整的部分,使墙面更加光滑;
5. 进一步处理:使用批刀等工具修补墙面上的凹陷和不平整部分,确保墙面的均匀一致;
6. 上漆处理:选择适合的墙面漆颜色和质地,用滚筒刷将漆均匀地涂抹在墙面上,干燥后进行二次涂刷或修改调整;
7. 完工验收:等待最后一层漆干燥,检查墙面的完整性和光泽度,确保工程质量达到要求。
四、注意事项
1. 施工过程中要避免水泥砂浆墙面受到淋雨和强阳光直射,需要设置遮阳棚等措施;。
墙面水泥砂浆抹面施工工艺及施工方法要点

墙面水泥砂浆抹面施工工艺及施工方法要点一、施工工艺流程墙面清理→浇水混凝土湿墙面→吊垂直、套方、抹灰饼→弹灰层控制线→基层处理→抹底层砂浆→弹线分格→粘分格条→抹罩灰面→起条、勾缝→养护。
二、施工方法要点1、基层处理若表面很光滑,应对其表面进行“毛化”处理,其方法有两种:一种是将其光滑的表面用尖钻剔毛,剔去光面,使其表面粗糙不平,用水湿润基层。
另一种方法是将光滑的表面清扫干净,用火碱水除去混凝土表面的油污后,将碱液冲洗干净后晾干,采用机械喷涂或用笤帚甩上一层稀粥状水泥细砂浆,使其凝固在光滑的基层表面,用手掰不动为好。
2、吊垂直、套方找规矩分别在门窗口角、垛、墙面等处吊垂直,套方抹灰讲,并按灰饼充筋后,在墙面上弹出抹灰灰层控制线。
3、抹底层砂浆刷胶水泥浆一道,紧跟抹水泥砂浆,应分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。
4、抹面层砂浆底层砂浆抹好后,第二天即可抹面层砂浆,首先将墙面洇湿,按图纸尺寸弹线分格,粘分格条、滴水槽,抹面层砂浆。
先用水湿润,抹时先薄薄地刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰与分格条抹平,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。
待其表面无明水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一遍,以保证面层灰的颜色一致;避免和减少收缩裂缝。
随后,将分格条起出,待灰层干后,用素水泥膏将缝子勾好。
对于难起的分格条,则不应硬起,防止棱角损坏,应待所层干透后补起。
并补勾缝。
抹灰的施工程序:从上往下打底,底层砂浆抹完后,将架子升上去,再从上往下抹面层砂浆。
应注意在抹面层灰以前,应先检查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上的尘土、污垢等应先清净,浇水湿润后,方可进行面层抹灰。
6、养护水泥砂浆抹灰层应喷水养护。
建筑工程室内水泥砂浆抹灰工程施工方法及工艺要求

室内水泥砂浆抹灰工程
施工方法及工艺要求
1、水泥进场使用前,应分批对其强度、安定性进行复验;砂宜采用中砂(平均粒径0.35~0.5mm),含泥量不大于3%。
2 、抹灰砂浆通过试配确定配合比;砂浆搅拌严格按配合比计量,并随拌随用。
使用过程中严禁掺加“砂浆王”等有机塑化剂。
3 、抹灰前将混凝土及砖结构表面的灰尘、污垢和油渍等清除干净,对凸出墙面部分必须剔凿平整,凹处用1:3水泥砂浆分层填实找平。
4 、抹灰墙面应提前1-2天浇水湿润,每天不少于两次,最终以墙体既湿润又不泌水为宜。
5 、不同材质基体交接处、临时施工洞口周边、暗埋管线开槽处,必须挂钢丝网(具体规格按设计要求),搭接宽度不少于300mm,每边不少于150mm。
6、做好混凝土、砌块墙面界面处理。
7 、抹灰应分层进行。
当抹灰总厚度大于或等于35mm时,应采用钉挂钢丝网抹灰加强处理,抹灰厚度超过50mm,宜挂双层钢丝网,钢丝网搭接宽度不小于150 mm。
8 、当需进一步加强抗裂效果时,抹灰墙面收面时压入一道耐碱网格布并压实抹光,能有效分散应力,抵抗湿度变化及气候原因引起的面层开裂。
9、建议采用机械甩浆。
水泥砂浆抹灰的施工工艺

水泥砂浆抹灰的施工工艺一、概述水泥砂浆抹灰是建筑施工中常见的一种表面处理方法,用于修补、平整和保护墙体、地面以及建筑装饰面材。
本文将介绍水泥砂浆抹灰的施工工艺,包括准备工作、施工步骤和注意事项。
二、准备工作1. 检查基层:在进行水泥砂浆抹灰前,首先要对基层进行检查。
确保墙体表面整洁,无明显的杂质、油污或松散部分。
若有需要,应进行修补或清理。
2. 清洁基层:使用清水和刷子清理基层表面,去除附着的灰尘和杂物。
确保表面干燥后,方可进行下一步工作。
3. 预处理:对于较为光滑的基层表面,可进行湿润处理,增加砂浆的附着力。
使用清水或添加适量的水泥浆涂覆基层表面,保持湿润状态;对于吸水性较强的基层,应先进行浸湿处理。
三、施工步骤1. 制作水泥砂浆:按照适量的水泥、砂、黄泥和水的比例,将材料充分混合,制成砂浆。
一般情况下,水泥与砂的比例为1:3-4,黄泥的用量视基层情况而定,水的用量适量控制。
2. 打底层:用直尺和铅垂线确定墙体四边的垂直线,然后用抹灰板或抹刀将砂浆均匀地涂抹在墙体表面上,厚度一般为10-20mm。
要注意控制厚度的一致性。
3. 抹中层:等待底层水泥砂浆稍干后,在其表面又均匀涂抹一层砂浆,厚度为5-10mm。
使用抹光板将表面抹平,并注意保持表面的垂直度和水平度。
4. 抹面层:中层稍干后,进行抹面层的施工。
将砂浆均匀地涂抹在中层表面,厚度为2-5mm。
使用抹刀或抹光板将表面抹平,注意保持表面的光滑度和均匀度。
四、注意事项1. 施工环境:施工过程中应保持室内通风良好,温度适宜。
避免直接阳光照射或风力较大的情况下施工。
2. 施工质量:施工前应对水泥、砂和黄泥等材料进行检查,确保质量可靠。
施工过程中应严格按照配比和工艺要求进行操作,确保砂浆的均匀性和一致性。
3. 施工时间:施工后应及时保持水泥砂浆的湿润状态,防止过早干燥和开裂。
在温度较高或风力较大的情况下,可采取覆盖保护措施。
4. 检查验收:施工完成后,应对砂浆抹灰的质量进行检查。
外墙水泥砂浆抹灰施工工艺流程

外墙水泥砂浆抹灰施工工艺流程外墙水泥砂浆抹灰是建筑施工过程中的重要环节之一,它是对建筑外墙进行保护和装饰的关键步骤。
本文将介绍外墙水泥砂浆抹灰施工的工艺流程,并重点介绍施工过程中需要注意的几个关键环节。
一、施工准备工作1. 材料准备:根据设计要求,准备好所需的水泥、砂子和外墙砂浆等材料。
2. 工具准备:准备好施工所需的抹灰工具,如抹灰板、刷子、批刀等。
3. 表面处理:清除外墙表面的尘土、油污等杂物,并修补已存在的裂缝和缺陷,确保外墙表面平整。
二、底层处理1. 打底处理:首先在外墙上刮一层底膜,为砂浆层提供牢固的基础。
底膜通常采用水泥浆砂水泥比为1:2:0.8的浆料来制备。
2. 确定基准线:根据设计要求,确定好外墙的基准线,以保证整体施工的垂直度和水平度。
三、砂浆抹灰1. 湿润外墙:在开始砂浆抹灰前,先用清水湿润外墙表面,增加砂浆和墙体之间的粘结力。
2. 砂浆调配:将预先准备好的砂浆材料和适量的水混合搅拌,直至砂浆达到均匀、细腻的状态。
3. 抹灰施工:将调好的砂浆均匀地涂抹在外墙表面上,利用抹灰板或批刀将砂浆均匀推开,并使其与墙体之间达到紧密贴合。
4. 压实处理:抹灰完成后,用抹灰板或木锤轻轻敲击墙面,以排除空气和空隙,使砂浆更牢固地与墙体结合。
四、抹灰修整1. 等干控缝:砂浆抹灰完成后,要等砂浆稍干一些再进行控缝。
利用控缝刀在抹灰表面顶部划出一定深度的缝线,以防止砂浆开裂。
2. 修整外观:等到砂浆完全干燥后,采用批刀和磨光机等工具对抹灰表面进行修整,使其平整光滑,达到设计要求的效果。
五、验收和保护1. 验收标准:按照设计要求和相关施工规范对抹灰质量进行验收,确保外墙抹灰达到预期效果。
2. 保护工作:在抹灰完成后,及时进行保护措施,防止外墙抹灰面遭到损坏,如遮挡保护,防水处理等。
总结:外墙水泥砂浆抹灰施工是建筑施工中的重要工序,对于建筑外墙的保护和美观起到至关重要的作用。
合理的施工工艺流程和注意施工细节,能够保证抹灰质量和施工效果。
抹水泥砂浆施工工艺标准

SGBZ-0318抹水泥砂浆施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程施工质量验收规范》GB50210-20011、范围本工艺标准适用于工业与民用建筑的室内外抹水泥砂浆。
2、施工准备2.1主要材料和机具:2.1.1水泥:32.5号及其以上矿渣水泥或普通水泥,颜色一致,宜采用同一批号的产品。
2.1.2砂:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。
2.1.3石灰膏:应用块状生石灰淋制,淋制时使用的筛子其孔径不大于3mm×3mm,并应贮存在沉淀池中。
熟化时间,常温一般不少于15d;用于罩面灰时,熟化时间不应少于30d,使用时石灰膏内不应含有未熟化颗粒和其它杂质。
2.1.4磨细生石灰粉:其细度过0.125mm的方孔筛,累计筛余量不大于13%。
使用前用水泡透使其充分熟化,熟化时间不少于3d。
浸泡方法:应提前备好一个大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层生石灰粉,再浇水,依此进行。
直至达到容器体积的2/3,随后,将容器内放满水,将生石灰粉全部浸泡在水中,使之熟化。
2.1.5磨细粉煤灰:细度过0.08mm的方孔筛,其筛余量不大于5%,粉煤灰可取代水泥来拌制砂浆,其最多掺量不大于水泥用量的25%,若在砂浆中取代白灰膏,最大掺料不宜大于50%。
2.1.6其它掺合料:108胶、外加剂,其掺入量应通过试验决定。
2.1.7主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。
2.2作业条件:2.2.1结构工程全部完成,并经有关部门验收,达到合格标准。
2.2.2抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
抹水泥砂浆工程施工要求及施工工艺本章适用于工业与民用建筑的室内外抹水泥砂浆工程。
第一节材料要求2.1.1水泥:强度等级32.5及其以上矿渣水泥或普通水泥,颜色一致,宜采用同一批号的产品。
2.1.2砂:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其他有机物等有害物质。
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。
2.1.3石灰膏:应用块状生石灰淋制,淋制时使用的筛子其孔径不大于3mm×3mm,并应贮存在沉淀池中。
熟化时间,常温一般不少于15d;用于罩面灰时,熟化时间不应少于30d,使用时石灰膏内不应含有未熟化颗粒和其他杂质。
2.1.4磨细生石灰粉:其细度过0.125mm的方孔筛,累计筛余量不大于13%。
使用前用水泡透使其充分熟化,熟化时间不少于3d。
2.1.5应提前备好一个大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层生石灰粉,再浇水,依此进行。
直至达到容器体积的2/3,随后,将容器内放满水,将生石灰粉全部浸泡在水中,使之熟化。
2.1.6其他掺合料:建筑胶、外加剂,其掺入量应通过试验决定。
第二节主要机具2.2.1搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。
第三节作业条件2.3.1结构工程全部完成,并经有关部门验收,达到合格标准。
2.3.2抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。
连接处的缝隙应用1∶3水泥砂浆或1∶1∶6水泥混合砂浆分层嵌塞密实。
若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞,使其塞缝严实。
铝合金门窗缝隙处理按设计要求嵌填。
2.3.3砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。
2.3.4阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,进行毛化处理,抹1:3水泥砂浆找平。
2.3.5预制混凝土外墙板接缝处应提前处理好,并检查空腔是否畅通,勾好缝,进行淋水试验,无渗漏方可进行下道工序。
2.3.6加气混凝土表面缺棱掉角需分层修补。
做法是:先洇湿基体表面,刷掺一定比例的建筑胶水泥浆一道,紧跟抹1∶1∶6混合砂浆,每遍厚度应控制在7~9mm。
2.3.7外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。
2.3.8施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200~250mm,以利操作。
为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。
为保证外墙抹水泥的颜色一致,严禁采用单排外架子。
严禁在墙面上预留临时孔洞。
2.3.9抹灰前应检查基体表面的平整,以决定其抹灰厚度。
抹灰前应在大角的两面、阳台、窗台、镟脸两侧弹出抹灰层的控制线,以作为打底的依据。
第四节操作工艺2.4.1工艺流程:2.4.2基层为混凝土外墙板:1基层处理:若混凝土表面很光滑,应对其表面进行“毛化”处理,其方法有两种:一种是将其光滑的表面用尖钻剔毛,剔去光面,使其表面粗糙不平,用水湿润基层。
另一种方法是将光滑的表面清扫干净,用10%火碱水除去混凝土表面的油污后,将碱液冲洗干净后晾干,采用机械喷涂或用笤帚甩上一层1∶1稀粥状水泥细砂浆(内掺20%建筑胶水拌制),使其凝固在光滑的基层表面,用手掰不动为好。
2吊垂直、套方找规矩:分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼,并按灰饼充筋后,在墙面上弹出抹灰灰层控制线。
3抹底层砂浆:刷掺一定比例的建筑胶水泥浆一道,(水灰比为0.4~0.5)紧跟抹1∶3水泥砂浆,每遍厚度为5~7mm,应分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。
4抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先将墙面洇湿,按图纸尺寸弹线分格,粘分格条、滴水槽,抹面层砂浆。
面层砂浆配合比为1∶2.5水泥砂浆或1∶0.5∶3.5水泥混合砂浆,厚度为5~8mm。
先用水湿润,抹时先薄薄地刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰与分格条抹平,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。
待其表面无明水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一遍,以保证面层灰的颜色一致;避免和减少收缩裂缝。
随后,将分格条起出,待灰层干后,用素水泥膏将缝子勾好。
对于难起的分格条,则不应硬起,防止棱角损坏,应待所层干透后补起。
并补勾缝。
5抹灰的施工程序:从上往下打底,底层砂浆抹完后,将架子升上去,再从上往下抹面层砂浆。
应注意在抹面层灰以前,应先检查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上的尘土、污垢等应先清净,浇水湿润后,方可进行面层抹灰。
6滴水线(槽):在檐口、窗台、窗桅、雨篷、阳台、压顶和突出墙面等部位,上面应做出流水坡度,下面应做滴水线(槽)。
流水坡度及滴水线(槽)距外表面不应小于40mm,滴水线(又称鹰嘴)应保证其坡向正确。
7养护:水泥砂浆抹灰层应喷水养护。
2.4.3基层为加气混凝土板:1基层处理:用笤帚将板面上的粉尘扫净,浇水,将板洇透,使水浸入加气板达 10mm为宜。
对缺棱掉角的板,或板的接缝处高差较大时,可用1∶3水泥砂浆掺20%建筑胶水拌合均匀,分层衬平,每遍厚度5~7mm,待灰层凝固后,用水湿润,用上述同配合比的细砂浆(砂子应用纱绷筛去筛),用机械喷或用笤帚甩在加气混凝土表面,第二天浇水养护,直至砂浆疙瘩凝固,用手掰不动为止。
2吊垂直、套方找规矩:同前。
3抹底层砂浆:先刷掺一定比例的建筑胶水泥浆一道(水泥比0.4~0.5),随刷随抹水泥混合砂浆,配合比1∶1∶6,分遍抹平,大杠刮平,木抹子搓毛,终凝后开始养护。
若砂浆中掺入粉煤灰,则上述配合比可以改为1∶0.5∶0.5∶6,即水泥∶石灰∶粉煤灰∶砂。
4弹线、分格、粘分格条、滴水槽、抹面层砂浆:首先应按图纸上的要求弹线分格,粘分格条,注意粘竖条时应粘在所弹立线的同一侧,防止左右乱粘。
条粘好后,当底灰五、六成干时,即可抹面层砂浆。
先刷掺一定比例的建筑胶水泥素浆一道,紧跟着抹面。
面层砂浆的配合比为1∶1∶5的水泥混合砂浆或为1∶0.5∶0.5∶5水泥、粉煤灰混合砂浆,一般厚度5mm左右,分两次与分格条抹平,再用杠横竖刮平,木抹子搓毛,铁抹子压实、压光,待表面无明水后,用刷子蘸水按垂直于地面方向轻刷一遍,使其面层颜色一致。
做完面层后应喷水养护。
5滴水线(槽):做法及养护要求同前。
2.4.4基层为砖墙:1基层处理:将墙面上残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的尘土冲掉,将墙面润湿。
2吊垂直、套方找规矩,抹灰饼:同前。
3充筋,抹底层砂浆:常温时可采用水泥混合砂浆,配合比为1∶0.5∶4,冬期施工,底灰的配合比为1∶3水泥砂浆,应分层与所冲筋抹平,大杠横竖刮平,木抹子搓毛,终凝后浇水养护。
4弹线按图纸上的尺寸分块,粘分格条后抹面层砂浆。
操作方法同前。
面层砂浆的配合比,常温时可采用1∶0.5∶3.5水泥混合砂浆,冬期施工应采用1∶2.5水泥砂浆。
5滴水线(槽)施工方法及灰层养护方法同前。
2.4.5冬、雨期施工:一般只在初冬期间施工,严冬阶段不宜施工。
1冬期拌灰砂浆应采用热水拌合,运输时采取保温措施,涂抹时砂浆温度不宜低于5℃。
2砂浆抹灰层硬化初期不得受冻。
3大气温度低于5℃时,室外抹灰砂浆中可掺入能降低冻结温度的食盐及氯化钙等,其掺量应由试验确定。
做油漆墙面的抹灰砂浆不得掺有食盐和氯化钙。
4用冻结法砌筑的墙,室外抹灰应待其完全解冻后再抹,不得用热水冲刷冻结的墙面,或用热水消除墙面的冰霜。
5冬期施工为防止灰层早期受冻,保证操作,砂浆内不可掺入石灰膏,为保证灰浆的和易性,可掺入同体积的粉煤灰代替。
比如1∶1∶6(水泥:粉煤灰)的水泥混合砂浆可改为水泥粉煤灰砂浆,配合比仍为1∶1:6。
6雨期抹灰工程应采取防雨措施,防止抹灰层终凝前受雨淋而损坏。
第五节质量标准2.5.1《建筑装饰装修工程质量验收规范》第六节成品保护2.6.1门窗框上残存的砂浆应及时清理干净,铝合金门窗框装前应检查保护膜的完整,如采用水泥嵌缝时应用低碱性的水泥,缝塞好后应及时清理,并用洁净的棉丝将框擦净。
2.6.2翻拆架子时要小心,防止损坏已抹好的水泥墙面,并应及时采取保护措施,防止因工序穿插造成污染和损坏,特别对边角处应钉木板保护。
2.6.3各抹灰层在凝结前应防止快干、爆晒、水冲、撞击和振动,以保证其灰层有足够的强度。
2.6.4油工刷油时注意油桶不要从架子上碰下去,以防污染墙面,且不可蹬踩窗台,防止损坏棱角。
第七节应注意的质量问题2.7.1空鼓、开裂和烂根:由于抹灰前基层底部清理不干净或不彻底,抹灰前不浇水,每层灰抹得太厚,跟得太紧;对于预制混凝土,光滑表面不剔毛、也不甩毛,甚至混凝土表面的酥皮也不剔除就抹灰;加气混凝土表面没清扫,不浇水就抹灰。
抹灰后不养护。
为解决好空鼓、开裂的质量问题,应从三方面下手解决:第一施工前的基体清理和浇水;第二施工操作时分层分遍压实应认真,不马虎;第三施工后及时浇水养护,并注意操作地点的洁净,抹灰层一次抹到底,克服烂根。
2.7.2滴水线(槽)不符合要求:不按规范规定留置滴水槽,窗台、镟脸下边应留滴水槽,在施工时应设分格条,起条后保持滴水槽有10mm×10mm的槽,严禁抹灰后用溜子划缝压条,或用钉子划沟。
2.7.3分格条、滴水槽处起条后不整齐不美观:起条后应用素水泥浆勾缝,并将损坏的棱角及时修补好。
2.7.4窗台吃口:同一层的窗台标高不一致,为保证外饰面抹灰线条的横平竖直需拉通线找规矩,故造成窗台吃口,影响使用。
首先要求结构施工时标高要正确,考虑好抹灰层厚度,并应注意窗台上表面抹灰应伸入框内10mm,并应勾成小圆角,上口应找好流水坡度。
2.7.5面层接槎不平、颜色不一致:槎子甩得不规矩,留槎不平,故接槎时难找平。
注意接槎应避免在块中,应留置在分格条处,或不显眼的地方;外抹水泥一定要采用同品种、同批号进场的水泥,以保证抹灰层的颜色一致。
施工前基层浇水要透,便于操作,避免压活困难将表面压黑,造成颜色不均。
