2022吊篮专项施工方案策划5篇

合集下载

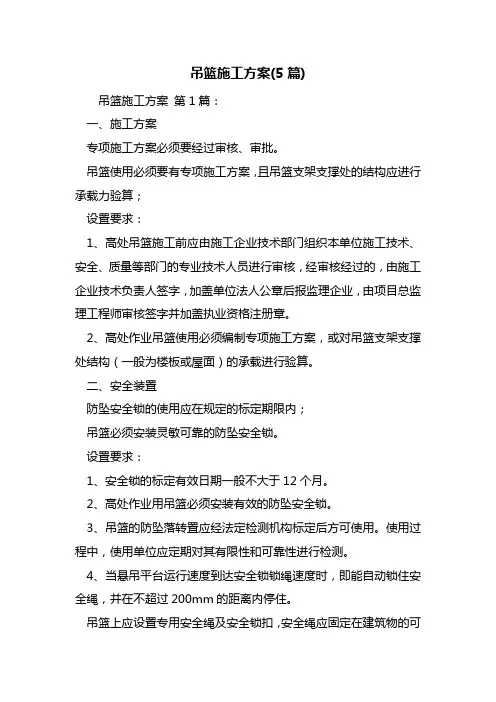

吊篮施工方案(5篇)

吊篮施工方案(5篇)

吊篮施工方案(5篇)吊篮施工方案第1篇:一、施工方案专项施工方案必须要经过审核、审批。

吊篮使用必须要有专项施工方案,且吊篮支架支撑处的结构应进行承载力验算;设置要求:1、高处吊篮施工前应由施工企业技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核,经审核经过的,由施工企业技术负责人签字,加盖单位法人公章后报监理企业,由项目总监理工程师审核签字并加盖执业资格注册章。

2、高处作业吊篮使用必须编制专项施工方案,或对吊篮支架支撑处结构(一般为楼板或屋面)的承载进行验算。

二、安全装置防坠安全锁的使用应在规定的标定期限内;吊篮必须安装灵敏可靠的防坠安全锁。

设置要求:1、安全锁的标定有效日期一般不大于12个月。

2、高处作业用吊篮必须安装有效的防坠安全锁。

3、吊篮的防坠落转置应经法定检测机构标定后方可使用。

使用过程中,使用单位应定期对其有限性和可靠性进行检测。

4、当悬吊平台运行速度到达安全锁锁绳速度时,即能自动锁住安全绳,并在不超过200mm的距离内停住。

吊篮上应设置专用安全绳及安全锁扣,安全绳应固定在建筑物的可靠位置设置要求:1、安全绳上设置供人员挂设安全带的安全锁扣,安全绳应单独固定在建筑物可靠位置上。

2、安全绳应使用锦纶安全绳,并且整绳挂设,不得接长使用。

绳索为多股绳时股数不得小于3股,绳头不得留有散丝,在接近焊接、切割、热源等场所时,应对安全绳进行保护,所有零部件应顺滑,无材料或制造缺陷无尖角或锋利边缘。

3、安全绳径大小必须在安全锁扣标定使用绳径范围内,且安全锁扣要灵敏可靠。

一个安全锁扣只能供一个人挂设。

吊篮上应设上限位装置,且限位装置灵敏可靠设置要求:吊篮应安装上限位装置,宜安装下限位装置。

三、悬挂机构前支架与支撑面垂直,上支架应固定在前支架调节杆与悬挑梁连接的节点处建筑物或构筑物支承处应能承受吊篮的全部重量,悬挂机构前支架不应支撑在建筑物女儿墙上或挑檐边缘前梁外伸长度贴合产品说明书规定设置要求:1、悬挂机构施加于建筑物顶面或构筑物上的作用力均应贴合建筑结构的承重要求。

吊篮专项安全施工方案

吊篮专项安全施工方案

选型依据及建议
选型依据
在选择吊篮时,需考虑作业高度、载重需求、使用环境、安全性能等因素。
建议
根据实际需求,选择适合的吊篮类型,并确保其具有良好的安全性能和稳定性 。同时,要关注吊篮的品牌和制造商信誉,选择有质量保证的产品。
02 施工现场安全评估
CHAPTER
现场环境分析
01
02
03
地理位置
吊篮施工位于高空,需考 虑风、雨、雪等自然因素 对施工的影响。
注意事项
在安装和调试过程中,应严格遵守安全规范,确保人员和设备安全; 定期对吊篮进行检查和维护保养,确保其长期稳定运行。
04 吊篮使用操作规范
CHAPTER
使用前检查事项
吊篮结构检查
确认吊篮主体、悬挂系统、提升系统、 安全锁等关键部件完好无损,无严重磨
损或变形。
安全装置检查
验证安全锁、限位开关、超载保护装 置等安全装置的有效性。
吊篮定位与调整
指导操作人员如何准确定位吊篮,并进行必 要的水平度和垂直度调整。
紧急情况下的操作
演示在紧急情况下如何迅速停止吊篮运行, 并启动应急降落装置。
禁止行为和注意事项
禁止擅自改装
禁止对吊篮进行任何未经批准 的改装或加装设备。
注意环境因素
密切关注天气变化和环境因素 ,遇到恶劣天气应立即停止使 用吊篮。
禁止超载
严禁超过吊篮额定载荷进行作 业,确保吊篮运行安全。
注意电气安全
在操作电气设备时,务必遵循 安全规范,防止触电事故发生 。
遵守操作规程
严格遵守吊篮的操作规程和相 关安全规定,确保吊篮使用过 程中的安全。
05 日常维护与保养策略
CHAPTER
定期检查项目清单

吊篮专项施工方案

吊篮专项施工方案

吊篮专项施工方案一、吊篮专项施工方案的概述吊篮是建筑工地上常见的安全设备,用于高空作业、石材安装、外墙维修等工作。

本方案将重点介绍吊篮施工中的安全管理、操作规范、设备维护等内容。

二、吊篮施工中的安全管理1.建立安全责任制:明确各个施工单位的安全责任,分工明确,做好安全管理工作的组织和监督。

2.安全教育培训:对吊篮操作人员进行必要的安全教育和技术培训,提高其安全意识和操作技能。

3.安全防护措施:在吊篮周围设置警示标志,并安装安全网、安全带等防护设备,保障施工人员的安全。

4.安全监控系统:安装相应的安全监控设备,全程监测吊篮的状态,及时发现问题并采取相应的措施。

三、吊篮施工中的操作规范1.检查设备:每次使用前,必须对吊篮进行全面检查,确保设备完好无损,各项功能正常。

2.上下架操作:吊篮上下架时,必须由专人操作,确保行稳致远,避免发生意外。

3.吊篮的使用范围:严禁在风力超过规定范围的情况下使用吊篮,以免发生意外。

4.物料搬运:在吊篮上搬运物料时,必须确保物料的稳固,防止物料滑落对施工人员造成伤害。

5.防止碰撞:施工中,要注意避免吊篮与建筑物或其他设备发生碰撞,以免对施工造成安全隐患。

四、吊篮施工中的设备维护1.日常检查:对吊篮进行日常巡检,检查设备各部件的工作状态,如有损坏或异常情况,及时维修或更换。

2.定期维护:按照设备使用手册的规定对吊篮进行定期维护,包括清洁、润滑、调校等工作。

3.特殊维护:遇到特殊情况,例如设备意外故障、事故发生等,需立即停止使用并进行紧急维修。

五、吊篮施工中的应急措施1.紧急出口:设立吊篮紧急出口,确保在发生意外时,施工人员能够迅速疏散。

2.应急演练:定期组织应急演练,提高施工人员的应急能力和自救能力。

六、吊篮施工中的环境保护1.垃圾处理:施工现场产生的垃圾要分类处理,做到垃圾无害化处理。

2.污水处理:施工现场产生的废水要经过处理后排放,确保不对周围环境造成污染。

3.防尘措施:施工现场要采取必要的防尘措施,减少粉尘对空气质量的影响。

吊篮施工方案

吊篮施工方案

吊篮施工方案吊篮施工方案为了保障事情或工作顺利、圆满进行,往往需要预先制定好方案,方案属于计划类文书的一种。

那么我们该怎么去写方案呢?以下是店铺帮大家整理的吊篮施工方案,仅供参考,大家一起来看看吧。

吊篮施工方案1我公司在此工程中使用电动吊篮,电动吊篮由吊篮结构、吊挂、电动提升机构、安全装置、控制柜、靠墙托轮系统及屋面悬挑系统组成。

从结构的三段作为固定点起放吊篮,使用吊篮时要注意安全。

使用电动吊篮的安全生产注意要点是:1、每天作业前,须使吊篮上升、下降数次,经确认无故障后,才能投入作业;2、严禁超载进行;3、风速超过四级风时,不得登吊篮工作;4、不准在吊篮内进行焊接作业;5、在吊篮上施工人员应带安全帽并佩带安全带,必须事先做好各项安全检查和准备工作;6、当吊篮停于某处施工时,必须锁紧安全锁,当继续升降至某施工点时,再打开安全锁;7、安全锁只允许在所规定的安全限期使用。

每天工作开始前,应用手向上抽动安全绳索数次,当确认其灵敏有效后,才可使用吊篮;8、安全钢丝绳下端应用坠绳器坠紧,使其绷直,否则容易使安全锁连续锁绳,一旦锁绳,可将吊篮提升,使安全锁自动开锁,切不可硬性敲击;9、钢丝绳上不得有油、结冰、结霜,发现有断丝、松股或扭伤,必须换新时,应选用规格符合要求的钢丝绳;10、在吊篮操作平台上必须存放手提电动工具或建筑材料时,应注意保持吊篮平稳无倾斜现象;如在吊篮升降过程中发现有倾斜现象时,必须立即停机,调正到水平位置后,再继续升降;11、发现故障后,必须立即停机检查,故障未经排除,不得升降;12、作业完毕后,应将吊篮停在指定地点,停机处,应预先铺好垫木;13、严格贯彻操作规程,做好日常保养润滑作业,控制电动机温升,不得超过规定;14、安全锁必须按规定日期进行检查和实验。

高处作业吊篮简介:高处作业电动吊篮其构成如下:1、上支架系统:上部支架系统采用矩型无缝钢管拼装而成,支架尾部压配重对吊篮进行平衡,无需在屋面采取预埋,整个支架系统水平和垂直方向均可根据不同屋面结构的要求进行调节。

吊篮施工安全专项施工方案

吊篮施工安全专项施工方案

吊篮施工安全专项施工方案一、工程概述本工程为吊篮施工工程,施工地点位于xxxxxx地区。

本方案旨在确保施工过程中吊篮的使用安全,为施工人员提供安全的工作环境。

二、方案目标1.确保吊篮的结构稳定,使用设备符合安全规范。

2.确保吊篮的使用过程中施工人员的安全。

3.提供合理的施工方案,减少施工风险。

4.架设和拆除吊篮过程中的安全措施与要求。

三、施工前的准备工作1.编制施工方案,并由相关单位审查通过后方可动工。

3.检查吊篮设备和配件,确保无损坏。

4.制定吊篮的使用安全操作规范和紧急救援预案。

四、吊篮的安装1.吊篮的安装由专业团队负责,并按照制定的安装方案进行施工。

2.在吊篮安装过程中,严禁使用淘汰设备,保证吊篮的可靠性。

3.在吊篮安装完成后,进行必要的试运行,确保设备运行正常稳定。

五、吊篮的使用1.分配专人负责吊篮的操作,经过专业培训和持证。

2.按照吊篮操作规范进行操作,严禁超载、超员等行为。

3.每天开工前,对吊篮设备进行必要的检查,确保吊篮的安全性能良好。

六、安全防范措施1.保持施工现场整洁,及时清除吊篮周围的杂物和障碍物。

2.在吊篮的作业范围内设置警示标识,防止未经授权的人员进入作业区域。

3.在吊篮正常使用时,配备专人监督和协助作业。

4.采取有效的防护措施,保护施工人员的安全,如佩戴安全帽、安全绳索等。

5.准备好紧急事故处置设备和救援器材,确保发生事故时能够迅速进行紧急救援。

七、应急预案1.编制吊篮使用过程中可能遇到的各类事故的应急预案,并告知施工人员。

2.指派专人负责紧急事故的指挥和处置,保障施工人员和设备的安全。

3.定期组织演练,提高施工人员的应急能力和反应速度。

八、施工后的整理工作1.施工结束后,对吊篮进行清洁和消毒处理。

2.检查吊篮设备和配件,确保无损坏。

3.将吊篮及相关设备妥善存放,防止损坏和丢失。

九、施工记录和报告1.记录每天的吊篮使用情况,并及时上报相关单位。

2.对吊篮设备的维修和保养工作进行详细记录,确保设备安全可靠。

吊篮施工方案(一)2024

吊篮施工方案(一)2024

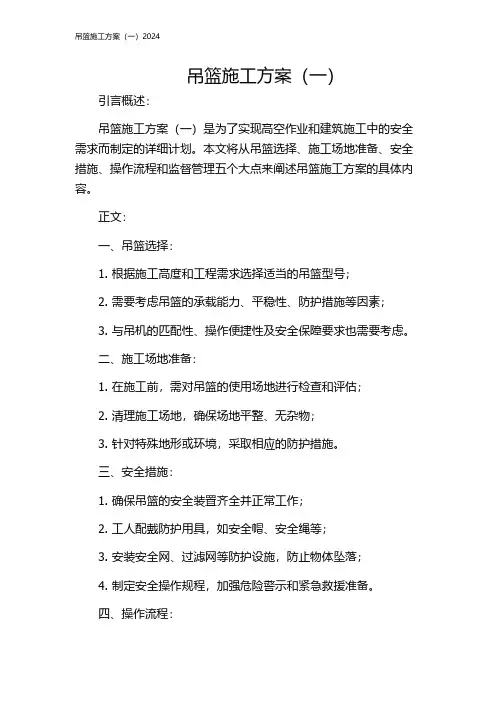

吊篮施工方案(一)引言概述:吊篮施工方案(一)是为了实现高空作业和建筑施工中的安全需求而制定的详细计划。

本文将从吊篮选择、施工场地准备、安全措施、操作流程和监督管理五个大点来阐述吊篮施工方案的具体内容。

正文:一、吊篮选择:1. 根据施工高度和工程需求选择适当的吊篮型号;2. 需要考虑吊篮的承载能力、平稳性、防护措施等因素;3. 与吊机的匹配性、操作便捷性及安全保障要求也需要考虑。

二、施工场地准备:1. 在施工前,需对吊篮的使用场地进行检查和评估;2. 清理施工场地,确保场地平整、无杂物;3. 针对特殊地形或环境,采取相应的防护措施。

三、安全措施:1. 确保吊篮的安全装置齐全并正常工作;2. 工人配戴防护用具,如安全帽、安全绳等;3. 安装安全网、过滤网等防护设施,防止物体坠落;4. 制定安全操作规程,加强危险警示和紧急救援准备。

四、操作流程:1. 吊篮的吊装和固定,确保吊篮与建筑物牢固连接;2. 工人进入吊篮前,需进行必要的安全检查和操作培训;3. 吊篮起升、卸载和调整位置按严格的操作流程进行;4. 定期检查吊篮的维护和保养,确保其安全使用。

五、监督管理:1. 指定专人负责吊篮施工的监督和管理工作;2. 建立健全的风险评估和管理机制;3. 加强与相关部门的沟通和协作,共同保障施工安全;4. 建立吊篮操作档案和隐患台账,定期进行整理和总结。

总结:吊篮施工方案(一)是为了确保建筑施工高空作业的安全而制定的重要计划。

通过选择合适的吊篮、严格的施工场地准备、科学有效的安全措施、规范的操作流程和完善的监督管理,可以最大程度地保障吊篮施工的安全性和高效性。

在吊篮施工中,各方应根据具体情况灵活调整各项措施,确保施工过程的安全与顺利进行。

吊篮专项施工方案

吊篮专项施工方案

吊篮专项施工方案
《吊篮专项施工方案》
在高层建筑施工过程中,吊篮是一种常见的施工工具,用于人员和物资的运输,因此吊篮专项施工方案的制定显得尤为重要。

首先,吊篮的搭建和安装是关键的一步。

施工单位应按照工程要求,严格遵守相关安全规范和操作流程,确保吊篮的稳固性和安全性。

同时,应对吊篮进行定期检查和维护,确保吊篮在使用过程中不会出现故障。

其次,吊篮的使用过程中需要做好安全防护工作。

施工人员应穿着合格的安全带,并严格遵守相关操作规程。

在吊篮的使用过程中,应随时检查吊篮的使用状况,及时发现并排除安全隐患。

此外,对吊篮施工进行现场管理,也是十分重要的。

施工单位应设置专门的吊篮管理人员,负责监督和管理吊篮的使用情况,确保吊篮的安全使用。

同时,对吊篮施工进行严格的验收和监管,确保吊篮施工符合相关安全标准和质量要求。

最后,施工单位应加强对吊篮操作人员的培训和管理,提高他们的安全意识和操作技能,确保他们能够熟练、规范地操作吊篮,保证施工过程的安全性。

总之,吊篮专项施工方案的制定和执行,对于保障施工安全和质量,具有非常重要的意义。

施工单位应严格按照相关规定执
行,并对吊篮施工进行全面的管理和监督,确保施工作业的安全、顺利进行。

吊篮专项施工方案

吊篮专项施工方案

吊篮专项施工方案配重等部件拆卸,进行移位。

移位前必须进行安全检查,确保吊篮稳固可靠。

5、吊篮使用注意事项:1)吊篮使用前必须进行全面检查,确保各部件完好无损,操作人员必须经过专业培训并持证上岗。

2)吊篮使用时,必须按照操作规程进行操作,严禁超载、超速等危险操作。

3)吊篮使用期间必须保证安全锁的有效性,严禁私自拆卸或更换安全锁。

4)吊篮使用期间必须保持清洁,定期检查维护,确保各部件正常运转。

5)吊篮使用期间必须注意气象变化,如遇恶劣天气必须停止使用并及时撤离。

6、总结本文对施工吊篮的专项施工方案进行了详细的说明,包括编制依据、准备工作、吊篮参数及组成部件、吊篮的安装、移位和拆除方案以及使用注意事项等方面。

吊篮的安全使用对于施工工程的顺利进行至关重要,希望本文能够为各位施工方提供参考。

本文介绍了吊篮设备的安装、调试、使用说明以及安全检查与维护保养。

安装:在施工过程中,可以使用施工电梯或塔吊将吊篮设备和配重运到目的楼面,并将吊篮篮体移动到相应位置。

调试:每次使用前必须进行调试,确保设备各部位均处于正常状态下后,方可投入运行。

悬挂机构的调试需要注意平台承重后,前、后支座不得有滑动,后支座不得脱离支撑面。

提升机与安全锁的调试需要将吊篮平台调至水平,并启动提升机升高至1米左右,将电控箱上转换开关拔至一端,使平台一端向下运行,当平台与水平地面的倾斜角度达到安全锁锁绳角度(≤4°)时,安全锁自动锁住安全钢丝绳,使平台立即停止下行。

同时检测另一端安全锁的可靠性。

使用说明:吊篮使用前必须按规定对整机进行检查,确定整机完好后,方可送电工作。

使用方法:工作时,先接通电源,将电控箱面板上的急停开关复位。

左右提升机同时动作:将转换开关拔到中间位置,按上升、下降按钮即可;左右提升机单独动作:将转换开关拔到左侧或右侧,按上升、下降按钮即可。

不工作时,按下急停开关并关闭电源自动开关。

安全检查与维护保养:操作、维修人员在每次操作使用前必须对各项进行逐一检查,如发现异常应立即修理,然后才准投入使用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2022吊篮专项施工方案策划5篇吊篮专项施工方案策划1一、工程概况(以杭州钱江新城为例)本工程位于杭州钱江新城电动吊篮安装方案,楼层高—185米,电动吊篮的支架部分安装在楼顶层面上,共使用2台,(实际使用情景以现场需求为准)。

二、准备工作1、吊篮进场可根据场地大小,分批进场。

2、使用方必须在建筑物内外预备380V电源。

3、为了减少往楼顶搬运吊篮配件的劳动强度,提高安装速度,有塔吊或升降设备的应给予配合。

4、建筑物顶部或架设悬挂机构的场地具备基本平整条件,此平台必须牢固、稳定,贴合楼顶安装平台的条件。

已做防水保护层的,准备木板若干,以加强成品的保护。

5、建筑物顶部有其它杂物的应清理干净,便于安装或移动。

由于电动吊篮移动方便、灵活、使用效率高,没有其它特许要求。

6、我公司派吊篮技术人员负责指导安装,乙方负责搬运、协助安装及吊篮的拆卸。

7、搬运:水平搬运包括平台、绳坠铁、电器系统;垂直搬运包括屋面悬挂装置、钢丝绳、配重铁。

三、施工方法钱江新城工程使用电动吊篮2台。

每台吊篮安装顺序图:1、悬挂机构的安装悬挂机构安装于建筑物的顶面。

将悬挂机构的零、组件和钢丝绳吊运至顶面后,在平面图标注的位置进行安装。

安装顺序如下图:安装及调整:①安装地面选择水平面,遇有斜面时,在脚轮下头用木板靠垫平,将前、后座脚轮用木楔楔紧固定。

如安装面是防水保温层时,在前、后座下加垫5厘米厚木板,防止压坏防水保温层面。

②可调式悬挂支架的调节支座高度使前梁下侧面略高于女儿墙(或其它障碍物)高度,在可能情景下,在悬挂机构定位后,在前梁伸出端下侧面与女儿墙间加垫木块固定。

③前梁伸出端悬伸长度为1.3-1.5米。

④前、后座间距离在场地允许情景下,尽量调整至最大距离。

⑤两个支架间距离调整至前梁悬伸端点间距离比悬吊平台长度小3-5厘米。

⑥张紧加强钢丝绳时,使前梁略微上翘3-5厘米,产生预应力,提高前梁刚度。

⑦装夹钢丝绳时,绳夹的数量是3个,U形开口在钢丝绳尾端对侧,且方向一致。

绳夹应从吊装点处开始依次夹紧,并在最终一个绳夹和前一个绳夹间,使钢丝绳有少许拱起。

⑧垂放钢丝绳时,将钢丝绳自由盘放在楼面,将绳头仔细抽出后沿墙面缓慢向下滑放。

钢丝绳放完后应将缠结的绳细心分开压住,地面剩余的钢丝绳仔细盘好扎紧。

⑨悬挂支架定位后,将前、后座脚轮用插销固定。

⑩配重块每块25公斤,将配重块均衡套置于后座的四根配重块安装杆上。

配重块数量根据前梁悬伸长度、前后座间距离和悬吊载荷按下式计算确定(见下图)配重块数:X≥a(w1+w2)12.5b式中:a---前梁悬伸长度(毫米)b---前、后座间距离(毫米)w1---悬吊平台总质量,包括悬吊平台、提升机、安全锁、电器箱、重锤、钢丝绳及12电缆质量之和(公斤)w2---最大工作载荷(公斤)2、悬吊平台的安装悬吊平台的安装顺序:悬吊平台的安装、调整①选择平整的地坪做安装面②各基本节对接处对齐,预紧后整个平台框架平直。

③安装两端提升机架使安全锁支架朝向平台外侧。

④装成后均匀紧固全部连接螺栓。

⑤铝合金选调平台用特殊方型垫圈。

3、安全锁及提升机的安装安全锁和提升机分别安装于悬吊平台两端提升机安装架上的安全锁支架和提升机支承中,安全锁安装时使摆臂滚轮朝向平台内侧。

提升机安装于悬吊平台内,安装时将提升机搬运至悬吊平台内,使提升机背面的矩形凹框对准提升机支承,插入销轴并用锁销锁定后,在提升机箱体上端用二只连接螺栓将提升机固定在提升机安装架的横框上。

也能够在通电后,在悬吊平台外将工作钢丝绳穿入提升机内,并点动上升按钮将提升机吊入悬吊平台内进行安装。

采用后一种方法安装时,须将提升机出绳口处稳妥垫空,并在钢丝绳露出出绳口时用手细心将绳引出,防止钢丝绳头部冲击地面而受损。

4、电器箱的安装电器箱安装于悬吊平台中间部位的后(高)栏片上,电箱门朝向悬吊平台内侧,用二个吊攀将电箱固定在栏片的栏杆上。

电器箱安装固定后,将电源电缆、电机电缆、操纵开关电缆的接插件插头插入电箱下端的相应插座中。

5、通电、检查通电前检查①三相接地电源,电源电缆接________可靠固定。

②顶面悬挂机构安放平稳,固定可靠,连接螺栓无松动,平衡配重块安装可靠。

③钢丝绳连接处的绳扣装夹正确,螺母拧紧可靠。

④悬垂钢丝绳应分开,无绞结、缠绕和折弯。

⑤提升机、安全锁及悬吊平台安装正确、连接可靠,连接螺栓无松动或虚紧,连接处构件无变形或开裂现象。

⑥电缆接插件接插正确无松动,保险锁扣可靠锁紧。

⑦电缆施工立面上无明显突出物或其它障碍物。

通电后检查及要求:①闭合电箱内开关,电气系统通电。

②将转换开关置于左位置,分别点动电箱门及操纵开关的上升和下降按钮,左提升机电机正反运转。

③将转换开关置于右位置,分别点动电箱门及操纵开关的上升和下降按钮,右提升机电机正反运转。

④将转换开关置于中间位置,分别点动电箱门及操纵开关的上升和下降按钮,左、右提升机电机同时正反运转。

⑤将转换开关置于中间位置,启动左右提升机电机后,按下电箱门上紧停按钮(红色),电机停止运转。

旋动紧停按钮使其复位后,可继续启动。

⑥将转换开关置于中间位置,启动左右提升机电机后,分别按下各行程开关触头,警铃报警,同时电机停止运转。

放开触头后,可继续启动。

6、穿钢丝绳穿工作钢丝绳:位于悬挂机构前梁端头内侧位置的二根钢丝绳是工作钢丝绳,穿入提升机内。

①将钢丝绳穿入端穿过安全锁摆臂上的滚轮槽后,插入提升机上端进绳口,至插不进时将钢丝绳略微提起后用力下插,使钢丝绳插紧于提升机内。

②转动转换开关并按下相应的上升按钮,使钢丝绳平稳地自动穿绕于提升机的传动盘上。

③将穿出的钢丝绳经过提升机支架下端的引导滑轮将钢丝绳引放到悬吊平台外侧。

④两端提升机分别穿绳至钢丝绳拉紧时即刻停止,然后将转换开关转至中间位置,点动上升按钮,同时拉住悬殊吊平台两端,使其在自重作用下平稳处于悬吊状态,防止悬吊平台离开地面时与墙面或其它物体撞击。

待悬吊平台离地约20-30厘米时停止上升,并检查悬吊平台是否处于水平状态,如有倾斜,可将转换开关转至低端位置,并点动上升按钮,使悬吊平台低端提升直至处于水平位置。

7、穿安全钢丝绳位于悬挂机构前梁端头外侧的二根钢丝绳是安全钢丝绳,穿入安全锁内。

穿绳时,将钢丝绳穿入端插入安全锁上方的进绳口中,用手推进,自由经过安全锁后,从安全锁下方的出绳口将钢丝绳拉出,直至将钢丝绳拉紧。

8、重锤的安装重锤是固定在钢丝绳下端用来拉紧和稳定钢丝绳,防止悬吊平台在提升机时将钢丝绳随同拉起而影响悬吊平台正常运行。

安装时,将二个半片夹在钢丝绳下端离开地面约5-6厘米,然后用螺栓紧固于钢丝绳上。

9、验收、交接安装完毕后,组织有关人员进行验收检查,并填写《电动吊篮安装验收表》,由相关人员签字后方可投入使用。

10、安全绳及绳卡的安装安全绳在楼顶的攀挂点必须牢固,切不可将安全绳攀挂悬挂机构上头,顶部挂完后安全绳放置于吊篮的中间,自锁扣直接安装在安全绳上头。

11、电动吊篮的拆卸:1、拆卸前对吊篮进行全面检查,记录损坏情景;2、拆卸的方法步骤;A.将平台停放平整的地面上,拆下绳坠铁;B.切断电源;C.将电缆从临时配电箱和吊篮上拆下,并卷成园盘;D.将钢丝绳卸下拉到上方,并卷成园盘扎紧;E.最终卸屋面悬挂装置,并做好保护工作。

四、ZLP800型电动吊篮安全操作规程1、使用吊篮人员均身体健康、精神正常,经过安全技术培训与考核,执有操作证方可上岗;非指定人员不得动用吊篮。

2、吊篮屋面悬挂装置安全齐全、可靠、稳定;配重压块36块,前臂挑出长度为1.3-1.5米。

3、吊篮严禁超载使用,额定载荷800公斤。

4、在现场使用中,距离整机10M内不得有高压电线。

5、工作前必须检查。

6、所有联接件齐全、牢固、可靠;无丢失损坏。

7、提升机钢丝绳入口严禁砂石、螺钉、螺帽、钢丝等杂物入内,以免提升机咬死切断钢丝绳造成危险。

8、检查悬挂机构,各紧固件是否连接牢靠,配重块与工作钢丝绳应贴合安全技术要求,检查安全锁是否灵敏可靠。

9、检查电缆有无损坏,插头是否拧紧,保护零线是否连接可靠,并试验篮内配电箱的漏电保护开关是否灵敏可靠。

10、试车,检查各按钮开关功能是否灵敏可靠,并检查两侧提升机制动性能是否可靠。

11、吊篮应下放到最下层或固定在比较安全的平板(架子)上,方可上下,严禁把吊篮随意放置在窗洞处或其它不安全的地方跳下或爬上,下班时固定好电缆线,并切断电源锁好控制箱。

12、每次吊篮运行只能由一个人控制,在运行前提醒篮内其他人员并确定上、下方有无障碍物方可运行。

13、每次使用前均应在2米高度下空载运行2-3次,确认无故障方可使用。

14、上吊篮工作时必须戴好安全帽,系好安全带,严禁酒后上吊篮作业。

15、吊篮任一部位有故障均不得使用。

应请专业技术人员维修,使用人员不得自行拆、改任何部位。

16、雷、电、大风(阵风5级以上)天气不得使用吊篮,应停置地面。

17、施工单位应按建筑施工安全规模划出安全区,架设安全网。

五、验算、验收验算1、抗倾覆安全系数按照JGT5032-93规定,抗倾覆系数等于配重矩比前倾力矩,其比值不得小于2K=G×BC(P×AB)=413×4200(480×1700)=2.1>2(见上图)销轴直径为18mm,所受压应力35.3Mpa2、钢丝绳破断拉力计算安全系数n≥S﹒aW≥9式中S—单根承重钢丝绳额定破断拉力,KN查Q320231PB121998标准,d=8.6mm钢绳,S=70KNa—承重钢丝绳根数,此处a=1w—吊篮额载总重量:250+500+100+10+10+248+60=1178kg 总载荷:N=1178×9.8=11544.4Nw=11544.410002=5.77KNn=705.77=12.13>9质量证明书试验记录钢丝绳破断力为70000N(70KN),证明钢丝绳贴合标准要求。

验收1、我公司安装负责人进行自检、并填写检查单;2、指派检查人员对吊篮安全进行检查验收,其资料如下:A.平台及悬挂机构,安装是否贴合要求;B.配重的重量及块数是否贴合要求;C.悬挂机构的抗倾覆系数是否大于2;D.挑梁外伸是否贴合要求;E.电器系统有无安全保护装置、电缆有无破损;F.安全锁及提升机是否正常。

(以上有安装验收表)3、根据验收情景签字交接。

使用前的培训当吊篮交付使用后,对操作人员必须进行现场培训。

我公司派工程师或技术员进行培训,合格后方可上岗。

吊篮专项施工方案策划2一、编制依据:《建筑施工高处作业安全技术规范》JGJ80-91《高处作业吊篮安全规则》JGJ5027《建筑施工安全检查标准》JGJ59-99《施工现场临时用电安全技术规范》JGJ46-20__二、方针目标在施工中,始终贯彻“安全第一、预防为主”的安全生产工作方针,认真执行关于建筑施工企业安全生产管理的各项规定,把安全生产工作纳入施工组织设计和施工管理计划,强化安全生产管理,经过组织落实、职责到人、定期检查、认真整改,实现“杜绝因工死亡事故,重伤事故、轻伤事事故控制在最低”的工作目标。
