外墙吊篮施工组织设计
外用吊篮施工方案

外用吊篮施工方案一、项目背景与概述随着城市建设的不断发展,外墙施工已逐渐成为一项重要的工程内容。
而外用吊篮作为一种安全、灵活、高效的施工设备,被广泛应用于外墙施工。
本方案旨在介绍外用吊篮施工方案,以保障施工进度和施工质量。
二、施工准备工作1.需要详细了解建筑物的外形和结构,特别是窗户和悬挑部分的构造。
2.进行相关技术交底和安全教育,以确保施工人员具备必要的技能和知识。
3.确定施工过程中的安全措施和紧急救援预案。
三、施工方案1.安装吊篮悬挂点:根据建筑物的外形和结构,确定吊篮的悬挂点。
吊篮的悬挂点应该在建筑物上部,便于施工人员进行施工作业。
2.安装吊篮和防护设施:将吊篮安装在悬挂点上,并确保吊篮的稳定性。
同时,还需要安装好防护设施,如安全网和安全带等,确保施工人员的安全。
3.进行外墙施工:施工人员利用吊篮进行外墙施工,包括清洗、抹灰、刷漆等工作。
施工人员应注意安全,遵守操作规程,确保施工质量。
4.定期检查吊篮和设备:定期检查吊篮和设备的安全状况,及时维修和更换损坏部件,确保施工进行顺利。
5.施工结束后处理:施工结束后,及时拆除吊篮并清理施工现场,恢复建筑物外观。
四、安全措施1.施工人员必须穿戴好安全装备,并定期进行体检,确保身体健康。
2.确保吊篮和悬挂点的稳定性,定期进行安全检查。
3.在吊篮上设置安全防护设施,如防护网和安全带等。
4.施工人员应接受相关培训,掌握操作规程,遵守施工安全规范。
5.在施工现场设置警示标志,确保行人和周围建筑物的安全。
五、紧急救援预案1.设立应急救援小组,每班次至少有一名救援专员并配备救援工具。
2.定期进行应急救援演练,提高施工人员的应急处置能力。
3.设置紧急救援通道和避难点,确保施工人员在紧急情况下的安全。
六、施工周期和成本预算根据实际施工情况和项目要求,可以确定施工周期和成本预算。
施工周期一般与外墙面积和施工工艺有关,成本预算包括吊篮和其他设备的租赁费用、人员、材料等。
外墙吊篮施工组织设计(一般技术文件)

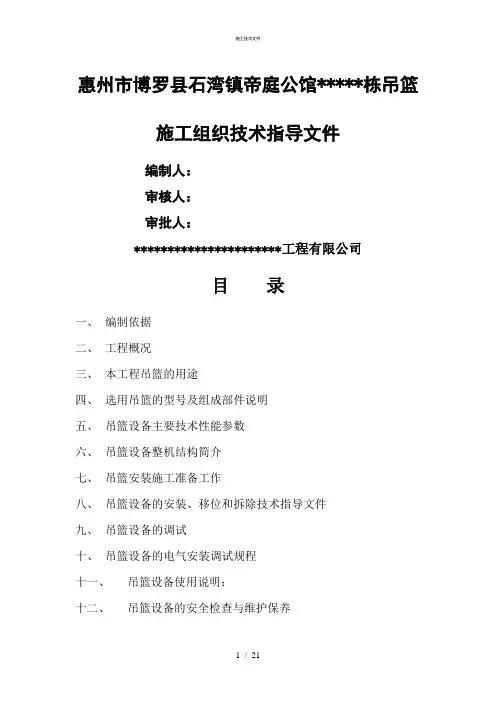

惠州市博罗县石湾镇帝庭公馆*****栋吊篮施工组织技术指导文件编制人:审核人:审批人:**********************工程有限公司目录一、编制依据二、工程概况三、本工程吊篮的用途四、选用吊篮的型号及组成部件说明五、吊篮设备主要技术性能参数六、吊篮设备整机结构简介七、吊篮安装施工准备工作八、吊篮设备的安装、移位和拆除技术指导文件九、吊篮设备的调试十、吊篮设备的电气安装调试规程十一、吊篮设备使用说明:十二、吊篮设备的安全检查与维护保养十三、吊篮设备的易损件十四、安全保证措施:十五、吊篮设备季节性施工措施:十六、常见吊篮设备故障分析及处理十七、机械吊篮设备相关的计算书十八、吊篮设备自检表:(见附页)惠州市博罗县石湾镇帝庭公馆*****栋吊篮施工组织技术指导文件一、编制依据中华人民共和国《高处作业吊篮标准》中华人民共和国《起重机安全规程》《高处作业吊蓝》《高处作业吊蓝安全规则》中华人民共和国《高处作业吊篮用安全锁》中华人民共和国《高处作业吊篮用提升机》《起重机用钢丝绳检验和报废使用规范》《高处作业吊蓝性能试验方法》中华人民共和国《高处作业吊篮》惠州市建筑工程施工安全操作规程二、工程概况、甲方:、监理单位:、设计单位:、总包单位:、工程简介:三、本工程吊篮的用途:本工程吊蓝的使用是为了施工********工程。
四、选用电动吊篮的型号及组成部件说明:我公司准备在本工程的幕墙项目建设周期中,根据需要共设置长度为米的电动吊篮部,具体的吊篮布置请参见后面的附图,下面将吊篮的型号及相关资料作必要介绍:型吊篮型号:长度:米配重块(每块公斤)载重分别为:公斤型吊篮组成部件:提升机()台。
安全锁把。
电控箱套。
楼面悬挂机构套。
工作平台套。
钢丝绳(直径毫米)四根。
极限开关()个。
手控手柄()只。
电缆(×)根。
安全绳根。
安全带条。
防坠器个五、吊篮设备主要技术性能参数:注: 、整机质量不含配重。
、平台尺寸××。
外墙装饰吊篮施工方案

外墙装饰吊篮施工方案外墙装饰吊篮施工方案一、概况本工程使用的外墙装饰吊篮是一种特殊的设备,用于高层建筑外墙装饰施工。
本施工方案将从施工前准备、施工工艺、安全防护等方面进行详细说明,确保施工的安全和质量。
二、施工前准备1. 根据设计要求,进行施工方案的制定,并由专家进行评审和审批。
2. 选购符合标准的外墙装饰吊篮,并进行安装和调试。
3. 为吊篮搭设安全防护网,并进行检查,确保吊篮的安全运行。
4. 吊篮悬挂部位应进行加固处理,确保吊篮的稳定和安全。
三、施工工艺1. 按照设计要求确定吊篮的悬挂点和固定点,并进行加固处理。
2. 安装和调试吊篮悬臂,确保吊篮的平稳运行和安全性。
3. 进行吊篮装饰板的安装和固定,注意装饰板的质量和位置。
四、安全防护1. 施工现场应设立安全警示牌,确保工人和行人的安全。
2. 操作人员应配备安全帽、安全鞋等个人防护用品。
3. 进行现场安全培训,确保操作人员熟悉操作流程和安全规范。
4. 施工现场应设立隔离区域,确保施工区和行人区的分离,避免发生意外事故。
5. 对吊篮进行定期检查和维护,保证设备的正常运行。
五、施工质量控制1. 施工过程中,应严格按照设计要求进行操作,确保装饰板的安装位置和质量。
2. 对装饰板进行检查,确保板材的质量和表面光洁度。
3. 定期对吊篮的悬臂进行检查和调整,确保吊篮的平稳和安全。
六、施工进度控制1. 制定详细的施工计划,并严格按照计划进行施工。
2. 加强施工现场的组织和协调,确保施工进度的顺利进行。
3. 配备足够的人力和设备,以确保施工进度的快速完成。
七、施工总结本施工方案详细说明了外墙装饰吊篮的施工流程和安全措施,能够确保施工的安全和质量。
在施工过程中,操作人员应严格按照本方案的要求进行操作,并注意安全防护措施的落实。
完成施工后,应对吊篮进行检查和维护,以保证设备的正常使用。
同时,施工单位应做好工程的记录和总结,及时发现问题,并提出改进措施,以提高施工质量。
外墙吊篮专项施工方案

外墙吊篮专项施工方案一.项目概况本项目为某高层建筑的外墙吊篮施工工程。
工程位于城市中心区域,建筑物高度约为200米,共有40层,外墙面积为2万平方米。
施工内容主要包括外墙涂料、保温层及玻璃幕墙的安装。
由于施工高度较高,采用外墙吊篮作为主要施工设备。
二.编制依据1. 国家相关法律法规及标准:《建筑法》、《建筑工程安全生产管理条例》、《建筑施工临时设施设计规范》等;2. 项目施工图纸及施工组织设计;3. 现场踏勘、调查及施工经验;4. 施工单位质量、安全和环境保护管理体系。
三.施工组织设计1. 施工队伍组织(1)项目管理人员:项目经理、技术负责人、施工员、安全员、质量员、材料员等;(2)施工人员:吊篮操作工、外墙涂料工、保温工、幕墙安装工等;(3)施工队伍人数:根据工程量及施工进度,共计100人。
2. 施工进度计划(1)施工准备阶段:2周,包括人员培训、设备检查、材料准备等;(2)外墙吊篮安装及调试:2周;(3)外墙涂料施工:6周;(4)保温层施工:4周;(5)玻璃幕墙安装:6周;(6)工程收尾及验收:2周。
3. 施工平面布置(1)现场设置临时办公室、仓库、休息室等;(2)现场设置安全通道、警示标志、防护栏杆等;(3)现场设置材料堆放区、设备存放区、垃圾处理区等;(4)现场设置临时水电线路,满足施工需求。
4. 施工安全管理(1)制定安全生产责任制,明确各级管理人员及施工人员的安全职责;(2)编制安全操作规程,对吊篮操作、外墙施工等作业进行严格规定;(3)开展安全教育培训,提高施工人员安全意识;(4)设置专职安全员,负责现场安全检查及整改;(5)落实安全防护措施,确保施工安全。
四.施工工艺1. 吊篮施工工艺:采用固定式、手动摆臂式或电动摆臂式吊篮,满足不同施工需求;2. 外墙涂料施工工艺:采用喷涂、滚涂或刷涂等方式;3. 保温层施工工艺:采用粘结、锚固或粘锚结合等方式;4. 玻璃幕墙施工工艺:采用单元式、框架式或点支式幕墙。
建筑工程外墙吊篮施工方案

建筑工程外墙吊篮施工方案一、项目概况本项目为某大型商业综合体的外墙装修工程,建筑面积约为10万平方米,属于高层建筑,外墙高度约为60米。
本项目采用吊篮施工方式进行外墙装修,要求对吊篮施工过程进行全面的安全和技术控制,确保施工过程安全可靠。
二、施工准备1. 施工现场勘察在施工前,需要对外墙装修的具体情况进行勘察,包括外墙结构、高度和施工环境等。
同时,还需要对吊篮施工的安全风险和技术要求进行评估,制定相应的施工方案。
2. 人员培训施工前,需要对参与吊篮操作的工作人员进行相关的安全培训,确保他们了解吊篮的使用规程、施工注意事项和突发情况的处理方法。
3. 设备检测对参与吊篮施工的设备和材料进行检测,确保设备完好,材料符合要求。
4. 安全措施制定安全制度和相关应急措施,确保施工过程中可以及时应对各种突发情况。
5. 施工计划制定详细的施工计划,包括吊篮材料的购买、安装、拆卸和运输等工作,确保施工有序进行。
三、安装阶段1. 吊篮选择根据外墙的高度和施工要求,选择适合的吊篮型号和负载能力。
同时,还要对吊篮进行必要的检测和试验,确保吊篮的安全性能符合要求。
2. 安装准备确定吊篮的安装点和施工路线,对安装相关的设备、材料和现场环境进行检查,确保吊篮的安装过程符合安全标准。
3. 吊篮安装根据设计要求和施工计划,进行吊篮的安装,包括吊篮架的安装、吊篮的调试和安装等工作。
4. 施工设备调试安装完成后,对整个吊篮施工系统进行测试和调试,确保吊篮能够正常运行,各项安全设备能够正常工作。
5. 安全防护在吊篮安装完成后,要对施工现场进行安全防护,包括加装护栏、安全网等设施,确保施工过程中不会发生意外事故。
四、施工阶段1. 施工操作在吊篮安装完成后,施工人员可以进行外墙的装修和维护工作,确保施工规范和安全。
2. 安全督导在施工过程中,需要有专人对吊篮的安全状态进行监督,确保吊篮的运行状态安全可靠。
3. 施工质量控制定期对外墙装修的质量进行检查,确保装修效果符合设计要求,并及时处理出现的质量问题。
外墙吊篮施工方案(3篇)

第1篇一、工程概况本项目位于我国某城市,建筑高度为80米,外墙面积约为10000平方米。
施工内容主要包括外墙抹灰、涂料、石材干挂等。
为确保施工质量和安全,特制定本外墙吊篮施工方案。
二、施工依据1. 国家及地方相关法律法规。
2. 《建筑施工安全检查标准》。
3. 《建筑施工高处作业安全技术规范》。
4. 《建筑工程施工质量验收统一标准》。
5. 施工图纸及相关设计文件。
三、施工组织机构1. 施工项目经理:全面负责施工组织、协调、管理及质量控制。
2. 技术负责人:负责施工方案编制、技术交底、技术指导及质量控制。
3. 安全负责人:负责施工现场安全管理工作。
4. 施工班组:负责具体施工任务。
四、施工准备1. 人员准备:- 组织施工人员进行安全技术培训,提高安全意识。
- 对施工人员进行岗前考核,确保其具备相应的技能和素质。
2. 材料准备:- 外墙抹灰材料、涂料、石材等。
- 吊篮设备、安全带、安全绳、防护网等安全设施。
- 施工工具、设备等。
3. 机械设备准备:- 吊篮设备:选用符合国家标准的吊篮设备,确保其安全可靠。
- 施工电梯:配备施工电梯,方便材料运输。
4. 施工场地准备:- 清理施工现场,确保场地平整、畅通。
- 设置安全警示标志,提醒施工人员注意安全。
五、施工工艺1. 外墙抹灰施工:- 按照施工图纸要求,进行外墙抹灰施工。
- 使用吊篮进行高空作业,确保施工质量。
2. 涂料施工:- 按照施工图纸要求,进行外墙涂料施工。
- 使用吊篮进行高空作业,确保施工质量。
3. 石材干挂施工:- 按照施工图纸要求,进行石材干挂施工。
- 使用吊篮进行高空作业,确保施工质量。
六、安全措施1. 吊篮安全:- 定期检查吊篮设备,确保其安全可靠。
- 吊篮操作人员必须经过专业培训,取得操作资格证书。
- 吊篮作业时,必须系好安全带,并正确佩戴防护用品。
2. 高处作业安全:- 施工人员必须遵守高处作业安全规定,不得擅自上下。
- 高处作业时,必须设置安全防护网,防止坠落。
外墙装饰吊篮施工方案(4)

外墙装饰吊篮施工方案
外墙装饰吊篮施工方案是建筑施工中极为重要的一环,它涉及到施工安全、效
率和质量等方面。
本文将详细介绍外墙装饰吊篮的施工方案,主要包括施工前准备、吊篮安装、吊篮操作、施工注意事项等内容。
一、施工前准备
1.1 确认吊篮型号和规格
在开始施工前,需要确认吊篮的型号和规格,以便合理安排施工计划和人力物
力资源。
1.2 组织施工人员培训
施工前,要对施工人员进行专业培训,包括吊篮的安全操作规程、应急处理措
施等。
二、吊篮安装
2.1 安装吊篮轨道
在安装吊篮前,要先安装好吊篮轨道,确保吊篮的运行轨迹畅通无阻。
2.2 吊篮吊装
吊篮的吊装需要借助专业设备和人员,确保吊篮安全、稳定地吊装到位。
三、吊篮操作
3.1 吊篮载重检查
在使用吊篮前,要进行吊篮的载重检查,确保其吊运物资不超过额定载重。
3.2 吊篮操作规程
在操作吊篮时,要按照操作规程进行,严格控制吊篮的升降速度和运行方向。
四、施工注意事项
4.1 高空施工安全
在高空施工时,要严格执行安全操作规程,保障施工人员的安全。
4.2 施工材料堆放
施工现场的材料堆放要符合安全规范,避免影响吊篮的正常运行。
4.3 定期检查维护
吊篮的定期检查和维护是保障施工质量和安全的重要环节,任何异常情况都应及时处理。
结语
外墙装饰吊篮施工方案的合理实施对保障施工安全和质量具有重要意义。
只有严格按照施工方案进行施工,并始终关注安全、质量等方面,才能顺利完成各项工作。
希望本文介绍的外墙装饰吊篮施工方案能够为相关施工人员提供参考和借鉴。
外墙吊篮施工方案

外墙吊篮施工方案外墙吊篮是建筑施工中常用的设备之一,用于高空施工和维修作业。
合理的外墙吊篮施工方案对于保证施工安全、提高工作效率至关重要。
本文将介绍一个完善的外墙吊篮施工方案,以确保施工工作的顺利进行。
一、施工前准备1.1 安全检查在使用外墙吊篮进行施工前,必须对吊篮及附属设施进行安全检查。
包括但不限于吊篮结构完整性、吊篮悬挂设备稳定性、安全防护装置是否齐全有效等。
1.2 环境检查施工环境必须平整、无遮挡物、无危险物品,并要确保工作区域无风、无风筝等飞行物。
二、施工方案2.1 施工流程1.安装吊篮悬挂装置;2.加装防护设施,确保吊篮使用过程中无任何危险;3.吊篮吊装、校正;4.吊篮内部设备及附属线路的安装;5.吊篮静载试验;6.吊篮正式使用。
2.2 施工注意事项•操作人员必须熟练掌握吊篮的使用方法,严禁无证无许可人员使用吊篮;•悬挂装置应由经过培训的专业人员安装,确保安全可靠;•施工过程中必须配备专人监控吊篮使用状况,确保安全。
三、施工结束3.1 拆除吊篮施工结束后,应按规范要求进行吊篮的拆除工作。
首先清空吊篮内设备、工具等物品,然后安全卸下吊篮悬挂装置,最后将吊篮整体拆除。
3.2 安全检查拆除吊篮后,应对工作区域进行全面安全检查,排除潜在危险因素,确保工作现场安全。
结语外墙吊篮施工是一项复杂的工程,正确的施工方案对于保障工程顺利进行至关重要。
在使用外墙吊篮进行施工时,务必严格按照规范操作,确保施工安全,提高工作效率。
希望通过本文的介绍,能够对外墙吊篮施工有所帮助。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
.. 吊篮安拆施工案目录1、工程概况 (2)2、吊篮简介 (3)3、吊篮布置 (5)4、施工准备 (5)5、安装程序 (7)6、安装竣工验收 (10)7、吊篮拆卸 (11)8、安全措施 (11)9、环保措施 (12)10、吊篮稳定性验算 (13)11、电动吊篮技术交底兼安全操作规程 (13)1、工程概况2、高处作业吊篮简介2.1、吊篮型号ZLP630,主要技术性能参数如下:2.2、吊篮结构原理简介如下:吊篮整机主要由六部分组成,①悬挂机构、②悬吊平台、③提升装置、④安全装置、⑤电气系统。
①悬挂机构:架设于建筑物屋面上,由两套独立的钢结构架及钢丝绳组成。
钢结构架由钢结构件通过螺栓或销子连接而成。
每套悬挂钢结构架的前梁分别悬垂两根钢丝绳,一根为提升机用工作钢丝绳,一根为安全锁用钢丝绳。
钢丝绳系吊篮专用镀锌钢丝绳,强度高,耐锈蚀性能好。
破断拉力不小于51.8kN。
钢丝绳使用过程中,按《起重机械用钢丝绳检验和报废实用规》GB5972的有关规定,对钢丝绳的磨损、锈蚀、短丝、异常变形等进行检验,达到报废标准即更新钢丝绳。
下述计算钢丝绳的安全系数(按极限状态下单根钢丝绳独立承载考虑):作用在钢丝绳上的拉力F=776-300+630=1106kg安全系数=51800N ÷(1106kg÷9.8N)=4.78,达到安全要求。
②悬吊平台:由片式组焊件通过螺栓连接成框型钢结构装置,用以承载作业人员及施工器材。
③提升装置:每个悬吊平台两端各装有一台提升机。
提升机采用电磁制动电机和离心限速装置及手动滑降装置。
电磁制动装置在电路故障或断电时,产生制动力矩使平台制动悬吊。
离心限速装置能保证平台下滑速度不大于1.5倍额定提升速度。
手动滑降装置在电气故障或停电以及紧急情况下操纵吊篮平台下降,具体法是:用置于提升机手柄的拨杆插入电磁制动器(电机风罩)拨叉的,向上抬起拨杆,打开制动器,可使工作平台匀速下滑。
④安全装置:包括安全锁及安全钢丝绳。
安全锁属于防倾斜型,每个平台两端各装有一把及和安全钢丝绳,当工作钢丝绳断裂或平台一端倾坠时,能自动锁住安全钢丝绳防止平台下降。
⑤电气系统包括电缆、限位器、漏电保护器及其它控制开关。
3、吊篮布置3.1、吊篮悬吊平台侧与建筑物的间隙为15~45cm,在挑板位置间隙应适当小一些,以尽可能满足完成墙面的施工需要。
在采光井、空调板及其它挑板位置,若已装吊篮不能完全满足作业面要求,则可通过吊篮移位达到作业面要求。
3.2、由于屋顶有高女儿墙构造,而吊篮悬挂支架自身调节高度不大于1.8米,因此在高度大于1.8米的女儿墙部位,需在屋面搭设钢管脚手架,作为吊篮悬挂支架的支撑平台,同时作为吊篮安装人员操作平台。
钢管脚手架辅助平台详附图三所示。
4、施工准备4.1、人员组织。
吊篮施工管理组织架构如网络所示:组织部署:1)、人员准备,每栋楼安排吊篮技术人员负责指导安装,承租派出1名工人协助安装。
2)、吊篮准备,吊篮进场 根据工地实际情况采取分批进场。
3)、机械准备使用塔吊起重机或施工升降机。
安装布置:外挂架现场组装,详工艺流程图、现场组装图、配重示意图。
各级人员的职能明确如下:总负责人负责吊篮施工全过程的总体策划、组织、协调和监督。
技术业负责施工案的编制、报审等技术工作,解决施工术问题。
吊篮管理员负责吊篮现场安装拆卸和维护保养作业的施工管理。
负责控制吊篮安装过程的质量以符合规定要求,同时按“谁施工谁负责”的原则保证安全生产。
另外,现场管理员负责与项目部进行沟通和协调,以满足施工需要和项目部的要求。
安全员负责对吊篮施工过程的质量和安全进行监督管理和安全检查。
吊篮班班长负责组织安装人员按施工案进行吊篮安装拆卸,格执行操作规程,保证工作质量和生产安全。
吊篮维护人员负责进行吊篮使用中的检查巡视和日常维修保养排除故障。
4.2、材料组织(1)按照项目部要求,按时组织吊篮材料入场。
(2)安装前,工人班组对吊篮各个零部件进行检查,避免使用不合格者。
3、吊篮安装安全技术交底。
吊篮管理人员向工人班组进行交底,交底容包括吊篮安装技术及质量要求和吊篮安装安全注意事项。
5、安装程序5.1、安装流程安装流程转运材料→组装悬挂机构钢结构件→压放配重块→安装并垂放镀锌钢丝绳→组装平台→安装提升机安全锁→安装电器系统→自检并确认部件安装正确完整→试运行→提升机运行正常→验收合格,交付使用5.2、吊篮悬挂系统的安装电动吊篮组装工艺流程图:○1.悬挂机构的安装将悬挂机构零部件转运到屋面上。
拼装悬挂系统的三节臂杆(前臂、中臂和后臂),连接部位装好销轴及开口销,拧紧连接螺栓。
②调整前臂伸出女儿墙的长度a,在保证吊篮运行与建筑物所需空隙的前提下,满足悬吊平台靠近建筑物的一侧与墙的间隙为15~45cm。
墙上凸出挑板的情况最大不宜超过75cm。
③使拼装后的悬挂臂杆前支点和后支点之间的距离b为臂杆悬挑长度a的两倍以上。
压放平衡配重的要求,每个支架平衡重重量500kg,每台1000kg。
在屋顶构架部位吊篮悬挂系统的锚固法。
用(直径φ8.3)钢丝绳穿入后支点处臂杆螺栓,将臂杆与构造梁缠绕数圈并固定在一起,调节钢丝绳预受力绷紧,用三个10mm 绳夹固定,绳夹间距10-12cm,钢丝绳自由端长12cm以上。
④安装提升钢丝绳和安全钢丝绳。
分别将提升钢丝绳和安全钢丝绳绕过绳轮后安装三个钢丝绳夹,绳夹间距12-14cm,绳夹滑鞍压在工作段上,非工作段长度10-12cm。
检查确认钢丝绳绳夹紧固可靠,再将固定钢丝绳绳轮与悬挂前臂耳板穿上连接销轴,开口销尾部叉开。
钢丝绳绳夹螺栓拧紧的扭力矩应达到60~65N·m。
分别将提升钢丝绳和安全钢丝绳沿外墙缓慢放下。
5.4、组装悬吊平台。
选择平整的地坪安装面各基本节对接处对齐,预紧后整个平台框架平直安装两端提升机架使安全锁支架朝向平台外侧装成后均匀紧固全部螺栓。
根据项目部指定的具体位置确定所需吊篮平台的长度进行组装。
平台组件不应有歪斜、扭曲及重锈蚀等缺陷,连接件必须齐全、紧固可靠。
5.5、将安全锁及提升机安装就位吊篮上必须装有两把安全锁,在吊篮悬挂处增设一根与提升机构上使用的工作钢丝绳相同型号的安全钢丝绳,每根安全钢丝绳上必须安装有不能自动复位的安全锁。
安全钢丝绳得以自由通过安全锁,当吊篮发生倾斜或工作钢丝绳断裂时,吊篮框的倾斜角度达到锁绳角度时,安全锁起作用加紧钢丝绳吊篮停止下滑确保安全,安全锁的动力要灵敏,工作可靠并经过格的检验和实验。
装好定位销,拧紧全部连接螺栓。
5.6、设置独立救生绳。
救生绳固定在建筑结构上,从吊篮侧沿外墙放下。
5.7电气箱的安装电气箱安装于悬吊平台中间部位的后(高)蓝片上,电箱门朝向悬吊平台侧,用两个吊钩将电箱固定在蓝片的栏杆上,电气箱安装固定后,将电源电缆,电机电缆、操纵开关电缆的接插件插头插入下端的相应插座中。
5.8通电、检查电源是380V三相接地电源,电源电缆接出出可靠固定。
电缆接插件正确无松动,保险锁扣可靠紧锁。
电缆施工立面上午明显突起物或其它障碍物。
5.9安全绳及绳卡的安装安全绳在楼顶的攀挂点必须牢固,不可将安全绳系挂在悬挂机构上面,顶部攀后安全绳放置于吊蓝的中间,自锁扣直接安装在安全绳上面。
6、交接、吊篮验收6.1、在安装过程中,工人班组对每一道工序进行自检,确认合格再继续下一道工序。
检查并确认电气线路接线正确、平台及悬挂支架各连接件齐全可靠。
点动控制箱按钮,检查电器元件、电机及制动器工作是否正常。
检查安全锁锁绳及松绳工作是否正常。
6.2、吊篮安装完毕,先经安装班组检查和试运转调试,经吊篮管理人员检查合格后,再通知项目部管理人员及相关人员进行检查验收。
按照标准《高处作业吊篮》GB19155及相关规定,对吊篮所有零部件及连接情况等进行检查,并对吊篮进行运转试验,检查葫芦及安全装置的工作情况。
经验收合格后,项目部代表及相关人员在吊篮安装验收表上签字确认。
7、吊篮拆卸7.1、吊篮拆卸过程与安装过程正好相反,先装的后拆,后装的先拆。
7.2、吊篮拆卸的主要流程是:降落悬吊平台着地→钢丝绳完全松弛卸载→拆卸钢丝绳→拆除电气系统→解体平台→取平衡重→解体悬挂支架→材料清理7.3、拆卸过程注意事项:(1)必须按工作流程进行拆卸,特别注意平台未落地且钢丝绳未完全卸载之前,禁进行平衡重的拆除。
(2)拆卸过程工具及配件等任物件,均不得抛掷,尤其注意钢丝绳、电缆拆除时不得抛扔,而必须用结实麻绳拽住,从高处缓慢放松,或收上屋面再转运下地。
(3)拆卸作业对应的下应设置警示标志,专人负责监护。
(4)吊篮上部所有材料拆卸后均应放置平稳,不得靠墙立放或斜放或于临边放置。
(5)拆卸过程中,放钢丝绳、转运材料,必须特别注意保护建筑物成品(如墙面、楼地面、雨水管等),采取可靠措施防止碰撞、擦挂损坏。
8、安全措施8.1、安全交底。
在吊篮安装、拆卸前,吊篮管理人员对安装班组工人进行安全交底。
进入施工现场必须戴好安全帽,高处临边作业必须拴好安全带。
8.2、必须格执行正常安装拆卸的程序和步骤,不得擅自改变。
现场管理人员应督促工人班组遵守安全操作规程及有关规定。
8.3、格质量把关。
只有经安装竣工验收合格的吊篮可投入使用,未经验收合格者禁使用。
8.4、项目部作业工人上吊篮前应经过培训,尤其在后期换人后,必须进行培训。
培训工作由项目部负责组织,安装单位负责进行培训。
8.5、项目部负责吊篮使用安全管理。
项目部应指定管理人员(施工员或安全员等)主管吊篮日常施工安全,应经常检查和监督班组作业人员必须格遵守吊篮安全操作规程。
吊篮使用中发生故障或发现安全隐患时,应停机并撤离到安全地,不得勉强使用或自行处理,同时应报告项目部处理和吊篮安装单位维修,待吊篮故障或隐患排除后才可恢复使用。
8.6、吊篮安装单位对吊篮进行日常维修和安全检查。
现场维修人员每天对吊篮进行检查,发现故障立即排除。
吊篮管理人员每定期进行吊篮安全检查,安全员进行定期检查和不定期巡查,制止和纠正工人班组违章违规行为。
日常检查过程中,钢丝绳、安全装置(包括平衡重、安全锁、独立救生绳)、以及吊篮结构连接为保证项目,每日必检,一旦发现的问题必须立即采取措施进行整改。
管理人员应对整改落实情况进行监督,确保排除隐患。
8.7、项目部应在作业吊篮下对应的危险区域设置警戒,由专人负责看护。
吊篮下应禁止交叉作业。
9、环保措施9.1、控制噪音。
作业过程中,作业人员应采取措施避免发出较大声响。
9.2、禁止在施工现场焚烧废油废棉纱等各类物资,防止产生有毒有害气体和引发火灾事故。
9.3、旧手套等废弃物品收集到项目部指定的堆放位置。
每班工作结束,作业人员到项目部指定的地洗手,将污水排入项目部专门的收集池。
10、吊篮悬挂系统稳定性验算悬挂系统的安装情况如下图所示:a—臂杆前端悬挑长度。
