甘肃省军区焦家湾干休所地下车库冬季施工方案

甘肃省军区焦家湾干休所地下车库冬季施工方案

甘肃省军区焦家湾干休所地下车库第一防火区冬季施工方案编制人:审核人:审批人:中天建设集团甘肃分公司2010年12月06审批页编制:日期:审核:日期:公司审批:日期:(章)监理公司审批:日期:(章)目录一工程概况 (4)二施工准备 (4)三钢筋工程 (10)四混凝土工程 (12)五砌体工程 (25)六装饰工程 (27)七防水工程 (27)八回填土 (63)九冬季施工措施管理 (65)十冬季施工安全、防火、防滑措施 (65)一、施工概况甘肃省军区焦家湾干休所地下车库第一防火区位于兰州市城关区排洪南路116号,本工程为全现浇框架剪力墙结构。

第一防火区建筑面积2635m²,地下一层,建筑高度为5.05m。

二、编制原则为确保施工安全、工程质量,最大限度的减少冬季施工费用,在确保施工安全和质量的前提下保证工期,再结合当地气候情况而制定。

一是要认真制定针对性强的冬季施工安全措施,开展冬季施工安全生产知识的宣传、教育和培训,提高作业人员的自我防范意识和安全操作技能。

二是要根据气候变化,灵活安排不同工种工作,在遇到大风、雨、雪等恶劣天气时应立即停止室外作业,及时清除施工现场的积水、积雪,在采取有效的防冻、防滑措施后方可进行正常施工。

监理单位应严格把关,消除发生高处坠落事故的隐患。

三是要加强作业人员生活区的管理,严禁将未完工工程的地下室作为住宿场所,工人宿舍取暖设施应设专人管理,严禁明火取暖和乱拉、乱接电器,严防烟气中毒、火灾和触电事故。

四是要加强对室内防水工程、装饰装修工程中进行焊接等明火作业的管理,对各类易燃、易爆物品要严格管理,合理有效配置消防器材,严防发生火灾、爆炸事故。

对于不执行冬季施工各项安全措施或者冬季施工安全措施不落实造成重大事故的,要依法严肃处理有关责任单位和责任人。

如连续5天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬季施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在5℃以下,则此5天的最后一天为冬季施工的终日。

西广场地下停车场工程冬期施工方案

西广场地下停车场工程冬期施工方案

河北建设集团有限公司西广场地下停车场工程项目部目录一、工程概况 (1)二、编制依据 (1)三、冬期施工准备 (1)四、冬季施工技术措施 (2)五、冬季施工安全措施 (4)六、注意事项 (5)七、混凝土蓄热养护过程中的温度计算 (5)一、工程概况西广场地下停车场工程为京广铁路保定站改造市政配套工程,位于保定火车站西侧,是保定火车站站区规划、西大园片区规划的重点工程。

地下车库建筑分成两部分:地上部分,地下部分。

其中地上部分为人行、车行出入口;地下部分为两层结构:地下一层和二层。

总建筑面积34991 m2,东西长约208m,南北宽约78m。

本工程在冬施期间进行地基与基础、主体施工,施工项目涉及土方工程、钢筋工程、模板工程、混凝土工程、装修工程。

为确保工程能够顺利竣工,克服冬施期间进行施工的难题,项目部及早谋划,特制定以下措施。

二、编制依据《建筑施工手册》(第四版)《建筑工程冬期施工规程》(JGJ 104-97)《建筑地基基础工程施工质量验收规范》(GB 50202-2002)《混凝土结构工程施工质量验收规范》(GB 50204-2002)《建筑工程施工质量验收统一标准》(GB50300-2001)《砌体工程施工质量验收规范》(GB50203-2002)《建筑施工安全检查标准》(JGJ59-99)三、冬期施工准备冬季施工起始日期:根据《建筑工程冬季施工规程》(JGJ104-97)的规定,室外日平均气温连续5天稳定低于5℃即进入冬季施工;当室外日平均气温连续7天稳定高于5℃且未出现负温时解除冬季施工。

(一)组织准备1.项目部成立以项目经理为首的,技术、材料、工长和质检等部门参加的领导小组,统一组织和协调各项准备工作。

做到人员职责分明、材料准备充足、措施落实到位。

2.建立天气预报监测制度,做好气温骤降或风雪天气时的应急准备工作。

3.安排专人测量施工期间的室外气温,混凝土的温度并做好记录。

4.进入冬期施工前,对测量保温人员等管理人员,进行组织培训,使其能够熟练掌握本职工作。

天恒基府城花苑地下车库的冬季施工方法

天恒基府城花苑地下车库的冬季施工方法
中 图分 类 号 :U 4 T 72 文 献 标 识 码 : A
0. 0 7 7=3 . 0 N。 9 54k
1 工 程概 况
新疆天恒基府 城花苑 高层 住宅 楼位 于乌 鲁木 齐市 克拉 玛依 西路 , 包括 :3层 高层住宅 一栋 ( ) ,5层 商业 、 公及住 宅一 1 B栋 2 办 建筑 面积 为 5 8 .1m , 中地下建筑面积为 1.7i , 宅总 66 2 1 其 17 住 n 户数为 3 1 。结构体 系为框架剪力墙 结构 , 8户 基础 形式 为筏形基
2 冬 季施 工工期 目标
根据 府城 花苑 工 程实 际 情况 , 地下 车 库土 方 开 挖 时 间定 在
20 0 8年 1 1月 2 0日, 土方开挖持续 时间约在 2 0 0 8年 1 2 1月 0日 一 l 2月 1 5日, 鉴于此 时室外 温度 已低 于 一l 5℃ , 进入 深冬 , 掺外 加
图 1 钢丝绳受力计算简图
2 钢丝绳 的选择 。经查五金手 册 , ) 选择 6×1 9+F C型 纤维 芯
剂、 负温 养 护法 已不能 满 足施 工 质量 要 求。因此 地下 车库 定 于 钢丝绳 , 公称抗拉强度 为 1 7 a直径 为 1 m, 0MP , 7 8m 最小破断拉力 20 08年 l 月 2 1 5日进入深冬期施工 。根据工期要求 , 当时的气 为 16k 结合 7 N。 候条件 , 确定地下车库冬期施工工期 目标 : 施工至 ± .0 000为止。 s= 16× =19 1k 查表 为 0 8 ) 7 4 . N( .5 。
31 2 待暖棚搭设完 毕后拆除 。暖 棚东 西 两侧搭 设 双排 脚手 架。3 为 ( .4×1 5) )
所 以 吊 环 选 用 担 5的 圆钢 。

地下室冬雨季施工

地下室冬雨季施工

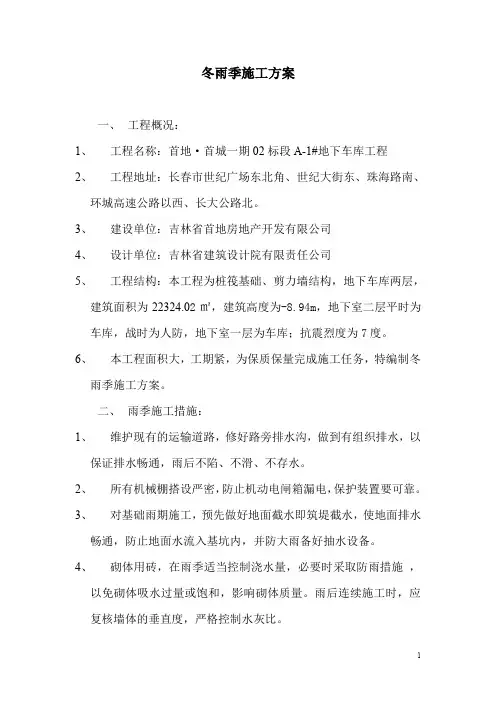

冬雨季施工方案一、工程概况:1、工程名称:首地·首城一期02标段A-1#地下车库工程2、工程地址:长春市世纪广场东北角、世纪大街东、珠海路南、环城高速公路以西、长大公路北。

3、建设单位:吉林省首地房地产开发有限公司4、设计单位:吉林省建筑设计院有限责任公司5、工程结构:本工程为桩筏基础、剪力墙结构,地下车库两层,建筑面积为22324.02㎡,建筑高度为-8.94m,地下室二层平时为车库,战时为人防,地下室一层为车库;抗震烈度为7度。

6、本工程面积大,工期紧,为保质保量完成施工任务,特编制冬雨季施工方案。

二、雨季施工措施:1、维护现有的运输道路,修好路旁排水沟,做到有组织排水,以保证排水畅通,雨后不陷、不滑、不存水。

2、所有机械棚搭设严密,防止机动电闸箱漏电,保护装置要可靠。

3、对基础雨期施工,预先做好地面截水即筑堤截水,使地面排水畅通,防止地面水流入基坑内,并防大雨备好抽水设备。

4、砌体用砖,在雨季适当控制浇水量,必要时采取防雨措施,以免砌体吸水过量或饱和,影响砌体质量。

雨后连续施工时,应复核墙体的垂直度,严格控制水灰比。

5、对于混凝土,浇筑前,要了解2-3天的天气情况,尽量避开大雨,雨期时,对于混凝土的浇筑要掌握好混凝土的搅拌、浇筑时间和措施,对足以影响混凝土浇筑的落雨量,应立即停止浇筑,并用防雨布覆盖,防止水泥浆被雨水冲走。

雨后浇筑混凝土必须清理模板内积水,查看模板支撑等尺寸,并做好施工缝处理。

6、屋面工程尽量不在雨期施工,最好安排在雨季到来之前做好防水层。

7、为保证内装饰正常施工,应先安装好门窗扇及玻璃,以免雨水冲湿粉刷基层及装饰面层,外装饰应尽量避开雨天施工。

防雨淋材料、成品料在仓库内堆放保管,以免雨淋,并做好仓库的防潮分等。

三、雨季施工技术措施1、钢筋工程钢筋堆放场地应夯实,并高于现场地面,用垫木将钢筋架起250mm,避免因雨水浸泡而锈,加工好的成品、半成品雨天应覆盖,防止锈蚀,大风雷雨天气,施工层上钢筋工程应停止作业,防止雷电伤人。

(完整版)冬季施工专项施工方案

(完整版)冬季施工专项施工方案

一、编制说明 31.1编制目的1.2编制依据1.3编制原则二、工程概况1.1总体简介1.2气候条件3 3 4 4 4 6三、冬季施工部署及保证体系 63.1冬季施工时间3.2冬季施工部位3.3管理组织机构6 6 63.4冬季施工质量、安全、扬尘治理保证体系7四、施工准备4.1技术准备4.2物资准备8 8 8五冬期施工技术质量保证措施9 5.1土方开挖施工95.2深基坑支护施工5.3 CFG桩基施工10115.3.1灌注桩混凝土施工规范要求:115.3.2桩基冬季施工措施5.3.3冬期施工质量控制措施六、冬季施工安全措施1212136.1土方开挖及基坑支护冬季施工安全措施136.2 CFG桩基冬季施工安全措施6.2.1机械设备安全管理措施6.2.2施工人员安全措施1313146.3冬季施工安全用电措施七、冬季施工消防安全措施八、冬季施工扬尘治理措施1415 158.1土方开挖基坑支护扬尘治理措施158.2 CFG桩基施工冬季施工扬尘治理措施17一、编制说明1.1编制目的根据《建筑工程冬期施工规程》(JGJ104-2011)规定:根据当地多年气象资料统计,当室外日夜平均气温连续5天稳定低于5℃时,即进入冬期施工;当室外日夜平均气温连续5天高于5℃时解除冬期施工。

为保证本工程冬季施工期间的施工质量及工期目标,并加强冬季施工的综合管理,特编制此方案。

1.2编制依据《郑地璞园勘察岩土工程勘察报告》-详勘阶段《郑地璞园项目》-施工图《建筑工程冬期施工规范》(JGJ104-2011);《建筑工程施工质量验收统一标准》(GB50300-2013);《建筑地基基础工程施工质量验收规范》(GB50202-2002);《建筑基坑支护技术规程》(JGJ120-2012)《基坑土钉墙支护技术规程》(CECS96:97)《建筑基坑工程监测技术规范》(GB50497-2009)《河南省基坑工程技术规范》(DBJ41/139-2014)《岩土锚杆(索)技术规程》(CECS22:2005)《复合土钉墙基坑支护技术规范》(GB50739-2011)《建筑深基坑工程施工安全技术规范》(JGJ311-2013)《建筑地基基础设计规范》(GB50007-2011);《建筑机械使用安全技术规程》(JGJ33-2012);《施工现场临时用电安全技术规范》(JGJ 46-2005);《建筑地基处理技术规范》(JGJ79-2012);《混凝土质量控制标准》(GB 50164-2011);《混凝土外加剂应用技术规范》(GB 50119-2013);《混凝土泵送施工技术规程》(JGJ/T 10-2011);《混凝土结构工程施工质量验收规范》(GB50204-2015);《中华人民共和国大气污染防治法》(2016.1.1)《中华人民共和国环境噪声污染防治法》(1997.3.1)《郑州市建筑施工控制扬尘污染标准》工程现场实际情况以及我单位施工经验、施工技术与管理水平以及多年来相关工程实践中积累的施工管理经验。

冬施方案93915

冬施方案93915

紫芳园五区1#住宅楼等6项(五区7号地下车库)冬季施工方案编制人:审核人:审批人:北京京西建设集团有限责任公司紫芳园项目部2012年10月25日目录第一章编制依据 (2)一、主要规范、规程 (2)二、工程主要应用的法律、法规、规定 (2)第二章工程概况 (3)(一)工程概况 (3)(二)冬施分项工程量 (4)(三)本年度冬施工作的重点 (4)第三章冬施准备工作 (5)一组织机构 (5)二、冬施准备工作 (5)第四章冬施主要项目施工方法及措施。

(8)(一)钢筋工程 (8)(二)混凝土工程 (8)(三)模板工程 (11)(四)防水工程 (12)(五)砌筑工程 (12)(六)水电工程 (12)第五章技术质量保证措施 (13)第六章冬季施工安全措施 (13)第七章消防管理、环境保护和生活区管理措施 (14)7.1消防管理措施: (14)7.2环境保护措施: (14)7.3生活区管理措施: (15)第八章冬季施工应急预案 (16)第九章附录 (17)(一).热工计算 (178)(二).测温点布置图 (17)(三).施工进度计划 (17)第一章编制依据一、主要规范、规程二、工程主要应用的法律、法规、规定第二章工程概况(一)工程概况紫芳园五区7号地下车库位于北京市丰台区,东临方庄东路,北临东步行街。

本建筑物主体为地下二层车库,采用现浇钢筋混凝土剪力墙结构,地下二层为核六级人防。

本工程年度冬季施工单位工程有1#、2#、3#、4#、5#住宅楼和7号地下车库等六栋建筑物组成,总建筑面积64099平方米,住宅楼均为剪力墙结构,其中1#、2#、3#、4#、5#住宅楼和7号地下车库2012年至2013年度冬施建筑面积达33000平方米,冬施主要施工部位及分部分项工程为土方开挖、边坡支护、基础垫层、地下室防水和基础筏板以及涉及到地下室部分墙体和顶板的施工。

(二)冬施分项工程量2012年冬施期间各单位工程进行施工的主要内容及部位如下表所示(三)本年度冬施工作的重点根据冬施阶段的施工任务并结合本工程的特点,本年度冬施工作的重点是:1、提前做好冬施所需各项物资的准备工作;2、加强冬施商品混凝土的质量控制工作,严格按照冬施规程施工;3、做好施工层保温及温度测量工作;4、施工现场临水管道的保温以及保证施工用电的正常供应等措施的落实。

冬季施工专项方案重庆

冬季施工专项方案重庆

栋,、6时代三期1、2蓝光COCO 独立商业及地下车库冬季施工专项方案人:编制核:审部目项代时COCO光蓝司公限有)团集(设建滨恒庆重一、编制依据 (2)二、施工管理方面 (2)三、安全管理方面 (2)四、技术质量管理方面 (5)五、冬期施工安全教育及培训 (11)一、编制依据今年进入冬季以来,气温明显降低,未来霜冻雨雪天气亦会增多,给工程施工带来诸多不利因素,为加强冬季施工中的过程管理、安全生产管理、技术质量,《重庆市施工现场文明施工的管理规定》确保冬季施工的顺利进行,根据管理,结合本工程的实际情况,编制本方案。

二、施工管理方面、认真学习本市冬季施工和安全生产的有关规定、标准和操作规程,深刻体会1和具体落实,尤其是现场的专业技术人员及施工管理人员要重点把握,在施工过程中落实冬季施工的具体措施,真正做到预防为主。

、切实做好防寒、防冻工作,做到事前控制,全过程跟踪管理,要避免夜间施2工,要根据气温及日照变化情况合理选择作业面,严禁违章作业。

工作期间必须采取相应的防寒、防冻、保暖措施。

现场管理人员要来回巡查,检查冬期施工措施的落实情况,解决施工中遇到的各类问题。

确保施工人但也应对施工班组就餐情况予以关注, 3、本工程现场未设食堂,员能吃上热饭热菜。

、加强对现场施工班组的管理,合理安排,充分利用晴好天气和日照情况良好4 的时段,抓紧屋面施工及背阴面施工。

三、安全管理方面(一)、冬季施工安全措施1.冬季施工宿舍内采用燃煤取暖应防止住宿施工人员一氧化碳中毒,宿舍应保证足够的通风条件;每间宿舍根据房间大小设置通风漏斗,通风漏斗尺寸:长不小于50cm、下口宽不小于30cm、上口宽不小于5cm,每间设置的通风漏斗至少不少于3处。

2.每日熄灯前设专人封火,燃煤采暖设施严禁敞口,应将炉盘、炉盖扣严;如炉盘、炉盖不能完全扣盖严密的,应用黄土泥将其抹严,以防煤气渗漏。

3.取暖设施排烟管道安装,每节管道承口应朝介质流通方向安装,接口处并用胶带封好;排烟管道出口探出房檐不得少于50cm,立管不得少于2.0m,水平管距房屋顶棚不得少于50cm,其朝向也不得朝向冬季季风吹来的东北方向。

冬季混凝土施工专项方案

冬季混凝土施工专项方案

一、前言冬季施工是建筑工程中常见的一种施工方式,由于冬季气温低,混凝土施工受到诸多因素的影响,如混凝土的凝结、硬化速度变慢,抗冻性能下降等。

为确保冬季混凝土施工质量,制定以下专项方案。

二、工程概况本工程为XX项目,总建筑面积XX平方米,主要包括XX栋住宅楼、地下车库等。

冬季施工范围为地下车库及部分住宅楼地下室。

三、冬季混凝土施工专项方案1. 施工准备(1)施工前对施工人员进行冬季施工技术培训,提高施工人员对冬季混凝土施工的认识。

(2)提前采购保温材料、加热设备等冬季施工所需物资。

(3)对施工设备进行检查、维护,确保设备正常运行。

2. 混凝土搅拌(1)根据气温变化,调整混凝土配合比,提高混凝土的早期强度。

(2)采用保温材料对混凝土搅拌站进行保温,确保混凝土出站温度。

(3)混凝土搅拌过程中,密切关注温度变化,确保混凝土出站温度符合要求。

3. 混凝土运输(1)混凝土运输过程中,采用保温材料对运输车辆进行保温,降低混凝土温度损失。

(2)运输车辆应保持匀速行驶,避免急刹车、急转弯等操作,减少混凝土温度波动。

4. 混凝土浇筑(1)浇筑前,清除模板、钢筋上的冰雪和污垢。

(2)浇筑过程中,密切关注气温变化,确保混凝土入模温度。

(3)采用分层浇筑、连续浇筑的方式,避免施工缝的产生。

(4)浇筑完成后,立即进行覆盖保温,防止混凝土温度过低。

5. 混凝土养护(1)根据气温变化,调整混凝土养护时间,确保混凝土强度达到要求。

(2)采用保温材料对混凝土进行覆盖保温,防止混凝土温度过低。

(3)加强养护过程中的巡视检查,确保混凝土质量。

6. 施工安全(1)冬季施工期间,加强施工现场安全管理,确保施工人员生命财产安全。

(2)施工过程中,严格执行各项安全操作规程,防止安全事故发生。

四、结语冬季混凝土施工是一项复杂的工程,为确保施工质量,本方案从施工准备、混凝土搅拌、运输、浇筑、养护等方面进行了详细规定。

施工过程中,要严格按照方案执行,确保冬季混凝土施工质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况合理使用年限为50年。

冬期施工阶段主要进行±0以下部分结构施工。

二、编制依据三、冬施准备1、冬施时间根据《建筑工程冬期施工规程》JGJ104-97规定:当冬天来临时,如连续5天的日平均气温稳定低于5℃,则此5日后的第一日为进入冬施的初日;根据常年气温资料,本工程冬施期间为2010年11月15日起,至2011年3月15日止,且室外日平均气温连续5天稳定低于5℃,即进入冬期施工阶段;当天气转暖,3月15日前最后一个5天的日平均气温稳定在5℃以上时,则此5天后的第一天为冬施的终止日。

2、组织准备项目部成立冬季施工领导小组,负责组织冬季工程施工的生产、技术、质量、安全管理和冬施物资的供应,负责冬施工作的协调组织,并明确责任,确保冬季施工中,各项工作及时有效进行,避免由于冬季施工组织不力给生产进度、工程质量、安全施工造成影响。

冬季施工领导机构具体分工如下:组长::总指挥副组长::技术审核、组织方案讨论。

生:现场及施工协调。

组员:庆:冬施材料进场,保障保温材料及时使用。

平:冬施安全总负责。

冯:冬施方案审核。

:冬施方案编制、报批,现场技术指导。

磊:冬施现场技术指导。

:质量检查。

:质量检查。

:质量检查。

荣:电气技术、临电负责。

宇:水暖技术、临水负责。

:试验、测温负责。

兴:施工机械保障。

进入冬季施工,项目由试验员周洪亮专职测量温度,根据测温点平面布置图做好温度测量工作。

3、生产准备项目召开全体人员冬施动员大会,进行冬施生产任务安排,施工内容明确,安排冬施项目。

4、技术准备冬施方案制定、讨论、报公司审批后,甲方、监理审批。

5、冬施材料物资准备(1)彩条布、防火帘、塑料布等作为施工作业面及周围环境的保温。

(2)冬施测温计在11月15日前进场,并将测温管加工完成。

(3)劳保用品准备:棉大衣、棉帽、手套。

6、现场准备项目在施工前做好施工现场的准备工作,避免提前降温给工程造成损失,现场准备包括:做好现场养护室的保温和升温准备;施工现场的水管、截门和混凝土输送管的保温;做好施工机械防冻液的填加。

7、冬施进度计划四、冬施范围根据现场实际条件及施工进度计划安排,主要进行±0以下部位结构施工。

五、冬季施工措施1、土方工程基槽挖至设计标高时,必须及时采用塑料布及草帘被覆盖措施,打钎、验槽、浇筑砼垫层时随掀随覆盖,保证基槽土壤不受冻。

2、基础底板防水施工(1)基础底板卷材防水粘贴采用热熔法施工,施工选择在无风晴朗天气进行。

(2)防水找平层施工时,应根据气温及养护温度掺入防冻剂,强度不应低于3.5N/㎜2,施工温度不得低于-5℃,基层必须干燥平整,粘贴防水层前,先将积雪、残留冰霜、杂物等清理干净。

已完成的部位要及时覆盖或做好保护层,以防保护层受冻。

(3)卷材热熔施工时,选择环境气温大于-10℃的天气进行,雪天或五级风以上的天气不得进行防水施工作业。

(4)防水施工时,在施工迎风面用多层板或竹胶板设置可活动的挡风板。

3、钢筋工程本工程结构施工中大量采用HRB400级钢筋,钢筋直径φ<22mm时,采用绑扎搭接,钢筋直径φ≥22mm,采用滚轧直螺纹机械套筒连接,结构施工中不存在负温焊接问题。

但由于钢筋在负温条件下其力学性能发生变化,屈服点和抗拉强度增加,伸长率和抗冲击韧性降低,脆性增加,因此在冬季施工中,钢筋工程的各个环节仍需注意以下几点:(1) 钢筋在运输、堆放、搬运过程中,减少碰撞、挤压等现象,以减少钢筋表面的机械损伤,降低冷脆性。

(2) 气温低于-20℃时,严禁对HRB400级钢筋进行冷弯操作,以避免在钢筋弯点出发生强化,造成钢筋脆断。

(3) 避免钢筋长时间露天存放造成生锈,应按现场实际需要进钢筋。

(4) 钢筋加工后及时使用,如遇雪天且时间较长时,钢筋锈蚀严重的须用钢丝刷进行除锈处理,经质检员检查合格后方可使用。

(5) 设置专用搓泥凳放在马道口,避免雪后上楼作业,将泥水带入作业面。

(6) 若遇下雪天绑扎钢筋,绑好钢筋的部分应加盖塑料薄膜,减少积雪清理难度。

(7) 加工时必须保证二级以上的钢筋的弯曲半径大于4倍的直径,并不得在同一位置来回弯折,更不能用电气焊烤弯。

(8) 钢筋在使用前,要将表面冰雪等杂物清除干净。

(9) 钢筋焊接前要进行焊接试验,低温施工要调整焊接工艺。

雪天或施焊现场风速超过3级时,采取遮蔽措施,焊接后冷却的接头避免碰到冰雪。

(10) 滚压钢筋直螺纹时,应采用水溶性切削润滑液,气温低于0℃时,掺入15%-20%亚硝酸钠,不得用机油做切削润滑液,或不加润滑液滚压接头。

4、模板工程±0以下部位墙体采用60+10系列组合钢模板,墙体模板外侧模悬挂草帘被覆盖保温,其他部位顶板、梁采用竹胶板模板。

在大风强降温的条件下有必要在混凝土浇注前用5cm厚防火草帘被严密包裹覆盖,减少砼浇注后热量损失。

顶板模板采用竹胶板,热传递较少,防止热量损耗过大。

墙体模板预检时,发现模内存有积雪及时清除,如遇雪天合墙模板,应在模板下口留设出水口。

木、竹胶板露天堆放时,选择地势高的地方,下部用方木垫平码放整齐。

如遇下雪,上面覆盖塑料布,防止受潮变形。

雪后,顶板模板必须清理干净,上面的杂物及尘土、铁锈必须用清理干净。

若钢筋绑扎中或完成后遇到雪天,雪停后必须清理钢筋生锈所造成的模板污染,以免造成混凝土成型后造成延钢筋方向铁锈污染。

拆模时间控制:当砼温度降至0℃时,根据同条件养护试块强度确定,具体时间通过热工计算确定,见后面的计算。

实际拆模时间根据热工计算和试块抗压报告确定。

柱子、剪力墙混凝土不能缺楞掉角,顶板砼强度达到设计强度的50%时,模板支撑早拆体系开始局部拆除,混凝土强度达到100%时,方可全部拆除。

5、混凝土工程本工程全部采用预拌混凝土,基础底板及临水面结构混凝土强度等级为C30S6抗渗,其他部位为C30,为保证混凝土的施工质量,混凝土分项工程施工中采取的质量保证措施如下:(1)底板混凝土现浇混凝土全部采用预拌混凝土,由商品混凝土搅拌站控制混凝土质量混凝土的运输:混凝土的运输过程是热量损失最严重的阶段,因此,必须合理安排混凝土浇筑时间、罐车出厂时间、行车路线等,加快运输速度,力争将混凝土的出炉和浇筑的时间间隔尽量缩短。

同时搅拌站混凝土运输罐车要做保温处理,混凝土罐车罐体至少包裹50mm厚的保温被保温,接料前用热水湿润后倒净余水,以减少混凝土的热量损失。

混凝土浇筑:本工程采用4台HBT80混凝土地泵(柴油)进行混凝土浇筑,并联系好一台汽车泵作为备用浇筑设备,保证混凝土的浇筑连续、及时;混凝土泵管采用50mm草帘被保温,并用铁丝绑紧,以减少混凝土的热量损失;混凝土浇筑前采用压缩空气将钢筋、模板上的霜冻、冰雪等清理干净。

混凝土各项温度指标要求:混凝土运输到现场出罐温度不低于10℃,入模温度不低于5℃。

项目部安排专人进行测温,并留好测温记录。

保温措施:混凝土浇筑完成后随即抹平,然后覆盖一层塑料薄膜再覆盖一层草帘被,尽量降低混凝土的暴露时间和面积,将热量损失降低到最低,同时注意不要留下脚印。

混凝土在未完全冷却前,具有较大的塑性,所以此时不得遭受冲击荷载和动荷载,在混凝土强度不足1.2Mpa前,不得上人或堆放重物,如模板、钢管等。

混凝土试块制作:在混凝土施工过程中,要在浇筑地点随机取样制作试件,试件的留置应符合《混凝土结构工程施工质量验收规范》的规定,每次取样应同时制作四组试件。

一组在20℃标准条件下养护至28d试压,得强度f28;一组与构件在同条件下养护,在混凝土温度降至0℃时试压,用以检查混凝土是否达到临界强度;一组与构件在同条件下养护至14d,然后转入20℃标准条件下继续养护21d,在总龄期为35天时试压,得强度f14′+21。

如果f14′+21≥f28,则可证明混凝土未遭冻害,可以将f28作为强度评定的依据;一组作为测试混凝土达到1.2Mpa 的依据。

(2)墙、柱混凝土混凝土的拌和材料要求、原材加热、运输要求、浇筑要求、试块制作等同基础底板混凝土要求。

墙身、柱身保温:地下墙体模板采用60+10系列组合小钢模,模板安装、加固检验合格后,在模板外侧挂阻燃草帘被,转角处必须有搭接,为防止草帘被脱落,用细铁丝绑扎牢固。

混凝土浇筑完毕后在墙柱上口部位先覆盖一层塑料薄膜,再加盖两层小块草帘被压紧,使周圈封好。

墙顶、柱顶伸出的钢筋处用阻燃草被包裹严实,以免局部混凝土因钢筋温度过低出现质量问题。

墙、柱模板拆除:应在混凝土冷却到5℃后方可拆除,拆摸过程中如发现混凝土有粘模等现象,要暂停拆除,由技术室研究处理后方可继续进行施工。

当混凝土与外界温差大于20℃时,墙体模板拆除后要求在混凝土立面挂阻燃草帘被继续进行保温。

(3)梁、板混凝土梁、板混凝土的拌和材料要求、原材加热、运输要求、浇筑要求、试块制作等同基础底板混凝土要求。

梁、板浇筑完成后随即抹平,然后上表面保温采用覆盖一层塑料薄膜再覆盖一层保温被的保温作法,对于边角薄弱部位或迎风面,应加盖草帘被并作好塔接,尽量降低混凝土的暴露时间和面积,将热量损失降低到最低,同时注意不要留下脚印。

测量放线必须掀开保温材料(5℃以上)时,放完线立即覆盖。

当混凝土冷却到5℃且混凝土与外界温差小于20℃时方可解除保温。

(4)混凝土的热工计算本工程冬施期间的混凝土采用商品混凝土,综合蓄热法养护,需要进行热工计算,根据保温材料的种类、厚度及构件的情况计算出混凝土冷却到0℃时的时间和这期间的平均温度,从而根据曲线或表格估算混凝土可能达到的强度,以此来判断混凝土在达到临界强度前是否会受冻。

混凝土的搅拌、运输过程中的温度计算和控制根据合同要求:搅拌站必须采取拌合水加热,骨料保温、罐车保温等有效措施,保证混凝土出罐温度不低于15℃,入模温度不低于10℃,下面进行现场混凝土浇筑和蓄热养护过程中的热工计算。

取10℃。

●混凝土入模温度T1为:考虑钢筋及钢模吸热影响,混凝土成型后的温度T2T2=(Cc*Mc*T2+Cf*Mf*Tf+Cs*Ms*Ts)/(Cc*Mc+Cf*Mf+Cs*Ms)式中:Cc、Cf、Cs---分别为混凝土、钢模、钢筋的比热容---混凝土入模温度T2Mc---每立方混凝土的重量(公斤)Mf 、Ms---与每立方混凝土接触的钢模、钢筋重量(公斤)、Ts---模板、钢筋的温度,可采用大气温度(按北京地区平均最低气Tf温-5℃)所以:=( 1.0*2400*10-0.75*140*5-0.48*143*5)T2/(1.0*2400+0.75*140+0.48*143)=9℃下面计算一个开间外墙冷却到0℃时的时间及平均温度。

按北京地区平均最低气温-5℃、有小风考虑。

M=A/V=(4.2*3.0)*2/4.2*3.0*0.2=10查混凝土蓄热计算曲线图,找出50%的强度线与-10℃的气温线相交,查得K=1.3,查K=1.3的水平线与-10℃气温线相交处查出冷却时间为5d,平均温度为10℃。
